去年我帮一家做储能设备的公司做流程诊断,他们的研发副总跟我抱怨:一个本该 12 周交付的控制器项目,硬是拖到了 19 周。我让他把排期表拉出来,问题很快就暴露了,延期不是因为某个环节干得慢,而是结构件设计等热仿真报告等了 11 天,热仿真又在等结构件的三维模型,两个部门互相"前置",谁都没动。副总说了一句让我印象很深的话:"我们不是没有前置任务管理,我们是把它管成了两张互不相干的甘特图。"
这就是前置任务管理最典型的失败形态:每个部门都有自己的计划,每张计划单看都很合理,但依赖关系没有被识别、没有被锁定、没有人为它的延迟负责。管理层以为自己在管进度,实际上只是每周看一次数字变红。这篇指南不讲怎么画甘特图,而是从管理层视角,把"任务依赖"这件事拆成一套可设计、可落地、可追责的制度,覆盖从依赖识别到落地执行的完整链路。
一、先给结论:前置任务管理的成败,90% 取决于制度设计而不是执行勤奋
我先把核心判断放在最前面,后面所有内容都是为这几个结论做论证。
结论一:前置任务管理的本质不是"排先后顺序",而是"定义交付契约"。 前置任务的价值不在于它排得早,而在于它的输出物决定了后续任务能不能启动。管理者要管的不是时间点,而是交付标准和验收人。
结论二:依赖关系必须被显式记录,否则它在组织里等于不存在。 口头约定、会议共识、群里说一声"我下周给你",这些都不构成依赖管理。依赖一旦不可见,就无法被追踪、无法被升级、无法被追责。
结论三:管理层在前置任务管理中的角色是"定规则、裁决冲突、对齐激励",不是亲自排任务。 你越俎代庖去排任务,依赖管理的责任就会从部门负责人身上滑走,最后所有延迟都变成你的问题。
结论四:制度设计的复杂度必须匹配组织的依赖密度。 一个 15 人的小团队用一套三层的依赖审批流,制度会在两周内被绕开。一个 800 人的多事业部组织只靠一张共享表格管依赖,三个月内必然失控。

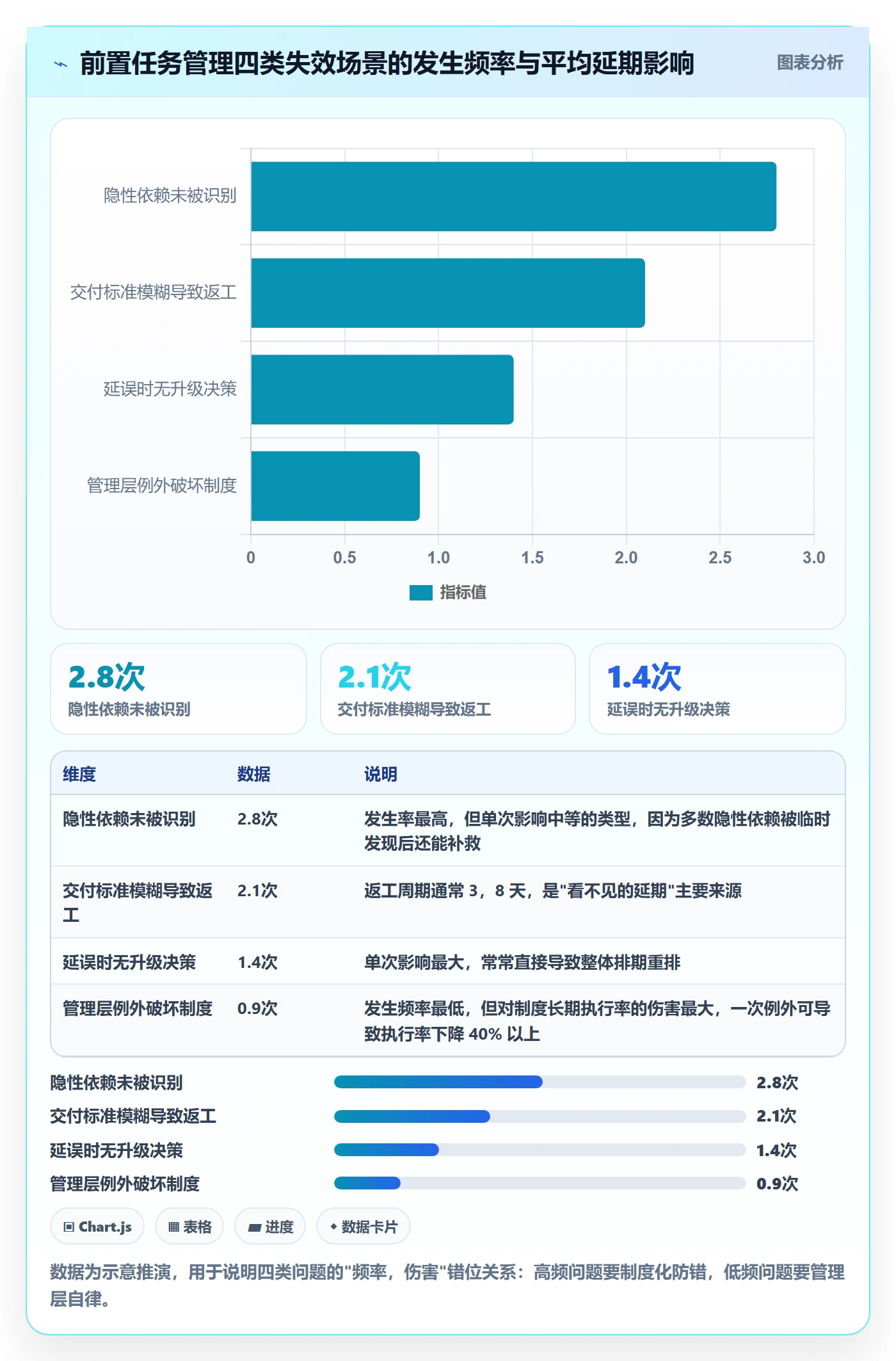

二、为什么前置任务管理总是失效:四个被低估的真实场景
我在不同行业见过几乎一模一样的失败剧本。下面四个场景是我实际参与过的,隐去了公司名称,但细节是真实的。
1. "隐性依赖"没人发现,直到它爆炸
第一个场景发生在某消费电子公司的年度旗舰机型项目。项目经理在排期时只写了"结构件开模"依赖"ID设计冻结",但漏掉了"认证测试"依赖"天线设计方案"。天线方案在项目启动时根本没被当成前置任务,因为它是射频部门内部的事。
结果就是:结构件开模完成、整机组装完成后,才发现天线方案还没定稿,认证周期被硬生生推迟了三周。这类依赖失败不是执行问题,是识别问题。 没有任何一个部门觉得"我有责任提醒别人我这里有依赖",每个人都只盯自己的交付物。
2. 前置任务的交付标准模糊,交付了但没法用
第二个场景来自一家 SaaS 公司。市场部的物料制作依赖产品部的"功能说明文档"。产品部按时交了文档,但交的是三页 PRD 截图,没有术语解释、没有场景描述。市场部拿过去发现没法用,又退回沟通,来回花了一周。
这里的问题是:依赖的交付标准没有被定义。 制度只规定了"什么时候交",没规定"交到什么程度算完成"。前置任务管理里最容易被忽略的一环,就是验收标准的明确化。
3. 依赖延误了,但没人有权叫停后续任务
第三个场景是我印象最深的一次。某工业设备企业的软件团队在等硬件的通信协议定稿,硬件那边因为元器件缺货推迟了两周。软件团队为了"不浪费时间",自己按旧协议开始做了。
等协议最终定稿,软件的通信模块已经写完了一大半,需要推倒重来。项目总工期反而比直接等更长了。这里缺的是升级机制和"继续执行"的授权边界,当前置任务延期时,后续任务到底该暂停、该绕过、还是该带着风险继续,必须有人明确决策。
4. 制度很完整,但管理层的例外破坏了它
第四个场景最常见也最致命。某公司做了一套很规范的依赖登记表,要求所有跨部门依赖必须提前 5 个工作日登记。但总经理在一次紧急需求里直接说"这次特殊,先做",绕过整套流程。
三个月后,依赖登记的使用率从 82% 降到 34%。制度失效往往不是因为制度不好,而是因为管理层自己开了第一个例外。 一旦例外成为惯例,制度就只剩下形式。

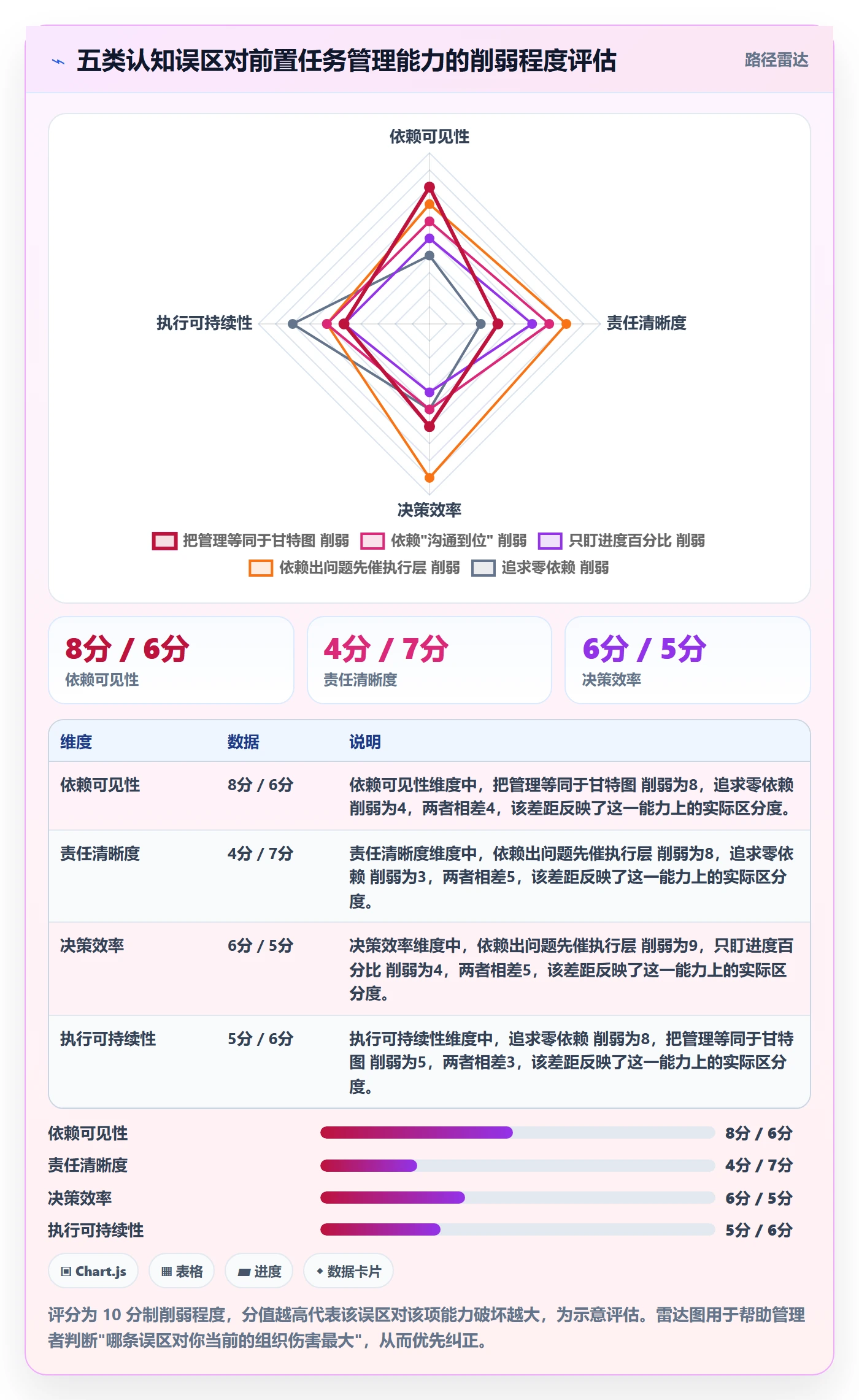

三、管理层最容易踩的五个认知误区
下面这五条,是我在访谈中反复听到的说法。每一条听起来都对,但都指向同一个错误方向。
1. 把前置任务管理等同于"画甘特图"
甘特图是可视化工具,不是管理制度。我见过太多团队画了漂亮的甘特图,依赖线也连了,但一个月后没人再看它。原因是甘特图只表达"计划中的依赖",不承载"谁在什么时间向谁交付什么、不交付怎么办"这些管理信息。工具解决可见性,制度解决责任和决策。
2. 认为"沟通到位"就能解决依赖问题
"加强沟通"是管理建议里最没有信息量的一句话。依赖失败的根因通常不是不想沟通,而是没有沟通的对象、时机和标准。真正有效的是把依赖关系固化下来,让"谁该找谁"变成制度默认动作,而不是靠个人自觉。
3. 只盯进度百分比,不盯交付质量
"前置任务完成了 80%"这种说法在依赖管理里毫无意义。后续任务关心的是前置任务能不能用,不是它完成了多少。前置任务的完成判定应该用"是否满足下游启动条件",而不是"投入了多少工时"。 这一点在跨专业协作里尤其明显:一个 90% 完成的设计文档如果不能被下游直接引用,它就是 0%。
4. 依赖出问题时,第一时间去催执行层
很多管理者发现依赖延误,第一反应是找执行人问"为什么还没做"。但延误往往源自资源冲突、优先级冲突或者上游本身也在等别人。管理层该做的是裁决优先级的冲突,而不是替执行层承担压力。 催得越勤,执行层越会把依赖"上报",把决策责任推回给你。
5. 追求"零依赖"的完美排期
有些管理者试图通过重新排期把所有依赖都消除,让每个任务都能并行。这在复杂项目里几乎不可能,而且代价巨大。依赖是协作的常态,前置任务管理的目标不是消灭依赖,而是让依赖的延迟不再成为意外。

四、前置任务管理的专业判断逻辑:依赖的四种类型与三种管理动作
要设计制度,先要理解依赖本身。这里我用最实用的方式讲,不堆术语。
1. 四种依赖类型及其管理含义
| 依赖类型 | 含义 | 管理上的核心含义 |
|---|---|---|
| 完成,开始(FS) | A 完成后 B 才能开始 | 最常见,重点是定义"A 的交付标准"和"B 的启动条件" |
| 开始,开始(SS) | A 开始后 B 才能开始 | 常见于需要并行推进的任务,重点是同步节奏 |
| 完成,完成(FF) | A 完成后 B 才能完成 | 常见于联合验收场景,重点是收尾节点对齐 |
| 开始,完成(SF) | A 开始后 B 才能完成 | 少见,多用于新旧流程交接,重点是切换时机 |
实务中,80% 的跨部门依赖都是 FS 类型,但真正引发争议的往往是 SS 类型,因为"开始"这个节点没有天然的可验证标准,容易各说各话。制度设计时,对 SS 依赖要额外明确"双方的同步节奏和交付物交换频率"。

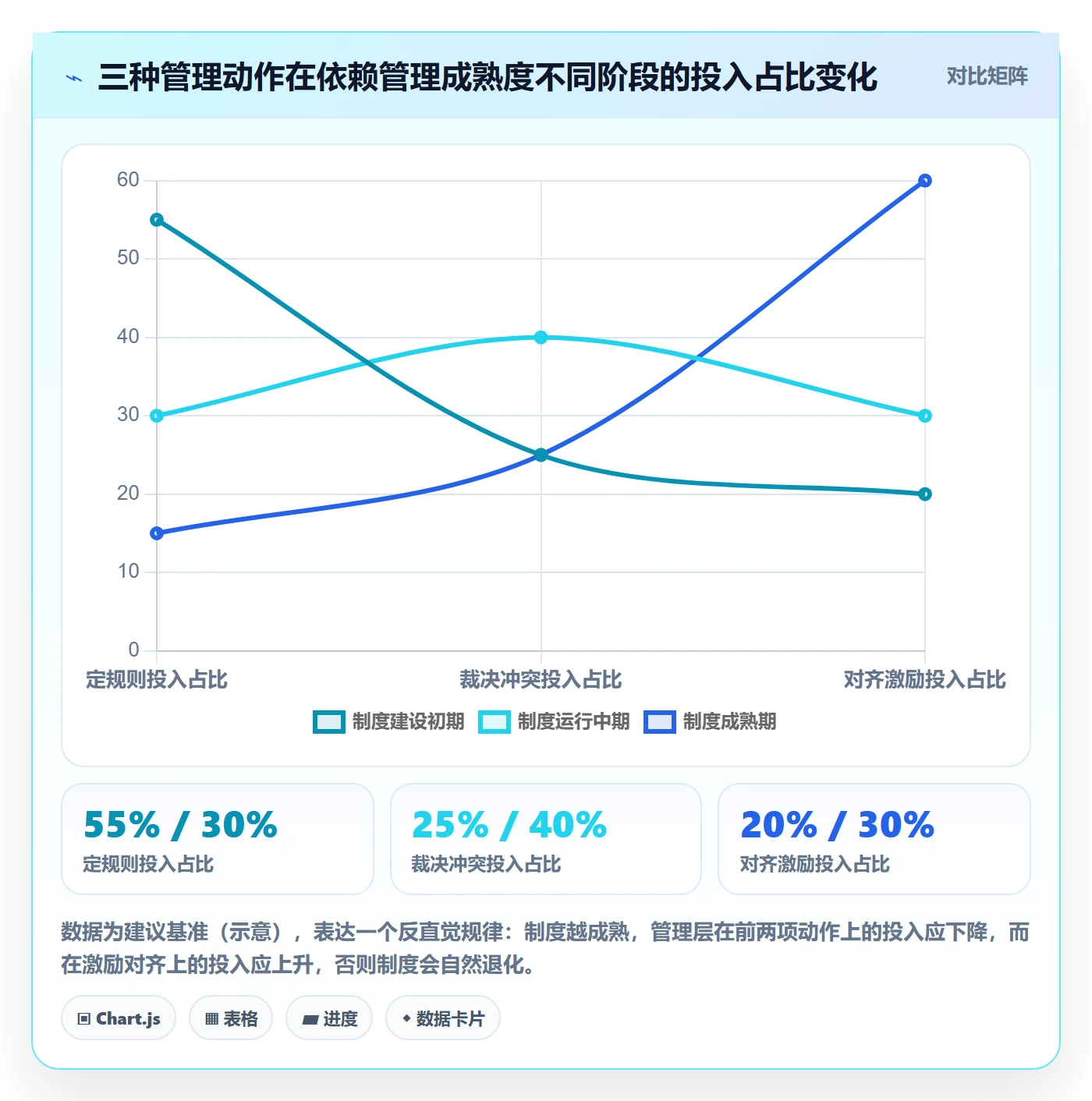

2. 管理层需要做的三种管理动作
我把管理层在前置任务上的动作收敛成三种,其他都可以下放。
- 定规则:依赖怎么登记、交付标准怎么定义、延误怎么升级。这是制度设计层,必须由管理层拍板。
- 裁决冲突:当两个部门对优先级、资源、交付标准有分歧时,管理层要快速决策,不能和稀泥。
- 对齐激励:把前置任务的交付质量纳入部门考核。没有激励支撑的制度,靠不住。
除此之外的具体排期、日常跟踪、协调沟通,都应该由项目经理和部门负责人承担。管理层做得越多,制度的责任就越轻。

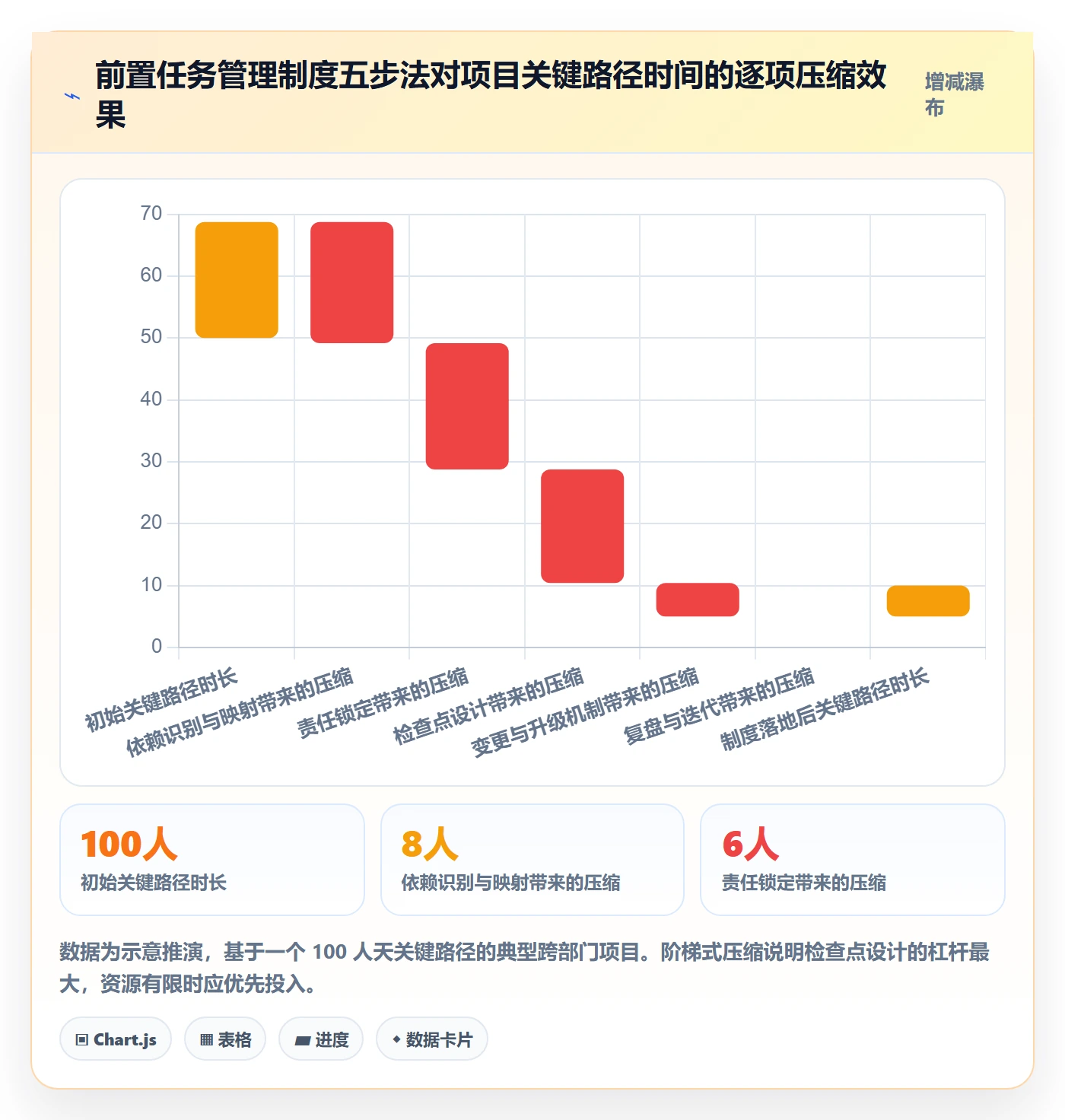

五、制度设计全流程:从依赖识别到落地执行的五步法
这一部分是全篇的核心。每一步我都会给出"管理层动作"和"常见坑",你可以对照自己组织的现状定位。
1. 第一步:依赖识别与映射,把隐性依赖逼出来
依赖识别的关键不是让项目经理一个人想,而是设计一个"强制性发现机制"。我推荐的做法是:在项目启动会上,要求每个交付方回答三个问题,"我需要谁给我什么,才能开始我的工作?""我交付的东西,谁会用它?""如果我这里延迟三天,谁会受影响?"
这三个问题的作用是把依赖从个人头脑里逼到组织视野里。很多隐性依赖不是没人知道,而是没人被要求说出来。
管理层动作:要求所有跨部门依赖必须进入统一的依赖清单,明确记录"上游任务、上游责任人、下游任务、下游责任人、交付物、交付时间、验收标准"七个字段。
常见坑:依赖清单做成表格后没人更新。解决办法是把它嵌入项目例会的标准议程,每次例会先过依赖清单的变化项。
2. 第二步:责任锁定,用 RACI 明确前置任务的交付责任人
RACI 是责任分配工具:R 是执行者、A 是最终责任人、C 是被咨询者、I 是被通知者。在前置任务管理里,最容易被搞错的是 A 和 R 的区分。 很多组织把执行者当成了责任人,结果延误时找不到真正该负责的人。
我的实务建议是:前置任务的 A(最终责任人)必须是能调动资源、能做决策的管理者,而不是具体干活的工程师。这样延误发生时,追责和决策才能落到一个有权行动的人身上。
管理层动作:对所有关键依赖(尤其是跨部门依赖)标注 A 角色,并要求 A 对交付结果负责,而不只是对"任务已分配"负责。
常见坑:RACI 表做了但没用。原因是它和考核脱钩。如果 A 角色不影响任何评价,它就是一纸空文。
3. 第三步:检查点设计,里程碑不是进度点,而是交付验证点
这是我在实际咨询里改动最多的地方。绝大多数团队把里程碑设成"某任务完成",比如"结构设计完成"。但真正有效的里程碑应该是"结构设计通过评审且设计文件已交付下游并被确认可启动"。
区别在于:前者是进度声明,后者是依赖验证。 前者可以自己宣布完成,后者必须经过下游确认。我在一个项目里把里程碑改成交付验证点之后,跨部门返工次数从每项目平均 5 次降到 2 次以内。
管理层动作:要求所有跨部门里程碑必须包含"下游确认"环节,未确认的里程碑不计入完成。
常见坑:下游"被迫确认"。如果下游怕得罪上游,随便确认了,验证就失效。解决办法是让下游对"确认后仍无法启动"的情况免责,减少确认压力。
4. 第四步:变更与升级机制,当前置任务失效时怎么办
前置任务延误是必然发生的,制度设计必须回答"延误了怎么办"。我建议把升级机制设计成三档:
- 黄色(延误 1,3 天):由项目经理协调,调整下游任务的内部排期。
- 橙色(延误 3,7 天):上报到部门负责人层,裁决资源优先级。
- 红色(延误超 7 天或影响关键路径):由管理层决策,明确是暂停下游、绕过、还是重新排期。
这个分级的关键是给每一档规定明确的响应时限和决策人。没有响应时限的升级机制,本质上就是"再等等"。
管理层动作:亲自设定红色档的响应时限,并公开承诺自己会在时限内决策。
常见坑:所有延误都往上升级,管理层疲于奔命。解决办法是严格执行分级,黄色和橙色档必须在本层解决,不得随意升级。
5. 第五步:复盘与迭代,制度不是一次性的
制度需要迭代,但迭代的依据不能是感觉。我建议每季度做一次依赖复盘,统计三个数据:本季度发生了几次依赖延误、延误主要来自哪类任务、升级机制的平均响应时长。
这三个数据能告诉你制度哪里在退化。 如果延误集中在某一类任务,说明识别机制有漏洞;如果响应时长变长,说明决策层在懈怠;如果延误次数持续下降,可以适当简化流程。
管理层动作:把依赖复盘纳入季度经营分析会,而不是只在项目复盘里提一句。
常见坑:复盘变成追责会。复盘的目标是修制度,不是找人背锅。两者混在一起,下一次就没人愿意说真话了。

六、一个真实案例:把依赖管理搬进系统之后发生了什么
2023 年,我参与了一家智能硬件公司的流程改造。这家公司约 260 人,研发、硬件、软件、结构、测试分属五个部门,跨部门项目常年延期。他们之前用共享表格管依赖,表格更新滞后,依赖延误基本靠"出事了才知道"。
1. 改造前的三个典型症状
- 依赖登记率约 40%,大量依赖停留在口头和群里。
- 里程碑由各团队自行宣布完成,下游经常拿到"半成品"。
- 延误升级全靠项目经理个人推动,没有固定时限。
2. 改造动作
我们没有推翻原有的项目流程,而是在原有流程上加了四件事:把依赖清单从共享表格迁到项目管理系统里,做到依赖关系可视化;为每个跨部门依赖指定 A 角色;把关键里程碑改成"下游确认制";建立三档升级机制并设定响应时限。
工具选择上,这家公司最终选用了 PingCode 作为项目与研发管理的平台。PingCode 主要服务中大型企业及 100 人以上组织,这家公司的规模和多部门协作场景比较匹配。它支持私有化部署,对做硬件、对数据安全有要求的企业比较友好;同时支持 Jira 平滑迁移,这家公司原本的部分研发流程数据能较完整地迁过来,属于国产替代里比较省心的选择。
需要说明的是,工具的作用是承载制度,不是替代制度。如果没有前面的依赖清单规范、A 角色定义和升级机制,再好的系统也只是把混乱搬到线上。
3. 改造后六个月的观察

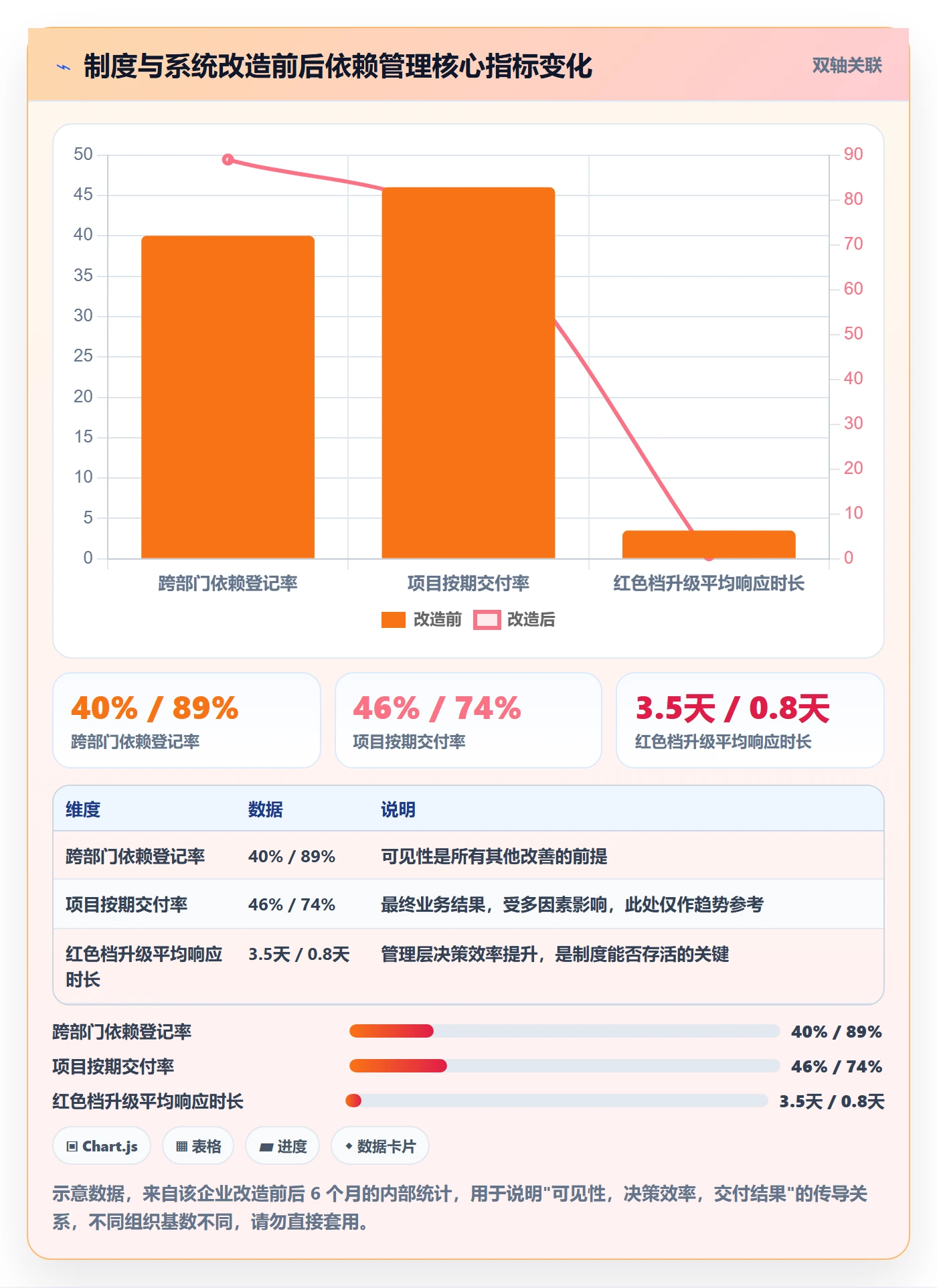

| 观察指标 | 改造前 | 改造后 6 个月 | 变化 |
|---|---|---|---|
| 跨部门依赖登记率 | 约 40% | 约 89% | 显著提升 |
| 项目按期交付率 | 约 46% | 约 74% | 提升约 28 个百分点 |
| 因前置任务延误造成的返工 | 每项目约 5.3 次 | 每项目约 2.1 次 | 下降约 60% |
| 红色档升级平均响应时长 | 约 3.5 天 | 约 0.8 天 | 明显缩短 |
这组数据里,我认为最有价值的不是按期交付率的提升,而是红色档响应时长从 3.5 天缩短到 0.8 天。它说明管理层真正开始为依赖延误负责,而不是把压力留给项目经理。这一点,是制度能否长期运转的分水岭。

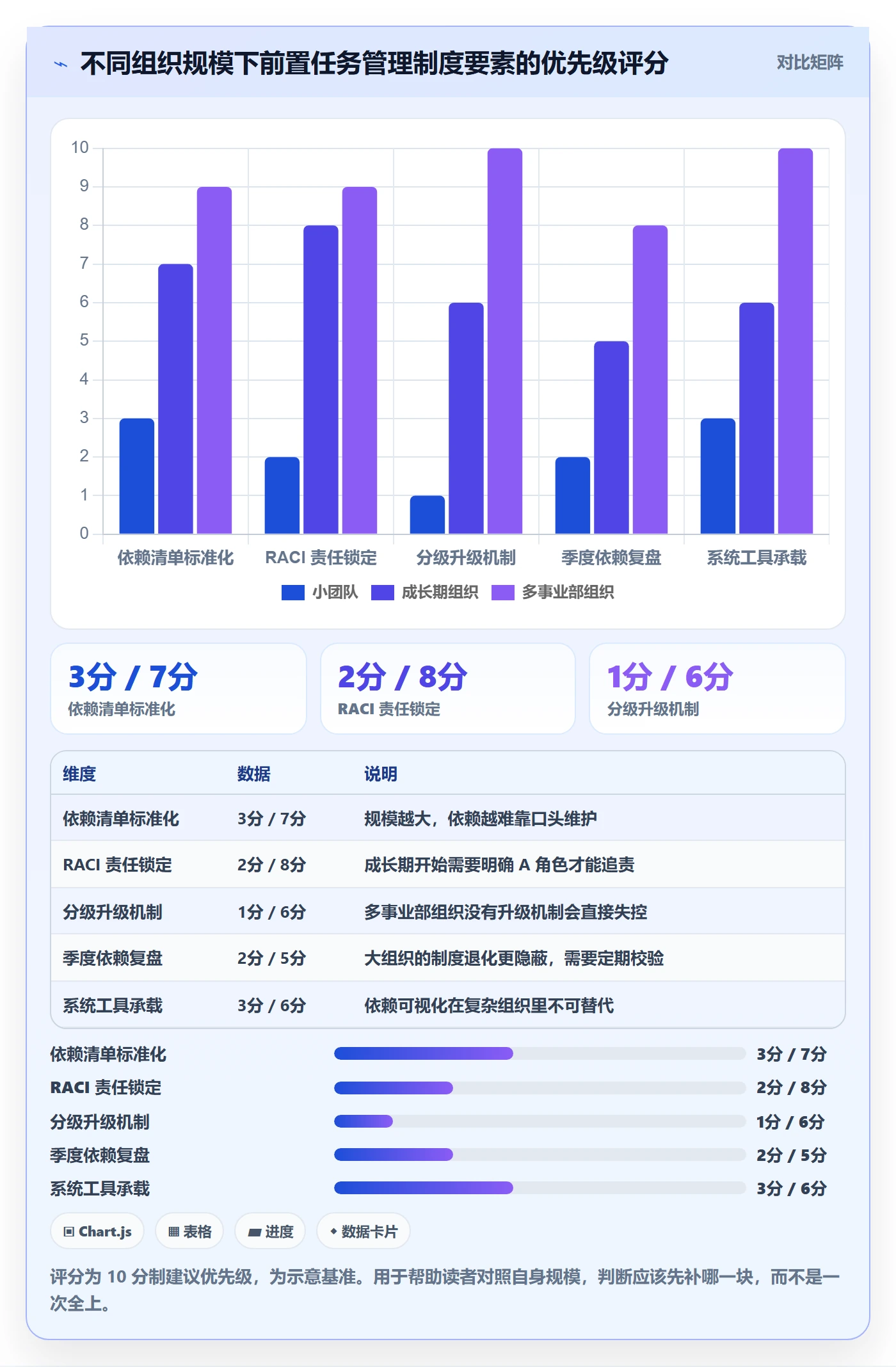

七、不同组织情况下的行动建议
制度不能通用。下面按组织特征给出可操作的起步建议。
1. 15,50 人的小团队:轻规则优先
这个阶段不要做复杂制度。我的建议是只做三件事:维护一张共享的跨团队依赖清单;每个依赖指定一个明确的对接人;每周例会固定花 10 分钟过依赖变化。关键是把依赖从口头搬到可见的地方,其他都可以等规模上来再补。
2. 50,200 人的成长期组织:开始建机制
这个规模下,部门墙开始出现,依赖开始跨团队。建议在轻规则基础上加两件事:一是引入 RACI,把 A 角色落到能决策的人身上;二是建立最简单的两档升级机制(3 天内本层解决、超 3 天上升一层)。这个阶段不建议上重型工具,避免流程成本超过收益。
3. 200 人以上、多事业部组织:制度与系统并重
到这个规模,依赖密度高、变更频繁、跨部门信任成本高,必须制度与系统一起上。制度侧重点是依赖清单标准化、三档升级机制、季度复盘;系统侧要能支撑依赖关系可视化、里程碑下游确认、升级路径留痕。像 PingCode 这类面向中大型组织、支持私有化部署和平滑迁移的平台,比较适合这个阶段的企业,尤其是对数据合规和国产化有要求的行业。
4. 项目制 vs 职能制:管理重心不同
项目制组织里,依赖管理重点在项目经理的协调能力;职能制组织里,依赖管理重点在部门负责人的优先级裁判。如果你的组织是弱矩阵,管理层要更多介入优先级裁决;如果是强矩阵,制度设计要更多赋权给项目经理。判断标准很简单:看依赖延误时,谁有权调整资源。

八、不同情况下的取舍:制度、成本与执行之间的真实权衡
没有一套制度适合所有组织,下面的取舍是我在实务中反复做出的判断,供你参考。
1. 制度完备性 vs 执行成本
制度越完备,执行成本越高。一个需要三层审批的依赖登记流程,在 500 人组织里可能合理,在 30 人团队里就是灾难。取舍原则是:制度复杂度的上限,是不超过团队每周愿意花在依赖管理上的总时间。 我通常建议这个时间控制在团队总工时的 2% 以内。
2. 强追责 vs 心理安全
依赖管理需要追责,但过度追责会让执行层隐瞒风险、虚报进度。我的建议是区分"能力问题"和"诚信问题":前者靠复盘改进,后者才需要追责。把延误一律当诚信问题处理,是最快摧毁依赖管理文化的做法。
3. 工具化 vs 手工化
工具化能提升可见性和可追溯性,但会带来迁移成本和适应期。我的判断是:如果跨部门依赖数量每项目超过 15 个,或组织超过 100 人,工具化的收益会明显大于成本;低于这个量级,手工加例会机制往往更划算。
4. 统一制度 vs 差异化制度
有些组织试图让所有部门用同一套依赖管理流程。这在依赖密度差异大的情况下会失败,硬件部门依赖少但周期长,软件部门依赖多且变化快,用同一套节奏会互相拖累。更好的做法是统一"依赖登记和升级"的规则底线,允许各部门在节奏和频率上有差异。
5. 快速上线 vs 分阶段推行
制度推行有两种路径:一次性全面上线,或分阶段试点。我的经验是,依赖管理这类影响面广的制度更适合分阶段推行,先在 1,2 个跨部门项目试点,跑通依赖清单和升级机制,再逐步推广。全面上线看起来效率高,但一旦某个环节不适用,整个制度会被集体绕开。

九、结语:前置任务管理的终点,是让依赖不再成为意外
回到开头那家储能设备公司。改造半年后,他们的研发副总告诉我一句话:"现在还是会有依赖延误,但我们不再为延误本身吵架了,吵的是怎么调整,这已经好太多了。"
这正是前置任务管理的真实目标。它不是让项目不再有依赖,也不是让延误彻底消失,而是让依赖的延迟不再成为每个人措手不及的意外。当依赖可见、责任清晰、升级有路,管理层的角色就从"救火队员"回到了"规则制定者"。
如果你现在就要行动,我建议按这个顺序做:先花一周把当前最痛的一个跨部门项目的依赖关系完整梳理一遍,找出所有隐性依赖;再为这些依赖指定明确的交付责任人和验收标准;然后建立最简单的两档升级机制,并公开承诺红色档的响应时限。这三件事做完,你会发现很多"执行不力"的问题,其实是制度缺失。
至于工具和系统的选择,等你把制度底线想清楚了再决定。工具是用来承载制度的,制度没想明白就上系统,只是把混乱搬到了线上。当你的组织规模、依赖密度和变更频率都上来了,再考虑更完整的平台方案也不迟。最重要的是,制度一旦定下,管理层要第一个遵守它,包括你自己。
常见问题解答(FAQ)
1. 前置任务管理里,管理层到底该管什么、不该管什么?
我之前带一个跨部门项目,发现前置任务总是卡住,但我去盯每个任务的进度时,项目经理又觉得我在越权。我很困惑:作为管理层,我到底应该在前置任务管理里扮演什么角色?是亲自排任务,还是只定规则?
管理层的核心职责不是亲自排任务,而是定规则、建机制、解冲突。具体来说:一是定义依赖关系的登记标准,比如谁在什么时候必须把什么交付物交给谁;二是设定优先级裁决规则,当两个前置任务争夺同一资源时由谁拍板;三是建立升级机制,当前置任务延误超过约定阈值时自动触发上报,而不是靠人情感推动。
项目经理负责画图排期,管理层负责让这套机制有权威、能运转。判断标准很简单:如果你发现自己大部分时间在帮下属排任务顺序,说明制度没建好;如果你主要在处理例外和裁决冲突,说明角色是对的。
2. 任务依赖有哪几种类型,管理层不懂技术术语怎么判断该盯哪种?
我在制度文件里看到完成-开始、开始-开始这些词,完全分不清,也不知道该重点盯哪一种。上次项目延期,后来才发现是两个任务必须同时开始,但我们一直按先后顺序在排,导致互相等。我想知道作为管理层,怎么用大白话判断该管哪种依赖?
任务依赖主要有四种:完成-开始是最常见的,即A做完B才能开始;开始-开始是A开始后B才能开始;完成-完成是A完成B才能完成;开始-完成最少见。管理层不需要背术语,只需要问两个问题:第一,这个交付物没出来之前,后面的人能不能动?不能动就是完成-开始,必须盯交付物质量;第二,两个任务是不是必须同步推进?
是的话就是开始-开始,必须盯双方是否同时到位。实践中最容易出问题的是把开始-开始误当成完成-开始来排,导致双方都在等对方先动。建议在依赖登记表里强制标注类型,管理层审批时重点看那些标注为开始-开始和完成-完成的任务,因为它们对协同的要求最高。
3. 前置任务管理制度怎么落地,才不会变成挂在墙上的流程图?
我们公司之前做了一套很漂亮的流程图和RACI矩阵,但执行两个月就没人看了,前置任务该延误还是延误。我想知道制度落地到底缺了什么,有没有可执行的做法让制度真正跑起来,而不是流于形式?
制度流于形式通常缺三样东西:检查点、升级阈值和后果。可执行的做法是:第一,把里程碑从进度点改成交付验证点,前置任务完成时必须由下游责任人确认收到且合格,才算真正完成,不能由上游自己宣布完成;第二,设定升级阈值,比如前置任务延误超过两天自动上报到管理层,不依赖人工判断要不要报;
第三,把前置任务交付质量纳入考核,不是考核有没有做,而是考核下游是否按时拿到合格输入。判断依据:如果制度运行三个月后,管理层收到的升级报告里有具体冲突和裁决记录,说明制度在运转;如果一条升级记录都没有,要么是阈值太松,要么是大家不敢报。
核心关键词
文章包含AI辅助创作:前置任务管理指南:管理层如何做好任务依赖,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436153
读者评论
文章把前置任务管理从工具层面拉高到制度设计,这个视角很实在。我们公司就是甘特图很漂亮但依赖没人管,结果延期全在等别人。不过‘管理层例外破坏制度’这点太真实了,老板一句话就能让登记表作废。
四个失效场景简直是我们的翻版,特别是交付标准模糊那个,产品部交个文档过来根本没法用,来回扯皮。但文章说的升级机制我有点疑问,如果每个依赖延误都升级,管理层岂不是要累死?可能还是得区分影响程度。
从管理层视角讲依赖管理确实少见,三种管理动作的收敛很清晰。但感觉对项目经理的实操指导偏少,比如依赖清单具体怎么维护、验收标准怎么量化。另外那组对比数据虽然是示意,但方向应该是对的。
