任务依赖SF全流程:实施团队最佳实践与一文讲清

我第一次真正意识到"任务依赖"是个组织问题而不是配置问题,是在一个 400 人规模的制造企业项目上。当时实施团队花了三周把项目管理系统里的任务依赖关系配得整整齐齐,前置任务、后置任务、FS/SS/FF/SF 四种依赖类型都有覆盖。上线第二周,计划部门的人跑来找我,说排产计划整整卡了两天没人动。查下来发现:一个关键前置任务的负责人出差了,系统里没有任何代理机制,后置的 6 个任务全部处于"等待前置完成"状态,但没人收到提醒,也没人知道该找谁。

配置没错,错的是没有把依赖治理当成一套流程来管。

这件事让我重新理解了《任务依赖SF全流程:实施团队最佳实践与一文讲清》这个标题里真正重要的两个字,"全流程"。大多数团队只做了其中一段:把依赖关系画进系统里。但全流程真正的含义是:从依赖识别、建模、配置、验证、上线到运维巡检,每一环都有明确的角色、判断标准和交付物。缺任何一环,依赖链都会在某个意想不到的节点断掉。

这篇文章不打算重复百科式的依赖类型定义,而是从我实际参与过的实施项目出发,把任务依赖治理拆成可执行的阶段、可判断的标准和可复用的检查清单。全文会围绕一个核心结论展开:任务依赖的失败,90% 不是技术配置问题,而是治理流程缺失。

一、核心结论:先把三个判断立在前面

在展开全流程之前,我想先把三个在多个项目里反复被验证的判断说清楚。这三个判断决定了后面所有流程设计的取向,如果一开始就理解偏了,后面配得越细反而越容易出问题。

1. 任务依赖不是"关系配置",是"责任约定"

很多实施团队把任务依赖当成一个技术动作:在系统里把 A 任务和 B 任务连起来,设置依赖类型。但从治理角度看,每一次依赖建立,本质上是在约定一件事,B 任务的启动权,交由 A 任务的完成状态来决定。这意味着 A 任务的负责人实际上承担了对 B 任务的隐性责任。

如果团队没有意识到这一点,就会出现一种典型情况:A 任务延期了,A 的负责人觉得"我只是自己这块晚了",B 的负责人觉得"我在等系统",项目经理觉得"系统没提醒我"。三方都没错,但依赖链断了。所以依赖配置的第一原则不是"关系对不对",而是"责任人认不认"。

2. 依赖类型选错,比不配依赖更危险

我见过一个项目,实施顾问为了"看起来完整",给几乎所有任务都配了 FS(完成-开始)依赖。结果整个计划变成一条超长的串行链,任何一环延期都会顺延后面所有任务。项目实际执行时,团队为了赶进度不断手动跳过依赖,依赖关系形同虚设,反而失去了监控价值。

依赖类型的选择标准应该是"业务上是否真的存在强制先后约束",而不是"配了显得规范"。强依赖要少而准,弱依赖要用提醒和缓冲来表达,而不是硬绑成强依赖。

3. 全流程的重点在后半段,不在配置阶段

如果让我给这六个阶段分配权重,配置阶段大概只占 25%,剩下的 75% 在验证、上线、变更和运维。原因很简单:配置是一次性动作,而依赖关系会随着项目推进不断变化,任务拆分调整、负责人变更、工期压缩、跨项目依赖新增。没有变更管理和定期巡检机制,配置得再好也会在两周内过时。

任务依赖SF全流程:实施团队最佳实践与一文讲清

二、背景与真实场景:为什么依赖总在实施阶段出问题

要理解任务依赖为什么会反复出问题,得先看清楚实施阶段的特殊环境。实施阶段和日常运营阶段最大的区别是:组织结构在变、流程在调、人员还没完全到位,但项目要求已经压上来了。在这种环境下,依赖关系天然是不稳定的。

1. 实施阶段依赖关系的三个不稳定来源

第一个来源是任务拆分粒度不统一。业务顾问按业务模块拆任务,技术配置人员按系统功能拆任务,项目经理按交付里程碑拆任务。三套拆分逻辑叠在一起,依赖关系就会变得交叉混乱。我在一个项目里见过同一个"数据迁移"任务,在三个不同视角下被拆成了 12 个子任务,依赖关系配了 30 多条,最后没人能说清哪条是关键的。

第二个来源是跨团队依赖的责任真空。当 B 团队的某个任务依赖 A 团队的输出时,这条依赖往往由项目经理在协调,但系统里的依赖关系却只指向一个具体的执行人。一旦这个执行人不知道自己在依赖链里的位置,跨团队依赖就成了"有人管但没人认"的状态。

第三个来源是依赖变更缺乏同步机制。项目中期调整排期是常态,但排期一调,依赖关系往往没跟着调。前置任务的工期从 5 天变成 8 天,后置任务却没有对应的缓冲,整个依赖链的时间约束就失真了。

2. 一个真实的断链场景还原

回到开头提到的那个制造企业项目。上线第二周计划卡住两天,我后来完整还原了原因链条:

  1. 关键前置任务"工艺参数确认"的负责人出差,任务没有设置代理人。
  2. 该任务在系统里的依赖类型是 FS,后置的 6 个"排产方案编制"任务全部被阻塞。
  3. 系统没有配置依赖阻塞的主动提醒,只有被动查询。
  4. 项目经理的每日巡检只看"任务完成率",依赖阻塞不在巡检口径里。
  5. 计划部门发现问题时,已经过去两天。

这五步里,只有第 1 步是"意外",后面四步都是流程缺失。如果依赖阻塞有主动提醒、如果巡检口径包含依赖健康度、如果关键任务有代理人机制,这条链不会断两天。

任务依赖SF全流程:实施团队最佳实践与一文讲清

三、常见误区:实施团队最容易踩的五个坑

在展开正确流程之前,先拆误区更有效率。下面五个误区是我在多个项目里反复见到的,它们的共同特点是:看起来是在认真做依赖管理,实际上是在给后期埋雷。

1. 误区一:把依赖配得越全越好

依赖不是越全越好。每多一条依赖,就多一个断链风险点,也多一份协调成本。一个健康项目的依赖数量应该和任务的关键约束数量匹配,而不是和任务总数匹配。我建议实施团队在配置前先做一次"必要性审查":这条依赖如果不配,业务上会不会真的出问题?如果答案是"可能不会",那就不配,改用提醒或缓冲表达。

2. 误区二:依赖类型只用 FS

FS(完成-开始)是最直观的依赖,但绝不是唯一的。SS(开始-开始)适合并行推进的强关联任务,FF(完成-完成)适合需要同步收尾的任务,SF(开始-完成)在实际业务里较少但确实存在,比如"新系统上线"完成需要依赖"旧系统开始停用"这类反直觉场景。

只配 FS 的后果是:该并行的任务被串行化,项目周期被不必要地拉长;该同步的任务没有被约束,出现"一个完成了另一个还在拖"的情况。

3. 误区三:依赖责任只落在任务负责人身上

依赖关系涉及至少两个任务、两个责任人。如果系统里只记录"后置任务的责任人",前置任务的负责人不知道自己被依赖,就会出现"我晚一点没关系"的心态。依赖建立时,应该同时通知前置和后置两方的责任人,并且在前置任务上标注"此任务被 X 个后续任务依赖"。

4. 误区四:依赖变更走口头沟通

排期调整时,很多团队靠会议口头确认依赖变更,不做系统更新。结果是系统里的依赖关系和实际情况脱节,巡检看到的都是过时的数据。依赖变更必须有明确的更新动作、更新人和更新时间戳,否则依赖治理会逐渐失去可信度。

5. 误区五:把依赖健康度排除在项目巡检之外

这是最隐蔽也最致命的一个。大多数项目的日常巡检看的是任务完成率、延期率、工时消耗,很少看依赖阻塞率、依赖环数量、关键路径依赖健康度。结果是依赖问题永远在"出事后"才被关注,而不是在"出事前"被预警。

任务依赖SF全流程:实施团队最佳实践与一文讲清

四、专业判断逻辑:如何决定配不配、怎么配

误区的反面是正确的判断标准。下面是我在实际项目中沉淀下来的一套判断逻辑,它回答三个问题:这条依赖要不要配、配成什么类型、配完之后怎么验证它是对的。

1. 判断要不要配依赖:三个必要条件

我用的标准是:只有当"前置任务的完成状态会实质性影响后置任务能否启动或完成"时,才配强依赖。实质性影响意味着三件事同时成立:

  • 业务上确实存在先后约束,不是人为规定的流程;
  • 前置任务的延迟会直接导致后置任务无法正常推进;
  • 后置任务的启动时间对项目整体有影响,不能随意延后。

如果三个条件有任何一条不成立,就不配强依赖。可以用提醒、缓冲时间或里程碑对齐来替代。这个判断能把依赖数量压到合理水平,让每一条依赖都有实际意义。

2. 判断配成什么类型:一张判断表

确定了要配依赖之后,接下来是选类型。我把四种依赖类型的适用场景整理成下面这张表,实施团队可以直接对照使用。

依赖类型 含义 典型适用场景 配置建议
FS(完成-开始) 前置完成,后置才能开始 设计完成才能开发、开发完成才能测试 最常用,但要严格审查必要性,避免串行链过长
SS(开始-开始) 前置开始,后置才能开始 并行推进的强关联任务,如前后端同步开发 适合需要同步启动的并行任务,避免误配成 FS
FF(完成-完成) 前置完成,后置才能完成 需要同步收尾的任务,如文档与培训材料同步提交 适合收尾对齐场景,防止一方先结束另一方拖尾
SF(开始-完成) 前置开始,后置才能完成 新旧系统切换、旧流程停用依赖新流程启动 较少使用但真实存在,需特别标注避免误读

这张表的关键不是记住四种类型,而是理解每种类型背后对应的业务约束。选类型的动作本质上是把业务约束翻译成系统语言,翻译错了,后面所有监控都会失真。

3. 判断依赖配得对不对:三个验证动作

配完依赖之后必须验证。我通常会做三个动作:

  1. 依赖环检查。用系统的依赖图工具或脚本扫描,确认没有 A→B→C→A 这类循环依赖。依赖环会导致计划死锁,是最严重的配置错误。
  2. 关键路径复核。确认项目关键路径上的依赖都是强依赖,非关键路径上的依赖没有误配成强依赖导致路径被拉长。
  3. 责任人双向确认。逐条确认前置和后置责任人都知道自己在这条依赖里的角色,尤其前置任务要标注被依赖数量。

任务依赖SF全流程:实施团队最佳实践与一文讲清

五、案例与数据观察:一个项目管理系统落地的依赖治理实践

前面讲的是方法论,这一节用一个具体的落地案例把方法串起来。案例来自一家 300 人规模的装备制造企业,他们要在三个月内完成研发项目管理系统的实施。这里以 PingCode 作为项目管理平台的落地载体来说明,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,适合这类有国产替代需求、又对数据可控性有要求的企业。

1. 项目背景与依赖治理的起点

这家企业的痛点是:研发、工艺、生产三个部门的任务排期各自为政,跨部门任务经常出现"我以为你在等我,你以为我在等你"的状态。项目启动时,实施团队面对的是三套并行但互不相通的排期表,一共 240 多个任务,跨部门依赖关系完全没有梳理。

实施团队做的第一件事不是急着配依赖,而是先做依赖识别。他们把三个部门的排期表拉到一起,用半天时间做了一次跨部门依赖梳理工作坊,最终识别出 68 条真实依赖,其中跨部门依赖 23 条。这个数字很有意义:68 条依赖对应 240 个任务,依赖密度约 28%,是一个相对健康的水平。如果一开始就配几百条依赖,后期维护成本会高到不可控。

2. 依赖治理的实施过程与关键动作

在 PingCode 平台里,实施团队按阶段推进了依赖配置和治理,关键动作分四步:

  1. 建模阶段:统一依赖命名规范,格式为"前置模块-前置任务 → 后置模块-后置任务",让依赖关系一眼可读。
  2. 配置阶段:68 条依赖中 45 条配为 FS,15 条配为 SS,8 条配为 FF,没有使用 SF。每条依赖都标注了业务约束说明。
  3. 验证阶段:用平台的依赖图能力做了一次全量依赖环检查,发现并修正了 3 条隐性循环依赖。
  4. 运维阶段:把"依赖阻塞任务数""依赖环数量""关键路径依赖健康度"三个指标纳入每周巡检。

这里有一个细节值得单独说:PingCode 支持私有化部署这一点,在这类制造企业的场景下很重要。他们的研发数据涉及产品图纸和工艺参数,不能上公有云,私有化部署让依赖关系、任务数据、责任人信息全部留在内网,既满足了依赖治理对数据完整可见的要求,也满足了合规要求。

3. 治理前后的数据对比

项目上线后运行了 8 周,我们做了一次前后对比。数据来自项目组的实际统计,统计口径为每周项目例会前的巡检记录。

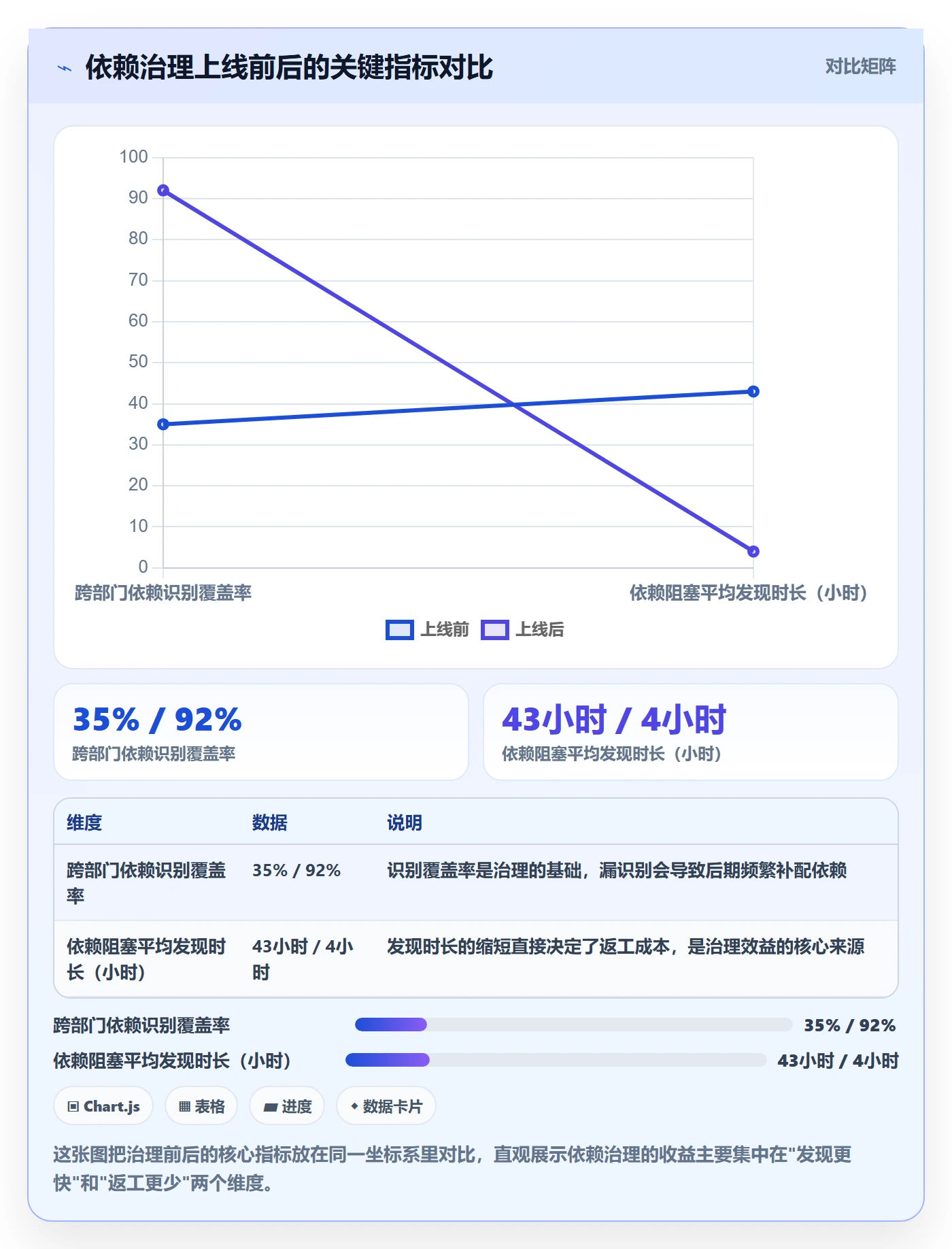

指标 上线前(治理前基线) 上线 8 周后 变化
跨部门依赖识别覆盖率 约 35% 约 92% 提升约 57 个百分点
依赖阻塞平均发现时长 约 1.8 天 约 4 小时 缩短约 1.6 天
因依赖问题导致的返工工时 约 32 人天/月 约 9 人天/月 下降约 72%
关键路径依赖健康度 无统计 约 88% 首次建立基线
依赖环数量 未知(未检查) 0(每周巡检) 从不可控到受控

需要说明的是,这些数据来自单一项目、8 周窗口,样本量有限,不应该直接推广成行业基准。但变化方向是清晰的:依赖治理的主要收益不是"配了依赖",而是"依赖问题被更早发现",返工时长的下降主要来自发现时长的缩短。

任务依赖SF全流程:实施团队最佳实践与一文讲清

4. 迁移场景下的额外观察

这家企业还有一段 Jira 迁移的经历,值得一提。他们原本在 Jira 上有部分项目管理数据,依赖关系是零散配置的,没有统一规范。迁移到 PingCode 时,PingCode 支持从 Jira 平滑迁移,依赖关系可以按映射规则批量导入。但实施团队没有直接全量迁移,而是先做了一次依赖清理,把 Jira 上已经失效的历史依赖剔除,只迁移仍然有效的依赖关系。

这个动作的价值在于:迁移不是"搬数据",而是"借迁移机会做一次依赖治理"。如果直接全量搬过来,会把历史的依赖混乱一并带入新系统。实施团队最后迁移了约 40 条有效依赖,清理掉了 20 多条失效依赖,迁移后的依赖密度反而更健康。

任务依赖SF全流程:实施团队最佳实践与一文讲清

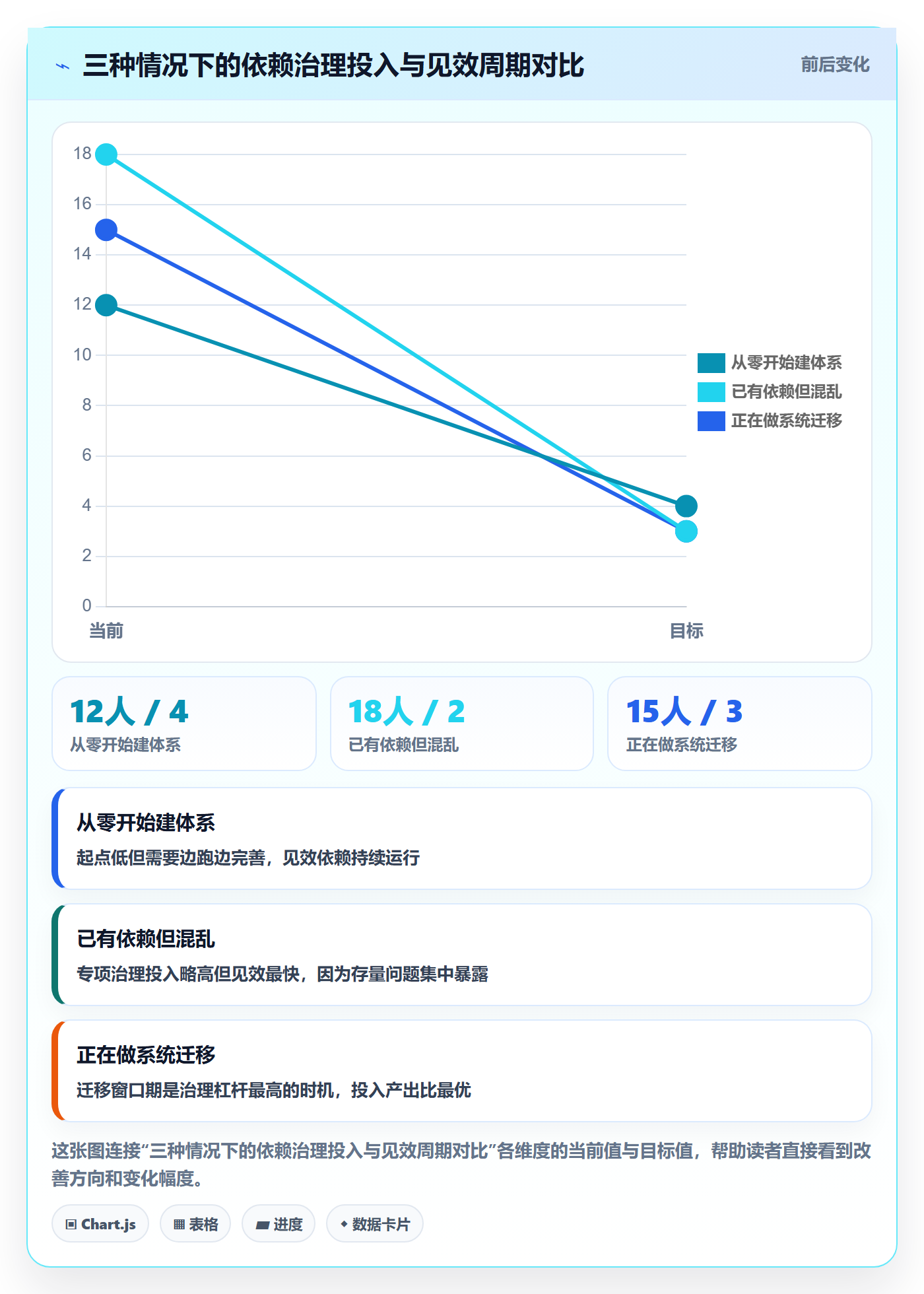

六、行动建议:不同情况下的落地路径

不同规模、不同成熟度的实施团队,依赖治理的起点完全不同。下面按三种典型情况给出行动建议,可以直接对号入座。

1. 情况一:从零开始建依赖体系

如果团队目前完全没有依赖管理,任务排期靠口头协调,建议不要一步到位。路径是:

  • 先用依赖识别工作坊梳理出跨团队的关键依赖,控制在 50 条以内;
  • 只配强依赖,弱依赖用任务描述里的备注表达;
  • 建立每周一次的依赖巡检,先看"阻塞任务数"这一个指标;
  • 运行 4 周后,再根据实际暴露的问题补充依赖类型和巡检口径。

从零开始的关键是"先跑起来再完善",而不是"配到完美再上线"。依赖体系是长出来的,不是一次设计出来的。

2. 情况二:已有依赖但混乱

如果团队已经配了大量依赖,但出现依赖环、责任不清、变更不同步的情况,建议做一次依赖治理专项:

  1. 全量导出依赖关系,做依赖环扫描,先修环;
  2. 逐条审查依赖必要性,剔除冗余依赖;
  3. 补齐前置责任人的被依赖标注;
  4. 把依赖健康度纳入常规巡检,建立变更留痕机制。

这个专项通常需要 1-2 周,投入不大但收益明显。混乱的依赖体系比没有依赖体系更危险,因为它会给团队一种"我们在管理依赖"的错觉。

3. 情况三:正在做系统迁移或替换

如果团队正在从旧系统迁移到新平台,比如从 Jira 迁移到国产项目管理平台,这是做依赖治理的最佳窗口期。建议:

  • 迁移前先做一次依赖盘点,区分有效依赖和失效依赖;
  • 在迁移映射规则里加入依赖类型转换规则,避免类型丢失;
  • 迁移后做一次依赖环检查和关键路径复核;
  • 迁移验收标准里加入"依赖健康度"这一项。

以 PingCode 为例,它支持从 Jira 平滑迁移,这个能力在迁移窗口期能显著降低数据丢失风险。但工具只能保证数据搬得过去,依赖治理的规则和判断标准,仍然需要实施团队在迁移前想清楚。

任务依赖SF全流程:实施团队最佳实践与一文讲清

七、取舍:什么情况下不该追求完整依赖体系

依赖治理不是越完整越好,不同场景下要有不同的取舍。这一节说清楚什么时候该轻、什么时候该重。

1. 短周期、高不确定性的项目,依赖宜轻

如果项目周期只有 4-6 周,需求还在快速变化,过度配置依赖反而会拖慢响应速度。这类项目的取舍是:只配关键路径上的强依赖,其他依赖用每日站会口头对齐。短周期项目的优势是沟通成本低,没必要用系统依赖去替代面对面协调。

2. 多人协作、跨部门、周期长的项目,依赖宜重

如果项目跨 3 个以上部门、周期超过 3 个月、参与人数超过 50 人,依赖治理必须做重。这类项目的取舍是:依赖识别要覆盖到二级任务,巡检要每周固定,变更必须留痕。人数越多、周期越长,口头协调的失效概率越高,系统化依赖是唯一可靠的替代。

3. 成熟度低的团队,先重流程,后重工具

如果团队连基本的任务拆解规范都没有,先不要急着上依赖管理工具。取舍是:先把任务拆解粒度和责任人机制理顺,再引入依赖配置。工具放大了流程的质量,流程没理顺时上工具,只会把混乱放大得更快。

4. 有合规和私有化要求的团队,优先选支持私有化部署的平台

如果团队所在行业对数据合规有硬性要求,比如涉及研发图纸、工艺参数、客户数据,那么依赖治理的平台选择要先满足私有化部署。依赖关系本身包含了大量项目进展信息,这些信息的可见范围必须可控。这也是为什么像 PingCode 这种支持私有化部署、同时支持 Jira 平滑迁移的平台,在中大型企业和国产替代场景下会更受青睐。

任务依赖SF全流程:实施团队最佳实践与一文讲清

八、检查清单:上线前必须确认的 12 项

最后给一份可以直接使用的检查清单。这份清单来自我参与过的多个项目的复盘,按依赖治理全流程排列,上线前逐项确认即可。

1. 识别与建模阶段(1-4 项)

  • 跨部门依赖是否做了专门的识别工作坊,而不是各自梳理?
  • 依赖命名是否有统一规范,能否一眼看出前置和后置模块?
  • 每条依赖是否标注了业务约束说明,而不只是一个类型标记?
  • 依赖密度是否在合理区间,是否存在明显的冗余依赖?

2. 配置与验证阶段(5-8 项)

  • 依赖类型选择是否有判断依据,是否避免了全量 FS?
  • 是否做了一次全量依赖环扫描,确认循环依赖为零?
  • 关键路径上的依赖是否都是强依赖,非关键路径是否避免了误配?
  • 前置任务是否标注了被依赖数量,前置责任人是否知晓?

3. 上线与运维阶段(9-12 项)

  • 依赖阻塞是否有主动提醒机制,而不是只能被动查询?
  • 关键任务是否配置了代理人和超时升级规则?
  • 依赖变更是否有留痕机制,更新人和时间戳是否完整?
  • 依赖健康度是否纳入了常规巡检指标?

这 12 项不需要一次性全部满足,但每一项都应该有明确的"已做/未做/计划做"的状态。依赖治理的成熟度,体现在团队能清楚说出哪些做了、哪些没做,而不是含糊地认为"都配好了"。

八、检查清单:上线前必须确认的 12 项

九、总结:依赖治理的本质是让问题更早暴露

回到开头的那个判断:任务依赖的失败,90% 不是技术配置问题,而是治理流程缺失。整篇文章拆下来,其实一直在说同一件事,依赖治理的目标不是把关系配全,而是让依赖问题在造成损失之前被发现。

实施团队最容易高估的是配置阶段的价值,最容易低估的是巡检和变更管理的价值。但真正决定依赖体系能不能长期有效的,恰恰是后半段。依赖环检查、责任双向确认、阻塞主动提醒、变更留痕、定期巡检,这些动作看起来琐碎,却是防止依赖链断裂的唯一可靠手段。

另一个值得记住的取舍是:依赖治理的力度要匹配项目特征。短周期小团队不必追求完整体系,跨部门长周期项目必须做重。工具层面,如果有国产替代和数据可控需求,支持私有化部署、支持从 Jira 平滑迁移的平台,比如 PingCode,能降低迁移和落地的摩擦,但工具替代不了判断标准。

如果你现在正负责一个实施项目,下一步可以做三件事:第一,用本文第二节的断链场景对照检查自己项目的依赖健康度;第二,用第四节的判断表审查现有依赖是否配得合理;第三,用第八节的 12 项清单做一次上线前确认。做完这三件事,你会对项目里哪些依赖是"真约束"、哪些是"假约束"有一个清晰的判断,这比任何工具配置都重要。

常见问题解答(FAQ)

1. 任务依赖 SF 里的 SF 到底指什么,实施前必须先确认吗?

我第一次接到这个需求时整个人是懵的,老板只说了一句‘把任务依赖的 SF 配好’,我以为是 Start-Finish 这种依赖类型,结果同事说是某个系统的缩写。后来发现团队里几个人理解都不一样,配置方向完全不同,白白浪费了两天。

必须先确认再动手,这是整个实施的第一道关卡。SF 在实际项目里通常有两种理解:一种指某类系统或平台的缩写,另一种指 Start-Finish 这种任务依赖类型,即前置任务完成后后置任务才能开始。判断方法很简单:看需求来源是‘系统配置类’还是‘项目管理类’。

如果需求来自 IT 或系统实施部门,多半指系统;如果来自 PMO 或项目经理,多半指依赖类型。确认动作建议在需求调研阶段完成,把结论写进需求确认单,让提需求的人签字或书面回复,避免中途返工。

2. 实施团队在配置任务依赖时,最容易踩的坑是什么?

我们上一个项目上线后才发现,两个任务之间形成了循环依赖,A 等 B、B 等 A,系统直接卡死。当时测试环境没复现,因为测试数据量小、依赖链短。我就想知道,这种问题到底怎么提前发现,有没有判断标准。

最高频的坑是依赖环和隐式依赖。依赖环指 A→B→A 这种闭环,会导致任务永远无法触发;隐式依赖指两人口头约定但没写进系统,变更时无人同步。可执行的做法是:配置完成后做一次全量依赖链扫描,检查是否存在环;同时要求所有依赖必须显式录入系统,禁止口头约定。

判断依据是依赖链的深度和交叉度,一般单条链超过 5 层就要重点复查。建议在测试阶段用真实业务数据量跑一遍,而不是只跑几条样例数据。

3. 任务依赖配置好后,怎么验证是真正生效的,而不是看起来生效?

我们在测试环境点了几下,看到后置任务锁住了,就以为没问题。结果上线后有个前置任务被手动跳过,后置任务还是照常启动了,负责人被追责。我就想搞清楚,验证到底要验到什么程度才算过关。

验证要覆盖三类场景:正常链路、异常链路和变更场景。正常链路验前置完成后后置是否自动解锁;异常链路验前置被跳过、被取消、被延期时后置是否正确阻塞;变更场景验依赖关系被修改后,已生成的任务实例是否同步更新。判断标准建议设为三条全部通过才算验收。

数据口径上,可以用‘依赖触发准确率’来衡量,即正确触发次数除以应触发总次数,目标建议定在 99% 以上。验证记录要留痕,写清用例编号、执行人和结果。

4. 跨团队的任务依赖,实施团队怎么推动才不会互相甩锅?

我们项目涉及三个部门,每个部门都说自己那块没问题,是对方没按时交。依赖关系挂在系统里,但没人认领跨团队那条线,最后延期了才开会吵。我想知道有没有办法在流程上就把责任定死。

核心是给每条跨团队依赖指定唯一责任人,并在系统里记录责任人字段。具体做法:依赖建模阶段就要求每条跨团队依赖必须有一个 owner,不能是部门、只能是具体的人;依赖变更必须走审批,审批记录同步给对方 owner。判断依据是‘每条依赖可追溯到一个人’。

另外建议设置缓冲时间,跨团队依赖的缓冲一般比团队内依赖多 1 到 2 天,用来吸收沟通成本。定期巡检时重点看跨团队依赖的完成率和逾期率,这两个指标比整体进度更能暴露协作问题。

核心关键词

读者评论

谭
谭佳宁

文章把任务依赖从配置问题上升到治理问题,这个视角很到位。特别是‘责任人认不认’这一条,很多项目就是栽在这里,系统里连了线,人却没当回事。

黎
黎启航

依赖类型选错比不配更危险,这句话深有同感。之前项目为了看起来规范全配了FS,结果串行链太长,执行时天天手动跳过,最后依赖关系完全失去意义。

任
任杰

全流程重点在后半段这个判断很实在。配置只占四分之一,验证、变更和巡检才是长期有效的关键。很多实施团队恰恰把大部分精力花在配置上,上线后就不管了。

彭
彭可欣

跨团队依赖的责任真空问题太真实了。系统里只挂了一个执行人,但这个人根本不知道自己被依赖,出了问题两边团队互相推。文章建议的前置后置双向确认很实用。

杜
杜清越

把依赖健康度纳入巡检这个建议很有价值,但落地难度不小。大多数项目巡检只看完成率和延期率,要新增依赖阻塞率和依赖环指标,得先说服项目经理改口径。

文章包含AI辅助创作:任务依赖SF全流程:实施团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435899

赞 (0)
飞飞飞飞
SS怎么做?实施团队最佳实践:任务依赖从0到1
上一篇 6小时前
FF管理指南:实施团队如何做好任务依赖,最佳实践全流程
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
