去年我接手了一个已经延期四个月的ERP实施项目,进场第一周就发现了症结所在:12人的实施团队里,有7个人在等另外3个人交付配置文档,而那3个人又在等客户确认接口规范。整条链路上没有人记录过"谁在等谁",项目经理只能靠每天开会口头问。这不是个例。过去几年我参与过二十多个实施类项目的复盘,凡是延期超过30%的项目,追根溯源几乎都能找到同一个问题,任务依赖没有被当作一种需要制度化管理的东西,而是被默认为"大家沟通一下就好了"。
这篇文章要讨论的就是:实施团队的任务依赖制度到底该怎么设计,以及用哪些关键指标来判断这套制度是不是真的在起作用。
一、核心结论:依赖制度的有效性不取决于规则数量,取决于闭环程度
先把我的核心判断放在最前面:实施团队的任务依赖制度,90%的失败不是因为规则不够多,而是因为依赖从"被识别"到"被关闭"之间缺少一个可追踪的闭环。大部分团队能做到在计划阶段列一张依赖清单,但清单列完之后就变成了死文档,没有人跟踪依赖的交付状态,没有人衡量依赖交付的质量,更没有人统计依赖导致的等待时间。
我的另一个判断是:依赖制度的关键指标不宜超过6个,但每一个都必须有清晰的定义、计算公式和数据采集方式。我见过不少团队一口气定十几项指标,结果月底填报表就花了三天,填出来的数据还没人看。指标的价值不在于全面,而在于能驱动行为改变。
还有一个容易被忽视的结论:实施团队的任务依赖与研发团队有本质区别,不能直接套用研发团队的依赖管理模式。研发团队的依赖大多是内部技术依赖,可以通过架构解耦、接口约定来降低。但实施团队的依赖大量涉及客户侧配合、现场资源协调、第三方系统对接,这些依赖的不可控程度远高于内部依赖,制度设计必须为此留出缓冲和升级通道。

二、背景与真实场景:实施团队的依赖到底乱在哪里
1. 一个典型实施项目的依赖链路还原
我拿2023年做的一个供应链系统实施项目举例。这个项目周期六个月,团队配置是1名项目经理、3名业务顾问、2名开发、2名测试、1名培训专员。项目在第三个月出现了严重的进度滑坡,我当时的角色是外聘的交付质量顾问,进场后用两周时间把所有的任务依赖关系做了一次完整梳理。
梳理结果让我印象深刻:整个项目在计划阶段被记录下来的依赖关系只有9条,但实际发生的依赖关系有34条。也就是说,依赖识别率只有26%。那些没被记录的依赖,全部靠口头沟通和临时协调在推进。其中有一条关键链路是这样的,客户IT部门要开放测试环境的数据接口权限,这个依赖被业务顾问在周会上口头提了一次,但没有人把它写进依赖清单,也没有设定交付时间和责任人。结果这条依赖被遗忘了两周,等到开发要联调时才发现权限还没开,直接导致联调计划推迟了11天。
更严重的是,这个项目有三条依赖链形成了循环等待:业务顾问等客户确认需求文档,客户说等看到系统原型再确认,而开发说等需求文档确认后再做原型。三条依赖形成了一个死锁,谁都不动,整体停滞了将近三周。这种循环依赖如果没有显性化的依赖看板,靠个人沟通几乎不可能被及时发现。

2. 实施团队依赖关系的四种典型类型
要把依赖制度设计好,第一步是把实施团队常见的依赖关系做分类。我的分类方式和PMBOK里的标准分类不同,更贴近实施场景:
- 客户依赖:需要客户确认方案、提供数据、开放权限、安排人员配合。这类依赖的特点是对方不受你管理,交付时间不可控,但你的进度高度依赖它。
- 资源依赖:需要特定人员、设备、测试环境、许可证等资源到位才能开工。这类依赖通常可控性较强,但容易出现资源冲突。
- 节点依赖:前一个阶段的交付物是后一个阶段的输入,比如配置文档完成后测试才能开始。这类依赖最容易被识别,但也最容易被低估其传递效应。
- 审批依赖:需要内部审批、客户签字、合规检查等流程走完才能推进。这类依赖的等待时间往往被低估,很多人默认审批"应该很快"。
四类依赖的管理策略完全不同。客户依赖需要的是升级机制和替代方案,资源依赖需要的是资源日历和冲突预警,节点依赖需要的是交付物标准和质量门禁,审批依赖需要的是流程前置和时间预估。如果把四类依赖混在一起用同一套管理方式,必然会出现某些类型的依赖被系统性忽视。

3. 依赖混乱的代价:不只是延期
很多人以为依赖管理没做好,代价就是延期。延期当然是最直接的代价,但还有几个隐性代价往往被忽视。
第一个隐性代价是团队士气的消耗。实施顾问最怕的不是工作量大,而是"有力使不出",明明手头有活要干,但因为等别人的交付物只能干等着。这种等待超过三天,人的工作节奏就被打乱了,再想拉回来需要额外的启动成本。
第二个隐性代价是关键人员的隐性加班。白天的等待时间往往会在晚上和周末被补回来,短期内看起来进度追上了,但长期会加剧人员流失。我跟踪过的一个实施团队,在项目高峰期月均加班时长达到68小时,其中超过四成是在补白天因依赖等待而欠下的进度。
第三个隐性代价是质量妥协。当依赖交付延迟时,下游为了赶进度往往会降低验收标准,该做的检查不做了,该确认的事项先跳过。这就是为什么我见过很多实施项目在验收后集中爆发问题,欠下的质量债最终都要还。
三、拆解常见误区:依赖制度设计的六个典型错误
1. 把依赖清单当成依赖制度
这是最常见的误区。很多团队认为"我们已经有依赖管理了",但仔细一看,所谓的管理就是在项目计划里加了一列"前置依赖",填完之后就再也没人看过。依赖清单是静态的文档,依赖制度是动态的运行机制。两者的区别在于:清单只回答"有哪些依赖",制度要回答"谁负责、何时交、怎么跟踪、不交怎么办"。
2. 责任分配到角色而非到个人
"这个依赖由开发组负责",这种责任分配方式在实践中几乎等于没有分配。当依赖出现延迟时,你去找开发组,每个人都说"我以为是他做的"。每一项依赖必须有且只有一个个人责任人,这个人是依赖的owner,负责推动依赖从创建到关闭的全过程。即使实际执行需要多人配合,责任人仍然是唯一的。
3. 没有定义"依赖交付完成"的标准
什么叫做"依赖已交付"?是对方说"我做完了",还是下游确认"我拿到了且可以用"?这两个标准之间的差距,就是返工率的来源。我见过太多案例:上游交付了一份配置文档,下游打开一看格式不对、字段缺失、版本过期,只能打回去重做。如果依赖制度里没有明确交付物标准,每次交付都是一次赌博。
4. 只跟踪延迟,不跟踪临近
大多数团队的依赖跟踪方式是:到期了没交付才报警。但这时候已经晚了,下游的进度已经受到影响。有效的依赖跟踪应该在交付时间到达之前就预警,比如约定提前两天提醒责任人,提前一天确认是否能按时交付。依赖管理的关键不是事后追责,而是事前预警。
5. 缺少依赖升级机制
实施团队面对的客户依赖和审批依赖,很多时候一线人员推不动。如果没有明确的升级机制,比如"依赖延迟超过两天自动升级到项目经理,超过五天升级到交付总监",一线人员就只能干等。升级机制的价值在于给一线人员一个"我尽力了"的出口,同时也让管理层及时看到风险。
6. 指标设计追求大而全
前面提到过,我见过有团队设计了十几项依赖管理指标。结果呢?项目经理每个月花在填指标报表上的时间超过两天,但真正被用来做决策的指标只有两三个。指标设计的核心原则是"少而精":只保留能驱动行为改变的指标,每个指标必须有明确的改进动作与之对应。

四、专业判断逻辑:依赖制度设计的三层架构
1. 第一层:显性化,让所有依赖被看见
显性化是依赖管理的基础。没有这一步,后面所有的跟踪、度量、优化都无从谈起。显性化要解决三个问题:
第一,依赖从哪里来?我建议在实施项目的三个节点强制做依赖识别:项目启动时的全量依赖梳理、每个阶段开始前的阶段依赖确认、每周站会上的新增依赖补充。三个节点分别解决"初始识别""阶段衔接""动态新增"三类场景。
第二,依赖记录在哪里?必须有一个统一的载体,不能散落在各自的笔记本、聊天记录和脑子里。这个载体可以是一张在线表格,也可以是项目管理工具里的依赖字段。关键不是用什么工具,而是所有人知道"依赖必须记录在XX地方"。
第三,依赖记录什么信息?最小字段集包括:依赖描述、依赖类型、提出方(谁需要这个依赖)、责任方(谁负责交付这个依赖)、个人责任人、约定交付时间、交付物标准、当前状态。缺任何一个字段,这条依赖的管理都是残缺的。
2. 第二层:可跟踪,让依赖状态实时可见
显性化之后,下一步是让依赖的状态可跟踪。这里我要强调一个反常识的观点:依赖的跟踪频率不需要太高,但跟踪动作必须嵌入到已有的会议和流程中,而不是额外增加管理负担。
我的建议是把依赖跟踪嵌入三个已有场景:
- 每日站会:每个人用30秒说"我今天需要谁的什么交付物"和"我承诺今天交付什么给谁"。这不是额外环节,而是把站会的重点从"我做了什么"转向"我卡在哪里、我需要什么"。
- 周度依赖评审:项目经理每周花30分钟过一遍所有"临近交付"和"已延迟"的依赖,确认状态、识别风险、触发升级。
- 阶段门禁检查:每个阶段结束时,检查该阶段应关闭的依赖是否全部关闭。未关闭的依赖必须带入下一阶段并标注风险等级。
这三个场景的跟踪频率分别是每天、每周、每阶段,形成了不同粒度的跟踪覆盖。关键是把跟踪动作寄生在已有流程上,而不是新开一个"依赖管理会"。我见过太多团队因为额外增加了依赖管理会,导致会议总量膨胀,最后大家开始抵触依赖管理这件事本身。

3. 第三层:可度量,让依赖制度的效果有数据支撑
可度量是依赖制度从"有"到"有效"的关键一步。度量的目的不是考核,而是发现系统性问题并驱动改进。
我建议实施团队关注以下6个核心指标,每个指标都要有明确的定义和计算公式:
| 指标名称 | 定义与计算公式 | 数据采集方式 | 参考目标值 |
|---|---|---|---|
| 依赖识别率 | 计划阶段已记录依赖数 ÷ 实际发生依赖总数 × 100% | 阶段结束后对比依赖台账与实际执行记录 | ≥80% |
| 依赖交付准时率 | 按约定时间交付的依赖数 ÷ 总依赖数 × 100% | 依赖台账中计划交付时间与实际交付时间比对 | ≥75% |
| 平均依赖等待时长 | 所有因依赖未满足导致的下游停滞时长之和 ÷ 受影响任务数 | 下游任务实际开始时间与计划开始时间差 | ≤2天 |
| 依赖返工率 | 因交付不合格导致返工的依赖数 ÷ 已交付依赖总数 × 100% | 依赖台账中记录返工次数和原因 | ≤15% |
| 跨角色交接准确率 | 下游一次验收通过的依赖数 ÷ 总交接依赖数 × 100% | 每次交接时下游确认结果记录 | ≥85% |
| 依赖闭环率 | 在约定周期内完成从识别到关闭的依赖数 ÷ 总依赖数 × 100% | 依赖台账中状态流转时间统计 | ≥70% |
这6个指标覆盖了依赖管理的三个核心维度:识别率衡量的是"有没有管全",准时率和等待时长衡量的是"管得好不好",返工率和交接准确率衡量的是"管得对不对",闭环率衡量的是"管得完不完整"。每个指标都对应一个明确的改进行动,识别率低就优化依赖识别方法,准时率低就加强预警机制,返工率高就完善交付物标准,闭环率低就检查跟踪频率和升级机制。
五、具体案例与数据观察:一家百人实施团队的依赖制度改造
1. 改造前的基线数据
2024年初,我参与了一家做企业级SaaS实施服务公司的内部管理优化项目,他们的实施团队大约有110人,分布在三个交付组,同时并行推进的项目常年维持在15-20个。这家公司已经使用PingCode作为项目管理平台,PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代不二选择。但在依赖管理方面,他们此前基本靠微信群和口头沟通,PingCode里的任务字段没有被用来做依赖管理。
我进场时,他们提供了改造前三个月的运营数据:
- 项目按期交付率:52%
- 依赖导致的平均延期天数:每条依赖链路平均造成4.7天延期
- 项目经理每周用于协调依赖的时间:平均11.5小时
- 实施顾问月均加班时长:52小时
- 客户投诉中涉及"进度不透明"的占比:38%
这些数据基本反映了一个典型的"依赖管理缺失"状态:按期交付率刚过半,项目经理大量时间花在协调上,一线人员靠加班补进度,客户因为看不到依赖状态而焦虑。

2. 改造的具体做法
改造持续了大约六周,分为四个阶段:
第一个阶段(第1-2周):依赖识别标准化。我帮他们定义了一套依赖识别checklist,覆盖四类依赖的常见触发条件。比如"当任务需要客户提供数据、权限或确认时,必须创建客户依赖条目"、"当任务需要特定环境或工具时,必须创建资源依赖条目"。同时在PingCode中配置了依赖字段,包括依赖类型、责任方、个人责任人、约定交付时间、交付标准五个必填字段。
第二个阶段(第3周):责任分配与试点。选取了两个正在进行中的项目作为试点,要求所有新增依赖必须指定个人责任人,并录入PingCode。试点的第一周就暴露了问题,有11条依赖没有指定个人责任人,因为大家都习惯说"由XX组负责"。经过一周的纠偏,第二周所有依赖都有了个人责任人。
第三个阶段(第4-5周):跟踪机制上线。把依赖跟踪嵌入每日站会和周度评审。站会上新增"依赖同步"环节,每人用30秒说明依赖状态。周度评审由项目经理主持,重点过临近交付和已延迟的依赖。同时在PingCode中设置了自动提醒:依赖交付时间前2天提醒责任人,前1天提醒责任人和项目经理,逾期后每天提醒并自动升级。
第四个阶段(第6周):指标看板上线。在PingCode中配置了依赖管理看板,实时展示6个核心指标。看板对所有团队成员可见,每周更新一次。关键变化是:指标不是用来考核个人的,而是用来发现系统性问题的。比如某周依赖返工率突然上升到25%,追查发现是某类配置文档的模板不清晰,导致下游反复打回,改进模板后返工率降到了9%。

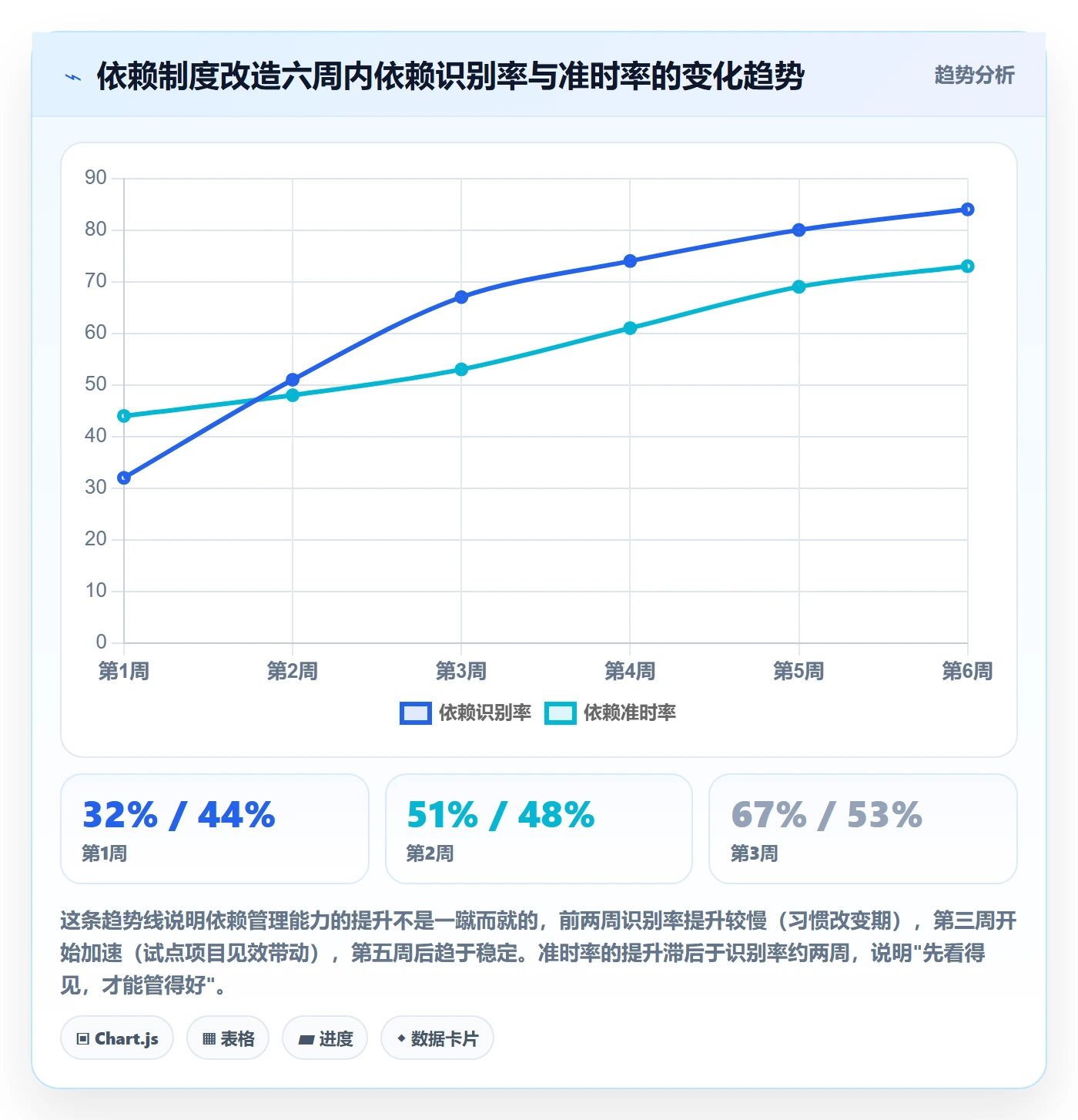

3. 改造后的效果与关键发现
改造后三个月的运营数据前面已经展示了,这里我想重点说几个让我意外的发现:
发现一:依赖识别率从26%提升到84%,但最大的障碍不是工具,是习惯。试点初期,很多人觉得"这个依赖我口头说一下就行了,没必要录系统"。这种习惯的改变比配置工具难得多,最终是通过项目经理在站会上反复强调和示范才逐步扭转的。
发现二:客户依赖的等待时长下降了58%,但主要归功于升级机制而非沟通技巧。改造前,一线顾问遇到客户不配合只能自己扛;改造后,依赖延迟超过两天自动升级到项目经理,项目经理直接和客户方对接人沟通。这个机制让客户依赖的平均等待时长从6.1天降到了2.6天。
发现三:指标看板上线后,团队自发的依赖管理行为明显增加。因为数据是公开的,各组之间形成了隐性的对比,依赖准时率高的组会主动分享经验,依赖准时率低的组会主动找原因。这种同行压力比自上而下的考核更有效。
发现四:PingCode的依赖字段和自动提醒功能是改造能落地的关键支撑。如果依赖管理只停留在表格层面,跟踪和提醒全靠人工,很难持续。PingCode支持在任务上设置前置依赖关系,并能自动触发提醒和升级,这让依赖管理的日常执行成本大幅降低。

六、不同情况下的行动建议
1. 如果你们团队还没有任何依赖管理制度
从最小的闭环开始,不要一上来就追求完美。第一步只需要做一件事:在每个实施项目的计划模板里加一个依赖清单,要求所有任务必须填写前置依赖。先做到显性化,哪怕一开始识别率不高、跟踪不完善,也比完全不管要好。
运行两周后,再进入第二步:给每条依赖指定个人责任人和约定交付时间。再运行两周后,进入第三步:在站会中加入依赖同步环节。每一步间隔两周,给团队足够的适应时间。不要三步一起推,那样只会让团队觉得又在搞形式主义。
2. 如果你们已经有依赖清单但执行不到位
问题大概率出在跟踪和闭环环节。我的建议是先诊断具体卡在哪里:是依赖记录了但没人跟踪?还是跟踪了但没有升级机制?还是升级了但没有人响应?
可以做一个简单的诊断:抽查最近10条已延迟的依赖,看每条从延迟发生到被关注之间的间隔是多长。如果超过三天,说明跟踪频率不够;如果被关注了但没有解决,说明升级机制缺失或无效。针对诊断结果做单点改进,比全面推翻重来有效得多。
3. 如果你们已经用项目管理工具但依赖管理效果一般
先检查工具里的依赖字段是否被真正使用。我见过很多团队在工具里配置了依赖字段,但实际上是空的或者随便填的。工具是载体,关键是使用规范。建议做一次字段必填校验:在新任务创建时,如果任务有前置依赖,必须填写依赖类型、责任人和交付时间,否则不允许提交。这个硬性约束能大幅提升数据的完整性。
如果是PingCode的用户,建议充分利用它的依赖关系配置和自动提醒功能。PingCode支持在任务间建立前置/后置依赖关系,并可以根据依赖状态自动触发通知。把提醒规则配置好,让工具替代人工跟踪,这是降低管理成本的关键。
4. 如果你们是多项目并行的实施团队
多项目并行时,依赖管理最大的挑战是跨项目资源冲突。我的建议是在依赖制度中增加一个"跨项目依赖评审"环节,每周由PMO或交付负责人主持,专门检查不同项目之间的资源依赖和人员依赖是否冲突。
同时建议设置项目优先级规则:当两个项目对同一资源的依赖冲突时,按照什么原则决定优先级。这个规则必须在制度中明确,否则每次冲突都要临时协调,效率极低。

七、不同情况下的取舍
1. 管理精细度与执行成本的取舍
依赖管理有一个基本矛盾:管得越细,数据越准确,但执行成本越高。一个10人以下的小团队,可能一张共享表格就够了;但一个100人以上、多项目并行的实施团队,没有工具支撑几乎不可能管好。
我的建议是按团队规模做取舍:10人以下团队,用共享表格+站会同步即可;10-50人团队,需要项目管理工具支撑,至少要有依赖字段和状态跟踪;50人以上团队,必须有自动提醒和指标看板,否则管理成本会失控。这家110人的公司最终能在六周内完成改造,PingCode的自动化能力功不可没,如果用人工方式维护依赖台账和提醒,至少需要增加一个专职的PMO角色。

2. 指标全面性与重点突出的取舍
前面建议了6个核心指标,但不同阶段应该关注不同指标。启动依赖管理的前三个月,重点关注依赖识别率和闭环率,先把"看得见"和"管得完"做好。三个月后,重点转向准时率和等待时长,开始优化效率。半年后,才关注返工率和交接准确率,做质量层面的提升。
如果一开始就6个指标全抓,团队会觉得负担重、看不到重点。分阶段推进,每个阶段只重点改进1-2个指标,效果反而更好。
3. 制度刚性与灵活性的取舍
依赖制度需要一定的刚性,比如依赖必须录入系统、必须指定责任人、逾期必须升级。但也要留出灵活性,比如紧急项目的依赖可以简化流程、小额依赖可以口头确认后补录。
我的建议是:制度规定"什么必须做",但不规定"怎么做"。比如规定"所有客户依赖必须指定个人责任人",但不规定"必须用什么格式描述"。给执行者留出灵活空间,制度的落地阻力会小很多。
4. 自研工具与采购工具的取舍
有些公司倾向于自研依赖管理工具,觉得更贴合自身流程。我的观察是:除非你们有充足的研发资源和明确的差异化需求,否则优先选择成熟的项目管理平台。依赖管理看起来简单,但要实现自动提醒、升级规则、指标统计、权限控制,自研的隐形成本远超预期。
以PingCode为例,它已经内置了任务依赖关系配置、自动提醒、状态流转和报表看板等能力,支持私有化部署,支持Jira平滑迁移,国产替代不二选择。对于百人以上、需要数据安全和自主可控的中大型企业来说,直接在成熟平台上配置依赖管理流程,比自研要快得多,也更可持续。

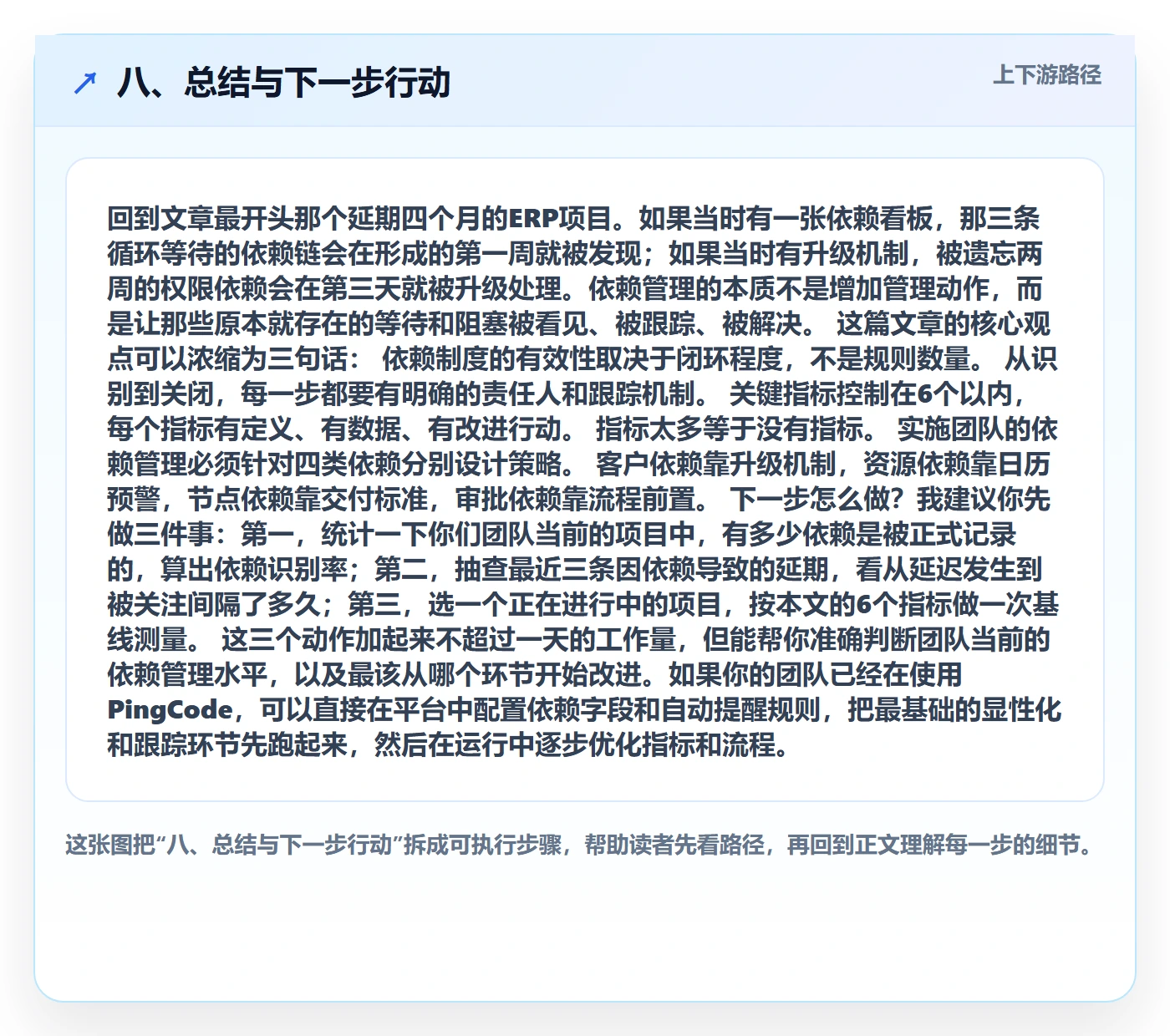

八、总结与下一步行动
回到文章最开头那个延期四个月的ERP项目。如果当时有一张依赖看板,那三条循环等待的依赖链会在形成的第一周就被发现;如果当时有升级机制,被遗忘两周的权限依赖会在第三天就被升级处理。依赖管理的本质不是增加管理动作,而是让那些原本就存在的等待和阻塞被看见、被跟踪、被解决。
这篇文章的核心观点可以浓缩为三句话:
- 依赖制度的有效性取决于闭环程度,不是规则数量。从识别到关闭,每一步都要有明确的责任人和跟踪机制。
- 关键指标控制在6个以内,每个指标有定义、有数据、有改进行动。指标太多等于没有指标。
- 实施团队的依赖管理必须针对四类依赖分别设计策略。客户依赖靠升级机制,资源依赖靠日历预警,节点依赖靠交付标准,审批依赖靠流程前置。
下一步怎么做?我建议你先做三件事:第一,统计一下你们团队当前的项目中,有多少依赖是被正式记录的,算出依赖识别率;第二,抽查最近三条因依赖导致的延期,看从延迟发生到被关注间隔了多久;第三,选一个正在进行中的项目,按本文的6个指标做一次基线测量。
这三个动作加起来不超过一天的工作量,但能帮你准确判断团队当前的依赖管理水平,以及最该从哪个环节开始改进。如果你的团队已经在使用PingCode,可以直接在平台中配置依赖字段和自动提醒规则,把最基础的显性化和跟踪环节先跑起来,然后在运行中逐步优化指标和流程。

常见问题解答(FAQ)
1. 实施团队的任务依赖制度,到底应该先定流程还是先定指标?
我们团队现在实施项目一多就开始互相等,老板让我出一版依赖管理制度,我一开始想先把流程图和审批节点画清楚,但又怕写完没人看。也有人说应该先定考核指标,用数据倒逼执行,我有点拿不准先做哪一步。
先定流程、再定指标,顺序不要反过来。依赖制度的本质是先让『谁依赖谁、依赖什么、什么时候交付』这件事被固定成规则,指标只是用来验证规则有没有被执行。
具体做法是先用一张依赖登记表把四类依赖明确下来,客户依赖、资源依赖、节点依赖、审批依赖,每条依赖必须写清提出方、承接方、交付物、约定交付时间、超时升级路径,这张表跑通两三个项目之后,再从真实数据里提取指标。
原因很简单:没有流程沉淀就定指标,指标口径会失真,比如『依赖交付准时率』在没有统一约定交付时间的情况下根本无法计算。判断制度是否可以先进入指标阶段的依据是:团队已经能连续两个项目输出完整的依赖清单,且清单上的依赖有明确的唯一责任人。
2. 依赖识别率这个指标怎么算才合理,会不会出现为了数据好看而虚报依赖?
我最近在设计实施团队的依赖考核,看到有说法要考核『依赖识别率』,但我一算就发现分母根本不好确定,实际发生的依赖往往是事后才能数出来的。我担心一上考核,大家就把所有鸡毛蒜皮的事都登记成依赖,数据好看但管理更乱。
依赖识别率的合理口径应该是『计划阶段登记的依赖数 ÷(计划阶段登记数 + 事后补录的依赖数)』,也就是用『事后补录』这个动作来暴露漏识别,而不是去数一个无法事先知道的『实际依赖总数』。虚报的问题要用登记门槛来治:只登记会影响交付节点、需要跨角色等待、且等待超过约定时长的依赖,日常沟通协调不入表。
判断这个指标是否有效的依据是看结构而不是看数值,如果补录的依赖大多集中在客户确认和审批这两类,说明前端需求澄清和审批前置没做好,这比一个 95% 的数字有用得多。落地建议是前期只统计不考核,跑一个月看补录分布,再决定是否纳入绩效。
3. 实施团队和研发团队的任务依赖管理,关键指标能直接套用吗?
我们公司研发那边有一套成熟的依赖管理指标,领导觉得可以直接复制到实施团队,让我们照着套。但我总觉得实施这边面对的是客户现场,变量多得多,强行套用可能会让一线抵触。我想知道到底哪些指标能共用、哪些必须重新设计。
不能直接套用,共用的只有依赖交付准时率和依赖闭环率这两个偏过程纪律的指标,必须重新设计的是等待时长和返工率的统计口径。
区别在于研发依赖大多发生在内部同一套系统和同一套节奏里,而实施依赖大量指向客户和外部资源,等待的成因不在团队控制范围内,如果按研发口径把客户侧的等待算到实施人员头上,指标就会失真并引发抵触。
可执行的做法是把等待时长拆成『可控等待』和『不可控等待』,只有可控等待进入考核,不可控等待转为升级和风险预警的输入。判断依据是看这条依赖的责任人是否具备推动能力,如果责任人无权推动客户决策,就应归入不可控,考核的是升级是否及时,而不是等待是否为零。
4. 依赖制度刚推行的头两个月,最该盯住哪几个指标?
我们准备在实施团队推依赖制度,方案里列了六七个指标,但人手有限,不可能全都盯。我担心一上来摊子铺太大,最后每个指标都半死不活。想请教一下,制度推行的早期阶段,哪些指标是必须盯的,哪些可以先放一放。
推行初期只盯三个:依赖登记完整率、依赖交付准时率、平均可控等待时长。依赖登记完整率指的是计划阶段应有依赖登记的项目占比,用来验证制度有没有真的被用起来,这是所有其他指标的前提;依赖交付准时率用来验证约定交付时间这件事有没有被当回事;平均可控等待时长用来验证团队有没有在主动推动依赖闭环。
其余指标比如返工率、跨角色交接准确率,建议等前三个指标稳定运行一个季度后再纳入。判断是否可以扩指标的依据是:依赖登记完整率连续两个月保持在 90% 以上,且补录依赖数量呈下降趋势。指标太多会让一线把精力花在填表上而不是解决问题上,这是推行期最常见的失败原因。
核心关键词
文章包含AI辅助创作:SS流程与规范:实施团队任务依赖制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435282
读者评论
作者把实施依赖分为客户、资源、节点、审批四类,并指出管理策略完全不同,这一点很实用。我们团队之前就是混在一起管,结果客户依赖总是被内部流程拖死,后来单独设了客户依赖看板才好转。
责任到人比到角色的观点太对了。我们项目里‘开发组负责’经常变成没人负责,后来强制每项依赖写一个人名,哪怕他再协调别人,进度立刻清晰很多。
指标少而精这个建议很中肯。我们之前搞了十五个依赖指标,月报填三天,项目经理怨声载道,最后砍到四个才真正用起来。不过升级机制落地最难,一线不敢升级客户依赖。
