我第一次真正意识到“SF依赖”会要命,是在一个制造业客户的排产系统上线现场。上线当天早上8点,车间主任打来电话:三条产线的日排程任务互相等对方先跑,谁都没跑起来,整个MES的工单下发全部卡死。事后复盘,问题出在一个被所有人忽略的配置上,两个人分别配了A线“开始后”触发B线、B线“开始后”触发A线,形成了一个开始-开始的循环死锁。这个坑不是技术难题,而是实施团队对“任务依赖SF”这件事缺乏系统性认知的代价。
我写这篇文章,是因为过去几年我见过太多实施新人(包括当年的我自己)在依赖关系上栽跟头,而市面上的资料要么在讲项目管理理论里的FS/SS/FF/SF四种关系,要么在讲某个具体调度工具的按钮在哪,很少有人把它们串成一条实施团队能直接用的“全流程”认知线。
这里必须先做一个澄清:“任务依赖SF”在实施场景里通常有两层含义。一层是项目管理通用术语“Start-to-Finish(开始-完成)”这种依赖类型;另一层更常见于国内实施团队口中,指的是调度/流程框架里的“前置任务满足后才能启动后续任务”这套依赖编排机制,SF被当作“Schedule Flow”或“任务流依赖”的简称在用。本文两种语境都会覆盖,但主线放在实施团队真正会执行的那条流程上,从识别依赖、设计依赖、配置依赖、验证依赖到运维依赖。
一、先给结论:任务依赖SF不是配置任务,而是设计依赖
我把最核心的判断放在最前面,因为它决定了你看待整件事的方式:任务依赖SF的失败,九成不是工具用错,而是在设计阶段就没有想清楚谁依赖谁、依赖的边界是什么。配置只是把设计翻译成机器能读的指令,一旦设计错了,配置越熟练,错得越快、藏得越深。
第二个结论同样重要:依赖关系是“业务约束”的镜像,不是“执行顺序”的随手记录。很多新人把依赖当成“我想让它先跑A再跑B”的顺序清单,于是凭感觉连线。但真正的依赖来自业务规则,财务结账必须等业务凭证全部入账、报表必须等所有明细汇总完成、发运必须等质检放行。你记录的是约束,不是偏好。
第三个结论针对实施团队:新人上手依赖配置的时间通常只需两周,但建立起“依赖设计感”需要三到六个月的真实项目浸泡。前者靠教程,后者只能靠踩坑和复盘。本文的目标是帮你把前两周压缩到三天,同时把后六个月里最致命的几个坑提前标出来。

二、真实场景:依赖是怎么在实施现场一步步失控的
1. 一个典型的失控时间线
我复盘过那个排产项目,失控不是一瞬间发生的,而是分四步滑下去的。第一步,需求调研时业务方说“这几条线要联动”,实施顾问记成了“三条线一起跑”,没有追问“联动的触发点是谁完成谁开始”。第二步,方案设计时没有画出依赖图,直接进系统配置。第三步,配置由两名工程师分工,各自负责一条线,都没有全局视图。第四步,测试环境只测了单线场景,没有构造并发联动用例。
这四步里,每一步都“看起来没错”,但叠加起来就是一个定时炸弹。依赖问题的隐蔽性在于,单点配置全部正确,组合起来依然可以是错的。这也是它比一般的配置错误更危险的原因。
2. 实施团队的分工盲区
实施团队通常有项目经理、配置工程师、测试人员、运维人员四类角色。我发现一个普遍现象:依赖关系成了“三不管地带”,项目经理认为这是技术配置,配置工程师认为这是业务逻辑,测试人员认为这是配置正确性,运维认为这是上线前就该搞定的。结果每个人都只看到了依赖关系的一个切面。
我后来带团队时强制做了一件事:在方案设计评审会上,必须由配置工程师把依赖图讲给项目经理和测试人员听,业务方确认“这个先后顺序符合业务规则吗”。这一步多花两小时,往往能省掉上线后的两个通宵。

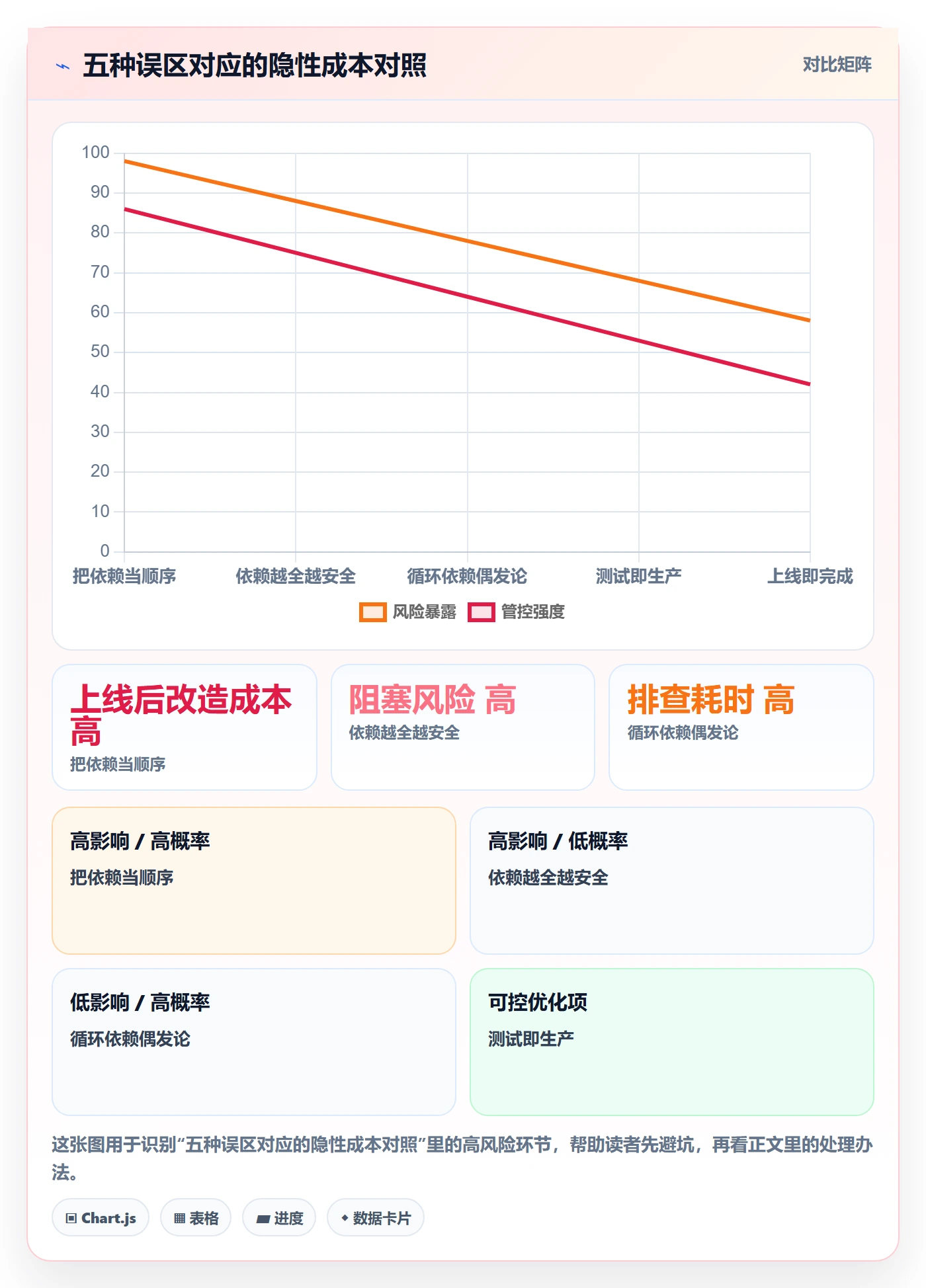

三、拆解误区:新人最容易信的五个错误认知
1. 误区一:把依赖当成执行顺序
这是最普遍也最根本的误区。依赖表达的是“约束”,顺序只是约束的一种表现形式。“A结束后B才能开始”是依赖,“我希望A先跑”不是依赖。当你把偏好当成依赖配置进去,就会引入大量本不存在的约束,让系统变得僵硬。一旦业务变化,这些伪依赖会变成改不动的历史包袱。
我的判断标准很简单:如果一个依赖被取消后,业务结果会出错,那它是真依赖;如果取消后业务结果不变、只是执行顺序变了,那它多半是伪依赖,应该用并行而不是串联来实现。
2. 误区二:依赖越全越安全
新人常有一种“多连几条线总没错”的心理。恰恰相反,冗余依赖是系统脆弱性的主要来源。每多一条不必要的依赖,就多一个潜在的循环风险、多一个阻塞点、多一处需要维护的配置。我见过一个报表任务被连了七条上游依赖,其中三条是“以防万一”加上的,结果每次数据源稍有延迟,整个报表就被拖着不跑。
3. 误区三:循环依赖是配置错了才会出现
循环依赖不是“配错了”,而是“设计时有隐藏矛盾没被暴露”。A等B、B等A,本质上是两条业务规则互相冲突:业务方既要求A在B前,又要求B在A前,只是这个矛盾在口头描述时被掩盖了。治理循环依赖的关键不在工具检测,而在回到业务规则去问:到底谁才是真正的起点?
4. 误区四:测试环境跑通就等于生产没问题
测试环境和生产环境在依赖维度上最容易出现三类差异:一是对象数量级不同,测试跑10个任务、生产跑1000个;二是并发行为不同,测试环境往往串行执行,生产环境并发一上来,时序问题才暴露;三是数据边界不同,测试数据干净,生产数据有空值、有延迟。依赖问题恰恰是“量变引起质变”的典型场景。
5. 误区五:上线后就万事大吉
依赖关系是活的。业务在变,依赖就得跟着变,但很多团队上线后就不再维护依赖文档和依赖图,导致半年后没人说得清某个任务为什么依赖另一个任务。依赖的可维护性,比依赖的正确性更影响长期成本。

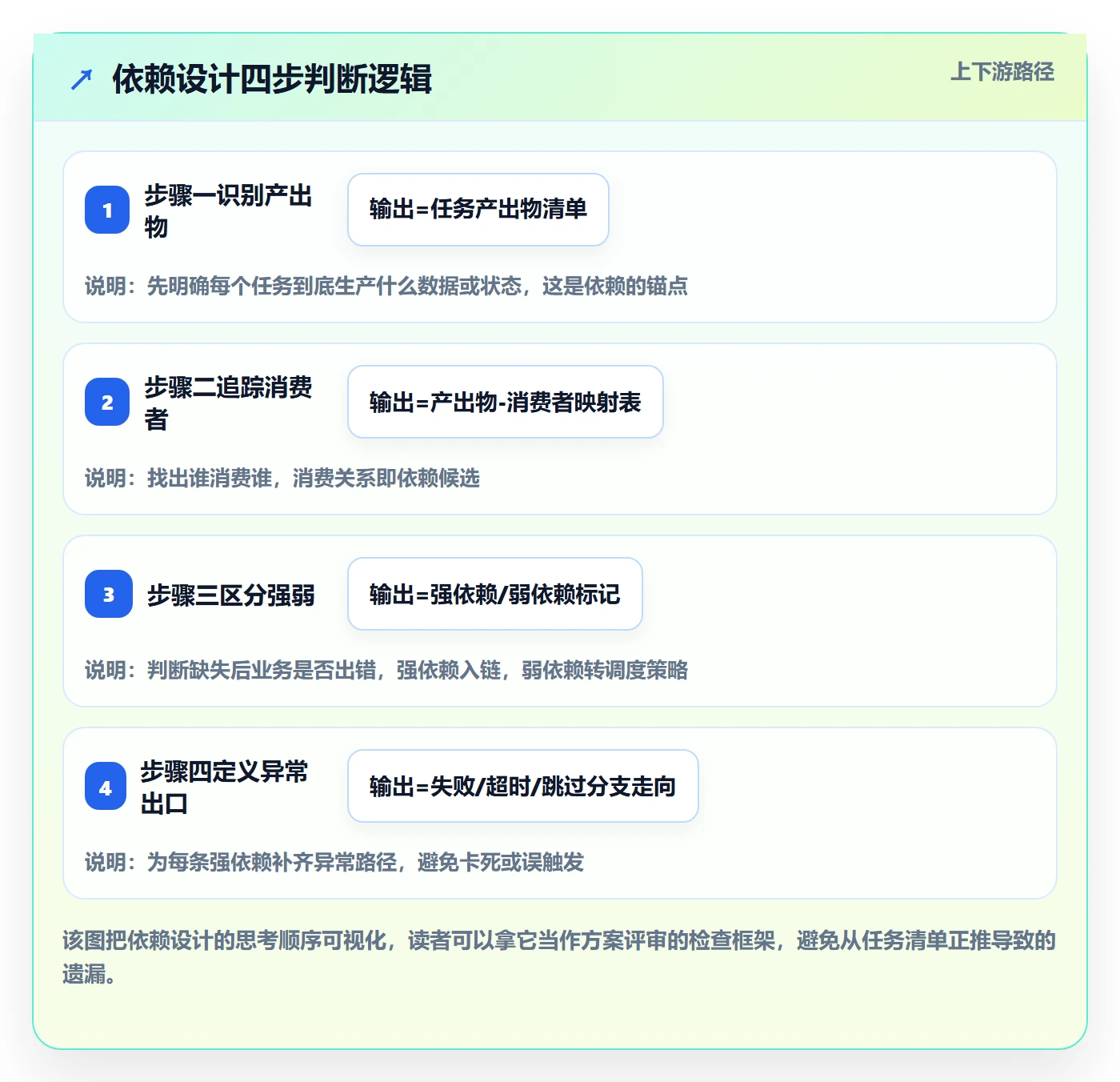

四、专业判断逻辑:依赖设计应该按什么顺序思考
1. 从业务约束倒推,而不是从任务清单正推
我的习惯做法是:拿到任务清单后,先不问“谁先谁后”,而是问“每个任务的产出物是什么,它的产出物被谁消费,消费前必须满足什么条件”。依赖关系藏在“产出物→消费者→前置条件”这条链里,而不是藏在任务列表的排序里。从产出物倒推,你能发现很多从任务名上看不出来的隐式依赖。
2. 先识别强依赖,再处理弱依赖
强依赖是“没有它业务结果就是错的”,弱依赖是“有它更好、没它也能跑,只是效率低一点”。强依赖必须体现在配置里,弱依赖可以用调度策略(如优先级、资源分配)来解决,不必占用依赖链。把弱依赖也做成硬依赖,是让系统变脆的常见操作。
3. 依赖的粒度要匹配业务节奏
依赖粒度太粗,一个环节延迟会拖累一大片;太细则管理成本飙升。我的经验是:依赖粒度对齐到“业务上一个可独立验收的单元”。比如按批次、按日结、按单据类型来划分,而不是按单个字段或单条记录。粒度和业务验收单元一致时,依赖变更的频率也会和业务变更同步,便于管理。
4. 为异常分支预留依赖出口
新手设计依赖时只考虑主干路径,主干是“A成功→B开始”。但真实系统里还有“A失败怎么办”“A超时怎么办”“A被人工跳过怎么办”。成熟的依赖设计,主干路径之外必须显式定义失败、超时、跳过三类分支的走向。否则一旦异常发生,要么任务永久卡住,要么误触发下游造成数据污染。

五、案例与数据观察:一个中大型制造企业的依赖治理过程
1. 背景与初始状态
我参与过一个员工规模在千人以上的制造企业实施项目,排产、质检、发运三条业务链需要联动作业,涉及调度任务数百个,存在明显的跨模块依赖。项目上线前,依赖关系散落在多个 Excel 和口头约定里,没有一个统一视图,配置工程师各管一摊。
这个项目的实施团队约二十人,其中配置相关角色六人。按客户要求,系统需要支持私有化部署,并且客户原有环境里存在大量基于某海外项目管理平台的配置,希望做平滑迁移,减少重复投入。这也是很多中大型企业在国产替代过程中绕不开的现实约束。
2. 我们做了什么
我们用了两周时间做依赖治理,具体动作如下:
- 把全部调度任务的产出物和消费者梳理成一张映射表,落到共享文档,由业务方逐条确认。
- 用依赖图工具画出全局依赖关系,肉眼识别出 6 处循环依赖和 14 处冗余依赖。
- 对每一处循环依赖,回到业务规则做仲裁,明确真正的起点,其余改为并行或调整触发条件。
- 为每条强依赖补齐失败、超时、跳过三类异常分支的走向,并写入配置规范。
- 在测试环境构造并发联动用例,专门压测高峰场景,而不是只跑单线。
这个过程中,我们发现某类国产化项目管理与研发协作平台在依赖可视化上提供了比较直观的依赖关系视图,能够把跨模块的依赖链渲染出来,配合私有化部署能力,基本满足客户对数据不出内网的要求,也在迁移路径上给出了可行的过渡方案。对实施团队而言,工具的价值不在功能多,而在于能不能把“依赖图”这个全局视图稳定地呈现出来,这是新人最缺、也最难靠脑补建立的东西。

3. 结果与反思
项目上线后第一个月,依赖相关的故障从预估的高风险降到了可接受范围。但让我印象最深的不是数据,而是一个细节:治理过程中配置工程师说了一句“原来 B 线根本不需要等 A 线,我们白等了两个月”。冗余依赖造成的隐性等待,往往比显性故障更贵,因为它不报警、不报错,只是让业务一直慢着。
我也要诚实说明这个案例的局限:这是一次有明确客户配合、有业务方全程参与的理想治理。如果业务方不配合确认依赖规则,治理效果会大打折扣,这一点在后面的取舍章节会展开。
六、不同情况下的行动建议
1. 如果你是刚入职的实施新人
先别急着学某个工具的按钮。用三天做三件事:第一天,找一份现成的依赖图或流程说明,把每个节点的“输入是什么、输出是什么”标注出来;第二天,画出你负责模块的依赖草图,标注强依赖与弱依赖;第三天,找一个老同事,让他指出你图里哪些依赖是多余的。这三天的目的是建立依赖直觉,比记操作步骤重要得多。
2. 如果你是带教新人的负责人
把依赖设计纳入方案评审的必过项。我建议的检查清单是:依赖图是否完整、是否标注强弱、是否有异常分支、是否有循环风险、是否有文档留存。这五项里任何一项缺失,都不应进入配置阶段。把这个检查固化成流程,比反复口头强调更有效。
3. 如果你是项目经理或产品角色
你的价值在于仲裁业务规则,而不在于审技术配置。当出现循环依赖或依赖冲突时,配置工程师解决不了,因为那本质上是两条业务规则的矛盾。你需要在评审会上帮团队回答:当规则冲突时,哪条优先。这个问题越早回答,后期返工越少。
4. 如果你所在的团队正准备国产替代或平台迁移
迁移是把双刃剑。它既是引入依赖治理的好时机,也是依赖问题集中爆发的时刻。我的建议是:先梳理再迁移,不要一边迁移一边梳理。在旧平台上把依赖理顺、形成文档,再迁移到新平台,否则你会把旧的混乱原封不动搬过去,还会叠加迁移本身的不确定性。支持私有化部署、对迁移路径有成熟方案的工具,在这个阶段能明显降低风险。

七、不同情况下的取舍
1. 完美依赖图 vs 够用依赖图
追求完美依赖图会陷入无限梳理。我的取舍原则是:覆盖全部强依赖、标注主要弱依赖、暂缓长尾弱依赖。强依赖漏一个就可能出错,弱依赖漏十个也只是效率略低。把精力按“出错概率×影响面”来分配,而不是按数量平均分配。
2. 一次性治理 vs 渐进式治理
如果项目还没上线,且业务方愿意配合,一次性治理性价比最高,因为此时改动成本最低。如果项目已经上线、业务不能停,那就渐进式治理:先治理影响面最大的关键路径,再逐步扩展到边缘。但无论哪种,都要先建依赖文档,没有文档的渐进式治理会退化成打补丁。
3. 工具自动化检测 vs 人工评审
工具能自动发现循环依赖、孤立节点这类结构性问题,但工具发现不了“这条依赖符不符合业务规则”,那是业务判断。我的取舍是:结构性问题交给工具批量扫,业务合理性问题交给人工评审。两者不是替代关系,是上下游关系,工具扫完再由人做业务确认。
4. 并行执行 vs 依赖串行
并行能提升吞吐,但会增加资源竞争和时序复杂度。经验判断:当两个任务之间是真强依赖时,必须串行;当只是弱依赖时,优先并行加资源调度。很多团队为了“稳”,把弱依赖也做成串行,结果牺牲了整体效率,这是不值得的取舍。

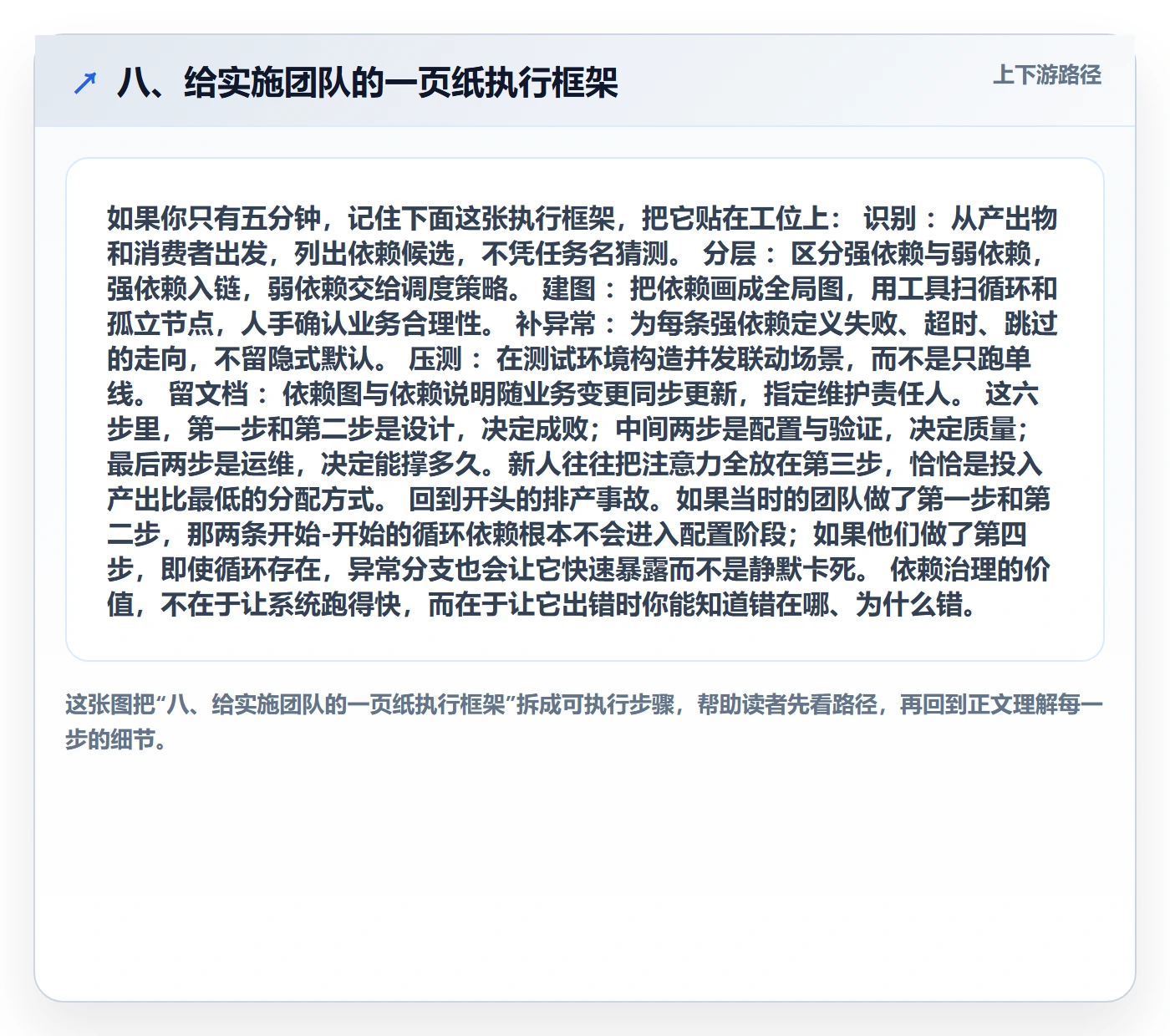

八、给实施团队的一页纸执行框架
如果你只有五分钟,记住下面这张执行框架,把它贴在工位上:
- 识别:从产出物和消费者出发,列出依赖候选,不凭任务名猜测。
- 分层:区分强依赖与弱依赖,强依赖入链,弱依赖交给调度策略。
- 建图:把依赖画成全局图,用工具扫循环和孤立节点,人手确认业务合理性。
- 补异常:为每条强依赖定义失败、超时、跳过的走向,不留隐式默认。
- 压测:在测试环境构造并发联动场景,而不是只跑单线。
- 留文档:依赖图与依赖说明随业务变更同步更新,指定维护责任人。
这六步里,第一步和第二步是设计,决定成败;中间两步是配置与验证,决定质量;最后两步是运维,决定能撑多久。新人往往把注意力全放在第三步,恰恰是投入产出比最低的分配方式。
回到开头的排产事故。如果当时的团队做了第一步和第二步,那两条开始-开始的循环依赖根本不会进入配置阶段;如果他们做了第四步,即使循环存在,异常分支也会让它快速暴露而不是静默卡死。依赖治理的价值,不在于让系统跑得快,而在于让它出错时你能知道错在哪、为什么错。

九、常见问题解答
1. 任务依赖SF里的SF到底指什么?
在实施团队的实际语境里,SF 通常是对“调度框架/任务流依赖”这类机制的简称,具体展开取决于你所在团队的工具和习惯。但无论它指什么,它描述的都是“前置条件满足后才触发后续任务”这套依赖编排逻辑。本文关注的是这套逻辑的实施方法,与具体工具无关,因此你完全可以把本文的方法迁移到任何支持任务依赖配置的平台上。
2. 循环依赖一定要全部消除吗?
结构上的循环必须在配置层消除,因为任务图本身要求有向无环。但业务上看起来“互相依赖”的情况,往往可以通过拆解任务、引入中间状态或调整触发条件来化解。关键不是消灭循环本身,而是找到循环背后那条被掩盖的业务规则矛盾。循环只是症状,规则冲突才是病根。
3. 新人多久能独立做依赖配置?
如果只论“照着依赖图把配置填进工具”,三天到一周足够。但“独立判断依赖是否合理、能不能简化”这个能力,通常需要三到六个月的真实项目经验。我建议新人给自己设两个里程碑:一个月内能独立完成一个模块的配置并自查,三个月内能在评审会上对现有依赖提出至少一条优化建议。
4. 依赖文档有必要单独维护吗?
非常有必要,而且优先级高于很多团队以为的程度。依赖关系是典型的“隐性知识”,散在配置里时只有配置的人看得懂。一旦负责配置的人离职或转岗,没有文档的依赖关系就变成了黑盒。我推荐的最小可行的做法是:维护一张全局依赖图加一份变更记录,每次依赖调整都在同一处更新,并由一个人负责守门。
5. 迁移平台时依赖关系会丢吗?
取决于迁移方式。如果新平台与旧平台在依赖模型上语义不同,直接导配置往往会对不齐。比较稳妥的路径是先把依赖关系抽象成平台无关的文档,再在新平台上重新配置并逐条验证。支持平滑迁移方案、且提供私有化部署选项的平台,能显著降低这个过程的摩擦,但迁移的准确性最终还是靠人来逐条核对。
6. 小团队也值得做依赖治理吗?
值得,但可以轻量化。任务量在几十个级别的团队,用一张共享表格加一张手工依赖图就能管住,不必上重型工具。治理的核心是“有全局视图、有文档、有责任人”,这三件做到,规模大小都不会出大乱子。
写到这里,我想留给你一个可以立刻执行的动作:打开你手头项目里最复杂的那条任务链,把每个任务的产出物和消费者标出来,看看有几条依赖是“真的必须”,有几条是“当时顺手加的”。这个动作花不了一小时,但它可能会让你发现一整条被冗余依赖拖慢的链路。任务依赖SF从来不是难点,难的是在动手配置之前,先想清楚依赖因何存在。
常见问题解答(FAQ)
1. 任务依赖里的 SF 到底是什么意思,和 FS、SS、FF 怎么区分?
我刚进实施团队,看项目文档里全是 FS、SS、FF、SF 这些缩写,别人讲得飞快我跟不上。我印象里 SF 是个调度框架或者某个平台的缩写,结果发现它其实是依赖类型,脑子一下就乱了。
在项目管理与实施方法论的标准语境里,SF 指的是 Start-to-Finish(开始-完成)依赖:前置任务开始后,后续任务才能完成。与之并列的还有三种:FS(完成-开始)是最常见的,前置完成后后续才能开始;SS(开始-开始)是前置开始后后续才能开始;FF(完成-完成)是前置完成后后续才能完成。
判断方法很简单,看箭头方向:从'前置任务的哪个动作'指向'后续任务的哪个动作'。实战中 FS 占比通常在八成以上,SS 多用于并行作业,SF 最罕见,常见于交接班、值班轮换、旧系统下线等场景,例如新系统上线(前置任务开始运行)后,旧系统才能完成关停。
所以如果你在文档里看到 SF,先别联想成产品缩写,先确认它标注的是依赖类型。区分口径是:前一个字母代表前置任务的状态(开始/完成),后一个字母代表后续任务的状态(开始/完成)。
2. 新手拿到一个实施项目,怎么系统地梳理出任务依赖关系?
我第一次独立负责一个模块的依赖梳理,打开需求文档一看几十个功能点,完全不知道从哪儿下手。领导只说'把依赖关系理清楚',可具体先做什么、用什么方法、产出什么,我心里没底。
可执行的做法分四步。第一步,先列任务清单,把项目拆到可执行颗粒度,一般单任务工时控制在 4 到 40 小时之间,太粗会漏依赖,太细会淹没重点。第二步,找数据流和触发关系,问三个问题:这个任务的输入由谁产出?它的输出被谁消费?它和谁必须同时在场?答案就是依赖来源。
第三步,画依赖图而不是写依赖表,图能一眼看出循环依赖,表不行;推荐用节点加箭头的形式,前置指向后续。第四步,找关键路径,把最长的那条依赖链标出来,这条链上的任何延迟都会直接推迟上线日期。
产出物建议是一张依赖图加一份依赖清单表,表里至少包含:任务编号、任务名、前置任务、依赖类型(FS/SS/FF/SF)、提前或滞后量、责任人。判断依据是:如果一条依赖写不出'为什么需要它',那它很可能是多余的,可以先删掉再验证。梳理阶段宁可多问业务方一句,也别在配置阶段才发现漏了一条链路。
3. 依赖配置上线后才发现错了,怎么排查和补救?
我们上线后某个批处理任务一直卡着不跑,排查了半天才发现是一条依赖配反了方向,导致循环等待。当时手忙脚乱,临时改配置又怕影响别的任务,想知道有没有一套标准的排查顺序。
排查顺序建议从'依赖图'而不是'日志'开始。第一步,把线上实际生效的依赖关系导出来,和设计文档做比对,差异点往往就是问题所在。第二步,重点查三类高频错误:循环依赖(A 等 B、B 等 A,表现为双方永久等待)、方向配反(把 FS 配成了 SF 或反向)、条件缺失(依赖满足了但触发条件未配置)。
第三步,看时间线,如果是固定时间点批量执行的任务,还要排查前置任务是否因为上游延迟而没在预期时间完成,这种不是配置错误而是排期问题,改配置没用,要调时间窗口。补救时的原则是:先隔离再修复,能通过临时跳过或手动触发恢复业务的,先恢复,再改配置;改配置必须走变更流程并记录,否则下次排查会更乱。
预防措施有三条:上线前对依赖图做一次全量走查,专门找环;对关键路径上的依赖配置双人复核;上线后头三天盯依赖执行状态,不要等到出问题才看。
4. 实施新人要多久才能真正独立上手任务依赖配置,有没有成长路径?
我入职三个月了,还是只能跟着前辈改改现成的配置,遇到新项目就不敢下手。想知道这个岗位一般多久算入门、多久算熟练,中间应该刻意练习什么,免得自己瞎摸索浪费时间。
按常见实施团队的节奏,可以分三个阶段。第一个月是理解期,目标是能看懂别人的依赖图和配置,能回答'这条依赖为什么存在',这个阶段不要急着改配置,先把项目里现存的依赖图通读两到三遍。
第二到第三个月是跟做期,在有人复核的前提下独立完成一个小模块的依赖配置,重点练三件事:拆任务颗粒度、识别关键路径、处理异常分支。半年左右是独立期,能独立负责一个中等规模项目的依赖设计,并能在上线后自主排查问题。
判断自己是否真的入门的标准不是'配过多少条',而是能不能在拿到需求后先画出依赖图、指出关键路径和风险点,再去配置。刻意练习的建议是:每做完一个项目,把踩过的坑写成一条检查项,累积成自己的清单;同时多参与跨模块的流程梳理会,依赖问题八成出在模块交界处,只盯自己那一块永远练不出来。
核心关键词
文章包含AI辅助创作:任务依赖SF全流程:实施团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435002
读者评论
文章把依赖设计从配置操作里拆出来讲,这点很到位。我见过太多团队把依赖当成连线的活,结果配置工程师越熟练,上线后埋的雷越深。42%的根因来自设计缺失,这个数据值得贴在每个实施团队墙上。
循环依赖那段说到点子上了。以前我一直以为循环依赖是配错了,后来才发现是业务规则本身有矛盾,只是口头描述时被掩盖了。回到业务规则仲裁真正的起点,比在工具里找检测功能有用得多。
异常分支未覆盖占了21%,这个比例比我想象的高。我们团队就是只测主干路径,上线后一个超时分支直接把下游数据污染了。文章提的失败、超时、跳过三类出口,应该写进配置规范强制检查。
