去年 Q3,我帮一家 300 人规模的研发团队做工程效能诊断,翻出他们连续三个迭代的延期任务清单,发现一个让人意外的数字:在 47 个延期任务里,只有 6 个是因为执行人工作量饱和或能力不足,剩下 41 个的延期原因栏都写着同一个词,"等依赖"。更值得警惕的是,这 41 个被依赖卡住的任务中,有 28 个是在每日站会上才第一次被公开暴露出来。也就是说,一个任务已经默默阻塞了 2 到 5 天,团队才知道它需要别人先完成某个前置任务。
这就是我写这篇《后置任务管理方法大全》的起点:绝大多数研发团队的依赖管理问题,不是没有工具,而是没有一套从识别到复盘的后置任务管理机制。
这篇文章不打算给你罗列二十种方法然后让你自己挑。我会按"依赖生命周期"的逻辑,把后置任务管理拆成识别、登记、跟踪、解除、复盘五个环节,每个环节给出一份可以直接对照执行的落地清单,并说明在什么规模的团队、什么研发模式下该用哪一档强度的机制。读完你应该能判断:自己的团队现在卡在哪一环,明天站会可以立刻改哪一件事。
一、先给结论:后置任务管理的核心不是"管任务",而是"管阻塞"
我把话放在最前面:后置任务管理的本质,是让"阻塞"这个状态在团队里变得可见、可追踪、可度量。很多人一听到"后置任务管理",第一反应是去研究任务之间的先后顺序怎么排、甘特图怎么画。这是把问题理解偏了。任务顺序是排期的副产品,真正会杀死迭代节奏的,是那些没有被登记、没有被暴露、没有被及时解除的隐性依赖。
1. 三个必须先建立的核心结论
结论一:依赖不是排期问题,是暴露机制问题。大多数团队并不缺排期能力,缺的是"依赖一旦发生就立刻被看见"的机制。一个依赖如果只在站会上暴露,它的平均解除周期会比你想象中的长得多。
结论二:后置任务管理的收益,主要体现在"阻塞时长"这个指标上,而不是"任务完成数"。我用同一套诊断框架观察过多个团队,凡是开始系统化管理后置任务的,任务完成数变化不大,但平均阻塞时长会明显下降,因为原本要卡 3 到 5 天的事情,现在 1 天内就会被推动。
结论三:机制优先于工具。这是我最想强调的一条。工具能承载依赖登记和可视化,但它不能替你决定"谁来解除依赖""阻塞多久要升级"。这两件事定不清楚,换什么工具都一样。
2. 为什么我把结论放在最前面
因为我见过太多团队,花两周时间搭建依赖管理看板,字段设计得很漂亮,结果三个月后看板废弃。原因几乎都是同一个:他们先做了"登记"这一步,却没有先想清楚"登记了之后谁负责、多久要动、动了怎么记"。后置任务管理是一条闭环,任何单点动作都无法独立成立。

二、背景与真实场景:为什么"等依赖"总在站会上才被发现
要理解后置任务管理为什么难,得先看清研发任务的真实协作形态。一个中型研发团队的迭代里,任务之间存在大量隐性和显性的依赖,而团队日常的沟通机制(站会、群聊、周会)并不是为暴露依赖而设计的。这就导致依赖的暴露严重滞后。
1. 一个典型迭代里的依赖密度
我做过一次统计:在一个 8 人研发小组、两周迭代、约 60 个任务的环境里,任务之间的显性依赖大约有 25 条,隐性依赖还有 10 条左右。也就是说平均每个任务都挂着约 0.6 条依赖。当依赖密度达到这个量级时,靠个人记忆去协调是必然会漏的。漏掉一条依赖,可能就是一个后置任务整体停滞。
2. 依赖暴露滞后是怎么发生的
把场景具体化一点。前端同学 B 的任务是"完成订单页联调",它依赖后端同学 A 的"订单接口 v2 上线"。排期时两人都点了头,但没人在系统里建立这条依赖关系。执行到第三天,B 发现接口还没好,于是在站会上说了一句"我这个任务在等 A 的接口"。这时 A 可能还差两天才能完成,B 的任务已经卡了三天,而团队真正有动作是从站会当天才开始的。
这个过程里没有一个环节是"有人做错了"。问题在于:依赖关系的建立、状态的同步、阻塞的暴露,分散在不同人的脑子里,没有任何一处是集中的、强制的。后置任务管理要解决的正是这个"集中和强制"的问题。
3. 三种常见的协作现实
现实一:团队规模越小,依赖越靠口头协调,规模一大就立刻失效。20 人以下时,负责人脑子里能装下大部分依赖;超过 50 人,跨小组依赖一多,口头协调的覆盖率就断崖式下降。
现实二:跨团队依赖几乎必然滞后暴露。因为跨团队的信息不在同一个站会里,一个团队内部的依赖当天可能就被发现,跨团队的依赖往往要等到联调或提测阶段才炸出来。
现实三:工具用得越重,登记意愿越低。我见过要求把每条依赖填满十几个字段的流程,结果是执行人宁愿不登记。后置任务登记必须做到"低摩擦",否则机制会在执行层被绕开。

三、拆解常见误区:五条让依赖管理失效的错误做法
在进入具体方法之前,我先拆掉几个最常见的误区。这些误区我在不同团队反复见到,而且它们往往伪装成"规范"或"流程"存在。
1. 误区一:以为有了看板就等于有了依赖管理
看板展示的是任务状态,不是依赖关系。一个任务在"进行中",看板不会告诉你它在等谁。依赖管理的对象是"关系",不是"状态"。如果你的依赖只体现在任务卡片的备注里,那等于没有管理。
2. 误区二:把依赖识别全部推给排期会议
排期会议确实应该识别依赖,但依赖是动态产生的。需求变更、技术方案调整、人员变动都会在执行中产生新依赖。只在排期阶段识别一次,覆盖率大概只有六成。后置任务管理必须允许"执行中登记"。
3. 误区三:站会只问"昨天做了什么、今天做什么"
标准站会三问里没有"阻塞"的强制位置。执行人如果不想显得自己进度慢,很容易不提阻塞。后置任务管理要求在站会里把"依赖与阻塞"做成固定环节,而不是靠自觉补充。
4. 误区四:依赖解除没有唯一责任人
"大家一起推动"等于没人推动。每一条依赖都必须有一个明确的解除责任人,否则它会在协调层面反复打转。责任人不一定是解决依赖的人,而是负责盯着它被解决的人。
5. 误区五:依赖管理做完就完了,不复盘不度量
没有度量,依赖管理就无法持续改进。团队需要知道自己的平均阻塞时长、依赖解除周期、因依赖导致的延期占比,否则每年都会重复同样的坑。

四、专业判断逻辑:用依赖生命周期把方法串成闭环
与其给你罗列方法,不如给你一套判断框架。我把后置任务管理拆成五个环节,每个环节回答一个核心问题,并给出对应的落地动作。这套框架的好处是:你可以用它诊断团队卡在哪一环,而不是盲目地加流程。
1. 五个环节与核心问题
- 识别:这个任务依赖谁?,在排期和执行中都持续识别
- 登记:依赖被记录在哪里,谁看得见?,最小字段集,强制可见
- 跟踪:依赖现在是什么状态,卡了多久?,固定暴露机制 + 时长阈值
- 解除:谁来推动它被解决,什么时候升级?,唯一责任人 + 升级路径
- 复盘:这次阻塞怎么避免下次再发生?,度量指标 + 归因规则
2. 依赖类型的判断标准

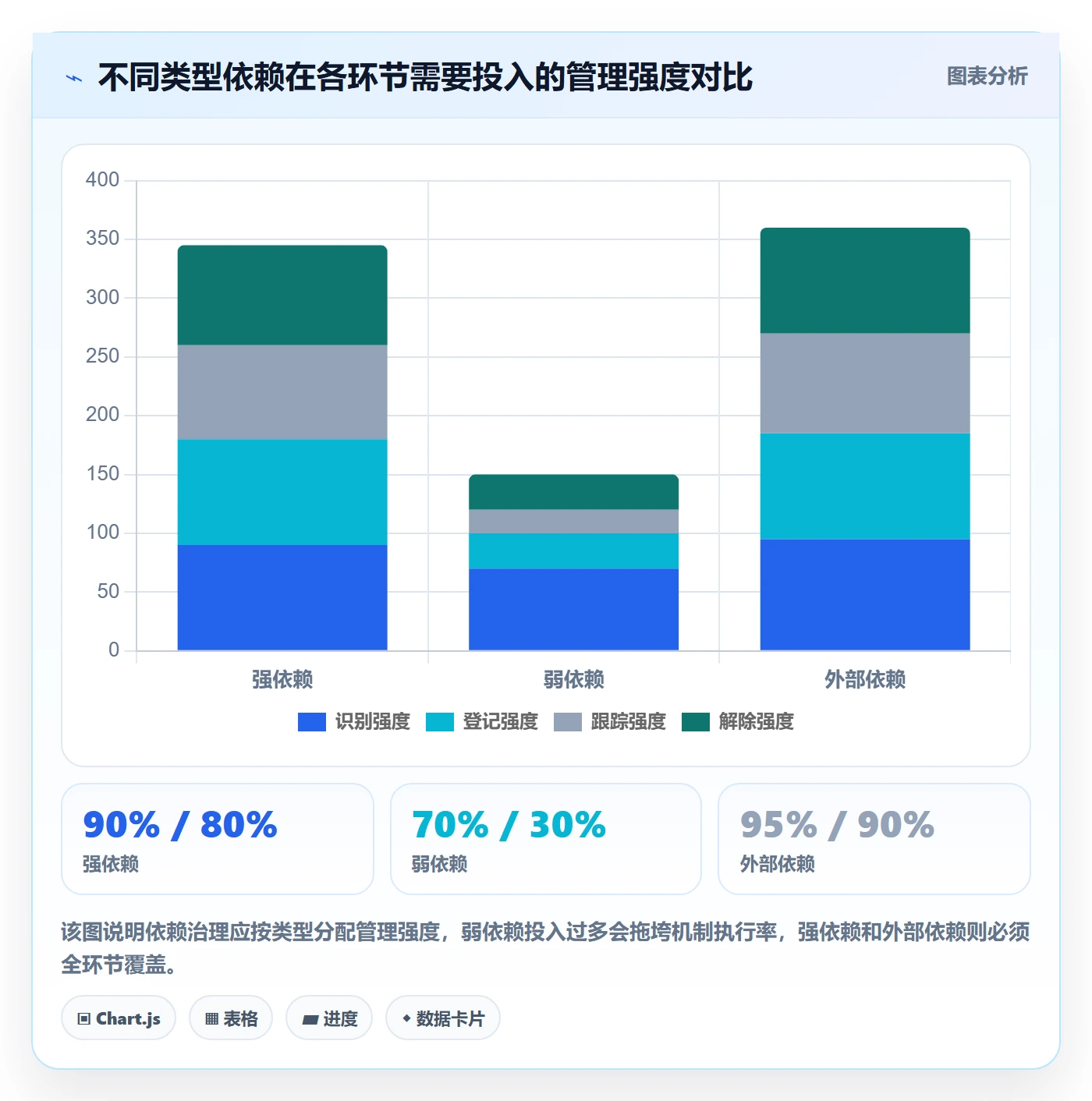

不同类型依赖的处理强度不一样,先分类再处理,能省下大量无效协调。
| 依赖类型 | 判断标准 | 处理强度 | 典型例子 |
|---|---|---|---|
| 强依赖 | 后置任务在前置完成前完全无法开始 | 高,必须登记并设阈值 | 接口未上线,前端无法联调 |
| 弱依赖 | 可并行推进,但需要协调接口或约定 | 中,登记但不必强制阻塞 | 前后端并行开发,需对齐字段定义 |
| 外部依赖 | 依赖方在团队之外,不受本团队排期控制 | 高,必须提前登记并留缓冲 | 第三方服务开通、跨部门数据授权 |
3. 判断逻辑:强度匹配场景
我的经验判断是:强依赖和外部依赖必须进入正式登记和跟踪,弱依赖只需要在排期时对齐一次即可。很多团队的流程失效,是因为对所有依赖都用同一套重流程,导致执行人负担过重而弃用。分类治理,是后置任务管理能否长期跑下去的关键。

五、真实案例与数据观察:一个 300 人团队的后置任务治理过程
回到开头那家 300 人规模的研发团队。我参与他们后置任务治理的整个过程,从诊断到落地约四个月,其中前六周只做一件事:把依赖从"脑子里"搬到"系统里"。我记录了一些可以对照的数据,先说明这些是实际项目中的观察数据,团队名称做了处理。
1. 治理前的基线状态
治理前,他们的迭代延期任务中,约 87% 与依赖相关;依赖从发生到被公开暴露,内部依赖平均滞后 2.3 天,跨团队依赖平均滞后 4.8 天;依赖解除没有明确责任人,多数靠催。站会没有固定的阻塞环节,完全靠执行人主动提。
2. 治理动作的先后顺序
我们没有一上来就买工具或加流程,而是按依赖生命周期的顺序逐步推进:
- 先在排期阶段加入"依赖提问清单",把识别覆盖率提上去
- 再为强依赖和外部依赖设计最小登记字段,强制登记
- 然后把"依赖与阻塞"做成站会固定环节,并要求阻塞超 1 天进协调
- 接着明确每条依赖的唯一解除责任人,并定义升级路径
- 最后建立度量指标,进入迭代复盘
这里我要插入一个关于工具的判断。这类需要"依赖可视化 + 跨团队协同 + 度量看板"的场景,很多中大型团队会选择像 PingCode 这样的研发管理平台来承载。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对做国产替代的团队是个务实选择。但请注意:工具是载体,先有机制再选工具。这家团队是先跑通了机制,才把登记和度量挪进平台,而不是反过来。
3. 治理后的数据变化

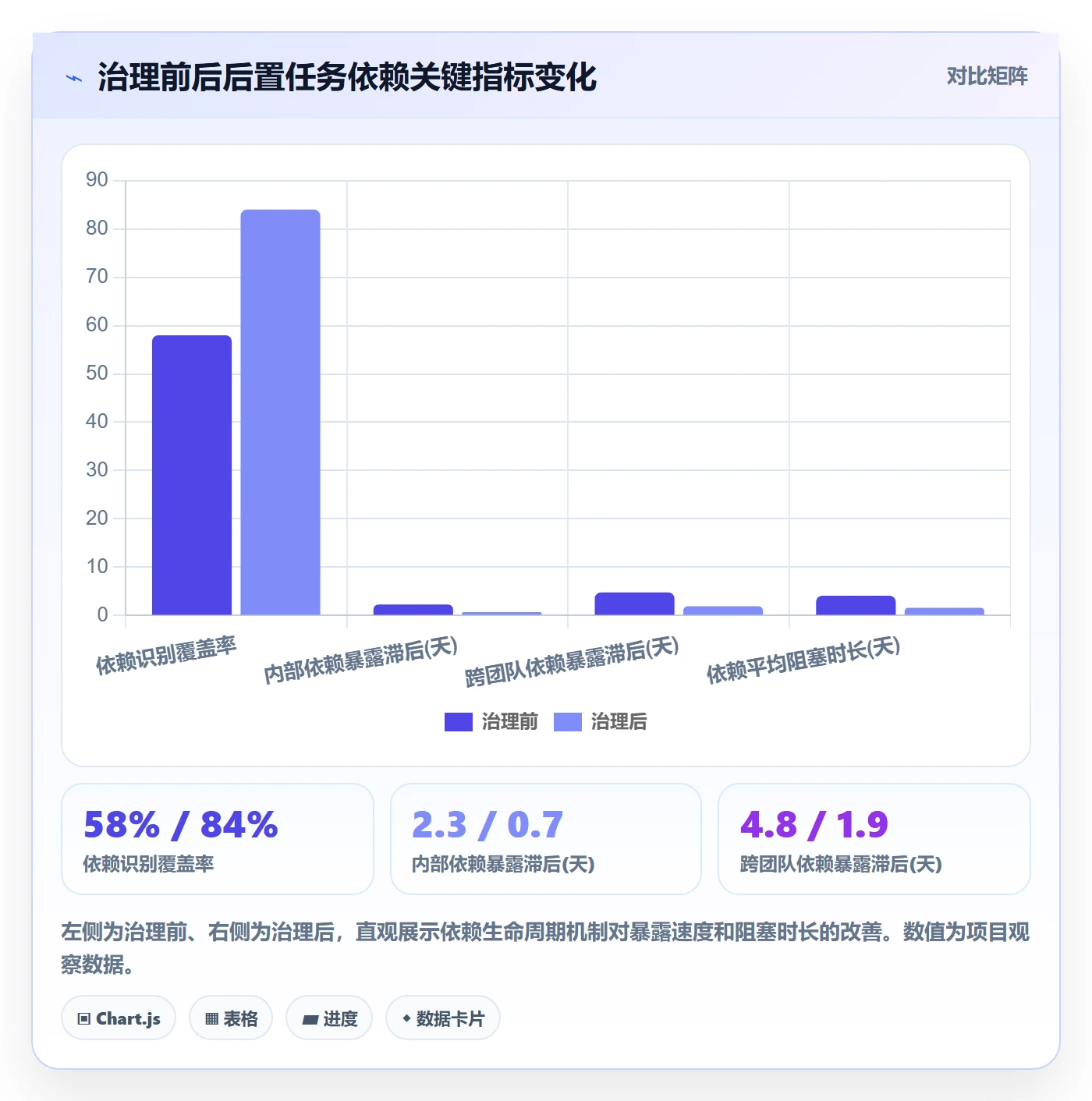

四个月后,几个指标出现明显变化。这里的数据是该项目实际记录的观察值,供参考,不同团队会有差异。
| 指标 | 治理前 | 治理后 | 变化 |
|---|---|---|---|
| 排期阶段依赖识别覆盖率 | 约 58% | 约 84% | +26 个百分点 |
| 内部依赖平均暴露滞后 | 2.3 天 | 0.7 天 | -1.6 天 |
| 跨团队依赖平均暴露滞后 | 4.8 天 | 1.9 天 | -2.9 天 |
| 依赖平均阻塞时长 | 4.1 天 | 1.6 天 | -2.5 天 |
| 因依赖导致的延期任务占比 | 约 87% | 约 41% | -46 个百分点 |
4. 一个具体的后置任务案例
治理中后期,一个典型场景被快速处理掉。支付组的一个后置任务是"完成对账模块联调",它强依赖风控组的"对账规则接口"。这条依赖在排期阶段就被识别并登记,指定了唯一解除责任人(支付组的一位同学,负责盯)。执行第二天,接口未按承诺交付,站会上这条依赖被标红,当天升级到两位组长,当晚补齐了接口。整个过程阻塞时长为 1.5 天。
而在这套机制建立之前,类似场景的平均阻塞时长是 4 天左右。差别不在技术难度,而在于这条依赖有没有被"提前登记 + 明确责任人 + 及时升级"。

六、后置任务管理落地清单:按依赖生命周期逐环执行
这一节是全篇最实操的部分。我按五个环节,把可执行的动作整理成清单,你可以直接对照团队现状,缺哪一环补哪一环。
1. 识别环节清单
- 任务拆分时,对每个后置任务追问:"它需要谁先完成什么?"
- 对每个任务追问反向问题:"它完成后,会解锁谁的任务?"
- 跨团队任务必须显式问:"依赖方是不是在我们团队的排期控制范围内?"
- 用任务链路图或依赖矩阵,把排期会上识别到的依赖可视化一次
- 把"新依赖"纳入执行期登记权限,不要只在排期时识别
这里最常见的遗漏点有三个:外部依赖容易漏、反向依赖容易漏、弱依赖容易被当成"不用管"。建议在排期会末尾固定留 5 分钟专门扫依赖。
2. 登记环节清单
登记要低摩擦,字段越少越好。我给你一个最小字段集:
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 后置任务 | 被阻塞的任务 | 必填 |
| 前置依赖 | 需要先完成的任务或事项 | 必填 |
| 依赖类型 | 强依赖 / 弱依赖 / 外部依赖 | 必填 |
| 解除责任人 | 负责盯这条依赖被解决的人 | 强依赖、外部依赖必填 |
| 承诺完成时间 | 依赖方给出的时间 | 强依赖、外部依赖必填 |
| 当前状态 | 未开始 / 进行中 / 已解除 | 必填 |
登记完之后,要解决"谁看得见"的问题。执行人看自己的依赖,组长看本组的依赖,PM 看跨团队的依赖和超期依赖。可见性设计错了,登记就变成了文档,而不是机制。
3. 跟踪环节清单
跟踪的核心是把"阻塞"做成站会的固定动作。我建议站会里固定三问:
- 你当前有没有被依赖阻塞的任务?
- 这条依赖卡了多久,承诺时间是什么时候?
- 解除责任人是谁,需不需要升级?
再配一条硬规则:阻塞时长超过 1 天的依赖,必须进入协调动作,不能只在站会上说一句"还在等"。这条规则是降低阻塞时长最有效的杠杆。
4. 解除环节清单
解除环节要解决责任边界问题。我的判断是:任务负责人负责提出依赖,解除责任人负责推动依赖被解决,PM 负责跨团队和超期升级。三者分工不能混。
- 每条依赖有且只有一个解除责任人
- 依赖方给出承诺时间,超期即触发升级判断
- 解除后要回写状态和实际完成时间,供度量使用
- 跨团队依赖升级路径要提前约定:什么情况找组长、什么情况找部门负责人
5. 复盘环节清单
复盘要围绕三个度量指标展开:
- 阻塞时长:从依赖被登记到解除的平均时长
- 依赖解除周期:从承诺时间到实际完成的时间差
- 依赖延期占比:因依赖导致的延期任务占全部延期任务的比例
复盘时不要停在"这次谁没配合",而要追问:"这类依赖为什么会发生?我们的排期、接口约定、跨团队节奏哪里可以改?"把个案沉淀成规则,才是后置任务管理持续生效的关键。

七、不同情况下的行动建议
后置任务管理没有一套万能强度。我按团队规模和研发模式,给出不同情况下的行动建议,你可以对号入座。
1. 按团队规模
20 人以下团队:不建议上重流程。核心动作是排期时扫一次依赖,站会固定问阻塞,指定解除责任人即可。工具上甚至可以用最简单的任务依赖标记。
50 人左右团队:需要正式的依赖登记和跨组可见性。强依赖和外部依赖必须进系统,跟踪要有阻塞时长阈值。
100 人以上团队:必须依赖研发管理平台承载。这个规模下,跨团队依赖密度高,人工协调基本覆盖不过来。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,比较适合这类场景;但要记住,先定机制再选平台。
2. 按研发模式
Scrum 团队:把依赖与阻塞做进每日站会的固定环节,配合迭代复盘度量。
看板团队:可以在看板上单独设一列"阻塞中",把被依赖卡住的任务显式挪进去,形成视觉压力。
瀑布或阶段式团队:依赖识别要前置到阶段计划,外部依赖要预留缓冲,因为阶段式流程一旦卡住,代价更大。
3. 按当前痛点
如果你现在的痛点是"依赖总在后期才炸",先补识别环节,加依赖提问清单。
如果是"依赖登记了但没人管",先补解除环节,明确唯一责任人。
如果是"阻塞拖很久",先补跟踪环节,设阻塞时长阈值和升级路径。

八、不同情况下的取舍:别把机制做成负担
最后讲取舍。后置任务管理最容易失败的方式,是把它做成一套执行层不愿遵守的重流程。以下是几个我反复权衡过的取舍点。
1. 覆盖度 vs 执行成本
取舍原则:只对强依赖和外部依赖做强制登记和跟踪,弱依赖保持轻量。全量登记看起来规范,但会显著拉低执行意愿,最终机制被绕开,反而覆盖度更低。
2. 工具能力 vs 机制成熟度
取舍原则:机制没跑通之前,不要指望工具救场。工具能放大机制的效果,也能放大机制的混乱。当团队连依赖责任人都不清楚时,上再好的平台也只是把混乱搬到了线上。
3. 严格度量 vs 团队氛围
取舍原则:度量依赖管理效率,不要度量到个人。如果用"谁被阻塞最多"来考核,执行人会倾向于隐瞒阻塞,反而破坏了暴露机制。指标用来看系统,不用来看人。
4. 短期救火 vs 长期机制
取舍原则:先用最小动作止血,再逐步补齐闭环。如果当前迭代已经卡得厉害,先做"站会固定问阻塞"这一件事,就能带来明显改善,不必等整套机制齐备。

九、落地清单:明天站会就能开始的 10 个检查项
把全篇压缩成一份可以勾选的清单。你不需要一次全做,按团队现状选三到五项先落地。
- 排期会议末尾固定留 5 分钟,专门扫一遍任务依赖
- 对每个后置任务追问"它需要谁先完成什么"
- 对每个任务追问反向问题"它完成后会解锁谁"
- 强依赖和外部依赖必须登记,含前置依赖、类型、责任人、承诺时间
- 站会固定三问:有无阻塞、卡了多久、谁负责解除
- 阻塞超过 1 天必须进入协调动作,不能只在站会带过
- 每条依赖有且只有一个解除责任人
- 跨团队依赖提前约定升级路径
- 依赖解除后回写实际完成时间
- 迭代复盘看三个指标:阻塞时长、解除周期、依赖延期占比
1. 如果你是研发负责人
先别忙着上工具。用这份清单给团队做一次自检,找出五环里最弱的一环,集中改善两周,观察阻塞时长的变化。有改善,再考虑把机制固化进研发管理平台。
2. 如果你是技术 PM 或 Scrum Master
从"站会固定问阻塞"和"阻塞超 1 天即协调"这两条开始。这两条几乎不需要任何工具支持,却能立刻缩短暴露滞后。跑顺之后,再补登记和度量。
3. 如果你是工程效能成员
把三个度量指标定义清楚并持续记录,用数据说服团队,而不是用流程要求团队。后置任务管理能长期跑下去的团队,几乎都是被数据说服的,而不是被制度压出来的。
十、结尾:后置任务管理的本质,是让阻塞被看见
写了这么多方法和清单,我最想留下的其实是一个判断:后置任务管理做得好不好,不看你登记了多少条依赖,而看你的团队能不能在依赖发生的一天内把它暴露出来。暴露得越早,解除成本越低,迭代节奏越稳。
方法会过时,工具会更换,但"让阻塞可见"这条原则不会变。把依赖从个人记忆搬到团队机制里,把隐性阻塞变成显性的、有责任人的、有阈值的记录,后置任务管理就成功了一大半。
下一步,我建议你只做一件事:把这篇文章里的 10 个检查项对着团队现状过一遍,圈出最欠缺的三项,在下个迭代里落地。两周后再回来看阻塞时长的变化,你会知道机制有没有真正开始生效。
常见问题解答(FAQ)
1. 研发团队的任务依赖应该在什么阶段识别,排期时才想是不是太晚了?
我们团队现在是在站会上才发现任务被卡住,比如前端要等后端接口,结果后端还没开始做,前端只能干等着。我一直在想,这种依赖关系到底应该什么时候识别出来?排期的时候大家都说没问题,一到执行就各种阻塞,是不是我们识别得太晚了?
依赖识别的最佳时机是任务拆分完成、进入排期之前,而不是排期进行中或执行阶段。具体做法是:在需求评审通过后、任务拆分工作坊上,要求每个任务拆解人对自己的子任务回答三个问题,这个任务的前置输入是什么、前置输入由谁产出、前置输入的最晚交付时间是什么。这三个问题的答案就是依赖关系的原始记录。
如果等到排期时才识别,你会发现任务粒度已经锁死,依赖关系的调整空间非常小,只能通过延期来解决。判断依据很简单:一个依赖如果在排期会议上才第一次被提出,它大概率会导致至少一轮排期返工。所以硬性规则应该是,没有完成依赖映射的迭代,不允许进入排期。
2. 后置任务的依赖登记到底要记哪些字段,记多了没人填,记少了又追踪不了?
我们之前试过在项目管理工具里建依赖关系,结果字段太多,大家嫌麻烦根本不填,最后依赖关系形同虚设。但如果只记一个'依赖某某任务',出了问题又找不到责任人、不知道卡了多久。我就想知道,依赖登记的最小字段集到底是什么?既能让大家愿意填,又能支撑后续的跟踪和复盘。
依赖登记的最小可用字段集是六个:依赖方任务、被依赖方任务、依赖类型(强依赖/弱依赖/外部依赖)、被依赖方的责任人、承诺交付时间、当前状态(未开始/进行中/已交付/已阻塞)。
这六个字段覆盖了追踪和归因的全部需要,责任人解决'找谁'的问题,承诺时间解决'卡了多久'的问题,依赖类型解决'能不能并行'的判断问题,状态解决'站会上说什么'的问题。字段再多就是浪费,比如优先级、备注描述、附件这些可以放到任务本身的描述里,不要塞进依赖登记表。
落地建议是:把依赖登记做成任务拆分时的必填项,而不是事后补录。工具层面,某项目管理平台如果支持任务关联和自定义字段,就可以直接承载这套最小字段集,不需要额外建表。
3. 站会上怎么让任务依赖的阻塞被快速暴露,而不是等问题烂掉了才知道?
我们每天开站会,每个人都说'昨天做了什么、今天做什么、有什么阻塞',但真正被卡住的人往往不说,或者说了也没人跟进。经常是迭代过半了才发现某个关键依赖一直没解决。我想知道,站会上有没有一套结构化的提问方式,能强迫依赖问题浮出来?
站会上暴露依赖阻塞的关键不是开放式提问'有什么阻塞',而是三个封闭式追问:第一,'你今天要做的事,有没有在等别人的产出?',这个问题强迫每个人检查自己的前置输入;第二,'你承诺给别人交付的东西,今天能按时交吗?',这个问题强迫被依赖方主动暴露风险;
第三,'昨天标记为阻塞的依赖,今天解除条件是什么?',这个问题强迫阻塞项进入跟进循环。三个问题控制在 5 分钟内,只针对有依赖关系的任务,不逐个过所有任务。
配套机制是'24 小时响应原则':任何在站会上被标记为阻塞的依赖,必须在 24 小时内给出明确的解除计划(谁、做什么、什么时候完成),否则自动升级到技术负责人或 PM。判断依据是:一个依赖阻塞如果超过 48 小时还没有解除计划,它大概率会导致迭代延期,这时候再跟进已经晚了。
4. 跨团队的任务依赖总是推不动,到底应该由谁负责解除,PM 还是任务负责人?
我们经常遇到跨团队的依赖,比如我们的任务要等另一个团队提供接口,但对方有自己的排期,催也催不动。任务负责人去沟通,对方说'排期满了';PM 去协调,对方说'找我们领导'。我就很困惑,这种跨团队依赖到底应该谁负责推进?有没有明确的升级路径和判断标准?
跨团队依赖的责任划分原则是:任务负责人负责技术对齐和交付确认,PM 负责排期协调和资源冲突升级,技术负责人负责技术方案层面的依赖替代决策。具体来说,任务负责人的职责是跟对方确认接口规格、联调时间、验收标准这些技术细节,这些不需要 PM 介入;
PM 的职责是当对方的排期与我们的需求冲突时,协调双方优先级,这属于资源调度问题;如果对方根本排不出时间,技术负责人需要判断能否用 Mock、降级方案或替代方案先解除阻塞。升级路径的判断标准是:如果依赖阻塞超过 3 个工作日且对方没有给出明确交付时间,就应该升级到双方的技术负责人或项目集经理。
关键不是'谁去催',而是'什么条件下升级',把升级条件写进团队规则,比争论谁来负责更有效。跨团队依赖登记时必须额外记录对方的接口人和承诺交付时间,这两个字段是后续升级的事实依据。
核心关键词
文章包含AI辅助创作:后置任务管理方法大全:研发团队任务依赖协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/434801
读者评论
文章把依赖管理归结为暴露机制问题,这个视角很准。我们团队也遇到过看板齐全但依赖全靠站会口头提的情况,作者提出的五环节闭环确实能对应上卡点在哪。不过中小团队落地时,识别清单和登记字段如果太多,执行人很容易抵触,需要更轻量的起步方式。
图表里20人以下团队内部依赖滞后0.8天这个数据值得讨论。实际观察中,小团队虽然暴露快,但往往因为没有正式登记,隐性依赖反而更难追踪。作者强调机制优先于工具,这点同意,但小团队可能更需要先养成口头同步的习惯,再考虑加流程。
案例中300人团队四个月把跨团队暴露滞后从4.8天降到1.9天,效果看起来不错。但治理动作里提到先跑通机制再挪进平台,这个顺序很关键。很多团队反过来先买工具,结果字段填了两周就没人用了。唯一想追问的是,度量指标建立后,复盘归因有没有遇到责任推诿的问题?
误区四说‘大家一起推动等于没人推动’,这个说法一针见血。我们组之前就是每条依赖都在群里@所有人,最后没人真正盯。后来指定唯一责任人,哪怕只是负责催,解除速度确实快了不少。不过责任人也需要授权,否则跨团队协调时还是推不动。
依赖分类治理的思路很实用,强依赖和外部依赖全环节覆盖,弱依赖只做排期对齐。我们之前对所有依赖一视同仁,结果执行人嫌麻烦,连强依赖都懒得登记了。按类型分配强度这个判断标准,比单纯列方法更容易让团队接受,也更容易长期坚持。
