任务依赖如何做好前置任务?研发团队实操方法与操作步骤

去年第三季度,我帮一个六十多人的研发团队做迭代复盘,翻出了他们前三个迭代的延期记录。21个延期任务里,有17个的根因都指向同一个词:前置任务没到位。但真正让我意外的不是这个比例,而是当我问"你们排期时建了多少条任务依赖"时,得到的回答是"基本没建,靠站会口头同步"。

这两个数字放在一起,指向一个非常典型的研发管理困境:团队不是不知道依赖重要,而是不知道哪些依赖值得建、怎么建、建完之后怎么跟。建多了排期变成死板的瀑布,建少了又天天被"卡住"打个措手不及。这篇文章我想把这个中间地带讲清楚,不是教科书上的FS/SS/FF/SF定义,而是我在实际项目里验证过的一套判断标准和操作步骤。

一、先给结论:前置任务管理只需要管两种依赖

如果你只记住这篇文章的一句话,我希望是这句:研发团队真正需要建显式依赖的,只有技术硬依赖和交付窗口依赖两类,其余的都是伪依赖,用沟通解决比用连线解决更高效。

这个结论不是拍脑袋来的。我统计过自己经手的几个中大型研发团队(规模在80到300人之间)的依赖数据,发现一个规律:排期时被标记为"有依赖关系"的任务对,实际上只有大约三分之一是真正的硬依赖,剩下三分之二要么可以并行,要么依赖关系弱到根本不值得占用排期刚性。

而恰恰是那三分之二的伪依赖,把研发排期拖成了串行流水线,一个环节卡住,整条链跟着停。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

二、背景与真实场景:排期崩塌往往不是因为任务难,而是因为依赖没管住

1. 一个我亲历的联调延期案例

2023年下半年,我参与了一个B端SaaS产品的版本迭代。版本目标很清晰:新增一个数据看板模块,前端负责可视化,后端负责聚合接口,测试负责端到端验证,运维负责灰度环境。

排期时大家拍了胸脯:后端接口5天完成,前端联调3天,测试2天,发版1天,总共11个工作日。听起来很合理。

结果后端接口到第7天才给出第一个可用版本,晚了2天。前端联调被迫顺延,但因为联调环境被另一个项目占用,又等了1天。测试拿到可测版本时已经是第11天。最终这个版本延期了6个工作日发布。

复盘时我们才发现,排期表上根本没有画出"后端接口→前端联调→测试验证→发版"这条依赖链,更没有标注"联调环境"这个隐藏的前置条件。所有人都以为自己知道依赖关系,但没有任何一条依赖被显式记录和跟踪。

2. 依赖导致的等待浪费,比你想的严重

我在几个团队里做过一个粗略的观察统计:研发工程师在一个迭代中,因为前置任务未就绪而被迫等待或切换任务的时间,平均占迭代总工时的12%到18%。在跨团队依赖多的版本里,这个比例能到25%。

换句话说,一个工程师一个10天的迭代,可能有1到2天是在等别人的产出。这部分等待在工时报表上通常被记成"正常工作时间",因为工程师会切去做别的事,但实际上它是被依赖管理不善制造出来的隐性浪费。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

3. 为什么传统排期方法管不住依赖

很多团队用甘特图排期,看起来很专业,但甘特图擅长表达"任务在什么时间做",不擅长表达"任务之间为什么必须按这个顺序做"。当依赖关系没有被显式标注为"硬约束"时,排期一旦调整,依赖链就断了。

更关键的是,甘特图上的依赖连线是静态的,而研发中的依赖是动态的,接口先给一个Mock版本算不算"完成"?API文档写完但没实现算不算"完成"?这些判断在排期表上是看不出来的。

三、拆解常见误区:这五个坑,我几乎在每个团队都见过

1. 把"相关"当"依赖",排期连成一片

最常见的误区是:只要两个任务属于同一个需求,就建一条依赖。比如"撰写技术方案"和"编写单元测试",看似有先后,实际上单元测试完全可以和方案撰写并行推进,甚至方案写到一半就可以开始写测试。

判断标准很简单:如果A任务不做完,B任务是否真的无法开始?如果答案是否定的,这条依赖就不该建。

2. 依赖建完就不管,站会照常逐人汇报

我见过不少团队在项目管理工具里认认真真建了依赖关系,然后站会上还是让每个人轮流说"我昨天做了什么、今天做什么、有什么阻塞"。这种汇报方式和依赖关系毫无联动,等于建了没跟。

依赖管理的核心跟踪动作应该聚焦在"依赖状态变化"上:前置任务是否按计划产出?交付物是否满足后继任务的要求?而不是逐人报进度。

3. 把阻塞当依赖,两者混淆

依赖是排期时就已知的、计划内的先后关系。阻塞是执行过程中突然出现的、计划外的阻碍。比如"接口未就绪"如果在排期时就预见到并建了依赖,那是依赖管理;如果排期时没预见,执行到一半才发现接口没准备好,那是阻塞。

这两者的处理方式完全不同:依赖靠提前对齐和缓冲,阻塞靠快速升级和资源调配。混为一谈的结果是,本该提前管理的依赖变成了临场救火。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

4. 跨团队依赖只靠口头承诺

这是最隐蔽也最致命的一个误区。A团队负责人和B团队负责人在会上口头说好"下周三前给你们接口",然后就没有然后了。到了下周三,B团队发现A团队根本没排这个事。

跨团队依赖必须有书面确认的三要素:交付物是什么、谁负责、什么时候交付。口头承诺不算依赖,写进排期表并被双方确认的才算。

5. 依赖建太多,排期失去弹性

和第一个误区相反,有些团队走向另一个极端:恨不得给每个任务都建依赖,把排期织成一张密不透风的网。结果任何一个任务延期,整张网都要重算,排期维护成本高到没人愿意更新。

我的建议是:一个迭代内,显式依赖的数量控制在任务总数的20%到30%之间。超过这个比例,说明你可能把太多弱依赖当成了硬依赖。

四、专业判断逻辑:三个问题决定一条依赖该不该建

1. 问题一:不完成前置任务,后继任务真的无法开始吗?

这是最核心的判断。注意"真的无法开始"这个措辞,不是"最好等它完成",而是"技术上、逻辑上确实无法开始"。

比如后端接口未就绪,前端无法联调,这是真的无法开始。但如果后端接口的字段定义已经确定,前端可以先写请求逻辑和Mock数据,那就不需要建硬依赖,只需要建一个"字段定义确认"的前置任务。

这里有个技巧:把大依赖拆成小依赖,找到那个真正的"最小前置条件"。通常不是整个任务完成,而是任务产出的某个关键交付物。

2. 问题二:这条依赖延期,会影响关键路径吗?

如果一条依赖链不在关键路径上,即使前置任务延期,也不会影响整个版本的交付时间,那么这条依赖的跟踪优先级可以降低,甚至可以不建显式依赖,用日常沟通覆盖。

判断关键路径的方法不复杂:从版本目标倒推,找出决定最早可交付时间的那条最长依赖链。只有在这条链上的依赖,才值得占用你每天站会的时间去跟踪。

3. 问题三:有没有替代方案让后继任务提前开始?

很多时候,我们建依赖是因为默认了"必须按这个顺序",但实际上存在替代路径。比如测试必须等开发完成才能开始,还是可以用契约测试、接口Mock提前介入?运维必须等发版才能准备环境,还是可以提前搭好灰度环境?

如果存在替代方案能让后继任务提前开始,那这条依赖就不应该建为硬依赖,而应该建为"软依赖",记录关系但不锁死排期。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

五、具体案例与数据观察:一个150人研发团队的依赖管理改造

1. 改造前的状态

这是一个约150人的研发组织,分5个研发小组,使用某项目管理平台做迭代管理。改造前,他们的依赖管理基本靠项目经理在周会上口头协调,项目管理工具里几乎不建依赖关系。

我统计了他们改造前两个迭代的数据:平均每个迭代延期任务占比28%,其中因前置任务未就绪导致的延期占延期的61%,跨团队依赖的平均响应时间是2.3天。

2. 改造动作

我们没有大规模引入新工具,而是在现有平台上做了三件事。

第一件事,建立依赖分级标准。把依赖分为"必须建显式依赖"(技术硬依赖和交付窗口依赖)和"不建依赖只做标记"(其余类型),排期时由技术负责人统一判定。

第二件事,规定依赖三要素格式。每条显式依赖必须写清楚:前置任务的交付物是什么(不是任务名称,是具体产出)、责任人是谁、截止时间是什么。格式不完整的依赖不允许进排期。

第三件事,改造站会机制。站会不再逐人汇报,而是先过依赖看板:今天有哪些依赖处于"前置任务已完成,等待后继任务开始"状态,有哪些依赖的前置任务有延期风险。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

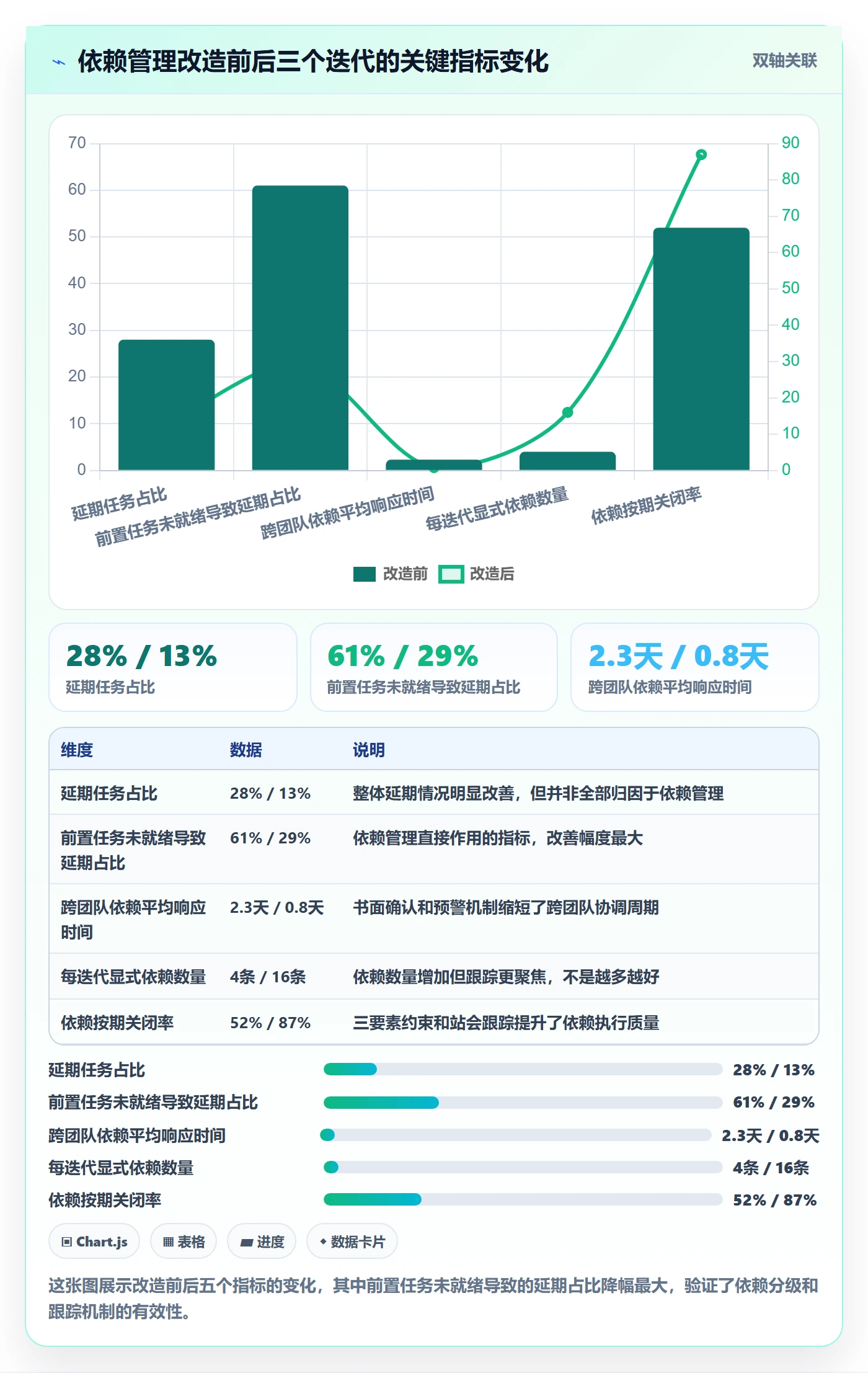

3. 改造后的数据变化

运行三个迭代后,我们统计了变化:延期任务占比从28%降到13%,因前置任务未就绪导致的延期占比从61%降到29%,跨团队依赖的平均响应时间从2.3天降到0.8天。

需要说明的是,这个改善不是单一因素带来的,依赖管理改造只是其中一部分。但从团队反馈来看,"知道该盯哪几条依赖"带来的确定性提升,是大家感受最明显的。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

4. 如果团队用的是支持依赖管理的专业平台

这个案例里团队使用的是某项目管理平台,依赖关系需要在任务属性里手动关联。对于规模更大、跨团队更复杂的组织,选择一个对依赖管理支持更完善的平台会让执行成本低很多。

比如 PingCode 在这方面的设计就比较贴合中大型研发团队的实际场景。它主要服务中大型企业及100人以上组织,任务依赖关系可以在排期视图里直接建立和查看,前置任务和后继任务的状态联动是实时的,前置任务延期,后继任务会自动标红预警。

PingCode 支持私有化部署,对数据安全要求高的团队可以内网部署。同时支持Jira平滑迁移,对于正在考虑从Jira切换的团队来说,是国产替代的选择之一。如果组织规模在100人以上、跨团队依赖多、又需要私有化部署,这类平台能把上面讲的三要素格式和预警机制固化到工具里,减少人为执行偏差。

六、不同情况下的行动建议

1. 团队规模在20人以下

这个阶段不建议上复杂的依赖管理机制。人少、沟通链路短,靠每日站会和即时沟通基本能覆盖。如果一定要建依赖,只建技术硬依赖,而且不超过3条。

关键动作是:在排期时明确说出"这条依赖的交付物是什么",并在站会上专门问一句前置任务的状态。不需要工具支持,口头加看板就够了。

2. 团队规模在20到100人

这个阶段开始出现跨小组依赖,口头同步开始失效。建议建立依赖分级标准,把技术硬依赖和交付窗口依赖显式记录到项目管理工具里,其余类型用标记不用依赖。

站会改为依赖看板驱动:先过依赖状态变化,再处理阻塞。每周做一次依赖健康度检查,看有多少依赖的前置任务有延期风险。

3. 团队规模在100人以上

这个规模必须依赖工具支撑,否则依赖管理会变成项目经理的个人负担。建议选择支持依赖关系可视化、自动预警、私有化部署的专业平台。

关键动作是:把依赖三要素格式固化为工具里的必填字段,把依赖跟踪纳入站会固定议程,把跨团队依赖的确认纳入版本启动会的必过项。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

七、不同情况下的取舍

1. 排期弹性 vs 依赖确定性

建依赖会让排期更确定,但也会降低弹性。如果你所在的团队需求变化频繁、优先级每周都在调整,那么建太多硬依赖会让你每次调整都痛苦不堪。

我的建议是:在需求稳定的版本里,可以多建硬依赖;在探索性强的版本里,只建技术硬依赖,其余用软依赖标记。不要一刀切。

2. 跟踪成本 vs 风险控制

依赖跟踪需要时间。每天过一遍依赖看板,在50人团队里可能只需要5分钟,但在300人团队里可能需要20分钟。这个成本是否值得,取决于不跟踪的风险有多大。

如果你们的迭代延期率低于10%,而且延期后果不严重,那可以降低跟踪频率。如果延期会导致客户违约、合规风险或重大收入损失,那再高的跟踪成本也值得。

3. 工具投入 vs 人工协调

专业平台的依赖管理功能能显著降低人工协调成本,但工具本身也需要学习和维护。对于依赖复杂度不高的团队,把工具功能用起来可能比人工协调更麻烦。

判断标准:如果你们每个迭代需要协调的跨团队依赖超过5条,或者跨团队依赖的平均响应时间超过1天,那工具投入就是值得的。低于这个阈值,先把沟通机制理顺,再考虑工具。

任务依赖如何做好前置任务?研发团队实操方法与操作步骤

八、下一步:先做一次依赖审计,再决定改什么

看完这篇文章,你可能已经意识到自己团队的依赖管理存在问题,但具体改什么、怎么改,还需要先摸清现状。我的建议是先做一次简单的依赖审计,用上一个迭代的数据回答三个问题。

第一个问题:上一个迭代有多少任务发生了延期?其中多少是因为前置任务未就绪导致的?这个比例决定了依赖管理对你的优先级。

第二个问题:上一个迭代排期时建了多少条显式依赖?逐条检查,有多少条真的满足"不完成就无法开始"的硬依赖标准?这个比例决定了你是不是建了太多伪依赖。

第三个问题:跨团队依赖从提出到确认平均用了多久?从确认到交付平均用了多久?这两个数字决定了你需要的是沟通机制改造还是工具支撑。

回答完这三个问题,你就有了一个清晰的改进起点。依赖管理的本质不是把排期画得更复杂,而是降低交付过程中的不确定性。管住该管的少数依赖,比管住所有依赖更有效。

如果你所在的团队正在做工具选型,同时需要私有化部署和Jira迁移能力,可以把 PingCode 纳入评估范围,它主要服务中大型企业及100人以上组织,在依赖关系可视化和跨团队协作上的设计,和这篇文章讲的方法论是能对上的。但工具永远是最后一步,先把判断标准和跟踪机制想清楚,再选工具,顺序不能反。

八、下一步:先做一次依赖审计,再决定改什么

常见问题解答(FAQ)

1. 研发团队里的前置任务,是不是所有相关任务都要建依赖关系?

我们团队之前用某项目管理工具的时候,我习惯把看起来有关联的任务都连上依赖线,结果排期图密密麻麻像蜘蛛网,一动就全线飘红。后来我发现很多连线其实根本没卡住任何人,反而让排期变得特别僵硬,领导一问为什么不能并行我就说不清楚。

不需要。只对两类建显式依赖:技术硬依赖(前置不完成,后继在技术上根本无法开始,比如接口未就绪前端无法联调)和交付窗口依赖(必须在某个时间点前完成,比如提测截止、发版窗口)。其余像同一个人做多个任务、代码风格一致性这类关系,用沟通和排期习惯解决,不要建依赖线。判断标准问三句:不完成真的无法开始吗?

延期会影响关键路径吗?有没有替代方案?三问有一问是否,就不建。依赖线建太多会让排期退化成串行瀑布,失去并行弹性,维护成本也会指数级上升。

2. 前置任务延期的风险,一般在什么时候、用什么方式预警比较有效?

我做过一个需求,后端说接口周三给,结果周三下午才说还要两天,前端联调和测试全部顺延,发版窗口直接错过。我当时就在想,如果早点发现风险,是不是还能补救,而不是等到截止当天才知道。

不要等截止日。按剩余工期倒推设置预警点:前置任务工期在3天以内的,提前1天检查;3到10天的,提前2天;超过10天的,提前3到5天。检查时只看一个信号,责任人能否给出明确的完成时间承诺和已完成百分比,给不出就标黄。

一旦标黄,当天在站会上同步并升级给双方负责人,同时评估是否有临时替代方案,比如先提供mock接口让前端并行。预警的意义是把发现时间从截止日提前到还有补救空间的时点,而不是事后追责。

3. 跨团队的前置任务,我没有管理权,怎么推动对方按时交付?

我是后端负责人,前端联调依赖我们组的接口,但排期是前端那边定的,我既不是他们领导也没法给他们派活。每次口头说好了,到时间还是拖,我又不好天天催,感觉特别被动。

把口头承诺变成书面确认。三步:第一,对齐时明确三要素,交付物是什么(不是接口开发完成,而是接口在测试环境可调用并通过冒烟)、责任人是谁、截止时间是几点;第二,让对方在协作工具或群里书面回复确认,不要只靠会议口头答应;第三,在截止前按预警点主动同步状态,而不是等对方来找你。

如果没有管理权,升级路径要提前约定好,双方负责人在项目周会上对齐,而不是临时找领导告状。核心是把依赖从人情推动变成机制推动,靠的是书面记录和固定同步节奏,不是催得勤。

4. 依赖和阻塞到底有什么区别,日常跟进时该怎么区分处理?

我们站会上经常听到有人说被阻塞了,但仔细一问有的其实是依赖还没到、有的其实是自己卡住了。混在一起讲,导致真正需要跨团队协调的问题被淹没在日常进度里,效率很低。

依赖是计划内的先后关系,在排期阶段就能预知,比如前端联调必须等接口就绪,它属于正常节奏,处理方式是提前对齐和按预警点跟进。阻塞是计划外的意外,比如环境挂了、第三方服务变更、关键人请假,它无法提前排进依赖链,处理方式是当天暴露、当天定责任人和解决时限。区分方法:问一句这个卡点是不是排期时就该预料到的?

是就是依赖,按依赖机制处理;不是就是阻塞,走阻塞升级流程。站会上应该分开呈现,依赖看变化(有没有延期风险),阻塞看解决(谁在什么时候解决),不要把两类问题混成一句我被卡住了。

核心关键词

读者评论

韦
韦泽宇

文章把依赖分为技术硬依赖和交付窗口依赖,其余用沟通解决,这个二分法很实用。我们团队之前就是依赖建太多,排期一改就全乱,后来精简后反而更可控。

赵
赵景行

站会改成先过依赖看板而不是逐人汇报,这个改动看似小,实际效果很大。我们试过类似做法,能把注意力从个人进度转移到任务衔接上,阻塞暴露得更早。

韩
韩启航

%到18%的等待工时占比这个数据挺触动的。我们跨团队协作多,估计更高。不过实际统计起来有难度,工程师切换任务时往往不会记录等待时间。

江
江一凡

跨团队依赖必须有书面确认三要素,这点特别认同。口头承诺在周会上说得好好的,到了时间对方根本没排期,这种事太常见了。但推动双方都写清楚,需要项目经理有足够话语权。

夏
夏沐阳

三问判断法里的第三问很有启发:有没有替代方案让后继任务提前开始。很多时候我们建依赖是因为惯性,没想过Mock、契约测试可以解耦。不过这对团队工程能力要求较高。

文章包含AI辅助创作:任务依赖如何做好前置任务?研发团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/434170

赞 (0)
飞飞飞飞
SS怎么做?研发团队实操方法:任务依赖从0到1
上一篇 8小时前
任务依赖FS教程:研发团队实操方法,避坑指南
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
