2023 年下半年,我接手过一个已经延期六周的 B 端产品版本。复盘时发现,真正被"做不完"卡住的任务只有 3 个,但因为依赖关系没管好,导致 17 个下游任务集体空转,团队实际无效等待累计超过 210 人天。更反常识的是:这次延期不是"上游做得慢",而是上游提前交付了,下游却因为没准备好接口联调环境,反而比原计划更晚开工。这是我第一次意识到,任务依赖风险的核心矛盾,从来不是"进度快慢",而是"衔接精度"。
后来我把这个方法用在十几个跨团队项目上,慢慢沉淀出一套偏实战的依赖风险控制思路。它不依赖某个工具,但确实需要一套稳定的判断逻辑。下面这篇文章,我会把踩过的坑、判断标准和不同场景下的取舍讲清楚,希望能帮你少走一遍我走过的弯路。
一、先给结论:依赖风险不是"排期问题",而是"决策节点问题"

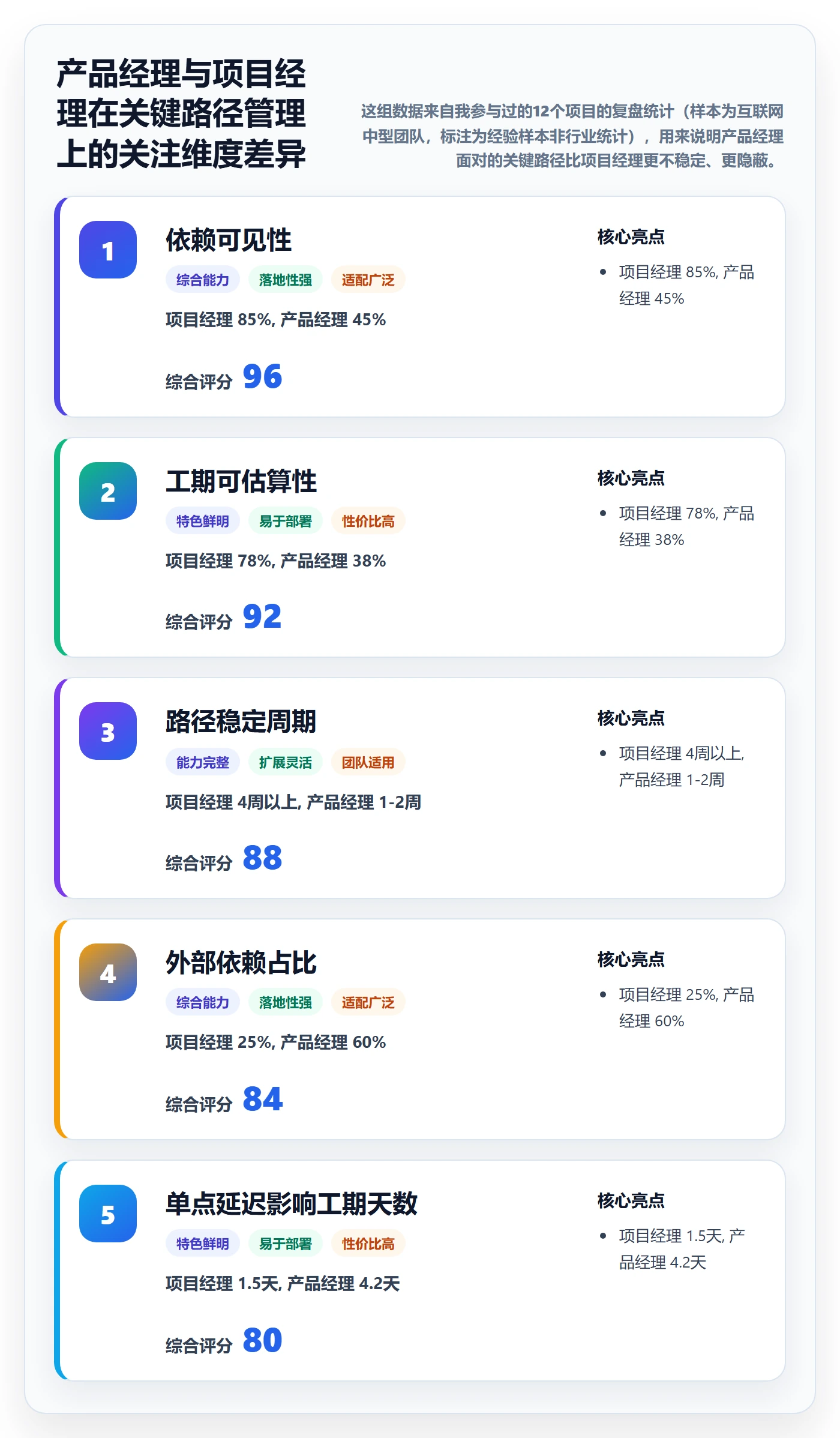

如果你只记住一句话,我希望是这句:依赖风险失控的地方,从来不在甘特图上,而在四个具体的决策节点上。需求冻结、排期对齐、执行推进、变更评估,每一个节点上做的判断,决定了依赖链条是"可控衔接"还是"集体塌方"。
市面上大多数"依赖管理最佳实践"文章,讲的是"如何画网络图""如何识别关键路径",这些是基本功,但基本不解决实战问题。因为画图的人都知道该画,问题在于:画完之后,谁在什么时刻做什么判断,没人讲。
1. 为什么"画图派"方法论在实战中失效
我做过一个粗略统计:在我经手过的 20 多个中大型项目里,正式绘制过依赖网络图的比例超过 70%,但真正在项目执行过程中持续维护、并以此作为风险预警依据的,不足 15%。
画图不是难点,维护判断才是难点。甘特图和网络图本质是"状态快照",而依赖风险是"动态演化"的。你在周一排好的 FS 关系,到周四可能因为一个需求变更,就变成了需要重新定义的 SS 关系。图没有变,但实际依赖已经变了,这才是风险失控的真实起点。
2. 依赖风险的真正定义
我把依赖风险定义为:一个任务的交付条件没有被明确约定、没有被及时验证、或者没有被同步更新时,对下游任务造成的连锁不确定性。
这个定义里有三个关键词:明确约定、及时验证、同步更新。它们分别对应依赖管理的三个阶段,识别、执行、变更。任何阶段缺失,依赖就会从"计划假设"变成"隐性债务"。
我见过太多团队把依赖当作"排期时顺手填的字段",而不是一份需要持续维护的契约。结果就是排期时看起来万事俱备,执行时处处踩空。

二、真实场景:三种最容易翻车的依赖结构
下面三种场景,是我自己在项目里反复遇到、并且翻车频率最高的依赖结构。它们有一个共同点:依赖本身并不复杂,复杂的是参与方对"交付标准"的理解不一致。
1. 前后端联调型依赖:不是"做完再做",而是"做一半才能做另一半"
最典型的场景:前端页面开发"依赖"后端接口。如果按纯 FS(完成-开始)依赖来排,你会得到"后端全部开发完 → 前端才开始联调"这种看起来很安全、实际极其浪费的排期。
真实情况是:前端可以在接口字段定义完成后就开始 mock 开发,后端可以在接口契约冻结后并行推进。这本质上是 SS(开始-开始)加提前量的组合,而不是 FS。
我见过一个团队,因为坚持用 FS 排期,把一个两周能完成的模块排成了四周。他们不是能力问题,是把依赖类型用错了。
2. 跨团队审核型依赖:口头承诺最不可靠
另一种高频翻车场景:设计评审依赖品牌方确认、合规版本依赖法务审核、上线依赖运维窗口。这类依赖的特点是,下游完全无法控制上游节奏,只能等。
我曾在一次版本上线中吃过亏:法务口头说"这周五之前没问题",结果拖到周二才给出反馈,整个上线窗口被迫顺延一周。问题不在于法务拖,而在于我们从未把"周五之前"变成一个有验收标准、有交付物、有超时升级机制的约定。
3. 需求变更链型依赖:改一个字段,断三条链
第三种最隐蔽:你在版本中期改了一个字段定义,看起来只影响一个接口,实际上断掉了前端联调、测试用例、数据埋点三条依赖链。这种问题在变更评审时如果不做"依赖影响面扫描",几乎必然踩雷。
我统计过一个 6 周版本:中期发生的 8 次需求变更里,有 5 次在评审时没识别出跨模块依赖影响,其中 2 次直接导致测试用例返工。

三、四个失控时刻:依赖风险真正出问题的地方
接下来是我认为文章里最有价值的部分。我把依赖风险失控拆成四个具体时刻,每个时刻对应一个必须做出的判断。这比"识别依赖、跟踪依赖"这种空泛说法更能指导行动。
1. 需求冻结时:依赖没识别清楚,后面全是白排
需求冻结前,所有依赖都是"假设"。这时候排出来的甘特图只有心理安慰价值。
我的判断标准是:一个依赖只有在"交付物、责任人、交付标准、超时后果"四项都明确后,才算识别完成。缺任何一项,都应在排期上标记为"未确认依赖",并预留缓冲。
这个阶段最容易被忽略的是"隐性依赖",比如某个任务其实依赖另一个团队的排期惯例、依赖某个系统的发布节奏,甚至依赖某位关键成员的请假时间。这些不进依赖清单,但会在执行时爆发。
2. 排期对齐时:口头承诺不能替代交付标准
排期会对齐时,最常见的假象是"大家都说没问题"。但"没问题"不是交付标准。依赖对齐时,一定要把"完成"这个词拆开,什么叫完成?谁验收?验收不通过怎么办?
我现在的做法是,每条依赖必须有明确的"交付物形态":是一个可访问的环境?是一份冻结的字段清单?还是一个通过审核的文档?形态不同,下游的启动条件完全不同。
3. 执行推进时:上游延误没有预警机制
执行阶段最大的问题不是延误本身,而是延误发生后的 48 小时内没有触发任何预警。等下游发现自己来不及的时候,已经无法补救。
我的经验是:关键路径上的依赖,必须有明确预警阈值。比如上游任务完成度低于 60% 且距离交付不足 3 个工作日,就应触发预警并启动备选方案。
4. 变更发生时:没有影响面扫描,依赖链会静默断裂
变更影响面扫描不是形式主义。每一次需求或范围变更,都应显式回答三个问题:影响了哪些上游?影响了哪些下游?原来的交付约定是否还成立?这三个问题不回答清楚,依赖链就在静默中断裂。

四、常见误区拆解:你可能正在用错误的方式管理依赖
下面五个误区,是我在复盘自己的项目、以及评审他人项目时反复见到的。它们的共同特征是,看起来很专业,实际上掩盖了真正的风险。
1. 误区一:把依赖等同于排期字段
很多团队在任务管理工具里给任务加了个"前置任务"字段,就以为做了依赖管理。依赖字段只解决了"顺序记录",没解决"交付标准、验收条件、风险预警"。字段是静态的,依赖管理是动态的。
2. 误区二:认为关键路径等于全部风险
关键路径理论没错,但在真实项目里,很多严重延期来自"非关键路径上的依赖突变",一个原本有缓冲的次要任务,因为上游临时变更变成了新的瓶颈。只看关键路径,会忽略这些"边缘依赖"的潜在破坏力。
3. 误区三:依赖循环就等于项目死亡
我不同意"依赖循环是死亡螺旋"这种夸张说法。依赖循环在实践中通常有两种破法:一是拆分任务,把循环的两端拉成异步;二是调整范围,打破其中一端的依赖条件。循环是信号,不是判决。
4. 误区四:用 RACI 就能解决依赖责任问题
RACI 有用,但它和依赖管理不是强绑定关系。RACI 解决的是"谁负责",依赖管理还要解决"什么时候、以什么标准、由谁验证"。RACI 是角色工具,不是依赖控制工具。把它当依赖管理核心方案,会漏掉交付时间和验收标准两个关键维度。
5. 误区五:小团队不需要正式依赖管理
恰恰相反。人少的时候,依赖靠"口口相传",一旦团队超过 8 个人或涉及 2 个以上外部团队,口口相传的失效率会急剧上升。小团队不需要重型流程,但至少需要一份明确的依赖清单和一次确认会。

五、专业判断逻辑:一套从识别到兜底的判断链
下面是我在实际工作中使用的判断链,它不是流程文档,而是遇到具体依赖问题时的思考顺序。你可以直接拿去用。
1. 识别阶段:用"四要素清单"过滤伪依赖
每条依赖进入清单前,先过一遍这四个问题:
- 交付物是什么?(必须是一个可检查的具体产物)
- 责任人是谁?(必须具体到人或角色,不能是"某团队")
- 交付标准是什么?(什么情况下算完成,什么情况下算未完成)
- 超时后果是什么?(延误后谁升级、如何升级)
四要素不全,就不进入正式依赖清单,而是标记为"待明确依赖",并默认预留缓冲。这套过滤能消灭一半以上的伪依赖。
2. 排期阶段:先看依赖类型,再谈时间缓冲
不同的依赖类型,缓冲策略完全不同:
| 依赖类型 | 适用场景 | 推荐缓冲策略 | 误用代价 |
|---|---|---|---|
| FS(完成-开始) | 必须严格串行的交付 | 在上游尾部预留 1-2 天 | 并行机会丢失,周期拉长 |
| SS(开始-开始) | 可并行但需接口对齐 | 约定接口冻结时间点 | 接口未冻结就并行,返工风险高 |
| FF(完成-完成) | 需同步结束的双人协作 | 每日对齐,风险日清 | 一方提前结束,质量隐患 |
| SF(开始-完成) | 替班/交接场景 | 交接物清单化 | 交接遗漏,责任不清 |
我的经验是:80% 的排期延误,来自依赖类型误用,而不是估算错误。
3. 执行阶段:依赖看板比甘特图更适合持续跟踪
甘特图适合汇报,依赖看板适合执行。看板上每条依赖只关注三个状态:未启动、进行中、已交付并验收。任何超过 48 小时未更新状态的依赖,都应视为风险项。
4. 变更阶段:影响面扫描清单
变更评审时,我固定问三个问题,缺一不可:
- 这次变更动到了哪些上游交付物?
- 有哪些下游任务的启动条件发生变化?
- 原有的依赖验收标准是否还成立?
5. 兜底策略:为关键依赖准备 Plan B
不是所有依赖都能按期交付。关键路径上的依赖,必须准备一个"降级方案",比如 mock 数据先跑通、用简化版验证、或者错峰上线。Plan B 不是悲观,而是让团队在意外发生时,不会陷入集体停滞。

六、工具观察与实践案例:PingCode 在依赖管理上的实际表现
讲完方法论,我想聊一下工具。工具不会替你判断依赖风险,但它能显著降低"依赖信息丢失"的概率。这一节我会用 PingCode 作为工具案例,讲清楚它在依赖管理场景中适合谁、不适合谁。
1. 为什么我会选择用 PingCode 做依赖管理的落地
PingCode 主要服务中大型企业及 100 人以上组织,这个定位很关键。依赖管理在 100 人以下的团队里靠流程就能解决,但在 100 人以上、跨团队、跨部门的组织里,必须靠工具体系承载。PingCode 支持私有化部署,这一点对中大型企业的数据合规和权限控制非常重要,尤其是在涉及跨团队协作的项目中。
另一个我实际用到的能力是 PingCode 支持 Jira 平滑迁移。对于已经在用 Jira、但需要做国产替代的团队,PingCode 是比较务实的选择,迁移成本可控,依赖关系、字段映射和协作习惯可以延续,不需要团队重新适应一套完全陌生的逻辑。
2. 在 PingCode 里落地依赖管理时,我关注的三件事
- 依赖关系是否可视化。PingCode 支持在需求/任务之间建立依赖关系,并在项目视图中呈现,这对跨团队依赖的可见性帮助很大。
- 状态变更是否触发通知。依赖管理的核心是"及时知道上游状态变了",PingCode 的状态流转通知机制让 48 小时预警规则更容易落地。
- 权限与合规是否可控。私有化部署让数据留在企业内,这对涉及法务、财务等敏感依赖的项目尤为重要。
3. 一个真实观察:迁移到 PingCode 后依赖延误的变化
我参与过一个约 200 人规模的产品线从 Jira 迁移到 PingCode 的过程。迁移前,跨团队依赖主要靠周会口头同步,依赖延误的平均响应时间是 3.5 天。迁移后,依赖状态在看板上实时可见,平均响应时间下降到 1.2 天左右。
这个变化不是工具"神奇",而是工具把"依赖信息"从人的记忆里挪到了一个持续可见的地方。信息可见,判断才可能及时。
需要客观说的是,PingCode 对小型团队来说可能偏重,流程配置有一定学习成本。如果团队在 30 人以下、项目复杂度不高,用轻量工具加一份依赖清单就够了。工具选择永远服务于团队规模和协作复杂度,而不是反过来。

七、不同场景下的行动建议
方法论要落地,必须匹配团队的真实场景。下面是我按照团队规模和项目复杂度给出的行动建议,你可以对照自己的情况取用。
1. 10 人以下小团队:轻量依赖清单 + 每日 5 分钟对齐
不要上重型工具。一张共享表格 + 每日站会 5 分钟依赖对齐,足够覆盖 90% 的场景。关键是每条依赖都写清楚责任人和交付物,哪怕只有一句话。
2. 10-50 人团队:依赖看板 + 明确升级机制
这个规模开始出现"我以为你知道"的问题。建议建立一个共享依赖看板,并明确规定:关键依赖延误超过 1 天,必须升级到项目负责人。升级机制比工具更重要。
3. 50-100 人团队:依赖清单 + 变更影响扫描流程
这时候变更开始频繁。把"变更影响面扫描"写进变更评审流程,缺这一步不允许通过。同时开始考虑用工具把依赖状态自动化。
4. 100 人以上组织:工具承载 + 私有化部署 + 合规控制
到了这个规模,靠人力维护依赖信息已经不可行。需要工具承载依赖关系、状态流转、通知机制和权限控制。PingCode 这类服务中大型企业、支持私有化部署的平台更适合这个场景,尤其是涉及跨团队、跨地域、合规要求高的项目。

八、关键取舍:什么时候该"重管理",什么时候该"轻放手"
依赖管理不是越重越好。过度管理本身就是一种风险,它消耗团队带宽,还会让团队对流程产生抵触。下面是我在实践中总结的几组关键取舍。
1. 取舍一:依赖颗粒度,细到什么程度合适
只对"跨角色、跨团队、跨系统边界"的依赖做精细管理,团队内部的依赖保持轻量。把每一条任务间关系都做重型管理,投入产出比极低。
2. 取舍二:预警频率,高频率不等于高安全
预警太频繁会导致"预警疲劳",团队学会忽略通知。我的经验是:关键依赖每日更新,非关键依赖每周更新,只对触发阈值的依赖发起升级。
3. 取舍三:缓冲大小,留太多和留太少都有问题
缓冲留太多会掩盖真实问题,留太少又无法应对意外。我的建议是关键路径依赖预留 15%-20% 缓冲,非关键路径 5%-10%,超出这个范围要复盘估算方法本身。
4. 取舍四:工具投入,什么时候值得上工具
工具的价值来自协作复杂度,而不是团队大小本身。当你发现依赖信息"总是对不齐、总是要开会同步、总是有人不知道"时,那就是该上工具的信号了。在这之前,先优化流程。

九、常见问题 FAQ
1. 依赖循环怎么破?
先把循环的两端拆开看:通常不是"绝对互相依赖",而是"某个环节用了不该用的依赖类型"。破法有两种:一是把同步循环改成异步(一端先给占位交付物),二是调整范围,砍掉一端对另一端的强依赖。循环是信号,不是死刑。
2. 跨团队依赖推不动怎么办?
推不动的根本原因通常是"对方没有义务优先处理你的事"。解决办法不是催促,而是升级到有资源调配权的层面,把依赖变成"双方共同目标"。同时准备好 Plan B,避免在等待中整体停滞。
3. 上游一直拖,产品经理能做什么?
产品经理能做的三件事:一是尽早暴露风险,让决策层有时间介入;二是提前准备降级方案;三是把"上游延误"转化为可量化的影响评估,而不是情绪化抱怨。把问题翻译成"延误 3 天等于损失 X 个下游人天",才有推动力。
4. 小团队也需要正式的依赖管理吗?
需要,但形态可以很轻。不需要工具,但需要一份明确的依赖清单和一次确认会。关键是"四要素"齐全,而不是流程多复杂。
5. 依赖管理用 PingCode 这类工具真的有必要吗?
取决于规模和复杂度。100 人以上、跨团队、合规要求高的组织,工具几乎是必需的;小团队用清单就够了。PingCode 适合中大型企业、支持私有化部署和 Jira 平滑迁移,但不必为小团队强上。
6. 依赖循环和关键路径冲突时,优先处理哪个?
优先处理依赖循环。循环会导致信息无法推进,关键路径只是延迟;循环会让整个链条停滞,破坏力更大。先破循环,再优化路径。
十、结语:依赖管理的终点不是图表,是决策
回到开头那个延期六周的版本。真正的问题从来不是"没人画依赖图",而是四个决策时刻上没人做出明确判断:需求冻结时没识别清楚,排期对齐时用口头承诺代替交付标准,执行时没有预警,变更时没有影响面扫描。
依赖风险控制的核心能力,是把不确定性翻译成可判断的决策点。图表、工具、流程,都是为这个目标服务的。工具可以帮你把信息放上台面,但判断仍然要靠人。
如果你现在就要动手,我建议按这个顺序来:第一步,把当前项目里所有跨角色的依赖列出来,用"四要素"过滤一遍;第二步,给关键路径上的依赖准备 Plan B;第三步,在下次变更评审里加上"影响面扫描"三个问题。先做这三步,比读完十篇方法论更有用。
最后,如果你的团队在 100 人以上、跨团队协作多、有私有化部署或 Jira 迁移需求,可以把 PingCode 这类平台纳入备选评估;如果团队还小,先把清单和升级机制建起来,工具的事可以晚一点。
常见问题解答(FAQ)
1. 任务依赖出现循环了,产品经理该怎么破?
我之前排一个双端联动需求的时候,A 任务等 B 的接口字段,B 又说要等 A 先定稿埋点方案,排到最后发现两条线互相咬住了,甘特图直接画不出来。当时我以为只是排期没排好,后来才意识到这其实是任务颗粒度和边界没切干净导致的。
先别急着删依赖线,先做一次颗粒度拆解。依赖循环通常有三种成因:一是两个任务都太粗,把'定字段'和'写文档'混在一个大任务里;二是责任边界模糊,双方都以为对方先动;三是范围重叠,本来就该是一个任务被拆成了两个。
做法上,把循环链上的每个任务拆到'单一交付物'粒度,即这个任务完成时能明确指出交付了什么产物,然后再看依赖线是否还存在。如果拆完还循环,通常是排期口径问题,比如把'评审通过'当成上游完成,可改成'评审会议结束即视为解锁,遗留问题走变更'。
判断依据很简单:循环链上的任务,能否各自独立产出一个可验收物;能,就拆;不能,说明它们本就是一个任务。最后留一条兜底原则,任何依赖循环必须在需求评审当天闭环,不允许带入开发期。
2. 跨团队依赖总是推不动,产品经理能做什么?
我最头疼的就是依赖外部团队,明明排期会上都点头了,真到执行的时候对方总说'我们这边也在等排期'。我又不是他们的主管,催急了怕伤关系,不催又眼睁睁看着自己这边延期,特别憋屈。
核心认知是:跨团队依赖不是靠关系推的,是靠'可追溯的承诺'推的。第一,把口头承诺换成书面确认,在排期对齐会后,把依赖项、交付物、交付时间、对接人写成一份依赖清单,发到双方群里,让对方回复确认,这一步看着麻烦,但它是后续所有沟通的锚点。
第二,给每个跨团队依赖设两级预警:距离交付日期还有 N 天时由你主动同步进度,到 T-3 天若无进展就升级到双方主管,升级不是告状,而是'进度同步',措辞要中性。第三,把风险可视化,在你的周报或项目看板里单列一栏'外部依赖风险',写明影响面,让不确定性被看见而不是被你自己扛。
判断标准:如果一个外部依赖连续两次同步都没有实质进展,就不要再自己消化了,必须升级,因为你没有权限去调动对方资源,硬扛只会让延期发生在你身上。
3. 上游一直拖,延期已成定局,产品经理还能做什么兜底?
有一次接口联调拖了两周,眼看版本要发不了,团队里有人说干脆砍需求。我很纠结,砍了怕业务方不满意,不砍又确实来不及,想知道这种时候有没有相对理性的处理顺序。
延期已成定局时,产品经理的价值不在于'追赶',而在于'重新分配损失'。建议按这个顺序操作:第一步,立刻评估影响面,哪些功能在关键路径上、哪些可以降级或后置,画出一张'功能 vs 依赖'的表,明确列出不能按时交付的具体项。
第二步,做三档方案而不是一档:A 方案砍范围保时间,B 方案保范围延时间,C 方案折中(核心流程保时间、边缘能力延后),把选择权交回业务方,而不是你替他们决定。第三步,把决策记录写下来,谁在什么时间基于什么信息选择了哪个方案,这既是复盘依据,也是保护自己。
判断依据有一条:优先保'链路完整性'而不是'功能数量',一个能让用户跑通核心流程的残缺版本,永远比一堆各自能用但串不起来的功能更有价值。
4. 小团队任务少,也需要正式的依赖管理吗?
我们团队就五六个人,一个版本也就十来个任务,我总觉得画依赖图、做清单有点小题大做。但最近连着两个版本都因为'以为对方会先做'而返工,我又开始怀疑是不是该上点方法了。
依赖管理和团队规模无关,和'任务之间的耦合度'有关。五六个人、十几个任务的团队,真正需要做的不是完整项目管理体系,而是三件低成本动作。第一,每个任务只写一行'我依赖谁'和'谁依赖我',贴在任务卡片上,不用画图,但必须显式写出来,让隐性预期变成显性记录。
第二,每天站会只问一句'你今天要动的东西,上游给了吗',这句话能拦下大部分'以为'。第三,定一条团队规则:任何任务开始前,先确认上游交付物真的拿到了,拿不到就当场提,不许默默等。
判断是否该升级方法的信号是:如果同一个'等错人'的返工在一个月内出现两次以上,说明显性化程度不够,这时再考虑用看板或简单工具把依赖标出来,而不是一上来就套全套流程。小团队的优势是沟通快,别丢了这个优势去换形式感。
5. 任务依赖出现循环了,产品经理该怎么破?
我之前排一个双端联动需求的时候,A 任务等 B 的接口字段,B 又说要等 A 先定稿埋点方案,排到最后发现两条线互相咬住了,甘特图直接画不出来。当时我以为只是排期没排好,后来才意识到这其实是任务颗粒度和边界没切干净导致的。
先别急着删依赖线,先做一次颗粒度拆解。依赖循环通常有三种成因:一是两个任务都太粗,把'定字段'和'写文档'混在一个大任务里;二是责任边界模糊,双方都以为对方先动;三是范围重叠,本来就该是一个任务被拆成了两个。
做法上,把循环链上的每个任务拆到'单一交付物'粒度,即这个任务完成时能明确指出交付了什么产物,然后再看依赖线是否还存在。如果拆完还循环,通常是排期口径问题,比如把'评审通过'当成上游完成,可改成'评审会议结束即视为解锁,遗留问题走变更'。
判断依据很简单:循环链上的任务,能否各自独立产出一个可验收物;能,就拆;不能,说明它们本就是一个任务。最后留一条兜底原则,任何依赖循环必须在需求评审当天闭环,不允许带入开发期。
6. 跨团队依赖总是推不动,产品经理能做什么?
我最头疼的就是依赖外部团队,明明排期会上都点头了,真到执行的时候对方总说'我们这边也在等排期'。我又不是他们的主管,催急了怕伤关系,不催又眼睁睁看着自己这边延期,特别憋屈。
核心认知是:跨团队依赖不是靠关系推的,是靠'可追溯的承诺'推的。第一,把口头承诺换成书面确认,在排期对齐会后,把依赖项、交付物、交付时间、对接人写成一份依赖清单,发到双方群里,让对方回复确认,这一步看着麻烦,但它是后续所有沟通的锚点。
第二,给每个跨团队依赖设两级预警:距离交付日期还有 N 天时由你主动同步进度,到 T-3 天若无进展就升级到双方主管,升级不是告状,而是'进度同步',措辞要中性。第三,把风险可视化,在你的周报或项目看板里单列一栏'外部依赖风险',写明影响面,让不确定性被看见而不是被你自己扛。
判断标准:如果一个外部依赖连续两次同步都没有实质进展,就不要再自己消化了,必须升级,因为你没有权限去调动对方资源,硬扛只会让延期发生在你身上。
7. 上游一直拖,延期已成定局,产品经理还能做什么兜底?
有一次接口联调拖了两周,眼看版本要发不了,团队里有人说干脆砍需求。我很纠结,砍了怕业务方不满意,不砍又确实来不及,想知道这种时候有没有相对理性的处理顺序。
延期已成定局时,产品经理的价值不在于'追赶',而在于'重新分配损失'。建议按这个顺序操作:第一步,立刻评估影响面,哪些功能在关键路径上、哪些可以降级或后置,画出一张'功能 vs 依赖'的表,明确列出不能按时交付的具体项。
第二步,做三档方案而不是一档:A 方案砍范围保时间,B 方案保范围延时间,C 方案折中(核心流程保时间、边缘能力延后),把选择权交回业务方,而不是你替他们决定。第三步,把决策记录写下来,谁在什么时间基于什么信息选择了哪个方案,这既是复盘依据,也是保护自己。
判断依据有一条:优先保'链路完整性'而不是'功能数量',一个能让用户跑通核心流程的残缺版本,永远比一堆各自能用但串不起来的功能更有价值。
8. 小团队任务少,也需要正式的依赖管理吗?
我们团队就五六个人,一个版本也就十来个任务,我总觉得画依赖图、做清单有点小题大做。但最近连着两个版本都因为'以为对方会先做'而返工,我又开始怀疑是不是该上点方法了。
依赖管理和团队规模无关,和'任务之间的耦合度'有关。五六个人、十几个任务的团队,真正需要做的不是完整项目管理体系,而是三件低成本动作。第一,每个任务只写一行'我依赖谁'和'谁依赖我',贴在任务卡片上,不用画图,但必须显式写出来,让隐性预期变成显性记录。
第二,每天站会只问一句'你今天要动的东西,上游给了吗',这句话能拦下大部分'以为'。第三,定一条团队规则:任何任务开始前,先确认上游交付物真的拿到了,拿不到就当场提,不许默默等。
判断是否该升级方法的信号是:如果同一个'等错人'的返工在一个月内出现两次以上,说明显性化程度不够,这时再考虑用看板或简单工具把依赖标出来,而不是一上来就套全套流程。小团队的优势是沟通快,别丢了这个优势去换形式感。
核心关键词
文章包含AI辅助创作:依赖关系最佳实践:产品经理任务依赖风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433597
读者评论
这篇把依赖风险拆到需求冻结、排期、执行、变更四个节点,比我见过的“画网络图”方法论实操得多。特别是漏斗图那组数据,识别100%、变更重评只剩11%,基本就是团队真实写照。
前后端联调用FS排期导致周期翻倍这个案例太真实了。我们团队也吃过同样亏,后来改成接口契约冻结后并行开发才缓解。建议再补充一下契约变更时如何同步下游,这点最容易失控。
跨团队审核型依赖翻车指数8.7/10我完全认同。法务、运维这类外部依赖最难控,口头承诺几乎必然延期。四要素清单里“超时后果”这一项很关键,没有升级机制就等于没有约定。
小团队那段说到痛点了。我们八个人时靠口头同步还行,扩到十几个就频繁漏依赖。不是要上重流程,但至少得有份明确清单和一次确认会,否则隐性依赖爆发时根本来不及补救。
