去年Q3,我接手了一个已经延期两周的版本迭代。复盘会上,后端负责人说"我以为前端先把接口联调完了",前端负责人说"我一直在等设计的交互标注",设计说"我以为这个需求优先级不高"。三句话,三个"我以为",把一次本该两周上线的迭代拖成了五周。这不是某一个人的失职,而是任务依赖从未被显性化的必然结果。这篇文章我想聊的就是这件事:SF到底怎么做,产品经理如何从0到1把任务依赖管起来,而不是每次都靠开会吵架来收场。
一、先把结论说清楚:任务依赖管理的本质不是排期,而是"显性化"
如果你只记一句话,请记住这句:任务依赖管理的核心动作,是把"我以为"变成"我看得见"。排期表、甘特图、项目管理工具,都只是显性化的载体,而不是目的本身。
我在过去五年里带过四个不同规模的产品团队,从5人创业小队到80人的中台产品线,踩过的坑足够写一本错题集。我逐渐形成一个判断:任务依赖管理失败,90%不是工具问题,而是三个动作没做到位,依赖没被识别出来、识别出来没被分类、分类之后没有变更同步机制。这三件事对应的是从0到1的最小闭环,缺一个,闭环就漏气。
所以本文不会上来就推荐你买什么工具,也不会给你一份"三步搞定"的承诺。我会按"识别,分类,可视化,变更"四个动作拆开讲,每一步给出可直接落地的清单和字段模板。从0到1的关键不是上系统,而是先跑通一个不需要系统也能运转的最小闭环。

二、背景与真实场景:依赖为什么总是管不住
1. 三个我亲历过的典型失控场景
第一个场景是漏依赖。某次做会员体系改版,产品和运营在需求评审时确认了权益配置逻辑,但没人注意到"权益配置"依赖"用户标签体系"的先完成。结果开发做到一半发现标签字段还没有,硬生生等了六天。这类漏损的可怕之处在于,它在评审阶段是隐形的,只有做到一半才会浮出来。
第二个场景是错序。团队知道A和B两个任务有依赖,但排期时把B排在了A前面,理由是"B的负责人这周有空"。这是把人力资源排期和任务逻辑排期混为一谈。人有没有空,和任务能不能开始,是两回事。
第三个场景是变更不同步。上游任务延期了两天,负责人只在群里说了一句"我这边可能晚点",下游四个人的排期没有任何调整,直到联调前一天才发现全乱了。变更不同步是最隐蔽的,因为它不会立刻爆雷,而是在最后一刻集中引爆。
2. 根因拆解:三个"不可见"
把这三个场景抽象一下,根因无非三点:依赖不可视、责任不明确、变更无追踪。依赖不可视意味着信息只存在于个别人的脑子里;责任不明确意味着即使出了问题也找不到该同步的人;变更无追踪意味着依赖关系一旦建立就是静态的,无法跟随实际情况流动。
我见过不少团队用Excel维护依赖关系,表格做得非常漂亮,但两周后就没人更新了。原因很简单:Excel是静态的,而依赖是动态的。任何不能跟随任务状态自动更新的依赖管理方式,最终都会退化成一份过期文档。

三、常见误区:你可能一直在用错误的方式管依赖
1. 误区一:把依赖管理等同于画甘特图
甘特图能展示时间关系,但展示不了依赖的性质。两个任务之间画一条线,只能说明它们有关联,说明不了这是强依赖还是弱依赖,是内部依赖还是外部依赖。我见过团队画了非常漂亮的甘特图,但没人能说清楚哪条线断了会真正阻塞下游。可视化不等于可决策,这是两个层次的事。
2. 误区二:一上来就上重型工具
这是我见过最高频的误区。团队一发现依赖混乱,第一反应是"我们该换个更强的项目管理工具了"。但工具解决的是承载问题,不解决识别问题。如果团队连依赖都识别不全,再强的工具也只是把混乱搬到了一个更贵的地方。
3. 误区三:把依赖管理当成项目经理一个人的事
我早期也犯过这个错,觉得自己作为产品经理应该把所有依赖关系理清楚。结果是:我理出来的依赖,开发不认,因为那是我理解的依赖,不是他们实际面对的依赖。依赖关系必须由任务执行者本人确认,产品经理的角色是设计机制,而不是替所有人思考。
4. 误区四:只管理强依赖,忽略弱依赖
强依赖是"必须等",弱依赖是"最好等"。很多团队只标强依赖,结果弱依赖的累积效应被忽视。一个任务晚半天看起来没事,但五个弱依赖任务各晚半天,整体进度就晚了两天半。弱依赖的管理价值,恰恰在于它对整体节奏的隐性影响。

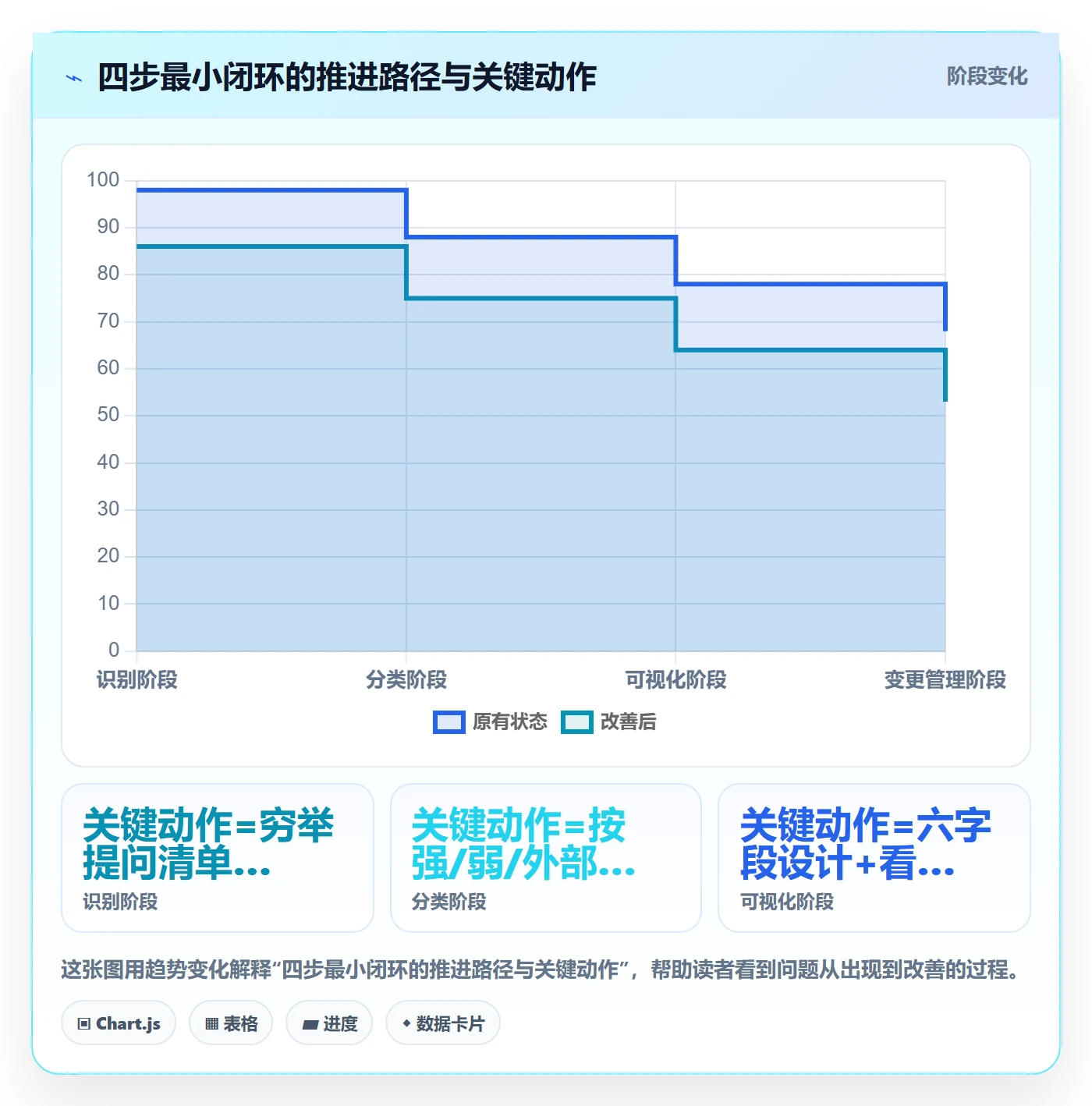

四、专业判断逻辑:四步最小闭环怎么搭
1. 第一步:识别依赖,用一张清单穷举
识别的核心动作是穷举 + 提问。不要指望需求评审时大家主动说出依赖,要主动问。我在每次需求拆分后都会用一张固定清单逐条过,效果比自由讨论好得多。
这张清单包含五个问题:这个任务的输入从哪来?这个任务的产出给谁用?有没有跨团队的前置条件?有没有外部供应商或第三方接口的依赖?如果上游延期,下游最早什么时候能感知到?
其中最后一个问题最关键,它直接决定了你的变更同步机制。我建议把这张清单做成评审模板的固定环节,而不是靠临场发挥。
2. 第二步:分类依赖,强依赖、弱依赖、外部依赖
分类的目的是决定优先级和同步强度。我的分类标准是这样的:
| 依赖类型 | 定义 | 同步强度 | 处理原则 |
|---|---|---|---|
| 强依赖 | 上游不完成,下游无法开始 | 每日同步 | 必须锁定上游完成时间,纳入里程碑 |
| 弱依赖 | 上游不完成,下游可以部分开始 | 每周同步 | 允许并行,但需设置检查点 |
| 外部依赖 | 依赖团队外部的接口或供应商 | 按交付节点同步 | 必须预留缓冲时间,设置备选方案 |
这里我想强调一点:外部依赖必须有缓冲,而且缓冲要写进排期,不能藏在负责人心里。我见过太多团队把外部依赖当成内部任务排,结果第三方晚交付三天,整个排期崩盘。
3. 第三步:可视化,字段设计与看板呈现
可视化的关键不是画得好看,而是让依赖关系在一眼之内可读。我推荐的字段设计包含六个维度:依赖方、被依赖方、依赖类型、依赖状态、责任人、预计解除时间。这六个字段构成了一个完整的依赖对象。
看板呈现上,我常用的做法是在任务卡片上加一个依赖标记,强依赖用实心标记,弱依赖用空心标记。点击标记能看到完整的依赖关系。这样既保证了信息可见,又不至于让看板过于拥挤。
4. 第四步:变更管理,依赖变更的同步机制
变更管理是整个闭环里最容易漏掉的一环,也是价值最高的一环。我的做法是设定变更触发规则:当任一任务的状态或时间发生变更时,系统自动标记受影响的下游任务,并通知相关责任人。如果团队还没有这样的系统能力,退而求其次的做法是每天站会固定问一句"昨天有哪个任务的时间变了"。
关键不在于机制多先进,而在于它必须自动触发,不能依赖人记得去检查。人一定会忘,机制不会。

五、具体案例与数据观察:一个80人产品线的依赖治理实录

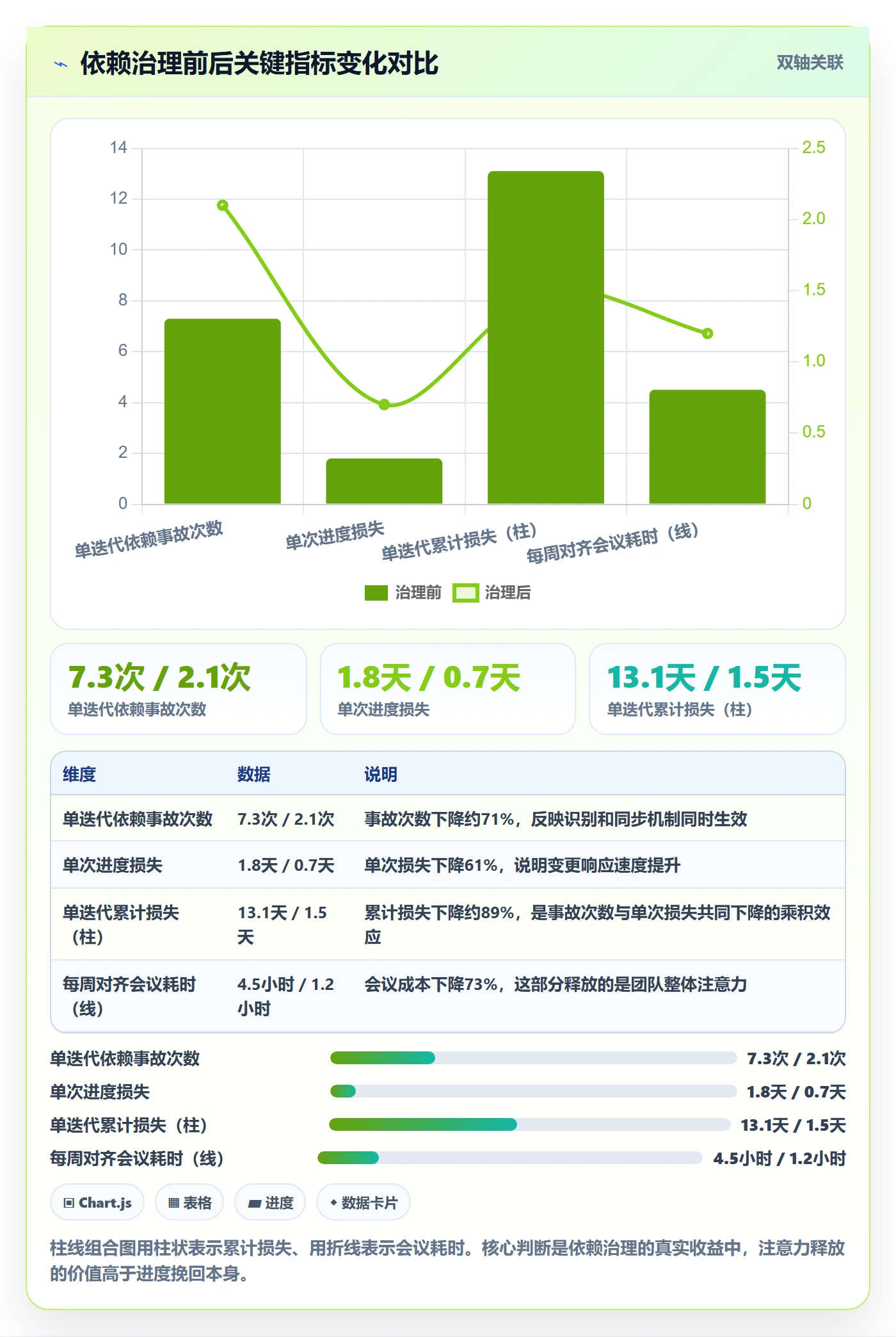

1. 治理前的基线数据
2023年下半年,我参与了一条80人产品线的依赖治理项目。治理前,这个团队用Excel维护一份依赖清单,两周更新一次的频率。我统计了他们连续三个迭代的数据:平均每个迭代发生7.3次依赖相关的返工或等待,平均每次导致1.8天的进度损失,折算到单个迭代大概是13天的累计损失。
更值得关注的是分布:73%的依赖事故发生在跨团队协作场景,而团队内部的依赖事故只占27%。这说明依赖问题的重灾区在跨团队边界上,而跨团队恰恰是Excel和口头同步最无力的地方。
2. 治理动作与工具选择

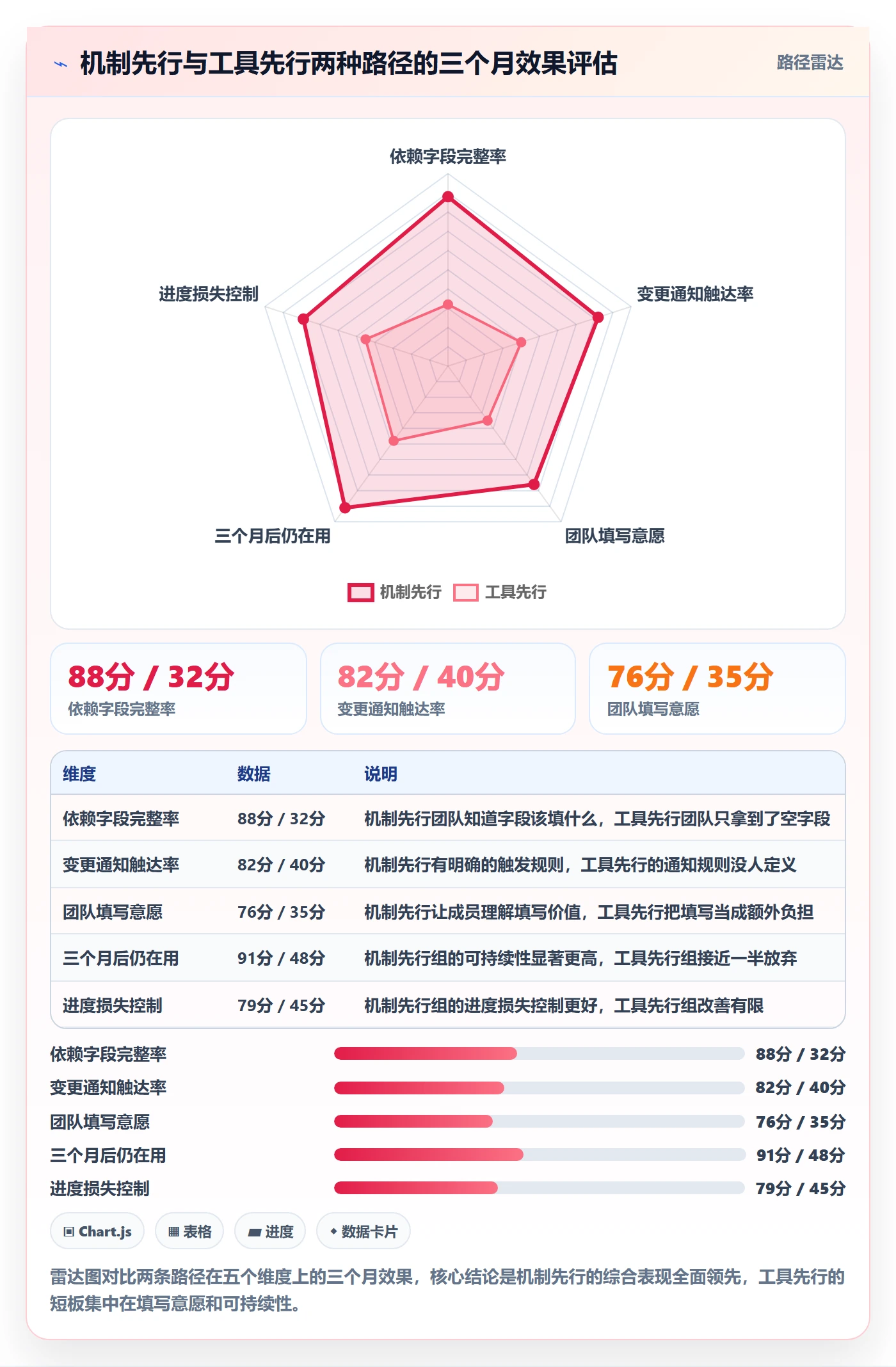

团队的治理动作分为两个阶段。第一阶段是机制先行,用两个月时间把识别清单、分类标准和变更触发规则跑通,这个阶段没换任何工具,还是在Excel和聊天工具里运转。第二阶段才引入系统化承载。
在工具选型上,这个团队最后选择了PingCode。原因有三点:一是他们属于中大型组织,100人以上规模对权限和流程的要求比较高;二是需要私有化部署,数据不能出内网;三是团队原本用Jira,迁移成本是必须考虑的变量。PingCode支持私有化部署,也支持从Jira平滑迁移,对国产替代场景比较友好。这是他们的选型逻辑,不一定适合所有团队,但可以作为一个参照。
3. 治理后的数据变化
治理后连续三个迭代,平均每个迭代的依赖相关事故降到2.1次,单次进度损失降到0.7天。折算下来,单个迭代的累计损失从13天降到约1.5天。
我还要强调一个反直觉的观察:收益最大的不是进度,而是会议成本。治理前,团队每周平均花4.5小时在"对齐依赖"的临时会议上,治理后降到1.2小时。这部分节省的时间,比进度挽回的时间更有价值,因为它释放的是所有人的注意力。

4. 一个失败的反例
同一个时期,我还观察了另一个团队的做法。他们直接上了系统,但没有做机制建设和分类标准,结果是把Excel里的混乱原样搬进了系统。三个月后,系统里的依赖字段大部分是空的,因为没人被要求填写,也没人知道怎么填。
这个反例说明:工具是放大器,不是纠偏器。机制没跑通之前上工具,放大的是混乱,不是秩序。

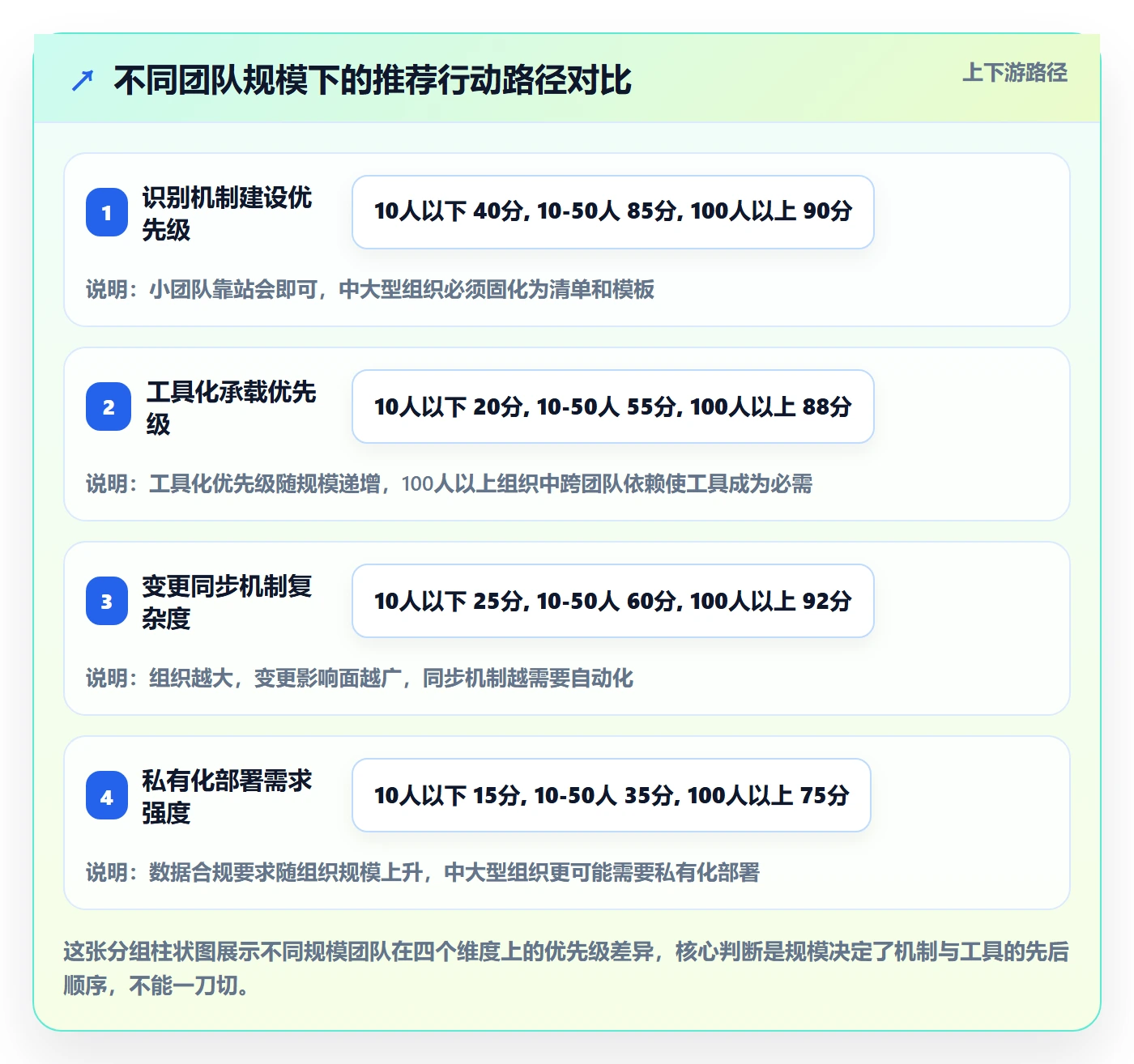

六、不同情况下的行动建议
1. 如果你是完全从零开始的小团队(10人以下)
不要上任何重型工具。用一张共享表格加一个固定站会环节就够了。站会时固定问三个问题:昨天谁的时间变了?今天谁在等谁?明天谁会等谁?三个问题三十秒,但能覆盖80%的依赖同步需求。
小团队的优势是信息传递链路短,劣势是没有冗余。所以小团队的关键不是工具,而是把三问变成肌肉记忆。当团队超过15人,或者出现第一个跨团队依赖时,再考虑系统化。
2. 如果你是10到50人的中等团队
这个阶段是从0到1的关键窗口期,也是最容易走弯路的阶段。我的建议是机制先行,用两个月把识别清单、分类标准、变更规则跑通,然后引入轻量级系统承载。
这个阶段不要追求一步到位,允许依赖字段先只填强依赖,弱依赖后补。先跑通强依赖的闭环,再扩展到弱依赖,比一开始就要求填全更容易落地。
3. 如果你是100人以上的中大型组织
这个阶段跨团队依赖会占主导,口头和Excel基本失效。你需要的是系统化承载,并且要考虑权限、流程、数据合规等组织级要求。如果团队有私有化部署需求,或者正在从Jira迁移,PingCode是一个可以纳入评估的选项,它在这些场景上有比较成熟的支持。
但请记住,选型是最后一步。先把机制跑通,再带着机制去选工具,你会发现自己判断工具能力的标准清晰很多。
4. 如果你是已经用了系统但效果不好的团队
先别急着换工具,先做一次依赖字段审计。看看字段完整率是多少、变更通知触达率是多少、团队填写意愿如何。如果完整率低于60%,问题基本不在工具,而在机制。先补机制,再评估工具是否匹配。

七、不同情况下的取舍
1. 取舍一:机制完善度与落地速度
你可以选择花三个月把机制打磨得非常完善,也可以选择两周先跑一个粗糙版本。我的建议是选后者。依赖管理的机制是在使用中迭代出来的,不是设计出来的。先跑一个能用的版本,让团队建立习惯,比追求完美机制更重要。
2. 取舍二:字段完整度与填写负担
字段越全,信息越完整,但填写负担越重。我倾向于先少后多:初期只要求填依赖方、被依赖方和类型三个字段,跑顺之后再增加状态和责任人。填写负担是依赖管理最大的隐性杀手,很多机制不是死于效果不好,而是死于没人愿意填。
3. 取舍三:自动化程度与投入成本
自动变更通知体验最好,但需要系统支持。如果你的团队还没到需要系统的规模,那就用站会人工兜底,接受一定的延迟。关键是明确你选择的是"延迟但有"还是"实时但没有",前者好过后者。有延迟的同步,好过没有同步。
4. 取舍四:强依赖管控力度与团队自主性
强依赖管得越严,进度确定性越高,但团队的自主空间越小。我建议对强依赖严格管控,对弱依赖放手,让团队在弱依赖范围内自主协调。这样既保证了关键路径的确定性,又不至于让机制变成枷锁。
5. 取舍五:工具功能丰富度与迁移成本
功能越丰富的工具,通常迁移成本越高。如果你的团队正在从已有系统迁移,迁移成本必须纳入决策。这也是为什么前面提到的团队在选型时会关注Jira平滑迁移支持,数据能顺利搬过去,比功能多两个更实际。
6. 取舍六:统一标准与团队差异
大组织容易追求全公司统一标准,但不同产品线的依赖模式差异很大。我的判断是统一字段规范,不统一填写颗粒度。字段规范保证数据可汇总,颗粒度让各团队按实际情况决定。强行统一颗粒度,往往导致要么太粗没价值,要么太细没人填。
回过头看,任务依赖从0到1这件事,真正的难点从来不是学会某个工具怎么用,而是建立起"依赖必须被看见、被分类、被同步"的团队共识。共识比机制重要,机制比工具重要。想清楚这个顺序,SF怎么做这个问题就解决了一大半。
如果你现在就要动手,我的建议是:今天先写下你手头三个任务的依赖关系,用识别清单里那五个问题过一遍,看看能挖出多少你原本没注意到的依赖。这一步不需要任何工具,但它是从0到1真正的起点。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:SF怎么做?产品经理效率提升:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433455
读者评论
文章提到的‘依赖未识别’占38%确实是最大漏损点,但实际执行中最难的是让执行者主动说出依赖,产品经理再细心也无法替所有人思考,这个机制设计比工具重要得多。
四步闭环里变更管理最容易被跳过,但恰恰是它决定闭环能否动态运转。我们团队就是前三步都做了,上游延期没人通知,联调前才发现全乱了,建议把自动触发规则写进日常站会固定环节。
治理后会议时间从4.5小时降到1.2小时这个数据很打动人。很多时候我们只盯着进度损失,忽略了频繁对齐消耗的注意力成本,这部分隐性收益往往比挽回几天工期更有价值。
工具选型那段说得比较实在,先跑通机制再上系统是对的。但80人团队用私有化部署和Jira迁移作为选型依据,对中小团队参考意义有限,小团队先用轻量看板把依赖字段固定下来可能更实际。
