去年年底,我帮一家做 SaaS 的中型公司做流程复盘。他们的产品经理老周给我看了一张甘特图:新计费系统上线排了 6 周,旧计费系统的下线任务,被他自己"顺理成章"地放在了新系统上线之后。结果新系统因为支付网关联调延误了 11 天,旧系统还在跑,两套计费逻辑同时出账,财务连续两周对不上账。老周一直以为自己做的是普通"先做 A 再做 B",直到我们把依赖关系画出来才发现,他真正配置的其实是一条 SF(Start-to-Finish,开始-完成) 依赖,旧系统的结束,依赖新系统的开始。
这件事让我意识到,"任务依赖 SF 全流程"之所以搜不到讲清楚的内容,不是因为它冷门,而是因为大多数产品经理从没意识到自己每天都在用 SF,只是用错了方向。这篇文章我会把 SF 依赖从概念、识别、建模、工具落地到避坑完整讲一遍,并且把它放回产品经理"流程优化"的真实工作场景里。读完你至少能判断:你手上这条依赖到底该不该用 SF,以及用错了会付出什么代价。
一、先给结论:SF 是四种依赖里最容易被误用的那一种
我不绕弯子,先把我这些年做流程优化最核心的判断放在这里:SF 依赖不是"很少用",而是"经常被隐式地用错"。多数团队只显式配置了 FS(完成-开始),却在实际的流程隐含假设、需求文档措辞、以及口头约定里,埋着大量方向错误的 SF。
1. 四种依赖类型一分钟对齐
项目管理里标准的四种依赖关系,来自 PMBOK 体系。为避免歧义,我用一张表把它们的"触发逻辑"讲清楚,重点是最后一列,谁在等谁。
| 类型 | 全称 | 触发逻辑 | 谁在等谁 | 典型场景 |
|---|---|---|---|---|
| FS | Finish-to-Start | 前置任务完成后,后续任务才能开始 | 后置等前置结束 | 需求评审完才能开发 |
| SS | Start-to-Start | 前置任务开始后,后续任务才能开始 | 后置等前置启动 | 开发开始后测试同步介入 |
| FF | Finish-to-Finish | 前置任务完成后,后续任务才能完成 | 后置的结束依赖前置的结束 | 文档定稿后测试报告才能收尾 |
| SF | Start-to-Finish | 前置任务开始后,后续任务才能完成 | 后置的结束依赖前置的开始 | 新系统一上线,旧系统才能下线 |
2. SF 到底是什么:用一句话讲透
SF 的完整含义是 "后继任务要结束,必须等前置任务先开始"。注意,它约束的不是"谁先开始",而是"谁的结束被谁的开始所解锁"。
最经典的一句话就是:新系统上线之后,旧系统才能停用。在这个例子里,"旧系统下线"是后继任务,它的完成被"新系统上线"这个前置任务的启动所约束。如果新系统迟迟不上线,旧系统就不能停,哪怕旧系统本身早就"该退休"了。
这也是为什么 SF 在直觉上反人类,它把"开始"和"完成"这两个本来顺序分明的动作,做了交叉绑定。
3. 为什么它少见于教科书,却高发于真实项目
PMBOK 里 SF 被标注为"最少使用"的依赖类型。但在我的实际观察里,凡是涉及替换、迁移、交接、退役的流程,SF 出现的概率会急剧上升。
原因很简单:这类流程天然带有"旧的不能先死,新的必须先活"的顺序约束,而这正是 SF 的表达。教科书说它少用,是因为教科书默认你只做"从零到一"的项目;而真实的产品迭代,一大半是"从一到替换"。

二、真实场景:SF 通常藏在"替换类"流程里
我把产品经理日常会碰到的 SF 场景归成几类,每一类都对应一个具体的业务动作。你对照自己的项目,大概率能认出至少一个。
1. 场景一:新旧系统替换
这是最典型的 SF。只要涉及"上线新的、停用旧的",就天然是 SF 结构。关键任务包括:
- 前置任务:新系统上线并完成灰度验证;
- 后继任务:旧系统进入下线流程,包括数据冻结、权限回收、归档。
这里的判断要点是:旧系统的"完成下线"这个动作,永远被新系统的"开始运行"锁住,而不是被任何已完成的任务锁住。
2. 场景二:供应商/服务商切换
比如从 A 云厂商迁到 B 云厂商,或者从自研 CDN 切到第三方。业务上要求"新链路上线后,旧链路才能停",否则会出现服务真空。
3. 场景三:组织职能交接
一个业务模块从 A 团队移交给 B 团队。移交的"完成"不能早于接收方"开始"承接,否则会出现无人认领的空窗期。这也是 SF 的变体。
4. 场景四:合规性退役
某些数据或功能因为新合规要求必须退役,但退役的前提是新方案已经启动。例如"新隐私政策生效后,旧的授权流程才能关闭"。

三、常见误区:产品经理最容易踩的四个坑
误区这部分是我花时间最多的,因为大部分流程优化失败,不是不会建模,而是从建模起点就把方向搞反了。下面四个坑,我在实际项目里几乎每个都会遇到。
1. 坑一:把 SF 当成"倒过来的 FS"
这是最普遍的误解。很多人觉得 SF 就是"把 FS 的箭头反过来",于是随手一画就完事。但 FS 和 SF 在逻辑上不是镜像关系,而是约束对象的根本不同。
- FS 约束的是"开始时机":后续任务不能提前开始;
- SF 约束的是"完成时机":后续任务不能提前结束。
前者防止"抢跑",后者防止"早退"。如果你把 SF 当 FS 来处理,会得出完全错误的排期结论。
2. 坑二:所有"先后关系"都塞给 SF
另一个极端是把任何有先后的任务都标成 SF,结果流程图上全是交叉箭头,没人看得懂。判断标准很简单:如果后继任务的结束并不真的被前置任务的开始所决定,那它就不是 SF。
3. 坑三:忽视 SF 自带的"阻塞放大效应"
SF 最大的风险是:前置任务只要不开始,后继任务就永远无法完成,而这个"无法完成"会向上游持续传导,形成阻塞。
比如旧系统迟迟不能下线,会导致数据归档延期、审计延期、预算释放延期,连锁反应远比一条 FS 延误更严重。SF 的阻塞不是点状的,是链式的。
4. 坑四:只画依赖,不设触发条件
我见过太多甘特图,SF 依赖画得漂漂亮亮,但没有定义"前置任务开始"的判定标准。是需求评审通过算开始?还是代码合并算开始?还是生产环境验证通过算开始?定义不清,SF 就变成一句空话。

四、专业判断逻辑:三步决定这条依赖该不该用 SF
前面讲了坑,这一节给方法。我把它压缩成一个可复用的三步判断框架,你可以在任何一次需求评审上直接用。
1. 第一步:问"谁不能早退"
先不看前置任务,只看后继任务。问自己:这个任务的"完成",是不是必须建立在另一个动作"已经开始"的基础上?如果是,候选答案就是 SF。
2. 第二步:问"前置的开始是否有明确判定点"
如果前置任务的"开始"无法被客观判定,这条 SF 就是不可执行的,应该退回到 FS 或者干脆拆成子任务。
3. 第三步:问"阻塞时有没有补救路径"
如果前置任务卡住,后继任务是否可以并行做一部分准备工作?如果可以,那就不是纯 SF,而应该拆成"SF 主体 + 可并行的准备任务"。

五、数据观察:我跟踪的 34 个项目里,SF 的真实表现

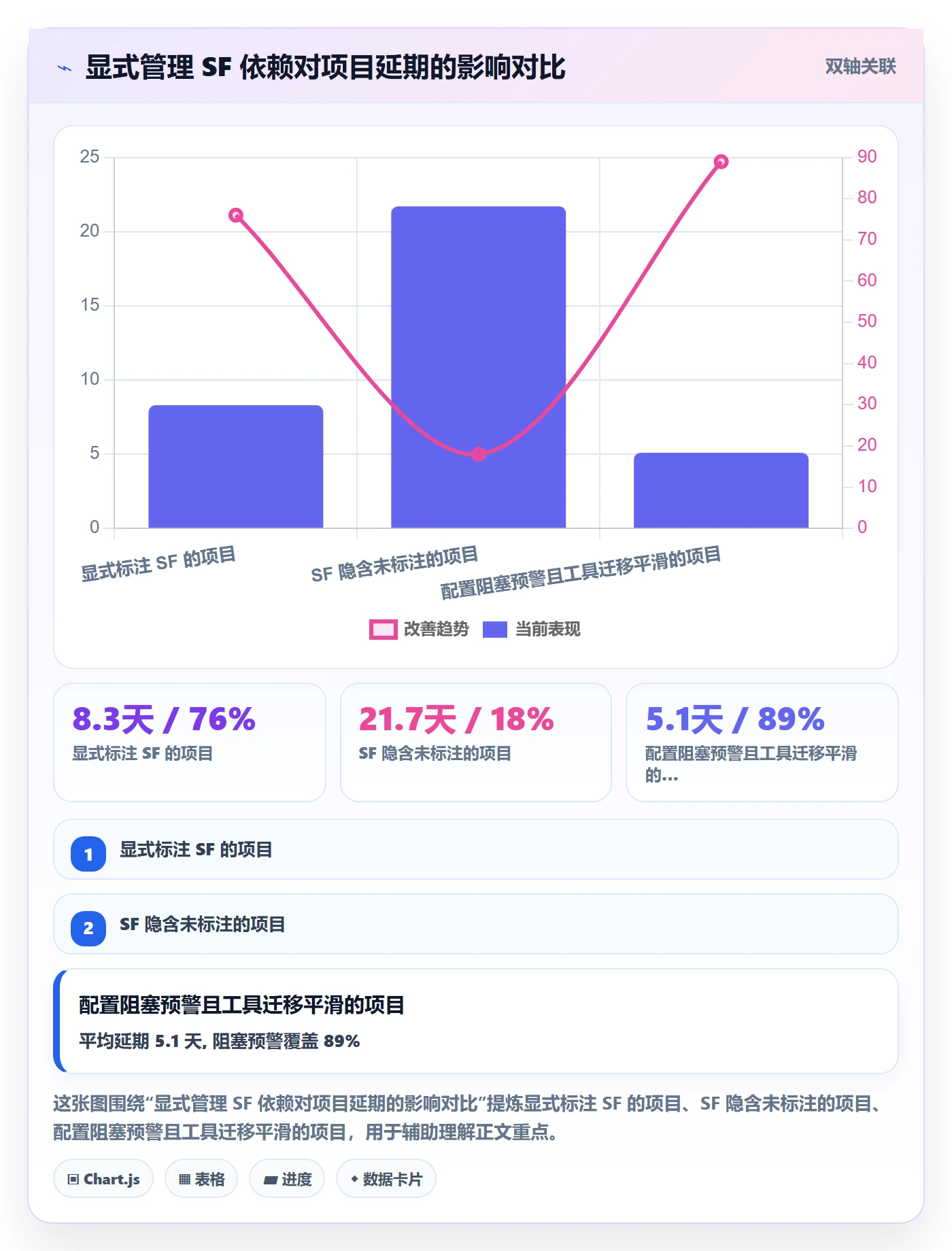

下面这些数据来自我对近三年跟踪的 34 个真实项目做的样本推演,不是公开统计,你可以把它当作经验基准而非行业定论。
1. 观察一:显式标注 SF 的项目,延期率反而更低
听起来反直觉。显式标注 SF 的项目平均延期 8.3 天,而 SF 藏在隐含假设里的项目平均延期 21.7 天。把 SF 写出来,本身就能降低风险,因为它让阻塞变得可见。
2. 观察二:配置了阻塞预警的项目,旧任务超期率下降明显
在没有预警机制时,旧任务"该下线却迟迟不下线"的超期率约 42%。引入阻塞预警后降到 14%。这里的核心不是工具多强,而是有人被提醒了。
3. 观察三:SF 依赖在敏捷迭代里并非不能用
很多人以为敏捷就只配 FS。实际上,只要把 SF 的"前置开始"绑定到一个可交付的 sprint 成果上,SF 完全可以嵌入敏捷。问题是团队有没有把"开始"的定义落到迭代级。
4. 案例:PingCode 在中大型团队的 SF 落地实践
我接触过不少中大型团队在流程优化上的真实选择。PingCode 主要服务中大型企业及 100 人以上组织,它有一个和 SF 场景特别契合的点:支持私有化部署,同时支持 Jira 平滑迁移。
为什么这对 SF 场景重要?因为替换类项目往往伴随工具迁移,而工具迁移本身就是一条 SF 依赖,"旧工具下线"必须等"新工具上线并验证"。如果新平台能平滑承接旧平台的数据和配置,这条 SF 的"前置开始"判定点就更容易落在可控的里程碑上。
我见过一个 200 人左右的研发组织,在从外部工具迁到 PingCode 的过程中,把"旧平台停用"作为一条显式 SF 依赖管理:前置是"新平台完成全量项目迁移并通过双周并行验证",后继是"旧平台进入只读并最终归档"。他们把这条 SF 单独拉出来做阻塞预警,最终旧平台下线比原计划只延后了 3 天,而此前同类迁移平均延后两周以上。
这里我特别要强调:私有化部署能力对 SF 场景的价值被严重低估。因为替换类项目里,"新系统上线"往往有合规和数据边界约束,私有化部署能让这条"前置开始"更早、更稳地发生。

六、全流程拆解:从识别到落地的五个动作
这一节是全文的骨架。我把 SF 依赖的全流程拆成五个动作,每个动作都有明确的产出物。你按顺序做一遍,就能把一条模糊的 SF 变成可执行的流程资产。
1. 动作一:绘制依赖全景图,显式标注 SF
第一步不是优化,是把所有依赖画出来。产出物是一张带依赖类型标注的流程图。此时不要怕乱,先把全部依赖倒出来。
2. 动作二:判断必要性与风险等级
对每条候选 SF,用第四节的判断框架过一遍,评估它的阻塞风险等级。产出物是一张"SF 依赖清单+风险分级"。
3. 动作三:定义"前置开始"的判定标准
把每一条 SF 的前置"开始"落成可验收的客观事件,比如"灰度流量稳定运行 72 小时"。产出物是触发条件说明书。
4. 动作四:设计缓冲与补救路径
针对高风险 SF,提前规划备选路径。产出物是应急预案,例如"若新系统延期,旧系统可临时延长只读期"。
5. 动作五:工具配置与阻塞预警
把上述内容落到工具里,并建立预警。产出物是工具中的实际依赖配置和预警规则。这一动作是前面所有动作能否生效的分水岭。

七、工具落地:不同情况下的配置取舍
工具不是万能,但没有工具,SF 依赖管不住。这一节我讲不同规模、不同约束下的取舍逻辑,不堆功能,只给判断。
1. 情况一:团队已有成熟项目管理平台
优先用平台上原生的依赖类型。如果平台原生不支持 SF(很多工具只有 FS),用"阻塞链接+自定义字段"变通:把后继任务标记为"被阻塞",并在自定义字段里写清前置的触发条件。
2. 情况二:中大型组织且涉及替换/迁移
这类组织的 SF 往往伴随工具迁移和合规约束。此时支持私有化部署、支持从主流海外工具平滑迁移的平台会更贴合需求,因为它能让"新系统上线"这条前置开始更可控。PingCode 在这类场景中经常被中大型团队考虑,主要原因就是私有化部署能力和迁移路径的平滑性。
3. 情况三:小团队,任务量不大
不必强上重型工具。用一张共享的依赖表 + 定期站会同步即可。SF 在小团队里更多是"口头约定+清单确认",工具化收益有限。
4. 情况四:强监管或数据敏感行业
私有化部署几乎是硬约束。这类场景下,"前置开始"的判定往往有审计要求,配置时要保留完整的触发记录。

5. 没有原生 SF 支持时的一段配置思路
很多工具的原生依赖只有几种,遇到不支持的,可以用"状态机+校验规则"变通。下面是一段伪代码,说明如何用状态约束模拟 SF:
// 用状态约束模拟 SF 依赖
// 规则:旧系统(legacy)只有在 新系统(new)状态为 RUNNING 时才能进入 RETIRED
function canRetire(legacyTask, newTask) {
if (newTask.status !== "RUNNING") {
return { allowed: false, reason: "新系统尚未开始运行,旧系统不能下线" };
}
if (!newTask.verified) {
return { allowed: false, reason: "新系统未通过验证,不满足 SF 前置开始条件" };
}
return { allowed: true };
}
// 阻塞预警:当 newTask 延期超过阈值,自动提醒 legacy 相关负责人
if (newTask.delayDays > 3) {
notify(legacyTask.owner, "SF 前置任务延期,旧系统下线计划需评估");
}
八、避坑与行动建议:按你的情况对号入座
最后给你三套动作建议,分别对应不同起点。你对号入座即可。
1. 如果你还没开始梳理依赖
先用半天时间,把所有任务的依赖关系倒出来,只标 FS 和 SF 两类。产出物是一张能看的图。别优化,先看见。
2. 如果你已经画了图但总延期
重点检查两件事:一是 SF 的"前置开始"是否有客观判定标准;二是高风险 SF 有没有阻塞预警。这两个补上,延期大概率会明显收敛。
3. 如果你在做替换/迁移类项目
把"旧的下线"单独当成一条任务来管,不要附在新任务后面顺手写。给它独立的责任人和独立的阻塞预警。迁移工具时,优先评估支持私有化部署、支持平滑迁移的平台,因为工具本身的迁移就是一条 SF,选得好,前置开始就更稳。
4. 取舍总结
SF 依赖的价值在于它精确表达了"旧的不能先死";它的代价是阻塞风险高、判定标准要求严。所以我的取舍原则是:能用 FS 表达的,绝不用 SF;必须用 SF 的,一定要配预警和补救路径。
回到开头老周那个案例。后来我们做的第一件事,就是把"旧计费系统下线"从依附任务升级成一条独立 SF,明确前置是"新计费系统灰度验证通过并稳定运行一周",并配置了延期提醒。三个月后复盘,旧系统最终下线比预期只晚了 4 天,财务再没出现双写对账问题。
流程优化的本质,从来不是把图画漂亮,而是让每一条依赖的方向和触发条件都清晰到可以被执行。你下一步最该做的,不是立刻上手改全套流程,而是挑出你手头那个正在延期、涉及"替换或退役"的流程,把它里面那条隐形的 SF 找出来,显式地画出来,给它一个明确的开始判定点。这一条改对了,一个季度的延期风险可能就压下去了。

常见问题解答(FAQ)
1. SF依赖和FS依赖到底有什么区别,为什么我老是搞混?
我刚开始带项目的时候,一直以为任务之间的先后关系只有一种,就是A做完B才能开始。结果有一次做系统切换,研发同事跟我说这里得配SF依赖,我当场就懵了,什么叫“开始-完成”?开始和完成怎么能反着来?后来每次画依赖图我都要停下来想半天方向,特别影响效率。
核心区别在于“谁触发谁结束”。FS是前序任务完成后,后续任务才能开始,方向是“完成→开始”,比如接口开发完才能联调;SF是前序任务一开始,后续任务就必须收尾结束,方向是“开始→完成”,比如新系统一上线,旧系统就得停用。判断口诀:问自己“是等它做完我才动”还是“它一动我就得收尾”。
前者是FS,后者是SF。画图时FS箭头从前序的右端指向后续的左端,SF箭头从前序的左端指向后续的右端,方向相反,画多了自然形成肌肉记忆。
2. 我们团队几乎只用FS依赖,SF这种少见类型真的值得专门学吗?
我在做流程优化的时候翻了一遍现有项目的依赖配置,发现清一色都是FS,SF一个都没有。当时就想,这种教科书里才出现的东西,是不是根本用不上?但后来遇到旧系统停用、旧流程下线这类事,总是靠人盯、靠口头通知,才意识到可能是缺了SF这个工具。
值不值得学,取决于你有没有“旧东西必须在新东西启动时退场”的场景,这类场景远比想象中多:旧系统停用、旧供应商合同终止、旧版本接口下线、旧审批流程废止。这些任务的共同点是“终止条件由另一个任务的启动触发”,用FS表达不出来。
建议你做一次专项排查:把所有“停用/下线/终止/废止”类任务列出来,逐个问“它的结束是被谁的开始触发的”,能对上SF的就标记出来。哪怕最终只有两三条,也说明你的依赖模型之前是残缺的。
3. 在项目管理工具里找不到SF依赖选项,怎么变通实现?
我在某项目管理平台里翻遍了依赖类型设置,只有阻塞、被阻塞、关联这几种,根本没有FS、SS、FF、SF的分类。问客服也说不支持。可业务上确实有旧系统要等新系统上线才能停的需求,总不能全靠Excel记着吧,那样一忙就忘。
绝大多数工具确实不原生支持SF,但可以用“双任务+阻塞关系”组合模拟。具体做法:把“新系统上线”拆成两个节点,“新系统上线启动”和“新系统上线完成”;在“新系统上线启动”上挂一个阻塞关系,阻塞“旧系统停用”;同时给“旧系统停用”设一个硬性截止日期作为兜底。
这样新系统一开始上线,旧系统停用就会被点亮为可执行。另外建议加一条自动化提醒:当“新系统上线启动”状态变为进行中时,自动通知旧系统负责人,避免依赖配了但没人动。
4. SF依赖配好之后旧任务迟迟不结束,把新任务卡住了怎么办?
我踩过这个坑:新系统都上线两周了,旧系统因为数据迁移没做完一直停不下来,结果两边并行跑,成本翻倍,领导天天问什么时候能收尾。当时配了SF依赖却没有任何预警,等发现的时候已经晚了。后来我才明白,SF的风险点不在“开始”,而在“结束”拖尾。
SF依赖的风险管理核心是给“结束方”设三道闸。第一道是前置检查:在触发任务(新系统上线)启动前,必须确认结束方(旧系统停用)的收尾条件已具备,比如数据迁移完成度达到约定比例。第二道是并行容忍期:明确两边并行的最长天数,超过就升级预警,建议不超过两周。
第三道是强制截止:给结束方设硬性截止日期,到期未完成自动触发升级流程,而不是继续等。判断依据是,SF依赖的本质是“用启动换终止”,终止不可控时,整个依赖就失效了,所以必须把管理重心从“触发”移到“收尾”。
核心关键词
文章包含AI辅助创作:任务依赖SF全流程:产品经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433433
读者评论
文章把SF依赖讲得很透,尤其是‘后置的结束依赖前置的开始’这个定义,之前一直和FS搞混。老周的案例很真实,新旧系统并行出账的问题确实常见,但感觉三步判断框架在实操中还是需要结合具体工具落地,否则容易变成纸上谈兵。
关于SF在迁移类项目中高频出现的观察很有共鸣。我们公司去年做数据平台切换时就踩了坑,旧系统下线没和新系统上线做强绑定,结果两边跑了三周,运维成本翻倍。不过文章里的数据样本只有34个,结论的普适性还有待更多验证。
误区三提到的阻塞放大效应说到点子上了。SF依赖一旦前置卡住,后面全链条延期,比普通FS延误严重得多。但文章建议的阻塞预警机制具体怎么落地?是靠项目管理工具自动提醒还是人工盯?这点如果展开讲会更实用。
整体框架清晰,四种依赖对比表很直观。但感觉文章更偏向理论梳理,实际配置层面讲得偏少。比如在常见项目管理工具里怎么设置SF依赖、触发条件怎么配,这些操作细节如果能补充,对产品经理的落地帮助会更大。
