项目延期最常见的归因是"执行太慢",但我跟踪过十几个延期超过两周的项目后发现,真正的问题往往出在更早的地方,前置任务没有被识别出来,或者识别了但没有形成规范,更没有指标去监控它。一个需求评审晚了三天,后面 UI 设计、开发联调、测试验收全部顺延,最终交付延期两周。这不是执行力问题,是依赖管理问题。这篇文章会从产品经理的实际工作场景出发,给出一套"识别前置任务→规范依赖流程→设定监控指标→用工具落地"的完整实操框架,并附上可直接复用的检查清单和指标定义。
一、核心结论:前置任务管理的本质是"可控性设计"
先把结论摆在前面,后面再用场景和数据展开论证。
前置任务管理不是画一张甘特图就完事,它的本质是让项目的每一个启动条件都变得可预期、可追踪、可追责。如果前置任务没有被显式定义和规范管理,项目进度就是一笔糊涂账,你不知道某个任务为什么还没开始,也不知道它卡在谁手里,更不知道它已经卡了多久。
我在实践中总结出一个判断标准:如果你的团队在周会上频繁出现"我以为那个已经做完了""我不知道还需要等他们确认"这类对话,说明前置任务管理是缺位的。这不是沟通问题,是流程规范问题。
另一个关键判断是:前置任务的规范程度,直接决定了项目计划的可信度。一个没有明确前置依赖的项目计划,本质上只是一张愿望清单。相反,当每一个任务的启动条件都被明确定义、每一个依赖关系都被记录在案、每一个阻塞都被量化追踪时,项目计划才真正具备了预测能力。
基于这个判断,我建议产品经理把前置任务管理拆成三件事来做:
- 识别:在排期阶段就把前置依赖标记出来,而不是等到执行时才发现"还差一个输入"
- 规范:定义依赖类型、交接标准、确认机制,让依赖关系从"口头约定"变成"书面契约"
- 度量:设置关键指标持续监控前置任务的健康度,用数据驱动改进

二、真实场景:前置任务失控是如何一步步拖垮项目的
1. 一个典型的内容平台改版项目
去年我参与了一个内容平台的后台改版项目,团队规模大约 40 人,涉及产品、设计、前端、后端、测试五个职能。项目原计划 8 周交付,实际用了 13 周。
复盘时我们把所有延期因素做了归因分析,结果非常反直觉:真正因为"开发写代码慢"导致的延期只占 12%,而因为前置任务未就绪导致的等待和返工占了 53%。
具体来看,几个典型的阻塞场景包括:
- 权限系统的接口文档比计划晚了 5 天交付,导致前端无法开始联调,前端团队空转了 3 天
- 设计稿中的交互规范没有和产品确认清楚,开发做了两版才发现方向不对,返工花了 4 天
- 测试环境的数据库迁移脚本依赖运维团队的前置审批,审批流程走了 6 天,测试启动时间整体后移
- 运营团队的埋点需求在开发中期才提出,而埋点又依赖数据团队的前置表结构设计,最终导致上线时间推迟
这些问题的共同特征是:它们都不是执行层面的效率问题,而是依赖关系没有被提前识别和管理。
如果把每个任务的"等待时间"和"实际工作时间"拆开看,你会发现一个惊人的比例,在很多项目里,任务的等待时间远超实际执行时间。

2. 为什么产品经理容易忽略前置任务
我观察到一个规律:产品经理在排期时习惯以"任务"为单位,而不是以"任务+前置条件"为单位来思考。比如排期时会写"前端开发 5 天",但不会写"前端开发 5 天,前置条件:接口文档已确认、设计稿已评审通过、测试环境已就绪"。
这种思维习惯的根源在于,大多数产品经理接受的训练是"拆解需求",而不是"拆解依赖"。需求拆解关注的是"What",要做哪些功能;依赖拆解关注的是"When can start",每个任务什么时候可以开始。
还有一个现实原因是:前置依赖往往涉及跨团队协调,识别出来就意味着要去找别人对齐,这比闷头排期要费劲得多。所以潜意识里,很多产品经理会选择"先排了再说",等到执行时出了问题再救火。
三、常见误区:前置任务管理中最容易踩的五个坑
1. 误区一:把"顺序"当成"依赖"
很多人认为任务 A 排在任务 B 前面,就意味着 A 是 B 的前置任务。这是混淆了"排序"和"依赖"。
排序是计划安排,依赖是逻辑约束。任务 A 排在 B 前面,可能只是因为资源分配的原因;但只有当 B 的启动必须等 A 完成时,A 才是 B 真正的前置任务。
这个区分非常重要,因为如果错误地把所有排序都当作依赖来管理,会导致大量不必要的等待和串行化,反而降低效率。
2. 误区二:只关注"完成-开始"这一种依赖

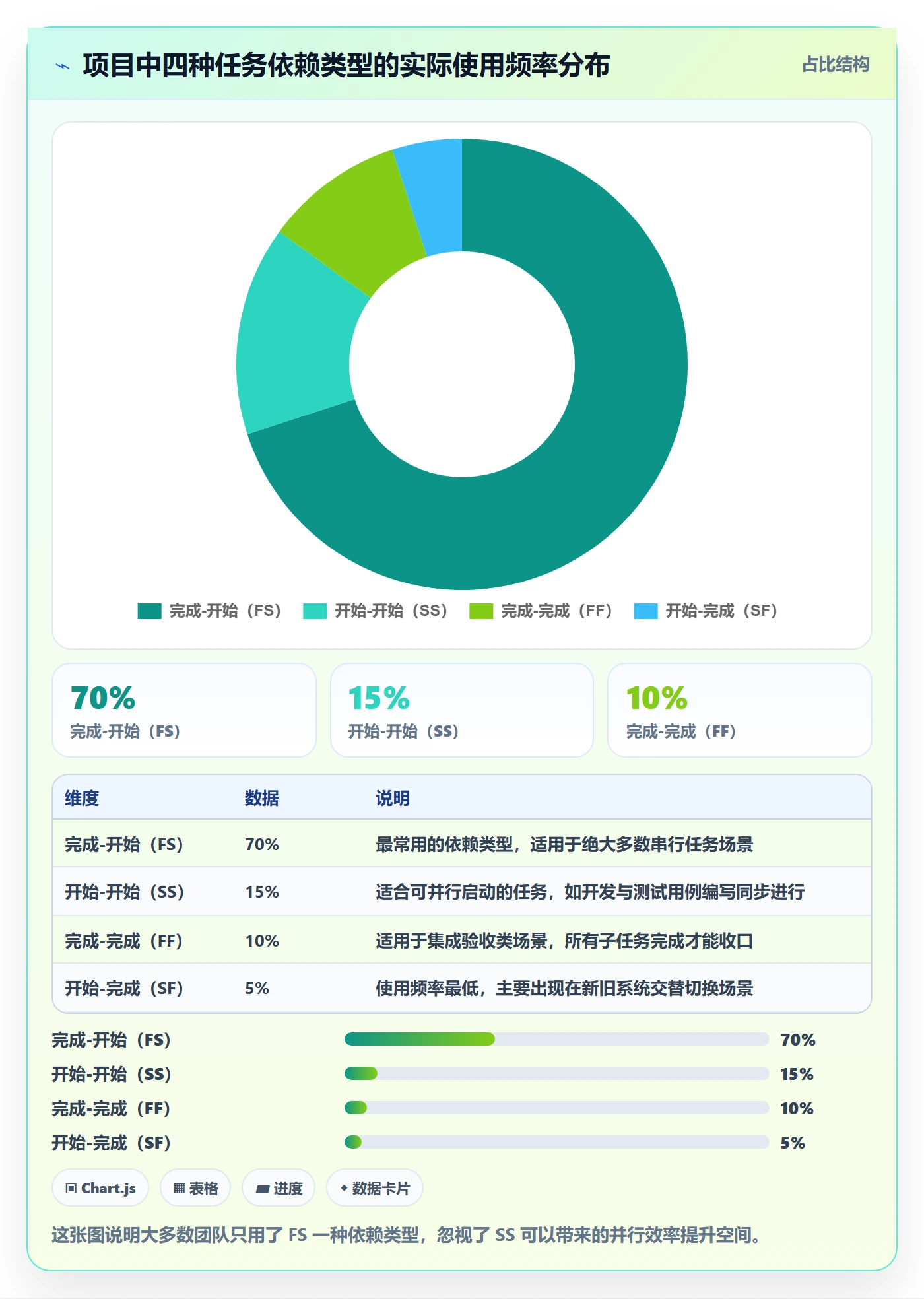

在实际项目中,任务之间的依赖关系远不止"前一个完成,后一个才能开始"这一种。至少有四种基本类型:
| 依赖类型 | 含义 | 典型场景 | 使用频率 |
|---|---|---|---|
| 完成-开始(FS) | 前置任务完成后,后续任务才能开始 | 需求评审通过后才能开始设计 | 最常用,约占 70% |
| 开始-开始(SS) | 前置任务开始后,后续任务才能开始 | 开发开始后,测试用例编写即可启动 | 较常用,约占 15% |
| 完成-完成(FF) | 前置任务完成后,后续任务才能完成 | 所有模块开发完成后,集成测试才能结束 | 较少用,约占 10% |
| 开始-完成(SF) | 前置任务开始后,后续任务才能完成 | 新系统上线后,旧系统才能下线 | 极少用,约占 5% |
我见过不少团队在排期时默认所有依赖都是 FS,结果把本可以并行的工作强行串行化了。比如"测试用例编写"和"开发编码"其实可以是 SS 关系,开发一开始,测试就可以同步写用例,不需要等开发全部完成。

3. 误区三:依赖关系只存在于产品经理的脑子里
这是最致命也最常见的误区。如果依赖关系没有被文档化、没有被团队共享、没有被工具承载,那它就等于不存在。
我见过一个团队,产品经理在排期时确实考虑了前置依赖,但只写在自己的 Excel 里,没有同步到项目管理工具中。结果执行时,开发看到任务就以为可以开始,做到一半发现前置条件没满足,又得停下来等。
依赖关系必须从"个人认知"变成"团队共识",这个过程需要工具和规范来支撑。
4. 误区四:没有量化指标,靠感觉判断"卡不卡"
"这个任务好像卡了挺久了""感觉最近阻塞比较多",如果团队对齐项目健康的判断停留在这种模糊表达上,就没法做持续改进。
你需要具体的指标:前置任务按时完成率是多少?平均依赖阻塞时长是多少?关键路径上的偏差率有多大?没有这些数字,复盘时就只能停留在"下次注意"的层面。
5. 误区五:把工具当成万能药
很多团队引入甘特图工具后,以为问题就解决了。但工具只是载体,真正的核心是流程规范和管理意识。如果团队没有养成"先确认前置条件再启动任务"的习惯,再好的工具也只是摆设。
四、专业判断逻辑:前置任务流程规范的四步法
1. 第一步:任务拆解与前置关系识别
在排期阶段,产品经理需要做的不只是列出所有任务,还要为每个任务标注它的启动条件。具体操作上,我建议用下面这个检查清单来逐项确认:
- 这个任务的输入是什么?(文档、设计稿、接口、数据、环境等)
- 这些输入由谁提供?他们是否知道这个交付时间?
- 这些输入的交付时间是否已经排入了对方的计划?
- 如果输入延迟,这个任务能容忍多长的等待?
- 是否有替代方案可以在输入未就绪时先启动部分工作?
这个清单看起来简单,但真正逐项过一遍,你会发现很多之前被忽略的依赖关系浮出水面。
我的经验是:一个 8 周项目的排期阶段,至少应该花 1-2 天专门做依赖识别。这个投入会在执行阶段以数倍的效率回报给你。
2. 第二步:依赖类型定义与滞后时间设置
识别出依赖关系后,需要为每对依赖关系定义类型和滞后/提前时间。
滞后时间(Lag)是指前置任务完成后,后续任务需要等待多久才能开始。比如"数据库迁移完成后,需要等 1 天做数据校验,测试才能开始",这 1 天就是滞后时间。
提前时间(Lead)是指后续任务可以提前于前置任务完成的时间量。比如"测试用例编写可以在开发完成前 3 天就开始",这 3 天就是提前时间。
正确设置滞后和提前时间,能显著压缩项目的总工期。我在一个项目中通过将三个任务的依赖关系从"FS+0"调整为"SS+2",整体工期缩短了 6 天。
3. 第三步:建立确认机制与交接规范
依赖关系最容易出问题的环节是"交接"。前置任务的负责人以为已经交付了,后续任务的负责人以为还没好,两边信息不对称。
解决这个问题的关键是建立明确的"交接确认"规范。具体包括:
- 前置任务完成时,负责人必须在项目管理工具中更新状态并通知下游
- 下游负责人必须在约定时间内确认接收,并检查交付物是否符合要求
- 如果交付物不符合要求,需要在规定时间内提出,而不是默默等待
- 所有交接记录在工具中留痕,便于追溯
这个机制的核心原则是:没有确认,就不算交付。

4. 第四步:文档化与版本管理
依赖关系不是一成不变的。项目执行过程中,需求变更、资源调整、优先级变化都可能导致依赖关系发生改变。
关键不是"不变",而是"变了之后所有人都知道"。所以依赖关系需要文档化,并且纳入版本管理。每次变更都要记录:改了什么、为什么改、影响了哪些任务、谁批准的。
五、任务依赖实操方法:产品经理的四个落地动作
1. 动作一:用可视化工具呈现依赖关系
依赖关系如果只存在于表格里,很难被直观理解。甘特图是目前最通用的依赖可视化方式,它能清晰地展示任务之间的箭头连接关系、关键路径和浮动时间。
不过甘特图也有局限:当任务数量超过 50 个时,图表会变得非常密集,可读性急剧下降。这时候可以考虑分层展示,先看一级模块的依赖关系,再展开看模块内部的依赖。
看板视图则更适合展示"阻塞"状态。可以在看板上专门设置一列"等待前置",所有因为前置条件未满足而无法启动的任务都放在这一列,每天站会时重点关注。
2. 动作二:跨团队依赖的沟通与对齐
跨团队依赖是最难管理的,因为你无法直接控制对方的优先级和排期。我的经验是:跨团队依赖一定要"提前锁定",而不是"临时协调"。
具体做法是:在项目排期阶段,就拿着依赖清单去找对方团队的负责人确认交付时间,并且要求对方把这个交付纳入他们自己的排期。
口头承诺没有约束力,只有当交付任务出现在对方的项目管理工具中、有了明确的负责人和截止日期,这个依赖才算真正"锁定"了。
另外,跨团队依赖要设置"预警机制",在依赖交付日期前 3 天和 1 天分别做一次提醒确认,避免到了交付当天才发现来不及。
3. 动作三:依赖变更时的响应流程
当依赖关系发生变更时(比如前置任务的交付时间推迟了),需要有明确的响应流程:
- 变更发起人更新工具中的依赖关系和时间
- 系统自动通知所有受影响的任务负责人
- 受影响方评估影响范围,判断是否需要调整后续排期
- 如果影响到了关键路径,需要升级到项目负责人决策
- 所有变更记录在项目日志中,作为复盘依据
关键是不能让变更"悄悄发生"。我见过太多案例,前置任务延期了但没人通知下游,下游还在按原计划准备,等到了启动时间才发现前置没完成。
4. 动作四:常见误区与规避建议
除了前面提到的五个误区,实操中还有几个容易踩的坑:
- 依赖粒度过细:把每个子任务之间的依赖都标出来,导致依赖图极度复杂,反而无法管理。建议依赖粒度控制在"可交付的工作包"级别。
- 忽略外部依赖:只关注团队内部的依赖,忽略了第三方供应商、外部审批、政策合规等外部前置条件。
- 没有定期审查:依赖关系设置后就再也不看了,导致计划与实际脱节。建议每周至少审查一次关键路径上的依赖状态。

六、关键指标:用数据衡量前置任务管理效果

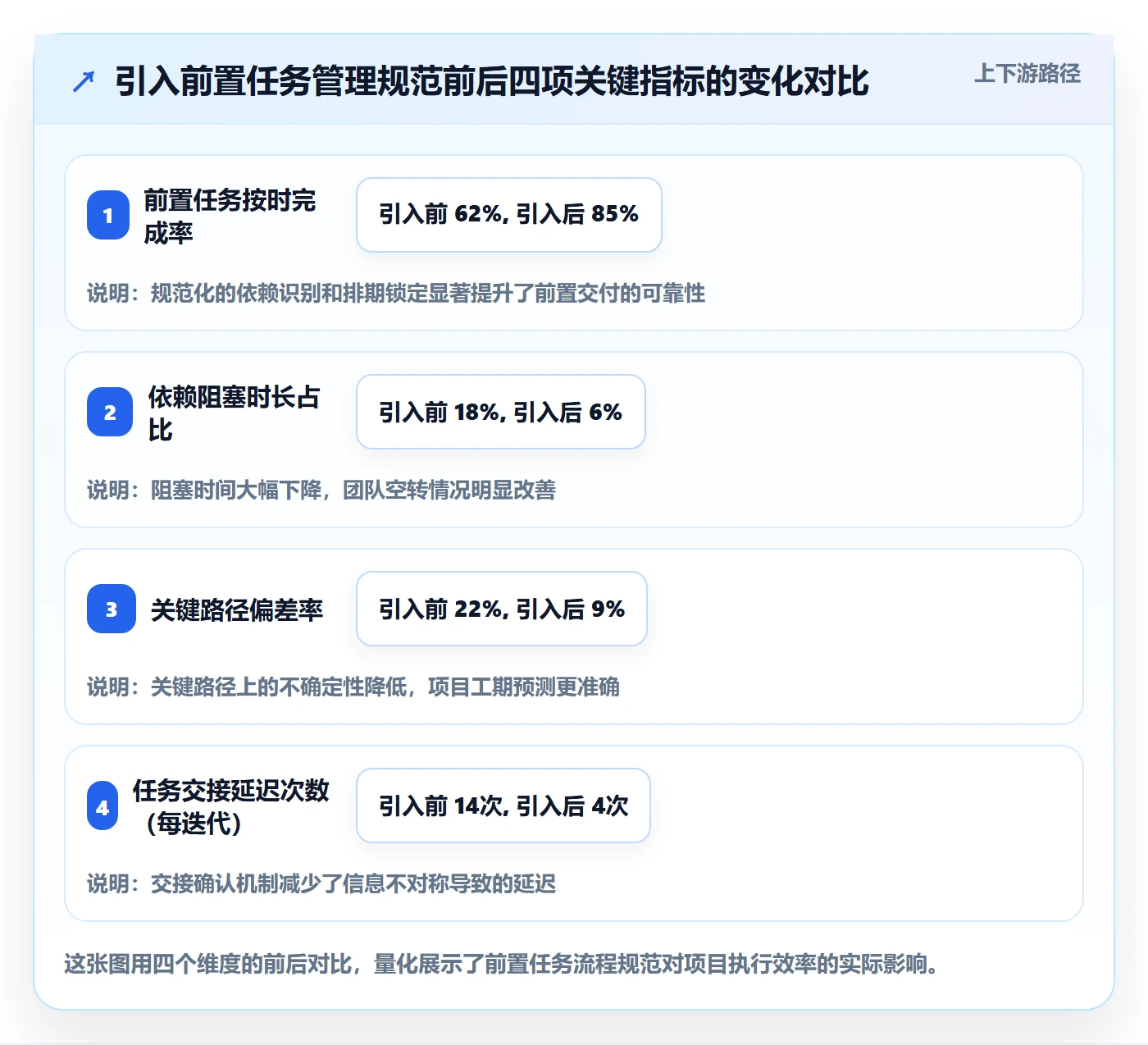

1. 前置任务按时完成率
定义:在计划时间内完成的前置任务数量 ÷ 前置任务总数 × 100%。
这个指标反映的是前置任务的交付可靠性。如果一个团队的前置任务按时完成率低于 70%,说明排期过于乐观或者前置任务的优先级没有得到保障。
我在一个中大型企业的研发团队中观察到的数据是:引入前置任务管理规范前,按时完成率约为 62%;引入后经过三个迭代的调整,提升到了 85% 左右。
2. 依赖阻塞时长
定义:后续任务因为前置条件未满足而无法启动或无法继续的总等待时间。
这个指标直接反映了依赖管理不善带来的效率损失。计算方式可以是"每个被阻塞任务从计划启动时间到实际启动时间的差值之和"。
一个健康的团队,依赖阻塞时长应该控制在总工期的 5% 以内。如果超过 15%,说明前置任务管理存在系统性问题。
3. 关键路径偏差率
定义:关键路径上实际完成时间与计划完成时间的偏差 ÷ 计划完成时间 × 100%。
关键路径是决定项目总工期的任务链。关键路径上的任何延迟都会直接导致项目延期,所以这个指标是项目进度健康度的核心信号。
我建议把关键路径偏差率控制在 ±10% 以内。如果连续两个迭代超过 20%,就需要重新审视排期的合理性。
4. 任务交接延迟次数
定义:在统计周期内,前置任务完成后,下游未在规定时间内确认接收的次数。
这个指标反映的是交接流程的执行情况。交接延迟次数多,说明要么是确认机制不清晰,要么是团队对交接规范的重视程度不够。

5. 指标如何采集、复盘与迭代
指标的价值在于持续跟踪和定期复盘。我建议每周采集一次数据,每个迭代做一次趋势分析,每个季度做一次系统性复盘。
采集方式上,如果使用的是项目管理工具,大部分数据可以自动统计。如果需要手动统计,建议只追踪最关键的两三个指标,避免维护成本过高。
复盘的重点不是追究责任,而是找出系统性问题并优化流程。比如如果发现依赖阻塞主要集中在跨团队依赖上,那就需要优化跨团队协调机制;如果发现交接延迟主要发生在某个特定环节,那就需要针对性地加强那个环节的规范。
七、工具落地:让前置任务管理真正跑起来
1. 工具选择的核心要点
选择项目管理工具时,针对前置任务管理这个场景,我建议重点考察以下几个能力:
- 依赖关系设置:是否支持 FS/SS/FF/SF 四种依赖类型,是否支持滞后和提前时间设置
- 可视化能力:甘特图是否清晰,关键路径是否可高亮,阻塞状态是否可标记
- 自动通知:前置任务状态变更时是否能自动通知下游负责人
- 数据统计:是否提供前置任务按时完成率、阻塞时长等指标的自动统计
- 协作能力:跨团队依赖是否支持多方可见、多方确认
对于中大型企业(100 人以上组织),还需要考虑工具的私有化部署能力、与现有研发流程的集成深度、以及是否支持从国际主流工具平滑迁移。
2. PingCode 在前置任务管理场景中的实践
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在任务依赖管理上有几个比较实用的能力。
PingCode 的甘特图支持设置四种依赖类型,并且能自动标红关键路径上的延期风险。当某个前置任务的状态发生变更时,系统会自动通知所有下游任务的负责人,减少信息不对称。
在指标统计方面,PingCode 可以自动生成前置任务完成率、迭代偏差率等数据报表,产品经理不需要手动统计。对于跨团队依赖,PingCode 支持在同一个项目中管理多个团队的协作任务,依赖关系对所有相关方可见。
另外,PingCode 支持私有化部署和 Jira 平滑迁移,这对有国产替代需求的中大型企业来说是一个实际考量。在迁移过程中,原有的任务依赖关系可以保留,不会因为换工具而丢失依赖数据。
3. 前置任务检查清单(可复用模板)
下面是我在实际项目中反复使用的前置任务检查清单,可以直接作为排期阶段的核对工具:
| 检查项 | 检查内容 | 负责人 | 检查时机 |
|---|---|---|---|
| 依赖识别 | 每个任务的输入是否已明确?输入来源方是否已知晓? | 产品经理 | 排期阶段 |
| 依赖类型 | 依赖关系是否已定义为 FS/SS/FF/SF?滞后/提前时间是否已设置? | 产品经理+技术负责人 | 排期阶段 |
| 交付确认 | 前置任务的交付标准是否已定义?确认人是谁? | 产品经理 | 排期阶段 |
| 跨团队锁定 | 跨团队依赖是否已纳入对方排期?对方负责人是否已确认? | 产品经理 | 排期阶段 |
| 风险预警 | 关键路径上的前置任务是否已设置提醒? | 项目经理 | 执行阶段(每周) |
| 交接执行 | 前置任务完成后是否及时通知下游?下游是否在规定时间内确认? | 任务负责人 | 执行阶段(每次交接) |
| 指标采集 | 前置任务按时完成率、阻塞时长等指标是否已统计? | 项目经理 | 每迭代末 |
| 变更管理 | 依赖变更是否已记录?受影响方是否已通知? | 产品经理 | 变更发生时 |
4. 团队落地建议
从我的经验来看,前置任务管理规范的落地需要分阶段推进,不能一步到位。
第一个迭代:先做依赖识别。不要求精确设置类型和滞后时间,只要把每个任务的前置条件标出来,让团队建立"任务有前置条件"的意识。
第二个迭代:加入交接确认机制。要求前置任务完成后必须通知下游,下游必须确认接收。这个阶段会遇到阻力,因为增加了操作步骤,但坚持两个迭代后就会变成习惯。
第三个迭代:开始采集指标。先采集一两个最简单的指标(比如前置任务按时完成率),让团队看到数据,再逐步扩展。
第四个迭代及以后:持续优化。通过复盘数据找出薄弱环节,针对性地优化流程和规范。

八、不同情况下的行动建议与取舍
1. 团队规模不同,策略不同
10 人以下的小团队:不需要太重的流程。重点是建立"排期时标依赖"的习惯,用一个共享的甘特图或看板就够了。交接确认可以简化为"完成时在群里 @ 下游负责人"。
10-50 人的中型团队:需要正式的依赖管理规范。建议使用项目管理工具来承载依赖关系,设置交接确认机制,开始采集基础指标。产品经理需要承担起依赖识别和协调的主要责任。
50-100 人的团队:需要指定专人(项目经理或 PMO)负责跨团队依赖的协调和指标监控。依赖管理需要形成文档化规范,并且纳入新员工培训。
100 人以上的大型组织:需要使用支持私有化部署和深度集成的项目管理平台(如 PingCode),建立多层级的依赖管理机制。跨团队依赖需要有升级机制,关键路径上的依赖需要项目集层面统一协调。
2. 项目类型不同,重点不同
需求明确、变更少的项目:重点放在排期阶段的依赖识别和锁定上,执行阶段按计划推进即可。
需求不确定、变更频繁的项目:重点放在变更响应流程上,依赖关系需要更频繁地审查和更新。建议缩短迭代周期,用更小的批次来降低依赖管理的复杂度。
跨多个团队的复杂项目:重点放在跨团队依赖的锁定和预警上。建议建立统一的依赖看板,所有跨团队依赖都在上面可视化展示,每周做一次依赖状态审查。
3. 关键取舍:流程严格度 vs 执行效率
这是前置任务管理中最核心的取舍。流程太松,依赖管理形同虚设;流程太严,团队花在管理上的时间可能超过执行时间。
我的判断标准是:如果依赖管理带来的效率提升大于管理成本,就值得做;反之就应该简化。
具体来说,对于关键路径上的依赖,一定要严格管理,因为这些依赖直接决定项目能否按时交付。对于非关键路径上的依赖,可以适当简化流程,只需要确保信息同步即可。对于浮动时间充裕的任务,甚至可以不做严格的依赖管理,让团队自行协调。
另一个取舍是工具投入 vs 人工管理。小团队用 Excel 和群消息就能管好依赖,不需要引入重型工具。但当团队规模超过 30 人、项目涉及 3 个以上团队协作时,工具的投入就是必要的,靠人工同步依赖关系的出错率会急剧上升。

九、总结与下一步行动
回到文章开头的那个判断:项目延期的主因往往不是执行慢,而是前置任务没有被规范管理。这个结论在我的多个项目复盘中反复被验证。
前置任务管理的核心框架可以浓缩为四步:识别依赖、定义规范、设置指标、工具落地。每一步都有具体的操作方法和检查清单,关键在于持续执行和迭代优化。
如果你现在就想开始改善团队的前置任务管理,我建议从下面三件事做起:
- 下一次排期时,花半天时间专门做依赖识别。把每个任务的前置条件列出来,标注来源方和交付时间。这一步就能帮你发现很多之前被忽略的依赖。
- 在本周站会上,和团队对齐"交接确认"的规则。前置任务完成后必须通知下游,下游必须在 4 小时内确认接收。先从这一条规则开始。
- 在本迭代结束时,统计一次前置任务按时完成率。不需要精确,先用估算数据建立基线,后续再逐步精细化。
前置任务管得好,项目进度才有底。这不是一句口号,而是可以用流程和指标去落地的管理能力。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:前置任务流程与规范:产品经理任务依赖实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433286
读者评论
文章把项目延期归因于前置任务管理,角度很实在。我做过几个项目,确实等待时间比干活时间长,但现实是跨团队协调阻力大,不是产品经理一个人能推动的,需要组织层面给授权。
四种依赖类型的划分挺实用,之前团队确实默认全是FS,导致开发和测试用例串行。不过SS、FF这些在中小团队落地有难度,工具支持不够的话,靠表格维护很容易乱。
交接确认机制那段说到痛点,‘没有确认就不算交付’这条原则应该写进团队规范。我们之前就是口头说做完了,下游不知道,白白等了两天,后来强制在工具里更新状态才好转。
指标量化这部分有启发,但执行起来要小心别变成新的形式主义。前置任务按时完成率、阻塞时长这些指标要真用来复盘改进,不然只是多填几张表,团队反而更累。
