去年 Q3,我参与了一家做智能硬件公司的项目复盘。他们的 PMO 负责人打开一份甘特图给我看:147 个工作项、213 条依赖连线,关键路径清晰、里程碑齐备,看上去是一张教科书级的排期表。但项目实际结果是延期 41 天,六个里程碑里没有一个按时交付。我问了三个问题:这 213 条依赖里,有多少条写清了交付物?有多少条有明确 owner?最近一个月有多少条依赖被改过、改完之后通知了谁?他沉默了大概十秒,说:“我们从来没统计过。”
这不是个例。在我经手复盘的项目里,排期表越漂亮的项目,FS 依赖(完成,开始依赖)反而越容易成为重灾区。因为大家把精力花在“把图画出来”,而不是“把承诺管起来”。FS 依赖从来不是一根箭头,它是两个团队之间的一次承诺传递:我什么时候交、交的是什么、你验收标准是什么、你收到之后多久必须动。这四个问题任何一个没答清楚,这根箭头就是假的。
一、先说结论:FS 依赖管不好,根因基本不在工具
我把过去几年复盘过的项目做了归类,关于 FS 依赖协同,有三个结论反复被验证。它们听起来有点反常识,但每一个都能在具体场景里被拆开。
1. 结论一:FS 依赖的本质是“承诺传递”,不是“箭头连接”
大多数 PMO 在排期会上做的事情是“连线”,A 做完 B 才能开始,于是把 A 和 B 连起来。但连线的成本极低,承诺的成本极高。一条合格的 FS 依赖,背后必须有交付方对交付物和时间的承诺,以及接收方对验收标准和处理时长的承诺。没有承诺的连线,只是视觉上的因果关系,不是管理上的约束关系。
我见过最典型的情况:研发排期里写“测试等待开发完成”,这条 FS 依赖看起来天经地义。但当你追问“开发交付的是可测版本还是提测包”“测试收到后第一响应时间是多久”“验收不通过怎么回溯”,绝大多数团队答不上来。这条依赖在甘特图上是实的,在管理上是空的。
2. 结论二:八成以上的 FS 依赖问题,在排期评审那一刻就已经注定
延期之后大家习惯去找执行层的责任:谁没跟上、谁没通知、谁漏了。但复盘时把时间线拉出来看,问题的种子往往在评审会上就埋下了,依赖没识别、依赖类型标错、依赖的 owner 没指定、Lag 时间是拍脑袋填的。
换句话说,执行层失控只是症状,评审层失控才是病灶。这也是为什么很多团队买了工具、建了看板、开了日站会,问题依然照旧,你无法在执行阶段修补一个在计划阶段就不成立的依赖。
3. 结论三:PMO 的职责是“定义规则 + 维护账本”,不是催进度
这是我最想强调的判断。当 PMO 的工作内容变成了“每天问一遍进度”,它就已经从管理职能退化成了传话职能。真正有杠杆的 PMO 动作只有三个:定义什么样的依赖才算“立得住”、维护一份全项目集级别的依赖总账、在依赖变更时触发正确的链式反应。
下面这张图来自我对 6 个已完结项目的复盘数据统计(样本量小,仅反映趋势,不作为行业基准)。横轴是排期阶段的依赖漏标率,纵轴是项目平均延期天数,气泡大小代表项目工作项数量。

二、把概念钉死:FS 依赖的边界、性质和三要素
我发现在内训和咨询里,最耗时的部分不是讲最佳实践,而是先把概念对齐。因为大家嘴里的“依赖”至少有三个不同含义:有人的依赖指任务先后顺序,有人的依赖指资源占用冲突,有人的依赖指交付物交接。这三种东西的管法完全不同,混在一起讨论必然扯皮。
1. 四种依赖关系:别把 SS / FF 硬写成 FS
项目排期里标准的四种逻辑关系是:完成,开始(FS)、开始,开始(SS)、完成,完成(FF)、开始,完成(SF)。FS 是最常见、也最符合直觉的一种,但恰恰因为直觉,它被滥用得最厉害。
| 依赖类型 | 语义 | 典型适用场景 | 被误用的后果 |
|---|---|---|---|
| FS(完成,开始) | 前置完成后,后置才能开始 | 开发完成才能提测;硬件打样完成才能做认证 | 把并行工作串行化,人为拉长工期 |
| SS(开始,开始) | 前置开始后,后置才能开始 | 多模块联调;文档与开发同步启动 | 被写成 FS 后,后续任务被迫等待,浪费并行窗口 |
| FF(完成,完成) | 前置完成后,后置才能完成 | 测试完成才能完成验收;集成完成才能完成联调报告 | 被写成 FS 后,收尾阶段出现大量空转 |
| SF(开始,完成) | 前置开始后,后置才能完成 | 交接班场景,上一班交班时下一班任务才算完成 | 极少用,误用会导致逻辑混乱,建议慎用 |
我的经验是:一份健康的排期中,FS 依赖占比大约在 70%,85% 之间。如果某份排期里 FS 占比接近 100%,基本可以判定团队在用“串行思维”做项目,压缩并行空间;如果 FS 占比低于 60%,则需要警惕,可能有大量依赖被错误地标成了 SS/FF,导致真正的交付交接点被隐藏起来。

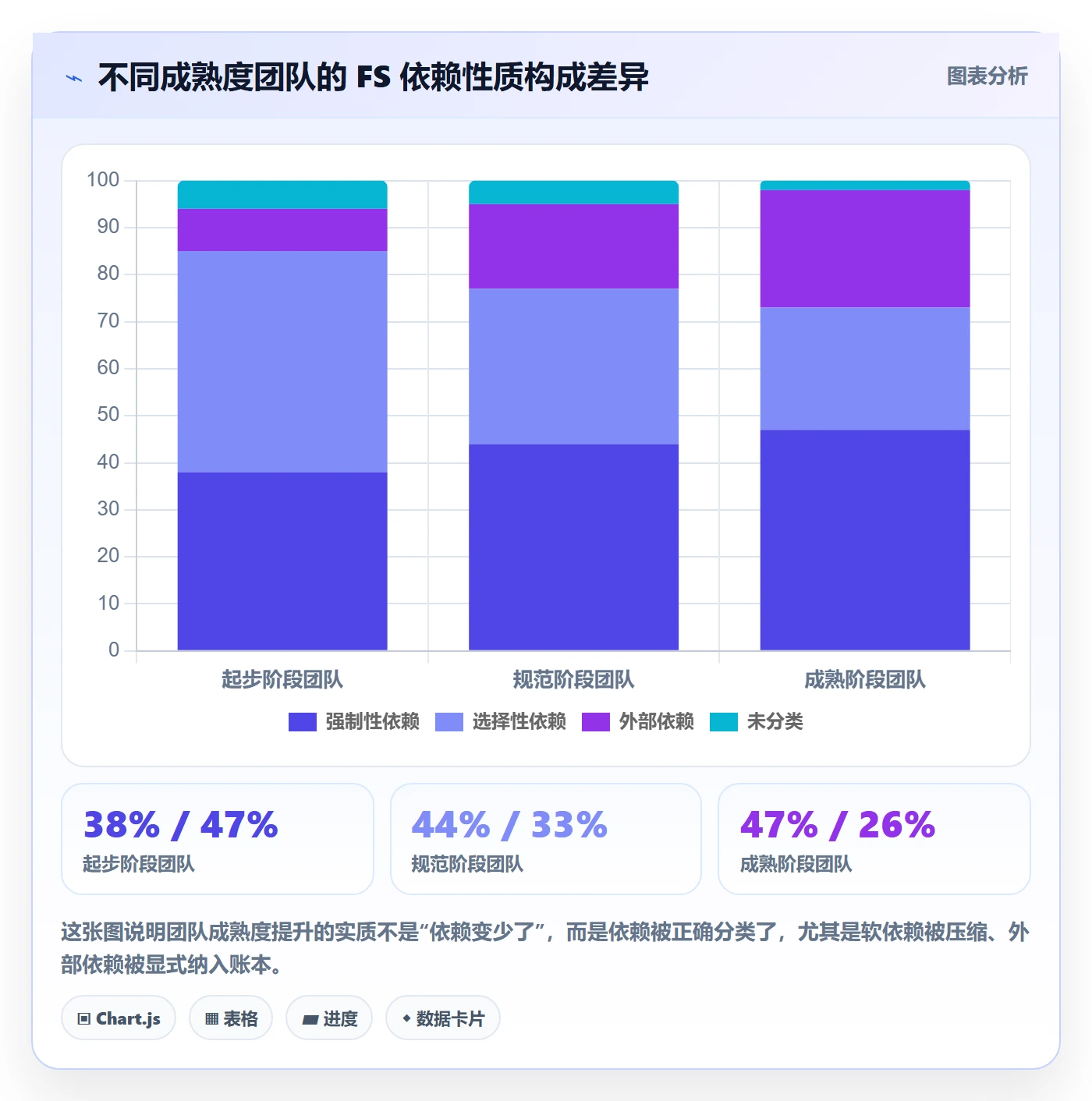

2. FS 依赖的四种性质:硬依赖不等于所有依赖
比类型更容易被忽略的是性质。同样是 FS 依赖,“混凝土养护 7 天才能拆模”和“我们习惯先做完设计评审再开始开发”在管理强度上完全不是一回事,但在甘特图上长得一模一样。
(1)强制性依赖(硬依赖)
由物理规律、法规要求或技术约束决定,不可压缩、不可调整。比如硬件必须打完样才能做可靠性测试。这类依赖必须写死,且要在评审会上明确标注,不接受“压缩一下”的讨价还价。
(2)选择性依赖(软依赖)
由团队偏好、流程习惯或历史经验决定,本质上可以调整。比如“我们一向是先出完整 PRD 再开发”。软依赖是 PMO 最大的优化空间,也是最大的伪造成本来源,很多团队把软依赖当硬依赖写死,等于自己把工期锁死了。
(3)外部依赖
前置方不在项目团队控制范围内,比如供应商、监管机构、客户方接口人。这类依赖的最大风险不是延期,而是延期不可见,因为不在自己的看板里,没人盯着。
(4)内部依赖
前置与后置都在同一项目团队内,理论上协调成本最低,但实际上因为“都是自己人”,反而最容易口头承诺、不落账。
我在做依赖评审时有一条硬规则:每条 FS 依赖必须标注“强制 / 选择”与“内部 / 外部”两个维度。四种组合的管理动作完全不同:强制性外部依赖要提前锁档期和备选方案,选择性内部依赖可以直接砍掉或改成 SS。

3. 一条合法的 FS 依赖,必须具备三要素
这是我在团队里推得最狠的一条规则。任何一条写进系统的 FS 依赖,必须同时具备以下三要素,缺一个就不允许进入基线排期。
(1)明确的交付物
不能是“开发完成”,必须是“提测包 + 部署说明 + 已知问题清单”。交付物必须是名词,是可以被打包、被传递、被签收的东西。凡是写成动作的依赖描述,都是不可验收的。
(2)可验证的验收标准
接收方凭什么说“收到了”?测试用例通过率?接口联调成功率?硬件参数的实测报告?没有验收标准的依赖,最终一定演变成“你说没完成,我说完成了”的扯皮。
(3)明确的时间语义(含 Lag / Lead)
FS 依赖不是天然的“零间隔”。现实中大量依赖带有 Lag:混凝土养护 7 天、翻译校对滞后 2 天、财务结账滞后 3 个工作日。Lag 必须写进依赖本身,而不是塞进后置任务的工期里。塞进工期里,就没人知道这 3 天是等待还是工作,一旦前置延期,后置的缓冲就被无声吃掉。

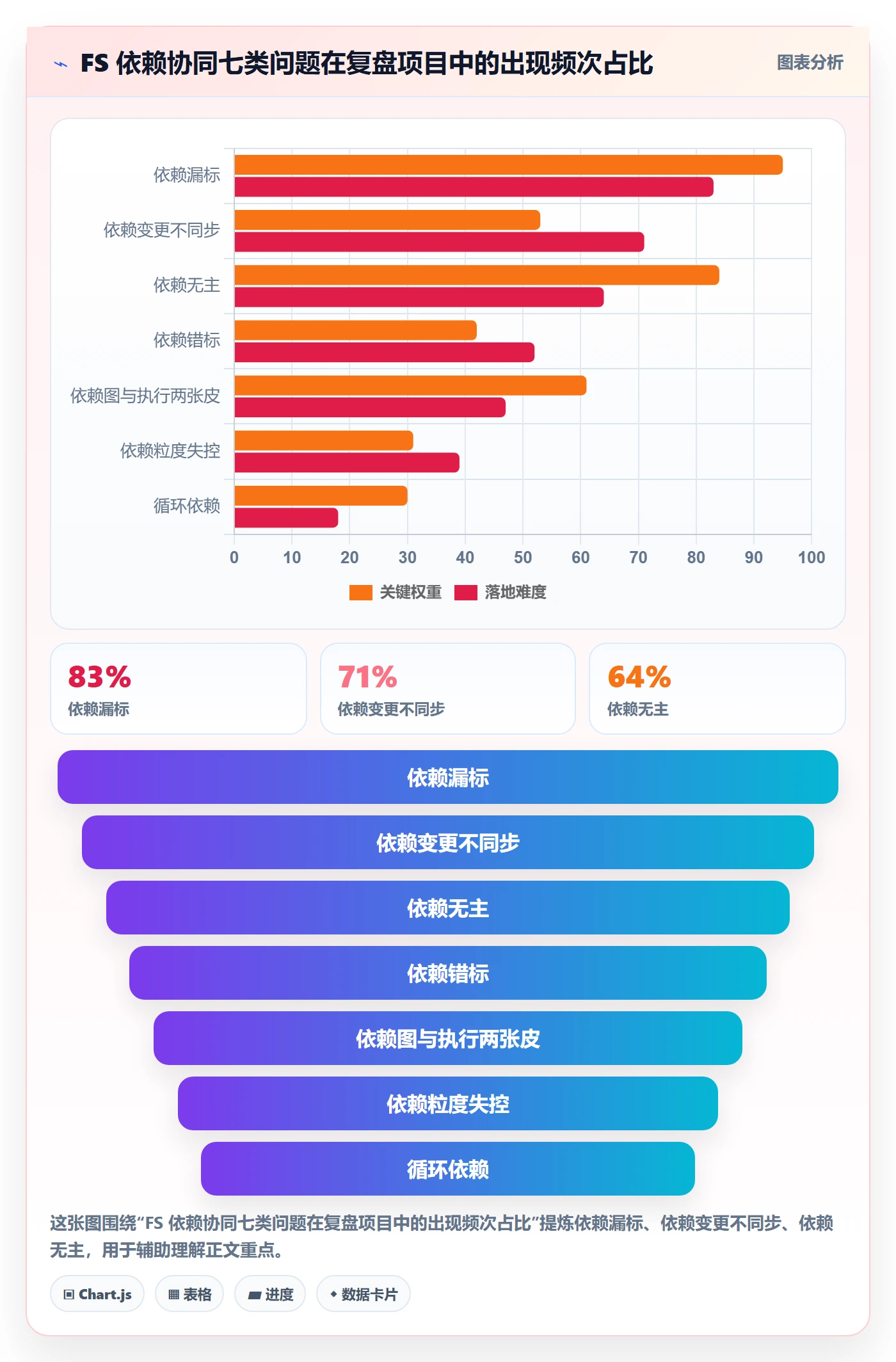

三、PMO 在 FS 依赖协同中的七个常见问题
下面这七个问题,是我在复盘和咨询中重复遇到频率最高的。我按“表现,后果,根因”的结构写,方便你对照自查。
1. 依赖漏标:排期时没人认领“前置任务”
表现:排期会上大家各自报自己的任务和时间,很少有人主动说“我这项需要等某部门的某个交付物”。跨部门、跨项目的依赖尤其容易被漏掉,因为它不属于任何一个团队的“分内事”。
后果:关键路径被低估,排期表看起来可行,执行到一半才发现前面有一堵墙。更糟的是,漏标的依赖通常在项目中期才暴露,此时调整成本已经很高。
根因:排期流程中没有强制性的依赖识别环节。任务清单是自下而上汇总的,依赖却需要横向交叉才能发现,这两件事用的是完全不同的方法。
2. 依赖错标:把“顺序”当“依赖”,把软依赖当硬依赖
表现:排期里出现大量“先做 A 再做 B”的 FS 依赖,但追问为什么不能并行时,答案是“我们一直这么做”“领导要求先出文档”。
后果:工期被人为拉长,并行空间被压缩,项目周期比实际需要的长 20%,40%。团队还会产生一种错觉:我们很忙,因为我们确实每一步都在等。
根因:缺少对依赖性质的强制分类。类型标注了 FS/SS,但没有标注强制/选择,导致所有连线被同等对待。
3. 依赖无主:跨部门依赖没有 owner
表现:依赖关系挂在两个任务之间,但没有人对这条依赖本身负责。前置方认为“我做完了自然会通知”,后置方认为“他会告诉我什么时候能开始”,结果两边都在等对方。
后果:依赖状态无人更新,风险无人上报,等到日站会暴露时已经晚了 3,5 天。跨部门依赖的隐性等待,是项目中最贵的时间成本之一。
根因:管理对象错位。团队管理的是任务,而依赖是任务之间的“关系”,关系没有天然的责任人,必须显式指派。
4. 依赖变更不同步:前置延期了,后置还在按原计划走
表现:前置任务延期 5 天,但那个信息停留在前置团队的日报里、或者某个群聊里,后置团队的计划纹丝不动。
后果:延期像多米诺骨牌一样逐级放大。前置延 5 天,后置因为启动晚了、压缩了测试时间,最终交付延了 12 天,延期在传递过程中会被放大 1.5 到 3 倍,这是我复盘时反复观察到的现象。
根因:依赖变更没有统一的触发机制。变更信息靠人传,而人的传播是有延迟和损耗的。
5. 依赖粒度失控:排期连成蜘蛛网
表现:一份 150 个工作项的排期里有 200 多条依赖,密密麻麻,没有人能一眼看懂关键路径。开评审会时,大家盯着图看五分钟,然后决定“就这样吧”。
后果:排期图失去沟通价值,退化成“交差用的文档”。团队实际执行时看的是自己的任务清单,不是这张图。当一张排期图没人看,它就已经死了。
根因:依赖标注没有颗粒度标准。一个人天级的任务、一个跨月的里程碑,被用同一种方式连线。
6. 依赖图与执行两张皮:图是给别人看的
表现:系统里维护着精美的依赖关系,但团队实际协调靠群聊和口头。系统里的依赖关系一个月没更新,实际执行早就变了样。
后果:所有基于依赖图的预警、关键路径分析、影响面评估全部失效。PMO 基于失真的数据做决策,本质上是在凭感觉管理。
根因:依赖维护的成本太高,而从中获得的价值太低。团队没有动力去更新一个“只用来汇报”的字段。
7. 循环依赖与“甩锅链”
表现:A 等 B,B 等 C,C 又等 A。或者更隐蔽的形式:设计说等需求确认,产品说等设计评估,两边僵住。
后果:项目在某个节点整体卡死,且因为没有“明确的责任方”,变成了一个无人推动的死结。
根因:缺乏依赖关系的静态检查机制,以及缺乏打破循环的仲裁规则。循环依赖在系统里其实是可以被自动检测出来的,但大多数团队根本没有做这件事。

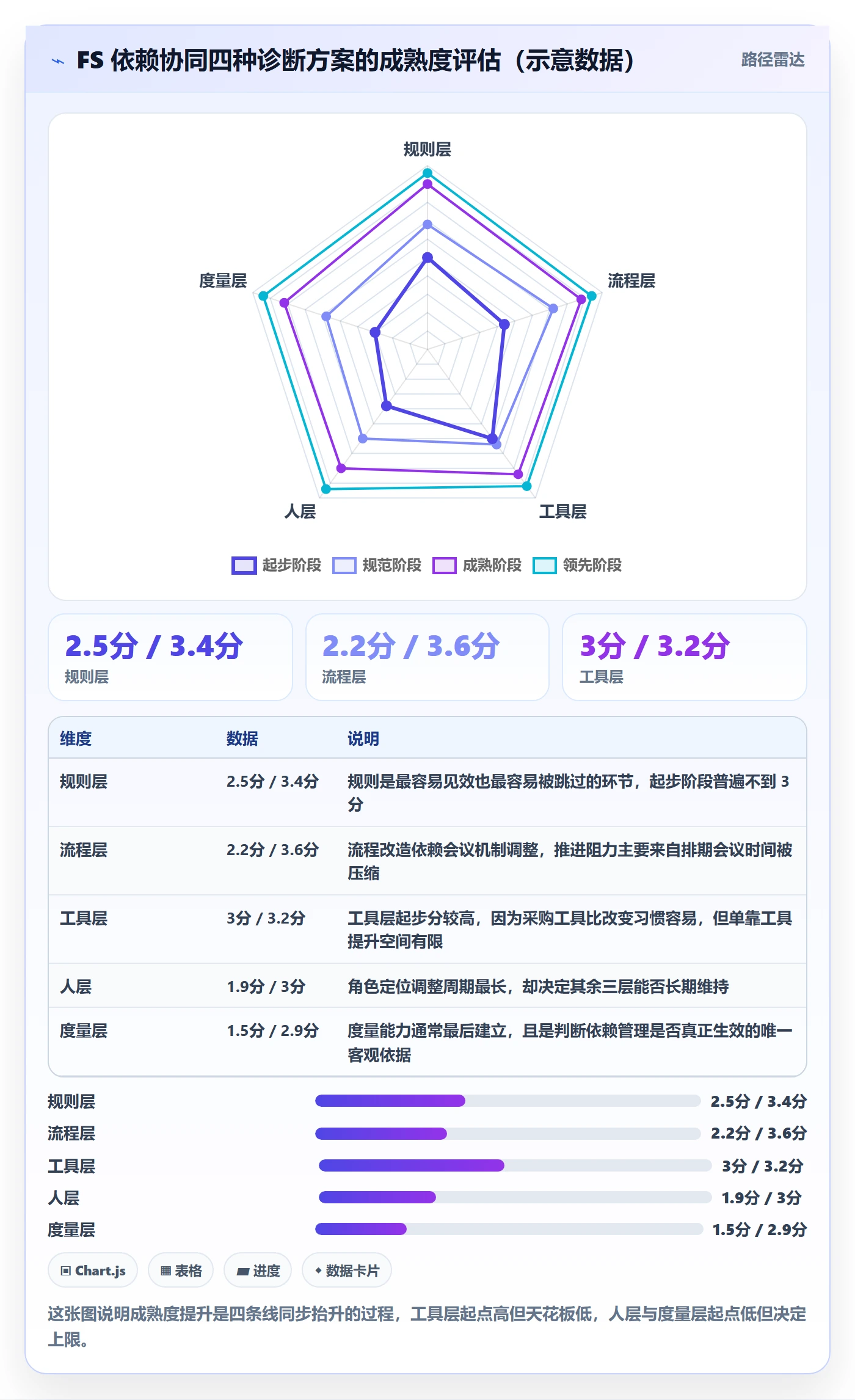

四、根因拆解:为什么同一个坑年年都在踩
把问题列出来容易,解释为什么这些问题反复出现才难。我的判断是,FS 依赖协同失效从来不是单一原因,而是规则、流程、工具、人四个层面同时缺位的结果。只在一个层面使劲,永远解决不了问题。
1. 规则层:没有统一的依赖标注规范
这是最基础也最容易被跳过的一层。大多数团队从来没有正式定义过“什么叫一条合格的依赖”。于是每个人按照自己的理解标注:有人标任务先后顺序,有人标交付物交接,有人标资源冲突。
规则缺位的直接后果是数据不可比。当一份依赖清单里混杂着三种不同语义的连线时,任何基于它的分析都是无效的。我见过团队试图做关键路径自动识别,结果系统给出的关键路径和实际完全对不上,原因就是依赖数据本身是脏的。
2. 流程层:依赖评审没有嵌入排期流程
大多数团队的排期流程是:各团队报任务 → 汇总 → 排时间 → 定基线。依赖识别因为没有明确的流程位置,被默认成“大家自觉做”的事情。
但依赖识别本质上是一项横向交叉工作,它需要有人主动问:“你这项任务的输入是什么?从谁那里来?什么时候来?”这个问题不在任何人的职责清单里,就没人会问。
我的建议很具体:在排期会议中单独设置一个“依赖穿行”环节,时长不低于排期总时长的三分之一。在这个环节里,参会者只能做一件事,逐条确认依赖的交付物、验收标准和 owner。这个环节不讨论工期,只讨论依赖。
3. 工具层:工具用成了“画图工具”,而不是“规则引擎”
工具层的问题不在工具有没有依赖功能,而在于团队怎么用它。很多团队把项目管理工具当成甘特图绘制器:连完线,导出图片,贴进汇报材料,然后就结束了。
真正有价值的用法是让工具承担三件事:把规则变成字段、把变更变成通知、把状态变成可计算的数据。如果依赖只是一个视觉连接,它就不会产生任何自动化的管理动作,自然也没人愿意维护。
4. 人层:PMO 被当成“催办角色”而非“规则维护者”
这是最根本的一层。当一个组织认为 PMO 的价值在于“盯得紧”,那么所有资源都会投入到催进度上,而规则的建立、账本的维护、机制的设计则无人负责。
我常打一个比方:PMO 如果每天都在救火,说明它从来没有花时间做过防火设计。催办的上限是团队执行力的上限,而规则设计的上限是组织能力的上限。
更深一层的问题是,依赖管理的收益是“反事实”的,因为你没让某件事发生,所以没人知道你做了什么。前置延期了,但如果后置及时调整、最终没影响交付,这件事在汇报里就消失了。这使得依赖管理的价值很难被看见,也就很难持续获得投入。
5. 这四个层面的投入产出并不对等
我给团队做诊断时,会按下面这个顺序推进:先立规则,再改流程,然后配工具,最后调整人的角色。反过来做(先买工具、再定流程)是效率最低的路径,因为这等于让工具去承载一个还没有被想清楚的规则体系。

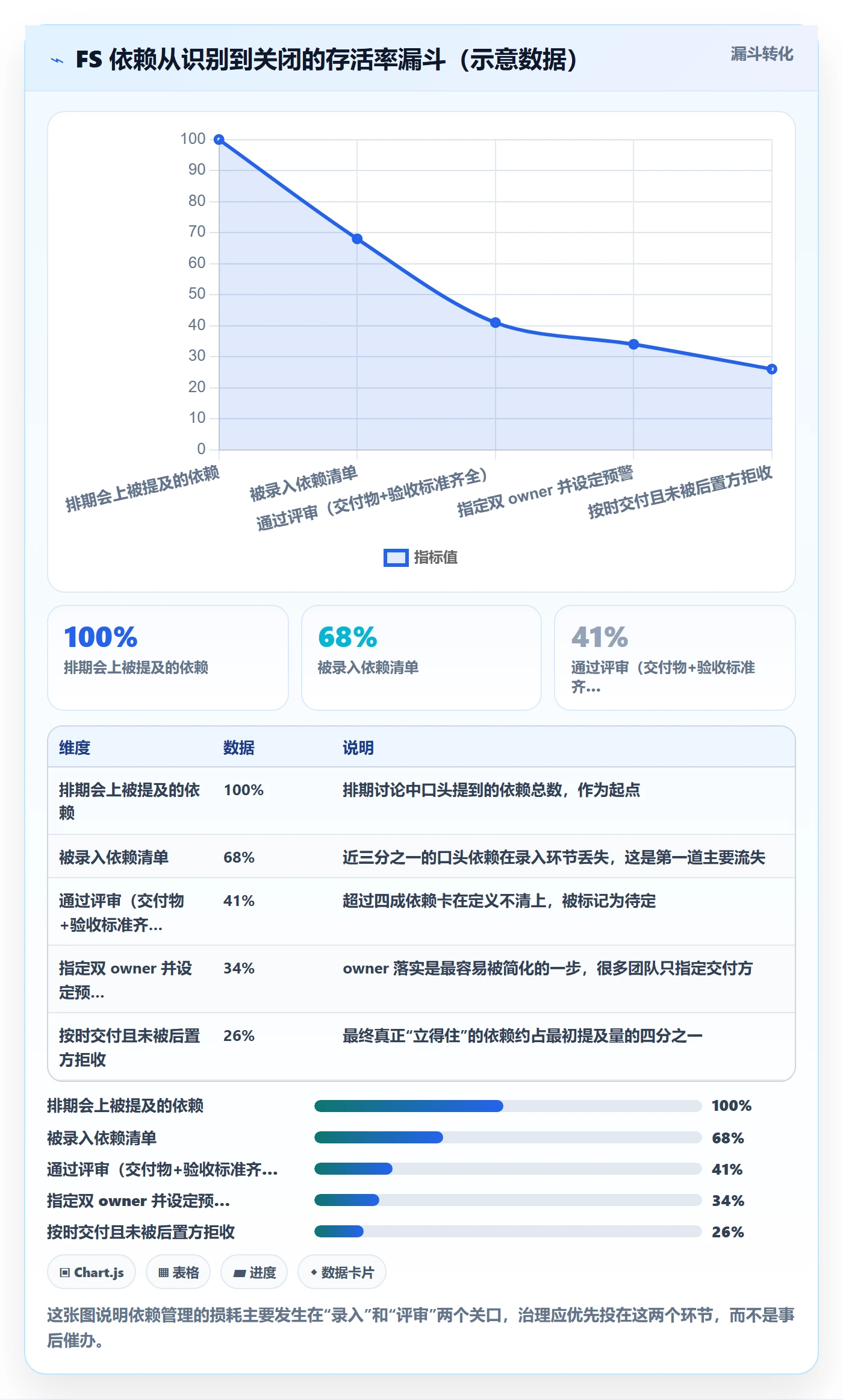

五、可落地的 FS 依赖协同实践:依赖生命周期五步法
下面这套方法是我在多个项目里反复试错后沉淀下来的。它不是原则清单,而是一条依赖从“被识别”到“被关闭”的完整路径。每一步我都写清了做什么、怎么做、注意什么。
1. 第一步:建账,用一份 12 字段的依赖清单把依赖变成对象
依赖之所以难管,是因为它在大多数团队里不是“对象”,而是“关系”。关系没有 ID、没有状态、没有 owner,所以无法被追踪。把依赖实体化,是全部工作的起点。
下面这份字段设计是我目前用得最顺的一版,12 个字段,覆盖识别、承诺、跟踪三个阶段。
{
"dependency_id": "DEP-2024-0317",
"name": "智能网关固件提测包交付",
"from_task": "TASK-DEV-118 固件开发",
"to_task": "TASK-QA-042 系统联调测试",
"type": "FS",
"nature": "mandatory", // mandatory | discretionary
"scope": "external", // internal | external
"lag_days": 2, // FS+2,等待期不并入后置工期
"deliverable": "提测包 + 部署说明 + 已知问题清单",
"acceptance_criteria": "冒烟用例通过率 >= 95%",
"owner_from": "张工(固件组)",
"owner_to": "李工(测试组)",
"commit_date": "2024-06-18",
"warn_threshold": "T-5 / T-3 / T-1",
"status": "in_progress", // planned | in_progress | at_risk | delivered | closed
"change_log": []
}
注意什么:Lag 必须是独立字段,不能嵌进后置任务工期;nature 和 scope 必须强制填写,不允许留空;change_log 必须不可篡改,这是后续做延期归因的证据链。
2. 第二步:评审,把依赖评审做成排期会的固定环节
我的做法是把排期会拆成两段:上半段各团队报任务和工期,下半段只做“依赖穿行”。穿行环节按依赖清单逐条过,每条停留不超过 2 分钟,只确认三件事:交付物是否明确、验收标准是否可验证、owner 是否落实到人。
评审环节有一条硬规则:凡是当场答不出交付物和验收标准的依赖,一律标记为“待定”,不得进入基线排期。这条规则刚推的时候会有阻力,因为很多依赖确实说不清楚。但正是这些说不清楚的依赖,才是项目中期的最大隐患。
3. 第三步:授权,每条依赖两个 owner,三级预警
依赖必须有两个 owner:交付方 owner 负责“按时交出合格交付物”,接收方 owner 负责“收到后按约定时间启动并及时反馈问题”。只有交付方 owner 的依赖,本质上是无人负责的。
预警用三级阈值比较实用:T-5 提醒交付方确认进度,T-3 若状态未更新则升级到项目经理,T-1 若仍无进展则触发后置任务的计划调整评估。这个节奏适合以周为单位的迭代,长周期项目可以按比例放大到 T-10 / T-5 / T-2。
4. 第四步:变更,走统一入口,自动广播

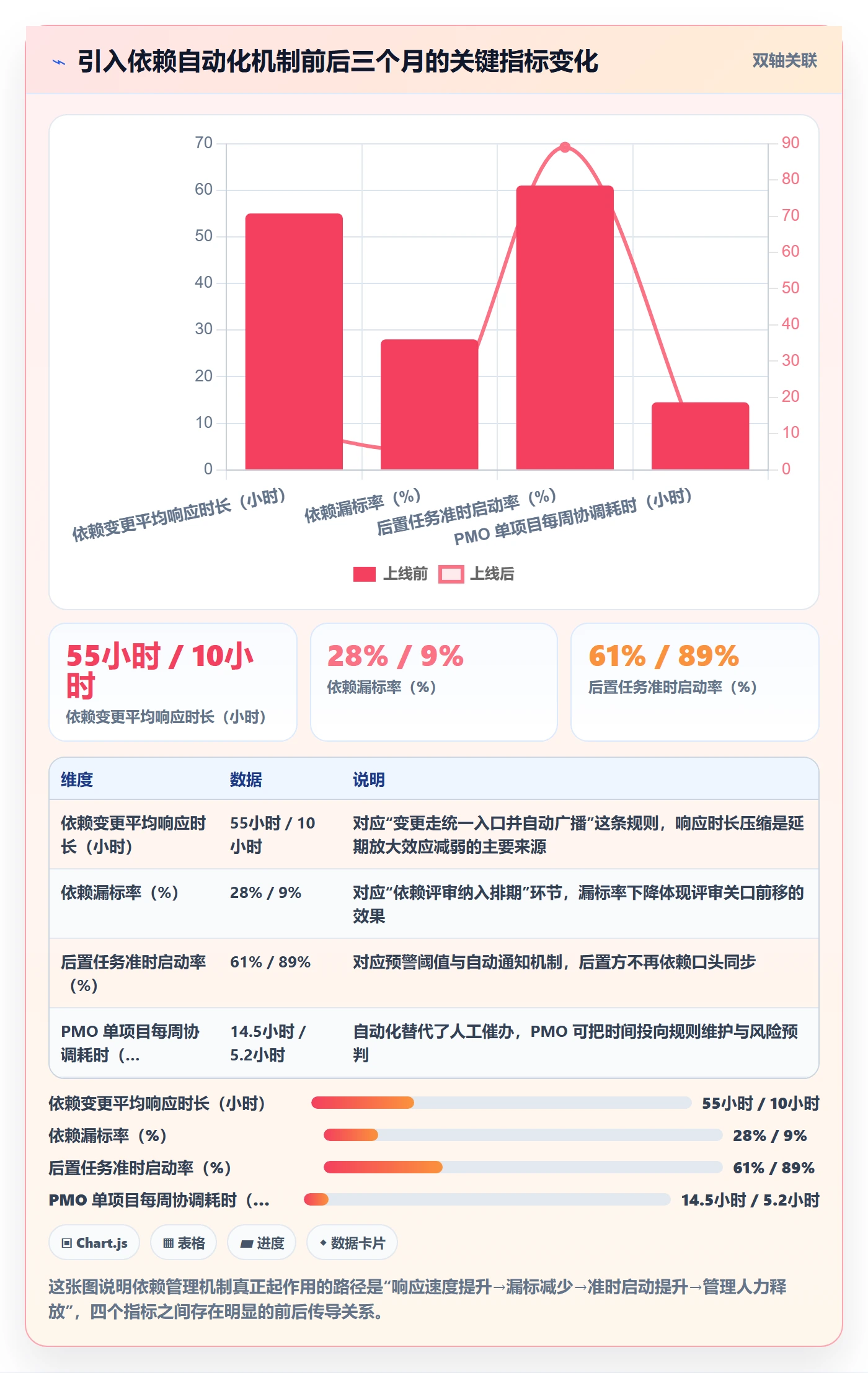

依赖状态或承诺日期发生任何变化,必须从统一入口修改,不允许在群聊里口头同步。修改动作会自动触发三件事:通知后置 owner、记录变更日志、重新计算受影响的关键路径。
这一步是整个方法里价值最高的。把“通知”从人的职责变成系统的动作,是消除延期放大效应的唯一可靠方式。我在一个项目里做过对比:依赖变更改为系统自动广播之后,后置任务的响应时间从平均 2.3 天缩短到 0.4 天。
5. 第五步:复盘,用依赖健康度做定期体检
依赖管理是否有效,不能靠感觉判断。我通常用一个复合指标来度量,每两周算一次:
依赖健康度 = 0.30 × owner覆盖率 + 0.25 × (1 - 依赖漏标率) + 0.25 × 依赖按时交付率 + 0.20 × (1 - 缓冲超支率) // 各分项建议基准 // owner覆盖率 >= 95% // 依赖漏标率 // 依赖按时交付率 >= 85% // 缓冲超支率
这四个分项里,我最看重的不是“按时交付率”,而是“owner 覆盖率”。因为覆盖率是可控的,而交付率受太多外部因素影响。先把覆盖率拉到 95% 以上,交付率自然会跟着改善。

六、用工具把规则固化:以 PingCode 为例
规则和流程定好之后,最后一步是让工具承担重复劳动。这一节我用 PingCode 举例说明怎么落地,它主要面向中大型企业和 100 人以上的组织,在依赖建模、自动化触发和私有化部署方面比较贴合我上面说的这套方法。
1. 依赖关系建模:把刚才那 12 个字段变成结构化属性
第一步是把依赖从“连接线”升级成“工作项属性”。在 PingCode 里,我通常的做法是给需求、任务、缺陷这类工作项配置前置与后置关系,并额外挂载自定义字段来承载 nature(强制/选择)、scope(内部/外部)、lag_days(滞后天数)、deliverable(交付物)和 acceptance_criteria(验收标准)。
这一步的意义在于依赖数据从此可被筛选、可被统计、可被校验。比如我可以直接筛出“所有 scope=external 且 nature=mandatory 的依赖”,这些就是需要提前锁档期、准备备选方案的高风险项。
2. 自动化触发:让变更通知脱离人工
第二部分是自动化规则。我配置的最核心一条是:当前置工作项的承诺日期发生变更时,自动给后置工作项的 owner 发送通知,并同步更新后置任务的预警状态。
再叠加两条辅助规则:前置工作项状态变为“已完成”时,通知后置 owner 进入待接收状态;依赖的预警阈值被突破时,自动在工作项上打标签并推送至项目群,而不是等人在日站会上问出来。
这三条规则合起来,解决的正是前面反复提到的“依赖变更不同步”问题。人工通知的延迟是无法通过管理要求消除的,只能通过机制消除。
3. 可视化:甘特图上的依赖与关键路径
第三部分是可视化。在 PingCode 的甘特视图里,依赖关系会以连线形式呈现,关键路径可以被识别出来。我在做项目周会时只用一张图:只看关键路径上的依赖及其状态。
原因很简单,非关键路径上的依赖延期,消耗的是缓冲;关键路径上的依赖延期,消耗的是交付日期。把注意力集中在前者上,管理效率会提升一个量级。这也是前面提到的“依赖粒度失控”问题的一种解法:不是把所有依赖都同等对待,而是用关键路径做过滤。

4. 私有化部署与既有工具迁移
对于 100 人以上的中大型组织,数据边界通常是绕不开的议题。PingCode 支持私有化部署,依赖关系、交付物定义这类涉及排期与责任人的敏感数据可以留在企业内网。这一点在制造业、金融、政企类客户的项目集管理场景里尤为关键。
另一个现实问题是存量工具迁移。很多团队已经在一个既有平台上积累了两三年的项目数据,切换成本高。PingCode 支持从 Jira 平滑迁移,包括工作项、字段映射和关系数据,这一点对依赖管理尤其重要,因为依赖关系如果迁移丢失,等于历史排期的逻辑链断掉了,后续做延期归因就没有依据。
5. 一个我踩过的配置坑
最后说一个反面经验。我早期图省事,把 lag_days 直接加进了后置任务的工期里,结果导致两个问题:一是后置任务的前置条件看起来总是“已满足”,预警机制失效;二是做延期归因时,无法区分“等待时间被吃掉”和“执行时间超标”。
后来改成 lag 独立字段,并且要求在依赖定义时显式写明“这 2 天是技术等待还是资源等待”,问题才解决。凡是能在字段层面区分的信息,就不要塞进工期里去模糊处理。
七、不同情况下的行动建议

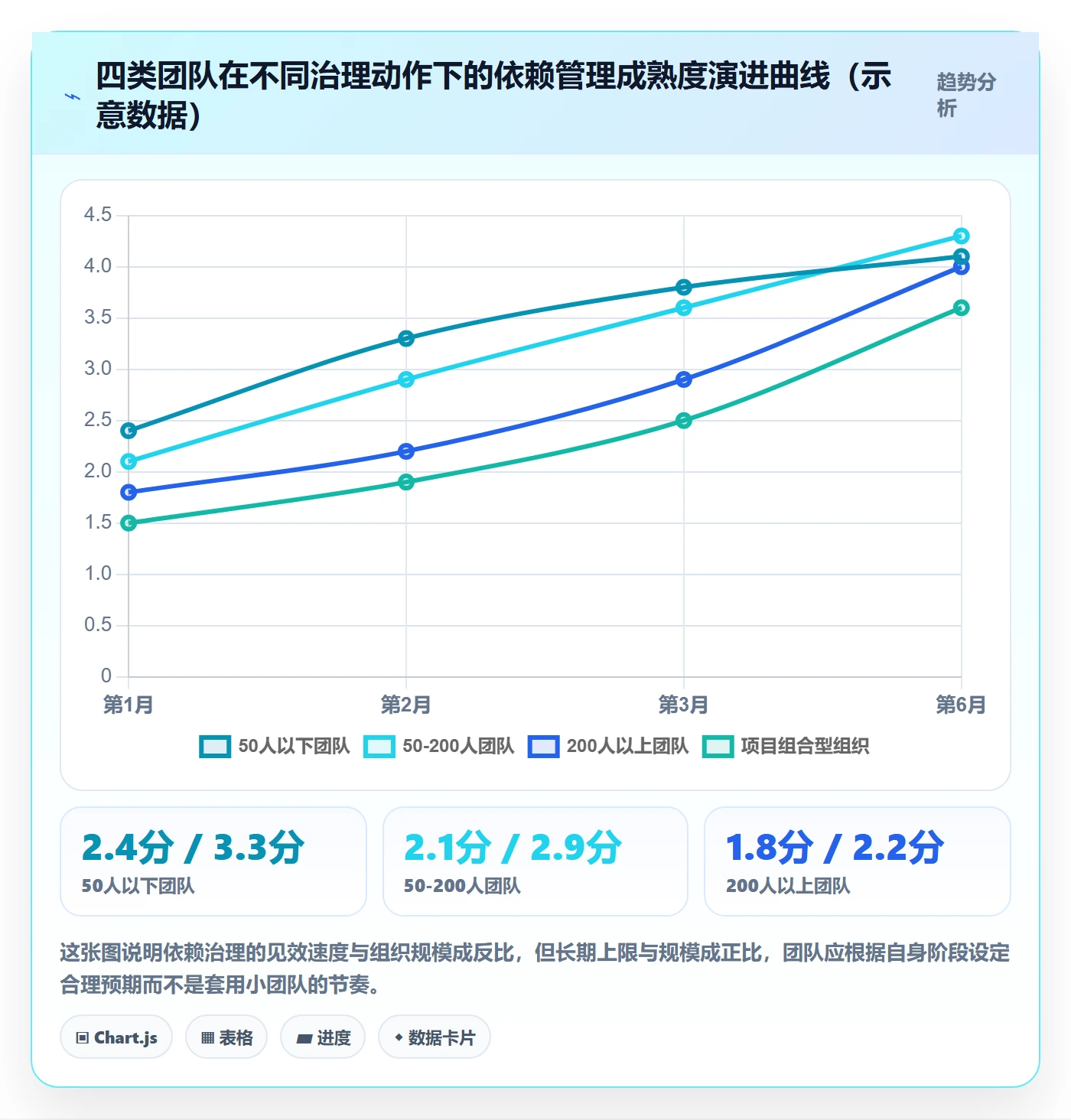

这套方法不是所有团队都该全量照搬。我按团队规模和项目复杂度分了四类,给出不同的起点建议。
| 团队情形 | 优先动作 | 暂时可以放弃的 | 预期见效周期 |
|---|---|---|---|
| 50 人以下,单项目为主 | 先在依赖清单里把 owner 覆盖率拉到 100%,用一张共享表格即可 | 暂时不做自动化预警和关键路径计算 | 2,4 周 |
| 50,200 人,跨职能项目 | 建立依赖评审环节 + 三级预警阈值,开始用工具的依赖字段替代图纸 | 暂不做依赖健康度复合指标,先看 owner 覆盖率单项 | 1,2 个月 |
| 200 人以上,多项目集 | 统一依赖字段规范 + 依赖自动化通知 + 项目集级别的依赖总账 | 不要一开始就追求全量依赖可视化,先做关键路径 | 2,3 个月 |
| 项目组合管理,并行 5 个以上项目 | 资源冲突与依赖冲突分开治理,建立跨项目依赖仲裁机制 | 放弃“一条依赖一个负责人”的简单模型,改用依赖链 owner | 3,6 个月 |
这里我要特别提醒第 1 类团队:不要因为团队小就跳过规则建设。我见过太多 30 人团队靠口头协调跑得很快,一旦扩到 80 人,历史习惯瞬间失效。规则建设的最佳时机是它还不需要的时候。
第 4 类团队则要警惕另一个极端:把跨项目依赖用单项目的方式去管,给每条依赖指定一个负责人,结果是这个人对不归自己控制的资源负责,最终只能变成形式主义。跨项目场景下,依赖的 owner 应该是依赖链而不是单点。

八、取舍:管到什么程度算合适
依赖管理有一个反直觉的规律:管得太少会失控,管得太多会僵化,而僵化带来的损失往往比失控更隐蔽。下面是我在四个关键维度上的取舍建议。
1. 粒度取舍:多细的依赖值得标注
我的经验阈值是:只标注工期超过 3 人天、或者跨团队交接的依赖。低于这个粒度的任务依赖,用任务清单的先后顺序表达即可,不必进依赖账本。
原因是管理成本。一条依赖的完整维护成本(识别、评审、跟踪、变更、复盘)大约在 20,30 分钟。一个 200 条依赖的项目,光维护成本就是 60,100 小时。如果这些依赖中的大部分并不在关键路径上,这笔投入就是净亏损。
2. 覆盖率取舍:100% 还是 80/20
我倾向 80/20:把 80% 的精力投在关键路径依赖和外部依赖上,其余依赖做到“有记录、不跟踪”。
但有一个例外,owner 覆盖率必须做到接近 100%。因为 owner 缺失是唯一一个“不花额外跟踪成本就能避免”的问题。指定一个 owner 只需要 30 秒,但它决定了这条依赖出问题时有没有人管。
3. 硬软依赖判断取舍
当你不确定一条依赖是硬是软时,我建议先按“软”处理,然后在评审会上由业务方举证为什么必须按“硬”排。举证责任放在主张约束的一方,可以有效压缩那些“我们一直这么做”的惯性依赖。
这个做法刚开始会遇到阻力,但效果很明显。我在一个项目上做过统计:同样一份 132 条 FS 依赖的排期,第一次评审后,有 31 条被从“硬”改成了“软”,释放出的并行窗口相当于关键路径缩短了 9 天。

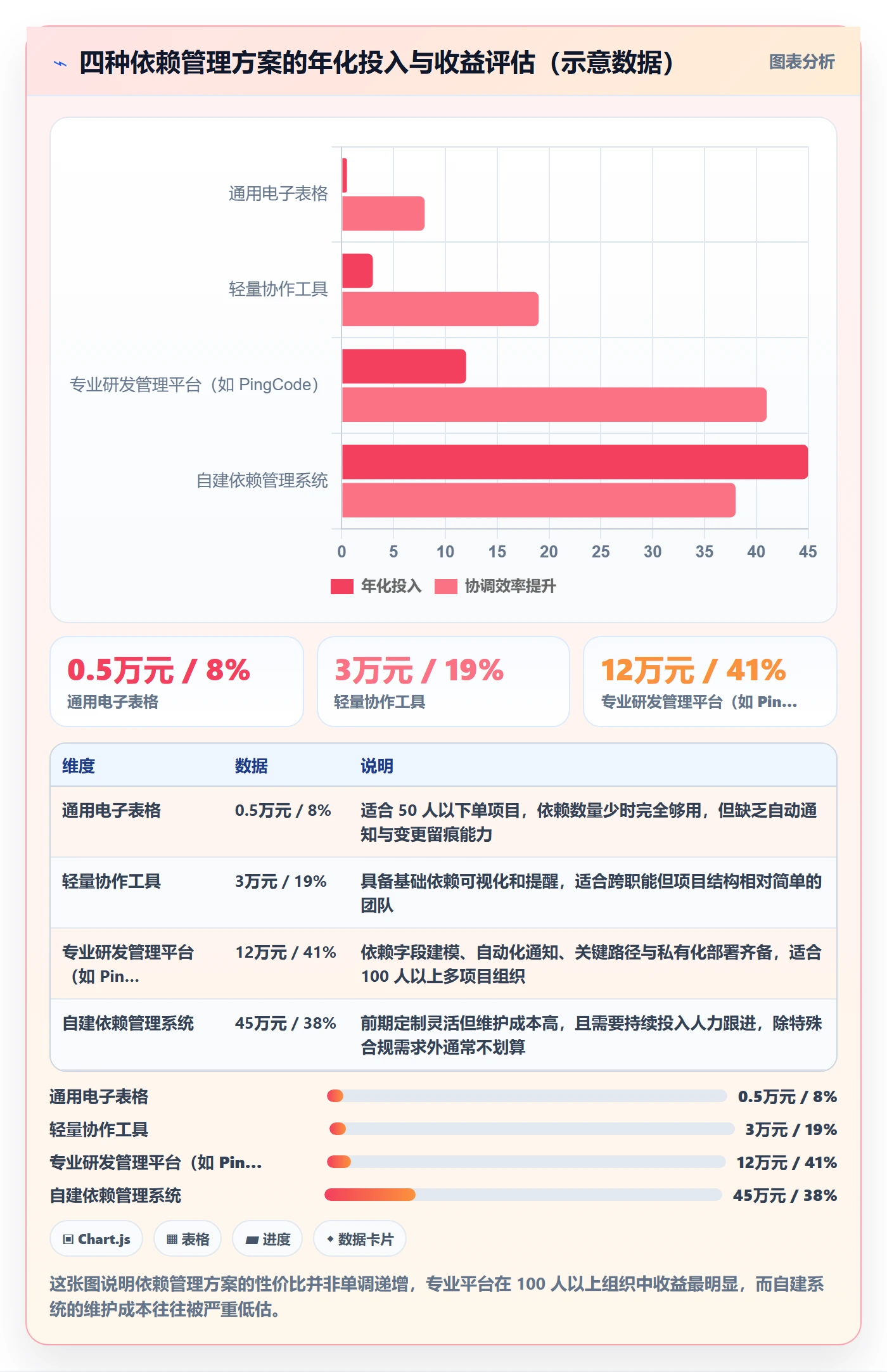

4. 工具投入取舍:自建、采购还是用通用表格
这个取舍取决于依赖规模和协作半径,下面这张图是我对不同方案的成本收益判断(示意数据,仅供决策参考)。

我的判断是:当项目数量超过 5 个、或者单个项目的跨部门依赖超过 40 条时,通用表格就开始成为瓶颈。在此之前,先练规则,工具可以后补。

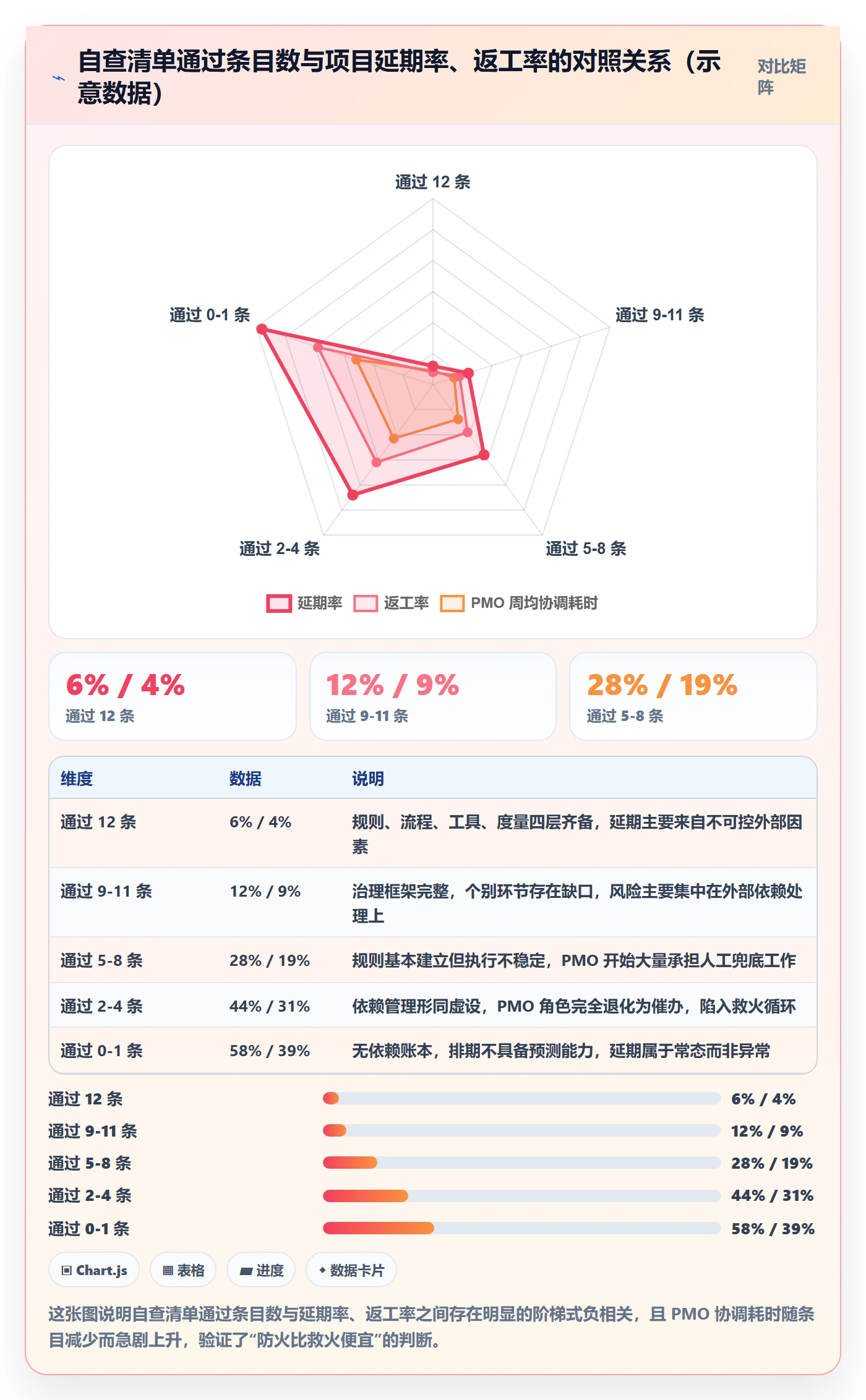

九、一份可以直接用的 FS 依赖自查清单
下面这 12 条,是我每次做依赖管理诊断时都会过一遍的。建议你把它打印出来,或者贴在项目管理看板上,每两周对项目做一次快速自查。
- 依赖清单是否存在,且是否是唯一版本?如果存在多个版本(表格、文档、系统各一份),先统一,再谈其他。
- 每条 FS 依赖是否都有唯一的依赖 ID?没有 ID 就无法被引用、无法被追踪、无法做变更日志。
- 依赖描述是否写成名词性的交付物?“开发完成”不合格,“提测包 + 部署说明 + 已知问题清单”合格。
- 每条依赖是否有可验证的验收标准?标准要能回答“接收方凭什么判定收到了”。
- Lag 是否作为独立字段管理,而不是并入后置任务工期?这一条决定了你是否能区分“等待被吃掉”和“执行超标”。
- 每条依赖是否标注了强制 / 选择性质?软依赖占比较高的排期,说明存在优化空间。
- 外部依赖是否被显式识别并单独跟踪?外部依赖的最大风险是不可见,不在你系统里的依赖等于不存在。
- 每条依赖是否有交付方和后置方两个 owner?只指定一个 owner 的依赖,在交接处一定会断。
- 预警阈值是否设定,且是否有人对阈值触发负责?设了阈值没人响应,等于没设。
- 依赖变更是否走统一入口,且变更后自动通知后置方?靠群聊通知的团队,延期放大倍数通常是系统的 2 倍以上。
- 关键路径上的依赖是否被单独识别和展示?周会上只看这张图,管理效率会显著提升。
- 是否有定期计算的依赖健康度指标,且指标是否在改善?没有度量的管理,三个月后一定回到原点。
这 12 条里,如果只能做到 3 条,我会建议先做第 1、8、10 条,统一账本、双 owner、变更统一入口。这三条覆盖了依赖失效最主要的三个漏斗口。

十、结语:把依赖从“关系”变成“对象”
回到开头那个项目。后来我们做的事情其实很简单:先建了一份依赖清单,把 213 条连线逐条过了一遍,最后保留下来的只有 96 条,其余的不是重复标注,就是被误标为 FS 的软依赖。然后再给这 96 条补上交付物、验收标准和双 owner。整个动作花了三周,没有买任何新工具。
下一轮迭代,这个项目的延期从 41 天变成了 9 天。
我讲这个案例不是为了说明“流程万能”,而是想强调一个更基础的判断:FS 依赖管理的核心,是把依赖从“关系”变成“对象”。关系是看不见的,对象是可追踪的;关系靠人记,对象靠系统管;关系出问题是扯皮,对象出问题是数据。
大多数团队的依赖管理困境,本质上是停留在“关系”层面,画了很多线,但没有一条线是有身份、有责任人、有状态、有历史的。工具能帮你把对象管好,但前提是你先定义了什么叫“一个合格的依赖对象”。
如果你现在就想开始,我建议的下一步动作只有一个:把当前项目的依赖单独拉一张清单出来,先只填四个字段,交付物、验收标准、交付方 owner、接收方 owner。不需要工具,不需要流程改造,一张表就行。填完你就会知道,你的项目里到底有多少条依赖是真的、多少条是画上去的。
这个动作大概需要半天时间。而它可能帮你省下的,是下一个 deadline 前的那几周通宵。
常见问题解答(FAQ)
1. FS依赖到底指什么?和项目管理里说的‘任务先后顺序’是一回事吗?
我们PMO最近在梳理排期规则,领导让我把‘FS依赖’管起来,但我一直有个疑惑:FS不就是Finish-to-Start,前置任务完成、后置任务才能开始吗?那它和普通的‘任务A做完再做B’有什么区别?会不会我一直在管的其实就是顺序,而不是依赖?
FS(Finish-to-Start,完成,开始)是四种依赖类型里最常用的一种,定义是‘前置任务完成后,后置任务才能开始’。但它和‘任务先后顺序’不是一回事:顺序是排期时人为安排的执行次序,而依赖是任务之间客观存在的约束关系。判断依据很简单,如果前置任务延期,后置任务是否必须跟着延期?
如果是,那就是真依赖;如果只是‘习惯上先做A再做B’,那就是顺序,不是依赖。可执行做法:在依赖清单里给每条依赖标注类型(FS/SS/FF/SF)和是否强制(强制依赖/软依赖),凡是标FS的,必须能回答‘前置不完成,后置为什么不能启动’,答不上来的就降级为顺序,避免排期被伪依赖锁死。
2. 排期时怎么判断一条依赖该不该标成FS?有没有可操作的判断口径?
我们团队每次排期都会吵:开发说测试必须等开发全部完成才能开始,所以是FS;测试说我可以提前写用例、搭环境,不该是FS。我作为PMO夹在中间,不知道怎么判。到底有没有一个统一的口径,能让我们不再靠嗓门大小定依赖类型?
判断口径可以落到三个问题上。第一,前置任务不完成,后置任务是否物理上无法启动?如果后置任务里有任何一部分能提前做(比如写测试用例、准备环境),那它就不该是纯FS,至少应该拆成多个子任务,只对真正被卡住的那部分标FS。第二,前置任务完成后,后置任务是否必须立刻开始?
如果中间允许等待,说明这是软依赖,不是硬FS。第三,这个依赖是否跨部门?跨部门的FS依赖必须设owner和预警阈值,否则最容易变成‘甩锅链’。可执行做法:在排期会上对每条FS依赖做‘三问’,三个问题都指向强制约束才保留FS,否则拆任务或改为软依赖。这样既避免僵化,也让测试、设计等角色有并行空间。
3. FS依赖变更后,怎么保证后置任务的相关方能及时知道并调整?
最让我头疼的不是依赖标错,而是前置任务延期了,后置任务的负责人还在按原计划走,等发现时已经来不及了。我们试过在群里发通知,但消息一多就被刷掉。到底有没有一个机制,能让FS依赖一变,相关方就能自动收到并被迫确认?
核心做法是把依赖变更从‘通知’升级为‘确认闭环’。第一步,统一入口:所有FS依赖的变更(延期、提前、取消)只能在一个地方登记,不能散落在群聊、邮件、口头里。第二步,自动触发:变更登记后,系统或流程自动通知后置任务的owner和其上级,通知里必须包含变更内容、影响的后置任务、建议的新时间。
第三步,强制确认:后置任务owner必须在规定时间内(比如24小时)确认‘已调整’或‘有异议’,未确认的自动升级到PMO。判断依据:如果一条FS依赖变更后,后置任务排期没有变化,那这次变更就是无效的。
可执行做法:先在依赖清单里给每条FS依赖加‘变更影响范围’字段,每次变更后由PMO核对后置任务是否更新,连续两次不更新的项目,纳入复盘。
4. PMO怎么衡量FS依赖管理做得好不好?有没有可量化的指标?
领导问我‘依赖管理到底有没有效果’,我一时答不上来。我们确实建了依赖清单、开了评审会,但感觉还是靠感觉在管。我想知道有没有几个具体的数字,能说明我们的FS依赖协同是变好了还是变差了?
可以用四个可量化指标。第一,FS依赖漏标率:抽查已完成项目,统计排期时未标注但实际存在的FS依赖占比,目标控制在10%以内。第二,依赖变更响应时长:从FS依赖变更登记到后置任务排期更新的平均时长,健康值在1个工作日内。
第三,跨部门FS依赖owner覆盖率:跨部门FS依赖中明确指定owner的比例,目标100%。第四,因FS依赖导致的延期占比:统计所有延期任务里,根因是FS依赖未同步或漏标的比例,这个数字下降就说明管理见效。判断依据:不要只看‘有没有依赖清单’,要看清单是否被使用、变更是否闭环。
可执行做法:每月抽一个已结束项目做依赖健康度复盘,用这四个指标打分,连续三个月下降的项目,把依赖评审前移到排期会议之前,而不是事后补。
核心关键词
文章包含AI辅助创作:FS最佳实践:PMO任务依赖协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432866
读者评论
把FS依赖定性为承诺传递而非箭头连接,这个视角切入得很准。很多PMO确实把精力花在连线美观上,却忽略了交付物和验收标准的确认,导致甘特图好看但执行失控。
依赖漏标率与延期天数的气泡图数据虽然样本小,但趋势很有说服力。实际项目中跨部门依赖漏标确实是常态,排期评审阶段如果没有强制识别机制,后面靠日站会根本补不回来。
强制/选择与内部/外部两个维度的分类很实用。我们团队就是把大量软依赖当硬依赖排进计划,导致工期被自身习惯锁死,并行空间白白浪费,这部分优化空间最大。
PMO从催进度转向定义规则和维护账本,这个定位转变说起来容易做起来难。很多组织里PMO被当成传话筒,缺乏推动依赖评审和变更链式反应的权限,根因往往在组织授权层面。
