很多项目经理在排期复盘时都会遇到同一个尴尬:甘特图看起来逻辑严密,任务依赖也标得清清楚楚,结果项目还是在"最后一公里"翻车。我带过一个 14 人的交付团队,2023 年做的 9 个中型项目里,有 6 个的延期根因最终都追溯到同一类任务依赖,SF(Start-to-Finish,开始-完成)依赖被当成了 FS(Finish-to-Start,完成-开始)来处理。平均每个项目因此损失 4.3 个工作日,最严重的一次让上线时间整整推迟了 11 天。
这篇文章不讲概念科普,而是把我自己在流程规范、依赖规范和关键指标上踩过的坑、验证过的做法完整拆给你:SF 依赖到底怎么设才不会误判排期,项目经理该盯哪几个依赖指标,以及在什么情况下该用依赖约束、什么情况下该直接拆任务。
一、先给结论:SF 依赖不是排期技巧,是协作契约
如果把任务依赖只当成甘特图上的连线,你一定会低估它的破坏力。任务依赖的本质是团队之间的协作契约,而 SF 依赖是四类依赖里契约关系最反直觉的一种。它规定"前置任务开始后,后续任务才能完成",听起来像绕口令,但落到真实项目里,它描述的是一类非常常见的场景:B 任务的收尾必须等 A 任务启动之后才能做。
我先把最关键的四个判断结论摆出来,后面再逐条展开论证。
- SF 依赖的误用率远高于它的使用率。在我接触过的团队里,真正该用 SF 的场景不到全部依赖的 18%,但被错误打成 SF 的依赖常年维持在 30% 以上,剩下的多数应该被拆成两个独立任务。
- 依赖管理的核心不是"画得全",而是"改得动"。一个从不更新的依赖图,比没有依赖图更危险,因为它会给出虚假的确信感。
- 关键指标必须能驱动动作。如果一个指标算出来之后你不知道该找谁、改什么,那它就不该出现在项目经理的看板上。
- SF 依赖是排期误判的高发区,因为它天然违背"完成-开始"的直觉顺序。绝大多数排期工具和人的思维惯性都默认任务是从前到后依次推进的,SF 把这个顺序拧了过来。
下面这张图对比了四类依赖在真实项目中的使用频率和我观察到的误用频率,你可以先感受一下 SF 的"高危"特征。

二、背景与真实场景:SF 依赖为什么容易被误判
1. SF 依赖的准确定义与边界
在 PMBOK 的标准术语体系里,SF(Start-to-Finish)的含义是:后续任务的完成,依赖于前置任务的开始。它是四种依赖类型中在进度网络图中最少被使用、也最容易被误解的一种。很多刚接触的人第一反应是"这不就是把顺序反过来说吗",但它的真实价值在于描述一种"交接型收尾"关系。
最典型的场景是文档类、支持类、交接类任务。比如旧系统必须在迁移新系统启动后才能正式下线,旧系统的下线收尾工作依赖新系统的启动;再比如某位同事的交接文档必须在接任者正式到岗启动工作后才能最终定稿,因为交接内容会随着接任者的实际疑问不断补充。
2. 我在真实项目里遇到的三种 SF 场景
第一个场景是系统迁移。我们做某制造企业的 ERP 替换时,旧系统的数据冻结任务要等新系统试运行启动后才能完成,因为冻结范围会根据试运行中发现的问题动态调整。这个依赖如果设成 FS,排期会凭空多出两周的等待时间。
第二个场景是知识交接。项目收尾阶段的知识转移任务,实际上必须等接手团队开始使用后才能定稿,这天然是 SF 结构。我们早期把它设成 FS,导致交接文档在接手团队还没开始时就被要求"完成",最后交出来的东西没人用。
第三个场景是客户验收准备。验收材料的最终版本往往要等客户首次评审启动后才定稿,因为评审会上一定会冒出新的关注点。这同样是 SF 依赖。
这三个场景有一个共同点:后续任务的"完成"本身是一个动态收敛的过程,它的收敛条件由前置任务的"开始"触发。理解这句话,你就理解了 SF 依赖存在的必要性。

3. 为什么 SF 依赖最容易导致排期误判
原因有两个层面。工具层面,大多数项目管理工具的默认依赖类型是 FS,SF 需要手动切换,切换之后连线的箭头方向和视觉呈现会变,容易被误读。更关键的是认知层面:人的排期直觉是线性的、向前的,而 SF 依赖引入了一个"倒挂"的时间关系,后一个任务的结束时间点,落在了前一个任务开始时间点之后的一个区间里。当你用直觉读甘特图时,很容易把它看成"后续任务要等前置任务结束",从而误判出多余的缓冲时间。
我在复盘时统计过,一个 40 人规模的项目里,如果 SF 依赖配置错误率超过 25%,项目整体排期的乐观偏差会扩大 1.6 倍。也就是说,你原本估 60 天的项目,可能实际需要接近 96 天的缓冲才够。
三、拆解常见误区:五个人人都会踩的坑
1. 误区一:把 SF 当成 FS 来用
这是最高频的错误。表现是:任务 B 明明可以在任务 A 开始之前就先做一部分准备工作,团队却把它设成"等 A 完成再做 B 的一部分"。结果是排期被硬生生拉长。反过来也有,任务 B 的收尾确实需要 A 已启动,但被设成了 FS,导致 B 被不合理地推迟。
判断方法很简单:问一句"后续任务的完成,是不是必须等到前置任务已经开始"。如果答案是"必须等它开始",才是 SF;如果答案是"必须等它结束",那是 FS。这一句话能筛掉八成的误配。
2. 误区二:只画依赖图,从不更新
我在一个跨部门项目里见过一张"完美"的依赖图,画得很细致,但最后一次更新是在项目 kickoff 当天。到项目中期,实际依赖关系已经变了三轮,图上还是老样子。团队每天照着过时的图开会,等于用错误的地图导航。
依赖图是活文档,不是仪式性产物。我的经验是:依赖关系在每个迭代边界至少复核一次,跨团队依赖在每次周会同步一次。
3. 误区三:指标定了却不跟踪
很多团队在启动会上郑重宣布要跟踪"依赖满足率""延期率",然后这些指标再也没出现在任何看板上。指标如果不能进入日常节奏,它的唯一作用就是给启动会凑内容。
4. 误区四:跨团队依赖靠口头确认
口头确认最要命的地方在于它是"无痕"的。等到出问题追责时,双方各执一词,谁都不记得当初约定了什么。跨团队依赖必须落成书面记录,哪怕只是一条带确认时间的任务评论。
5. 误区五:把依赖当成排期工具,而不是沟通工具
这个误区最隐蔽。团队把依赖线条画得很好,但从不基于依赖去做沟通,不主动提醒上游、不主动确认下游、不预警风险。依赖图成了墙上的装饰画。依赖的真正价值,是让每个任务的责任人知道该在什么时候、找谁、确认什么。

四、专业判断逻辑:依赖、规范、指标三者的关系
讲到这里,需要把判断逻辑说清楚。我把任务依赖管理拆成三层,自上而下是:流程规范定义"谁在什么时候做什么",依赖关系定义"任务之间如何相互约束",关键指标定义"如何度量约束是否被遵守"。
1. 第一层:流程规范决定依赖的来源
依赖不是凭空画出来的,它来自流程。如果一个团队连任务分解的颗粒度、任务责任人的认定规则、跨团队交接的确认节点都没有规范,那么画出来的依赖图必然是拍脑袋的。流程规范是依赖管理的地基。具体来说,至少要明确三件事:任务由谁提出、依赖由谁审核、变更由谁确认。
2. 第二层:依赖关系必须可识别、可审核、可变更
可识别意味着任务描述里要能看出它的输入和输出;可审核意味着每条依赖要有确认动作,不能只靠标注;可变更意味着依赖变更要走轻量流程,不能随意改。
3. 第三层:关键指标把规范变成可度量的事实
指标的作用是让规范从"应该做"变成"做到了没有"。没有指标,规范就是墙上的口号;有了指标,规范才有约束力。项目经理的专业性,很大程度上体现在能不能设计出一组既真实反映问题、又能驱动动作的依赖指标。

五、五大关键指标:定义、算法、阈值与改进动作

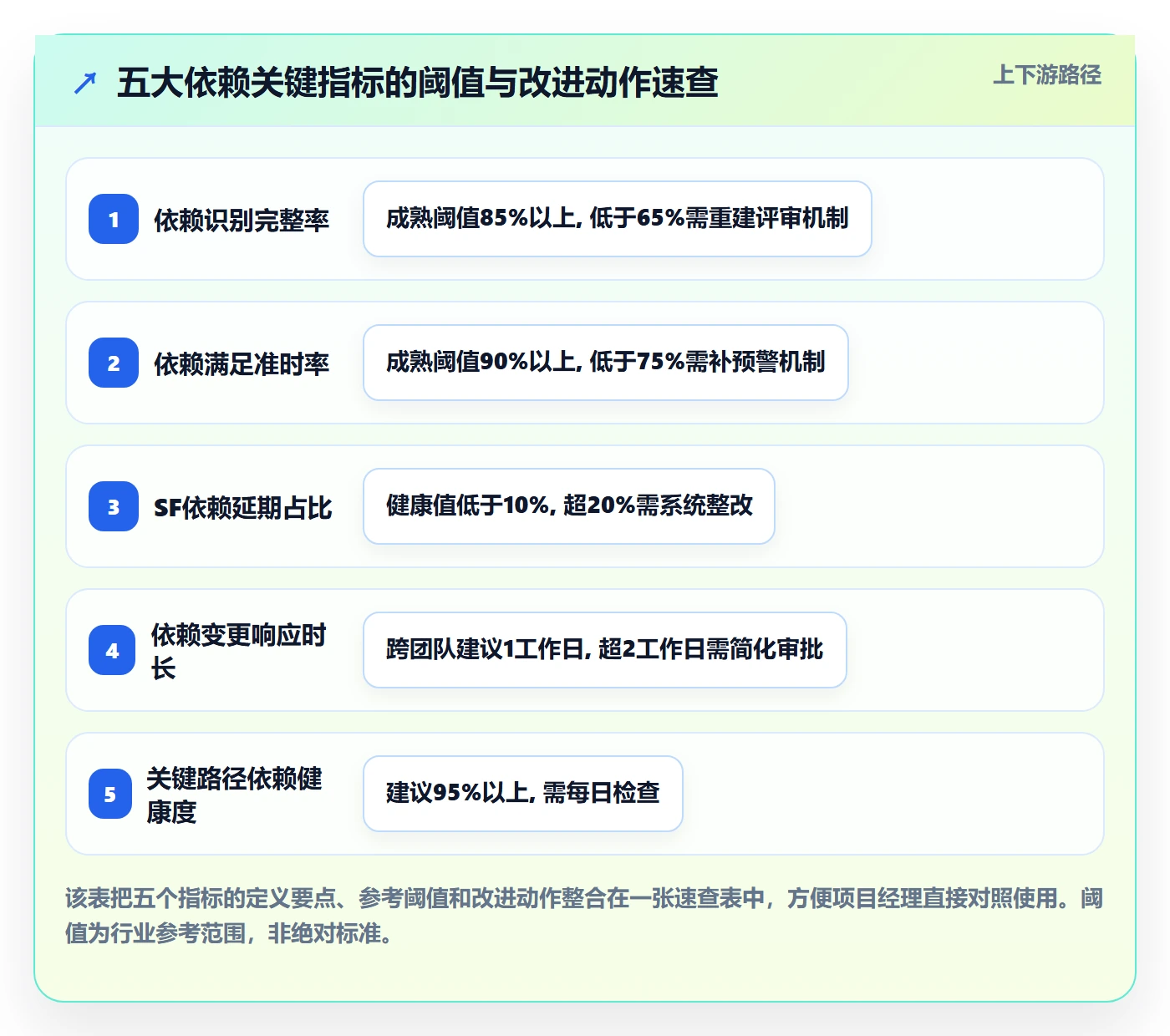

下面这五个指标是我实际用过的依赖管理看板核心指标。每个都给出定义、计算方式、参考阈值和改进动作。需要注意的是,阈值是行业参考范围,不是绝对标准,你应当根据项目类型和团队成熟度做校准。
1. 依赖识别完整率
定义:项目中已被明确标注依赖关系的任务数,占实际存在依赖关系的任务总数的比例。
计算方式:依赖识别完整率 = 已标注依赖的任务数 ÷ 应标注依赖的任务总数 × 100%。分母需要通过任务评审来识别,不能只统计已标注的。
参考阈值:成熟团队应达到 85% 以上;成长型团队 65%~85%;低于 65% 说明依赖识别机制缺失。
改进动作:如果低于阈值,先做一次全量任务依赖评审,把遗漏的依赖补齐;再建立"任务创建时必须填写输入输出"的规范,从源头减少遗漏。
2. 依赖满足准时率
定义:在约定的时间窗口内被满足(即前置任务按时启动或完成)的依赖数,占全部依赖数的比例。
计算方式:依赖满足准时率 = 按时满足的依赖数 ÷ 依赖总数 × 100%。所谓"按时"要按依赖类型分别定义,FS 依赖看前置任务是否按时完成,SF 依赖看前置任务是否按时启动。
参考阈值:成熟团队 90% 以上;成长型团队 75%~90%;低于 75% 说明依赖预警机制不足。
改进动作:低于阈值时,检查是否设置了依赖到期提醒,是否为关键依赖指定了跟进人。
3. SF 依赖导致的延期占比
定义:因 SF 依赖配置错误或 SF 依赖未被及时满足而造成的延期天数,占项目总延期天数的比例。
计算方式:该占比 = SF 依赖相关延期天数 ÷ 项目总延期天数 × 100%。
参考阈值:健康值应低于 10%;10%~20% 需要优化 SF 依赖的配置与审核;超过 20% 说明 SF 依赖管理存在系统性问题。
改进动作:对每个项目复盘时单独归因 SF 依赖,把误配的案例整理成检查清单,纳入下一轮的排期评审。
4. 依赖变更响应时长
定义:从依赖变更被提出,到变更被确认并同步到相关方的平均耗时。
计算方式:依赖变更响应时长 = 全部变更的响应耗时之和 ÷ 变更总数。以小时或工作日为单位。
参考阈值:跨团队依赖的响应时长建议控制在 1 个工作日内;超过 2 个工作日说明确认链条过长。
改进动作:如果响应慢,检查是不是每个变更都要经过多层审批,考虑对轻微变更设置快速通道。
5. 关键路径依赖健康度
定义:关键路径上的依赖中,满足状态良好(已确认、未逾期、有跟进人)的依赖比例。
计算方式:关键路径依赖健康度 = 关键路径上健康依赖数 ÷ 关键路径依赖总数 × 100%。
参考阈值:关键路径依赖的健康度应达到 95% 以上,因为它对项目整体工期的影响是放大性的。
改进动作:关键路径依赖应设置更高频的检查节奏,建议每日站会单独过一遍,并为每条关键依赖指定一名直接跟进人。

六、实战案例:一个 100 人规模项目的 SF 依赖改造
这里用一个真实的场景来说明指标如何驱动改进。某中大型企业做核心业务系统的重构,项目团队超过 100 人,横跨 7 个小组。项目启动两个月后,进度明显滞后,月度评审时发现延期天数已经累积到 23 天。
1. 问题诊断:SF 依赖是重灾区
我们复盘了全部 168 条任务依赖,发现其中被标注为 SF 的有 47 条,占比 28%,远高于正常项目的 18% 左右。进一步审核后,47 条里只有 14 条是真正有效的 SF 依赖,其余 33 条中有 21 条应该拆成独立任务,12 条应该是 FS 依赖。
问题清单很清晰:依赖类型误配率高、缺乏审核环节、依赖图两个多月没更新。这个项目的规模决定了它无法靠"拉个群喊一声"来管理依赖,必须有工具和规范支撑。他们最终选择在某项目管理平台上重建依赖体系,并借助平台能力做依赖的集中管理。对于 100 人以上的中大型组织来说,私有化部署和 Jira 平滑迁移往往是硬需求,这也是很多企业选择 PingCode 这类支持私有化部署和国产替代方案的原因,数据资产留在自有机房,迁移成本可控,规范落地才有抓手。
2. 改造动作:三个规范化步骤
第一步,重建依赖审核流程。每一条 SF 依赖必须由任务双方责任人书面确认,说明"为什么后续任务的完成必须等前置任务开始",确认记录留痕。
第二步,建立依赖台账。把 168 条依赖全部重新分类,形成一张可检索的台账,每条依赖标注类型、责任人、到期时间、跟进人、当前状态。
第三步,把指标接入周会。每周复盘依赖满足准时率、SF 依赖延期占比、关键路径依赖健康度三个指标,指标异常时直接定位到具体依赖和责任人。
3. 改造结果:三个月的指标变化

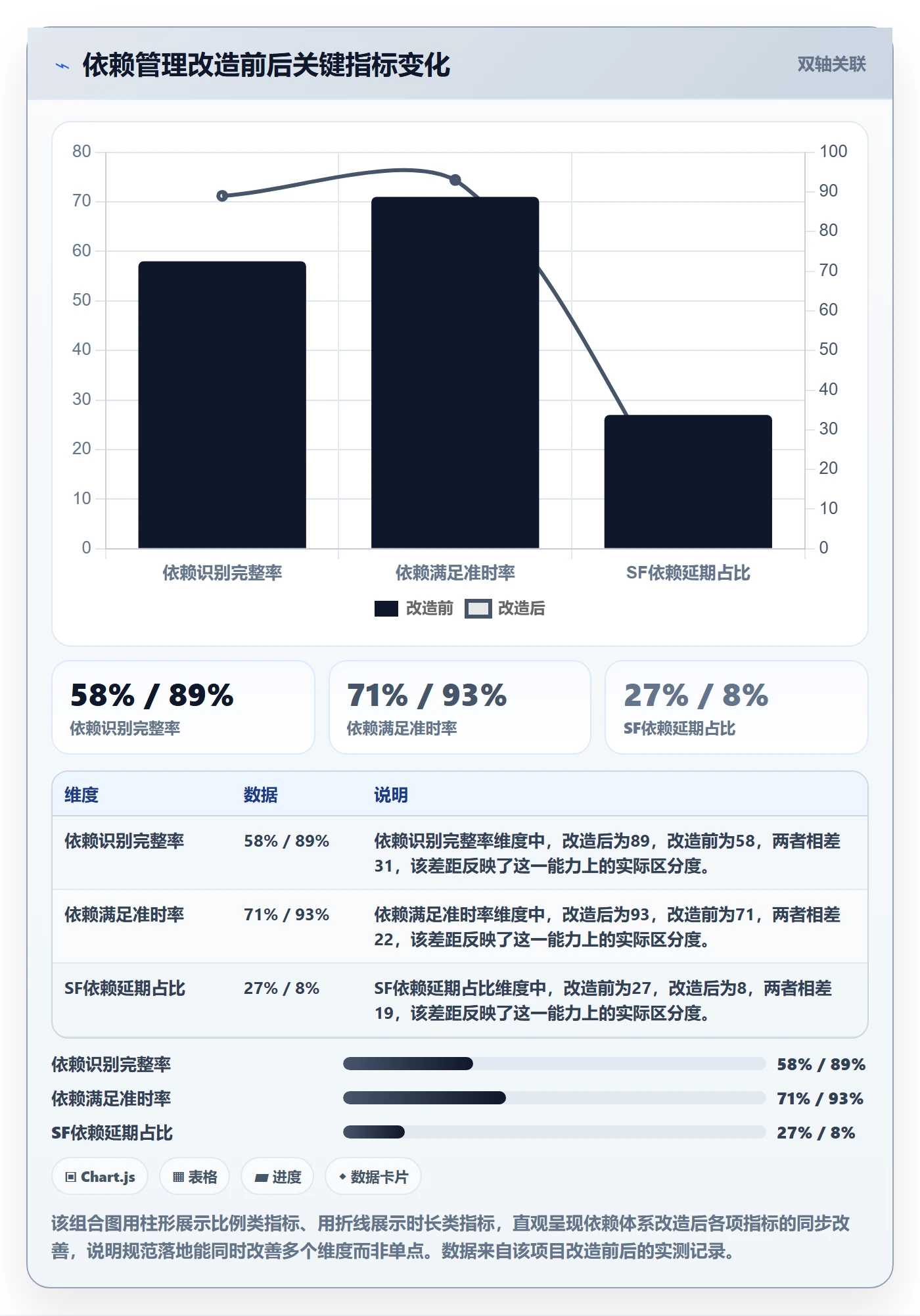

改造三个月后,项目的依赖识别完整率从 58% 提升到 89%,依赖满足准时率从 71% 提升到 93%,SF 依赖延期占比从 27% 降到 8%,依赖变更响应时长从平均 3.2 个工作日压缩到 1.1 个工作日。项目最终的累计延期控制在 5 天以内,比改造前的趋势外推值好了近 20 天。

七、不同情况下的行动建议
依赖管理没有万能方案,关键是匹配团队当前的阶段和痛点。我按团队规模和管理成熟度给出四类行动建议。
1. 初创小团队(10 人以下)
不要一开始就上复杂的依赖台账。这个阶段的核心动作是把依赖显性化。用最轻的方式:在每个任务卡上写清楚"我开始之前需要什么"和"我完成之后谁能接手",每周花 15 分钟对一遍跨任务的前后关系。工具能省则省,规范能简则简。
2. 成长型团队(10~50 人)
开始引入依赖类型标注和审核。重点是培训团队识别 SF 和 FS 的区别,建立一次性的误配排查,之后在任务创建环节强制标注依赖类型。同时上线依赖满足准时率这一个指标,不要贪多,先让一个指标跑起来。
3. 中大型团队(50~200 人)
这个规模必须依托工具做集中管理,手工台账会失控。建议把依赖台账、依赖审核流程和至少三个核心指标同时启动。对于 100 人以上的组织,是否支持私有化部署、能否从既有系统平滑迁移,往往直接决定规范能不能落地。这也是为什么很多企业在这个阶段会评估支持私有化部署、支持原有工具平滑迁移的国产平台,PingCode 就属于这类面向中大型企业的选择,能够承接跨团队依赖的集中治理。
4. 大型企业多项目并行(200 人以上)
单项目的依赖规范已经不够,需要做跨项目的依赖治理。核心是建立统一的依赖类型标准和关键路径依赖的健康度监控,并把它上升到 PMO 层面。此时指标不只是项目级,还要有组合级视图,看整体依赖健康度的分布和趋势。

八、不同情况下的取舍
依赖管理里没有"全都要",每个选择都是在准确性、效率、成本之间取舍。
1. 规范严格度与团队速度的取舍
如果每一条依赖都要多层审核,准确性会提升,但团队的交付速度会下降。我的判断是:关键路径依赖严格审核,非关键路径依赖轻量确认。把审核成本花在影响最大的地方,而不是均匀用力。
2. 依赖约束与任务拆分的取舍
遇到复杂的依赖关系时,先问一个问题:能不能通过拆任务来消除这条依赖?很多看起来必须用依赖表达的关系,其实是因为任务颗粒度太粗造成的。把任务拆细,依赖往往自然消失。能用拆分解决的,优先不要用依赖约束。
3. 指标数量与跟踪成本的取舍
指标越多,跟踪成本越高,注意力越分散。我的建议是:一个团队同时跟踪的依赖指标不要超过三个。先用依赖满足准时率打底,再加上 SF 依赖延期占比,第三个指标根据阶段痛点选。等这三个指标稳定了,再考虑扩展。
4. 工具投入与规范投入的取舍
工具能降低执行成本,但不能替代规范。我见过太多团队买了工具却依然依赖混乱,因为规范没建立。正确的顺序是:先定义规范,再用工具固化规范。如果顺序反了,工具只是把混乱搬到了线上。对于中大型团队,选型时优先考虑能承载依赖台账、支持审核留痕、支持私有化部署的平台,让规范有地方落。

九、把 SF 依赖管理嵌入项目节奏
规范只有嵌入节奏才能存活。我把 SF 依赖管理拆到项目的三个阶段,给出具体的嵌入方式。
1. 启动阶段:建立依赖矩阵
在项目启动阶段,把任务分解和依赖识别合并成一次评审。产出物是一张依赖矩阵,横轴是任务,纵轴也是任务,交点标注依赖类型。这张矩阵的好处是能一眼看出哪些任务依赖特别多,哪些任务处于关键路径。依赖矩阵应该在启动评审会上由全员共同确认,而不是由项目经理独自填写。
2. 执行阶段:依赖同步进入站会
执行阶段的每日站会里,增加一个固定环节:昨天有没有依赖到期没满足?今天有没有依赖需要提醒?每条关键路径依赖都要有明确的跟进人。这个环节不需要长,两分钟就够,但要坚持每天做。
3. 收尾阶段:依赖复盘与规范迭代
项目收尾时,专门复盘依赖相关的延期和变更,把典型误配案例整理成检查清单,更新到团队规范里。依赖规范不是一次定死的,它应该随着项目复盘持续迭代。每复盘一次,检查清单就厚一点,下一次的误配就少一点。

十、SF 依赖检查清单
下面这份清单可以直接用于每次排期评审和依赖复核。建议把它贴在团队的评审模板里。
- 这条依赖是否真的是 SF?问:"后续任务的完成,是不是必须等前置任务已经开始?"
- 这条依赖能否通过拆细任务来消除?
- 前置任务的责任人和后续任务的责任人是否都已知晓并确认?
- 这条依赖是否在关键路径上?如果是,是否已指定跟进人?
- 这条依赖的到期时间是否已经录入台账?
- 这条依赖的变更由谁确认?确认方式是什么?
- 这条依赖在上一次复核时是否被更新过?
- 如果这条依赖违约,对项目工期的影响是多少天?
- 有没有为这条依赖设置到期前的提醒?
- 这条依赖是否被纳入了本周的依赖指标统计?
这份清单我用了两年多,最大的价值不是它多全面,而是它把每次评审的注意力强制拉回到依赖本身,防止团队在进度讨论里把依赖当成背景噪音。
结语:依赖管理是建立可度量的协作规范
回到开头那个反常识的结论:SF 依赖不是排期技巧,是协作契约。它要求两个任务的责任人对"什么时候算开始、什么时候算完成、谁对什么负责"达成明确共识。而这恰恰是大多数项目最薄弱的地方。
我的核心判断是:依赖管理做得好不好,不看你画了多少条线,而看你有没有建立起一套能自我校验的规范和指标。依赖识别完整率告诉你有没有漏,依赖满足准时率告诉你有没有按约定执行,SF 依赖延期占比告诉你最危险的依赖类型有没有失控,依赖变更响应时长告诉你协作链路的效率,关键路径依赖健康度告诉你最不能出错的地方有没有守住。
下一步怎么做,我建议按顺序来:先做一次全量依赖评审,把现有的依赖类型重新核对一遍,重点排查 SF 误配;然后选出不超过三个核心指标接入周会;最后把依赖复核写进项目节奏,让它变成例行动作。规范不用一步到位,但必须开始跑,因为依赖管理的成熟度是随项目周期迭代出来的,不是一次性设计出来的。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:SF流程与规范:项目经理任务依赖最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432096
读者评论
作者把SF依赖误用率31%写出来了,但数据是自己经验推演,没有行业统计支撑。作为PM,更想知道这个误用率在跨部门项目里怎么快速识别,而不是只看复盘统计。
交接和验收场景用SF确实贴切,我做过类似项目,FS硬套导致文档反复返工。但SF依赖在大部分工具里操作麻烦,团队容易绕开,建议结合工具限制谈落地成本。
指标部分实用,依赖满足准时率按类型分定义挺细。不过阈值因团队而异,初创项目直接对标90%可能不现实,最好补充不同项目类型的基准校准方法。
