去年第四季度,我接手了一个已经延期六周的企业级数据中台项目。交接文档里有一份看起来很漂亮的甘特图,关键路径用红色标注得清清楚楚。但我打开项目管理工具核对依赖关系时发现:图上有47条任务,真正被系统识别为"前置-后置"关系的只有11条。剩下36条任务,依赖关系那一栏全是空的。
我问前任项目经理这是怎么回事。他说:"大家口头都对齐过了,写不写系统里无所谓。"
六周后我明白了一件事:项目延期从来不是因为关键路径算错了,而是因为关键路径根本没算,它建立在一条由口头承诺拼起来的、随时会断的依赖链上。你算出来的那根红线,只是一张好看的图。
这篇文章不讲关键路径的定义和公式,那些内容到处都是。我要讲的是我在三个不同规模项目里反复验证过的一件事:关键路径是一个协同管理产物,不是一个人算出来的技术结论。从0到1搭建它,顺序必须是,先锁依赖,再算路径,最后才是团队对齐。这个顺序错了,后面做什么都是白费。
一、先讲结论:关键路径的三种"死法"和一条活路
我复盘过自己经手的和旁观的十多个延期项目,关键路径失效的方式高度集中,基本逃不出三种。
第一种是"算了个寂寞"。项目经理一个人坐在电脑前,凭经验把工期填进去,工具自动算出一条关键路径。但这条路径上的任务负责人根本不知道自己在关键路径上,也不知道自己延误三天意味着什么。路径存在于文件里,不存在于团队认知里。
第二种是"依赖关系是假的"。任务列表上填了依赖,但填的是"应该的依赖"而不是"真实的依赖"。比如把"接口开发完成"设为"联调测试开始"的前置,但实际工作中测试同学在前置任务完成80%时就已经进场了。系统算出来的浮动时间,和现实中的浮动时间完全对不上。
第三种是"算完就不管了"。关键路径是动态的。一个非关键任务因为资源被抽调延误了两周,它就可能变成新的关键路径。但大多数团队的关键路径从项目启动那天定下来之后,再也没更新过。
我在第三个项目上做对了一件事:把关键路径的生成过程,从"项目经理的计算任务"改造成"团队共同确认的协同动作"。结果很直接,同样规模的项目,计划阶段的沟通时间增加了约40%,但执行阶段的返工和追责时间下降了接近一半,最终交付周期比团队历史平均水平缩短了18%。
这条活路的顺序是固定的:锁定依赖关系 → 计算并确认路径 → 建立动态对齐机制。任何一步跳过去,后面都会以延期的方式补回来。

二、背景和真实场景:一个47条任务、11条依赖的项目
回到那个数据中台项目。它是一个典型的中大型企业项目,涉及数据采集、清洗、建模、接口开发、前端展示五个模块,横跨三个部门,峰值投入23人。
项目启动会上,前任项目经理做了一件在那个团队看来很正常的事:他把各个模块负责人拉进会议室,让每个人报工期,然后自己回去填进项目管理工具。工期报得都挺合理,加起来一共是14周。工具一算,关键路径16周,符合预期。
问题出在执行第一周。当我逐个找任务负责人核对依赖时,发现了几类典型情况。
第一类:依赖关系只存在于人的脑子里。负责接口开发的同事说:"我这边要等他们数据清洗完才能开始啊。"但系统里,"数据清洗"和"接口开发"是两条平行的任务,没有任何连接。也就是说,如果数据清洗延误两周,工具不会提醒任何东西,因为它根本不知道这两件事有关系。
第二类:依赖方向和现实相反。系统里写的是"联调测试"依赖"接口开发",但实际工作中,测试同学需要提前一周介入准备测试用例,这个前置动作在计划里完全没有。
第三类:跨部门依赖靠"兄弟情谊"。三个部门之间的交接点,没有明确的接口人和确认机制。数据团队说"我们已经交给建模团队了",建模团队说"我们没收到可用的东西",两边都没错,因为中间缺了一个双方签字确认的动作。
这个项目最后的延期,追根溯源,60%以上的时间损失都能归到这三类问题。
我后来把这个教训固化成了一个判断标准:当你打开一个项目的计划文件,如果依赖关系的数量显著少于任务数量的一半,这个计划基本不具备可执行性。在真实项目里,任务很少是孤立存在的,依赖稀疏通常意味着信息根本没有被采集进来。

三、拆解常见误区:那些被讲了无数遍但依然有人踩的坑
1. 把"关键路径是最长路径"当成操作指南
这句话本身没错,但它是结果描述,不是操作步骤。它告诉你关键路径长什么样,不告诉你它怎么来的。
关键路径本质上是总浮动时间为零的那条任务链条。真正的操作动作是:先构建依赖网络,用正推法算出每个任务的最早开始/最早完成,用逆推法算出最晚开始/最晚完成,两者的差值就是浮动时间。浮动时间为零的任务连起来,才是关键路径。
为什么这个区别重要?因为当项目存在多条等长路径时,"最长路径"这个描述就失效了,到底哪条是关键的?而"零浮动"的标准永远成立,所有浮动为零的路径都是关键路径。我在一个供应链系统项目里就遇到过这个情况:两条路径都是22周,两条都是关键路径,两条上的任何一个任务延误都会直接顶到交付日期。只盯着其中一条,另一条的风险就被完全忽略了。
2. 认为"依赖关系填得越全越好"
这是另一个极端。有人听了"依赖稀疏是问题"之后,开始疯狂填依赖,把所有看似相关的任务都连起来。结果依赖网络变成了一张蛛网,算出来的关键路径又长又不准。
真实的依赖关系应该只包含硬性逻辑依赖,也就是后置任务必须在物理上等待前置任务完成或进行到某个程度。比如"代码提交"是"代码评审"的硬性前置,这是真的。但"UI设计"和"数据库设计"之间,如果不存在真实的输入输出关系,就不要强行连一条线。
我的经验法则是:每一条依赖关系都应该能在被问到时,给出一个具体的、物理意义上的解释。如果解释是"我觉得应该这样""流程上一般是这样的",那这条依赖就要打问号。
3. 用甘特图代替依赖网络图
甘特图是很好的呈现工具,但它不是识别关键路径的工具。甘特图展示的是时间轴上的任务条,依赖关系通常用箭头表示,但在一张几十条任务的甘特图上,箭头会互相交叉、难以辨认,依赖关系容易被隐藏。
识别关键路径应该先用网络图,再用甘特图呈现。网络图强迫你面对"谁在等谁"这个核心问题,没有时间轴可以躲。我习惯的做法是,在项目启动阶段用一张白板或便利贴墙做一次依赖关系梳理,把每条任务的输入和输出都写清楚,这时候暴露出来的问题往往比在工具里填表多得多。
4. 认为关键路径是项目经理一个人算出来的
这是最根深蒂固的误区。关键路径的计算本身是技术活,但它的输入数据,任务列表、依赖关系、工期估算,没有一条是项目经理一个人能准确判断的。
工期谁最清楚?执行人。依赖关系谁最清楚?上下游任务的负责人。项目经理的角色不是替代他们做判断,而是设计一个流程,让这些判断能被采集、确认、锁定,并转化为系统里的数据。这是协同管理的核心。
5. 忽视资源约束对关键路径的影响
理论上,非关键任务有浮动时间,可以晚点做。但如果这个非关键任务需要的工程师,正好同时被关键路径上的任务占用着,那在资源层面它就成了瓶颈。这就是所谓的资源约束下的关键路径(有时也叫关键链)。
我见过一个团队,理论关键路径是16周,但因为两个核心开发人员同时背了关键和非关键两类任务,实际工期拖到21周。工具算出来的关键路径没有变红,但现实中的瓶颈已经转移了。

四、专业判断逻辑:依赖关系是可信度的地基
为什么我把依赖关系放在第一位,而不是计算本身?因为它决定了整个关键路径的可信度边界。
打个比方。关键路径的计算像是一道数学题。如果输入的依赖关系和工期是准的,计算结果就是准的;如果输入是拍的,那算得再漂亮也是废纸。而依赖关系的质量,取决于团队协同的质量。
我总结了一个判断逻辑,分三层。
第一层:依赖关系是否被显性化。任务负责人能否说清楚,我的任务需要谁的什么输出才能开始。这一层不达标,后面都不用谈。
第二层:依赖关系是否被确认。不是项目经理单方面填上去的,而是上下游双方都确认过的。确认的动作可以是书面的,也可以是在会议上有记录的口头确认。关键在于可追溯。
第三层:依赖关系是否被锁定。确认之后,任何变更都应该触发通知和重新评估。如果依赖关系可以随意改而不通知下游,那它就不是真正的约束。
这三层依次递进,构成一个金字塔。我见过的做得好的团队,都会花相当一部分精力在最底层,把依赖关系一条一条捋清楚、确认、落进系统。

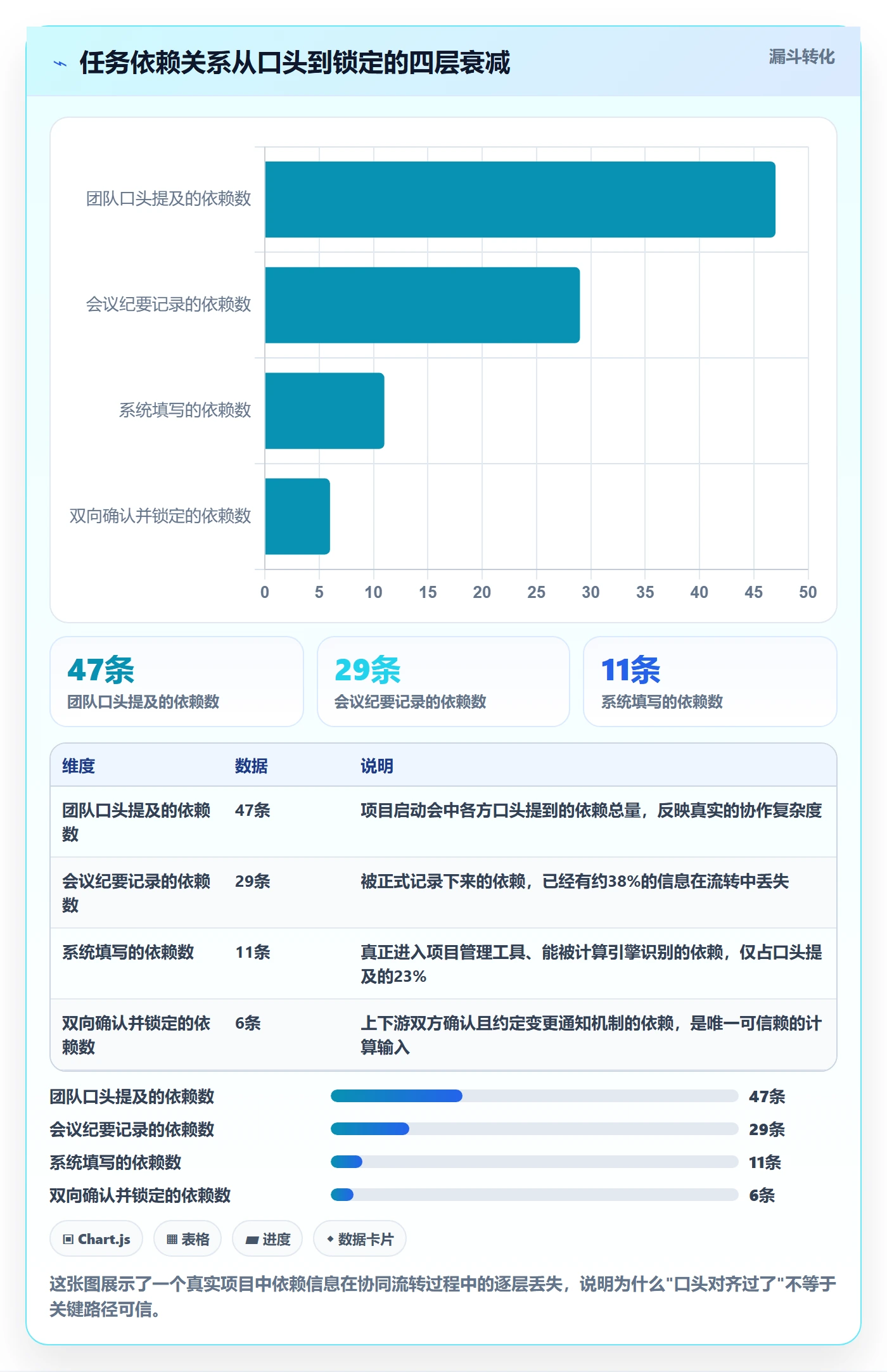

用这个逻辑回头看那个47条任务的项目就很清楚了:口头提及47条,会议纪要里记了29条,系统里填了11条,真正双方确认过变更机制的只有6条。也就是说,那个项目的关键路径,只建立在6条可靠依赖之上。这就是它不堪一击的根本原因。
五、从0到1的操作顺序:项目经理该在什么节点做什么
我把这套流程在三个项目上跑过,逐步打磨成下面这五步。它和"先排时间再填依赖"的常规做法最大的不同是:时间估算放在依赖梳理之后,而不是之前。先理时间,人会不自觉地为了凑出想要的工期去调整依赖;先理依赖,时间估算才有真实约束。
1. 第零步:先列任务,但不排时间
任务分解的粒度标准是:一个任务应该对应一个可以被交付、可以被验收的产出物。"开发用户模块"太粗,"完成用户注册接口并通过单元测试"才够细。粒度定得太粗,依赖关系没法精确;定得太细,管理成本失控。
同时,每个任务必须有一个明确的责任人。这不是形式主义。没有责任人的任务,在依赖关系确认环节会直接掉链子,因为没有人能代表它做承诺。
这个阶段禁止讨论"这个任务需要几天"。一旦开始估工期,人的注意力就从"逻辑关系"转移到"我能不能按时完成"上,依赖梳理的质量会明显下降。
2. 第一步:画依赖网络图,用白板或便利贴
为什么不用工具直接画?因为工具里画依赖关系太"顺手"了,容易不经思考就连线。在白板上,每个人都要站起来,把自己负责的任务卡贴上去,然后用手拉线,说明"我为什么需要他"。
我主持过的一场依赖关系工作坊,原本预计两小时,实际开了三个半小时。多出来的一个半小时,全花在"我以为你会先做这个"和"我以为这个不用等你"的争论上。这些争论如果发生在项目执行中期,代价是数周的返工;发生在计划阶段,代价只是三个半小时。
工作坊的产出是一张完整的依赖关系网络图,以及每个依赖关系背后的简要说明,谁需要谁的什么产出。

3. 第二步:估算工期,让执行人参与而不是替他们估算
依赖关系确定之后,才开始估工期。这里有个关键原则:项目经理不替团队估工期。
我通常用的是简化版的三点估算法。让每个任务负责人给出三个数字:最乐观需要多少天,最可能需要多少天,最悲观需要多少天。然后按 (乐观 + 4×最可能 + 悲观) / 6 得出期望工期。
这个方法的价值不在于公式精准,而在于它强迫负责人认真想一遍这个任务的真实不确定性。一个人随口说"五天吧",和经过三点估算说"最可能五天,但如果接口方拖延可能到八天",后者给项目带来的信息价值完全不同。
估算结果里出现的"如果XX,可能要拖到XX"这类条件,恰恰是识别风险点的第一手素材。我把它们收集起来,作为后续项目例会的重点跟踪项。
4. 第三步:在工具里录入,让系统计算关键路径
前两步的信息采集是人工的、协同的,第三步的录入和计算是工具的、自动的。这个分工不能乱。不要指望工具帮你梳理依赖,也不要指望人工去心算关键路径。
录入时,依赖类型的选择需要准确。常用的四种:
| 依赖类型 | 含义 | 典型工作场景 |
|---|---|---|
| 完成-开始(FS) | 前置任务完成后,后置任务才能开始 | 代码评审通过后才能部署上线 |
| 开始-开始(SS) | 前置任务开始后,后置任务才能开始 | 开发开始后测试用例设计才能启动 |
| 完成-完成(FF) | 前置任务完成后,后置任务才能完成 | 文档修订完成后才能完成文档评审 |
| 开始-完成(SF) | 前置任务开始后,后置任务才能完成 | 新系统上线开始后,旧系统才允许关闭 |
实践中,FS占绝大多数,SS次之,FF和SF较少但真实存在。很多团队所有依赖都填FS,这是一种偷懒,会系统性地让关键路径计算失真。
工具计算完成后,我会做一件事:把关键路径上的任务清单打印出来,逐条找到负责人,问一句"你知道自己在关键路径上吗"。不知道的,当场标注,进入下一步的对齐环节。
5. 第四个步骤之后:和团队对齐,而不是通知
这一环最容易被简化成"项目经理发一封邮件,把关键路径图发给大家"。这是通知,不是对齐。对齐的意思是:每个关键路径任务的负责人,都能说清楚自己的任务延误会给谁造成什么影响,并认可这个约束的合理性。
我会在项目启动阶段专门安排一次关键路径对齐会。会上不讲理论,就做三件事:展示关键路径全貌、逐条确认关键任务负责人的承诺、约定变更通知机制。关键路径任务一旦被承诺,就不允许在未经项目经理知情的情况下变更工期。
这个承诺听起来很强硬,但它对团队是有利的,它把"我要拖了但不好意思说"这种隐性风险,变成了"我现在遇到了问题,我们需要重新评估路径"这种显性动作。
六、协同管理:让关键路径"活"起来
计划做完,关键路径算出来,这只是开始。真正考验协同能力的是执行阶段。我见过太多项目,计划文件漂漂亮亮,执行起来完全脱节。根本原因是关键路径没有被当作一个活的、需要持续维护的管理对象。
1. 关键路径会变,更新机制要跟上
关键路径不是刻在石头上的。任何一个任务的进度变化、工期变化、依赖变化,都可能引发关键路径的重新计算。
我给团队定的规则是:每周例会上,关键路径必须重新识别一次。在项目管理工具里,这件事通常是自动的,只要进度更新了,工具会重新计算浮动时间,关键路径会自动刷新。但工具刷新了,人不知道,等于没刷新。
所以,每次关键路径发生变化时,项目经理必须主动通知新进入关键路径的任务负责人。通知的内容包括:你的任务现在在关键路径上了,这意味着你原来的浮动时间没有了,你的任何延误都会直接导致项目延期。
这一步经常被忘。我在一个项目里就吃过这个亏:一个原本次关键的任务因为上游延误变成了关键路径,但没人通知负责人,结果他按原计划悠着来,又延误了三天,直接顶到了交付日。

2. 站会怎么开:让关键路径上的任务优先占用时间
每日站会最容易变成"轮流汇报"。每个人都讲自己昨天做了什么、今天做什么,讲了半小时,真正需要解决的问题没有被讨论到。
我给站会定了一个明确的优先级:只详细讨论关键路径上的任务,以及被阻塞的非关键任务。非关键路径且没有阻塞的任务,一句话带过即可。
这个规则的价值在于,它把有限的站会时间(15分钟)分配给了对项目工期影响最大的事项。关键路径上的任务如果出现阻塞,项目经理有义务当场或会后立即启动解决流程,而不是"再观察两天"。
3. 跨部门依赖的"锁定"机制
跨部门依赖是项目里最脆弱的一环,因为它既没有行政隶属关系,也没有直接的绩效绑定。我用的方法有两层。
第一层是接口人机制。每个跨部门依赖,双方各指定一个接口人。接口人对依赖的交付内容和时间负责,变更必须通过接口人之间沟通并留存记录。这不是不信任,而是给依赖关系一个明确的触点。
第二层是升级路径。当关键路径上的任务被跨部门依赖阻塞超过约定时限(我一般设为24小时或48小时,视项目紧急程度而定),项目经理必须触发升级,向双方部门负责人同步情况。没有升级路径的跨部门依赖,实际上就是没有依赖。因为一旦卡住,除了等,没有任何机制能把它推动。
4. 常见误区:把关键路径当唯一路径
我见过项目经理只盯着关键路径,结果被次关键路径(浮动时间很少但不为零的路径)上的任务翻了船。
次关键路径上的任务浮动时间可能是三天、五天。这几天看起来很宽裕,但如果它延误超过浮动时间,就会成为新的关键路径。聪明的做法是给次关键路径也建立预警,当它的浮动时间被消耗掉一半时,就要引起注意。
另一个误区是忽略资源冲突。理论关键路径告诉你要先做A、再做B,但如果A和B争夺同一个稀缺资源,实际的执行顺序可能被打乱,关键路径也随之改变。定期做一次资源负载检查,看看关键路径上的任务是否都有可用资源,这一步不能省。
七、具体案例与数据观察:一个中大型企业的落地过程
我把上面这套流程,在一个约150人规模的研发中心里做过完整落地。这个中心同时并行五个项目,涉及后端、前端、数据、测试、运维五个职能团队。
落地前,他们的项目计划普遍存在三个问题:依赖关系稀疏、关键路径从不更新、跨部门依赖靠沟通群临时协调。项目按期交付率大约是六成左右,延期项目平均超期三周半。
落地过程分三阶段。第一阶段先在一个试点项目上跑工作坊和依赖确认流程,验证方法有效性;第二阶段把流程沉淀成内部的《计划评审清单》,新项目启动必须经过清单检查;第三阶段是把这套动作固化到他们使用的项目管理平台里,让依赖关系的确认状态变成可查询的字段。
这里我要说一个真实的工具选择问题。这个研发中心原先用的是某海外项目管理工具,依赖关系和关键路径计算能力都不弱,但存在两个现实障碍:一是私有化部署成本高、周期长,二是跨部门协作的权限模型不符合他们"部门间数据需要隔离"的合规要求。在评估了若干国产项目管理平台之后,他们最终选择了PingCode。主要看中的是它面向中大型企业、支持私有化部署、以及对Jira的平滑迁移能力,他们原有的Jira数据几乎无损迁移过来,历史项目的依赖关系和工作流配置都保留了。
迁移后最大的体验变化不是功能多了,而是依赖关系终于可以被当作一个可管理对象来对待。任务之间的依赖有明确的类型和确认状态,关键路径随进度自动刷新,跨部门依赖的变更会触发通知。原来靠群消息临时协调的事情,变成了系统里的显性数据。

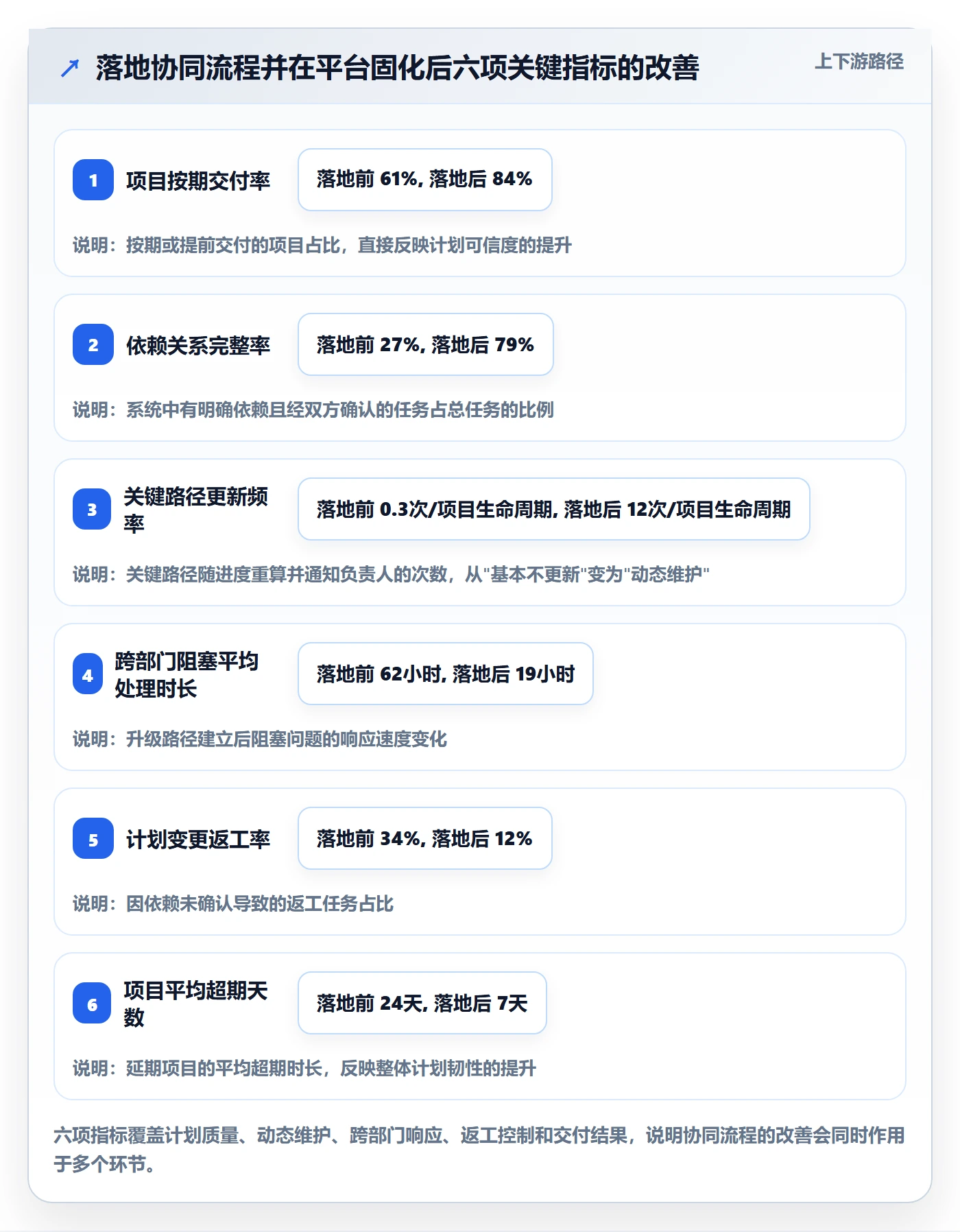

用数据说话:
- 项目按期交付率从61%提升到84%,提升了23个百分点;
- 依赖关系完整率从27%提升到79%,任务不再是孤岛;
- 关键路径更新频率从平均每个项目生命周期不到一次,提升到12次左右,路径真正被当作"活物"维护;
- 跨部门阻塞平均处理时长从62小时降到19小时,升级路径的作用非常明显;
- 计划变更导致的返工率从34%降到12%;
- 项目平均超期天数从24天降到7天。
需要说明的是,这些数据来自该研发中心内部的项目管理度量,统计口径为五个并行项目的加权平均,时间跨度为流程落地前后的各两个季度。它不是严格的对照实验,中间也混杂了团队熟练度提升、人员调整等其他因素,所以我把它们作为方向性的观察而不是严谨的因果结论来看。
但有一点我很确定:改进的最大来源不是工具,而是"依赖关系必须先确认再录入"这个协同动作被强制固化下来。工具只是让这个动作可追溯、可维护、可度量。如果没有这个动作,换任何工具都救不了。
八、不同情况下的行动建议
不是所有团队都适合一上来就搞全套流程。我按团队成熟度和项目复杂度,分三种情况给建议。
1. 小团队、单一职能、三个月以内的项目
这种情况不需要复杂的依赖网络图。我的建议是:用一张任务清单,在每一条任务后面标注"我的输入来自谁",然后口头确认一遍。关键路径可以用最笨的方法,把最长的几条链条手画出来,找到最长的那个就是关键路径。
这个阶段不要上重型工具,不要搞复杂的依赖类型,先把"依赖关系要确认"这个意识建立起来。项目多了、跨部门了,再考虑工具化。
2. 中型团队、跨两三个部门、半年左右的项目
这是最常见的场景,也是协同管理价值最高的区间。我的建议是:完整跑一遍这篇文章描述的五步流程,把依赖关系工作坊和关键路径对齐会做成标准动作。
这个阶段需要工具支持,因为依赖关系超过三十条之后,人工维护关键路径会非常吃力。选工具时重点看三点:依赖类型是否完整支持、关键路径是否能自动随进度重算、跨部门依赖的变更通知是否方便配置。
3. 大型组织、多项目并行、跨五个以上部门
这个阶段的挑战从"单个项目的关键路径"上升到"多项目之间的资源冲突"。单个项目的关键路径可能都对,但资源在多个项目之间争抢,导致每个项目的实际进度都和理论不符。
我的建议是:在单项目关键路径之外,增加一层资源负载视图。定期看关键资源(通常是特定岗位或特定技能的人)在多个项目之间的分配情况,识别跨项目的瓶颈。这一层需要平台具备跨项目的资源视图能力。
这个阶段的组织通常会考虑私有化部署和数据隔离,PingCode这类面向中大型企业、支持私有化部署的平台会比较契合。同时因为很多组织有历史项目数据在海外工具里,迁移的平滑程度也应该纳入选型考量。

九、不同情况下的取舍
协同管理不是越多越好。任何流程都有成本,关键是看它换来的确定性是否值得。我按几个常见的取舍场景说。
1. 流程完备性 vs 启动速度
完整的依赖关系梳理会让项目启动变慢。我上面提到的那个工作坊,三个半小时;加上对齐会、确认动作,一个中型项目的计划阶段可能比"拍脑袋排期"多花一周。
这个取舍的判断标准是:项目的不确定性有多大。如果是一个需求稳定、团队熟悉、技术方案成熟的常规项目,可以适当压缩流程,依赖关系抓大放小。如果是需求模糊、跨部门多、技术新的项目,这一周的投入几乎必然省下后面几周的返工。
我个人的倾向是:宁可计划阶段多花时间,也不要执行阶段来回救火。因为执行阶段的救火成本,是计划阶段投入的三到五倍,而且会损害团队信任。
2. 工具能力 vs 团队习惯
再好的工具,如果团队不用,就是零。我见过上了昂贵平台但依赖关系依然稀疏的团队,也见过用最简单工具但依赖关系极其干净的团队。
这个取舍的判断标准是:先改习惯,再上工具。先用一两周时间,在现有工具甚至Excel里把依赖关系确认这个动作跑起来,让团队体会到它的价值。等到有人抱怨"手工维护关键路径太麻烦了",才是上工具的最佳时机。
如果反过来,先上工具再要求团队改习惯,大概率会变成"买了个很贵的甘特图生成器"。
3. 严格锁定 vs 灵活调整
关键路径任务的工期一旦承诺就锁死,听起来很硬。但现实中确实会出现合理变更。怎么取舍?
我的做法是:锁定的是"变更必须通知",不是"变更必须禁止"。任务负责人完全可以在遇到真实困难时提出变更,但必须走通知流程,让项目经理重新评估路径。禁止变更会把问题逼到水下,等到爆发时往往已经无法挽回。
这个取舍的核心是:把"承诺"理解为"承诺对变化保持透明",而不是"承诺绝不出问题"。
4. 全量维护 vs 重点维护
每条依赖关系都持续维护,成本很高。我通常会把依赖关系分等级:关键路径和次关键路径上的依赖,必须严格维护;浮动时间充裕的普通依赖,可以粗放管理。
这样既保证了核心链条的可靠性,又不至于让团队陷在无穷无尽的细节维护里。资源永远应该优先投入到影响工期的地方。

总结一下这篇文章最核心的一个判断:关键路径怎么做,本质上不是计算问题,是依赖关系能不能被真实、完整、锁定地采集到系统里的问题。计算是自动的,采集是协同的。项目经理的价值,不在于能把关键路径算得比别人快,而在于能设计出协同动作,让团队愿意并能够把真实的依赖关系交出来。
我给出你一个下周就能做的行动建议:选一个你正在管的项目,打开它的计划文件,数两个数字,总任务数,以及有明确依赖关系的任务数。如果后者不到前者的一半,别急着算关键路径,先把核心成员叫到一起,做一次两小时的依赖关系确认。不要用工具,就用白板或便利贴。做完之后,你会对项目的真实状态有全新的认识。
最后强调一句我反复验证过的经验:从0到1搭建关键路径,顺序是先锁定依赖、再算清路径、最后对齐执行。跳步可以更快看到一张漂亮的关键路径图,但只有按顺序做,那张图才会在项目执行中真正立得住。关键路径的生命力,从来不在计算引擎里,而在团队每一次认真确认依赖关系的那个动作里。
常见问题解答(FAQ)
1. 关键路径到底怎么算?有没有不依赖工具、手算也能做的方法?
我之前带一个跨部门项目,计划排得挺漂亮,但每次领导问我'哪几个任务最不能拖',我都答不上来,只能说'都挺重要的'。后来才发现自己根本没算过关键路径,只是把甘特图当成了计划本身。
手算完全可以,顺序是:先列任务清单并标注每个任务的工期估算,再逐个确认前置任务,形成依赖关系;然后从项目起点开始正推,算出每个任务的最早开始和最早完成时间;再从项目终点逆推,算出最晚开始和最晚完成时间;两者相减就是这个任务的缓冲时间。缓冲时间为零(或最小的那条链)就是关键路径。
判断依据是:这条链上任何任务延误一天,项目结束日期就往后推一天。实操建议是先用白板或便利贴把依赖关系画出来,确认逻辑没漏洞,再录入工具。工具只是帮你自动重算,逻辑本身必须你自己先想清楚,否则工具算出来的也是错的。
2. 任务依赖关系总是'口头确认',执行时才发现没对齐,怎么才能锁死?
我们团队跨了三个部门,开会时大家都说'没问题',结果到了执行阶段,前置任务没交付,后面全卡住。我去追责,对方说'我以为你说的是下周'。这种假确认我踩过好几次坑,特别想知道有没有办法在计划阶段就把依赖锁死。
核心做法是把依赖关系从'口头共识'变成'书面锁定',具体三步:第一,每条依赖必须写清楚四要素,前置任务、后置任务、依赖类型(完成-开始/开始-开始/完成-完成/开始-完成)、约定交付时间;第二,每条依赖必须有一个双方都认可的接口人,不是'你们部门',而是具体某个人;
第三,把依赖清单发给上下游负责人书面确认,哪怕只是群里回复'确认'两个字,也比口头强。判断依据很简单:如果一条依赖关系你找不到具体接口人、也说不出确切交付时间,那它就不算确认,只是假设。项目经理的职责不是替团队拍板,而是逼出这个确认动作。
3. 项目进行到一半,关键路径变了,之前的计划还有用吗?
我遇到过这种情况:项目初期算好的关键路径,执行两周后因为某个非关键任务被资源卡住,反而变成了瓶颈,整个工期往后拖。团队还按老计划走,没人意识到关键路径已经转移了。我想知道关键路径多久更新一次、怎么更新才不乱。
关键路径不是算一次就固定的,它会随着实际进度、资源占用和依赖变化而转移。更新频率的建议是:每周至少重算一次,或者在任何一个关键路径任务完成、延误超过一天、资源发生重大调整时立即重算。
更新的动作包括三步:先更新各任务的实际开始/完成时间和剩余工期,再重新跑一遍正推逆推,识别出新的零缓冲链条,最后把关键路径转移这件事明确通知到新的关键任务负责人,让他们知道自己现在处在'延误即项目延误'的位置。判断依据是:如果关键路径变了但团队不知道,那计划就退化成了历史文件,协同管理也就失效了。
4. 团队不认同关键路径上的任务优先级,站会怎么开才能让协同落地?
我把关键路径标出来了,也在站会上反复强调,但团队成员还是按自己的节奏走,觉得'我的任务没那么急'。我一度怀疑是不是自己沟通方式有问题,还是说关键路径这套东西在小团队里根本推不动。
问题往往不在沟通方式,而在于团队没有看到'你的延误会影响谁'。站会聚焦关键路径的具体做法是:只让关键路径上的任务负责人详细说进展和阻塞,非关键任务用一句话带过;当关键路径任务出现阻塞时,当场明确升级路径,谁在什么时间内找谁解决,而不是会后再说。
判断依据是:团队成员只有知道自己延误的后果会落在哪个具体同事身上,优先级才会真正内化。另外,关键路径任务的标识要可视化,比如在任务看板上用统一标记标出来,让每个人每天都能看到自己是否在关键链上,这比开会强调十遍都管用。
工具层面,多数某项目管理平台都支持自定义标签和关键路径高亮,把标记规则固定下来即可。
5. 一个项目里出现多条关键路径,到底该盯哪条?
我们项目并行任务特别多,算出来发现有三条路径的缓冲时间都是零,长度也一样。我当时就懵了,不知道该重点盯哪一条,感觉每一条都不能出事,但精力又有限。
多条关键路径意味着项目没有任何缓冲余地,任何一条上的任务延误都会直接拖垮工期。处理原则不是选一条盯,而是三条都要盯,但盯的方式要分级:第一,把多条关键路径上的任务全部标记为高优先级,在站会和周报中单独列出;
第二,评估每条路径的风险等级,看哪条路径上的任务负责人最多、跨部门依赖最复杂、工期估算最不确定,风险最高的那条投入最多跟进精力;第三,考虑是否可以通过调整资源或改变依赖关系,把其中一条路径的缓冲时间做出来,让它变成次关键路径,从而降低整体风险。
判断依据是:多条关键路径是项目高风险信号,不是正常状态,项目经理要做的不是选一条,而是想办法减少关键路径的数量。
6. 用 Excel 排计划,任务一多依赖关系就乱,该不该换成专业工具?
我一直用 Excel 管项目,任务少的时候还行,现在项目有四十多个任务、依赖关系错综复杂,每次更新一个日期,后面全得手动改,经常改漏。我在犹豫要不要换成专业工具,但又怕学习成本太高、团队不愿意用。
该换。判断依据是:Excel 不会自动重算依赖关系,你改一个前置任务的完成时间,后置任务不会自动顺延,关键路径也不会自动更新,这意味着一多就必然出错。
换成支持依赖关系和自动排期的某项目管理工具或某项目管理平台后,你只需要维护任务清单、依赖类型和工期估算这三样,最早开始时间、最晚开始时间、缓冲时间和关键路径都由系统自动计算。落地建议分两步走:第一周先用一个小项目做试点,把任务和依赖录进去,让团队看到'改一个日期后面自动跟着变'的效果;
第二周再推广到主力项目。团队抵触通常不是因为工具难用,而是因为旧习惯没被替代,试点跑通一次,抵触就会小很多。
7. 关键路径上的任务被卡住了,项目经理该做什么?升级还是协调?
我遇到最难受的情况是:关键路径上的一个任务因为别的部门没交付而卡住,我去催,对方说他们也有难处;我不催,工期就一天天往后拖。我不知道这种情况下项目经理到底该硬扛还是该往上报,怕处理不好得罪人。
先协调,再升级,但要有时间底线。具体动作是:第一步,24 小时内找阻塞方接口人当面确认卡点是什么、需要什么条件才能交付;第二步,如果协调无果或对方给不出明确交付时间,立即启动升级路径,把问题同步给双方上级,说明这个任务在关键路径上、延误一天项目就延一天,让上级来做资源裁决;
第三步,同步评估是否有替代方案,比如调整依赖关系、临时增加资源、或把部分工作并行处理,减少对总工期的影响。判断依据是:项目经理的职责不是替团队解决所有问题,而是确保关键路径上的阻塞在最短时间内被暴露到有能力解决它的人面前。硬扛不报和动不动就报,都是失职。
核心关键词
文章包含AI辅助创作:关键路径怎么做?项目经理协同管理:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431911
读者评论
依赖填得越多越好”这点太真实了,我就踩过。为了显得计划严谨,把所有相关任务都连起来,结果工具算出的关键路径又长又不准。后来按文章说的只保留硬性逻辑依赖,路径才恢复可信。
三点估算那段让我反思,以前总把“五天吧”当承诺,结果执行时各种意外。让执行人给出悲观值,反而提前暴露了接口依赖风险,比项目经理拍脑袋靠谱得多。
条任务只有11条依赖,还要撑起16周计划,这数字看着都心虚。做过类似项目,跨部门交接没确认机制,最后两边都说交付了,实际中间断了一周。
资源约束下的关键路径这个点容易被忽略。我们团队理论关键路径没变,但两个核心开发同时被非关键任务占用,实际交付直接拖后五周,工具却不会报警。
文章把关键路径当协同管理产物而非项目经理个人计算,这个视角很对。计划阶段多花40%沟通时间,换来执行阶段少一半返工,这笔账算得过来。
