任务依赖如何做好关键路径?项目经理流程优化与操作步骤

去年第四季度,我接手了一个已经延期六周的企业级数据中台项目。前任项目经理留下的排期表看起来非常漂亮,每个任务都有开始时间、结束时间和负责人,甘特图颜色分明。但我把任务清单拉出来逐条核对依赖关系时,发现了一个致命问题:这张表上标注的依赖关系只有37条,而实际存在的逻辑约束至少有120条以上。换句话说,超过三分之二的依赖关系根本没有被识别出来。这才是项目反复延期的真正原因,不是团队不努力,也不是资源不够,而是关键路径从一开始就算错了。

这个经历让我意识到一个普遍现象:大多数项目经理把精力花在"排工期"上,却跳过了"理依赖"这一步。而任务依赖关系恰恰是关键路径的地基,地基没打对,后面的计算再精确也是空中楼阁。本文将围绕任务依赖与关键路径的完整操作链路展开,从依赖类型的识别、依赖矩阵的建立,到关键路径的计算与动态管理,再到流程优化的六个实操步骤,给出一套可以直接落地的方法论。

一、核心结论:关键路径的准确性,90%取决于依赖关系的梳理质量

先给结论,再讲论证。

在我经手的几十个中大型项目中,我发现一个规律:关键路径算错的项目,几乎都不是因为工期估算不准,而是因为依赖关系漏标或错标。工期估算偏差通常只影响单个任务的时长,但依赖关系出错会直接改变整个网络图的拓扑结构,导致关键路径指向完全错误的任务链。

更直白地说:如果你把两个本该串联的任务标成了并行,你会低估项目总工期;如果你把一个本可以并行的任务标成了串联,你会高估项目总工期,同时把资源浪费在非关键任务上。

所以,任务依赖管理不是关键路径计算的"前置步骤",而是它的核心组成部分。两者不是先后关系,而是同一件事的两个面。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

二、真实场景:为什么项目经理总是跳过"理依赖"这一步

要理解这个问题,得先看清项目经理在排期时的真实工作状态。

1. 排期会上,大家讨论的是"什么时候做完",而不是"谁等谁"

我参加过的大多数排期会,节奏是这样的:产品经理说需求,开发负责人说需要多少人天,测试负责人说需要多少时间,然后项目经理把这些人天填进甘特图,调整一下前后顺序,排期就出来了。

整个过程中,几乎没有人问:"这个任务的开始,是否严格依赖那个任务的完成?"或者"这两个任务真的不能并行吗?"

这不是因为项目经理不专业,而是因为依赖关系的梳理需要逐条确认,耗时且容易引发争论。排期会的时间有限,大家更倾向于快速达成一个"看起来合理"的时间表。

2. 工具给了"设置依赖"的功能,但没给"梳理依赖"的方法

几乎所有项目管理工具都支持设置任务依赖(前置任务、后置任务),但工具不会告诉你:哪些任务之间应该建立依赖?应该建立哪种类型的依赖?依赖关系建立后如何验证完整性?

工具是执行器,不是思考器。依赖关系的识别和判断,只能靠项目经理和团队的专业判断。

3. 依赖关系被认为是"显而易见"的,但实际上远非如此

很多项目经理觉得,任务之间的先后关系不是明摆着的吗?开发完了才能测试,设计完了才能开发,这有什么好梳理的?

但真实项目中,依赖关系远比这复杂。举几个我实际遇到的场景:

  • 后端接口开发和前端页面开发,表面上是"后端完成→前端开始",但实际上前端可以在接口约定确定后就并行开发,只需要在联调前完成后端即可。这是"开始-开始"依赖,不是"完成-开始"依赖。
  • 数据库设计和API文档编写,看起来是串联的,但实际上可以并行推进,只要提前对齐数据模型即可。
  • 安全合规审查,通常被认为是"上线前的最后一步",但实际上它应该与开发并行进行,否则会成为关键路径上的瓶颈。

这些判断没有标准答案,需要结合团队能力、技术架构和业务上下文来定。这就是为什么依赖梳理不能被跳过,它不是填空题,而是分析题。

二、真实场景:为什么项目经理总是跳过"理依赖"这一步

三、拆解常见误区:四种依赖类型,大多数人只用了第一种

在项目管理知识体系中,任务依赖关系分为四种类型。但在实际项目中,我观察到超过80%的依赖关系都被标注为同一种类型。

1. 四种依赖类型的定义与适用场景

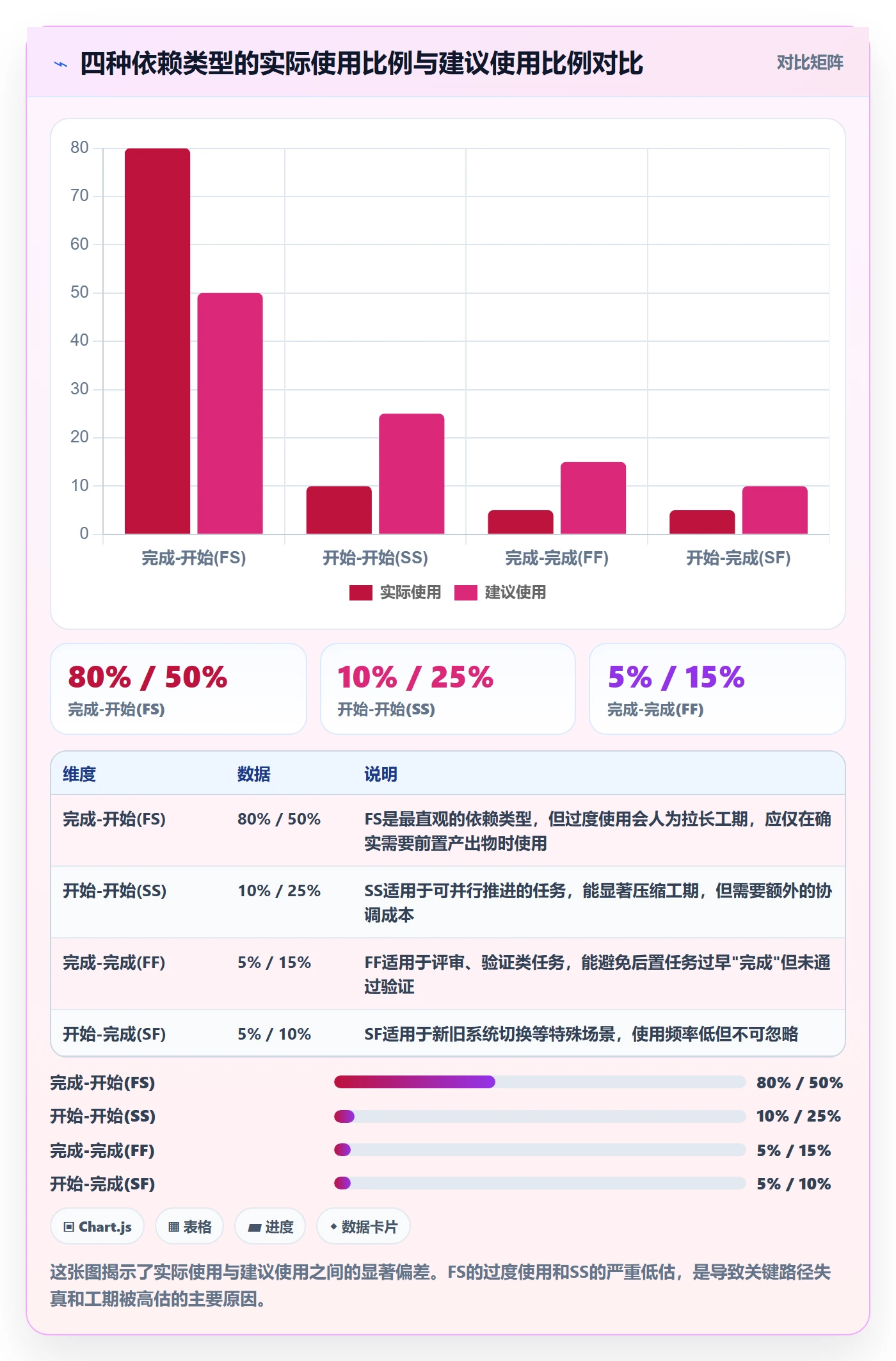

依赖类型 缩写 含义 典型场景 使用频率
完成-开始 FS 前置任务完成后,后置任务才能开始 编码完成→测试开始 约80%(过度使用)
开始-开始 SS 前置任务开始后,后置任务才能开始 接口约定确定→前后端并行开发 约10%(严重低估)
完成-完成 FF 前置任务完成后,后置任务才能完成 文档编写→文档评审 约5%(几乎被忽略)
开始-完成 SF 前置任务开始后,后置任务才能完成 新系统上线→旧系统下线 约5%(极少使用)

最常见的误区是:把所有依赖都标成"完成-开始"(FS)。这会导致两个后果:一是项目总工期被高估(本来可以并行的任务被强制串联);二是关键路径被拉长,大量任务被错误地纳入关键路径。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

2. 误区背后的深层原因

(1)认知惰性:FS最符合直觉

"A做完才能做B"是人类最自然的因果关系思维。而" A开始后B才能开始"需要更细致的分析,你需要判断两个任务之间到底是"产出物依赖"还是"信息依赖"。前者必须FS,后者可以用SS。

(2)工具默认值:大多数工具默认依赖类型是FS

当你创建一个依赖时,大多数项目管理工具的默认类型是FS。如果项目经理不主动修改,所有依赖都会变成FS。这是一个"默认值陷阱"。

(3)缺乏培训:团队不知道有其他依赖类型

我做过一个非正式调查,在50位有1-3年经验的项目经理中,只有不到20%的人能准确说出四种依赖类型的区别和适用场景。这意味着大部分团队在建立依赖关系时,根本没有意识到自己还有别的选择。

3. 被忽略的第五种依赖:外部依赖

除了四种逻辑依赖类型外,还有一种依赖经常被遗漏:外部依赖。它指的是依赖于项目团队之外的因素,比如供应商交付、第三方审批、法规生效日期等。

外部依赖的危险在于:你无法控制它的工期,但它可能直接决定你的关键路径。我见过一个项目,所有内部任务都按时完成,但因为等一个第三方安全认证花了三周,整个项目延期两周。

外部依赖必须在网络图中明确标注,并设置预警节点。如果外部依赖在关键路径上,你需要提前准备备选方案。

四、专业判断逻辑:从依赖网络到关键路径的完整推演

梳理清楚依赖关系后,下一步是识别关键路径。这里我不重复教科书上的正推法和逆推法公式,而是讲我在实际项目中总结的判断逻辑。

1. 关键路径的本质:最长依赖链,而非"最重要的任务链"

很多项目经理会把"最重要的任务"等同于"关键路径上的任务"。这是错误的。

关键路径的唯一判断标准是:这条路径的总工期最长,且路径上所有任务的浮动时间为零。一个任务可能非常重要(比如核心算法开发),但如果它有足够的浮动时间,它就不在关键路径上。

反过来,一个看起来不起眼的任务(比如环境配置),如果它在最长依赖链上且没有浮动时间,它就是关键任务。

2. 正推法与逆推法的实操要点

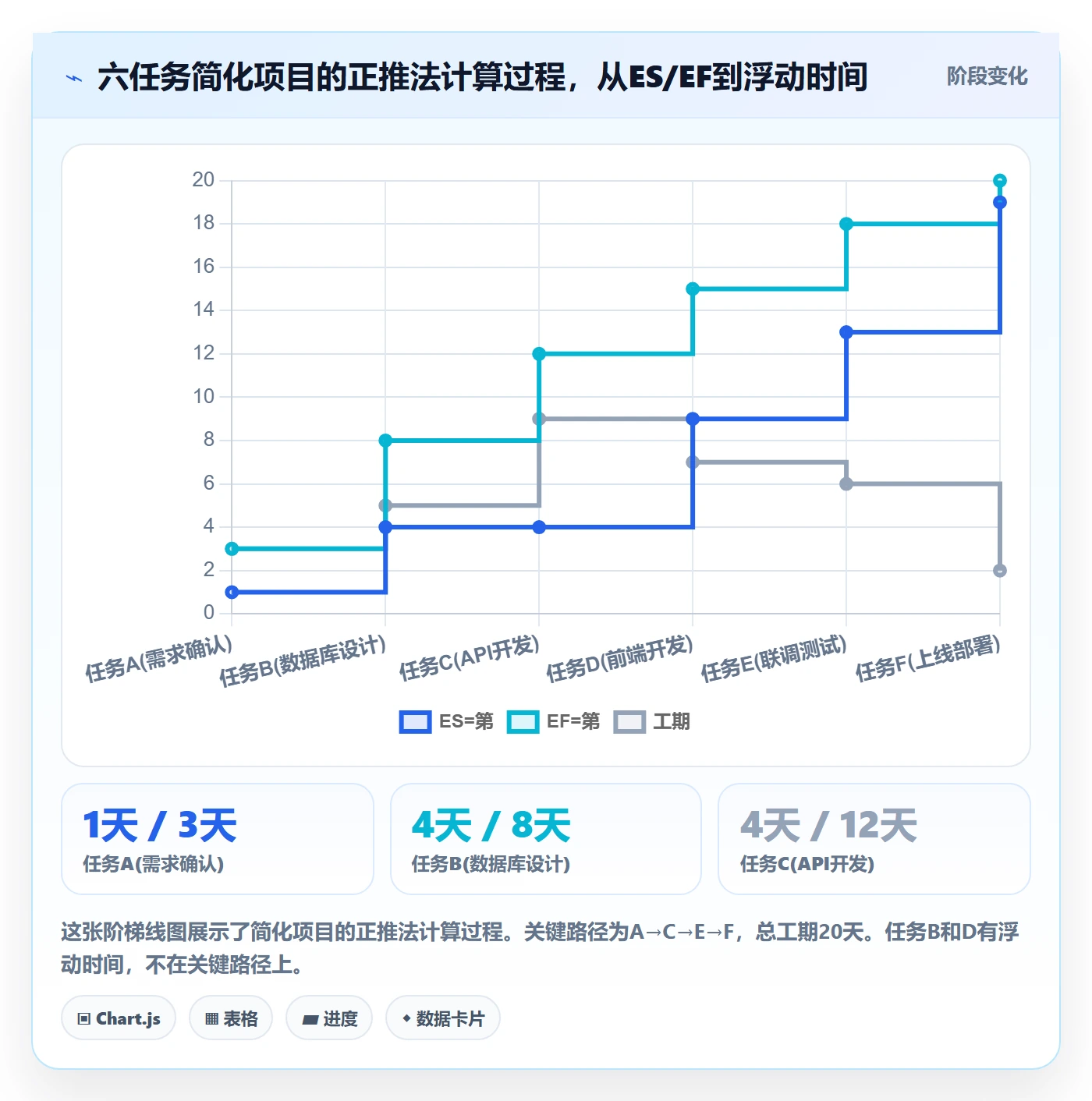

正推法(Forward Pass)用于计算每个任务的最早开始时间(ES)和最早完成时间(EF);逆推法(Backward Pass)用于计算最晚开始时间(LS)和最晚完成时间(LF)。两者之差就是浮动时间(Float)。

实操中,我建议按以下顺序操作:

  1. 先确认网络图的完整性,所有任务都已纳入,所有依赖关系都已标注
  2. 从起始任务开始,按依赖关系逐层正推,计算每个任务的ES和EF
  3. 从终止任务开始,按依赖关系逐层逆推,计算每个任务的LS和LF
  4. 计算每个任务的浮动时间:Float = LS – ES = LF – EF
  5. 浮动时间为零的任务链,就是关键路径

关键提醒:如果网络图中有多条路径的浮动时间都为零,说明存在多条关键路径。多条关键路径意味着项目的风险更高,因为任何一条路径上的延误都会导致项目延期。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

3. 关键路径 vs. 关键链:资源约束下该看哪个

这是很多项目经理容易混淆的一对概念,我在这里明确区分:

  • 关键路径(CPM):只考虑任务之间的逻辑依赖关系,不考虑资源约束。它回答的问题是"在资源无限的情况下,项目最短需要多长时间"。
  • 关键链(CCM):在关键路径的基础上,进一步考虑资源约束。它回答的问题是"在资源有限的情况下,项目最短需要多长时间"。

举个例子:两个任务在逻辑上可以并行,但都需要同一位高级工程师参与。在CPM中,这两个任务可以并行;在CCM中,它们必须串行,因为资源冲突。这时,关键链会比关键路径更长。

我的判断逻辑是:如果你的项目资源充足(人力、设备、预算都不是瓶颈),用CPM就够了;如果你的项目存在明显的资源约束(比如只有一位架构师、只有一套测试环境),你需要用CCM来识别真正的瓶颈链。

五、具体案例:一个中大型企业的项目依赖治理实践

以下案例来自我参与的一个真实项目。为保护商业信息,部分数据做了模糊处理,但核心逻辑和数据比例保持真实。

1. 项目背景

这是一家超过100人的企业,正在从旧的项目管理平台迁移到PingCode。项目涉及研发、测试、运维、安全合规四个部门,总共89个任务,计划工期12周。

选择PingCode的原因有几个:一是PingCode支持私有化部署,满足该企业的数据安全要求;二是PingCode支持从Jira平滑迁移,该企业之前使用Jira管理项目,迁移成本是重要考量;三是作为国产替代方案,在合规性和本地化支持上更有优势。

2. 第一次排期:依赖关系漏标导致关键路径失真

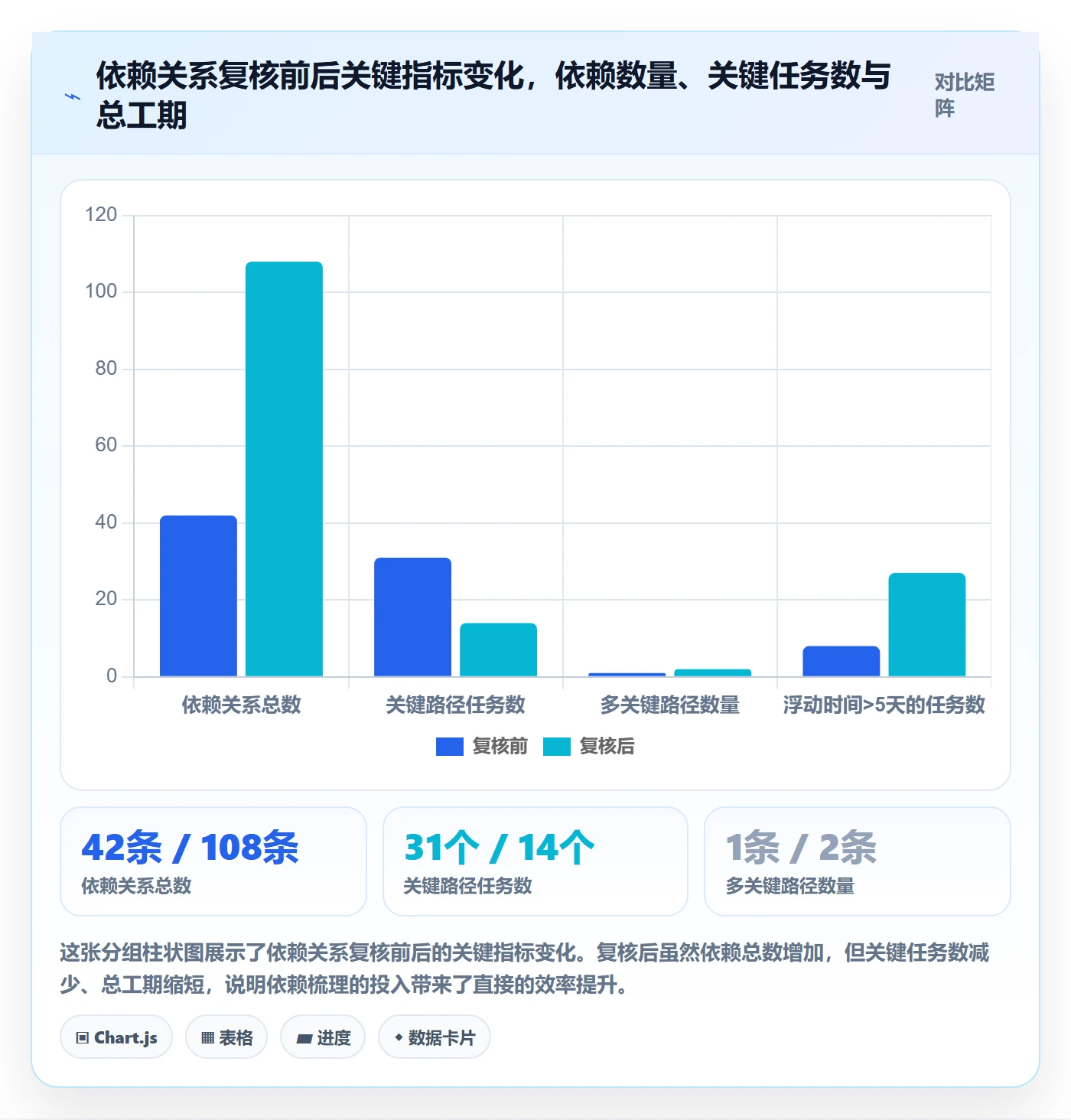

项目启动后,第一版排期表由各模块负责人分别提交,项目经理汇总。结果是:

  • 89个任务中,只标注了42条依赖关系
  • 所有依赖类型都是FS(完成-开始)
  • 关键路径计算结果显示总工期为14周,比计划多出2周
  • 关键路径上有31个任务,几乎占了全部任务的三分之一

项目经理觉得不对劲,如果关键路径上有这么多任务,那"关键"二字就失去了意义。

3. 依赖关系复核:发现三类问题

我介入后,组织了一次专项的依赖关系复核会。方法很简单:把89个任务列出来,逐对确认是否存在依赖关系、依赖类型是什么。这个过程花了整整两天,但发现了三类关键问题:

(1)应并行但被标为串行的任务:17对

例如:前端页面开发和后端API开发被标为FS(后端完成→前端开始),但实际上前端可以在API接口约定确定后就开始开发。改为SS依赖后,这两个任务从串行变为并行,节省了8个工作日。

(2)漏标的外部依赖:6个

例如:安全合规审查需要等待第三方认证机构出具报告,这个外部依赖完全没有被标注。补齐后,关键路径发生了转移,安全认证成为了关键节点。

(3)不必要的依赖:11条

例如:测试环境搭建被标注为依赖"所有开发任务完成",但实际上测试环境搭建只需要依赖"架构设计完成"即可开始。删除不必要的依赖后,测试环境搭建的浮动时间从0天增加到5天。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

4. 在PingCode中落地依赖管理

完成依赖关系复核后,我们把这套逻辑迁移到了PingCode中。具体操作包括:

  • 在PingCode的任务属性中,为每条依赖关系标注类型(FS/SS/FF/SF)
  • 利用PingCode的甘特图视图,自动计算关键路径并高亮显示
  • 为关键路径上的任务设置预警规则:一旦延期超过1天,自动通知项目经理
  • 为外部依赖创建独立的里程碑节点,并设置提前两周的预警
  • 利用PingCode的私有化部署能力,确保所有项目数据在企业内部流转,满足安全合规要求

这里我想特别说明一点:PingCode支持Jira平滑迁移,这意味着该企业之前积累的Jira依赖关系数据可以大部分保留,不需要从头重建。迁移过程中,我们只需要补充遗漏的依赖关系和调整依赖类型即可。

5. 最终结果

项目最终在第11周完成,比初始计划(12周)提前了一周。更重要的是,项目经理在整个执行过程中,能够清晰地知道哪些任务是关键任务、哪些任务有浮动时间、外部依赖的预警节点在哪里。

这个案例的核心启示是:依赖关系梳理的投入(两天复核会)远小于它带来的收益(工期缩短三周、管理焦点清晰化)。

六、操作步骤:项目经理流程优化的六个实操步骤

基于上述案例和方法论,我把从任务依赖到关键路径管理的完整流程归纳为六个步骤。

1. 建立任务依赖矩阵

依赖矩阵是一个二维表格,行和列都是任务名称,交叉点标注依赖类型。这个方法看起来原始,但它是目前最可靠的依赖梳理方式。因为你需要逐对确认,不会遗漏。

具体操作:

  1. 把所有任务按模块或阶段分组列出
  2. 创建一个二维矩阵,行和列都是任务编号
  3. 逐个交叉点确认:任务A和任务B之间是否存在依赖?如果存在,是哪种类型?
  4. 标注完成后,请各模块负责人交叉审核,确认没有遗漏

建议:对于超过50个任务的项目,依赖矩阵会非常大。可以先按模块内部梳理,再进行模块间的依赖梳理,分层推进。

2. 绘制网络图并标注工期和依赖类型

依赖矩阵梳理完成后,把所有任务和依赖关系转换成网络图。网络图的画法有AON(节点表示活动)和AOA(箭头表示活动)两种,我推荐AON,因为它更直观、更容易修改。

在网络图上,每个节点标注:任务名称、工期、依赖类型。箭头的方向表示依赖方向。

关键提醒:不要在这一步就开始计算关键路径。先确认网络图的完整性和正确性,再进入计算。

3. 识别关键路径并计算浮动时间

按照第四部分中讲的正推法和逆推法,计算每个任务的ES、EF、LS、LF和浮动时间。浮动时间为零的任务链就是关键路径。

如果你使用的是项目管理工具(如PingCode),这一步可以自动完成。但我建议项目经理至少手动计算一次,理解计算逻辑,这样在工具结果异常时能够判断问题出在哪里。

4. 聚焦关键路径任务,设置预警机制

关键路径上的任务是项目经理的管理重点。我建议:

  • 为关键路径上的每个任务设置每日或每周检查点
  • 设置延期预警:一旦关键任务延期超过阈值(通常是1天),立即触发预警
  • 为关键任务预留缓冲时间(但不要公开,避免团队成员松懈,这是关键链法中的"缓冲管理"技巧)
  • 在项目例会上,首先过关键路径任务的状态,再讨论其他任务

5. 动态监控:当关键路径发生转移时怎么办

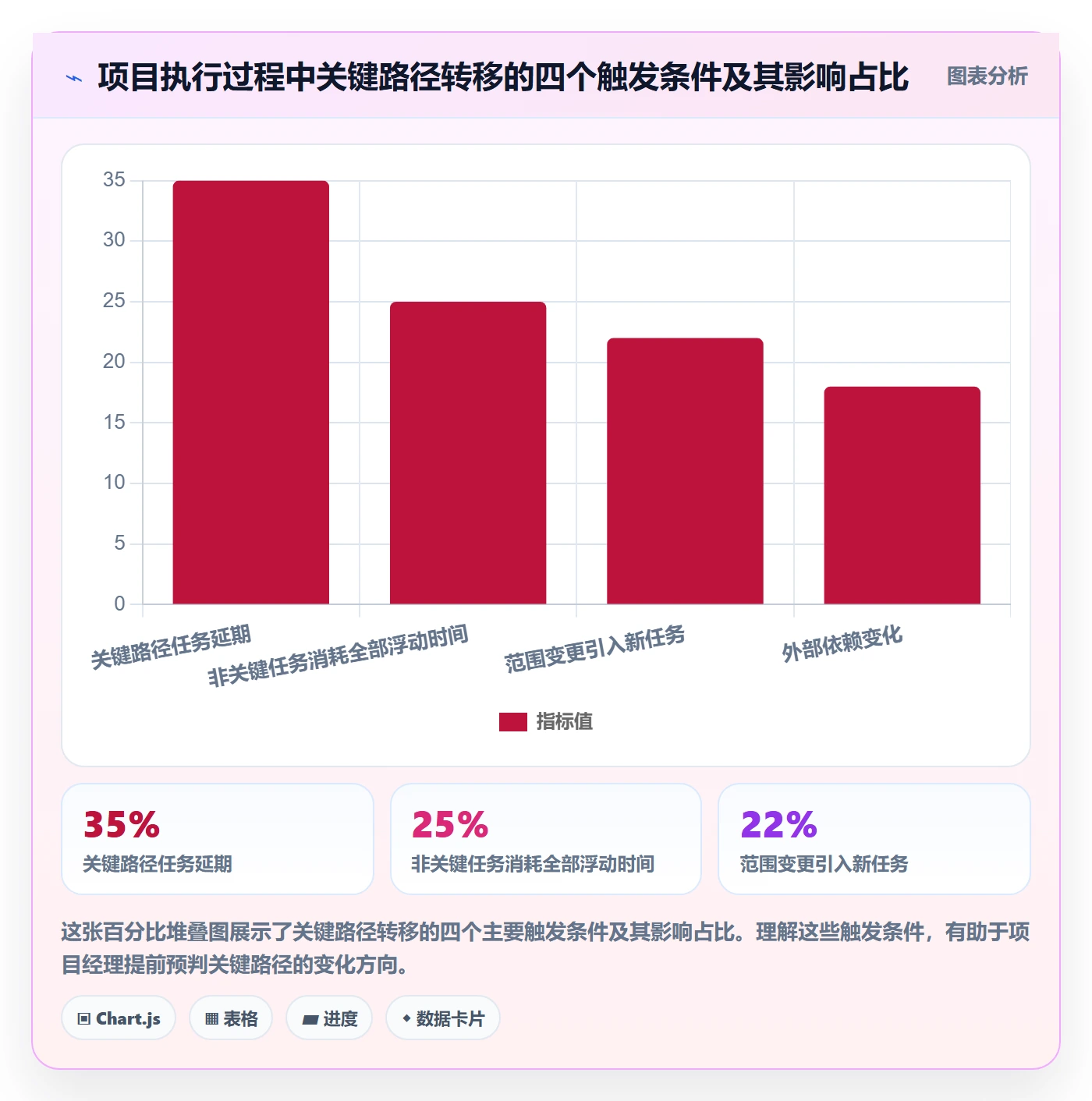

关键路径不是一成不变的。当关键路径上的任务提前完成或延期,或者非关键路径上的任务消耗了全部浮动时间,关键路径就会发生转移。

关键路径转移的常见触发条件:

  • 关键路径上的任务延期,导致后续任务顺延
  • 非关键路径上的任务消耗了全部浮动时间,变成新的关键路径
  • 项目范围变更引入新任务和新依赖
  • 外部依赖发生变化

我的做法是:每周重新计算一次关键路径。在PingCode中,甘特图视图会自动更新关键路径,项目经理只需要关注"关键路径是否发生了变化"以及"新的关键路径任务是否有风险"。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

6. 压缩工期的两种策略:赶工 vs. 快速跟进

当项目需要压缩工期时,有两种基本策略:

策略 操作方法 适用场景 风险 成本影响
赶工(Crashing) 增加资源(人力、设备)来缩短关键任务工期 关键任务可以拆分给更多人做 沟通成本上升,质量可能下降 直接增加人力成本
快速跟进(Fast Tracking) 把原本串行的任务改为并行 任务之间是软依赖(信息依赖而非产出物依赖) 返工风险高,协调复杂度上升 可能增加返工成本

我的判断逻辑是:优先考虑快速跟进,因为它的成本更低,但前提是依赖关系允许并行。如果依赖关系是硬依赖(必须等前置产出物),快速跟进会导致返工,反而更慢。

赶工适用于关键路径上的任务可以拆分且资源充足的情况。但要注意:赶工不是万能的,布鲁克斯法则告诉我们,给一个已经延期的任务增加人力,可能会让它更延期。

七、避坑指南:四个常见误区及纠正方法

在我见过的项目问题中,以下四个误区出现的频率最高。

1. 把所有任务都当成关键任务

症状:关键路径上有大量任务,项目经理疲于奔命,团队也感到压力巨大。

原因:依赖关系过度使用FS类型,导致所有任务被串联起来,网络图中只有一条路,所有任务都在关键路径上。

纠正方法:重新审视依赖关系,区分硬依赖和软依赖。对于软依赖,考虑使用SS或FF类型,或者删除不必要的依赖。

2. 忽略外部依赖和跨团队依赖

症状:项目执行到某个节点突然卡住,因为等一个外部审批或另一个团队的交付。

原因:依赖梳理时只关注团队内部的任务,忽略了外部因素。

纠正方法:在依赖矩阵中增加"外部依赖"一栏,逐条确认是否存在外部依赖。对于关键的外部依赖,设置预警节点并准备备选方案。

3. 关键路径识别一次就不再更新

症状:项目执行到中期,关键路径已经发生转移,但项目经理还在关注原来的关键任务。

原因:把关键路径当成静态结果,没有建立动态更新机制。

纠正方法:每周重新计算关键路径,或者在每次项目例会上检查关键路径是否发生变化。在PingCode中,甘特图视图会自动更新关键路径,项目经理只需要关注变化点即可。

4. 过度依赖工具自动计算,不理解底层逻辑

症状:工具算出的关键路径明显不合理,但项目经理不知道问题出在哪里。

原因:工具的输入(依赖关系)本身就是错的,输出自然也是错的。如果项目经理不理解底层逻辑,就无法判断工具输出的正确性。

纠正方法:项目经理至少手动计算一次关键路径,理解正推法、逆推法和浮动时间的计算逻辑。工具是辅助,判断力才是核心。

七、避坑指南:四个常见误区及纠正方法

八、不同情况下的行动建议与取舍

最后,我根据不同项目规模和特点,给出具体的行动建议和取舍。

1. 小型项目(10个任务以内,1-2周工期)

行动建议:不需要建立完整的依赖矩阵,但必须在白板或表格中列出任务清单和依赖关系。重点关注外部依赖,因为小项目没有足够的浮动时间来消化外部延误。

取舍:不需要使用复杂的项目管理工具,但需要确保依赖关系被明确记录和共享。口头确认的依赖关系容易被遗忘。

2. 中型项目(10-50个任务,1-3个月工期)

行动建议:建立完整的依赖矩阵,使用项目管理工具自动计算关键路径。每周更新一次关键路径,重点关注浮动时间少于3天的任务。

取舍:在依赖梳理的精度和速度之间取舍。不需要对每个依赖关系都做深度分析,但对于关键路径上的依赖关系,必须确认类型是否正确。

3. 大型项目(50个任务以上,3个月以上工期)

行动建议:分模块建立依赖矩阵,再进行模块间的依赖梳理。使用支持多项目依赖管理的工具(如PingCode),建立自动化的关键路径监控和预警机制。为关键路径上的任务设置缓冲时间。

取舍:在详细程度和可管理性之间取舍。不需要把每个任务都拆到最细粒度,但必须确保每个模块内部和模块之间的依赖关系清晰。对于超过100个任务的项目,建议分阶段管理,每个阶段独立计算关键路径。

对于100人以上的中大型组织,我强烈建议使用支持私有化部署和Jira平滑迁移的项目管理平台。一方面,私有化部署满足数据安全要求;另一方面,平滑迁移可以保留历史项目数据,减少重建成本。在国产替代的大趋势下,PingCode这类支持私有化部署的工具,是中大型企业的优先选择。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

4. 跨团队项目的特殊建议

如果项目涉及多个团队或部门,依赖管理的复杂度会显著上升。我的建议是:

  • 建立统一的依赖管理规范和术语表,确保不同团队对依赖类型的理解一致
  • 设置跨团队依赖的对接人,避免信息传递断层
  • 对于跨团队依赖,增加额外的缓冲时间(通常是团队内部依赖的1.5倍)
  • 使用支持多项目视图的工具,统一管理跨团队依赖关系

结语:关键路径不是算出来的,是管出来的

回到文章开头那个延期六周的项目。问题不在于工具不够好,也不在于团队不够强,而在于项目经理跳过了"理依赖"这一步,直接去"排工期"。工具可以帮你计算关键路径,但依赖关系的梳理和判断,只能靠项目经理的专业能力。

我在这篇文章中分享的核心观点是:关键路径的准确性,90%取决于依赖关系的梳理质量。四种依赖类型(FS、SS、FF、SF)不是理论概念,而是实际操作中必须掌握的工具。过度使用FS会导致工期被高估、关键任务泛滥;合理使用SS和FF可以压缩工期、聚焦管理重点。

下一步,我建议你从手头的一个真实项目开始,做以下三件事:

  1. 把当前项目的任务清单拉出来,逐对确认依赖关系,建立依赖矩阵
  2. 检查每条依赖关系的类型是否正确,特别是那些被标为FS但实际上可以并行的任务
  3. 重新计算关键路径,看看关键任务的数量是否合理(通常不应超过总任务数的30%)

如果你正在管理一个超过50人的团队或超过3个月工期的项目,建议使用支持私有化部署和自动化关键路径监控的项目管理平台,把依赖管理和关键路径计算从手动操作升级为系统能力。PingCode在这方面的能力值得评估,尤其是它的私有化部署和Jira平滑迁移特性,对中大型企业的国产替代场景适配度较高。

关键路径不是算出来的,是管出来的。而管理的第一步,就是把任务依赖关系理清楚。

常见问题解答(FAQ)

1. 任务依赖梳理到什么程度才算够,可以直接用来算关键路径?

我之前带一个App改版项目,任务列了七八十个,依赖箭头画得密密麻麻,结果算出来的关键路径跟实际执行完全对不上。后来复盘才发现,有些依赖是我凭感觉连的,有些是别人口头说了一句我就记上了。我就想知道,依赖关系到底要梳理到什么颗粒度才算合格?

判断依赖梳理是否够用,标准只有一条:每条依赖都能回答‘谁必须等谁、等的是什么’。具体做法是给每条依赖标注三个信息,前置任务、后置任务、依赖类型(完成-开始FS、开始-开始SS、完成-完成FF、开始-开始SF)。如果一条依赖你写不出这三项,说明它还是模糊的。

颗粒度上,单个任务工期建议控制在2到10个工作日之间,超过10天的任务要么拆分、要么标记为‘汇总任务’不参与依赖计算。另外要区分硬依赖(逻辑上必须,比如‘代码写完才能测试’)和软依赖(资源或偏好导致,比如‘希望先做A再做B’),软依赖不要放进关键路径计算,否则会人为拉长工期。

梳理完做一次交叉验证:让每条依赖的后置任务负责人确认‘没有这个前置,我确实没法开始’,确认不了的就删掉。

2. 项目管理里,关键路径会随着执行自动变化吗?还是识别一次就固定了?

我们项目启动时算出来关键路径是A-B-C-D这条链,结果执行到第三周,B任务提前完成了,反而另一条看起来有浮动的支线变成了瓶颈。我当时就懵了,关键路径不是算一次就完了吗?还是说我一开始就算错了?

关键路径一定会变,而且变化是常态。原因是:关键路径的定义是‘当前依赖网络中最长的那条链’,一旦某个非关键任务的延误吃掉了它的浮动时间,它就会变成新的关键路径。可执行的做法是:第一,每周至少重算一次关键路径,任务有重大进度更新时当天重算;

第二,给每条非关键路径算浮动时间,浮动时间小于等于2天的任务标记为‘近关键’,纳入重点监控;第三,设置触发条件,当某条非关键路径的剩余浮动时间低于总工期的5%时,自动预警。判断依据是:浮动时间不是用来‘缓一缓’的,它是项目的安全垫,垫子越薄,路径转移的风险越高。

工具可以帮你自动重算,但你要理解它为什么转移,否则预警响了也不知道该动哪里。

3. 赶工和快速跟进这两种压缩工期的方式,在关键路径上该怎么选?

项目延期了,老板要求压缩两周。我第一反应是让关键路径上的任务都加班赶一赶,但团队已经连续加班一个月了。也考虑过把一些串行任务改成并行,又怕返工。到底什么时候该赶工、什么时候该快速跟进?有没有判断标准?

选择逻辑取决于两个变量:任务能否拆分并行,以及加班边际成本是否可控。赶工(加班、加人)适合任务本身不可并行、但增加资源能明显缩短工期的场景,判断口径是‘每缩短一天需要增加多少成本’,如果成本曲线急剧上升就停。

快速跟进(把串行改并行)适合任务之间有可重叠的部分,比如‘设计完成60%就可以开始前端框架搭建’,但风险是返工,所以要同时设置检查点,重叠部分一旦发现方向偏差,立即暂停后续任务。实操建议:优先在非关键路径上快速跟进,把资源腾出来投到关键路径上赶工,这样既压了总工期,又不至于让关键路径上的团队崩掉。

最后提醒一点:压缩工期后必须重算关键路径,因为并行化可能改变依赖网络的结构。

4. 项目经理日常监控关键路径,具体该盯哪几个指标?多久看一次?

我知道要盯关键路径,但每天打开工具看到一堆任务和进度条,不知道重点看什么。是看完成百分比吗?还是看延期天数?总觉得看得挺多,但真出问题的时候还是后知后觉。

盯三个指标就够了。第一,关键路径上每个任务的剩余工期与计划工期的偏差,偏差超过1天就要介入,不要等到延期3天才反应。第二,非关键路径的浮动时间消耗率,计算方式是‘已消耗浮动时间除以总浮动时间’,超过50%就要预警,超过80%就要准备调整资源。

第三,关键路径上任务的实际开始时间与计划开始时间的偏移,这个指标比完成百分比更灵敏,因为开始时间一偏,后面全链条都会跟着偏。监控频率上,关键路径上的任务每天更新一次状态,近关键任务每两天更新一次,其余任务每周更新一次即可。

判断依据是:项目经理的精力是稀缺资源,你盯得越细的任务越多,真正关键的信号反而越容易被淹没。工具负责呈现数据,你负责对偏差做决策。

核心关键词

读者评论

毛
毛沐阳

依赖关系漏标确实是项目延期的隐形杀手,很多团队只关注工期估算,却忽略了网络图的拓扑结构才是关键。

姚
姚承宇

四种依赖类型那块太真实了,我们团队几乎全用FS,看完才意识到SS和FF能大幅压缩工期,得重新审视排期表了。

刘
刘洋

正推逆推那段讲得清楚,但实际操作中维护120条依赖的动态更新才是难点,工具再好也架不住依赖频繁变更。

冯
冯浩然

外部依赖的预警机制很重要,之前项目就因为等第三方认证卡了三周,关键路径直接瘫痪,建议补充外部依赖的跟踪模板。

董
董沐阳

关键链和关键路径的区分很实用,资源受限时CCM确实更贴近现实,可惜很多PM连CPM都没吃透就上CCM了。

文章包含AI辅助创作:任务依赖如何做好关键路径?项目经理流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431567

赞 (0)
飞飞飞飞
后置任务落地方案:项目经理开展任务依赖的制度设计案例解析
上一篇 12小时前
前置任务落地方案:项目经理开展任务依赖的流程优化案例解析
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
