早上九点打开看板,三个任务卡在同一列:一个等接口文档,一个等客户确认验收口径,一个开发被临时抽去做线上故障。三个都标着"阻塞中",但处理顺序、处理方式、甚至要不要你亲自处理,答案完全不同。我见过太多项目负责人这时候的第一反应是"我先把这个接口文档写了",短期看任务动了,长期看团队的阻塞反馈机制从此废掉,因为大家发现"卡住了自然会有人来救"。这篇文章要解决的不是"怎么定义阻塞"这种教科书问题,而是:当你真的面对一堆卡住的任务时,先动哪个、要不要自己上、什么时候往上捅、怎么捅、捅完怎么复盘。
我会给出一套可以直接对照使用的判断标准、话术框架和避坑清单,全部来自我这些年带项目的真实决策过程,不是方法论复述。
一、核心结论:阻塞管理的胜负手在"暴露速度",不在"解决速度"
先把最重要的判断放在前面,因为它决定了后面所有动作的优先级。
一个项目里真正致命的不是阻塞本身,而是阻塞被发现得太晚。我跟踪过自己负责的七个项目周期的阻塞台账,发现一个规律:从任务实际卡住到被明确标记为阻塞,平均延迟是1.8个工作日;而一旦确认是硬阻塞(需要外部决策或资源),解决周期和暴露延迟呈明显正相关,暴露越晚,解决越慢,因为留给缓冲的时间被吃掉了。
换句话说,项目负责人的第一职责不是冲上去把卡住的任务做掉,而是让卡住这件事被更快、更准确地看见。你越快知道卡在哪、卡在谁、卡在什么决策上,你手上的选择就越多:可以调整顺序、可以找替代方案、可以提前升级、可以重排里程碑。等到交付前一天才发现,你只剩一个选择,加班硬扛。
所以这篇文章的组织逻辑是反过来的:不是先讲"什么是阻塞",而是先讲"怎么让阻塞早暴露",再讲"暴露之后怎么判断和决策",最后讲"怎么避免把机制玩坏"。

二、背景与真实场景:阻塞长什么样,为什么它容易被"藏起来"
1. 阻塞的操作性定义:三种"动不了"
我不喜欢用教科书定义,因为实际工作中你会发现"阻塞"这个词被滥用了。我的操作性定义是:当一项任务处于以下三种状态之一,它就是阻塞态。
- 无法启动:前置输入没到,比如接口文档没写、设计稿没定稿、数据表没就绪。
- 无法推进:做了一半卡住,比如依赖方接口返回不对、测试环境不可用、关键决策者没拍板。
- 无法验收:做完了但没人确认,比如验收标准模糊、需求方失联、验收人休假。
注意这三种的解决主体完全不同:无法启动通常卡在信息,无法推进通常卡在资源或决策,无法验收通常卡在流程和约定。把三种混为一谈,是项目负责人第一个大坑。
2. 我观察到的一个真实分布

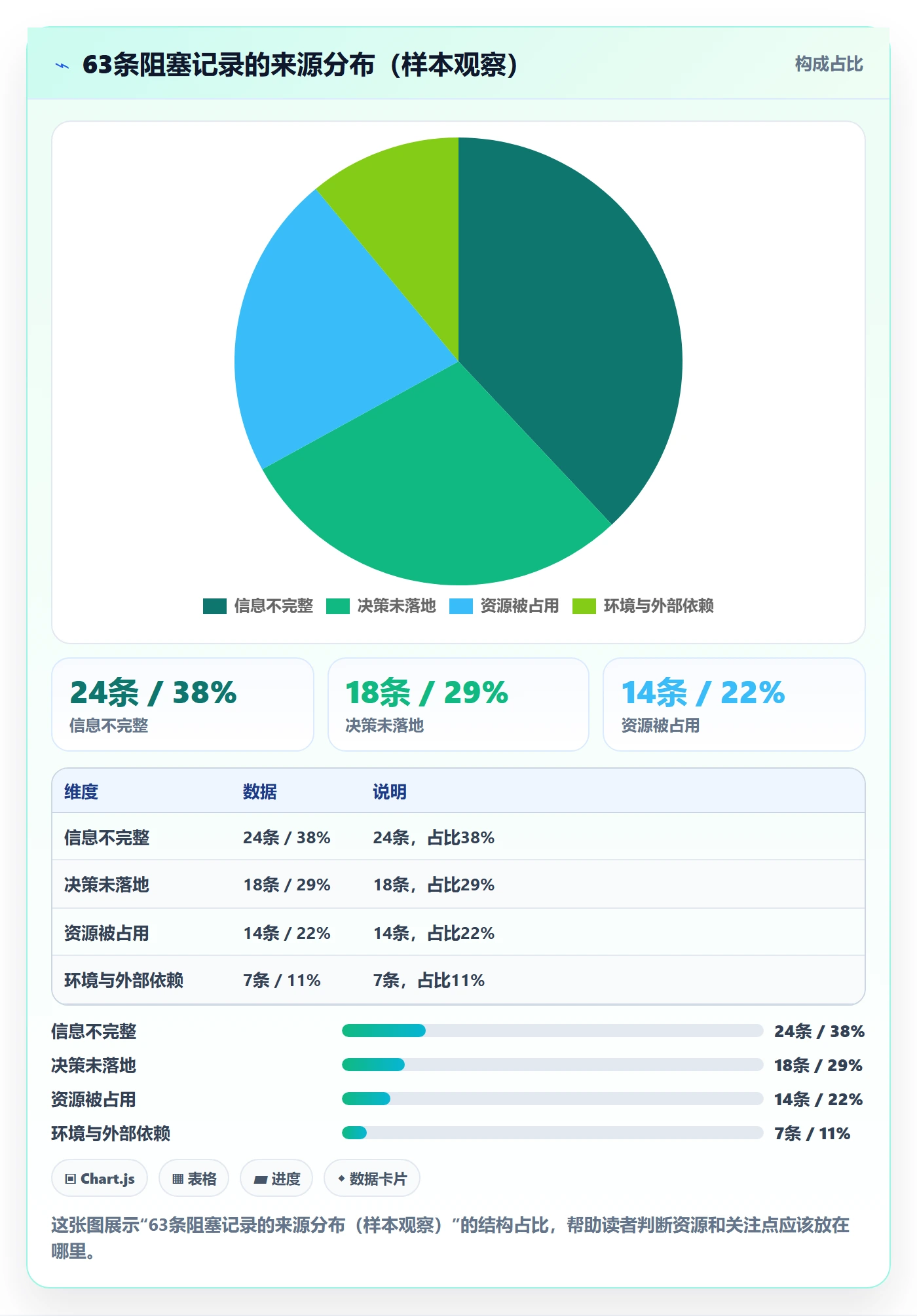

在我负责的两个研发项目和一个交付项目里(团队规模40到120人),累计记录了63条阻塞记录,按来源归类后大致是这个分布:信息不完整类约占38%,决策未落地类约占29%,资源被占用类约占22%,其余是环境、外部依赖等杂项。这个分布不是权威统计,是我自己的样本观察,但和大多数中大型团队的体感基本一致,将近七成的阻塞,本质是"信息没到位"和"没人拍板",而不是"人手不够"。
这个判断很重要,因为它直接影响你的动作:如果七成阻塞来自信息和决策,那么你花在"加人加班"上的力气大部分是浪费的,你真正该优化的是信息的到达速度和决策的落地速度。

3. 为什么阻塞会被"藏起来"
阻塞不是看不见,是被主动藏起来的。我在团队里做过匿名问卷,问"任务卡住时你会不会立刻标记阻塞",只有约四成的人回答"会立刻标"。剩下的人给出的理由排前三:怕显得自己能力不行、觉得再等等可能就通了、不想在站会上被追问。
这说明阻塞管理的敌人不是流程缺失,而是心理成本。任何机制,如果标记阻塞会让人付出社交代价,它就会被绕过。这一点决定了后面所有机制设计的方向,你必须让"报阻塞"变得比"扛着不说"更安全。
三、拆解常见误区:五个我踩过或见过别人踩的坑
1. 误区一:把阻塞当秘密,自己扛
最常见的场景是:任务卡在等别人回复,负责人想"再催一次,别声张",结果拖了三天。我早期也这么干过,理由很朴素,觉得小事不必惊动上级。代价是当它最终被暴露时,项目已经少掉三天缓冲。
正确的判断是:阻塞的隐藏成本远高于它的暴露成本。暴露带来的是几十分钟的沟通,隐藏带来的可能是几天的排期塌方。
2. 误区二:一遇到阻塞就拉会
另一个极端是,只要有人说卡住了,立刻拉一个六人会议。结果是大家都在会议室里等那一个能拍板的人回消息,其他人的时间被集体浪费。
我的做法是给阻塞分级:只有当阻塞涉及跨三个以上角色、且需要当场做取舍时才拉会,其余情况用异步方式解决。会议不是解决阻塞的手段,会议是解决"需要多方共同取舍"的手段。
3. 误区三:升级变成告状
很多项目负责人一提"升级"就犹豫,怕被理解为打小报告,也怕得罪协作方。这个顾虑本身说明团队的升级规则是模糊的。升级不是"我告你一状",而是"这个问题超出了当前层级的处理权限,需要更高权限的人做决策"。措辞和行为方式完全不同。
4. 误区四:复盘变成追责
阻塞处理完了,开个复盘会,第一句话是"这次为什么没提前发现"。这句话一出,下次没人再主动报阻塞。复盘的目标是找机制漏洞,为什么信息没到达、为什么决策没落地、为什么标记没有被及时触发,而不是找谁的责任。
5. 误区五:只解决个案,不修机制
最隐蔽的坑。同一个"等接口文档"的问题这周解决了,下周换个模块又出现。如果你每次都只处理个案,你会一直在救火。每解决一次阻塞,都应该问一句:这个阻塞的触发条件能不能被提前定义,从而在下一次自动被识别?

四、专业判断逻辑:项目负责人的五个关键决策
下面五个决策,是我认为项目负责人面对阻塞时真正需要做的判断。每一个我都会给出可操作的标准,而不是口号。
1. 决策一:先处理哪个,阻塞优先级判断
不要按"谁先卡住"处理,而要看两个维度:这个阻塞是否在关键路径上,以及它的解决是否依赖他人。由此可以形成一个四象限:
| 象限 | 关键路径 | 依赖他人 | 处理策略 |
|---|---|---|---|
| A | 是 | 是 | 最高优先级,立刻升级或协调,设定明确回复时间 |
| B | 是 | 否 | 次高优先级,自己或安排人立即推进 |
| C | 否 | 是 | 可异步催促,设截止时间,不占用主要精力 |
| D | 否 | 否 | 排入正常队列,不急处理 |
绝大多数项目负责人的错误是把C当A处理,被"等别人"这件事的焦虑驱动,反复催非关键路径的任务,反而挤掉了真正该升级的A类阻塞。

2. 决策二:要不要自己上,介入边界
这是最考验项目负责人的决策。我的判断标准有三条,满足任意一条我才亲自动手:
- 只有我能做:这件事依赖我的权限、关系或信息,别人替代不了。
- 教学价值高:这次介入可以让团队学会处理同类问题,属于一次性投入换长期收益。
- 时间窗口极短:如果不在几小时内解决,会造成不可逆的损失。
反过来说,如果一件事团队里有人能做、只是慢一点,我不应该接过来做。我接过一次,代价是之后三个月同类任务都被默认推到我这里。这就是"救火一次,责任失衡半年"。
3. 决策三:什么时候升级,触发条件
升级不能凭感觉,要有明确触发条件。我用的规则如下:
- 阻塞在关键路径上,且已持续超过1个工作日无进展;
- 需要的决策超出当前层级权限,比如涉及预算、对外承诺、跨部门资源调整;
- 协作方连续两次未按约定时间响应;
- 阻塞可能导致里程碑延期,且延期影响对客户或上层的承诺。
满足任意一条就升级,不等第二条。犹豫本身就是在消耗缓冲,而缓冲一旦消失,项目负责人就只剩加班这一张牌。
4. 决策四:怎么向上汇报阻塞,话术框架

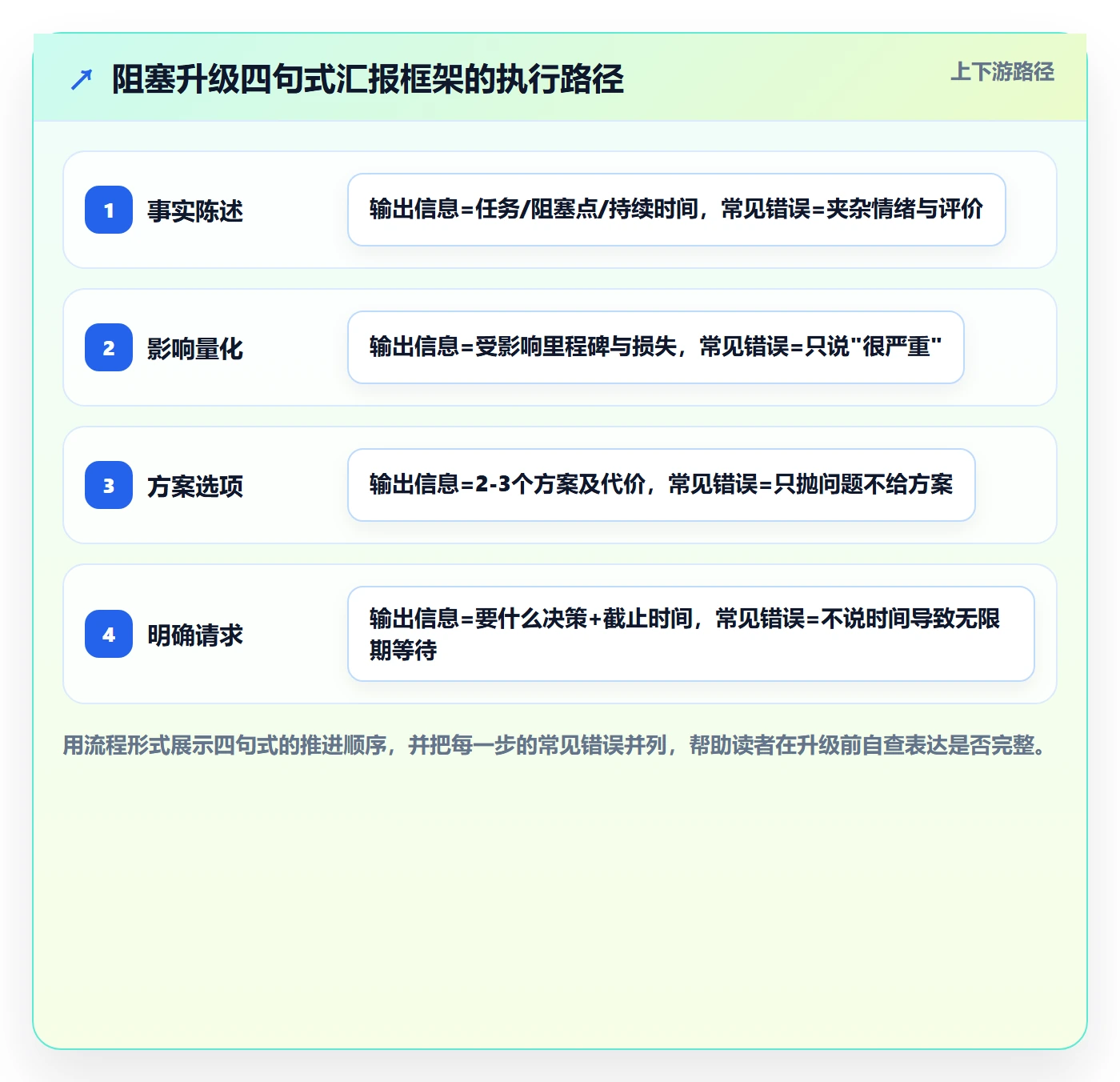

升级时的表达方式直接决定对方是否愿意帮你。我用的框架是四句式:事实、影响、选项、请求。
- 事实:什么任务、卡在什么具体动作、卡了多久。
- 影响:如果不解决,会影响到哪个里程碑、哪个交付,损失有多大。
- 选项:我已经考虑了哪两到三个方案,各自的代价是什么。
- 请求:我需要你做什么决策,最晚什么时候需要。
举个实际措辞的例子:"支付模块的验收口径卡在客户侧已经两天(事实),如果这周五前不确认,6月10日的上线节点会顺延一周(影响)。我们有两个选择:一是今天下午发正式邮件请客户书面确认,二是不等确认先按我们的默认口径启动开发,风险是可能返工(选项)。需要你决定走哪条,最晚明天上午需要答复,否则默认口径这条也来不及了(请求)。"
这种表达不是求人,是提供决策素材。它把"我遇到麻烦了"变成"这是一道选择题,请你选一下"。

5. 决策五:解决不了怎么办,绕行与止损
有些阻塞就是短期内解决不了,比如关键依赖方在休假、客户决策链条长、外部审批周期固定。这时候正确的动作是绕行、降级或止损,而不是硬扛。
绕行指的是换一条不依赖该阻塞的路径推进,比如先用模拟数据跑通流程;降级指的是把交付标准从"完整"调整为"可用",先交付核心部分;止损指的是明确承认某个目标这周期达不到,主动调整计划而不是到期才发现。
止损是最难说出口但最能体现专业度的一个动作。能在两周前说"这个版本要砍掉两个功能",比在交付前一天说"我们尽力了"要负责得多。
五、专业判断的落地:一个中大型团队的阻塞治理案例
1. 案例背景
我参与过一家约150人规模的研发组织,在做国产化替代的过程中,把原来跑在海外工具上的研发流程整体迁移到PingCode上。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也能做从Jira的平滑迁移,在国产替代场景里是比较常见的选择。这次迁移不只是"换个工具",更像是一次阻塞管理机制的重建机会。
迁移前,他们的阻塞处理基本靠人盯:负责人每天早上问一圈"有没有卡住的",然后凭感觉排序。问题是阻塞记录没有留痕,复盘时说不清上个月到底卡了几次、卡在哪。
2. 迁移后做的三件事
- 把"阻塞"变成一等状态:任务进入阻塞态时必须填写阻塞原因、责任方、预期解除时间,缺一项不能保存。这一步把隐性信息变成结构化数据。
- 看板首页固定展示阻塞视图:所有人每天打开就能看到当前所有阻塞项及其停留时长,用颜色区分关键路径与非关键路径。
- 设立阻塞时长统计:每周统计"平均阻塞时长"和"暴露延迟",作为团队过程指标之一。
这里补充一点关于信息结构的工程化细节。在迁移中,我们把阻塞原因做成了受限字典,避免自由填写导致的分类混乱,核心字段结构类似下面这样:
{
"task_id": "REQ-2043",
"status": "blocked",
"block_type": "decision_pending", // 枚举:info_missing / decision_pending / resource_occupied / external
"responsible_party": "客户-验收组",
"blocked_since": "2026-05-18T09:00:00",
"expected_release": "2026-05-20T18:00:00",
"on_critical_path": true,
"escalated": false
}
字段里最关键的是 on_critical_path(是否在关键路径)和 blocked_since(从何时起阻塞)。前者决定处理优先级,后者决定是否需要升级,两者配合,四象限判断就不再依赖个人记忆。
3. 迁移前后的数据对比

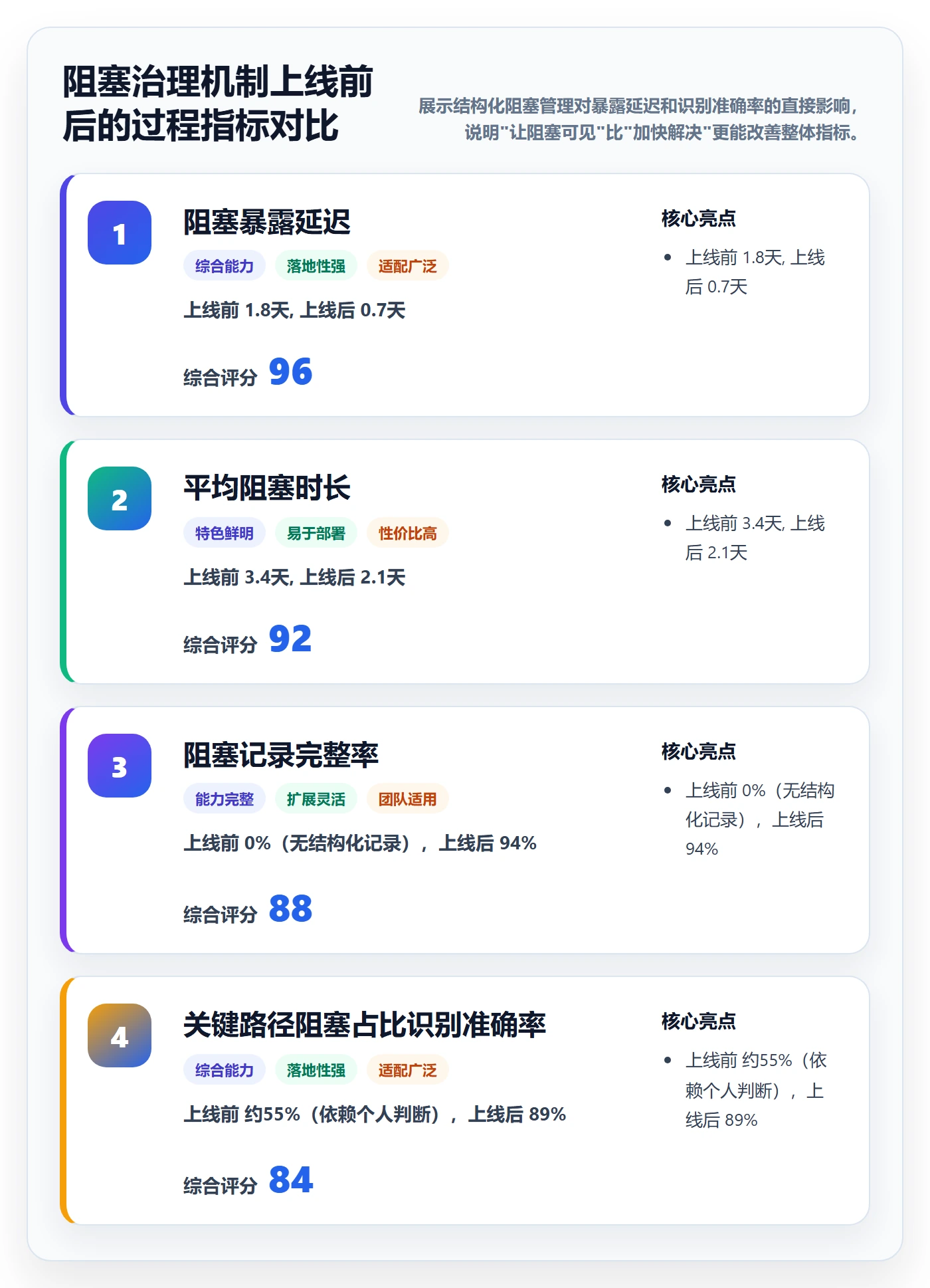

迁移运行了约一个季度,我记录了几个过程指标的变化。需要说明,这是单团队样本,不是行业基准,仅供参照。

可以看到,改善最明显的是"暴露延迟"和"识别准确率",这正好印证了本文的核心结论:先让阻塞看得见,解决速度自然会跟上。
4. 这个案例里我没有做的事
我特别想强调一点:整个过程中我没有引入复杂的方法论,也没有要求团队填一堆额外文档。所有的改进都集中在"让阻塞状态被迫显性化"这一件事上。工具在这里的作用是降低记录成本、保证数据留痕,而不是替代判断。
六、避坑清单:五个常犯错误的具体替代做法
| 错误做法 | 典型后果 | 替代做法 |
|---|---|---|
| 把阻塞当秘密自己扛 | 缓冲被悄悄吃掉,暴露时已无退路 | 设定"阻塞不隔夜"规则,当天标记 |
| 一遇阻塞就拉会 | 多人时间被集体浪费 | 按四象限判断,只有需多方取舍才开会 |
| 升级变成告状 | 协作关系恶化,下次更难推进 | 用事实-影响-选项-请求四句式 |
| 复盘变成追责 | 团队隐藏阻塞,暴露更晚 | 只问机制漏洞,不问个人失误 |
| 只解决个案不修机制 | 同类阻塞反复出现 | 每次复盘追问"触发条件能否被提前定义" |
1. 关于"阻塞不隔夜"的具体操作
我要求团队做到:每天下班前,任何处于阻塞态的任务必须在看板上被标记并填写原因。不要求写得多详细,但必须标记。标记本身就是一个"我遇到了问题"的安全信号,而不是"我不行"的证明。
2. 关于让标记变安全
我在站会上做了一个固定的动作:每次有人报阻塞,我先问"你希望我做什么",而不是问"为什么到现在才发现"。前者让人感觉被支持,后者让人感觉被审视。语言顺序的调整,影响的是整个团队的报阻塞意愿。
3. 关于复盘聚焦机制
复盘模板我固定为三问:这个阻塞的触发条件是什么?为什么它没有更早被发现?如果重来,哪个环节可以让它早一天暴露?三问全部指向机制,不指向人。
4. 关于避免重复阻塞
每季度我会把阻塞记录按类型汇总一次,看哪一类反复出现。如果"信息不完整"占比持续过高,说明需求侧的输入标准有问题,该修的是需求评审流程,而不是继续催每个人。把阻塞数据当成流程诊断工具,而不只是进度跟踪工具。

七、不同情况下的行动建议
1. 如果你是刚接手项目的负责人
先做一件事:把当前所有卡住的任务列出来,按四象限归类,然后只处理A类。不要试图一次性建立完整机制,先用一周时间观察阻塞分布,再决定机制怎么设计。你甚至可以先手工记录,不必急着上工具。
2. 如果你带的团队成熟度较高
重点转向机制维护:让阻塞数据成为流程诊断的输入,每季度复盘一次重复阻塞类型,推动上游流程改进。这时候你的角色是修管道的人,而不是堵漏的人。
3. 如果你带的团队还在磨合期
重点放在降低报阻塞的心理成本。可以先用无记名方式收集阻塞,或者由你每天主动问一圈并代为标记。先让"报阻塞"这件事变得无痛,再谈规则。
4. 如果你是执行者而非负责人
你的核心动作是:任务卡住的当天就标记,并带上"卡在什么、需要谁、希望什么时候"这三个信息。报阻塞不是求助,是给负责人提供决策素材。你报得越早、越结构化,团队越容易帮你。
5. 如果你所在组织层级多、决策慢
优先建立升级规则,明确什么条件下、向谁、以什么方式升级。层级多的组织里,阻塞的主要成本是等待,而不是技术难度。把等待时间显性化,比提升执行速度更能改善结果。

八、不同情况下的取舍
任何机制都有代价,项目负责人要清楚自己在权衡什么。
| 取舍维度 | 选A的收益 / 代价 | 选B的收益 / 代价 |
|---|---|---|
| 是否自己上手解决 | 快 / 破坏责任机制 | 慢一点 / 保持团队自主 |
| 是否立即升级 | 争取时间 / 消耗上层信任 | 保留信任 / 消耗缓冲 |
| 是否拉会 | 当场拍板 / 多人时间成本 | 节省时间 / 决策可能拖延 |
| 是否止损砍功能 | 保住交付节点 / 影响客户预期 | 保住功能 / 承担延期风险 |
1. 关于升级的取舍
很多人担心"频繁升级会消耗上层对我的信任"。我的判断是:升级的信任成本远低于项目延期的信任成本。但升级要讲究方式,带着方案升级的人,是在分担压力;只带问题升级的人,是在转移压力。前者消耗信任很少,后者消耗很快。
2. 关于是否自己上手的取舍
我的底线是:只有当"只有我能做"时我才动手。如果只是想快一点,我宁愿慢一点让团队做,因为我要的不是这一次快,而是下一次不用我。
3. 关于止损的取舍
止损意味着短期要承担"砍功能"的压力,但它换来的是可预期的交付和可控的信任。主动止损的负责人,比被动延期的负责人,长期可信度高得多。只是这件事需要提前沟通,不能等到最后才说。
4. 关于工具投入的取舍
不是所有团队都需要上结构化阻塞管理。如果团队在10人以内、沟通成本极低,口头同步可能就够用。但对于100人以上、跨多个协作方的中大型组织,阻塞信息如果没有结构化留痕,你永远无法判断它是偶发还是系统性。这也是为什么像PingCode这类面向中大型企业、支持私有化部署的平台,在国产替代过程中会被优先考虑,它的价值不在于功能多,而在于让"卡住"这件事从口头信息变成可统计、可复盘的数据。

九、结语:让阻塞早一天被看见,比早一天被解决更重要
回到文章开头那个场景:早上九点,三个任务卡住。现在你应该清楚了,先判断哪个在关键路径、哪个依赖他人,A类立刻升级并设定回复时限,B类安排推进,C类异步催促,D类放回队列。你自己不上手,除非只有你能做。
这套动作的核心不是"更快地解决问题",而是更早地让问题可见、更清晰地让问题可决策。阻塞管理做得好的团队,不是没有阻塞,而是阻塞暴露得早、决策得快、复盘得准、不重复踩同一个坑。
下一步你可以做的,是从明天站会开始,加一个固定环节:每个人报一句"当前有没有卡住的、卡在什么"。不需要工具,不需要模板,先坚持两周。等你手上有了一批真实的阻塞记录,再考虑要不要把它们结构化、要不要引入工具。你会先感受到的,不是效率提升,而是团队开始愿意说"我卡住了",那一刻,机制才算真正启动。
常见问题解答(FAQ)
1. 项目负责人怎么判断一个任务到底是‘阻塞’还是只是‘进度慢’?
我带项目的时候经常遇到这种情况:开发同学说某个任务‘卡住了’,但我去问细节,他又说其实还在推进,只是比预期慢。我自己也拿不准该不该把它当成阻塞来处理,因为一旦标记成阻塞,整个看板就红了,老板会来问,但如果不标,又怕真的卡死没人管。
用一条操作性标准区分:任务在当前状态下,责任人是否还能靠自己的动作让它在下一个工作日内产生实质进展。能,就是慢,属于进度问题,处理方式是调整排期或加资源;不能,就是阻塞,比如在等一个未确认的接口字段、等一个没拍板的方案、等一个被占用的环境,责任人再怎么努力也推不动,必须由外部动作解锁。
判断时要求责任人回答一句‘我现在具体在等什么’,如果答不出具体等待对象,多半只是慢,不要污染阻塞清单。另外给阻塞加时效:标记后 24 小时内必须有明确解锁动作和责任人,否则自动升级,这样既能防止滥用,也能避免真阻塞被淹没。
2. 每天的站会上,怎么让‘阻塞’这一环节不流于形式,真正被识别出来?
我们团队也开了每日站会,但每天都是轮流说‘昨天做了什么、今天做什么、没什么问题’,五分钟就结束了。结果往往是到了周五才发现某个任务已经卡了三天没人提。我自己知道站会应该暴露阻塞,但不知道怎么问才能让他们真的说出来,而不是敷衍过去。
把站会从‘汇报进度’改成‘只答三个问题’,其中第三个问题固定为:从现在到下次站会,你预计会因为什么原因停住。注意是未来时,不是过去时,这样问出来的才是将要发生的阻塞,而不是已经瞒不住的阻塞。
同时把阻塞的暴露成本降到最低:规定任何人在看板上给任务打一个阻塞标记,不需要解释、不需要审批,站会上只花三十秒确认解锁人和解锁时间。再配一条反向规则,连续两个站会同一个任务处于阻塞状态的,必须由项目负责人亲自跟进,不再在站会上重复讨论。判断这个机制有没有真正运转,看一个指标:每周被标记的阻塞数量。
如果长期为零,不是团队没问题,而是通道没打开。
3. 什么情况下项目负责人应该自己上手解决阻塞,什么情况下必须升级?
我以前特别爱自己冲上去解决问题,觉得这样最快,也确实救过几次火。但后来发现,我越能干,团队越习惯把卡住的东西丢给我,我成了瓶颈,而且有些事我根本推不动,比如跨部门的资源协调。我想知道到底该怎么划这条线,而不是凭感觉。
按‘是否属于你的授权范围’和‘是否会形成长期依赖’两个维度判断。属于你授权范围内、且只是临时补位的,比如帮忙确认一个验收口径、临时协调一次环境,可以自己上,但要公开说明这是例外,并在事后把该补的流程补上。
超出你授权范围的,比如要调动其他部门的固定人力、要改变已承诺的交付范围、要追加预算,必须升级,自己硬扛只会把问题拖延到更贵的时候爆发。至于团队自己能解决但习惯性上交的,不要接,改为给方法和时限,比如告诉对方‘你先按这个思路试到明天中午,还推不动我再介入’。
核心判断依据是:你介入之后,这个问题下次还会不会以同样的方式回来。会,就说明该修的是机制,不是这一单。
4. 向上汇报项目阻塞时,怎么说才不会被当成能力问题或者打小报告?
我最怕的就是跟老板说某个任务卡住了。说早了,怕他觉得我管控能力不行;说晚了,又怕他觉得我隐瞒风险。而且有时候升级确实会牵涉到其他部门,我担心被别人认为是在告状,搞得关系很僵。我想找一个既能推动问题、又不伤人的汇报方式。
把汇报结构固定成四段:事实、影响、已尝试的动作、需要的具体支持。事实只讲客观状态,比如‘某任务因上游接口文档未确认,已阻塞两天’,不带情绪和评价;影响给出口径,比如‘若不解决,将影响 3 月 15 日的联调窗口,波及两个下游任务’;已尝试的动作说明你不是直接把问题丢上去;
最后一段是关键,一定要提出具体请求,比如‘需要您在周三前确认由谁拍板这个字段口径’,而不是笼统地说‘希望领导支持’。这样表达的性质是请求资源,不是报告失误,也不是评价他人。另外,升级前先私下跟相关方打个招呼,说明你要向上同步,避免对方从别人嘴里知道你越过了他。
真正让升级变得安全的,是每次都带着方案和时限,而不是带着情绪和结论。升级的频率和方式稳定之后,团队会把它当成正常机制,而不是告状。承认问题存在并不等于承认能力不足,反而说明你有风险前置的意识。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:项目负责人实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/430605
读者评论
文章把阻塞分成无法启动、无法推进、无法验收三类,这个操作性定义很实用。之前团队总把等验收和等人手混在一起谈,结果优先级全乱套。按这三类区分解决主体后,确实清楚多了。
四句式汇报框架很接地气,尤其是把'我遇到麻烦了'转成'这是一道选择题'。实际向上沟通时,给选项比抛问题有效得多,但很多人恰恰卡在这一步,习惯直接要答案。
暴露延迟与解决周期的关系图让人后背发凉。团队里确实有人怕被追问而瞒着阻塞,等交付前才爆出来。要打破这种心理成本,光靠制度不够,还得负责人带头示范报阻塞不会被穿小鞋。
