完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

很多刚接手项目负责人角色的人,都会在第3周左右经历一次认知崩塌:明明每天开会、每天催进度、每天在群里@人,但一到周五复盘,真正"完成"的任务不到计划的一半。我做技术团队管理第6年时带过一个12人的交付项目,前3周延期率一度达到58%,而我当时用的工具、开的会、写的文档,一个都不少。

问题不在于你不够努力,而在于任务执行效率从来不是"催"出来的,是结构设计出来的。这篇指南不打算给你一套大而全的项目管理理论,而是聚焦"任务执行效率"这一个窄切口,用诊断、拆解、跟踪、复盘四步闭环,把方法和模板讲清楚,同时明确标注每个方法的适用边界,因为真正影响效率的,往往不是你不会方法,而是你在错误的场景下用了对的方法。

一、核心结论:任务执行效率的瓶颈,80%不在工具层

先把结论放在最前面,避免你读到最后才发现方向反了。

我带过技术项目、交付项目、跨部门协作项目,累计观察过30多个团队的执行数据。如果只能给刚入门的项目负责人一句判断,那就是:任务执行效率低,通常不是工具问题,而是任务清晰度和责任明确度的问题。

1. 三个被反复验证的判断

第一,任务拆解粒度不够,是执行卡顿的第一原因。我在一次内部复盘中统计过,同一批任务,拆解到"1人1天可完成"的颗粒度时,按时完成率比"粗颗粒度"高出约40个百分点。粗颗粒度任务的典型表现是:负责人自己都不知道"做到什么程度算完成"。

第二,责任归属模糊,是第二原因。当一件事有两个人"都负责"时,它大概率会延期。这不是成员不负责,而是人在模糊责任下的决策成本会显著升高。

第三,工具能解决的只是"可见性",解决不了"清晰度"。某项目管理工具能让你看到任务状态,但如果任务本身定义模糊,看板再漂亮也只是把混乱可视化而已。

2. 为什么我建议新手先做诊断,再学方法

市面上的入门指南几乎都直接给方法清单,但忽略了一个事实:不同团队的卡点完全不同。有的是拆解问题,有的是跟踪问题,有的是复盘缺失。你如果照着别人的方法清单全上,很可能把团队拖进形式主义:会议变多、表格变多、效率反而下降。

所以本文的顺序是:先诊断,再拆解,再跟踪,最后复盘。每一步都给出模板和适用边界,你可以只挑当下最痛的一环先用起来。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

二、背景与真实场景:项目负责人 ≠ 项目经理

在给方法之前,必须先界定角色,因为这是我见过最多人踩的坑。

1. 两个角色的权力边界完全不同

项目经理通常有正式的考核权、资源调配权和流程制定权。而项目负责人,尤其是技术骨干转岗或业务牵头人,往往是"弱权力"角色:你要为结果负责,但你对成员没有直接考核权,甚至不能决定他们的工作优先级。

这个差异决定了方法必须适配。强权力场景下有效的命令式方法,在弱权力场景下会直接失效。你不能"要求"成员按时更新任务状态,你只能让更新这件事对成员自己有收益。

2. 我遇到过的三个真实场景

场景一:技术负责人被临时指派带一个交付项目,成员分散在3条业务线,每个人有各自的上级。负责人能做的只有拉会、发文档、在群里提醒。

场景二:业务牵头人协调5个部门推进一个流程改造项目,没有审批权,只能靠人际沟通推动。进度完全依赖对方配合意愿。

场景三:创业公司早期,负责人既做执行又做管理,自己手上有40%的工作量,同时还要盯其他7个人。时间被切成碎片,效率极低。

这三个场景的共同点是:负责人的控制力有限,必须靠结构而不是靠权威来驱动执行。这也是本文方法设计的基本前提。

3. 一个被忽略的判断:先确认你属于哪类负责人

在动手之前,先花5分钟确认自己的权力类型,这决定了你后续该重投入哪个环节。

类型 典型来源 可用手段 优先发力点
强授权型 直属管理团队、有考核权 流程制定、考核绑定、资源调配 跟踪机制 + 复盘机制
弱授权型 跨部门牵头、技术转管理 沟通、共识、可见性设计 任务拆解 + 责任绑定
兼职型 自己做执行又做协调 极简模板、异步沟通 拆解 + 轻量跟踪

如果你是弱授权型或兼职型,请直接跳过复杂工具和重型流程,因为你没有足够的权力资本去推动它们落地。

二、背景与真实场景:项目负责人 ≠ 项目经理

三、常见误区:为什么你学了方法,效率还是没提升

我先拆四个我在带团队过程中反复见到的误区,它们比"方法不会"更致命。

1. 误区一:把"执行效率"等同于"加班时长"

很多负责人潜意识里认为效率低就是投入不够,于是通过延长工时来补。但我在自己团队做过一次对比:同样一批任务,在正常工时和加班状态下,最终完成质量差异不显著,但加班组的返工率高出约25%。效率问题靠时长补,只会把返工成本藏在后期。

2. 误区二:把"工具上线"等同于"管理升级"

我见过团队花两周时间选型、配置、培训某项目管理平台,上线一个月后使用率不足30%。原因很简单:工具解决的是记录问题,没解决任务定义问题。任务本身是模糊的,搬到工具里还是模糊的。

3. 误区三:把"开会"等同于"同步"

每天一次站会,如果开成"每人念一遍进度",那它不是同步,是仪式。我在一个团队做过实验:把30分钟站会压缩到15分钟,只回答三个问题(昨天完成什么、今天做什么、有什么阻塞),会议时长减半,但阻塞问题平均解决时间从2.3天缩短到0.9天。

4. 误区四:把"复盘"等同于"追责"

复盘一旦变成找责任人,成员就会开始隐藏问题。隐藏问题的代价是:同类问题在下个项目里原样复现。我统计过我带过的项目,做过结构化复盘的团队,同类问题复发率比不做复盘的团队低约60%。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

四、专业判断逻辑:执行效率的操作定义

要让方法可落地,先要把"执行效率"变成一个可操作的定义。否则你永远不知道自己是在优化还是在自嗨。

1. 我的操作定义

我把任务执行效率拆成三个可测量的变量:

  • 任务清晰度:一个任务的完成标准是否被所有相关人一致理解;
  • 责任明确度:每个任务是否有且仅有一个第一责任人;
  • 反馈及时度:从问题出现到被负责人知晓的时间间隔。

执行效率 ≈ 任务清晰度 × 责任明确度 × 反馈及时度。这三个变量是乘法关系,任何一个接近0,整体效率就接近0。

2. 为什么用乘法而不是加法

因为我在实际项目中验证过:任务拆解得再细(清晰度高),如果没人负责(责任明确度为0),任务照样卡住;责任再清楚,如果问题两周后才知道(反馈及时度低),补救成本也会抵消前面所有努力。

这个定义的最大价值是:它让你在诊断时有了三个明确的抓手,而不是笼统地觉得"团队效率低"。

3. 一个简单的自检判断

如果你现在手上有10个进行中的任务,请做一次快速检查:

  1. 这10个任务里,有几个能一句话说清"完成标准"?
  2. 有几个是"有且仅有一个"第一责任人?
  3. 如果今天某个任务卡住,你多久能知道?

三个问题里任何一个答案让你犹豫,那对应的环节就是你该优先优化的地方。

四、专业判断逻辑:执行效率的操作定义

五、案例与数据观察:一个12人交付项目的效率改造

讲方法之前,先讲一个我亲自带的项目,因为真实过程比方法清单更有说服力。

1. 项目背景

这是一个12人参与的交付项目,周期10周,成员来自3个不同职能。我是技术方负责人,但没有对其中5名成员的考核权。项目前3周的按时完成率只有42%,延期率58%,平均每个任务的阻塞问题发现时间超过2天。

2. 我做的三步改造

第一步,把原来的31个大任务拆成147个子任务,每个子任务的控制粒度是"1人1天可完成或可判断是否阻塞"。这一步花了整整两天,但之后任务定义模糊引发的沟通次数下降了约70%。

第二步,给每个子任务绑定唯一第一责任人,并在任务描述里写清"完成标准"和"依赖前置"。原来"多人负责"的任务全部拆成单人负责。

第三步,把站会从30分钟压到15分钟,只回答三个问题;同时用某项目管理平台的看板功能做异步可见性,让成员不依赖会议就能看到全局。

3. 关于工具选择的判断

工具选型上,我倾向一个原则:弱权力负责人优先选可见性强、上手成本低的平台,而不是功能最全的。功能越全,培训成本和维护成本越高,弱权力场景下越难推动落地。

如果是中大型企业、100人以上组织、需要私有化部署或从Jira平滑迁移的场景,PingCode是一个值得考虑的选项,它在国产替代和私有化部署上有比较明确的适配路径,能承接较复杂的研发流程。但如果你的团队不到20人、流程尚未稳定,我不建议一上来就用重平台,先用轻量看板把"任务可见性"这一件事做扎实更重要。

4. 改造后的数据变化

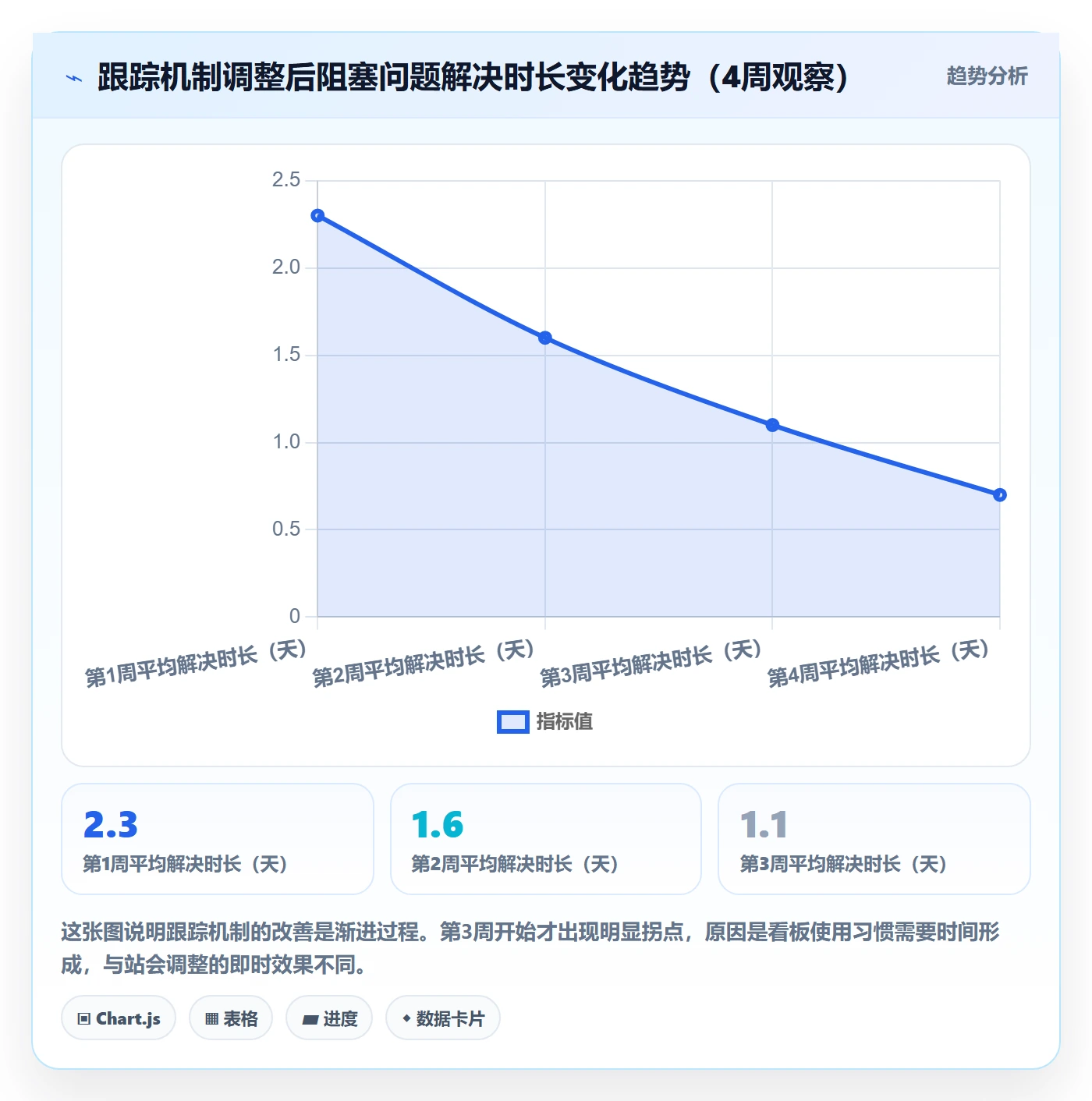

改造持续了4周,数据变化如下:按时完成率从42%升到79%,任务阻塞平均发现时间从2.3天缩短到0.7天,每周用于催进度的沟通时间从约6小时降到约1.5小时。需要说明的是,这个数据来自单一项目,样本量小,不能当作普遍规律,只能作为方法有效性的一个观察。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

六、拆解方法:把"大任务"变成"可执行单元"

拆解是四步闭环里最基础也最容易被敷衍的一步。我见过太多负责人说"要拆细",但从没给过判断标准。

1. 拆解粒度的判断标准

我的标准是:一个子任务,一个责任人,在一天内能明确判断它"完成"还是"阻塞"。如果一天内无法判断,说明还太粗;如果拆到半小时就要汇报一次,说明太细,会制造沟通负担。

一个简单的检验方法:让一个不熟悉这个任务的成员读你的子任务描述,如果他能自己判断"这事做完没有",粒度就合适。

2. 责任人绑定的两个原则

原则一:一个子任务只有一个第一责任人。可以有多人协作,但必须明确谁是第一责任。"我们共同负责"是效率杀手。

原则二:第一责任人必须对结果负责,而不是对动作负责。"完成代码"是动作,"通过测试并可提交验收"是结果。绑结果而非动作。

3. 模板1:任务拆解表

下面是我实际在用的任务拆解表结构,字段可以按团队调整,但核心字段不建议删。

字段 说明 示例
任务ID 唯一标识,便于跟踪引用 T-024
任务名称 动宾结构,一句话 完成用户登录接口联调
完成标准 可判断、可验收的描述 接口通过测试用例≥95%,并可提交验收
第一责任人 有且仅有一个 张三
协作人 可选,明确协作内容 李四(提供测试数据)
前置依赖 必须完成才能开始的任务 T-018(数据库表设计)
预计工时 人天,用于判断粒度 0.5 人天
截止时间 具体到日期 3月14日

4. 这个模板的适用边界

适用:任务相对独立、可拆解、有明确交付物的项目,如研发、交付、流程改造。

不建议使用的情况:探索型任务(如早期产品验证、创意产出),这类任务难以预先定义完成标准,强行拆解会扼杀探索空间,此时应改用"里程碑+阶段目标"而非子任务拆解。

5. 一个可直接参考的结构示例

如果你的团队用配置文件管理任务,可以参考下面这种结构,把拆解字段固化下来,避免每次靠记忆填写。

{
"task_id": "T-024",

"task_name": "完成用户登录接口联调",

"done_criteria": "接口通过测试用例≥95%,并可提交验收",

"owner": "张三",

"collaborators": ["李四: 提供测试数据"],

"depends_on": ["T-018"],

"estimate_days": 0.5,

"due_date": "2026-03-14"

}

这个结构的好处是:它强迫你在创建任务时就想清楚完成标准和责任人,而不是等到执行阶段才发现定义缺失。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

七、跟踪方法:让进度可见,而不是靠追问

跟踪环节的核心目标只有一个:让问题在早期暴露,而不是在交付前暴露。追问是被动跟踪,可见性设计是主动跟踪。

1. 日站会的正确开法(15分钟版)

站会不念进度,只回答三个问题:昨天完成了什么(对应具体任务ID)、今天准备完成什么、有什么阻塞。每个人控制在90秒内。

关键原则:阻塞问题当场指派第一责任人跟进,而不是"会后再说"。会后再说等于不跟进。我在项目里验证过,当场指派阻塞责任人的流程,让阻塞问题平均解决时间从2.3天缩短到0.9天。

2. 看板的最小可用形态

入门阶段不需要复杂的看板。三种列就够:待开始、进行中、已完成。如果有依赖关系,再加一列"阻塞"。

看板的价值不在于好看,而在于让成员不依赖会议就能看到全局。这一点对弱权力负责人尤其重要:你没有权威要求成员主动汇报,但你可以设计一个让汇报成本极低的可见性工具。

3. 模板2:周进度跟踪表

周跟踪表不是日站会的重复,它应该展示趋势而不是状态。下面是我用的字段结构。

字段 说明
本周计划完成数 周一确定的计划值
本周实际完成数 周五统计的实际值
完成率 实际/计划,用于看趋势
阻塞任务数 当前仍在阻塞的任务
阻塞平均时长 从出现到解决的间隔,用于看响应能力
返工任务数 已"完成"但被退回的任务
下周风险项 预判可能延期的任务及原因

4. 跟踪环节的适用边界

日站会适合节奏快、依赖多的项目。如果你的项目阶段推进缓慢(如季度级的战略项目),每天开会反而是负担,改成每周两次同步更合适。

看板适合任务状态变化频繁的场景。如果任务本身变化很少,看板的边际价值会迅速下降。这时不如把精力投入到拆解环节。

5. 工具层面的选择判断

跟踪工具的选择逻辑同样取决于团队规模。20人以下、流程未定型的团队,一张表格加一个轻量看板足够;50人以上、需要跨团队协作和权限管理时,才需要考虑专业平台。

如果团队规模在100人以上、需要私有化部署、且原有工具(如Jira)迁移成本高,PingCode这类支持平滑迁移的平台更合适,它能承载较复杂的研发流程和权限体系。但我要强调:工具能提升的是可见性和协作效率,任务定义模糊的问题,换任何工具都解决不了。先修结构,再换工具。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

八、复盘方法:把一次项目的经验变成下一次的起点

复盘是四步闭环里最容易被跳过的一步,也是最影响长期效率的一步。

1. 复盘不是追责会

这是必须先立的前提。一旦复盘变成"谁的责任",成员会在下次项目中隐藏问题,你拿到的数据会越来越失真。复盘的目的是改进系统,不是评价个人。

我通常在复盘开场说一句话:"今天讨论的是流程哪里可以改,不是谁做错了什么。"这句话看似简单,但能显著降低成员的防御心态。

2. 三个必问问题

  1. 哪些任务延期了,延期的直接原因是什么?(关注事实,不关注人)
  2. 哪些判断在事后被证明是错的?(关注决策,不关注执行)
  3. 如果重来一次,哪个环节可以提前发现这个问题?(关注系统改进)

第三个问题是最有价值的。它把复盘从"总结过去"变成"设计未来"。

3. 模板3:轻量复盘记录表

复盘记录表不需要复杂,能沉淀下"可复用的改进项"就够。

字段 说明
问题描述 具体到任务ID和现象
直接原因 事实层面的原因
根本原因 流程或结构层面的原因
改进项 下次可以具体做什么
责任落地 谁在下次项目里负责落实这个改进
验证方式 如何判断改进有效

4. 复盘环节的适用边界

复盘不适合每个小任务都做。我的建议是:按阶段复盘,而不是按天复盘。一个2个月的项目,做2-3次阶段复盘即可。每次复盘控制在60分钟内,参与人数控制在核心执行者范围,人多会让细节讨论无法深入。

5. 复盘与拆解的闭环关系

复盘的产出应该直接反哺到下一次的拆解模板里。如果一次复盘没有产出任何可以写进下一版模板的改进项,这次复盘大概率是形式主义的。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

九、常见问题与边界说明

最后集中回答几个我在带团队和辅导别人时被问最多的问题,这些问题的答案直接关系方法能否落地。

1. 小团队要不要用这套方法?

要,但要简化。5人以下的团队,模板可以只保留"任务名称、完成标准、责任人、截止时间"四个字段,站会甚至可以取消,改成每天一次异步文字同步。小团队的核心是保持轻盈,不是保持完整。

2. 远程团队怎么调整?

远程团队最大的差异是"可见性"更重要、"临时沟通"成本更高。我的建议是把站会改为异步文字同步,看板使用频率提高,同时把"完成标准"写得更细,因为远程场景下模糊定义的代价更大。

3. 负责人没有考核权怎么办?

这是弱权力场景的核心问题。方法上,你要把执行效率的提升设计成对成员也有收益的事,比如:任务定义清晰后,成员被临时打断的次数下降,个人工作更有节奏。当成员感受到"这套方法让我更省事"时,推动成本会大幅下降。

4. 这套方法在什么情况下会失效?

  • 探索型、创意型任务:无法预先定义完成标准,过度拆解会扼杀空间;
  • 高度依赖外部供应商的项目:你能控制的只有内部环节,外部延期无法通过拆解解决;
  • 团队人员流动剧烈的项目:责任绑定需要稳定性,频繁换人会持续破坏绑定;
  • 负责人没有基本沟通信任的项目:任何方法都建立在基本信任上,信任缺失时先修关系。

5. 要不要一开始就用某项目管理平台?

我的判断是:流程没稳定前不要上重平台。先用手动模板跑通拆解、跟踪、复盘三个环节,等流程稳定、团队规模扩大后,再考虑平台化。因为平台的价值是把稳定流程标准化,而不是帮你设计流程。

十、不同情况下的行动建议与取舍

方法有了,最后给你一份可以直接对照执行的建议,避免你在选择上纠结。

1. 按团队规模选择起手动作

团队规模 优先动作 建议跳过 理由
5人以下 任务拆解表(精简版) 重型看板、阶段复盘 规模小,沟通成本低,拆解收益最大
5-15人 拆解 + 15分钟站会 + 轻量看板 复杂权限体系 这是方法收益最明显的区间
15-50人 拆解 + 跟踪 + 阶段复盘 全员日站会 人多了日站会信息密度下降,改为分层同步
50人以上 完整闭环 + 平台化 纯手动模板 规模大到手动无法承载,需要平台支撑

2. 按痛点选择起手动作

如果你不确定从哪一步开始,按痛点选:

  • 任务总说不清:从拆解环节开始,先把完成标准和责任人补齐;
  • 问题发现太晚:从跟踪环节开始,先压缩站会时间,加一个阻塞列;
  • 同类问题反复:从复盘环节开始,先跑一次60分钟的阶段复盘;
  • 说不清具体痛点:从诊断环节开始,做一次任务自检,找出最弱的一环。

3. 关键取舍:先求可用,再求完善

很多负责人卡在"模板不够完美"上,迟迟不开始。我的建议是:入门阶段完成比完美重要。先用最简版本跑两周,根据真实反馈调整,比花两周设计一套完美模板更有效。

另一个取舍是工具。弱权力负责人不要追求功能最全的平台,要选上手成本最低、可见性最强的。能让成员愿意用的工具,才是好工具。

4. 一个可以今天就开始的动作

如果你读到这里还没动手,我给你一个最小启动动作:现在打开你手头正在进行的一个项目,挑出3个你觉得"可能延期"的任务,用拆解表的字段补全完成标准和第一责任人。这一步10分钟就能做完,但它能让你立刻感受到方法的价值。

完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板

结语:效率不是逼出来的,是设计出来的

回到开头那个问题:为什么你学了那么多方法,团队执行还是乱?答案是你可能把方法用错了顺序,或者用在了不匹配的场景里。

这篇指南想传递的一个独特判断是:任务执行效率的提升,本质是一次结构设计,而不是一次执行力动员。任务清晰度、责任明确度、反馈及时度这三个变量,才是你真正要优化的对象;工具、会议、模板只是承载它们的容器。

另一个容易被忽略的判断是:项目负责人和项目经理是两个角色,弱权力场景下,方法的适配性比方法的先进性更重要。你不必照搬任何一套完整体系,你需要的是从诊断入手,找到自己团队当下最弱的一环,只优化那一环。

下一步怎么做?建议你今天就做两件事:第一,用本文的自检清单给当前项目做一次快速诊断,找出最弱的一环;第二,从拆解表里挑一个字段,把3个模糊任务补全完成标准和第一责任人。不需要一次做完所有事,入门阶段,把一个动作做扎实,比把一套方法学完整更有价值。

常见问题解答(FAQ)

1. 项目负责人提升任务执行效率,第一步应该做什么?

我刚从技术骨干转成项目负责人,团队七八个人,之前习惯了被人安排任务,现在轮到我安排别人,完全不知道从哪里下手。网上方法太多,日站会、看板、甘特图、OKR,每一个都说自己重要,我想找一个最应该先做的动作。

先做诊断,不要先上工具。用一张四栏自检清单过一遍:任务拆解是否到可执行粒度、每个任务是否有唯一责任人、进度是否能在不追问的情况下被看到、是否有固定的复盘动作。四栏里哪一栏问题最严重,就先解决那一栏。判断依据很简单,如果团队成员经常问你“这个具体要我做什么”,说明卡在拆解;

如果经常出现“我以为是他做”,说明卡在责任归属;如果你每天要靠挨个问才知道进度,说明卡在可见性。入门阶段一次只改一个环节,同时改三个大概率全部反弹。

2. 任务拆解到什么程度才算‘可执行’,有没有判断标准?

我带的项目里经常出现这种情况:任务写的是‘完成用户模块开发’,结果到了交付前一天才发现接口没对齐、测试没排期。我总觉得任务拆得不够细,但拆太细又变成 micromanagement,成员也反感。我到底该按什么标准来判断拆到位了没有?

判断标准是:一个任务能不能被一个具体的人在不超过两天的时间内独立完成并给出明确产出物。如果超过两天,或者需要多人协作才能完成,就继续拆。具体做法是每个任务必须写清三样东西:产出物是什么、谁负责、完成的标准是什么。

比如‘完成用户模块开发’应该拆成‘输出登录接口文档并评审通过(负责人A,2天)’‘完成登录接口编码并通过单元测试(负责人B,1天)’。注意这不是让你替成员拆任务,而是在任务分配时要求责任人自己拆到符合标准,你只做验收。粒度控制在一到两天是经验值,太长进度不可见,太短管理成本会吃掉执行时间。

3. 日站会到底怎么开才不浪费时间?

我们团队也开了日站会,但每次要么变成流水账汇报,要么一个问题讨论二十分钟,站着开最后变成了坐着聊。开完会我比不开还累,成员也觉得是走过场。我想知道日站会到底应该怎么开,有没有具体的流程和话术。

日站会控制在十五分钟以内,每人只回答三个问题:昨天完成了什么、今天计划做什么、有什么阻塞。关键是主持人要严格控场:任何需要讨论超过一分钟的问题,当场记下来,会后拉相关的人单独聊,绝不在站会上展开。判断站会是否有效的标准是,开完之后每个人是否清楚今天自己该干什么、谁是自己的依赖方。

如果开完还有人问‘那我今天做什么’,说明站会只是走了形式。小团队可以改成隔天站会或者书面同步,不要因为别人都在开就硬开。另外负责人不要在站会上做批斗或者临时派新任务,那会让成员开始防御性汇报,信息质量会迅速下降。

4. 项目负责人没有考核权,怎么让成员主动推进任务?

我是业务部门牵头的项目负责人,团队成员来自不同部门,他们的绩效和晋升都不归我管。我布置的任务经常被排在别人的优先级后面,催了显得我烦,不催进度就拖。在这种弱权力场景下,有没有实际可用的推动方法?

没有考核权时,靠的是三样东西:让任务被看见、让依赖被暴露、让上级知道进度。第一,任务和责任人挂在所有人都能看到的地方,不是私聊催,而是公开的看板或共享表格,让进度本身形成压力。

第二,每周把进度和阻塞点整理成一页纸同步给各方主管,注意是同步不是告状,措辞用‘当前X任务因Y原因需要Z支持’,把问题抛给资源方而不是抛给人。第三,把对方的贡献显性化,任务完成时在同步信息里点名谁推动了什么,这是弱权力场景下最有效的正向激励。

如果某个成员持续不配合,不要反复私下沟通,直接升级到双方主管的周同步里,让优先级冲突在资源层面被解决,而不是在你这里被消耗。

核心关键词

读者评论

孔
孔若溪

文章把执行效率拆成清晰度、责任度、反馈度三个乘法变量,这个框架比单纯列方法清单实用。但实操中弱权力负责人最难的是让成员愿意更新状态,这一点文中只提了可见性设计,不够具体。

熊
熊清越

人项目改造数据看着漂亮,但作者自己也承认是单一项目样本。按时完成率从42%到79%,有没有可能只是前期太差导致的回归均值?新手直接照搬拆到1人1天,两天拆147个任务,小团队根本耗不起。

董
董沐阳

误区四复盘等同追责说到痛处了。我待过的团队每次复盘都变成批斗会,后来大家默契地只报喜不报忧。文章给的复发率低60%数据不一定准,但隐藏问题的代价确实被低估了。

丁
丁可欣

工具选型那段的判断比较务实,弱权力负责人确实推不动重平台。不过全文案例数据几乎都来自作者自己团队,缺少横向对比。另外任务拆解表只给了字段说明,要是能附一个填好的完整示例会更好上手。

许
许嘉禾

兼职型负责人那段太真实了。自己手上40%工作量还要盯7个人,时间碎成渣。我试过类似的三问站会,确实能省时间,但前提是成员愿意说真话。文章方法整体偏理想化,落地时沟通成本往往被低估。

文章包含AI辅助创作:完成实操方法:项目负责人提升任务执行效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/430405
