去年三月,我接手了一个横跨四个部门、号称"两个月上线"的内部系统重构项目。启动会开得热热闹闹,各方负责人在会议室里点头如捣蒜。结果到了第四周,我打开任务看板,发现有 11 个任务处于"进行中"状态已经超过 7 天没有任何更新,其中 6 个卡在"等待某某部门确认",3 个卡在"等接口文档",剩下 2 个干脆连负责人都找不到了。我去私聊其中一位对接人,对方回了我一句让我至今记忆犹新:"我以为这个你们那边先做。
"那一刻我意识到,项目延期从来不是因为某个环节出了大问题,而是因为大量任务在跨部门交界处无声地"蒸发"了。
这篇文章不是又一篇讲"跨部门协作要注意沟通"的鸡汤。我要做的是把"任务执行阻塞"当成一个可以被识别、分级、跟踪、升级和复盘的管理对象,给你一套我自己用过、踩过坑、也验证过的处理逻辑。读完它,你应该能在下一次任务卡住时,知道第一步该做什么,而不是干等着或者直接冲到对方领导那里去。
一、先给结论:阻塞管理的核心不是沟通,而是机制
我做了八年跨部门项目,带过最大的一个项目涉及七个部门、四十多人、周期十一个月。如果要说一条最重要的结论,那就是:跨部门任务阻塞的根因,九成以上不是"沟通不畅",而是"责任边界模糊 + 优先级冲突 + 缺乏明确的升级规则"这三件事的叠加。
很多人遇到任务卡住,第一反应是"我再去沟通一下"。但如果机制本身没有建立,你再怎么沟通,对方该不回复还是不回复,该没空还是没空。沟通只是润滑剂,机制才是齿轮。齿轮不咬合,润滑剂倒再多也没用。
1. 三个最常见的错误归因
我先说三个我在复盘会上最常听到、也最没有用的归因方式。
第一种是"对方不配合"。这种归因把问题推给了人的态度,但你去细看,很多时候不是对方不配合,而是对方根本不知道你这件事在他的优先级里排第几。他自己手上有三个更紧急的需求,你的任务在他那里可能连前三都排不进。这不是态度问题,是优先级问题。
第二种是"流程太复杂"。有些人一遇到阻塞就说公司流程臃肿、审批太多。但你去拆解,真正因为正式审批流程卡住的可能只占两成,剩下八成都是因为没有约定响应时限,你发了消息,对方三天后才看到,这不叫流程复杂,这叫没有服务级别约定。
第三种是"沟通不到位"。这是最万能也最空洞的归因。什么叫沟通到位?谁来定义?说这句话的人往往自己也说不清。与其说"要沟通到位",不如说"要在启动阶段就约定好决策人是谁、响应时限多长、升级路径怎么走"。
2. 阻塞管理的四步闭环
我自己用下来的阻塞管理,本质上是一个四步闭环:识别 → 分级 → 跟踪 → 升级/复盘。缺任何一步,这个循环都转不起来。
识别是前提,你得先承认任务卡住了,而不是自欺欺人地说"还在推进中"。分级是关键,不同类型的阻塞处理方式完全不同。跟踪是保障,没有记录就没有管理。升级和复盘是兜底,前面三步都失效时,得有一个体面的出口,并且从中学到东西。

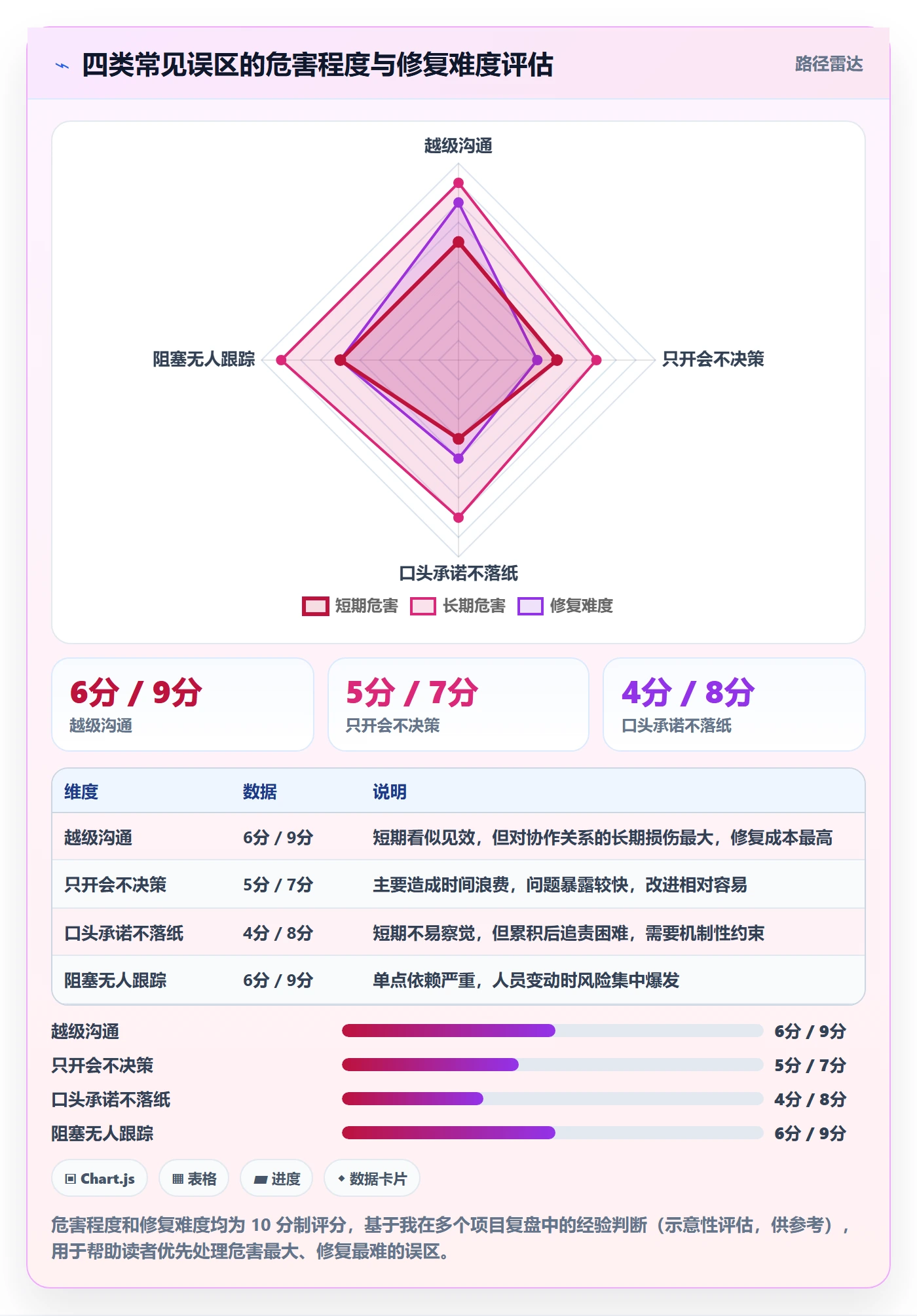

下面这张图,是我在多个项目里观察到的阻塞处理时间分布,对比了"有闭环机制"和"无闭环机制"两种情况。

二、背景和真实场景:阻塞到底长什么样
讲方法论之前,我想先把"阻塞"这个词拆开,因为很多人对它的理解太粗了。你不把阻塞看清楚,就没办法对症下药。
1. 阻塞、延迟、风险,不是一回事
我在带新人的时候,一定会先纠正这个概念混淆。这三个词经常被混用,但处理方式完全不同。
- 延迟:任务本身在推进,只是比预期慢。比如代码写了一半发现要重构,这是执行层面的问题,负责人自己能解决。
- 阻塞:任务已经停下来了,负责人无法靠自身资源继续推进,必须依赖外部输入。这是本文讨论的核心。
- 风险:任务目前没停,但存在未来可能停下来的因素。比如"对方的接口团队下个月要休假,接口可能交付不了"。
识别区别的标准很简单:问负责人一句"如果今天不借助任何外部帮助,你明天能继续推进吗?"如果答案是"不能",那就是阻塞;如果答案是"能,只是慢一点",那是延迟;如果答案是"现在能,但下个月不好说",那是风险。
2. 四类最常见的跨部门阻塞
我把过去几年遇到的阻塞做了归类,大致分成四种,每一类的处理逻辑都不一样。
第一类是决策阻塞,任务卡在某个关键人"拍板"上。典型表现是:方案已经做好,等某位领导审批;或者两个部门对某个方案有分歧,需要更高层裁决。这类阻塞的特点是,负责人往往不敢催,觉得催领导不合适。
第二类是资源阻塞,任务卡在人手、预算、设备、权限上。典型表现是:对方部门说"我们这周实在排不出人"。这类阻塞的难点在于,你没法凭空造出资源,只能谈优先级。
第三类是依赖阻塞,任务卡在别人的产出上。典型表现是:等接口文档、等设计稿、等测试环境。这类阻塞最考验的是前置协调能力。
第四类是流程阻塞,任务卡在正式的审批流程上。典型表现是:采购流程要走两周、权限申请要层层签字。这类阻塞相对最难改变,因为流程是组织级的,不是你能动的。
下面这张表,是我对四类阻塞的对比总结,可以直接拿去当团队内部的参考。
| 阻塞类型 | 典型表现 | 处理难度 | 核心抓手 | 建议处理时限 |
|---|---|---|---|---|
| 决策阻塞 | 等人拍板、等分歧裁决 | 中 | 明确单一决策人,约定决策时限 | 48小时内升级 |
| 资源阻塞 | 没人、没钱、没权限 | 高 | 谈优先级,找共同上级排期 | 24小时内对焦 |
| 依赖阻塞 | 等文档、等接口、等产出 | 中 | 前置约定交付时间,设缓冲期 | 72小时内跟进 |
| 流程阻塞 | 审批慢、签字链条长 | 低(但难改) | 提前启动、并行推进、申请加速通道 | 视流程而定,提前规划 |
3. 一个真实场景:接口文档消失事件
回到开头我提到的那个项目。有一次,一个关键任务卡了整整两周,原因是"等接口文档"。我去追这件事的时候,发现了完整的经过:我方开发在第二周周三给对方部门的接口负责人发了一封邮件,请求提供接口文档;对方那天正好出差,邮件躺了三天;回来后又花了三天才回,说"文档还没整理好,下周给你";到了下周,又因为对方内部需求变更,接口要重新设计。

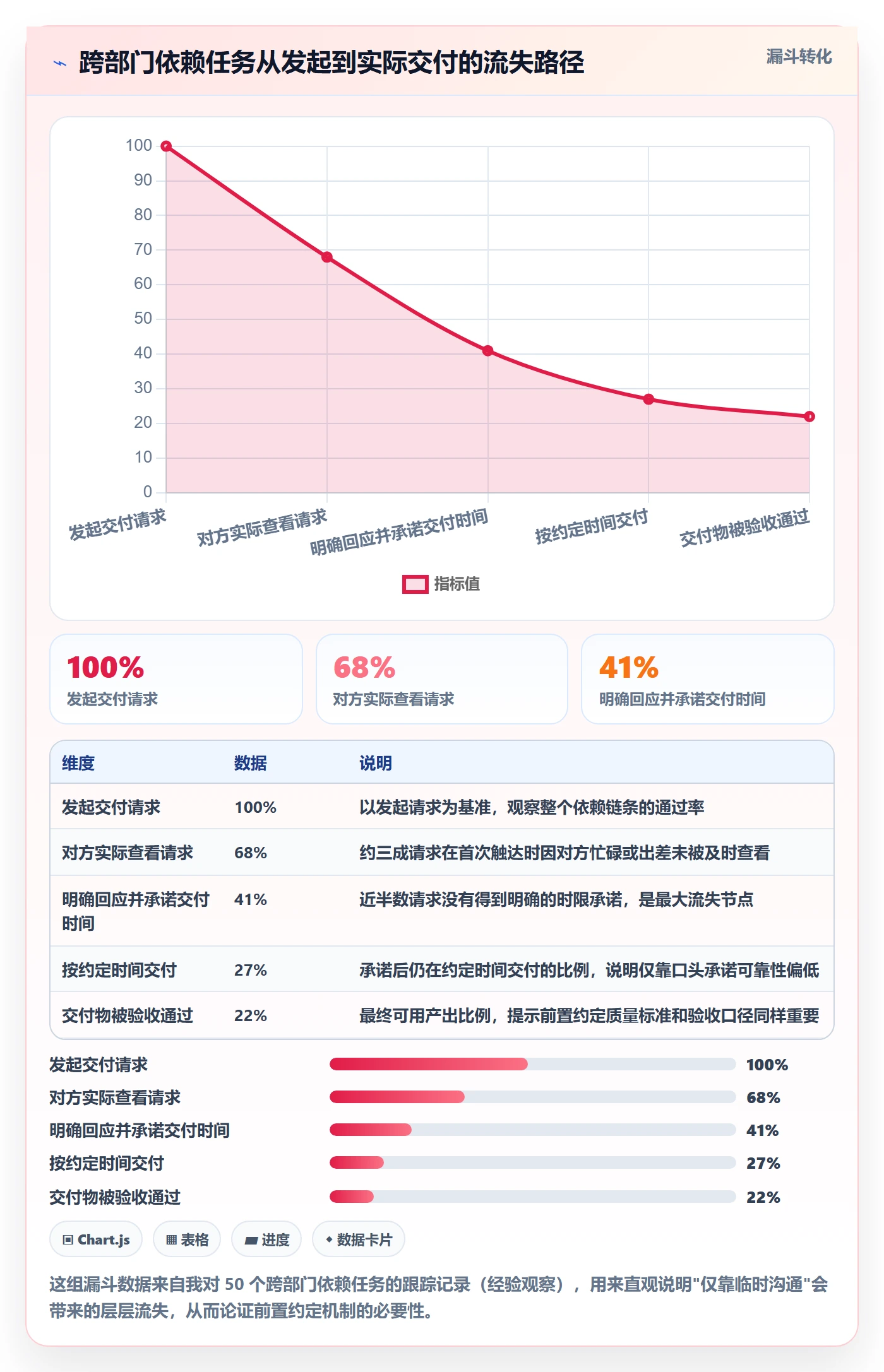

整个过程没有任何一步是"恶意拖延",每一步都有合理的理由。但结果就是任务卡了两周。这就是典型的依赖阻塞:没有一个前置的、带时限的交付约定,只靠临时邮件沟通,任何一个小意外都会让任务停滞。
后来我在这类任务上加了两个动作:一是在项目启动阶段就把跨部门的交付物做成清单,每一项都约定"最晚交付时间"和"责任对接人";二是对每个交付物设一个"预警线",比如约定周五交付,那么周三下午如果对方没有更新状态,就自动触发跟进。这两个动作听起来简单,但在后续项目里,把类似的依赖阻塞平均缩短了三分之二。

三、拆解常见误区:为什么你的阻塞处理总是无效
接下来我要说几个我在实战中反复见到的误区。每一条我自己都踩过,写出来是希望你能少走几步弯路。
1. 误区一:把"加会"当成解药
任务一卡住,很多人的第一反应是"我们拉个会吧"。结果是本来一件两句话能说清楚的事,因为要凑齐七八个人的时间,硬生生拖了三天,会开完了还没结论,因为关键决策人没来。
我的判断是:会议应该是决策的场所,不是同步信息的场所。信息同步用异步工具解决,会议只用来做需要实时讨论和拍板的事情。我后来给自己定了一个规矩,如果一个会议的目的是"同步进度",那它就不该开,改成一份结构化的异步更新就好。
2. 误区二:口头承诺当正式约定
"行,我下周弄好给你。"这句话在跨部门协作里是最危险的。因为"下周"是模糊的,"弄好"也是模糊的,出了问题谁都不好追责。我亲眼见过两个部门因为对"下周"理解不同(一个理解下周三,一个理解下周五)导致整个里程碑延期的案例。
正确的做法是把口头承诺转化为书面记录:明确到具体日期、具体交付物、具体验收标准,并且让双方都确认一次。不要觉得这样很麻烦或者"显得不信任对方",恰恰相反,清晰的约定才是对双方的保护。
3. 误区三:出了问题直接找对方领导
这条对很多没有管理权限的项目负责人来说尤其重要。任务卡住了,对方不配合,一着急就越级告状。短期看可能有效,因为对方领导会压一压。但长期看,你把对方的中层得罪了,后续协作只会更困难。
正确的做法是先建立规则,再使用规则。也就是在项目启动阶段就把"什么情况下、经过什么流程、由谁向谁升级"约定清楚。这样当你真的升级时,这不是"告状",而是在执行一个大家都认可的机制。这点我在后面会专门讲。
4. 误区四:阻塞没人跟踪,全靠记忆
我见过太多团队,阻塞状态只存在于负责人脑子里,"哦这个还等着呢"。一旦负责人休假、生病或离职,这些阻塞就彻底失联了。
我坚持的做法是:所有阻塞必须登记在同一个可见的地方,包含谁卡住、卡在哪、卡了多久、下一步动作是什么、谁来推进。这不是形式主义,而是让阻塞从"个人记忆"变成"团队资产"。工具可以很简单,一张表格就够,关键是坚持。

四、专业判断逻辑:阻塞机制怎么建才有用
前面讲了误区和背景,接下来是本篇最核心的部分:具体的机制怎么建。我把这套方法拆成五个动作,每个动作都能在一天内开始落地。
1. 动作一:建立阻塞登记表
这是最基础的一步。你需要的不是一套复杂系统,而是一个所有相关人都能看到、并愿意更新的地方。一张表格就够了,至少要包含以下字段。
- 阻塞编号:方便引用和跟踪,比如 BLK-014。
- 任务名称:卡住的是哪件事。
- 阻塞类型:决策、资源、依赖还是流程。
- 卡住时间:什么时候开始的。
- 卡在谁那里:当前需要谁提供输入。
- 下一步动作:明确写"谁在什么时间做什么"。
- 升级状态:是否已升级、升级到谁、结果如何。
这张表我在三个项目里用过,最大的价值不是"看板好看",而是它逼着你去确认每一件卡住的事到底卡在哪个环节。很多时候,负责人在填表的过程中自己就发现问题了。
2. 动作二:给阻塞分级并约定响应时限
不是所有阻塞都需要立刻处理。我一般按影响范围和紧急度分成三级,每级对应的响应时限不同。
| 级别 | 判定标准 | 响应时限 | 升级触发条件 |
|---|---|---|---|
| P0 关键阻塞 | 影响里程碑交付,且无替代方案 | 4 小时内必须响应 | 无人响应 4 小时即自动升级 |
| P1 重要阻塞 | 影响任务进度,但有临时绕过方案 | 24 小时内响应 | 超过 48 小时未响应升级 |
| P2 一般阻塞 | 影响的是优化类、非关键路径任务 | 72 小时内响应 | 超过一周未响应升级 |
这里的关键是:分级不是目的,分级对应的"响应时限"才是。没有时限的分级等于没分。而且这个时限一定要在项目启动时就和各方约定好,而不是等到出问题了才临时定。
3. 动作三:明确单一决策人
很多跨部门项目最大的坑是"责任扩散"。一件事有三个部门都参与,但没有任何一个部门真正拍板。问谁,谁都说"要不等大家一起讨论讨论"。
我的原则是:任何一件事,必须有且只有一个最终决策人。哪怕这个人需要听取多方意见,最终拍板也必须是他一个人。你可以用 RACI 模型来梳理,把每个任务的角色分清楚。
- R(Responsible,执行者):真正做这件事的人。
- A(Accountable,决策者):为最终结果负责、拍板的人,每件事只能有一个。
- C(Consulted,被咨询者):需要听取意见的人,通常是相关领域专家。
- I(Informed,被通知者):需要知道进展但不需要参与决策的人。
很多团队做 RACI 失败的原因是 A 填了多个,或者 R 和 A 没区分。我见过一张表里同一个任务有四个 A,那跟没有 A 是一样的。记住,A 只有一个,这是纪律。
4. 动作四:设计升级机制
升级机制是跨部门协作里最容易被忽略、也最容易用错的一环。没有它,阻塞可能永远无法解决;用错它,你就会变成那个"总爱告状的人"。
我设计升级机制的原则有三个。
第一,升级路径要提前约定,而不是临时决定。在项目启动会上就要明确:"什么级别的阻塞,在多少小时未响应后,向哪一级升级。"这样当升级发生时,所有人都知道这是机制在运行,不是个人情绪。
第二,升级要逐级,不要跳级。P1 的阻塞应该先升级到双方直接主管,而不是直接捅到业务负责人那里。跳级会破坏信任,而且往往效果反而不如逐级。
第三,升级时要带方案,不要带情绪。升级的话术重点不是"对方不配合",而是"这个任务卡了 X 天,影响里程碑 Y 天,我建议 Z 方案,请您裁决"。前者是告状,后者是汇报。
5. 动作五:用工具承载机制,而不是替代机制
说到这里,必然会涉及工具选型。我的判断很明确:工具承载机制,但不替代机制。再好的工具,如果没有前置的规则约定,也只是把阻塞搬到了另一个地方。
在需要承载跨部门任务、阻塞跟踪、权限隔离和能力对接的场景里,我目前用下来比较顺手的是 PingCode。它主要服务中大型企业以及 100 人以上组织,这恰好是跨部门协作最复杂、阻塞管理最刚需的区间。
我之所以在多个项目里选它,有三个具体理由。第一,它支持私有化部署,对有数据敏感性要求的组织(比如金融、制造、科研单位)来说,这是硬门槛。第二,它支持 Jira 平滑迁移,很多企业原本用 Jira 管理研发流程,迁移成本高,而平滑迁移意味着历史数据和流程配置可以保留,不至于推倒重来。第三,在国产替代的诉求下,它算是一个比较稳妥的选择,尤其是那些既想替换海外工具、又不愿意牺牲功能完整性的团队。
当然,我不是说所有团队都必须上这类系统。如果你的团队只有十几人、任务简单,一张共享表格可能就够。工具的价值在于承载复杂度,超出这个范围才是浪费。但如果你的组织已经在多个项目里被跨部门阻塞反复困扰,那用一套专业平台把"阻塞登记,分级,升级"的流程固化下来,是划算的。

五、具体案例与数据观察:PingCode 在一个真实项目里的落地过程
上面讲了机制,接下来我用一个具体案例,讲讲这套东西怎么和工具配合落地。为了让案例更有说服力,我会把当时的背景、做法和结果都讲清楚。
1. 案例背景
这是一个大约 120 人的技术团队,分属四个业务线,公司属于中大型规模。项目是一个核心系统的模块重构,涉及前端、后端、测试、运维四个部门,周期计划 12 周。项目启动前,这个团队已经连续两个项目出现了较严重的延期,每次复盘都说是"跨部门协作不畅",但没人说得清具体卡在哪。
我介入时的第一个动作,是把过去两个项目的延期原因做了拆解。我发现延期天数的 71% 都来自"跨部门任务停滞",而停滞任务里,超过一半的停滞时间在 5 天以上。这个数据说明,问题不是偶发的,而是机制性的。
2. 落地过程:从表格到平台
我们一开始用了一张简单的阻塞登记表,跑了三周,效果不错但很快遇到瓶颈:数据分散、权限控制不好做、和任务本身割裂。于是决定换到一个能统一承载的平台,最终选定了 PingCode。
选择它主要是三方面考虑。第一,团队原本用的是 Jira,历史数据和流程配置迁移是刚需,PingCode 支持 Jira 平滑迁移,这一点省了非常多沟通成本。第二,公司对数据安全有要求,需要私有化部署,PingCode 支持这一点。第三,作为国产替代方案,它在流程适配和本地化支持上符合我们的实际场景。
落地过程中,我们做了四个关键动作。
- 把阻塞登记搬进平台:每条阻塞都对应一个可分配、可追踪的任务条目,包含分级、负责对接人、时限和下一步动作。
- 设置自动提醒:P0 阻塞超过 4 小时未响应、P1 超过 48 小时未响应,自动通知对接人和上一级。
- 把 RACI 写进任务详情:每个任务明确一个 A,避免"大家都负责"。
- 每周阻塞复盘:不是追责,而是看哪类阻塞频发,机制哪里要改。

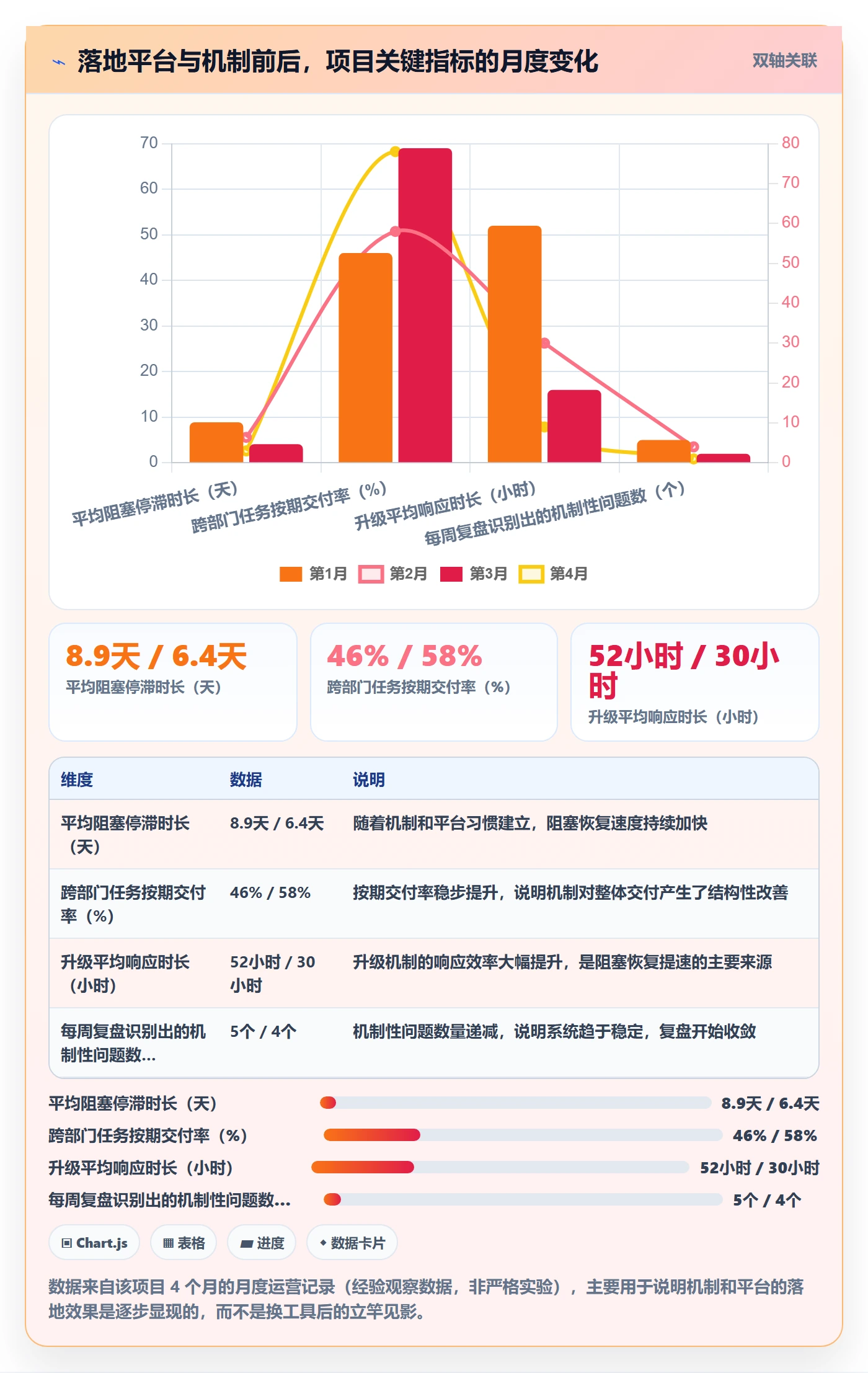

这里我举一个实际的效果:项目进行到第 6 周时,有个接口交付阻塞触发了 P0 升级,从发现到责任人响应,总共用了 2 小时 40 分钟。如果按之前"发邮件、等回复"的方式,平均是 3 天。这不是因为人变了,而是因为机制和工具让"卡住"这件事无法被忽略。
3. 迁移过程中的"坑"
这里我要说一个具体的坑:迁移不是把数据搬过去就完了,最容易被忽略的是"工作习惯的迁移"。我们最初两周,很多人还是习惯在即时通讯里私聊,导致平台里的阻塞登记长期不更新。后来我们定了一条规则,"阻塞只在平台上跟踪,聊天里说的不算数",情况才好转。
另一条经验是针对历史的:迁移旧数据时,我们只迁移了活跃项目和最近三个月的阻塞记录,历史归档项目只保留汇总,避免把一堆过时数据搬进来造成噪音。这点值得借鉴。

六、不同情况下的行动建议
看完前面这么多理论,你可能会问:"我到底该怎么做?"下面我按几种典型情况给出建议,你可以对号入座。
1. 如果你现在正被一个阻塞卡着
别急着找人开会,先做三件事。
- 第一,判断阻塞类型:拿前面那张四类表对一下,是决策、资源、依赖还是流程?类型不同,处理路径完全不同。
- 第二,写清楚下一步动作:"我需要谁在什么时间提供什么",这句话必须具体到人、时间和交付物。
- 第三,设个时限:给对方一个合理的响应时限,超过就触发升级。不要无限期地等。
这三步做完,往往你自己就能判断:是对方真的没空,还是你没把需求说清楚,还是这件事根本没进对方优先级。如果是最后一种,那就该走升级渠道了。
2. 如果你是在启动一个新项目
项目启动是你建立机制的最佳时机,错过这个窗口,后面再补要花好几倍成本。
- 在启动会上明确每类阻塞的响应时限和升级路径。
- 梳理每个任务的角色,确保每件事有且只有一个 A。
- 约定阻塞登记的地方和更新频率。
- 选好承载工具,如果团队规模在 100 人以上、跨部门复杂度高、对数据安全有要求,可以优先考虑像 PingCode 这类支持私有化部署的平台,同时它支持 Jira 平滑迁移,对原有研发流程的冲击小。
3. 如果你在负责一个已经出问题的项目
如果项目已经严重延期、团队士气低落,那不要指望一次性扭转。我的建议是先做"止血",再做"重建"。
止血:把所有已知阻塞登记出来,按影响排序,优先处理 P0,让团队看到进展。重建:用两到三周时间逐步把分级和升级机制搭起来,不要一步到位,否则团队会觉得你在搞运动。
4. 如果你是团队中一位没有管理权限的骨干
没有管理权限不代表你什么都做不了。你能做的是:在自己能影响的范围内建立小范围的机制。哪怕只是把你负责的任务列表做成公开的、带时限的、有升级标记的,也能让协作变得专业起来。机制的力量在于示范效应,当别人看到你这套方法有效,自然会愿意跟你建立同样的规则。

七、不同情况下的取舍:什么时候用重工具,什么时候用轻工具
最后一部分,我想坦诚地讲讲取舍。工具选型不是越贵越好,机制也不是越复杂越好。
1. 工具取舍:什么情况下值得上专业平台
我的判断标准是三条:团队规模、任务复杂度、合规要求。
规模上:10 人以下团队,一张共享表格就够了,上系统是负担。100 人以上、特别是涉及多个部门的组织,专业平台几乎是必选项,因为跨部门协作的复杂度已经超出人脑能跟踪的范围。
复杂度上:如果你的任务是线性、少依赖的,轻量工具足够。但如果你的任务网状依赖、阻塞频发,专业平台里的依赖视图、阻塞跟踪、权限隔离会成为刚需。
合规上:如果你的组织涉及敏感数据、要求私有化部署,那么从一开始就要选支持私有化的平台,否则后期迁移成本很高。PingCode 在这点上的适配度比较高,加上它支持 Jira 平滑迁移,对于既想替换工具、又不想破坏现有流程的团队,是一个务实的选项。
2. 机制取舍:什么情况下该简化
机制不是越多越好。我见过有人把阻塞管理做成了一堆表格和模板,结果没人愿意填,机制反而变成了负担。
我的经验是:先做最小闭环,跑起来再优化。最小闭环就是"登记 + 分级 + 一个升级规则",就这三件事。跑顺了,再考虑加 RACI、加预警、加复盘模板。一上来就上全套,团队会排斥,最后什么都落不了地。
3. 升级取舍:什么时候该升级,什么时候该忍
"升级"是个双刃剑。次数太少,机制形同虚设;太多,就会得罪人。我的建议是:只在两种情况下升级,一是影响里程碑且无替代方案;二是已经按约定时限等待但没有任何回应。其他情况,比如对方只是慢一点、只是需要更多沟通,优先自己解决。
另外,升级前一定要自问一句:"我该做的沟通和动作都做过了吗?"如果答案是否定的,先做完再升级。这句话能帮你过滤掉一大半不必要的升级,保护你在组织里的信誉。

八、结语:下一次卡住时,你的第一步动作
回顾整篇文章,我最想传达的一个观点是:跨部门任务阻塞,本质上是一个管理问题,而不是一个沟通问题。沟通只能解决信息不对称,但解决不了责任不清、优先级冲突和升级无路径。你要做的不是更努力地去催人,而是搭好一套让任务无法被忽视的机制。
这套机制的核心是四件事:把阻塞显性化(登记)、把处理规则化(分级和时限)、把责任单一化(一个 A)、把上升通道制度化(升级机制)。工具只是承载这四件事的容器,选什么工具取决于你的团队规模、复杂度和合规要求。
所以,如果你现在正遇到一个卡住的任务,不要再问"我该怎么催",先问自己三个问题:它是哪一类阻塞?我约定的响应时限到了吗?我该走的是沟通、协调还是升级?想清楚这三个问题,你的下一步就清晰了。然后,把这套逻辑用在你下一个项目的启动会上,因为机制永远是在没人卡住的时候建立起来最省钱,而不是在所有人都卡住的时候。

常见问题解答(FAQ)
1. 跨部门任务卡住了,第一步到底该做什么?
我在一个没有直接管理权限的项目里当负责人,方案早就定了,但开发那边一直说‘排期满了’,我催了两次也没用。我不知道是该继续私下沟通,还是直接找对方领导,怕搞僵关系又怕项目黄了。
先做一件事:把阻塞写下来,而不是继续口头催。具体包括四项,卡在谁那里、需要他交付什么、你希望什么时候拿到、如果拿不到会影响哪个里程碑。写完之后发给对方并抄送双方负责人,把‘帮我个忙’变成‘一个有时间节点、有影响后果的明确请求’。判断依据是:口头请求没有记录,对方可以合理遗忘;
书面登记之后,责任就从模糊变清晰。这一步当天就能做完,也是后面分级、升级、复盘的前提。如果写完仍然没有回应,再进入升级流程,而不是一上来就越级。
2. 怎么判断一个阻塞该不该升级?升级会不会显得我在告状?
我之前遇到过任务被压了三周,最后自己领导知道了反而问我为什么不早说。但另一次我提前升级,对方部门觉得我小题大做,后面配合更冷淡了。我实在拿不准什么程度才该往上捅。
用‘时限+影响+已尝试动作’三个条件来判断,而不是凭感觉。具体口径是:阻塞超过事先约定的响应时限(比如约定两个工作日,实际过了四个工作日)、已经影响关键路径或对外承诺的交付日期、并且你已经做过至少一次书面提醒和一次当面或电话沟通。三个条件同时满足才升级,升级时只陈述事实和影响,不评价对方态度。
这样做的好处是:升级依据是规则不是情绪,对方即便不舒服也很难反驳;同时你提前在项目启动时就和大家约定好这个时限,升级就变成流程动作而不是个人告状。没有事先约定时限的团队,先补这一条,否则升级永远会得罪人。
3. 跨部门协作里,RACI这类角色分工表真的有用吗?还是走形式?
我们团队也做过一张职责表,填的时候大家都很配合,但真到执行的时候还是互相踢皮球。我怀疑这种东西是不是就是写给领导看的,实际根本落不了地。
有用,但前提是只对‘关键决策点’做,而不是给每个任务都填一遍。我的做法是:一个项目只挑三到五个真正会卡住的节点,比如需求最终确认、排期拍板、上线验收,每个节点只明确三件事,谁最终拍板(只能一个人)、谁负责执行、谁必须被咨询。
填完之后在项目启动会上当众确认一遍,让每个人自己说出自己的角色,而不是你私下发一张表。判断它有没有落地,看一个信号:当这个节点出现分歧时,大家第一反应是找那个‘拍板人’,而不是在群里吵或往上推。如果每次还是没人拍板,说明这张表要么拍板人写成了两个人,要么根本没在会议上确认过。
4. 跨部门项目复盘时,怎么避免变成互相甩锅?
我们每次项目延期后都开会复盘,结果基本都是各说各的委屈,最后结论永远是‘下次加强沟通’。开完会大家更累了,问题下次照样出现,我现在都不太想参加这种会了。
把复盘的问题从‘谁的责任’换成‘哪个机制没起作用’。具体做法是:复盘只讨论四件事,这次阻塞发生在哪个环节、当时有没有对应的响应时限和决策人、如果有为什么没触发、需要改哪一条具体规则。比如结论不能是‘加强沟通’,而要写成‘需求确认环节新增单一决策人,响应时限两个工作日,超时自动升级到双方负责人’。
同时规定复盘会上不追究个人态度,只改流程。判断复盘有没有价值,看它有没有产出一条可以写进下个项目启动文档的规则;如果开完会什么规则都没变,那这场会就是情绪发泄,不如改成异步填写复盘表,节省大家时间。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:跨部门团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/430393
读者评论
文章把阻塞分成决策、资源、依赖、流程四类很实用,之前团队任务卡住只会归因于沟通不畅,现在知道要先判断类型再对症处理,处理时限那张表可以直接落地。
对‘口头承诺不落纸’这点深有体会,跨部门协作里模糊的‘下周给你’经常导致双方理解偏差,最后进度对不上还不好追责,必须书面确认具体日期和交付物。
建立阻塞登记表这个方法看着简单但最难坚持,很多团队卡住的任务只存在于负责人脑子里,一旦有人休假或离职就彻底失联,把它当团队资产来管理是关键。
升级机制那段说得很到位,先建规则再用规则,直接找对方领导短期有效但长期伤协作关系,把升级路径在启动阶段就约定清楚,才是体面又可持续的做法。
