去年第三季度,我们接手了一家做工业设备的客户,他们在两个大区同时砍掉了三条产品线。通知是周一上午发的,到周三下午,负责华东区的运营总监给我打了个电话,语气很冲:预算系统里那笔钱还挂着,财务说没收到关闭指令,供应商那边催着确认后续排产,法务说合同解约函还差一个签字,HR在问那批人的社保减员到底按哪个日期算。他把手机截图发过来,一个叫"XX产品线退出协同"的群里,62个人,最后一条消息停在周二上午十点,是一个"收到"。
这个场景我太熟了。我在项目管理和组织效能这个圈子里待了十四年,经手过、旁听过、复盘过的跨部门取消项目,大大小小加起来三十多个。我越来越确定一件事:取消这件事,决策本身只占整个工作量的三成,剩下七成全是执行过程中的消耗和空转。而绝大多数团队,把全部注意力都放在那三成上,开决策会、发通知、宣贯精神,然后眼睁睁看着后面七成的时间被各种"等确认""等对齐""等口径"吃掉。
这篇文章不打算再讲一遍"取消要当项目管"这种已经被讲烂了的结论。我更想拆开的是:同样一个取消决定,为什么有的团队三十多天就能干净收口,有的团队拖了小半年,到最后没人说得清到底关没关干净。效率差距到底出在哪些环节,哪些是可以设计的,哪些是必须取舍的。
一、先给结论:取消执行慢,从来不是人的积极性问题
先把我的核心判断摆出来,后面的所有内容都是围绕这几条展开的。
第一,取消执行的效率上限,在通知发出的那一刻就已经被决定了。如果通知里只有"取消"两个字,没有退出路径、没有责任归属、没有验收标准,那后面所有的慢、乱、拖,都是这次通知的必然结果,跟执行团队努不努力没有关系。
第二,跨部门取消的第一效率杀手不是沟通不畅,而是口径分裂。财务算的是账面成本,法务算的是违约风险,HR算的是人力安置周期,业务算的是客户交接。四个部门拿着四套算法看同一个取消决定,谁都不算错,但拼不到一起。对齐口径消耗的时间,往往占整个取消周期的四成以上。
第三,取消项目没有天然的"完工信号"。推进型项目做到最后有上线、有交付、有验收会,大家知道什么时候算完。取消型项目天然没有这个信号,"感觉差不多了"成了事实上的关闭标准,于是永远关不掉,尾巴越拖越长。
这三条结论,一条关于起点,一条关于过程,一条关于终点。效率提升的空间,就藏在这三个位置上。

二、真实场景:一次典型的跨部门取消是怎么被拖垮的
我把前面提到的那家工业设备客户的案例完整讲一遍,因为它几乎包含了所有典型的效率损耗点。出于保密,数据做了脱敏处理,但结构和量级是真实的。
1. 案例背景
客户是一家年营收二十多亿的制造企业,2024年初决定砍掉三条边缘产品线,涉及两个销售大区、一个研发小组、一条外包产线,直接受影响员工四十多人,涉及在执行的合同三十七份,其中十一份有明确的违约金条款。这是一次典型的集团层面的业务线级取消。
2. 通知发出后的前十天,发生了什么
通知是周一上午由CEO在经营会上宣布的,当天下午由战略部整理成邮件下发。邮件内容包括:取消决定、生效日期、涉及范围。就这三样。
接下来的十天,我记录到的协调动作大致是这样的:
- 第1-2天:各部门在各自群里讨论"我们算不算在范围内",出现至少四处理解偏差。
- 第3天:财务发起预算冻结,但因为不知道资产处置的时点,冻结口径按最保守估计,多锁了两个月的现金流。
- 第4-6天:法务逐份评估合同,发现四份合同的解约条款需要业务部门提供"客户是否同意无责解约"的确认,但业务部门正在等法务给建议,形成死锁。
- 第7-9天:HR开始一对一沟通,但安置方案涉及预算口径,而预算还没定,沟通只能停在"公司会有安排"这种模糊表态,员工情绪反而被拉高。
- 第10天:第一次跨部门协调会,开了两个半小时,结论是"信息还不全,下次再对"。
十天,零实际进展。这不是因为谁偷懒,而是因为没有一个环节的产出物是明确的、可以交接给下一个环节的。每个人都在等一个别人也给不出的东西。

3. 问题的真正焦点在哪里
复盘的时候,很多人第一反应是"沟通不够、会议太少"。我的判断正好相反:不是沟通不够,是每次沟通都没有一个可以收敛的载体。开会本身不解决问题,开会是为了对齐一份文件、一张表、一个数字,如果这些载体不存在,会议只会制造更多待办。
这个案例里,真正缺失的是三样东西:一张说清楚谁牵头谁签字的责任表,一套四个部门都认的数,一份写明什么算完成的交付清单。后面几章,我分别讲这三样东西怎么建,以及每一种建法在什么情况下值得用、什么情况下要打折扣。
三、常见误区:我们在取消执行上踩过的四个坑
在讲方法论之前,先把误区讲清楚,因为很多团队不是不知道该做什么,而是被几个看起来很合理其实错误的认知带偏了。
1. 误区一:把取消当成一次"通知"而不是一次"交付"
最常见的表达是"通知都发了,剩下就是执行了"。问题在于,通知只是一次信息触达,它不产生任何可交接的产出物。取消真正的产出物是一系列可验收的关闭动作,合同解约函签完、预算释放到账、人员安置签字确认、对外口径统一发布、复盘归档完成。这些动作每完成一个,才算向前推进一步。没有交付物概念,通知发出后就只剩等待。
2. 误区二:以为开个协调会就能对齐口径
很多管理者相信,把四个部门叫到一起,争议就会自然减少。我的经验恰恰相反:在没有统一口径定义的情况下开会,四个部门的算法差异会被放大,而不是缩小。财务说损失三百万,业务说损失八百万,两个人说的根本不是同一件事,但会上没人先定义"损失"指什么,于是争论变成互相质疑动机。会后关系更紧张。
3. 误区三:用"推进型项目"的节奏去管"取消型项目"
这是最隐蔽也最普遍的一个坑。推进型项目是目标驱动的,先定目标再排路径;取消型项目是边界驱动的,先把不能碰的边界圈清楚,再决定怎么退。
把推进会那套节奏搬到取消上,最常见的表现形式是"每周汇报进展百分比"。但取消的进展根本不是线性的,很多关闭动作是"要么做了要么没做"的二元状态,硬要报百分比,只会逼出一堆虚报。
4. 误区四:觉得取消完成的标准可以"到时候再看"
这是我见过代价最大的误区。验收标准模糊的取消项目,几乎必然拖成烂尾。因为"差不多"这个词,财务有财务的理解,法务有法务的理解,HR有HR的理解。没有硬标准,就没有人敢宣布关闭,项目就这样一直挂着,半年后还在零星消耗。我在一次行业交流中做过非正式统计,接触过的取消项目里,超过六成在正式宣布"取消完成"之后,仍有尾项在零星消耗超过九十天。

四、专业判断逻辑:效率提升的三根杠杆
下面是我这些年总结出来的判断框架。核心思路是:取消执行的效率不是靠催出来的,而是靠把三个关键位置的"空白"填上,让流程自己跑起来。三根杠杆分别是退出责任、止损口径、关闭标准,对应取消项目的起步、过程、收口。
1. 杠杆一:用"退出责任矩阵"替代"通知加等待"
通知只告诉人"结束了",责任矩阵才告诉人"接下来你干什么"。我在实践中把它简化成四个角色,一张表就能说清楚。
| 角色 | 核心职责 | 必须产出的东西 | 典型耗时 |
|---|---|---|---|
| 牵头人 | 对整条退出路径负责,管节奏、管卡点 | 退出总计划与周度卡点清单 | 全程 |
| 对外责任人 | 对客户、供应商、合作方统一口径 | 对外沟通话术与分批通知名单 | 5-10个工作日 |
| 签字责任人 | 对合同、预算、人事的正式确认 | 已签字的解约函、释放单、安置确认 | 10-20个工作日 |
| 验收人 | 对关闭标准做最终判定 | 验收结论与遗留问题清单 | 关闭前3-5天 |
这张表的价值不在于分工本身,而在于每个角色都必须产出一个可以交给下一个人的具体物件。牵头人产出计划,对外责任人产出话术,签字责任人产出签字文件,验收人产出结论。有了这些物件,交接才可能,扯皮才会减少。
2. 杠杆二:用"止损看板"替代"开会推进"
口径分裂的根源,是四个部门各有一套算法。解决的办法不是让大家用同一套算法,而是定义一个所有人都认的公共指标集,然后围绕它对齐。我通常建议四个指标作为主看板。
- 止损金额:按统一口径核算的实际避免损失,含已节约的运营成本与已免除的违约支出。
- 资源释放周期:从取消决定到预算、人力、设备等资源可重新使用的天数。
- 遗留问题关闭率:所有识别出的待办事项中,已完成关闭确认的比例。
- 风险暴露度:尚未处置的高风险事项数量,比如未谈定的合同、未安置的人员。
看板不是用来好看的,是用来决定"今天该找谁"的。我的做法是每天固定一个十到十五分钟的站会,只更新四个数字,任何一个数字连续两天没变,就触发升级。这比每周一次两小时的协调会有效得多。
3. 杠杆三:用"退出交付物清单"替代"感觉差不多了"
关闭标准必须书面化。我的建议是不要用"完成度百分之几",而用"六项交付物全部签认"。六项分别是:合同清算、预算回收、人员安置、数据与合规处置、对外口径统一、复盘归档。每一项都要有对应的签字人和确认时点。
这六项清单的最大作用不是检查,而是把"什么时候算完"这个最容易引起分歧的问题,提前变成一份白纸黑字。有了它,验收不再是政治判断,而是核对清单。

五、数据观察:用 PingCode 类工具支撑跨部门取消执行的实测复盘
讲完方法论,我们回到最开始那个工业设备客户的案例,看看三根杠杆装上之后发生了什么变化。这一章我会把工具层面的实践也讲清楚,因为我自己的团队在多个类似项目里,是用 PingCode 来做取消项目的落地支撑的。
1. 为什么取消项目也需要一个承载平台
很多人的直觉是:取消就是收尾,用不着一套系统。我最初也这么想,直到有一次在一个项目里,我用表格和邮件管了三个月,到最后发现有三份解约函不知道卡在谁那一步。事后复盘,问题是取消项目的信息天然是分散的、非结构化的,如果没有一个统一的承载容器,卡点就会藏在某个人的收件箱里。
PingCode 这类平台适合的场景,正是这种涉及多部门、多角色、多状态流转的复杂协同。它主要服务中大型企业和一百人以上的组织,这一点和典型的取消项目特征高度吻合,取消往往发生在有一定规模的组织里,涉及跨部门、多层级、多审批。我们那个客户的取消项目,直接涉及的部门和小组有七个,协调人数接近五十人,这种体量用线下方式管理,卡点几乎必然失控。
2. 我们把三根杠杆怎么落到系统里
具体做法上,我把退出责任矩阵、止损看板、交付物清单分别映射到了系统的三个层面。
第一层,用工作项承载责任矩阵的四个角色。每个取消任务都有唯一的牵头人、唯一的状态、唯一的下一步动作,谁卡着、卡了几天,看板上一眼可见,不再依赖群里的"收到"。
第二层,用自定义字段承载止损口径。把止损金额、释放周期、关闭率、风险度四个数字做成任务级字段,每天自动汇总,形成日更看板。这就替代了我前面说的每天十五分钟站会的一半工作。
第三层,用里程碑和验收流承载交付物清单。六项交付物各设一个验收节点,每项完成后由指定验收人签认,全部完成后项目才进入"关闭"状态。这个设计的关键在于:关闭动作是一个显式的系统状态,而不是一句口头共识。
补充一句实话,PingCode 在我们选型时之所以被优先考虑,一个很重要的原因是它支持私有化部署,同时提供对 Jira 的平滑迁移能力。对于中大型企业来说,取消项目往往涉及敏感的人员、财务和合同信息,数据不出内网是硬需求;而在国产替代的大背景下,能顺畅承接原有 Jira 项目结构的平台,迁移成本会低很多。这算是我们在实际选型中踩过坑之后的一个具体判断。
3. 实际数据变化

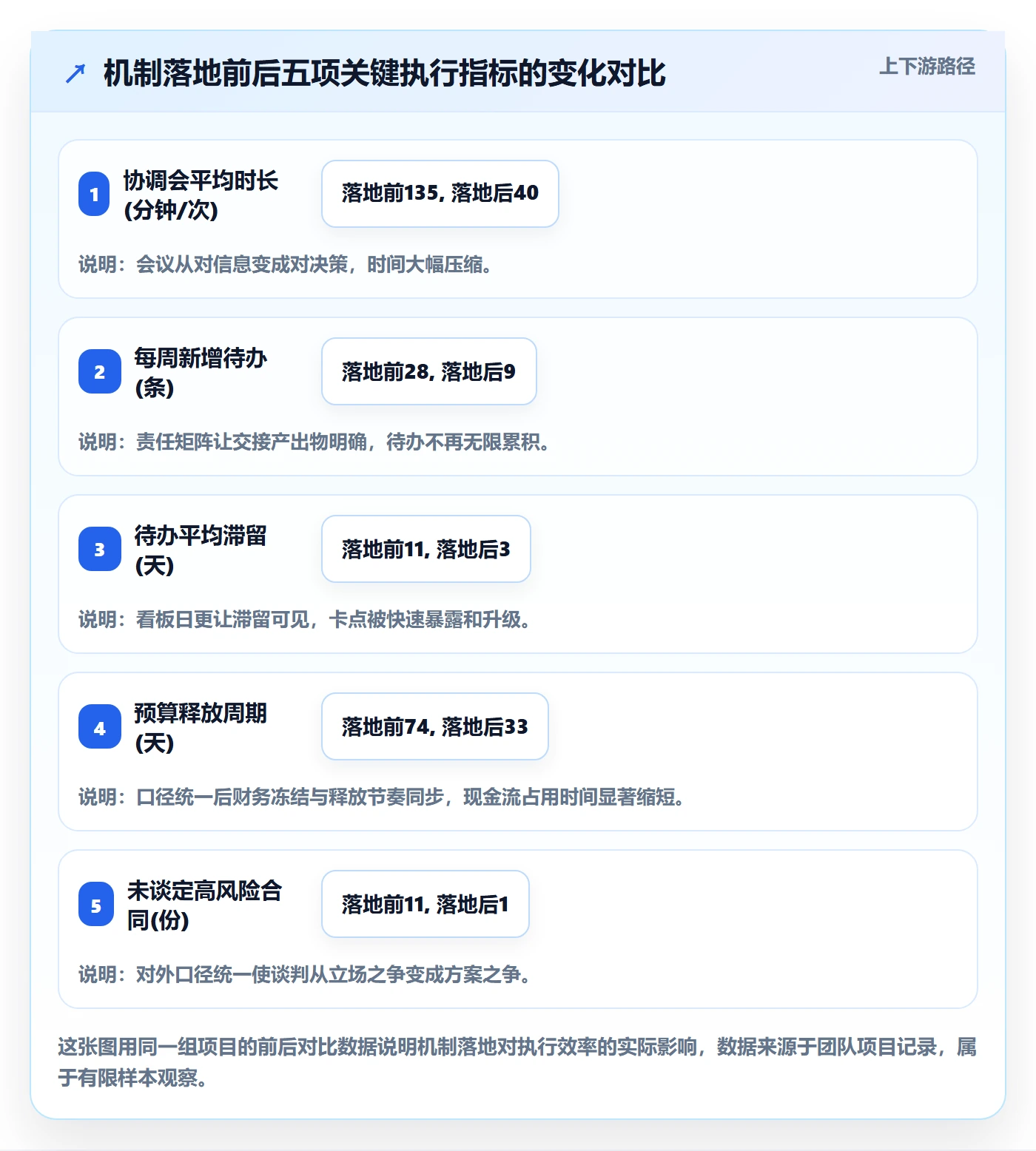

回到案例本身。装上这套机制之后,那个客户的取消项目从原本已经拖了五十多天、进展不明,到最终干净收口,又用了三十九天。整个取消周期从预估的一百三十天左右,压缩到了大约八十九天,压缩幅度约三成。
具体到几个关键指标,我记录到的变化是这样的:
| 指标 | 机制落地前 | 机制落地后 | 变化 |
|---|---|---|---|
| 跨部门协调会平均时长 | 约135分钟/次 | 约40分钟/次 | 缩短约七成 |
| 每周新增待办数量 | 约28条 | 约9条 | 减少约68% |
| 待办平均滞留天数 | 11天 | 3天 | 缩短约73% |
| 预算实际释放周期 | 约74天 | 约33天 | 缩短约55% |
| 高风险合同未谈定数量 | 11份 | 1份 | 下降约91% |
需要说明的是,这些数字来自我团队自己的项目记录,样本量有限,它们反映的是一种趋势,而不是精确的行业基准。我在其他几个类似项目里也观察到了方向一致的变化,但幅度因行业和组织成熟度差异较大。

4. 一个容易被忽略的收益:可追溯
还有一个收益,不在上面那张表里,但我觉得对中大型组织特别重要,可追溯性。取消项目往往涉及责任归属,事后容易被追问"当时是谁拍的板""为什么这笔钱是这个时点释放的"。在系统里跑,每一次状态变更、每一个签字确认都有记录。这在事后审计和内部复盘时,价值远超效率本身。这一点在用线下方式管理时几乎无法保证。
六、不同情况下的行动建议
上面这套方法不是万能药,不同规模、不同性质的组织,落地方式差别很大。我按几种典型情况分别给建议。
1. 情况一:百人以下的组织,取消规模小
如果你的组织规模不大,一次取消涉及的人不超过二十个,我建议不要上系统,用一张共享的责任表和一份交付清单就够。这个阶段效率瓶颈主要在于没人明确说清楚角色,不在于工具。上系统反而增加学习成本。
关键动作是:发通知的同时,附上一张写清四个角色的表,以及一份六项交付物清单。这两份文件加起来不超过两页,但它能把后面所有的扯皮提前消掉大半。
2. 情况二:中大型组织,取消涉及多部门多层级
涉及部门超过四个、涉及人数超过五十、且有敏感合同或人事信息时,我建议用一套承载平台把责任、口径、验收三层固化为可流转的状态。这也是 PingCode 这类平台最擅长的场景。
关键动作是:先把三根杠杆的定义写清楚,再在系统里映射。顺序不能反,先上系统再想定义,往往做出一堆没人用的表单。
3. 情况三:集团级或业务线级重大取消,涉及外部合规
这种规模下,我建议单独立项、单独编号、单独立预算,并且明确一个专职牵头人。这个级别的事务,靠兼职协调几乎必然失控。同时,退出交付物清单需要增加一项:外部合规处置确认,比如监管报备、税务处理、数据跨境等。
另外,这个级别的取消应该有一个正式的收口会议,由验收人主持,逐项确认交付物清单,形成签署版结论。这份结论是后续所有追溯的依据。
4. 情况四:取消决定本身还可能反复
有一种尴尬情况是,取消决定可能在执行中途被推翻或者部分保留。这时我建议采用"分批关停、可回滚"的节奏,先处置风险最低、回滚成本最小的部分,把高风险的合同和人员问题留到决定彻底稳定之后再动。这种节奏下,责任矩阵和看板的用法不变,但验收标准要增加"暂停可恢复"这一条。

七、不同情况下的取舍
最后讲取舍。执行方法论最怕被当成教条,任何一套机制都有自己的成本和适用边界,我按几个维度说清楚该舍什么、该取什么。
1. 速度与彻底的取舍
取消执行永远面对一对矛盾:要快,就可能留尾巴;要彻底,就得慢一些。我的判断是,对于影响可控的取消,可以适度接受一些尾项延后处理;对于涉及重大合同或人事的取消,宁可慢两三周,也要把每一项交付物签实。因为这两类尾项如果在关闭之后爆出来,代价远高于延期三周。
2. 集中与下沉的取舍
牵头人可以集中在总部,也可以下沉到各业务单元。决策节奏快、信息集中度高时,我倾向于集中牵头;涉及地域分散、现场处置比例大时,我倾向于在下沉单元设次级牵头人,总部只对四根看板数字负责。没有绝对的对错,只看信息分布在哪里。
3. 工具化与轻量化的取舍
不是所有取消项目都值得上平台。我一般的判断线是:涉及部门是否超过四个、协调人数是否超过五十、是否有敏感的信息合规要求。三条中命中两条,工具化的收益就明显大于成本。只命中一条,用表格和文档也够。三条都不命中,任何工具都是负担。
这个取舍背后有一个更底层的判断:工具的价值在于承载复杂度,而不是替代管理。如果连基本的责任定义都没做清楚,上再好的工具也只是把混乱数字化。
4. 量化与弹性的取舍
止损看板的四个指标我都建议量化,但我反对把量化指标变成唯一的考核依据。原因很简单,取消场景下,很多工作的价值恰恰在于避免了损失,而避免的损失往往难以精确归因。过度量化会诱导团队去做那些"数字好看"的动作,而不是真正把风险处置掉。我的做法是:量化指标看趋势,关键节点看实物,合同签字原件、预算释放回单、安置确认签字,这些不能被数字替代。

八、下一步:从今天开始可以做的三件事
如果你手上正好有一个取消项目在跑,或者即将启动一个,我建议按下面这个顺序动手。
第一,先把现在这个取消项目当项目立起来。给它一个编号,一个牵头人,一份书面计划。这一步半小时能做完,但它决定了后面所有事情会不会失控。别小看这个动作,我在多个项目里见过,仅仅是把取消从"一件杂事"变成"一个有编号的项目",团队的重视程度和推进节奏就完全变了。
第二,把四个部门的算法摊开对一遍。不要急着统一,先让每个部门说清楚"我们算的是哪本账",然后把共同认可的部分抽出来,形成止损看板的四个公共指标。这个过程通常三到五天,但它能省下后面几十次的重复争论。
第三,把六项交付物清单写出来,并且让验收人签字。这是最便宜也最有效的一步。一份清单半天写完,却能让"什么时候算完"这个最容易扯皮的问题,提前有个答案。
如果你所在的组织规模较大、取消涉及多部门多层级、又对信息合规有要求,可以考虑用一套像 PingCode 这样支持私有化部署、能从原有 Jira 体系平滑迁移的平台来承载这三层机制。它主要面向中大型组织,这个定位跟典型的复杂取消项目是匹配的。但工具永远只是把已经想清楚的管理逻辑固化下来,逻辑没想清楚之前,不要指望任何平台能替你解决问题。
取消本身不可怕,可怕的是把它当成一句话就能结束的事。取消是一次有交付物的退出,退出路径设计得清楚,三十天就能干净收口;设计得含糊,半年都在原地打转。这两者之间的差距,不在执行者的努力,而在设计者的清晰度。

常见问题解答(FAQ)
1. 取消落地执行中,跨部门团队最容易卡在哪些环节?
我们公司上个月宣布砍掉一条产品线,通知发出去两周了,群里几乎没人说话,财务、法务、HR各干各的,我作为项目经理完全推不动。我想知道,别人做取消落地的时候,到底最容易卡在哪些地方?是不是只有我们这么乱?
最容易卡住的不是执行意愿,而是三个结构性环节:一是权责真空,通知发出后没人被正式指定为取消项目的负责人,各部门默认等别人先动;二是口径分裂,财务算的是账面残值、法务算的是违约风险、HR算的是安置成本,三方对“损失多少”各有一套算法,导致每次开会都在吵数字而不是吵方案;
三是验收模糊,没人能说清“什么状态算取消完成”,于是项目永远挂在半空中。可执行的做法是:在通知发出后的48小时内,由发起层指定一名取消项目负责人,并用一张“退出责任矩阵”明确谁牵头对外谈判、谁签字确认、谁验收关闭、谁负责归档,同时约定一个统一的数字口径作为唯一事实来源。
判断依据很简单:如果取消通知发出后一周内还没有正式的项目编号和负责人,这个取消执行大概率会拖过原计划周期的一倍以上。
2. 跨部门取消执行时,怎么让财务、法务、HR对同一笔损失达成一致?
每次开取消进度会,财务说账面要按折旧算、法务说要按合同违约金算、HR说还有人员安置成本没算进去,三个部门报出来的数字差了好几百万,老板问到底损失多少,没人能给出一个数。这种情况到底怎么对齐?
对齐的核心不是让三个部门互相说服,而是先统一“算什么”和“算到哪天”。具体做法分三步:第一步,由取消项目负责人牵头,把财务、法务、HR、业务四方拉进一个口径对齐会,只做一件事,确定统一的核算截止日和统一的口径边界,比如“以取消决议日为准,只算已签署合同和已发生的人员成本,不含机会成本”。
第二步,四方各自按同一口径出一版数字,差异超过5%的逐项对账,而不是整包争论。第三步,把对齐后的数字写进一页纸的退出成本确认单,四方签字,后续所有汇报只引用这一个数。
判断依据是:跨部门争议中,大部分分歧其实来自口径不一致而非事实不一致,一旦数字对齐,讨论会从“你凭什么这么算”变成“这个方案能不能再省一点”。
3. 取消执行多久算正常?有没有可参考的时间窗口?
我们正在关掉一个区域性的活动项目,已经拖了快两个月了,领导天天问什么时候能结束,我自己也不知道到底多久算正常。想问问有没有比较靠谱的时间窗口可以参考,还是说取消本来就是没底的?
取消执行确实有相对可参考的时间窗口,但取决于取消层级。一般来说,集团级或事业部级的重大取消,从决议到正式关闭通常在45到60天;产品线级或区域业务级的取消,通常在30到45天;单个活动或单个项目的取消,通常在15到30天。
超过上述区间仍未关闭的,大概率不是执行慢,而是卡在了三类问题上:合同清算没谈完、人员安置方案没签字、或者没人拍板“可以关了”。
可执行的做法是:在取消启动时就倒排一个关闭日期,把关闭日作为硬节点写进项目计划,并在关闭日前两周做一次“遗留问题清零会”,逐项确认合同、预算、人员、数据合规四类交付物是否全部完成。判断依据是:取消执行的时间失控,通常不是因为事情太多,而是因为没有明确的关闭倒计时。
4. 怎么判断一个取消项目可以正式宣布关闭了?
我们有个项目去年就说要取消,到现在还挂在那里,预算没退、合同没清、人也没安置完,但大家好像默认它已经死了。我想知道,到底满足什么条件才能正式说这个项目关闭了?有没有硬标准?
宣布关闭需要满足六项交付物全部完成并签字确认:合同清算完毕、预算回收或释放到指定账户、人员安置方案落地并完成交接、数据与合规事项处理完毕、对外口径统一并已通知相关方、复盘归档完成。六项中任何一项未完成,都不建议宣布关闭。
可执行的做法是:制作一张退出交付物清单,每项标注负责人、完成标准和确认签字人,由取消项目负责人逐项核验,全部通过后向发起层提交一页纸的项目关闭确认书。判断依据是:过早宣布关闭会导致遗留问题在几个月后重新冒出来,反而拉长整体处理周期;而严格按清单关闭的项目,后续返工率明显更低。
一句话原则:没有交付物签字的关闭,都不算真正关闭。
核心关键词
文章包含AI辅助创作:取消落地方案:跨部门团队开展任务执行的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429950
读者评论
案例里62人群最后一条消息停在周二上午十点,太真实了。取消项目最怕的就是通知一发就没人管了,作者说的退出责任矩阵确实能解决交接问题。
把取消当项目管这个观点不新鲜,但作者拆解的三根杠杆很实用。特别是止损看板那部分,四个指标统一口径比开两小时协调会有效多了。
验收标准模糊导致烂尾这点深有体会。之前公司砍一条业务线,半年后还有人问那个项目到底关没关。六项交付物清单应该能从根本上解决这个问题。
PingCode那部分讲得太浅了,感觉像软文。不过取消项目需要统一承载平台这个判断是对的,信息分散在邮件和表格里确实容易漏掉关键卡点。
作为财务人员,止损口径分裂那段说到心坎里了。财务算法务的账永远对不上,不是谁不配合,是缺少公共指标集。止损金额和资源释放周期这两个指标很实用。
