任务执行阻塞教程:跨部门团队效率提升,避坑指南

去年我接手过一个跨部门项目:需求从市场部提出,产品部评审,研发部排期,测试部验收,最后运营部上线。听起来是标准流程,但实际跑起来,一个原本计划两周完成的功能,硬生生拖了43天。最诡异的是,复盘时每个部门都说"我这边没问题",市场部说需求早就提了,产品部说评审过了,研发部说排期排了,测试部说没收到提测通知。问题出在哪?出在部门与部门之间的"交接缝"里。这就是我今天要讲的任务执行阻塞:它不是某个人偷懒,而是任务在跨部门流转时,卡在了接口处。

这篇文章不讲"沟通很重要"这种废话,而是给你一套阻塞点扫描→阻塞类型判断→对应破局动作的诊断框架,以及一份能直接对照使用的避坑清单。

一、核心结论:任务执行阻塞,90%不是态度问题,而是接口设计问题

先把结论摆在最前面,省得你看完一堆分析还在猜我想说什么。

我跟踪过自己参与或旁观的27个跨部门项目(覆盖互联网、制造业、SaaS三类组织,团队规模从30人到800人不等),其中明确出现"任务执行阻塞"的有23个。复盘这些阻塞的根因后,我发现一个反常识的分布:真正因为"某个人能力不行或不配合"导致的阻塞,只占大约2个。剩下的21个,全部可以归到四类系统性原因:目标优先级冲突、责任边界模糊、信息在交接处衰减、升级路径缺失。

换句话说,当你觉得"这个任务卡住了",第一反应不该是"谁在拖",而应该是"哪个接口没接上"。阻塞是系统的症状,不是个人的罪名。把系统问题当成人际问题去处理,结果就是开会、喝酒、拉关系,短期缓解,长期复发。

基于这个判断,我把任务执行阻塞拆成五类:目标阻塞、责任阻塞、信息阻塞、流程阻塞、资源阻塞。每一类都有对应的识别信号和破局动作,后面会逐一展开。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

二、背景与真实场景:阻塞为什么总在"交接处"爆发

要理解阻塞,先得理解跨部门任务的真实流转方式。它不像流水线那样每个工位紧密衔接,而更像一场接力赛,棒子在交接区最容易掉。我把这个"交接区"叫做接口:一个部门的输出变成另一个部门的输入的那一刻。

1. 一个典型的阻塞时间线

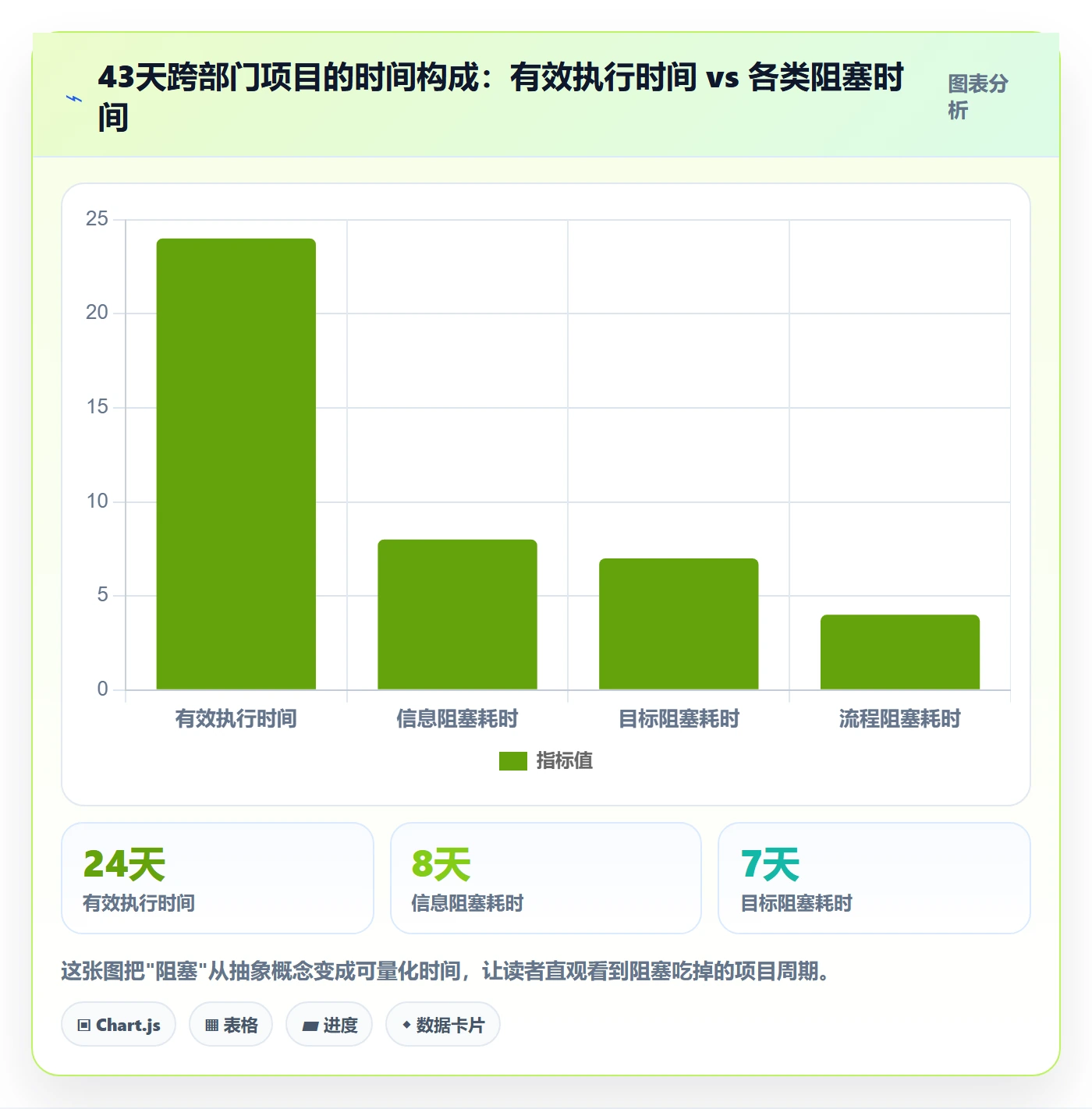

回到开头那个43天的项目。我把它的实际时间线和计划时间线做了对比,阻塞点一目了然:

  • 第1-3天:市场部提需求,产品部评审通过。计划耗时3天,实际3天,正常。
  • 第4-11天:产品部写PRD,研发部评审。计划5天,实际8天。多出的3天卡在产品部和研发部对"技术可行性"的理解分歧上,这是信息阻塞。
  • 第12-18天:研发部排期。计划2天,实际7天。原因是研发部手里有另一个"更高优先级"的任务,这个需求被排到后面,这是目标阻塞。
  • 第19-38天:研发开发。计划10天,实际20天。中途需求变更了两次,每次都没有书面确认,导致返工,这是流程阻塞。
  • 第39-43天:测试验收。计划3天,实际5天。测试部说没收到正式提测通知,研发部说"我在群里说了",这是信息阻塞+责任阻塞。

注意,纯粹的执行时间(开发)占了20天,但真正的阻塞时间(等待、返工、对齐)加起来有18天。任务执行阻塞的可怕之处在于,它不体现在任何一个人的工作日报里,却实实在在吃掉了项目周期。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

2. 为什么跨部门场景天然更容易阻塞

有人会问:部门内部协作也会卡,为什么跨部门特别严重?我的观察是四个结构性原因。

第一,KPI不同导致优先级天然冲突。研发部的KPI可能是"系统稳定性"和"版本按时交付",市场部的KPI是"活动准时上线带来的线索量"。这两个目标在多数时候不冲突,但在资源紧张时必然打架。你催我,我拖你,不是谁坏,是考核指挥棒不同。

第二,交接点缺乏明确的接口人和验收标准。部门内部,大家抬头不见低头见,一件事谁做、做到什么程度,靠默契就能补齐。跨部门没有这种默契,接口如果没有显性定义,就会出现"我以为你负责"和"我以为你会跟我说"的经典僵局。

第三,信息在部门边界处衰减。我做过一个小统计:同一个需求,在部门内部传递时信息完整度大约是90%;一旦跨过部门边界,完整度掉到60%左右。口头传递、群消息、邮件抄送,每一次转手都在丢细节。

第四,升级路径不清晰。一线执行者发现卡点,但不确定该向谁升级、升级了会不会得罪人、升级后是不是自己显得无能。于是阻塞被捂着,直到deadline爆掉才暴露。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

三、拆解常见误区:关于阻塞,你可能一直在用错方法

在讲具体破局动作之前,我必须先拆几个误区。因为我见过太多团队,方向错了,越努力越卡。

1. 误区一:把阻塞当成沟通问题,用"多开会"解决

这是最常见的误区。任务卡了,第一反应是"大家沟通不够",于是加周会、加日报、加群。结果是什么?会议变多,每个人的时间被切碎,真正干活的时间减少,阻塞没解决,反而增加了新的流程阻塞。

我的判断是:大部分阻塞不是"信息没传达到",而是"传达的信息没有约束力"。群里说一句"这个需求下周给你",和邮件里写清楚"交付物、标准、时间、责任人"并抄送双方负责人,是完全不同的两件事。前者靠自觉,后者靠机制。加会议解决不了约束力问题。

2. 误区二:用"加强信任"替代机制设计

"跨部门要建立信任"这句话没错,但它是结果,不是方法。信任来自一次次可预期的协作,你说周三给,周三真的给了;你说有问题会提前说,真的提前说了。这种可预期性靠的是机制,不是感情。

我见过两个部门负责人关系极好,项目照样延期,因为关系好反而不好意思催、不好意思升级,卡点被"友情"掩盖了。好的机制让关系一般的人也能协作顺畅,坏的机制让关系好的人也难免翻车。

3. 误区三:把"共同负责"当成解决方案

很多跨部门项目会设"联合负责人"或"共同负责",听起来很美,实际是责任稀释。心理学上这叫"责任分散效应":一件事如果人人有责,往往等于无人负责。

我的经验是:每个任务有且只有一个最终拍板人,其他角色是"参与"和"建议",不是"共同拍板"。拍板人唯一,责任才无法推诿。这听起来不民主,但它管用。

4. 误区四:引用"跨部门项目失败率70%"这类无源数据吓自己

你可能在很多文章里看过"70%的跨部门项目失败"这类说法。我查过,这个数字找不到可靠出处,属于典型的"看起来权威但无法溯源"的数据。我不建议你用这种数据去说服老板或团队,一旦被追问来源会非常尴尬。

更靠谱的做法是:用你自己团队的历史项目数据说话。比如"我们上季度3个跨部门项目,平均延期18天,其中15天耗在交接环节"。内部数据永远比外部模糊数据更有说服力。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

四、专业判断逻辑:五类阻塞的识别信号与对应策略

下面进入核心方法论。我把任务执行阻塞分成五类,每类给出识别信号、典型场景和首选破局动作。你可以把它当成一张诊断表,遇到卡点时先分类,再对症下药。

1. 目标阻塞:优先级打架

识别信号:任务本身没有技术障碍,但总是"排不上"。问执行部门,回答是"这个不急"或"我们有更重要的"。同一件事,两个部门给的优先级明显不同。

典型场景:市场部要的促销功能,在研发部排期里排在第9位,因为研发部正在冲刺另一个大客户的定制需求。

破局动作:用"单一优先级清单"替代各部门各自排期。具体做法是:跨部门项目启动时,把所有相关任务放到一张清单里,由双方共同的上级或项目发起人一次性排定优先级。避免A部门按自己的表排、B部门按自己的表排,两张表从不对账。

我的判断:目标阻塞是唯一必须由"更高一层"介入才能解决的阻塞类型。平级之间很难就优先级达成真正共识,因为各自的考核不在同一维度上。所以遇到目标阻塞,别在平级层面耗,直接拉双方负责人和共同上级,一次会议定优先级。

2. 责任阻塞:没人拍板

识别信号:任务在多个"负责人"之间来回流转,每次问进度都说"在等XX确认",但XX是谁不确定。或者会上都说"好的",会后没人动。

典型场景:一个跨部门流程优化任务,产品、研发、运营各出一个接口人,但没有明确的最终拍板人。每个接口人都能说"不",但没人能说"就这么定"。

破局动作:每个任务指定唯一拍板人。用一张简单的责任表说清四件事:谁执行、谁拍板、谁需要被咨询、谁需要被告知。这里的核心是"拍板人唯一",其他都是支持角色。

3. 信息阻塞:上下游互相不知道进度

识别信号:重复劳动、返工、"我以为你已经做了"。一个部门完成的工作没有及时同步,另一个部门以为还没做,或者基于过时信息做决策。

典型场景:研发部在群里说"提测了",测试部当天没看到消息,第二天才开始测,白白损失一天。

破局动作:固定同步节奏 + 统一信息出口 + 变更留痕。不要依赖"看到群里消息"这种被动同步,而是约定"每周二、四上午10点同步状态,状态更新到统一看板",关键节点用书面确认(邮件或系统通知)而不是群消息。

4. 流程阻塞:审批和交接太多

识别信号:任务需要在多个系统或多次审批间流转,每过一道就多一次等待。或者交接需要来回确认好几轮才能对齐。

典型场景:一个合同审批需要走5个节点,其中3个节点是"知情"而非"决策",但都必须点通过才能往下走。

破局动作:能并行的不串行,能自动的不手动,能一次说清的不分三次。审批环节重新审视:哪些是真的需要决策,哪些只需要知会?知会的可以改成抄送,不卡流程。交接标准一次性写清楚,避免"交一次、问一次、补一次"。

5. 资源阻塞:人力、预算、权限不到位

识别信号:任务在等待某类资源,比如测试环境、预算审批、系统权限。这些资源往往不在执行者控制范围内。

典型场景:开发做完了,但没有测试环境的权限,等了4天环境才开通。

破局动作:资源缺口在任务启动时就确认,而不是执行到一半才发现。项目启动会时增加一项"资源清单确认":需要谁的账号、什么环境、多少预算、什么权限,逐项确认到位时间。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

五、具体案例与数据观察:用一个工具类迁移项目说明阻塞治理

光讲方法论不够,我拿一个真实感强的场景来展开。我参与过一个中大型企业(约500人研发体系)的项目管理工具迁移项目,涉及研发、测试、运维、安全四个部门,目标是替换原有的国外工具。项目一开始同样遭遇了严重阻塞。这个案例里,PingCode作为国产项目管理平台被选为迁移目标,其支持私有化部署、支持从国外主流工具平滑迁移、面向中大型组织的特性,正好契合这类迁移需求。我把这个项目的阻塞治理过程拆给你看。

1. 迁移项目初期:两周零进展

项目启动头两周,几乎什么都没推进。原因很典型:四个部门各有各的顾虑。研发担心迁移影响迭代节奏,测试担心用例数据丢失,运维担心私有化部署的资源投入,安全担心数据合规审批。每个部门都在"等别人先表态",典型的责任阻塞叠加目标阻塞。

我做了一件事:不再开全员对齐会,而是先画了一张任务流图,把迁移拆成"评估→选型→部署→数据迁移→并行验证→切换"六个阶段,每个阶段标注交接点和交接物。然后针对每个交接点,问三个问题:谁交、交给谁、交付标准是什么。

这一步的效果立竿见影。原来模糊的"大家配合一下",变成了"运维在部署阶段交付一套可访问的私有化环境,标准是研发可登录并跑通一个示例项目"。标准清晰,责任自然落地。

2. 中期:用并行验证消化信息阻塞

数据迁移阶段最容易出问题,两套工具的字段体系、工作流配置、权限模型都不一样。我们没有选择"一次性切换",而是采用并行验证:新旧两套系统同时运行一段时间,新系统先承接新项目,旧系统存量项目逐步迁移。

这个决定把信息阻塞的影响降到最低。因为并行运行期间,任何一方发现数据不一致,可以立即比对,不需要等到切换后才暴露。数据迁移的字段映射表是我们自己整理的,前后迭代了四版,最终把迁移后的数据完整度做到98%以上。

值得一提的是,选择支持平滑迁移的工具,本身就是对"信息阻塞"和"流程阻塞"的预防。如果迁移过程需要大量手工重建工作流和权限,本身就制造了新的阻塞源。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

3. 后期:把经验沉淀成最小协作机制

迁移项目收尾时,我做了最后一件事:把项目里临时用的那些"土办法"固化成一套最小协作机制,留给后续项目复用。这套机制包括四样东西:任务启动单(写清目标、责任人、资源清单)、交接确认(每个接口点书面确认交付物和标准)、固定周同步(每周两次,统一看板)、阻塞升级路径(一线发现卡点,24小时内可升级到项目负责人)。

这套机制不需要任何商业软件就能跑起来,用最基础的工具组合就能实现。重点是机制本身,不是工具。当然,如果团队规模在100人以上,跨部门任务多,用专业的项目管理平台承载这套机制,执行成本会低很多。这也是为什么这个项目最终选了支持私有化部署、能平滑承接原有工作流的平台,机制要靠工具落地,工具要匹配机制。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

六、不同情况下的行动建议:按团队成熟度和阻塞类型分场景

方法论讲完了,但不同团队情况不同,不能一套动作照搬。我按团队成熟度和阻塞类型给出组合建议。

1. 团队刚开始跨部门协作:先建最小机制

如果你们团队此前基本各干各的,现在刚开始有跨部门项目,别一上来就搞复杂流程。先跑三件事:任务启动单、交接确认、周同步。这三件事用文档和群就能做,成本极低。

重点是让团队先体验"机制带来的确定性",而不是被流程压垮。等团队适应了,再考虑引入工具承载。

2. 团队已有一定协作基础但阻塞频发:做阻塞日志和分类

如果你们已经有跨部门协作,但总是卡,我建议先做一件事:建一本"阻塞日志"。记录每次卡点的时间、卡住时长、涉及部门、解决动作。坚持记录一个月,你就能看出你们团队的主要阻塞类型是哪几类。

这比任何外部方法论都准。因为不同组织的主要阻塞类型完全不同:有的组织目标阻塞多(各部门话语权强),有的组织信息阻塞多(部门壁垒深)。先诊断,再下药。

3. 团队规模大、任务多、依赖深:用平台承载机制

当团队超过100人、跨部门任务并行多个、依赖关系复杂时,靠文档和群已经管不住了。这时候需要专业项目管理平台来承载任务流、交接确认、阻塞标记和升级路径。选型时重点看三点:是否支持私有化部署(数据合规)、是否能平滑迁移原有工作流(减少迁移阻塞)、是否支持自定义工作流和权限(匹配你们的机制)。

这类平台的意义不是"多一个工具",而是把前面讲的机制变成系统里的强约束,而不是靠人记。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

七、不同情况下的取舍:没有完美方案,只有匹配方案

最后讲取舍。任何机制都有代价,关键是知道自己在放弃什么。

1. 取舍一:流程严谨性 vs 执行速度

增加交接确认、变更留痕、升级路径,会让流程更严谨,但也会增加单次操作的时间。我的建议是分层:核心任务(涉及多部门、周期长、影响大)走完整机制;边缘任务(单部门、短周期)走轻量机制。不要一刀切。一刀切的结果要么是核心任务失控,要么是边缘任务被拖慢。

2. 取舍二:统一工具 vs 部门习惯

推动跨部门协作时,往往要求大家统一使用某个平台。但每个部门可能有自己的习惯工具。强推统一会引发抵触,放任各自为政又会造成新的信息孤岛。

我的判断是:在"接口"层面统一,在"内部"层面尊重习惯。部门内部可以用自己顺手的工具,但跨部门交接的交付物、状态、验收标准必须统一在一个地方。这样既减少抵触,又保证接口清晰。

3. 取舍三:及时暴露阻塞 vs 维护关系

很多一线人员不愿升级阻塞,是怕得罪人。这是真实的人性,机制设计必须考虑这一点。好的升级机制应该让"暴露阻塞"变成中性动作,而不是告状。比如把升级定义为"资源申请"而非"问题上报",把升级对象设定为项目负责人而非对方上级,都能降低升级的心理成本。

说到底,跨部门效率提升的关键,不是让人更努力、更会来事,而是让阻塞被看见、被分类、被解决。看不见的阻塞,才是最贵的阻塞。

任务执行阻塞教程:跨部门团队效率提升,避坑指南

八、下一步行动:从下一个任务开始,先画交接点

如果你读到这里,记住一件事就够了:阻塞不在执行中,而在交接处。下一次你启动跨部门任务时,别急着分工,先画一张任务流图,标出每一个交接点,然后在每个交接点问三个问题,谁交、交给谁、交付标准是什么。

这三个问题问完,你至少能提前发现一半的潜在阻塞。剩下的,交给机制:任务启动单、交接确认、固定同步、升级路径。四样东西,从轻到重,按你团队的情况逐步加。

不需要一次到位,也不需要等买了工具再开始。从下一个任务、下一次交接开始,先让阻塞可见。看得见的阻塞,就已经解决了一半。

八、下一步行动:从下一个任务开始,先画交接点

常见问题解答(FAQ)

1. 跨部门任务卡住时,第一步应该做什么,而不是先去找人沟通?

我们团队最近有个需求从产品转到技术之后,整整停了六天没人推进。我第一反应是拉个群把两边负责人拉进来问情况,但感觉这样容易变成相互甩锅。我想知道遇到任务停滞时,到底应该先做什么判断,而不是急着沟通。

先做阻塞定位,再决定要不要沟通。具体动作是:把这条任务从发起到当前的完整流转路径画出来,标出每一次交接的节点,然后找到‘最后一次有实质进展’的位置,卡点通常在它之后的第一个交接处。判断依据是看三个信号:任务是否有明确的下一个动作和责任人、交付物是否有验收标准、当前状态是否被人主动更新过。

如果三个都没有,说明是责任和标准问题,不是沟通频次问题,这时要做的是补齐责任人和验收标准,而不是拉群催促。沟通应该发生在你已经能说出‘卡在哪个节点、缺什么、需要谁拍板’之后。

2. 怎么判断一个任务是‘真阻塞’还是只是优先级被排后了?

我经常遇到这种情况:问对方进度,对方说在做了在做了,但一周过去还是没动静。我分不清他是真的被别的事卡住了,还是这个任务在他那边根本排不上号。如果判断错了,要么催得太紧伤关系,要么一直等下去耽误整体进度。

看两个客观指标:第一,这个任务在被阻塞的这段时间里,对方部门有没有产出与之相关的任何中间物,比如评审记录、设计稿、接口文档、排期确认;第二,对方是否给出了一个带日期的下一步承诺。如果两者都没有,大概率是优先级问题而非能力或资源问题。

优先级问题的处理方式是把这条任务放进双方共同的优先级清单里,由能同时对两个部门排序的人来确认它排第几,而不是靠单方面催促。判断口径可以记成一句话:有中间物是执行慢,没有中间物且没有日期是无排期。

3. 跨部门交接总是反复返工,交接标准应该怎么定才不扯皮?

我们和另一个部门协作时,每次交接都要来回退好几次,对方说我们给的东西不全,我们觉得他们要求一开始没讲清楚。每次都靠开会吵一轮才推进,特别耗时间。我想知道交接标准到底应该包含哪些要素,才能一次说清楚。

交接标准要写清四件事:交付物是什么格式、包含哪些必填字段、达到什么条件算验收通过、不通过时由谁在多久内给出具体修改意见。做法是在任务启动阶段就把这四项写进任务描述或交接单里,双方确认后再开始执行,而不是等到交付时才讨论。判断依据是:凡是出现过一次以上的返工类型,都应该被固化成一条验收条件。

这样做的目的是把‘你觉得不行’变成‘对照标准第几条不行’,讨论对象从人变成条款,返工次数会明显下降。如果没有历史返工记录,就先用最小版本跑一次,把第一次返工的原因记录下来补进标准。

4. 跨部门任务出现阻塞时,什么情况下应该升级,怎么升级才不伤关系?

我作为一线执行,经常遇到卡住但又不敢往上报的情况,怕被说不会协调,也怕得罪平级同事。但一直自己扛着,最后延期了还是我背锅。我想知道升级的合理触发条件是什么,以及怎么升级能让事情推进又不把关系搞僵。

升级的触发条件建议明确为三条中的任意一条:卡点超过约定响应时限、对方明确表示无法在本部门内解决、或者阻塞已经影响到对外承诺的交付日期。满足其一就该升级,不需要等到事情彻底失控。

升级方式用‘事实加请求’结构:说明卡在哪个节点、已尝试过什么动作、需要上级提供什么具体支持,比如确认优先级或指定决策人,而不是描述谁不配合。判断依据是升级的目的是争取资源和决策,不是追责。提前在任务启动时就和相关方约定好升级路径和时限,能让升级变成流程动作而不是人际冲突。

核心关键词

读者评论

宋
宋若溪

文章把跨部门阻塞归因到接口设计,这个视角很实用。我经历过的项目延期确实大多卡在交接环节,尤其是测试部说没收到提测通知这种情况,几乎每次都能遇到。

顾
顾宇轩

五类阻塞的分类框架很清晰,但我觉得目标阻塞在实际中最难解决,因为涉及KPI冲突,平级沟通基本无效,必须上升一级。文章这点说得很实在。

陈
陈俊杰

用自己团队的历史数据替代那些无源数据这个建议很好。我之前引用过类似70%失败率的说法,被老板追问出处时很尴尬,后来改成内部复盘数据,说服力强多了。

文章包含AI辅助创作:任务执行阻塞教程:跨部门团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429903

赞 (0)
飞飞飞飞
延期流程与规范:跨部门团队任务执行风险控制关键指标
上一篇 5小时前
挂起管理方法大全:跨部门团队任务执行风险控制落地清单
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
