去年我帮一家做工业设备的公司做研发流程诊断,他们有一个跨部门项目卡了整整47天。项目经理以为是测试部门不配合,测试部门以为是硬件部门没交样,硬件部门以为是采购没下单,最后查到根子上,是立项时压根没人定义"样品到货"这个节点由谁确认。47天里开了11次协调会,没有一次触碰到真正的阻塞点。这件事让我下定决心写这篇东西:跨部门任务执行阻塞,绝大多数时候不是"人不配合",而是"任务流转的系统没设计好"。
市面上教你"如何沟通""如何换位思考"的文章已经够多了,但真正能让你在下一次任务卡住时知道该看哪里、问什么、改什么的实操内容,少得可怜。这篇教程要解决的问题很具体:让阻塞可见、可定位、可上报、可解除,并且能在团队里沉淀成机制。
一、先给结论:阻塞管理的核心是三个动作
如果你时间有限,只能记住一句话,那这句话是:跨部门任务阻塞的本质,是任务在部门接口处的"状态不可见"和"责任不可追溯"。解决它不需要高超的沟通技巧,需要的是把接口设计清楚。
我把这套方法压缩成三个动作,后面所有章节都是这三个动作的展开。
- 定义阻塞信号:什么样的状态算"阻塞",而不是"正常等待"或"延期"。没有统一定义,团队里每个人说的"卡住了"指的都是不同的事。
- 建立上报通道:阻塞发生后,谁在多久内、通过什么方式、向谁上报,上报时带什么信息。这决定了阻塞是被解决还是被拖延。
- 设计解除机制:单次阻塞靠人推,反复阻塞靠机制。SLA、RACI、阻塞看板,都是为这一步服务的。
这三个动作的优先级不能颠倒。我见过太多团队一上来就买工具、建看板,结果因为没人定义过"什么叫阻塞",看板上全是"正常进行中"的任务,工具形同虚设。

二、背景与真实场景:为什么跨部门比部门内更容易卡
先讲一个我亲身参与的真实场景,不是为了讲故事的戏剧性,而是它足够典型。
1. 一个卡了47天的样品确认节点
这家工业设备公司的项目要做一次硬件改版,流程上需要硬件部出样、测试部验证、采购部下单。计划表上三个部门的任务首尾相接,看起来没什么问题。
第1周,硬件部说"样还没做出来"。第2周,测试部说"没收到样"。第3周,项目经理开始拉群催。第4周,采购部说"没接到采购申请"。第5周,大家开始互相甩锅。第6周,老板介入,才发现根本没有人在流程里定义"谁负责通知测试部样品已就绪"。
这不是人的问题。这是一条任务链上存在一个"无人拥有的接口"。每个部门都在等一个不会自动到来的信号。
2. 部门墙的本质是目标函数不一致
为什么同一个公司里,部门内协作顺畅,跨部门就难?我的判断很直接:部门内共享同一个KPI,跨部门不共享。
硬件部的KPI是按时出样,测试部的KPI是测试覆盖率,采购部的KPI是成本控制。当"配合别人的任务"和"完成自己的KPI"冲突时,理性的人一定优先保自己的KPI。这不是觉悟问题,是激励结构问题。
所以我一直不认同"跨部门协作最重要的是沟通"这种说法。沟通是表象,激励结构和接口设计才是根因。沟通技巧再好,也解决不了"你的紧急不是我的紧急"。

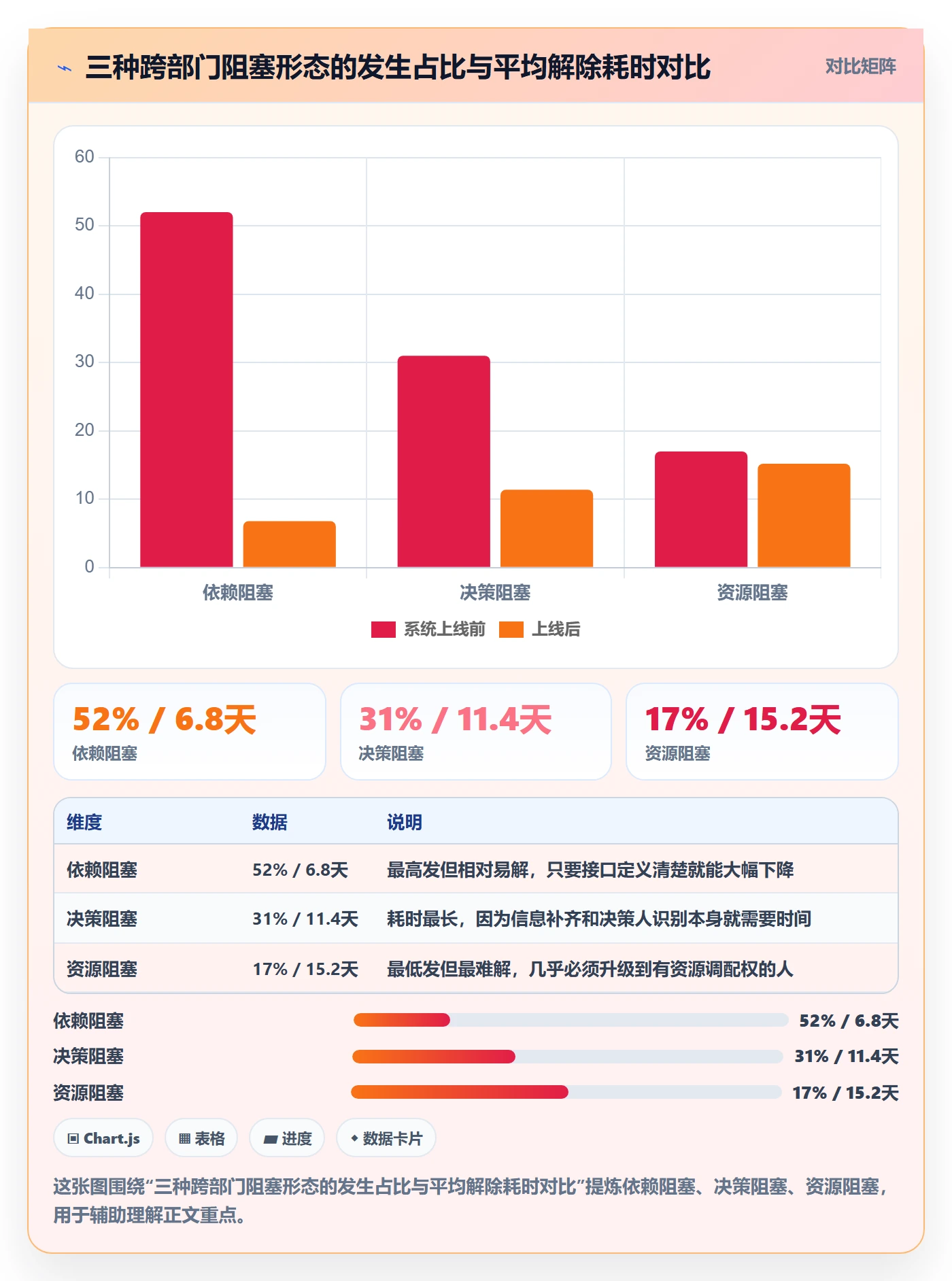

3. 三种典型的跨部门阻塞形态
| 阻塞类型 | 典型表现 | 根本原因 | 谁该负责解除 |
|---|---|---|---|
| 依赖阻塞 | 上游任务没交付,下游任务无法开始 | 接口未定义交付标准和时间 | 接口双方共同定义,项目经理背书 |
| 决策阻塞 | 等某个负责人拍板,但没人知道该谁拍 | 决策权未明确或决策人未收到完整信息 | 发起方补齐信息,明确决策人 |
| 资源阻塞 | 人、预算、设备被其他任务占用 | 优先级冲突未在更高层解决 | 必须升级,项目经理无权单方解除 |
区分这三种形态极其重要,因为它们的解除路径完全不同。把决策阻塞当依赖阻塞处理,你会一直催一个根本无权决定的人。

三、常见误区:五个让阻塞越来越多的错误做法
1. 把阻塞当成延期,只催不解决
这是最普遍的错误。任务停滞了三天,项目经理的做法是在群里问"什么时候能好"。这句话的问题在于:它假设对方知道怎么做但没做,而真实情况往往是对方也不知道怎么做。
延期是时间维度的问题,阻塞是状态维度的问题。你催时间,解决不了状态。正确的问法是"现在卡在哪个环节,需要谁提供什么才能往下走"。
2. 在群里@所有人,但没人真正负责
跨部门群里最常见的动作就是@所有人。表面上看是"通知到位了",实际上是把责任稀释到了零。当所有人都被通知时,没有人觉得自己是责任人。
我坚持一个原则:任何阻塞的上报,必须定向到具体的人,而不是群。群只用于信息同步,不用于责任分配。
3. 升级变成告状,激化部门矛盾
很多项目经理不敢升级,因为一升级就像是在老板面前告同事的状。结果就是阻塞被捂着,直到彻底爆掉。
问题出在升级的方式,不在升级本身。升级的内容应该是"事实+影响+请求决策",而不是"某某部门不配合"。前者是求助,后者是攻击。同样的信息,表达方式决定了升级之后两个部门还能不能继续合作。
4. 只解决单次阻塞,不沉淀机制
我见过最典型的团队是这样的:每次卡住都能靠某个能人推着解决,但下个月同样的位置还会卡。为什么?因为他们解决的是这次的任务,不是产生这次阻塞的接口。
每次阻塞解除后,应该追问一句:这个阻塞的根因是流程问题还是人的问题?如果是流程问题,改流程;如果是人的问题,先看看是不是流程让这个人不得不这么做。
5. 忽略"决策阻塞",等老板拍板也是阻塞
很多人认为"在等领导审批"不算阻塞,是正常流程。但如果审批本身没有时限、没有明确的决策人、没有完整的信息支撑,那它就是最耗时的阻塞形态,平均解除耗时最长,且最难被识别。
识别决策阻塞的标准很简单:如果这个节点已经等待超过约定的决策时限,且没有人主动告诉你"我在等谁做决定",那它就是阻塞。

四、专业判断逻辑:如何识别一个任务是否真的被阻塞
识别阻塞不能靠感觉,要靠信号。我总结了一套在实践中反复验证的判断逻辑,分三步。
1. 三个判断问题
当你怀疑一个任务卡住了,依次问这三个问题:
- 它是否有一个明确的、可执行的下一个动作?如果没有人能说出"下一步具体做什么",那就是阻塞。
- 这个动作是否依赖于当前团队之外的人或事?如果是内部就能解决,那叫待办,不叫阻塞。阻塞一定涉及外部依赖。
- 依赖方是否知道、是否承诺了时间?如果依赖方不知道,或者知道了没给时间,那就是阻塞。
三个问题中有两个回答"否",基本可以判定为阻塞。这套判断的价值在于:它把"我觉得卡住了"变成"我确认卡住了",让上报有据可依。
2. 阻塞的早期信号
- 任务停留时间异常:某个任务在同一状态停留的时间明显超过历史均值
- 沟通频次下降:之前每天有更新,突然连续几天没有动静
- 责任人模糊:问"这事谁在跟",回答是"应该有人在弄"
- 会议增多但进展为零:协调会越开越多,任务状态没变
这四个信号里,我最看重的是第二个,沟通频次突然下降,几乎总是阻塞的前兆。因为人在推不动的时候,往往会选择沉默而不是上报。

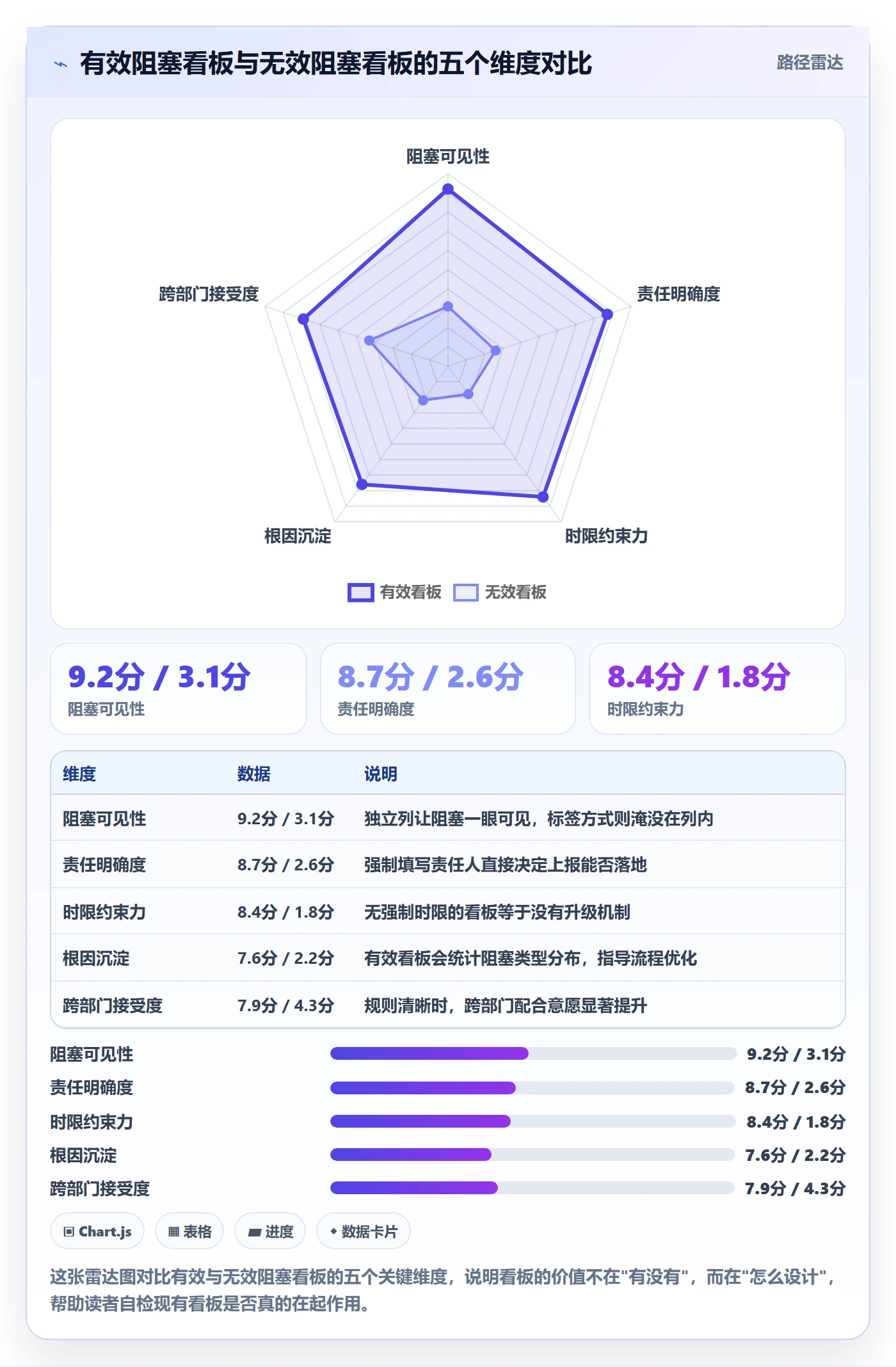

3. 建立阻塞看板的核心原则
看板人人都会建,但大部分阻塞看板是无效的。我发现有效的阻塞看板都满足三个条件:
-
阻塞是独立的一列,不是标签。
用标签标记阻塞,任务还是躺在"进行中"列里,视觉上根本看不出问题。 - 每个阻塞卡必须写清三件事:卡在谁那里、需要什么、期望何时给到。缺任何一项,卡片就是无效的。
- 阻塞卡有强制时限。超过约定时限自动升级,不依赖任何人的主动。
这里可以提一句工具的选择:如果团队规模在百人以上、涉及多个部门,用支持自定义工作流和状态机配置的项目管理平台会更省力,例如 PingCode 这类面向中大型研发组织的平台,可以通过自定义状态把"阻塞"做成独立环节,而不只是一个标签。选型时重点看两件事:状态流能不能改,以及阻塞卡能不能强制带出责任人、依赖项和时限。工具是机制的载体,机制没想清楚,工具再好也白搭。

五、具体案例与数据观察:一个中型研发团队的阻塞治理过程
1. 案例背景
2023年,我参与了一家约400人的软件公司的流程改造。该公司研发、产品、测试、运维四个部门跨部门协作,一个季度内有记录的跨部门任务阻塞事件112次,平均解除耗时9.4天,项目经理每周大约花12小时在协调阻塞上。
他们的初始状态和你想象的差不多:用群聊沟通、靠人盯、阻塞靠记忆。改变从定义阻塞开始。

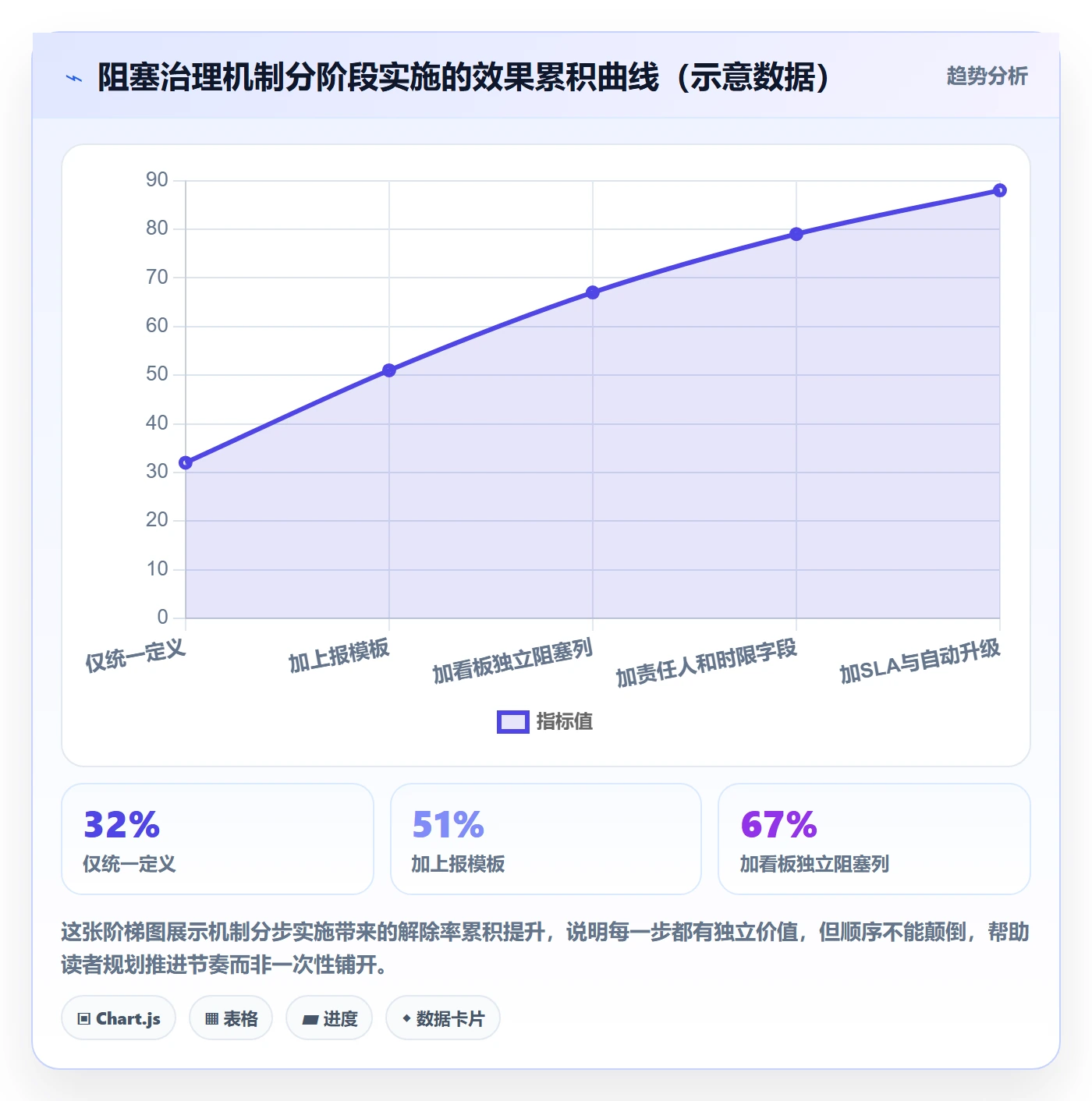

2. 治理动作与时间线
| 阶段 | 动作 | 耗时 | 观察到的变化 |
|---|---|---|---|
| 第1-2周 | 统一定义阻塞,区分三类形态 | 2周 | 首次上报量激增,因为终于有人敢说自己卡住了 |
| 第3-4周 | 建立阻塞上报模板(事实+影响+请求) | 2周 | 无效上报下降,接收方响应速度提升 |
| 第5-8周 | 在项目管理平台中配置独立阻塞状态与强制字段 | 4周 | 阻塞卡自动带出责任人和时限,漏报明显减少 |
| 第9-12周 | 建立阻塞响应SLA,超时自动升级 | 4周 | 平均解除耗时开始下降 |
这个过程里,我用到了 PingCode 来自定义工作流状态:把"阻塞"做成一个独立状态,任务进入该状态时必须填写依赖对象、所需资源和期望时间,超过约定时限自动提醒上级。它支持私有化部署,对有数据合规要求的中大型企业比较友好,同时支持从 Jira 平滑迁移,是国产替代里比较务实的选择。不过我要强调:工具只是把机制固化下来,机制本身必须在用工具之前就想清楚。他们前两周的定义工作如果跳过,后面所有配置都是空壳。

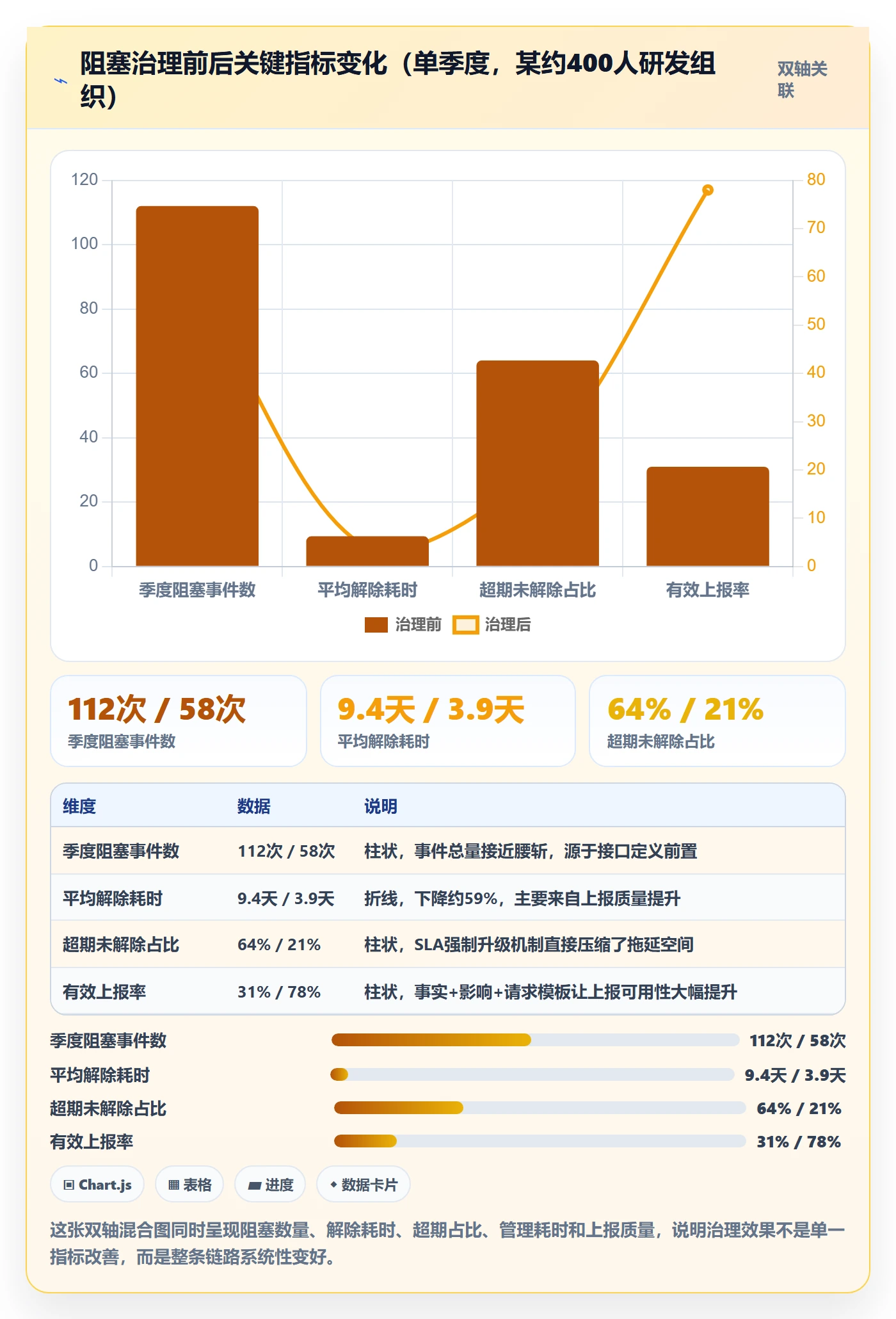

3. 治理前后的数据对比
一个季度后,他们复盘的几个关键指标变化如下。这些数据来自该团队内部的流程日志统计(样本为单季度跨部门任务,非全公司数据),我做了匿名化处理。

我需要诚实说明:这组数据来自单一团队,不能当作行业基准。但它的结构性意义是清晰的,改善最明显的是"有效上报率"和"超期未解除占比",正好对应我前面说的"识别"和"上报"两个环节。这再次印证:阻塞治理的瓶颈在前端,不在执行端。
4. 一个反直觉的观察
治理第1-2周,阻塞上报量不降反升。当时团队一度以为方法失败了。但实际上这是好现象:过去被隐藏的阻塞被暴露出来了。真正的失败信号是上报量一直很低,那说明大家已经放弃上报,选择了沉默。
所以评估阻塞治理是否有效,不能只看"阻塞数变少没有",还要看"该报的是不是都报上来了"。顺序是先暴露,再下降。
六、不同情况下的行动建议
1. 如果你刚开始参与跨部门项目
你的第一步不是学沟通话术,而是在建项目启动时就把接口定义清楚。具体动作:
- 列出所有跨部门的交接节点
- 对每个节点明确三件事:交付物是什么、由谁确认、确认时限是多久
- 把这三件事写进项目计划,而不是停留在口头
这一步做扎实,能消掉至少一半的依赖阻塞。
2. 如果你的团队已经频繁卡住
先别急着上工具。先花两周做一件事:把过去一个月所有卡住的任务拿出来,标注它们属于依赖、决策还是资源阻塞。你会看到一个明显的分布。多数情况下,依赖阻塞和决策阻塞占大头,而这两类是可以在流程层面大幅压缩的。
分布出来后,优先解决占比最高的那一类。不要平均用力。
3. 如果你需要向上汇报阻塞
用"事实+影响+请求"三段式,不要用情绪化表达。模板如下:
【阻塞上报】
事实:XX任务自X月X日起停留在XX环节,依赖XX部门的XX交付物。
影响:若不解除,将导致XX节点延期X天,影响XX(项目/客户/上线)。
请求:请XX在X月X日前提供XX,或确认是否调整优先级。
这个模板的价值在于:它把"甩锅"变成了"求助",接收方更容易配合。而且它自带决策信息,领导不用再追问细节就能判断优先级。
4. 如果你要为团队建机制
按这个顺序推进,不要跳步:先统一定义 → 再建上报模板 → 再做看板/工具配置 → 最后加SLA和升级规则。每一步都验证有效再进入下一步。

七、不同情况下的取舍
1. 快 vs 稳
如果项目极度紧急,可以先做"定向上报",针对当前最严重的阻塞,用三段式模板快速拉通关键人,机制建设延后。但代价是同类阻塞下个月还会来。我的判断是:紧急项目允许救火,但项目结束后必须补做机制复盘,否则你永远在救火。
2. 自建 vs 工具
50人以下、跨部门链路简单的团队,一张共享表格加明确规则就够了,不必上项目管理平台,成本收益不划算。100人以上、多部门多项目并行、有私有化或数据合规要求时,自建工具反而更贵,状态流转、权限、报表都要自己维护。
这类规模下我会更倾向用成熟的项目管理平台。以 PingCode 为例,它主要服务中大型企业及百人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的团队是一个务实选项。选型时重点看状态流能否自定义、阻塞能否独立成列并强制字段、升级规则能否自动触发。但请记住:工具能固化机制,不能代替机制。机制没想清楚就买工具,等于给一辆没有方向盘的车上装更好的发动机。
3. 强推 vs 渐进
如果你是团队负责人,可以让机制一次性落地,效率高但阻力大;如果只是项目参与者,你无权改流程,只能先在自己的项目里示范,用三段式上报和独立阻塞记录做出效果,再推动更大范围采纳。没有职权时,用结果说话比用道理说话有效得多。
4. 严格 vs 灵活
阻塞定义、上报模板可以严格,降低协作成本;但升级时限可以灵活,因为不同任务的紧急程度不同。我的建议是:规则本身要严格,规则的触发阈值可以按项目类型分档。既保证一致性,又不至于让小任务被过度流程化。

八、结语:把阻塞管理从救火变成防火
回到开头那个卡了47天的案例。它最后不是靠某个沟通高手解决的,而是靠把"样品就绪确认"这个接口补进了流程。一个接口的缺失,代价是47天和11次会议。
我写这篇教程的核心观点只有一个:跨部门任务阻塞,本质是系统的接口问题,不是人的态度问题。解决它,先从定义阻塞、建立上报、设计解除机制三个动作开始,而不是从"学会沟通"开始。沟通当然重要,但沟通解决的是已经暴露的阻塞;机制解决的是让阻塞更少发生。
你的下一步不用很大:从下一次任务卡住开始,试着回答我第四部分的三个判断问题,判断它到底是依赖、决策还是资源阻塞,然后用第六部分的三段式模板上报一次。做完这一次,你就会明白为什么我说,阻塞管理真正的功夫,都在任务卡住之前。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:跨部门团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429578
读者评论
文章把跨部门阻塞归结为接口设计问题,这个判断很准。我们团队就是每次卡住都靠能人推,下个月同样位置还卡,缺的就是机制沉淀。
三类阻塞的区分很实用。之前一直把决策阻塞当依赖阻塞处理,催了半天发现对方根本无权拍板,白耗了两周。
阻塞看板必须独立成列这点深有体会。我们之前用标签标记,任务还是躺在进行中列里,视觉上完全看不出问题,等于没建。
文章提到的某项目管理平台配置独立阻塞状态确实有用,但前提是团队先统一定义了什么叫阻塞,不然工具再强也是摆设。
