完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

项目成员任务执行效率低,大多数时候不是态度问题,而是操作路径缺失。我带过一个小型交付团队,8个人,三个月内连续两个项目延期,复盘时发现一个反常识的结论:成员日均工作时长并不低,真正的问题是"任务从接收到交付"这条链路上存在大量隐性等待和返工。后来我们用一张任务卡、四个模板、七个步骤重新梳理了执行流程,第三个项目的按时交付率从上一期的62%提升到91%。这篇文章不讲泛泛的执行力方法论,只讲项目成员从接到任务到交付复盘这一整段路上,具体该怎么做、用什么模板、在什么情况下需要调整。

一、核心结论:执行效率不是"更努力",而是"更少返工"

先把结论放在前面,后面的章节都是围绕这个结论展开的。项目成员任务执行效率的核心瓶颈,不在于个人投入的时间总量,而在于任务边界不清导致的返工、优先级冲突导致的等待、以及同步机制缺失导致的重复沟通。把这三点解决掉,效率提升的幅度远大于"加班两小时"。

我在实际项目里做过一个粗略统计:一个成员每周花在"确认任务到底要什么""等待上游交付""因为理解偏差而返工"上的时间,平均占名义工作时间的35%-45%。这部分时间不产生交付物,但消耗精力和情绪。如果能把隐性损耗压缩一半,等于在不增加任何加班的前提下,有效产出提升20%以上。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

所以本文的方法论逻辑是:接任务前确认清楚 → 拆解到可执行粒度 → 排定优先级 → 锁定执行要素 → 设置检查点 → 降低同步成本 → 交付后复盘。这七步形成闭环,每一步都配一个可以直接复制的模板。这套方法在小团队、中大团队、远程混合团队中做过头尾调整,下面会逐一说明。

二、背景与真实场景:执行效率问题到底长什么样

先讲一个我亲身经历的典型场景。去年我参与一个面向企业客户的内部系统升级项目,团队6人,周期10周。项目第4周时,进度表上显示"完成85%",但实际可交付的功能只有60%左右。问题出在哪?不是成员不努力,而是每个人手上的任务边界都不一样。

1. 任务接收阶段的模糊性

项目经理在周会上说"这个模块你来负责,下周给我"。成员听到的是"下周给",于是按自己的理解做完了一个初版。到了下周,项目经理发现方向不对,验收标准没对齐、边界条件没确认、上下游依赖没梳理。返工的成本不是重做一次,而是重做时还占用了原本用于其他任务的时间窗口。

2. 优先级冲突带来的"隐性排队"

一个成员同时被三个方向的人指派任务:直属leader让他先做A,业务方催着要B,另一个项目组请他支持C。没有人告诉他先做哪个。于是他按"谁催得急先做谁"的经验处理,结果项目关键路径上的A被延后,下游两个人跟着空等。这类问题在3-8人团队里特别常见,因为角色边界模糊,成员缺少统一的优先级判断依据。

3. 同步成本被严重低估

很多团队以为"沟通越多越好",实际上低质量同步是效率黑洞。我见过一个团队每天开30分钟站会,加上群里的即时消息、临时语音、一对一确认,成员每天花在沟通上的时间超过2小时。这些沟通里至少一半是在重复确认"你上次说的那个改好了没"。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

4. 缺少反馈闭环

做完一个任务,做完就做完了,没有人告诉成员哪里做得好、哪里可以更好。下一次接到类似任务,还是按老方法做。长期看,团队的执行能力没有沉淀,只有疲惫在累积。没有反馈的执行,是重复劳动,不是经验积累。

三、常见误区:这几种"提效方法"其实在拖后腿

在讲具体方案之前,先把几个高频误区说清楚。这些误区我自己踩过,也在别的团队见过,代价是真金白银的时间。

1. 误区一:把"执行力"等同于"态度问题"

遇到延期,很多管理者的第一反应是"成员不够主动"。但当你真正去问成员"你接到任务时知道验收标准吗",得到的回答往往是"大概知道"。执行力问题的第一层是操作路径问题,第二层才是意愿问题。先修路径,再谈激励,顺序不能反。上来就讲态度,成员会觉得被冤枉,问题也不会改善。

2. 误区二:任务拆得越细越好

我见过把任务拆到"每30分钟一个动作"的团队,结果成员每天花大量时间在更新任务状态、调整颗粒度,管理成本远超收益。任务拆解的粒度,取决于任务的复杂度和协作密度,不是越细越好。经验判断:一个子任务如果预估在2小时以内完成,通常没有再拆的必要;如果超过2天还没拆,说明拆解不够。

3. 误区三:工具越复杂越专业,字段越多越规范

很多团队上线一个功能齐全的项目管理工具后,成员反而更迷茫。因为工具里字段太多,不知道该填哪个、不填会不会被追责。我的判断是:先定字段,再选工具。字段是执行语言,工具只是承载字段的容器。一套团队执行只需要5-8个核心字段,超过这个数量,填写成本会快速上升。

4. 误区四:同步频率越高越好

每日站会、每周周会、随时群消息、临时语音……同步频率看似很高,实际有效信息密度很低。同步频率应该由任务依赖度决定,而不是由"重视程度"决定。依赖弱的任务,异步同步即可;依赖强的任务,才需要在关键节点做实时对齐。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

四、专业判断逻辑:为什么这套七步闭环成立

七步闭环不是拍脑袋设计出来的,它背后对应的是执行效率的三个杠杆:清晰度、节奏感、可复用性。清晰度解决"不知道做什么",节奏感解决"不知道先做什么",可复用性解决"每次都要重新想一遍"。

1. 清晰度:任务边界决定执行方差

一个任务如果接收方理解的目标、验收标准、时间约束三者一致,执行方差会大幅降低。反过来,只要三者中有任意一项模糊,成员就会按自己的经验去补全,补得对不对只能等交付时才知道。接任务时多花5分钟确认,能省掉后面几小时的返工。

2. 节奏感:优先级决定单位时间的产出密度

优先级不是"哪个着急先做哪个",而是"哪个先做能让整条链路最快流动"。项目成员往往只能看到自己手上的任务,看不到下游依赖,所以需要一个统一的优先级判断依据。矩阵、关键路径、交付节点约束,都是给节奏感提供依据的工具。

3. 可复用性:模板化让执行从"每次重新想"变成"照着填"

模板的价值不是规范形式,而是让成员不用每次从零开始思考"我该确认什么信息"、"我该记录哪些字段"。模板是把团队的执行经验沉淀成操作路径,让新人也能达到中位水平。这也是为什么下面会给出具体的模板字段,而不是只讲"要建一个表格"。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

五、具体案例与数据 наблюдение:一个8人团队的落地过程

下面这个案例来自我实际参与的一个交付项目,团队8人,包含项目经理、3名开发、2名测试、1名产品、1名设计。项目周期12周,属于中等复杂度。前一个项目按时交付率62%,本方法落地后项目按时交付率91%。

1. 落地前的状态

每周一开周会,会议时长90分钟,主要在做进度同步。成员在群里频繁@人确认任务状态。任务卡信息不统一,有的写了截止时间,有的没写;有的标了优先级,有的直接用"急"代替。项目经理平均每天花1.5小时在"追踪进度",而不是"解决问题"。

2. 落地后的变化

第一步先把任务卡模板统一,所有任务必须写清楚目标、验收标准、截止时间、检查点四个字段。第二步引入优先级矩阵,所有新任务入列前必须打上"紧急重要"四象限中的一个标签。第三步把周一90分钟周会拆成周一15分钟计划会加周四15分钟风险会,其余同步走异步文档。

第四步是引入工具支撑。这个团队最终选择了 PingCode 来承载任务卡和看板。选择它的原因不是功能最全,而是它面向中大型企业和100人以上组织的协作场景做得比较深,支持私有化部署,也能做Jira平滑迁移,对国产替代需求比较明确的团队来说是不错的选择。团队实际用到的功能主要是任务字段自定义、看板视图、检查点提醒和简单的燃尽图,其他更复杂的功能暂时没开,避免增加学习成本。

3. 关键数据观察

以下数据来自这个项目的前后对比,样本量不大,但足以说明趋势。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

4. 一个具体的返工案例

优化前,一个"用户登录接口"任务交给一名开发,成员理解是"能登录就行",实际业务方要求"支持手机号、邮箱、第三方登录,并记录登录设备"。交付时才发现需求缺口,返工用了2.5天。优化后,同一个类型的任务在任务卡上明确写了验收标准,成员在接任务时确认了三件事,后续类似任务的返工率降到接近零。一个返工案例省下的时间,足以覆盖团队一个月的模板维护成本。

六、不同情况下的行动建议:七步闭环具体怎么做

这一章是全文的核心。七步闭环不是流程规定,而是执行路径。每一步都要回答"做什么、怎么做、用什么模板字段"。

1. 第一步:接任务时确认三件事

接任务时不要急着动手,先确认三件事:做到什么程度算完成(验收标准)、什么时候要(时间约束)、谁来验收(责任人)。这三件事确认完毕,任务边界基本清楚。

实操上,可以这样问:

  • "这个任务的验收标准是什么?有没有可以参照的样例?"
  • "最晚交付时间是什么时候?如果中途有阻塞,什么时候需要提前同步?"
  • "交付后由谁验收?验收流程走几步?"

如果对方答不上来,说明任务本身还处于模糊状态,这时候动手就是给自己挖坑。拒绝在信息不全的情况下开始执行,是成熟项目成员的基本功。

2. 第二步:用任务拆解表把大任务切成可执行单元

大任务在成员心理上会产生"拖延感",因为看不到起点和终点。拆解的作用是把"我要做一个功能模块"变成"今天写完接口定义,明天对接前端联调"。

任务拆解表的字段建议如下:

字段 说明 示例
任务名称 整体任务的一句话描述 用户登录功能上线
子任务 可独立交付的最小单元 接口定义、后端开发、前端联调、测试用例
负责人 具体到人,不写角色 张某(后端)、李某(前端)
预估工时 以半人天为最小单位 0.5人天、1人天、2人天
依赖关系 前置子任务 前端联调依赖后端开发完成
截止时间 精确到日期,不写"尽快" 2026-05-18

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

3. 第三步:用优先级矩阵排定执行顺序

优先级冲突是执行效率的第二大杀手。我建议用简化版的四象限矩阵,并且给每个象限配上"如何处理"的动作,避免成员只打标签不动作。

象限 判断标准 处理动作
紧急且重要 影响关键路径且有硬截止时间 立即做,优先分配整块时间
重要不紧急 影响项目中期目标,无硬约束 预留固定时段,避免被紧急任务挤掉
紧急不重要 临时插入,与主线关系弱 评估是否可以委派或延后
不紧急不重要 与当前目标关系弱 记录待办,不进入本周执行队列

这里一个关键判断:优先级不是个人偏好,而是项目关键路径的函数。成员如果只看自己手上的任务,会觉得每个都重要;但把关键路径画出来,哪些任务真的影响交付节点一目了然。所以优先级排序这件事,团队需要有统一的依据,不能只靠个人判断。

4. 第四步:用任务卡模板锁定执行要素

任务拆解之后,每个子任务用一张任务卡承载。任务卡的核心字段有六个:

  1. 任务名称(一句话说清做什么)
  2. 目标(交付后达成什么效果,不写动作写结果)
  3. 验收标准(满足哪些条件算完成)
  4. 截止时间(具体日期)
  5. 检查点(中途需要同步的时间或状态)
  6. 当前状态(待开始 / 进行中 / 阻塞 / 待验收 / 已完成)

这里特别说一下"检查点"。多数团队只有"截止时间"没有"检查点",导致任务要么按时完成、要么最后一刻爆炸,风险暴露得太晚。检查点可以设置为"完成50%时同步一次"或"接口定义完成后同步一次",目的是把风险前移。

在具体工具上,如果团队用了 PingCode,任务卡字段可以直接在系统里自定义,检查点可以设置成阶段状态或子任务。如果用的是其他项目管理平台,逻辑一样,关键是把字段定清楚,而不是先关注工具界面好不好看。

任务卡示例
任务名称:用户登录接口后端开发

目标:支持手机号、邮箱、第三方登录三种方式,登录日志可追踪

验收标准:接口通过联调,异常分支覆盖率≥90%,接口响应P95≤300ms

截止时间:2026-05-18

检查点:接口定义完成后同步(05-12)、联调通过后同步(05-16)

状态:进行中

5. 第五步:设置检查点,而不是全程盯人

"全程盯人"是很多团队的默认模式,尤其在项目紧张阶段,项目经理会高频询问成员进度。这种模式看似保险,实际上会打断成员的深度工作时间,反而降低产出。

更好的做法是设置检查点。只在约定的检查点上同步,中间过程不打扰。检查点的频率取决于任务的风险度:高风险任务可以设置2-3个检查点,低风险任务1个即可。检查点不是汇报会,是风险识别点,目的是"提前发现偏差",不是"汇报做过什么"。

6. 第六步:用同步模板降低沟通成本

同步的核心问题不是"要不要同步",而是"同步什么信息"。很多沟通之所以低效,是因为每次同步都要重新讲背景、讲状态、讲下一步。

建议团队统一一个每日同步模板,成员只需填写四个字段:

  • 今日完成:用一句话描述,不写过程
  • 今日计划:写最重要的1-3项
  • 阻塞项:有就写,没有写明"无"
  • 需协助:写需要谁在什么时间前提供什么支持

这四个字段填完不超过3分钟,但能替代大部分"你在干什么"的询问。同步的价值在于降低询问次数,而不是增加信息量。

7. 第七步:交付后做3分钟复盘

任务交付后不要马上进入下一个任务,留3分钟回答三个问题:

  1. 这个任务做得顺利的地方是什么?(保留)
  2. 哪个环节花的时间超出预期?(改进)
  3. 下次同类任务有什么可以提前准备?(沉淀)

3分钟看起来微不足道,但坚持一个月后,团队会积累出一批"同类任务怎么做更快"的经验。执行效率的长期提升,来自这种小颗粒的持续沉淀,而不是一次大改造。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

七、模板包:可直接复制使用的4个模板

这一章给出四个模板的完整字段和使用示例。模板不是形式主义,它们的价值在于让成员不需要每次重新思考"该记录什么"。

1. 任务拆解表

字段 填写要求 示例
任务名称 整体交付目标 订单导出功能上线
子任务 可独立交付的最小单元 需求确认、接口开发、前端对接、测试
负责人 具体到人 王某(后端)、赵某(前端)
预估工时 半人天为单位 0.5 / 1 / 2 人天
依赖关系 前置任务 前端对接依赖接口开发完成
截止时间 具体日期 2026-05-20

2. 优先级矩阵

矩阵本身不复杂,关键是每个象限都要有"处理动作"的约定。只有标签没有动作,矩阵就是装饰。团队可以在项目启动时明确:紧急且重要任务由负责人亲自盯,重要不紧急任务预留在固定时段,紧急不重要任务允许委派。

3. 任务卡模板

任务卡模板字段
任务名称:

目标(写结果,不写动作):

验收标准(可检验):

截止时间:

检查点1:

检查点2:

当前状态:

阻塞项:

需协助:

任务卡的作用是让执行要素显性化。项目成员在打开任务卡时,不需要再翻聊天记录确认"当时是怎么说的"。信息从沟通里沉淀到卡片上,是执行效率的关键跃迁。

4. 每日同步模板

字段 填写要求
今日完成 一句话,不写过程
今日计划 最重要的1-3项
阻塞项 有就写,没有写明"无"
需协助 写清需要谁在什么时间前提供什么

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

八、场景适配:不同团队怎么调整

七步闭环的骨架是一样的,但不同规模的团队需要调整颗粒度和频次。套用比自己团队大两倍的方法,往往会导致执行成本高于收益。

1. 3-5人小团队:轻量版

小团队的优势是沟通成本天然低,不需要那么多模板。建议只保留两件东西:一张共享的任务表、每天5分钟的同步。任务表里只写任务名、负责人、截止时间、状态四个字段,够用就好。不需要复杂的看板、不需要多层子任务、不需要日报。

小团队的核心风险是"因为熟所以省略确认"。我见过很多小团队觉得"大家都很熟,不用写那么清楚",结果返工频发。团队越小,任务卡越轻,但接任务确认三件事这一条不能省。

2. 5-15人团队:标准版

这个规模进入协作密度上升的阶段,需要完整走七步。任务卡、任务拆解表、优先级矩阵、每日同步模板都用上,但不用把每个字段都填到最细。周会保留一次,用于对齐优先级和风险,日常同步走异步文档。

这个规模下,PingCode 这类面向中大型企业和100人以上组织的项目管理平台就能派上用场,团队可以用任务字段自定义、看板视图、检查点提醒等功能,把上面几个模板沉淀成可复用的工作流。如果团队之前在用Jira,PingCode支持Jira平滑迁移,对考虑国产替代的团队来说会比较顺手。

3. 远程/混合团队:异步版

远程团队最大的挑战是"看不到人",容易陷入过度同步。我的建议是:把同步分成"状态同步"和"决策同步"两类,前者异步、后者实时。每日同步模板走异步,任务卡状态随时更新;只有需要做判断、需要拍板的事情才安排实时会议。

远程团队还要特别注意"检查点"的设置。远程环境下,成员容易被误解为"不在工位就是没在做",与其靠印象判断,不如用检查点的客观状态判断进度。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

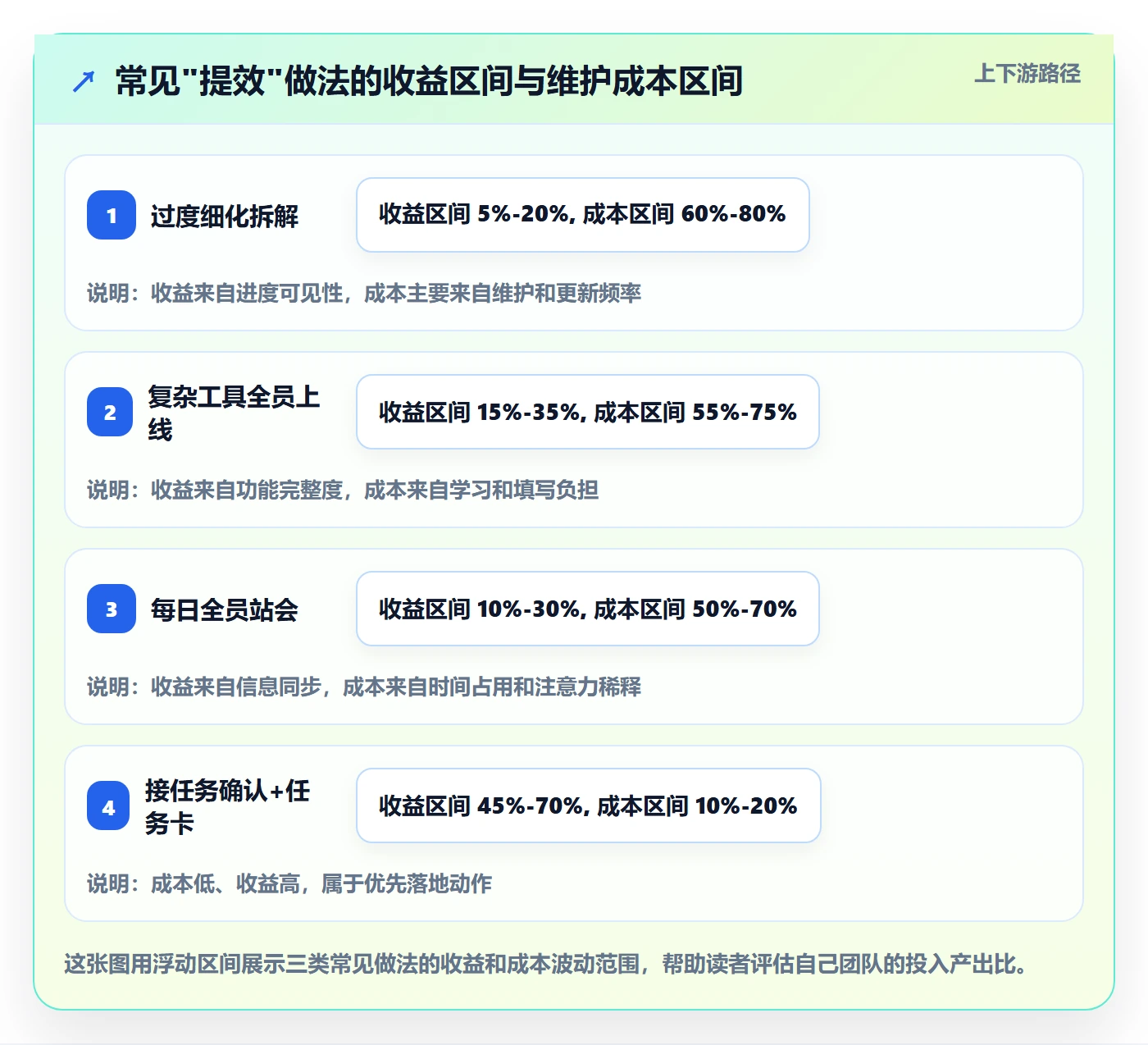

九、避坑指南:这3个方法听起来好但别轻易用

下面几个做法在很多团队里被当作"最佳实践",但实际落地效果常常适得其反。我把它们单独列出来,希望读者在选择时保持判断。

1. 过度细化的任务拆解

把任务拆到30分钟颗粒度,会带来两个问题:一是填写和更新成本高,成员每天花在维护任务状态上的时间反而超过实际工作;二是任务粒度太细会让成员丧失整体感,容易陷入"做完了这张卡片却不知道为了什么"。拆解的目标是可执行,不是可汇报。

2. 全员使用复杂工具

功能齐全的项目管理平台里,很多功能不是每个团队都需要。如果一上来就开启全部模块、要求成员填写十几个字段,学习成本和填写成本会快速吞噬工具带来的收益。我的判断是:先定5-8个核心字段,稳定跑两个月,再考虑是否需要开启更多功能。

3. 每天全员站会

5人团队每天站会没问题,15人以上每天站会基本就是灾难。信息密度低、每人平均分到的时间少、关键信息被淹没。同步频率取决于任务依赖度,不取决于"重视程度"。依赖弱的团队一周一次对齐就够了,日常走异步。

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

十、如何衡量效率真的提升了?

效率提升如果不衡量,就变成了自我感觉良好。下面给出3个可量化指标和1个主观指标,团队可以直接拿来用。

1. 量化指标一:任务按时完成率

统计口径:在截止时间前完成并进入验收状态的任务数 / 总任务数。这个指标反映整体节奏。需要注意的是,如果任务拆解本身不准,这个指标会失真,所以建议同时看下一个指标。

2. 量化指标二:任务返工率

统计口径:进入验收后被退回重做的任务数 / 总任务数。这个指标反映任务边界清晰度。返工率下降,通常意味着接任务确认和任务卡起了作用。

3. 量化指标三:平均任务周期

统计口径:任务从开始到完成的中位天数。用中位数而不是平均数,避免被极端任务拉偏。这个指标可以和返工率一起看,判断效率提升是来自"做得更快"还是"返工更少"。

4. 主观指标:任务清晰度评分

每月让成员给"我接到的任务是否清晰"打1-10分,取平均值。这个指标看似主观,但它往往能提前反映执行问题,返工率还没上升,清晰度评分可能已经下降。

指标 统计口径 推荐跟踪频率 参考阈值
任务按时完成率 按时完成数 / 总任务数 每周 ≥85% 较为健康
任务返工率 退回重做数 / 总任务数 每周 ≤15% 较为健康
平均任务周期 任务中位天数 每月 与上一周期对比下降为好
任务清晰度评分 成员1-10分平均值 每月 ≥8分较为健康

完成实操方法:项目成员提升任务执行效率的落地方案方法与模板

十一、结语:模板是起点,不是终点

回到标题里提到的"落地方案与模板"。落地方法的核心不是找到一套所有人都能用的万能模板,而是理解模板背后的逻辑,接任务先确认、拆解到可执行、按关键路径排优先级、用任务卡锁定要素、用检查点前移风险、用同步模板降低沟通、用3分钟复盘沉淀经验。这七步背后的逻辑清楚之后,具体用什么表格、什么工具,都是可以调整的。

如果你的团队现在正面临任务延期的困扰,建议从最小的动作开始:先在本周内统一任务卡模板,让所有新任务都写清楚目标、验收标准、截止时间和检查点。跑两周看效果,再决定要不要引入更结构化的工具或流程。落地效率提升的关键不是一次改到位,而是先动起来,再持续迭代。

下一步,你可以从以下三个动作中选择一个立即开始:

  1. 复制本文的任务卡模板,本周内让所有新任务按模板创建
  2. 在下一次周会上,用任务拆解表把一个模糊的大任务拆到可执行粒度
  3. 选3个核心指标(按时完成率、返工率、清晰度评分),从本周开始按周记录

先跑起来,再优化。执行效率的提升从来不是一次性的,而是一个可以持续做下去的过程。

常见问题解答(FAQ)

1. 项目成员接到任务后,第一步应该做什么才能避免后期返工?

我在项目里经常是干活的那个人,最怕的就是辛辛苦苦做完,结果领导说‘这不是我要的’。每次接到任务我都想赶紧动手,但越急越容易跑偏,到底该先确认什么?

先别急着开工,接任务时把三件事问清楚再动手:做到什么程度算完成(验收标准)、最晚什么时候要(截止时间)、做完谁来验收(责任人)。这三件事没确认就执行,返工概率极高。实操上可以用一句话复述法:‘我理解这个任务是要在X月X日前完成Y结果,由Z来验收,对吗?’发到群裡或文档里让对方确认,既留痕又避免扯皮。

我见过太多团队把‘我以为’当成‘你要求’,返工的时间远超当初多问一句的成本。

2. 任务太多不知道先做哪个,有没有简单可落地的优先级判断方法?

我手上经常同时压着好几个任务,领导都说是‘重要且紧急’,可我一个人只有一双手。按四象限分吧,感觉每个都在第一象限,到底该怎么排才不误事?

当所有任务都自称‘紧急重要’时,四象限就失效了,这时候要用‘依赖度+影响面’来二次排序:先做卡住别人进度的任务(别人在等你),再做交付后影响范围大的任务(领导或客户在等)。具体做法是每天开工前花3分钟列出当日任务,标注两项:这件事不做会不会挡住别人、这件事延期会不会被上级追问。

两项都是‘是’的排第一,只有一项的排第二,都不沾的往后放。判断依据不是任务本身重不重要,而是它对别人的阻塞程度和对交付节点的影响程度,这才是项目成员视角下真正可控的排序逻辑。

3. 小团队没有专业管理工具,怎么用最简单的方式同步任务进度?

我们团队就五六个人,用某项目管理工具吧,大家嫌填表麻烦,不用吧,又老是不知道彼此做到哪了。有没有那种不增加负担、又能让进度透明的方法?

3-5人小团队不需要复杂系统,一张共享表格加每天5分钟的异步同步就够了。表格字段固定四项:任务名、负责人、当前状态(未开始/进行中/已阻塞/已完成)、预计完成日。同步不用开会,每天下班前每人花1分钟在表格里更新状态,遇到‘已阻塞’的单独在群里@相关人说明卡在哪。

关键是状态字段要简化到四个选项,别做成十几档的进度条,否则没人愿意维护。判断标准很简单:如果更新这张表的时间超过2分钟,说明字段设计太复杂了,要砍。小团队效率的核心不是工具多先进,而是信息更新成本足够低,低到大家愿意每天做。

4. 怎么判断任务执行效率是不是真的提升了,而不是感觉上变忙了?

我们团队最近折腾了一堆方法,大家好像都更忙了,但项目还是延期。领导问我效率有没有提升,我拿不出证据,只能说感觉比以前积极。到底该用什么指标来衡量?

别用‘感觉忙不忙’判断,用三个可量化口径:任务按时完成率(按期交付的任务数除以总任务数)、任务返工率(因标准不清或理解偏差导致重做的任务占比)、平均任务周期(从接任务到交付的平均天数)。这三个数据不用专门统计系统,用前面那张共享表格的历史记录就能算出来,每周或每两周对比一次趋势。

判断依据是:如果按时完成率上升、返工率下降,说明流程在起作用;如果只是大家更忙但这两个指标没动,那就是在执行层面空转,问题多半出在任务定义和优先级环节,而不是成员不努力。效率提升看的是结果趋势,不是过程中的忙碌观感。

核心关键词

读者评论

肖
肖婉清

文章把执行效率低归结为操作路径缺失,而不是态度问题,这个视角很实在。尤其是接任务时确认目标、验收标准和时间约束,成本极低但能大幅减少返工,值得每个项目成员先试起来。

梁
梁雅楠

七步闭环里对优先级冲突的分析很到位。很多团队确实是谁催得急先做谁,结果关键路径被延后,下游空等。统一优先级判断依据比个人经验靠谱,但前提是项目经理能把全局依赖讲清楚。

贾
贾宇轩

案例数据前后对比挺有说服力,按时交付率从62%到91%主要靠降低返工和追踪耗时,而不是加班。不过样本只有8人12周,换到跨部门大团队,优先级矩阵和检查点机制可能还需要适配调整。

文章包含AI辅助创作:完成实操方法:项目成员提升任务执行效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429358

赞 (0)
飞飞飞飞
完成实操方法:项目成员提升任务执行效率的最佳实践方法与模板
上一篇 6小时前
取消落地方案:项目成员开展任务执行的落地方案案例解析
下一篇 6小时前
