挂起管理方法大全:项目成员任务执行风险控制落地清单

去年第三季度,我帮一家做工业 SaaS 的客户做项目复盘时发现了一组很难看的数字:他们当时在跑 14 个项目,任务看板上标记为"挂起"的任务有 217 条,占总任务量的 19%。但当我让项目经理逐条说明每条挂起任务的挂起原因、责任人和预计恢复时间时,能答上来的只有 43 条,占比不到 20%。更麻烦的是,其中 61 条任务的挂起时间已经超过 90 天,而项目周会上从来没有出现过它们,它们不是被"管理"了,是被"遗忘"了。

这篇文章就是基于那次复盘和后续 8 个月整改的全部实践写出来的,不是理论清单。

一、先给结论:挂起管不好,不是因为工具差,是因为没人负责

我把话说得直接一点:绝大多数团队的挂起管理之所以失控,根因不是"流程不完善",而是挂起被默认为一种"免责状态"。任务一旦挂起,提出人松一口气,执行人觉得"反正暂停了",项目经理觉得"这不是当前优先级",三方同时把责任放下,这条任务就进入了无人区。

下面这几个判断,是我在复盘 200 多条挂起任务之后形成的核心结论,你可以先对照自己的团队。

  • 挂起是一种需要"被管理"的活跃状态,不是"暂停键"。挂起任务的成本不会因为状态改变而消失,它只是从"执行成本"转移成了"阻塞成本"和"恢复成本"。
  • 挂起管理的核心不是控制挂起数量,而是控制挂起时长和责任归属。一个项目挂起 30 条但每条都有主、有时限、有跟进,远好过挂起 5 条但没人管。
  • 挂起失控的第一个信号永远出现在"记录层",而不是"执行层"。当挂起原因写得含糊、责任人填的是"待定"、恢复时间空着,你基本可以预判这条任务会烂尾。
  • 挂起和取消必须彻底分开。很多团队用"挂起"掩盖"这个需求其实已经不要了",结果是待办列表越来越长,团队对看板的信任度越来越低。

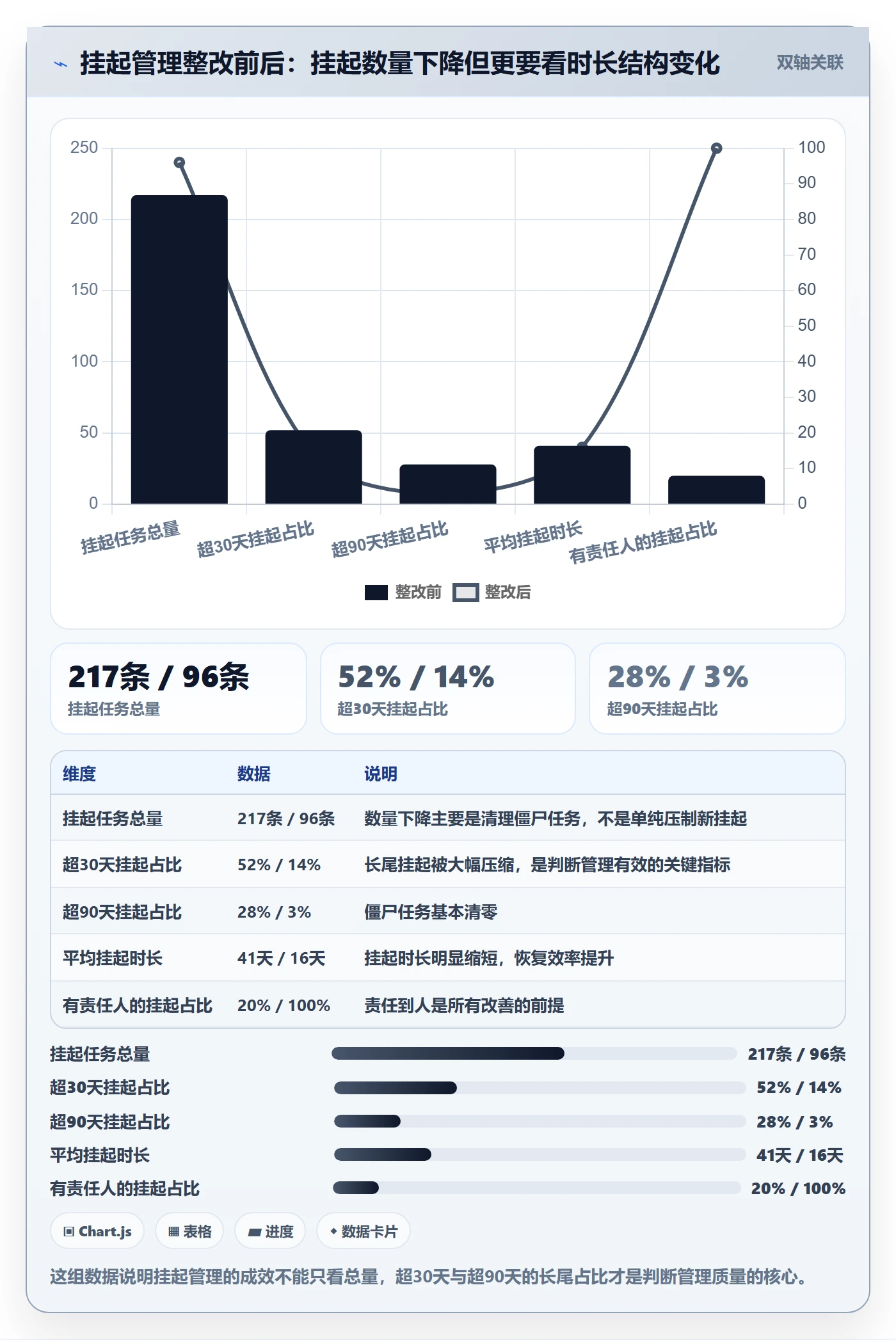

下面这张图是我在那个客户项目里统计的挂起任务结局分布,它基本能说明问题:真正被恢复执行的不到一半。

挂起管理方法大全:项目成员任务执行风险控制落地清单

二、背景和真实场景:挂起到底在什么情况下发生

要谈管理方法,先得把"挂起"这个词在项目管理语境里说清楚。它指的是一条已经进入执行阶段的任务,因为某种非取消性原因被暂时停止推进,但保留其被恢复执行的可能性。关键词是三个:已进入执行、非取消性、可恢复。任何不满足这三点的情况,都不该用挂起。

1. 六种高频挂起触发场景

我把手上接触过的挂起案例做过归类,绝大多数落在这六种场景里。不同场景对应的管理动作完全不同,这是我踩过的坑之一,早期我用同一套规则管所有挂起,结果该催的没催,该放行的卡死了。

场景 典型触发条件 挂起是否合理 关键管理动作
依赖等待 上游接口未交付、第三方审批未通过 合理 设定依赖节点和复查周期,盯住上游
资源冲突 关键人员被抽调、设备被占用 合理但需限时 重排优先级,给资源释放时间点
优先级调整 更高优先级任务插入 合理 明确"被谁挤掉",给出回归窗口
需求不明确 需求方反复、验收标准模糊 需警惕 转成需求澄清任务,不是挂起
外部阻塞 政策变化、预算冻结、客户暂停 合理但需评估 评估是否转为取消或转下阶段
执行困难 技术卡点、人员能力不足 多数不合理 这是"卡住",应升级求助而非挂起

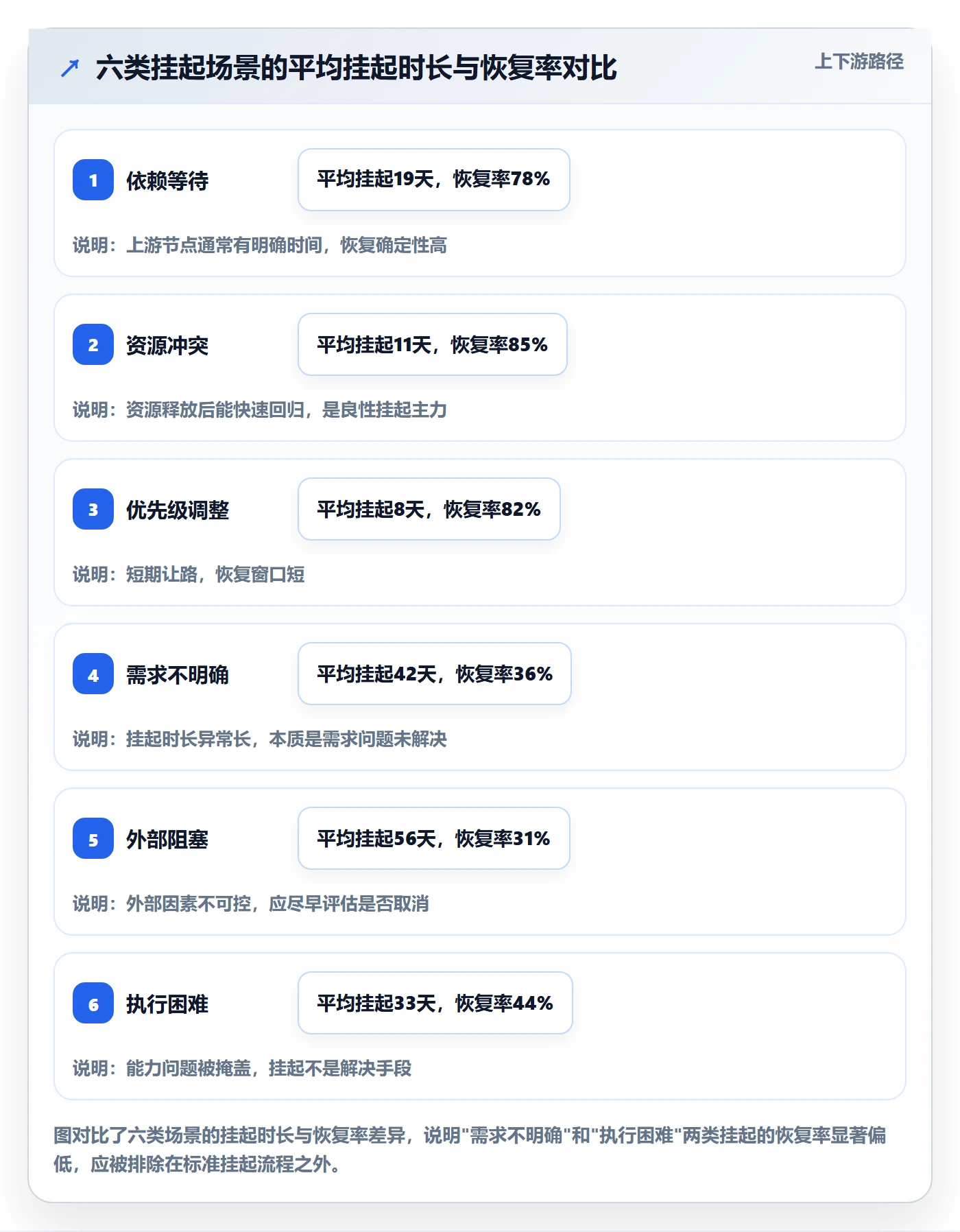

这张表里我最想强调的是最后两行。"需求不明确"和"执行困难"看起来像挂起场景,本质是管理问题被伪装成了挂起。一旦允许这两类进入挂起状态,挂起列表就会变成团队的"问题垃圾桶"。

挂起管理方法大全:项目成员任务执行风险控制落地清单

2. 一个让我印象深刻的真实场景

有个客户的移动端项目里,一条"支付 SDK 升级"任务被挂起了 5 个月。挂起理由写的是"等待第三方提供新版本"。项目周会上从没被提过,直到临近上线,测试才发现支付流程跑不通。事后追溯,第三方其实在第 3 周就发布了新版本,但没人去看,因为这条任务没有责任人,也没有恢复触发条件。

这件事让我意识到一个关键判断:挂起任务最大的风险不是"挂太久",而是"挂起期间没有任何人会主动想起它"。挂起管理和待办管理的本质区别就在这里,待办任务天天在眼前,挂起任务如果设计不当,等于主动从视野里消失。

三、拆解常见误区:你以为在管挂起,其实在制造隐患

下面这几个误区我几乎在每个团队里都见过,而且它们往往披着"看起来挺专业"的外衣。

1. 误区一:把"挂起"当成任务状态,而不是管理事件的发生器

很多项目管理工具里,"挂起"就是一个状态字段,点一下状态就变了,然后呢?什么都没有。这种设计把挂起降级成了一次点击,而不是一次需要被记录、被审批、被跟进的流程事件。

我的判断是:挂起动作至少要产生三条记录,挂起原因、责任人、恢复触发条件。少了任何一条,这次挂起就不该生效。

2. 误区二:用"挂起"替"取消"挡子弹

"这个需求先挂着吧",这句话在会议室里听起来人畜无害,实际上是团队共识缺失的表现。挂起的心理成本远低于取消:取消意味着承认这件事不做了,需要有人拍板;挂起则不需要任何人做决定。

结果就是待办列表膨胀、看板失真、团队对进度的判断越来越不准。挂起是给"还要做但暂时做不了"留的;取消是给"其实不做了"留的。两者混用,等于两种管理动作都失效。

3. 误区三:只盯数量,不盯时长

有些团队搞了个"挂起任务不超过 X 条"的红线,看起来很规范,其实没用。真正该盯的是挂起时长分布,而不是挂起数量。一个项目挂起 2 条,但都挂了大半年,比挂起 20 条但都在两周内恢复的要危险得多。

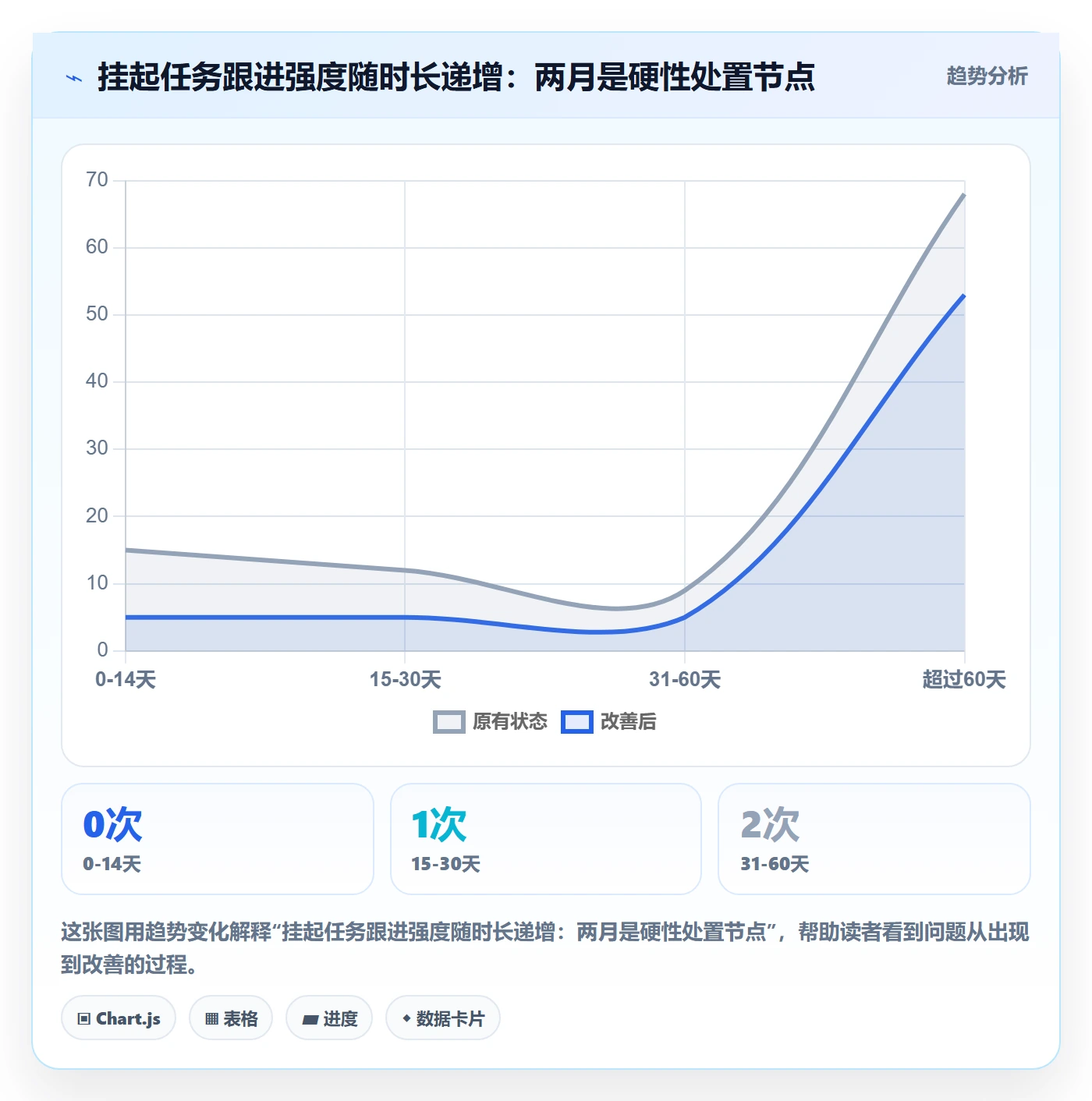

下面这张图是我在客户整改前后做的对比,整改的核心就是把管理口径从"数量"切换到"时长"。

挂起管理方法大全:项目成员任务执行风险控制落地清单

4. 误区四:挂起后不通知干系人,靠"看板能看到"当同步

"我挂起的时候改状态了,大家看板都能看到啊。"这句话我听太多次了。问题是没人会天天翻看板上每一条挂起任务。挂起是一次责任转移,必须主动通知,不能依赖被动可见。

尤其是跨部门依赖的任务,挂起方如果不通知依赖方,对方可能已经在等你的产出,等到最后一刻才发现被挂了,这是典型的协作事故。

四、专业判断逻辑:挂起管理的本质是"风险再分配"

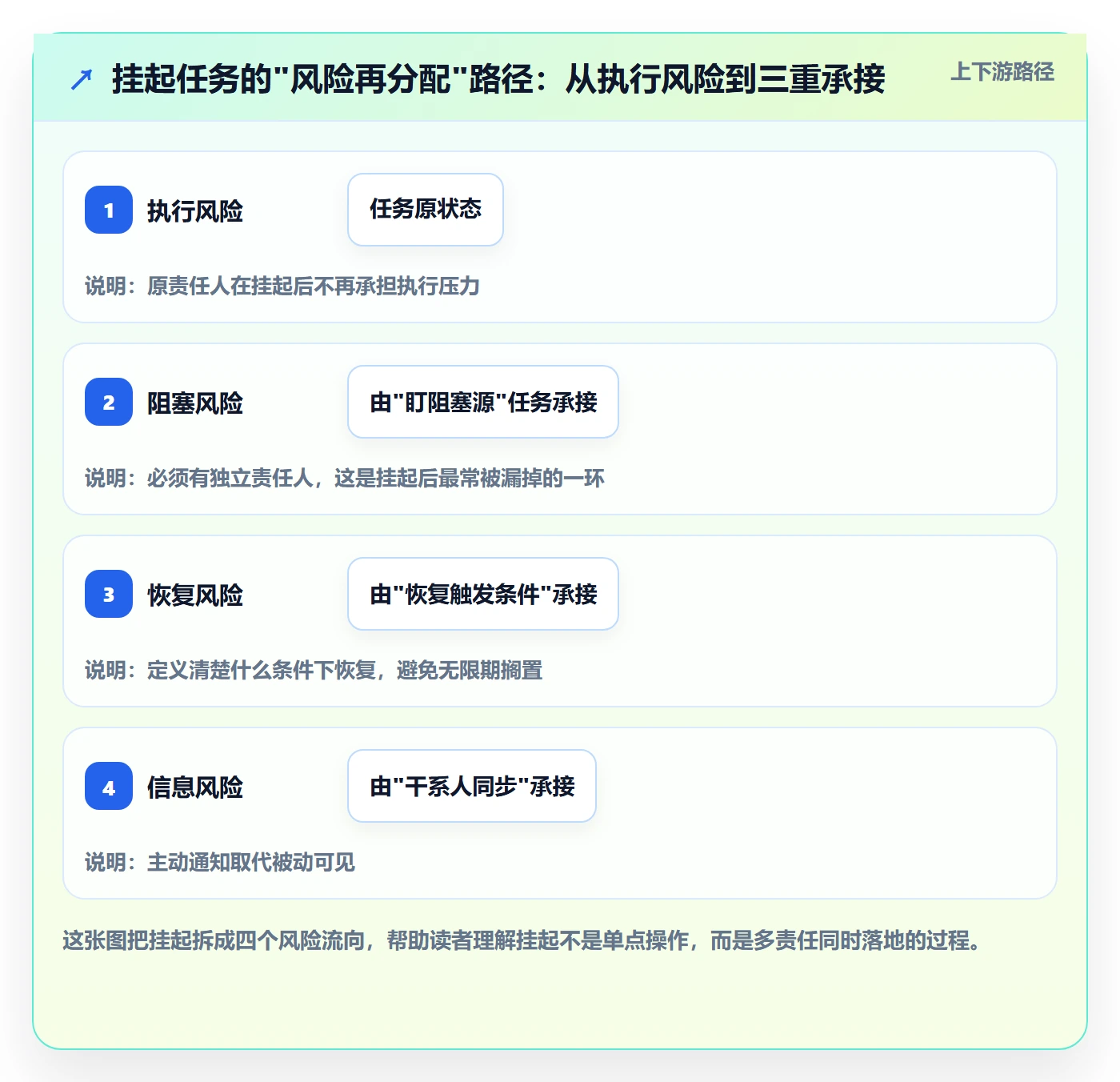

前面讲的都是现象,现在是方法论。我给出的核心判断是:挂起不是一个技术动作,而是一次风险再分配,你把任务从"执行风险"转移给了"阻塞风险"和"恢复风险",而这两种风险同样需要有人承担。

理解这一点,整套挂起管理逻辑就顺了。风险再分配发生在三个层面,每个层面都需要有明确的责任承接方。

1. 层面一:执行风险转阻塞风险(谁负责盯住阻塞源)

任务挂起后,不再有人花时间去执行它,但阻塞源,比如上游接口、外部审批,不会自己解决。必须有人明确负责盯住阻塞源,而不是"等它好"。

我的建议是:把"盯阻塞源"变成一条独立任务,有独立责任人和独立截止日期。挂起任务本身不活跃,但盯阻塞的任务是活跃的。这样挂起任务就不再是"消失的状态",而是"有人替它值班"。

挂起管理方法大全:项目成员任务执行风险控制落地清单

2. 层面二:执行风险转恢复风险(谁负责定义恢复条件)

"等有时间了再继续",这句话听着温和,实际是管理灾难。恢复条件必须是客观可判断的,不能是主观感受。"等有时间"、"等下一阶段"、"等资源宽松",都是不成立的恢复条件。

合格的恢复触发条件长这样:

  • 依赖方 X 接口上线并通过联调(客观事件,可验证)
  • 指定负责人 Y 从 A 项目释放(明确节点)
  • 上级审批单号 #12345 通过(可查证)
  • 具体日期 Z 到来(时间触发,最弱的条件,但好过没有)

3. 层面三:执行风险转信息风险(谁负责让干系人知情)

挂起必须主动通知两类人:上游依赖方(避免他们继续等待你的产出)和下游受益方(让他们知道进度可能受影响,是否需要替代方案)。

这里我不建议用"抄送"糊弄过去。抄送是形式主义,真正有用的是让干系人回答一句:你接受这个挂起,还是需要协商?没有这句确认,信息风险就还在你身上。

五、落地清单:从申请到复盘的六步操作

以下是那次整改后沉淀下来的落地流程,客户团队连续跑了 8 个月,挂起长尾问题基本清零。我按"做什么、谁做、写什么、常见错误"四段式给你拆开。

1. 第一步:挂起申请(提出人负责)

申请人必须填写四项信息,缺一不可。这个环节是整条流程的入口,卡住入口就能挡掉一大半伪挂起。

  1. 挂起原因分类:从上面那六类场景中选一个。如果归不进六类,说明这不是挂起,应升级为其他动作。
  2. 恢复触发条件:必须是客观事件或明确日期,不能是主观描述。
  3. 责任人:挂起期间盯阻塞源的人,可以不是原执行人,但不能是"待定"。
  4. 预计挂起时长:给出一个预估值,用于后续超期预警。

常见错误:把挂起原因写成"暂时做不了"、"等其他事情"、"资源紧张",这类描述在审批环节应直接打回。

2. 第二步:挂起审批(项目经理或PMO负责)

审批的核心不是"批不批",而是判断这条任务是否真的适合挂起,还是应该走别的路径。

判断维度 适合挂起 不适合挂起,应走别的路径
需求是否明确 明确,只是暂缓 模糊 → 转需求澄清
执行难不难 不存在能力问题 技术卡点 → 升级求助
是否还打算做 要做,但暂时做不了 不做了 → 直接取消
是否有明确回归条件 有客观条件 没有 → 要求申请人补充

3. 第三步:挂起记录(工具或管理员负责)

记录不是改个状态就完事。我要求至少四条字段落到工具里:挂起原因分类、责任人、恢复触发条件、挂起起始日期。前三条是入口要求,第四条用于自动计算挂起时长。

如果团队在用支持自定义字段的项目管理平台,这块可以做得更严格,把挂起原因做成下拉选项、把恢复条件做成必填文本、把挂起起始日期做成自动写入。规则从"靠人遵守"变成"系统强制",执行率能上一个大台阶。

4. 第四步:挂起期间跟进(责任人负责,项目经理监督)

这是整条流程里最容易被忽略、也是决定成败的一步。挂起任务本身不活跃,但跟进行为必须是活跃的。我的建议是按挂起时长分段跟进:

  • 两周内:不主动跟进,责任人自行观察阻塞源。
  • 两周到一个月:责任人每周更新一次阻塞源状态。
  • 一个月到两个月:项目经理介入,评估是否需要调整恢复条件或转为其他动作。
  • 超过两个月:强制复盘,要么恢复执行,要么正式取消,不允许继续挂起。

挂起管理方法大全:项目成员任务执行风险控制落地清单

5. 第五步:恢复执行(原执行人或新负责人)

恢复到执行状态时,不能只是把状态改回"进行中"。至少要完成四件事:

  1. 重新确认任务上下文,挂起期间需求、接口、依赖可能已变化
  2. 检查原定交付时间是否还成立,是否要重排
  3. 评估是否需要补充资源或调整方案
  4. 在任务评论区里注明恢复原因和恢复时间,作为复盘依据

常见错误:恢复后直接把任务扔回原位置,不做任何上下文刷新,结果发现前置条件已经不成立,又被迫再次挂起。反复挂起多数是这么来的。

6. 第六步:复盘归档(PMO或项目经理负责)

我要求每个项目每月做一次挂起复盘,只做两件事:一是把超过两个月的挂起任务逐条过一遍,二是统计本月的挂起时长分布和恢复率。半年下来,客户团队积累了一批很扎实的数据,能看出哪些场景反复出问题。

复盘不是为了追责,是为了找出"哪类挂起根本不该发生"。上面那张对比表里,"需求不明确"和"执行困难"两类场景的挂起恢复率显著偏低,就是在复盘里被识别出来的。

六、用真实工具落地:以 PingCode 为例

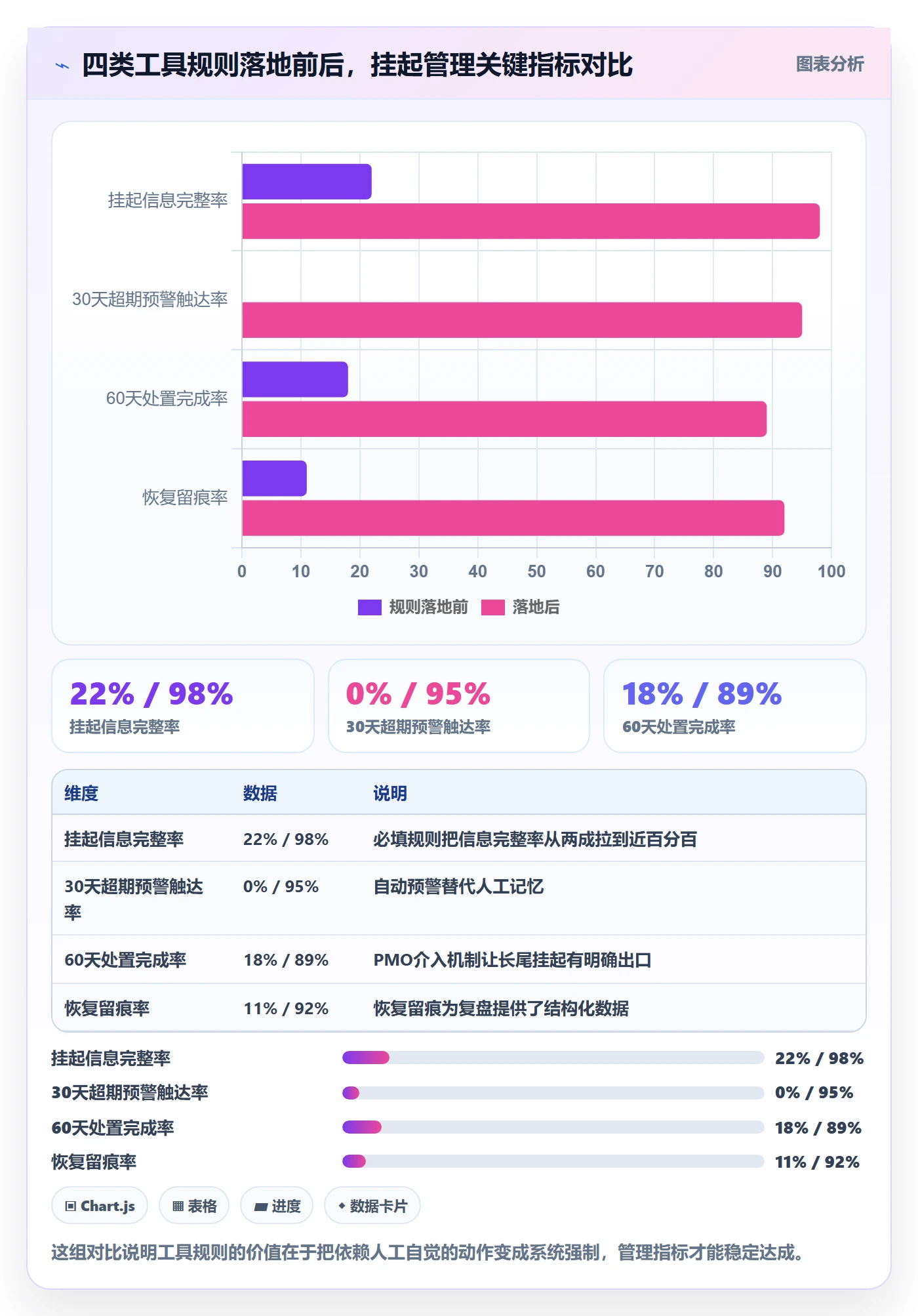

讲完流程,说说工具落地。上面那套六步流程如果依赖人工维护,执行率顶多到六七成。要做到 90% 以上,必须让工具替人去盯纪律。这里我用 PingCode 举例,因为它在挂起管理这类"状态流转 + 风险字段"场景上的可配置性比较强,也特别适合需要严格流程管控的中大型团队。

1. 为什么选它作为参考样本

PingCode 主要服务中大型企业及 100 人以上组织,这类客户的项目复杂度高,跨团队依赖多,挂起管理的痛点也最突出。它的工作项支持自定义状态和自定义字段,可以把上面那四个必填项直接变成系统强制项。它还支持私有化部署,对有数据合规要求的企业比较友好。

另外一个我认为值得一提的点:PingCode 支持从 Jira 平滑迁移,对于已经从 Jira 走过来的团队,历史挂起任务和自定义字段可以一并带过来,不用重建流程。这对国产替代场景尤其重要,很多团队不愿意换工具,就是因为迁移成本太高。

2. 挂起管理在工具里的四条关键规则

这是我在客户侧实配过的规则,你可以在自己用的工具里对照实现,不一定非要用某款具体产品。

  • 规则一:挂起状态触发四项必填。工作项切换到挂起状态时,挂起原因、责任人、恢复触发条件、挂起起始日期四个字段必须填齐,否则不允许保存。
  • 规则二:超期自动预警。挂起时长超过 30 天,自动给责任人和项目经理发提醒;超过 60 天,自动升级到 PMO 待办。
  • 规则三:挂起看板独立成视图。挂起任务不该混在常规看板里,否则会被正常任务淹没。建议单独拉一个视图,按挂起时长倒序排。
  • 规则四:恢复动作留痕。从挂起恢复时,强制要求填写恢复原因和上下文变更说明,作为复盘依据。

这四条规则里,第一条和第二条最关键。第一条卡住入口,第二条盯住长尾。入口卡住,长尾自然短;入口不卡,再多的复盘也是救火。

挂起管理方法大全:项目成员任务执行风险控制落地清单

3. 一段可以直接参考的自动化规则逻辑

如果你的项目管理平台支持脚本或自动化规则,下面这段伪代码逻辑可以直接照搬思路。它的核心是"挂起时长计算 + 分级预警"。

// 挂起任务每日定时扫描
for (task in tasks.where(status == "on_hold")) {

days = now() - task.hold_start_date;

if (days > 60) {

// 超过两个月,升级到 PMO 强制处置

notify(task.pmo_owner, "挂起超60天,请在本周内决定恢复或取消");

task.add_label("needs_decision");

} else if (days > 30) {

// 超过一个月,项目经理介入

notify(task.pm_owner, "挂起超30天,请评估是否需要调整恢复条件");

} else if (days > 14) {

// 超过两周,提醒责任人更新阻塞源状态

notify(task.hold_owner, "请更新本任务阻塞源进展");

}

}

这段逻辑不复杂,但它是把"人记挂着"变成"系统不放过"的关键。挂起管理最大的敌人不是复杂度,是时间,人会忘,系统不会。

七、不同情况下的行动建议

上面讲的是一套标准打法,但不同团队成熟度差异很大。我给几种典型情况的落地建议,你可以对号入座。

1. 情况一:团队还没有正式的挂起流程

别一上来就上全套六步走,会崩。先做一件最小的事:给"挂起"这个状态定义四条必填字段。就四条:原因、责任人、恢复条件、起始日期。跑两周再往下走。

这个阶段的目标是让团队意识到挂起是一件"要交代清楚"的事,不是随手一点的状态。

2. 情况二:有流程,但执行率低

如果你已经定义了流程,但大家还是随便挂起,说明流程太依赖人自觉。这时候要做的不是反复强调,是把规则固化进工具。必填字段、自动预警、独立视图,这三样最少做两样。

执行率低的根因往往不是不愿意遵守,而是"遵守的成本太高"。用工具把成本降下来,比喊口号有用得多。

3. 情况三:挂起任务积压已久,需要清仓

那就做一次专项清理。把所有挂起任务捞出来,按挂起时长和恢复率分布分类处理:

  • 超90天挂起:逐条判断是恢复还是取消,不允许继续挂着。
  • 30-90天挂起:检查恢复条件是否还成立,不成立的重新定义或取消。
  • 30天以内挂起:暂不处理,纳入常规流程。

我客户那次清理掉了 61 条僵尸任务,占当时挂起总量的 28%。清仓不是为了好看,是为了让团队重新对看板建立信任。

4. 情况四:跨部门项目,挂起涉及多方

这类情况最容易出协作事故,因为涉及跨部门同步。核心动作是把挂起通知明确发给两类干系人,并要求对方确认收到。别用抄送,抄送没人看。有确认才叫同步,没确认只能叫"我以为通知过了"。

挂起管理方法大全:项目成员任务执行风险控制落地清单

八、不同情况下的取舍

管理方法的价值不在于全面,在于取舍。挂起管理里有几组常见的两难,我给出我的判断。

1. 取舍一:挂起粒度,任务级 vs 需求级

我的判断是:优先在需求级或工作项级挂起,避免在子任务级挂起。子任务太细,挂起后上下文难以恢复,责任人容易混乱。除非子任务本身就承担了明确的独立交付,否则挂起应该在更高层级发生。

如果团队用某项目管理工具,可以把挂起状态配置在只对特定层级的工作项可见,从源头避免误用。

2. 取舍二:挂起时长限制,硬性上限 vs 弹性延展

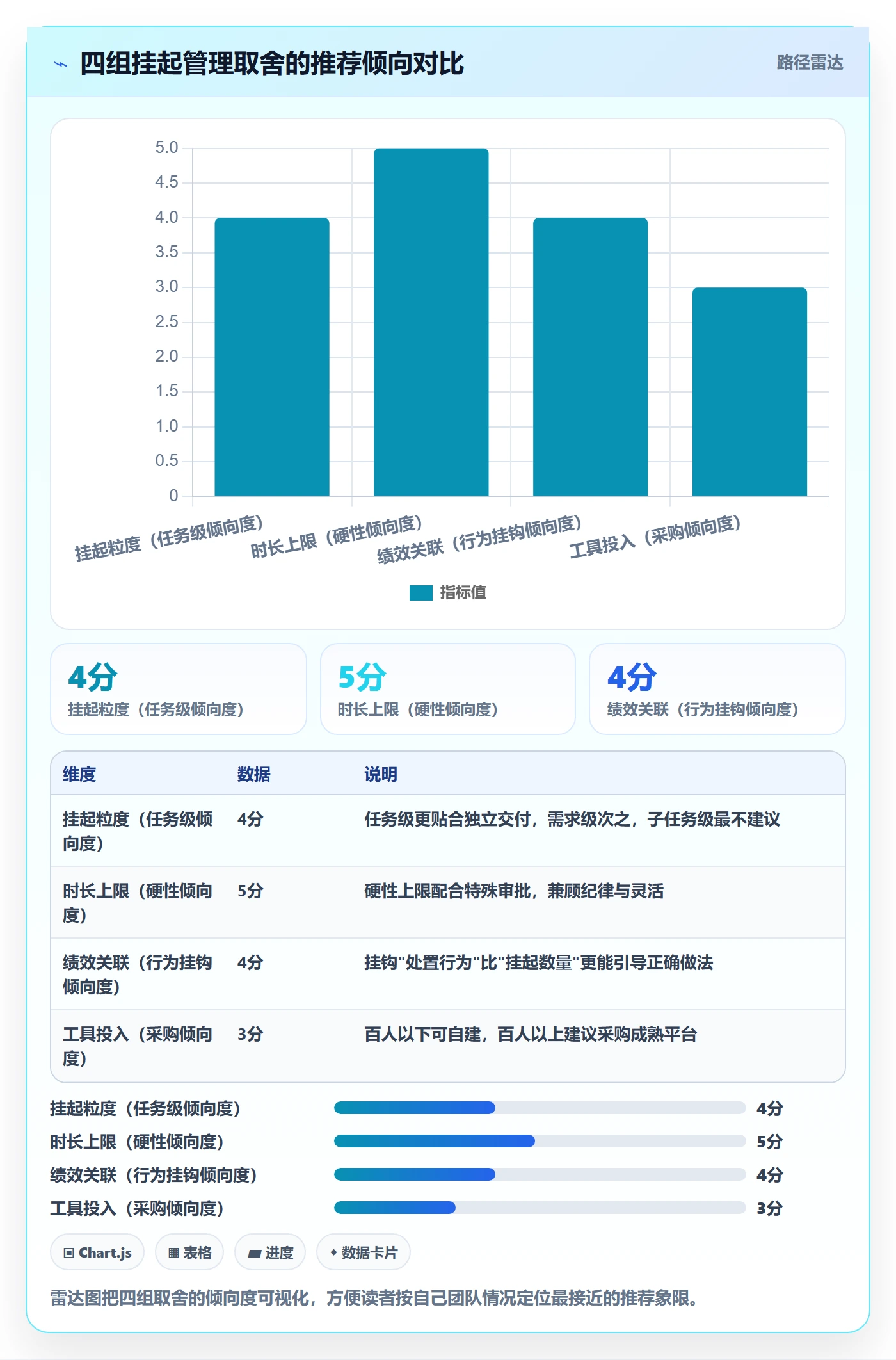

我倾向于硬性上限 + 特殊审批:60 天是默认上限,超过就必须走一次特殊审批,写清楚为什么不能恢复也不能取消。纯弹性会让挂起变成拖延的温床;纯硬性又会逼团队把长周期挂起转成"伪取消",反而丢失信息。折中方案最稳。

3. 取舍三:绩效关联,挂钩 vs 不挂钩

挂起是否影响绩效,取决于团队文化。我的建议是:不要直接挂钩"挂起数量",要挂钩"挂起后是否按流程处置"。挂起本身是中性动作,管得好就是良性;挂起后不跟、不报、不处置才是问题。

挂钩数量会逼团队隐藏挂起,反而让数据失真;挂钩处置行为才能引导正确做法。

4. 取舍四:工具投入,自建 vs 采购成熟平台

小团队自建轻量规则完全够用;一旦规模上了百人以上、跨团队协作复杂,自建的成本会快速超过采购成本。中大型组织建议直接上成熟的项目管理平台,把规则配置进去,把精力留给业务本身。这也是我给 100 人以上客户的一般建议。

挂起管理方法大全:项目成员任务执行风险控制落地清单

九、可直接使用的工具包

我把这次整改沉淀下来的模板和检查表放在这一节,你可以直接复制到自己的团队里用。

1. 挂起申请检查表

  • ☐ 挂起原因已归入六类场景之一
  • ☐ 恢复触发条件是客观事件或明确日期,不是主观描述
  • ☐ 挂起期间盯阻塞源的责任人已指定
  • ☐ 预计挂起时长已填写
  • ☐ 上游依赖方已收到通知
  • ☐ 下游受益方已收到通知并确认

2. 挂起通知模板(面向干系人)

【任务挂起通知】
任务名称:XXX

挂起原因:等待第三方支付 SDK 新版本上线(依赖等待类)

恢复触发条件:第三方 SDK v2.3 发布并完成联调

挂起预计时长:3 周

挂起期间联系人:XXX

对您的影响:本项目支付流程测试可能顺延,请评估是否影响您的上线节点

请回复:接受该挂起 / 需要协商调整

3. 恢复执行确认清单

  • ☐ 恢复触发条件已确实满足
  • ☐ 任务上下文已重新核对(需求、接口、依赖是否变化)
  • ☐ 原定交付时间是否仍成立,是否需要重排
  • ☐ 是否需要补充资源或调整方案
  • ☐ 已在任务评论区注明恢复原因和恢复时间

4. 挂起管理成熟度自测表

用这张表给自己的团队打个分,每项 0-2 分,总分 0-20 分。10 分以下说明挂起管理基本处于失控状态;10-15 分说明有基本纪律但长尾还有问题;15 分以上说明挂起管理已进入良性运转。

评估项 0分 1分 2分
挂起是否强制填四项信息 没有 部分场景要求 全面强制
是否有挂起时长预警 无 人工检查 系统自动预警
挂起任务是否有独立视图 无 偶尔检查 独立视图且按需排序
一个月以上挂起是否有跟进机制 无 抽查 固定节奏跟进
两个月以上挂起是否有强制处置 无 依赖人判断 系统升级至PMO
挂起通知是否要求干系人确认 没有通知 发通知但不要求确认 通知并确认
恢复时是否刷新任务上下文 直接恢复 部分刷新 刷新并留痕
是否有月度挂起复盘 无 季度一次 月度固定
挂起原因是否分类统计 无 有分类但不统计 分类且出统计
挂起是否和绩效处置行为挂钩 无 定性提及 明确规则

5. 常见问题答疑

问:挂起多久算异常?我的经验值是 30 天是预警线,60 天是处置线。低于 30 天的挂起大多数是正常业务波动,不用过度管理;超过 60 天基本可以判定这条挂起已经失控,必须强制处置。

问:挂起任务要不要保留在看板上?建议从主看板移出,放到独立视图。理由是主看板的目的是推进工作,挂起任务没有推进动作;把它留在主看板会稀释看板的信号强度,让团队对"哪些是真正在做的"失去判断。

问:挂起和取消怎么区分?一句话:挂起是"还要做,但暂时做不了",取消是"不做了"。如果一条任务挂起超过两个月还在挂起,而且没人能说清恢复条件,那它实际上已经被取消了,只是没人愿意签字。这时候主动取消比继续挂着更有担当。

问:挂起会不会影响项目进度承诺?会,但如果不管挂起,影响更大。管理挂起的目的就是让影响变得可预测,挂起后能准确说清"哪条任务暂停、暂停多久、对哪部分交付有影响",客户和上级才能做出真实判断。

十、总结与下一步行动

把全文最重要的判断压成三句话给你:

第一,挂起不是暂停,是风险再分配。任务从"在跑"变成"在等",责任不能跟着消失,必须有人盯阻塞源、有人定义恢复条件、有人通知干系人。

第二,挂起管理真正的杠杆点在入口和长尾。入口靠必填字段卡住伪挂起,长尾靠自动预警 + 强制处置防止僵尸任务。中间那段靠常规跟进就够了,不需要过度投入。

第三,工具是纪律的放大器,不是纪律的替代品。没有流程,工具只会把混乱数字化;有一点流程,工具能把它从七成执行率推到九成以上。

下一步你可以做两件事,任选一件,一周内就能看到变化:

  1. 打开你们当前的项目看板,筛出所有挂起超过两周的任务。如果数量超过 10 条,或者其中一半以上没有明确恢复条件,说明你已经踩在失控边缘,今天就该做一次清仓。
  2. 找你们的项目管理工具管理员,给"挂起"状态加上四条必填字段。先卡入口,再谈流程。这是成本最低、见效最快的一步。

挂起管理不是什么高深学问,它考验的是一个团队对"无人区任务"的态度。愿意花力气管理挂起的人,往往也是能把交付承诺真正兑现的人。

常见问题解答(FAQ)

1. 任务挂起和取消到底有什么区别,实际操作中搞混了会有什么后果?

我们团队之前有个开发任务因为等第三方接口迟迟没动静,有同事直接把它标记成取消,结果三周后接口通了,翻遍看板也找不到这条任务,只能从头重新排期。后来复盘才发现,挂起和取消虽然都表现为任务不在进行中,但管理含义完全不同,混用会直接影响后续能不能被重新激活,以及责任还算不算在原负责人头上。

挂起是暂停执行但保留任务身份、责任归属和恢复路径,取消是终止执行并释放所有关联资源,两者在状态机里属于不同分支,不能互相替代。判断标准可以看三个维度:第一,任务目标是否还有效,有效则挂起,无效则取消;第二,是否保留原负责人,挂起通常保留,取消则释放;

第三,是否需要设定预计恢复时间,挂起需要,取消不需要。落地做法是:在任务状态字段里把挂起拆成等待依赖、暂停执行、待决策三个子状态,取消单独作为终态处理。挂起任务必须在看板保留可见位置并标注恢复条件,取消任务则进入归档区,默认不出现在当前视图。

这样接口通了之后,只要按恢复条件检索,就能秒级找回原任务,不用重排。

2. 任务挂起多久算异常,有没有一个可以量化的判断口径?

我以前带项目时最怕的就是挂起任务无声无息地躺在看板上,问起来大家都说还在等,但等了多久、还要等多久谁也说不清。后来我们团队因为一条挂起超过一个月的任务直接导致里程碑延期,才开始逼着我想清楚,到底挂起多长时间就该亮红灯。

量化口径建议按任务类型和关键路径两个维度来定。关键路径上的任务,挂起超过三个工作日就必须触发预警,超过五个工作日需要升级到项目经理审批;非关键路径任务,挂起超过十个工作日触发预警,超过十五个工作日进入强制复核。

如果团队还没有历史数据,可以先按这个基准跑一个季度,然后统计实际挂起时长的中位数和P75分位值,用真实分布来校准阈值,而不是拍脑袋定。判断依据的核心不是天数本身,而是挂起期间有没有产生新的阻塞信息、恢复条件有没有发生变化。如果一条任务挂起两周但每周都有跟进记录且恢复条件在收敛,那它属于良性挂起;

反过来,一条任务挂起五天但没有任何跟进记录,恢复条件也没变,那就是恶性挂起,哪怕天数更短也该优先处理。

3. 任务挂起之后,责任到底还算不算原负责人的,绩效上怎么处理才合理?

我们团队之前有个成员因为任务挂起就默认自己可以不管了,结果恢复时发现前置条件早就不成立,白白浪费了两周。那位成员觉得挂起就等于交接出去了,但主管认为责任还在他头上,为这事还闹得挺不愉快。我就想知道,挂起期间原负责人到底还要不要负责,如果要,负到什么程度。

挂起不等于责任转移,原负责人仍然是该任务的第一责任人,但责任内容会发生变化。挂起前,责任是推进执行;挂起期间,责任是监控恢复条件、定期更新跟进记录、在条件满足时主动发起恢复。绩效处理上,建议把挂起任务从当期执行考核中剥离,但不从责任考核中剥离。

具体口径是:挂起申请经审批通过后,该任务不计入当期逾期率,但计入挂起跟进及时率;恢复条件满足后超过一个工作日未发起恢复的,计入恢复延迟,由原负责人承担。如果挂起是因为外部依赖或上级决策导致,且原负责人已按要求跟进,则不计入负面绩效。

这个规则必须在挂起管理制度里写清楚,并且和绩效周期对齐,不能等考核时才临时解释。

4. 挂起任务要不要一直留在看板上,还是应该挪到单独的挂起列?

我们团队为了看板整洁,之前把挂起任务全部挪进了一个叫搁置区的角落,结果时间一长没人再看,有三条任务一直挂到项目结束才被发现。后来又矫枉过正,所有挂起任务都堆在正在进行列里,看板乱得没法看。我就想知道,挂起任务到底该怎么摆才既不会被遗忘,又不干扰日常视图。

推荐做法是设置独立的挂起泳道或挂起列,但保留在看板主视图内,不要挪到折叠区或归档区。原因是挂起任务的核心风险是遗忘,一旦脱离主视图,跟进频率会断崖式下降。具体摆放规则可以这样定:挂起列按预计恢复时间升序排列,最近要恢复的排最上面;每条挂起卡片必须显示三个字段,挂起原因、预计恢复时间、下次跟进日期;

超过预计恢复时间仍未恢复的卡片自动标红并置顶。如果看板工具支持筛选视图,可以给日常执行成员默认过滤掉挂起列,但给项目经理和PMO保留全量视图,并且每周至少一次在站会上过一遍挂起列。这样既保证了看板整洁,又保证了挂起任务始终处在有人看的状态。

某项目管理平台和某项目管理工具都可以通过自定义状态和泳道配置实现这个效果,关键在于规则要落进工具配置里,而不是靠人自觉。

核心关键词

读者评论

金
金嘉禾

把挂起当免责状态这个点说透了,我们团队就是挂起原因写“待定”,责任人空着,最后全烂尾。

肖
肖文博

六种触发场景的分类挺实用,之前需求不明确也走挂起,结果挂了两月啥也没推进,应该转需求澄清。

孟
孟星宇

盯阻塞源要变成独立任务这个建议很关键,不然挂起后真没人管上游,等发现时已经来不及了。

董
董宇轩

整改前后超90天占比从28%降到3%,说明盯时长比盯数量有效,我们也在试着压长尾。

陈
陈舒然

挂起和取消混用的问题太真实了,会议室里一句“先挂着”没人拍板,待办列表就越来越长。

文章包含AI辅助创作:挂起管理方法大全:项目成员任务执行风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429216

赞 (0)
飞飞飞飞
延期流程与规范:项目成员任务执行风险控制关键指标
上一篇 13小时前
取消落地方案:项目成员开展任务执行的数据分析案例解析
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
