挂起管理方法大全:项目成员任务执行实操方法落地清单

很多项目经理都遇到过这样的情况:一个任务卡在某个人手里两周没动,问起来对方说"在等接口文档",再问接口文档什么时候能好,回答是"不知道,得等后端排期"。这个任务既不在待办列表里被推进,也没有被正式关闭,就这样悬在半空中。等到月底复盘时大家才发现,它已经静悄悄地拖累了整个里程碑。

我做了八年项目交付,带过十几人到上百人的团队,经历过瀑布、敏捷、混合各种模式。如果要我选一个"最容易被忽视但杀伤力最大"的管理漏洞,答案不是需求变更,不是资源不足,而是挂起管理的缺失。绝大多数团队有任务创建流程、有验收流程,唯独没有"任务暂停"的正式流程。任务被搁置全靠口头传达,恢复全靠记忆,出了问题没人说得清责任在谁。

这篇文章不打算给你一堆名词定义。我想做的是,把"任务挂起"这件事从头到尾拆开,什么信号出现时该挂起、谁来批、记录什么字段、挂起期间怎么盯、什么时候恢复、什么时候该直接关掉。每个环节给你判断标准和操作动作,你可以直接拿去对照自己团队的现状改。

一、核心结论:挂起不是"放着不管",而是一次有条件的主动暂停

先把最重要的一句话放在前面:挂起管理的目的不是让任务"消失",而是让任务"暂停得有理由、有期限、有责任人"。如果一项任务挂起之后,没有任何人知道它为什么停、什么时候能重启、谁负责推动恢复,那这次挂起就是一次管理事故,只是暂时还没爆发而已。

我见过太多团队把"挂起"当成垃圾桶,任务不想做了、做不下去了、优先级降了,统统标记为挂起,然后就没有然后了。半年后翻看项目列表,一堆挂起状态的任务像化石一样躺在那里,没人记得当初为什么停,也没人敢直接删。

所以这篇文章的核心判断是三条:

  • 挂起必须是一个受控流程,不是个人行为。任何成员都有权提出挂起申请,但不能自行决定挂起。
  • 挂起必须附带恢复条件。没有恢复条件的挂起,等于变相取消,只是没人愿意承认。
  • 挂起期间的管理成本,往往被严重低估。一个挂起任务如果没人跟踪,它的隐性成本会随着时间指数级上升。

挂起管理方法大全:项目成员任务执行实操方法落地清单

二、背景与真实场景:挂起任务是怎么一步步变成"僵尸"的

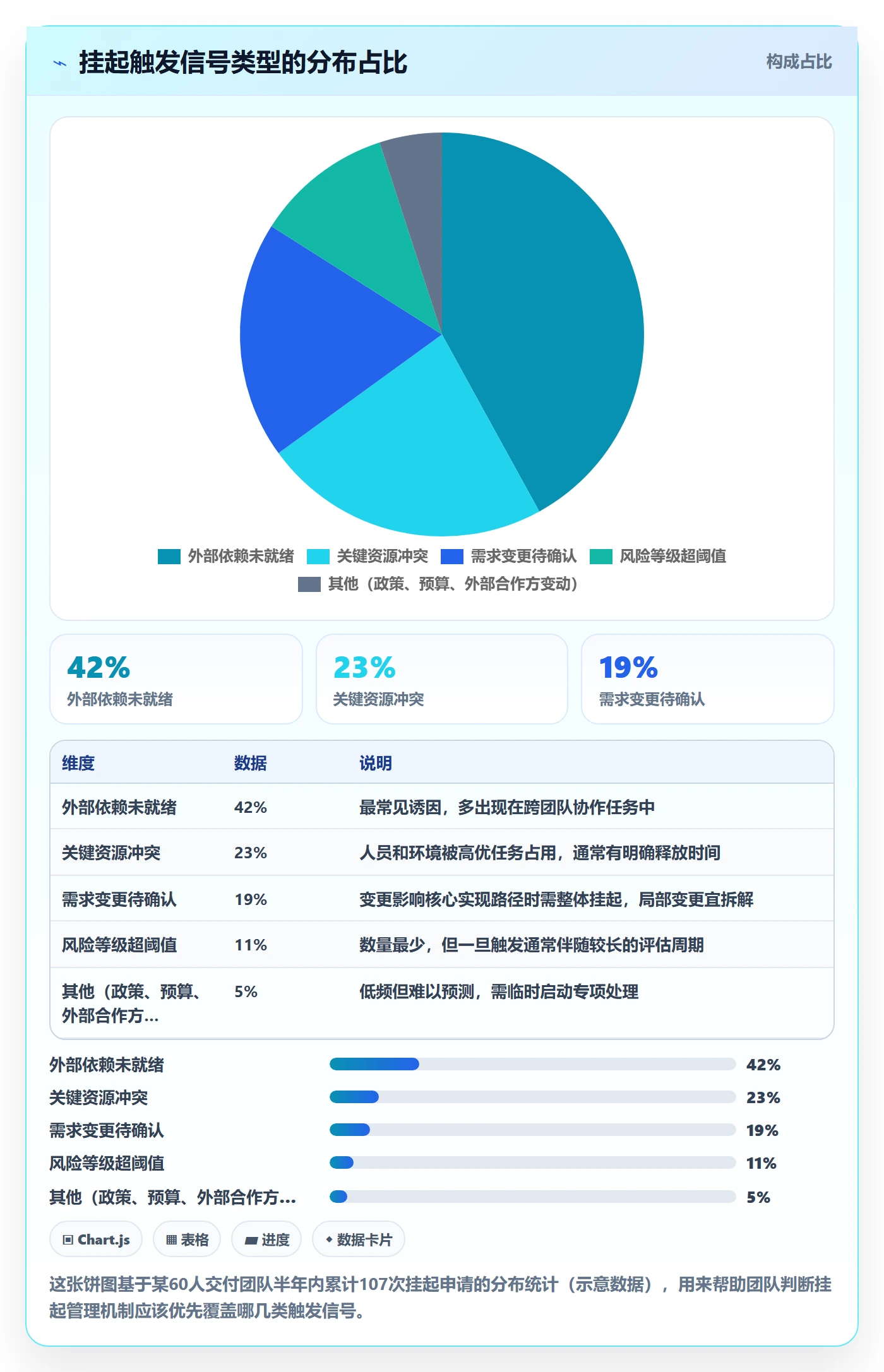

先讲一个我亲身经历的案例。2022年我接手一个企业级数据中台项目,团队规模约60人,分四个交付小组。项目进行到第三个月时,我发现看板上有一个任务已经"挂起"了整整51天。任务本身不复杂,给报表模块接入一个新的权限校验接口。但它挂起的原因链条非常典型:

  1. 任务负责人发现接口依赖另一个团队的基础服务,对方还没开发完,于是申请挂起;
  2. 组长口头同意了,在任务备注里写了一行"等待基础服务";
  3. 两周后基础服务上线,但没人通知任务负责人;
  4. 任务负责人自己也在忙别的,没主动跟;
  5. 又过了三周,报表模块进入联调阶段,这个任务被重新翻出来,发现接口规格已经变了,之前写的代码全部作废。

整个链条里,没有一个人是失职的。问题出在流程缺位:挂起没有正式记录,恢复没有触发机制,规格变更没有同步到挂起任务。这个任务最终多花了约12人天返工,还拖累了报表模块的上线时间三天。

1. 挂起任务失控的三个典型阶段

根据我的观察,挂起任务通常经历三个阶段:

第一阶段是"有序挂起"。任务刚被挂起时,大家都还记得它、知道原因、也大致知道什么时候能恢复。这个阶段是健康的。

第二阶段是"信息衰减"。随着时间推移,相关人陆续调岗、忙别的事,原本清晰的挂起原因变得模糊。这时候如果有人问"这个任务为什么挂着",往往得不到确切答案。

第三阶段是"僵尸化"。任务在系统里挂着,但所有人都默认它已经不存在了。它不占人力,却占用看板空间;它不影响当前进度,却随时可能在某个节点变成炸弹。

挂起管理方法大全:项目成员任务执行实操方法落地清单

2. 为什么大多数团队没有正式的挂起流程

我觉得原因有三层。第一层是认知问题:很多人默认挂起是"临时状态",不值得专门设计流程。第二层是工具惯性:大多数项目管理工具的状态机只有"待办,进行中,完成"三个核心状态,挂起往往被塞进"进行中"里,或者干脆用标签代替,缺乏独立的流转规则。第三层是责任模糊:挂起是执行人提的,但批准权、监督权、恢复权分散在不同角色手里,没人对"挂起任务的最终去向"负责。

这三层原因叠加,结果就是:挂起成了管理灰区,谁都能碰,谁都不负责到底。

三、拆解常见误区:关于挂起管理,你可能一直想错了

在展开具体方法之前,我想先把几个高频误区说清楚。这些误区我自己也踩过,后来才慢慢纠正过来。

1. 误区一:挂起和延期是一回事

很多人把挂起和延期混用,实际上它们的处理逻辑完全不同。延期的本质是"时间变了,工作还在正常轨道上",需要重新排期;挂起的本质是"工作停了,因为某个条件暂时不成立",需要跟踪条件。

维度 挂起 延期 取消 阻塞
工作是否停止 是,完全停止 否,仍在推进 是,永久停止 是,被迫停止
是否需恢复 需要,且需设定条件 不需要,只是时间后移 不需要 需要,但通常不设期限
责任人是否保留 保留 保留 撤销 保留
典型触发 需求待确认、资源冲突 排期调整、优先级变化 需求取消、目标调整 硬性依赖未就绪
管理动作 记录+复审+恢复触发 重新排期 关闭+归档 升级协调

关键区别在是否有明确的恢复条件。挂起一定有恢复条件,延期没有(只是时间推后),取消没有(永久终止),而阻塞虽然也停,但通常是被动的、非计划的。选择哪种处理方式,决定权不在执行人,而在任务的影响范围和决策层级。

2. 误区二:挂起是执行人的个人决定

我见过太多任务,执行人觉得做不下去,自己就把状态改了,连说都没说一声。这种做法在小团队里可能侥幸不出事,但在50人以上的项目里,一定会出问题。

原因很简单:执行人看到的只是自己手里这一个任务,看不到它对整体排期、对其他任务、对里程碑的影响。一个任务挂起,可能牵动三个下游任务、两个交付节点。这种判断必须由更高层级做。

3. 误区三:挂起记录写一句话就够了

"等待接口""待确认需求",这种记录等于没记。半年后你回头看,根本不知道当时等的是什么接口、要确认什么需求、跟谁确认。

一份合格的挂起记录,至少要能回答四个问题:为什么停、什么时候能恢复、谁负责推动、恢复的判断标准是什么。这四个问题答不上来,这条挂起记录就是无效的。

4. 误区四:挂起任务不用盯,等条件成熟自然会恢复

这是最致命的一个误区。挂起任务的恢复,从来不是"自然发生"的,而是需要有人主动盯着恢复条件、主动触发重启。没有复审机制的挂起,100%会演变成僵尸任务,只是时间早晚的问题。

挂起管理方法大全:项目成员任务执行实操方法落地清单

四、专业判断逻辑:挂起管理应该在什么框架下运行

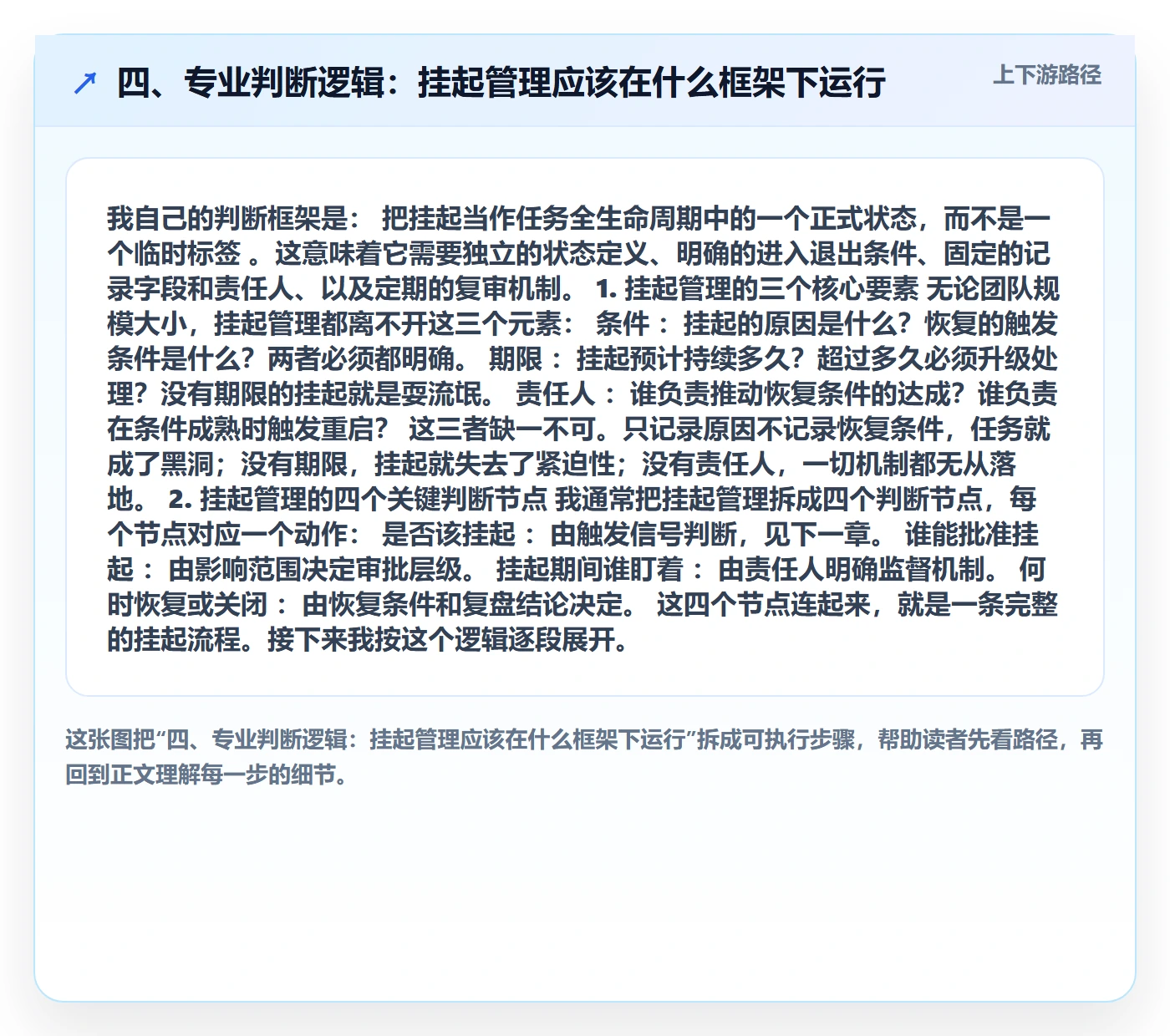

我自己的判断框架是:把挂起当作任务全生命周期中的一个正式状态,而不是一个临时标签。这意味着它需要独立的状态定义、明确的进入退出条件、固定的记录字段和责任人、以及定期的复审机制。

1. 挂起管理的三个核心要素

无论团队规模大小,挂起管理都离不开这三个元素:

  • 条件:挂起的原因是什么?恢复的触发条件是什么?两者必须都明确。
  • 期限:挂起预计持续多久?超过多久必须升级处理?没有期限的挂起就是耍流氓。
  • 责任人:谁负责推动恢复条件的达成?谁负责在条件成熟时触发重启?

这三者缺一不可。只记录原因不记录恢复条件,任务就成了黑洞;没有期限,挂起就失去了紧迫性;没有责任人,一切机制都无从落地。

2. 挂起管理的四个关键判断节点

我通常把挂起管理拆成四个判断节点,每个节点对应一个动作:

  1. 是否该挂起:由触发信号判断,见下一章。
  2. 谁能批准挂起:由影响范围决定审批层级。
  3. 挂起期间谁盯着:由责任人明确监督机制。
  4. 何时恢复或关闭:由恢复条件和复盘结论决定。

这四个节点连起来,就是一条完整的挂起流程。接下来我按这个逻辑逐段展开。

四、专业判断逻辑:挂起管理应该在什么框架下运行

五、挂起触发:什么信号出现时,任务该被挂起

挂起不应该是一个随意动作,而应该由明确的触发信号驱动。我总结了四类最常见、也最需要正式处理的触发信号。

1. 外部依赖未就绪

这是最常见的挂起原因。任务依赖的外部接口、数据、服务、审批没有到位,导致工作无法继续。判断标准是:依赖项是否有明确的交付时间和负责人。

  • 如果依赖方已给出明确的交付时间和里程碑,可以挂起,恢复条件就是依赖交付。
  • 如果依赖方自己都说不清什么时候能好,不应该挂起,应该升级为风险,由项目经理推动协调。
  • 如果依赖已经明确要延期超过一个迭代周期,考虑拆解任务,先做不依赖的部分。

2. 关键资源冲突

任务需要的核心人员、环境、设备被其他更高优先级事项占用,导致当前任务无法推进。判断标准是:资源占用是否有明确的释放时间。

如果释放时间已知,可以挂起;如果释放时间未知,应该按资源冲突升级处理,而不是挂起后放着不管。

3. 需求变更待确认

需求方提出变更,但变更范围和影响还没评估清楚,继续做可能白做。这种情况最考验判断力:不是所有待确认的需求都值得挂起。

我的经验是,如果变更影响的是任务的局部(比如字段展示方式),继续做主体部分、把变更部分单独拆出来等待即可,不需要整体挂起。如果变更影响的是任务的核心实现路径(比如从同步改成异步),必须挂起,否则做多少废多少。

4. 风险等级超过阈值

任务执行过程中暴露出新的风险,风险等级超过团队设定的阈值(比如影响核心功能、涉及合规、涉及数据安全),需要停下来评估。这种情况应该挂起,并同步触发风险评审。

挂起管理方法大全:项目成员任务执行实操方法落地清单

六、挂起评估与审批:谁有权决定、依据什么判断

触发信号只是第一步。真正决定任务是否挂起,需要经过评估和审批。

1. 评估的三个维度

评估挂起申请时,我通常看三个维度:

  • 影响范围:挂起这个任务,会影响哪些下游任务、哪些里程碑、哪些交付节点。
  • 持续时间:预计挂起多久?一周内、一个月内、一个月以上。
  • 替代方案:是否有其他方式可以避免挂起?比如拆解任务、调整实现路径、临时绕过。

这三个维度决定了挂起的审批层级和处理方式。影响范围越大、持续时间越长,审批层级越高。

2. 审批层级设计

影响范围 预计持续时间 建议审批层级 处理方式
仅影响本任务 一周以内 组长 直接挂起,登记台账
影响1-2个下游任务 一周至一个月 项目经理 挂起+调整下游排期
影响里程碑 一个月以上 项目负责人+PMO 挂起+风险登记+里程碑评审
影响多项目/交付线 不确定 PMO+业务负责人 挂起+专项协调+升级决策

小团队(10人以下)可以简化层级,由项目经理直接决策。但即便是小团队,也要保留"评估+登记"两个动作,不能省。

3. 挂起申请应包含的信息清单

我建议每份挂起申请必须包含以下信息。这份清单可以直接用作模板:

  1. 任务名称和唯一编号
  2. 当前负责人
  3. 挂起触发类型(依赖/资源/需求/风险)
  4. 挂起的具体原因描述(不少于30字)
  5. 恢复条件(必须可验证,比如"接口文档评审通过")
  6. 预计挂起时长
  7. 影响范围(下游任务、里程碑)
  8. 挂起期间责任人
  9. 建议复审周期

其中"恢复条件"是最关键的一项,也是最容易写虚的一项。我要求团队写恢复条件时必须可验证,不能写"等对方准备好",要写"等对方接口文档评审通过并发出联调通知"。

六、挂起评估与审批:谁有权决定、依据什么判断

七、挂起记录:让每一次暂停都有据可查

记录是挂起管理的地基。没有记录,后面所有的复审、恢复、复盘都无从谈起。

1. 挂起台账的关键字段

无论用什么工具,挂起台账至少要有以下字段:

字段名 说明 是否必填
任务编号 唯一标识,关联主任务系统 必填
挂起日期 正式批准的日期,非申请日期 必填
触发类型 依赖/资源/需求/风险 必填
挂起原因 不少于30字的具体描述 必填
恢复条件 必须可验证 必填
责任人 推动恢复的人,可以是原负责人 必填
预计恢复时间 一个区间,不是一个点 必填
实际恢复时间 恢复时补填 必填
复审记录 每次复审的时间、结论、调整 必填
关闭原因 恢复/取消/转其他任务 必填

2. 挂起信息的同步机制

台账不是写完就锁进抽屉的。挂起信息必须进入团队的日常同步机制:

  • 每日站会:只报当天有恢复条件变化的挂起任务,没有变化的不用逐一念。
  • 每周周报:列出本周新增挂起、已恢复、超期未恢复的任务。
  • 迭代评审:回顾本迭代挂起任务的恢复情况,评估对迭代目标的影响。

同步的频率和颗粒度,要和团队规模匹配。10人团队用站会+台账就够了,50人以上团队建议增设专门的挂起复审会,每两周一次。

3. 常见误区:只记不跟、只挂不评

我见过最典型的问题就是"记了台账但没人看"。台账变成了摆设,挂起任务还是靠临时想起来处理。记录的价值在于推动复审,不在于存档。所以每份台账都必须绑定一个复审周期,超期未复审的任务自动进入风险清单。

挂起管理方法大全:项目成员任务执行实操方法落地清单

八、挂起期间:任务"停"了,管理不能"停"

这是很多团队最容易忽视的一段。任务挂起之后,大家都松一口气,觉得"问题暂时搁置了"。但实际上,挂起期间的管理动作,直接决定了这个任务是能顺利恢复还是彻底烂尾。

1. 恢复条件的设定与跟踪

恢复条件必须满足两个标准:可验证和可达。"接口文档评审通过"是可验证的,"对方准备好"是不可验证的。"下周能拿到测试环境"是可达的,"等云平台扩容"是不可达的(因为扩容时间不由团队控制)。

设定恢复条件之后,责任人要定期跟踪条件状态。跟踪不是问"好了没",而是核对具体进展,文档评审到哪一步了、测试环境排期到哪天了。

2. 挂起任务的定期复审节奏

我建议的复审节奏是:

  • 预计挂起时长在1周以内的:挂起期间复审1次即可。
  • 预计挂起时长1周至1个月的:每周复审1次。
  • 预计挂起时长超过1个月的:每两周复审1次,并同步给PMO。

复审的内容不是简单问"恢复了没",而是核查三件事:恢复条件是否有变化、预估恢复时间是否还成立、挂起原因是否已经消失或转变。

如果复审发现挂起原因已经不存在了,但任务还没恢复,这说明恢复触发机制失效,需要立刻推动重启。如果复审发现挂起原因变成了另一种问题,需要重新评估,必要时转为其他状态或直接取消。

3. 如何避免挂起任务变成"僵尸任务"

我的经验是设置三个"熔断线":

  1. 时间熔断:挂起超过预计恢复时间50%的,自动升级到项目经理关注清单。
  2. 复审熔断:连续两次复审无进展的,强制召开专项评估会,判断是否取消或重新规划。
  3. 数量熔断:单个迭代内挂起任务超过总数20%的,说明计划质量存在问题,需要复盘排期逻辑。

这三条熔断线不是为了让管理更严格,而是为了让问题尽早暴露,避免拖到不可收拾。

八、挂起期间:任务"停"了,管理不能"停"

九、恢复与关闭:挂起任务的重新激活流程

恢复不是简单地改状态。任务从挂起恢复到进行中,需要重新评估排期、重新确认负责人、重新对齐依赖。

1. 恢复条件满足后的重新排期

恢复时,责任人要完成以下动作:

  1. 确认恢复条件已实际满足(不是"应该满足了")。
  2. 核对任务上下文是否有变化(需求、接口规格、上下游依赖)。
  3. 重新评估工作量,判断是否需要调整排期。
  4. 确认原负责人是否还能承接,如不能则重新指派。
  5. 更新任务状态,同时在挂起台账中记录实际恢复时间和恢复说明。

这五步看起来繁琐,但能避免恢复后返工。我见过太多任务恢复后才发现需求变了、接口改了的案例,多花的时间远超这五步的准备成本。

2. 挂起转关闭的判断标准

不是所有挂起任务都值得恢复。以下情况,挂起应该转为关闭:

  • 挂起原因已经永久消失(比如需求方撤销需求)。
  • 恢复条件不再适用(比如接口方案已经改变,原任务失去意义)。
  • 挂起时长超过半年,且无人推动恢复,也没有明确恢复可能。
  • 任务价值已经被其他任务覆盖,重复执行没有意义。

关闭时必须写明关闭原因,不能悄悄删掉。关闭记录本身就是团队的知识资产,它告诉后来人,当初为什么放弃这个方向。

3. 挂起复盘:从每次暂停中提取改进点

每个季度做一次挂起复盘,看三组数据:

  • 挂起任务的触发类型分布,看哪一类问题反复出现。
  • 挂起任务的平均滞留时间,看管理机制是否有效。
  • 恢复任务的返工率,看恢复流程是否有漏洞。

这三组数据能帮团队定位到排期、协作、需求管理等更深层的改进点。挂起管理的价值不只是处理挂起本身,更在于通过挂起暴露上游问题。

挂起管理方法大全:项目成员任务执行实操方法落地清单

十、敏捷场景下的挂起管理差异

敏捷团队的任务粒度更细、迭代周期更短,挂起管理需要做针对性调整。

1. Scrum中的阻塞处理与挂起的区别

Scrum里有"阻塞(Impediment)"的概念,很多人把它和挂起混用。两者有本质区别:阻塞是被动的,通常在每日站会上暴露;挂起是主动的,需要决策和记录。

阻塞强调"当前无法推进,需要团队协调",通常由Scrum Master推动解决,不需要正式登记。挂起强调"当前不适合推进,需要暂停",必须经过评估和记录。

在具体实践中,一个任务可能先经历"阻塞",如果短期内解决不了,再转为"挂起"。这个转换点应该由团队在Sprint规划时明确。

2. 看板方法中如何可视化挂起任务

看板方法最大的优势是可视化。挂起任务应该有独立的泳道或列,而不是塞进"进行中"或者"待办"里。

我通常建议在看板上设置一个"挂起"列,用不同颜色标记,每张卡片上标注恢复条件。这样每次看板巡检时,挂起任务能第一时间被看到,避免被"淹没"。

如果挂起任务数量较多,可以细分为"短期挂起(一周内)""长期挂起(一周以上)"两列,复审节奏和关注度不同。

3. 迭代内挂起对Sprint目标的影响处理

迭代内出现挂起,直接影响Sprint目标的达成。处理方式有两种:

  • 替代方案:如果挂起任务不是Sprint目标的关键路径,可以拉入低优先级任务填补产能,Sprint目标不变。
  • 目标调整:如果挂起任务直接支撑Sprint目标,需要立刻在迭代评审中提出,重新评估目标可行性,必要时缩减范围。

我见过不少团队在迭代中期悄悄挂起关键任务,然后到迭代末才承认目标达不成,这是最糟糕的处理方式。挂起任务对Sprint目标的影响,必须在挂起审批时就评估清楚,而不是拖到迭代末。

十一、不同情况下的行动建议

前面讲了完整的挂起管理框架。但不同团队、不同规模、不同成熟度,落地方式应该不一样。我按三种典型情况给出建议。

1. 初创小团队(10人以下)

小团队不需要复杂的审批层级,但必须保留三个基本动作:

  1. 挂起必须由项目经理或组长批准,不能个人决定。
  2. 挂起原因和恢复条件必须写进任务备注,一句话也好,但必须写。
  3. 每周站会上花两分钟过一遍挂起任务,确认有没有可以恢复的。

工具上,用一张共享表格就能满足需求,不需要引入专门系统。

2. 成长型团队(10-50人)

这个阶段的团队,任务交叉度高,挂起的影响会放大。建议:

  • 建立独立的挂起台账(可以用共享文档或项目管理工具的独立视图)。
  • 项目经理负责每周复审。
  • 挂起超过两周的任务,进入周报的风险清单。
  • 每季度做一次挂起复盘。

3. 中大型企业团队(50人以上)

这个规模下,挂起管理必须流程化、系统化。我以PingCode为例说明。PingCode主要服务中大型企业及100人以上组织,它的工作项状态机支持自定义状态,可以设置独立的"挂起"状态,并配置进入退出条件。

PingCode的具体做法可以是:在需求、任务、缺陷等工作项上启用"挂起"状态,并设置状态流转规则,只有特定角色(如项目经理)可以把任务置为挂起,置为挂起时必须填写"挂起原因""恢复条件""预计恢复时间"三个必填字段,否则不允许保存。PingCode支持私有化部署,对于把项目数据视为核心资产的中大型企业来说,这一点很关键。

PingCode另外支持Jira平滑迁移,对于已经在Jira上积累了历史数据的团队,可以保留原有工作项结构和字段映射,迁移成本相对可控,也是国产替代场景下比较务实的选择。用PingCode落地挂起管理时,我建议利用它的自动化规则,在挂起任务接近预计恢复时间时自动提醒责任人,超过一定时长自动升级到PMO关注列表,把"人工复审"变成"系统驱动"。

挂起管理方法大全:项目成员任务执行实操方法落地清单

十二、不同情况下的取舍

挂起管理不是越细越好。过度设计会让流程变得繁重,反而拖累效率。以下是我在不同场景下的取舍建议。

1. 审批层级:够用就好,不要层层加码

审批层级的目的是"让判断发生在合适的决策层级",不是"增加审批复杂度"。我见过一些团队,连一个两周内能恢复的小任务都要经过三级审批,结果大家嫌麻烦,干脆不挂起,直接放着不管,事与愿违。

取舍原则:影响范围越小、持续时间越短,审批层级越低。小任务由组长批,影响里程碑的由项目经理批,跨项目的才需要PMO介入。

2. 记录颗粒度:关键字段必填,辅助字段可选

挂起记录不能什么都记,也不能什么都不记。我建议区分核心字段和辅助字段:核心字段(原因、恢复条件、责任人、预计恢复时间)必填,辅助字段(影响范围、建议复审周期)根据任务重要性选填。

如果工具支持字段级必填,把核心字段设置为必填,其他字段留空即可。

3. 复审频率:在"及时"和"成本"之间找平衡

复审频率太高,责任人负担重,容易流于形式;太低,问题暴露不及时。每周复审适合大多数中大型团队,每两周复审适合挂起任务量较大的团队。关键是要在复审时真的核查进展,而不是走过场打卡。

4. 工具选择:能用共享表格解决的,不要上系统

挂起管理的核心是流程,不是工具。10人以下团队用共享表格就够;10-50人可以考虑项目管理工具的自定义状态;50人以上才需要考虑系统化的状态机、自动提醒和跨项目视图。PingCode这类支持自定义工作流和自动化规则的工具,适合规模和管理复杂度都到了一定程度的团队,但小团队强行引入反而增加负担。

5. 恢复标准:宁严勿松

恢复标准上,我倾向于"宁严勿松"。恢复条件必须可验证、必须实际满足、恢复时必须核对上下文。宁可多花半天准备,也不要恢复后返工。返工的时间成本通常远高于恢复前的核对成本。

结语:挂起管理的本质,是让暂停变得可控

回到文章开头那个悬在半空的任务。它的问题不在于"被挂起",而在于挂起之后没有管理,没有人记录、没有人复审、没有人推动恢复。任务没有失败,也没有成功,就这样消失在了项目的灰色地带里。

挂起管理的本质,是把这种灰色地带变成明确的控制点。挂起不可怕,可怕的是挂起之后没人管。只要一个团队能保证每次挂起都有条件、有期限、有责任人、有复审,那么挂起就从"风险"变成了"工具",它让团队可以理性地暂停、有条理地恢复、有依据地放弃。

下一步,我建议你先做一件事:打开团队当前的任务看板,把"进行中"里超过两周没动过的任务挑出来,逐个判断它们是真在进行,还是已经被隐性挂起了。如果是后者,立刻补上挂起记录,写上恢复条件和责任人。光是这一步,就能帮你清理掉一大批"僵尸任务"。

然后,把本文提到的挂起台账字段整理成一张模板,从下一个迭代开始正式启用。不用追求一步到位,先把记录和复审两个动作跑起来,后面的机制可以逐步补全。

常见问题解答(FAQ)

1. 任务挂起和延期、取消到底有什么区别,该怎么选?

我之前带项目的时候,一遇到任务推不动就随手标个‘延期’,结果月底复盘发现一半任务都在延期,根本分不清哪些是真做不了、哪些只是暂时等条件。后来才意识到挂起、延期、取消是三种完全不同的处理方式,选错了会直接影响责任归属和后续排期。

三者的核心区别在于‘任务是否还会继续’以及‘时间承诺是否变化’。挂起是有条件的中断,任务本身仍然有效,只是当前无法推进,通常有明确的恢复条件和责任人,时长不确定;延期是时间承诺被重新设定,任务照常推进,只是截止日期往后挪,交付责任不变;

取消是任务终止,不再进入排期,需要说明终止原因并释放已占用的资源。判断口径可以这样用:如果是外部依赖没到位、关键资源被占用、需求待确认,选挂起;如果是工作量评估偏差、人力不足但方向明确,选延期;如果是需求被砍、目标失效、投入产出不成立,选取消。

实操上建议在任务状态字段里把这三类分开,不要共用一个‘异常’标签,否则后续统计挂起率、延期率时会互相污染,复盘时也说不清问题出在哪。

2. 任务挂起之后,责任到底还算谁的,怎么避免扯皮?

我们团队之前出过一次事,一个开发任务因为等接口方交付被挂起了两周,结果到了交付节点谁都不认账,接口方说需求方没催,需求方说任务已经挂起不归自己管。从那以后我就特别想知道,任务挂起后责任到底怎么划才不会扯皮。

挂起不等于责任转移,原任务负责人仍然是第一责任人,但需要额外指定一个‘恢复条件跟踪人’,两者可以是同一人也可能不同。判断依据是:谁对任务的最终交付负责,谁就是负责人;谁掌握恢复条件的关键信息,谁就是跟踪人。

可执行做法是在挂起记录里至少写清四个字段:挂起原因、恢复条件(要具体到可验证,比如‘接口联调通过’而不是‘等对方搞定’)、跟踪人、下次复审日期。责任不扯皮的关键是让挂起任务有明确的‘唤醒机制’,由跟踪人按复审节奏主动确认条件是否满足,而不是等负责人想起来。

如果恢复条件依赖外部团队,建议在挂起时就把对接人和承诺时间写进台账,并在双方周会上同步,避免口头承诺失效后无人认领。

3. 怎么防止挂起的任务最后变成‘僵尸任务’被彻底遗忘?

我自己就踩过这个坑,一个任务挂起后写进了 backlog,结果三个月后翻出来发现当初的恢复条件早就满足了,但没人知道,白白拖了三个月。所以我特别想搞清楚,有没有一套机制能让挂起任务不被遗忘。

防止僵尸任务的核心是给挂起任务设置‘定期复审’和‘超时升级’两道机制。具体做法:第一,每一条挂起记录都必须有下次复审日期,一般建议按挂起时长分级,短期挂起(一周内)每两天复审一次,中期(一至四周)每周复审一次,长期(一个月以上)每两周复审一次,复审由跟踪人执行,只确认一件事,恢复条件是否已满足。

第二,设置超时升级规则,比如挂起超过三十天仍未恢复,自动升级到项目经理或PMO层面重新评估,判断是继续挂起、转为延期还是直接取消。第三,把挂起清单放进每周站会或周报的固定板块,不要求逐条讨论,但要求逐条可见,让挂起任务始终处在团队视野里。这三步做到位,基本可以杜绝任务挂着挂着就消失的情况。

4. 敏捷或看板场景下,挂起任务应该怎么处理才不影响迭代节奏?

我们团队用敏捷开发,一个任务在 Sprint 中途被挂起,结果既占着迭代容量的统计口径,又没人能动它,Sprint 目标评估全乱了。我一直没想清楚,敏捷节奏下这种中途挂起到底该怎么处理才合理。

敏捷场景下的挂起处理原则是‘快速决策、及时释放、不拖累迭代’。判断口径分两种情况:如果挂起原因在迭代内可以解决,比如等一个当天能拿到的确认,那任务保留在原迭代,但要在看板上单独设一列‘挂起/等待’,并标注恢复条件和跟踪人,站会时优先过这一列;

如果挂起原因短期内无法解决,比如依赖外部团队排期,那就果断把任务移出当前迭代,放回产品待办列表并记录挂起信息,同时重新评估本次迭代的承诺范围,必要时和产品负责人沟通调整 Sprint 目标。关键动作是不要把挂起任务留在‘进行中’列里占位,那会让迭代燃尽图失真。

看板方法下的做法更简单,直接增加一个‘等待’列并设置 WIP 限制,卡片进入等待列时必须写明恢复条件,每周固定时间清理等待列,超过约定时长未恢复的卡片强制拉回评审。

核心关键词

读者评论

杨
杨舒然

文章对挂起任务‘僵尸化’的描述很真实,很多团队确实只有待办、进行中、完成三个状态,挂起全靠标签或口头说,没有审批和复审机制,信息衰减后就没人记得了。

沈
沈诗涵

把挂起和延期、阻塞、取消拆开对比很实用,尤其强调挂起必须有恢复条件和期限。没有这两样,所谓挂起就是变相取消,只是没人敢承认。

姚
姚雅楠

挂起审批层级由影响范围决定这点很关键。执行人只看自己任务,看不到对下游和里程碑的牵动,让他自行决定挂起,在稍大团队里迟早出问题。

文章包含AI辅助创作:挂起管理方法大全:项目成员任务执行实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/428802
