开始怎么做?企业管理者制度设计:任务执行从0到1

2019年我接手过一个47人的交付团队,入职第三天做了一件自认为很聪明的事:把过去两年零散的交付经验整理成一份38页的《项目执行规范》,发到全员群,还配了一段动员。三个月后我做抽查,问团队里5个人同一个问题,「客户提出需求变更,第一步该做什么?」5个人给了5个答案,没有一个人答的是规范里写的那一条。那份文档最后的存在感,是被人截图发到群里当表情包用。

这件事让我彻底改掉了对「制度设计」的理解。很多管理者以为制度是写出来的,其实制度是跑出来的。从0到1阶段,制度设计的唯一目标不是把管理做得周全,而是让一项任务从布置到复盘形成一条能跑通、能复现、能追责的最小闭环。闭环跑不起来,写多厚都是摆设;闭环跑起来了,制度才有资格谈体系化。

下面我把这几年在几十人、上百人、几百人团队里反复验证过的一套启动路径拆开讲:先给结论,再讲场景,然后拆误区、讲判断逻辑、给数据观察与取舍。你如果是刚接手团队的管理者,或者正在从「人盯人」往「规则跑」转型,这篇可以直接照着做。

一、核心结论:从0到1的制度,只需要跑通一条闭环

1. 制度不是文本,是任务的运行规则

先纠正一个最普遍的定义错误。多数人把制度理解成一份文件:考勤制度、报销制度、绩效制度、项目管理规范。但从执行视角看,制度的本质是在特定场景下,对特定角色在特定节点必须做出特定动作的规定。它必须能落到具体的一次任务上,否则就只是文字。

我在做制度诊断时习惯问三个问题:这项规定对应哪个节点的哪个动作?谁负责触发?如果没人做,多久会被发现?三个问题里有一个答不上来,这条规定在从0到1阶段就应该先删掉。因为它只会增加阅读成本,不会增加执行确定性。

2. 从0到1阶段,制度的目标是「可交代」而不是「管得全」

创业期和成熟期的制度目标完全不同。成熟组织的制度追求覆盖全面、边界清晰、风险可控;而从0到1的团队,资源紧张、业务变动快、人员角色边界模糊,追求全面只会带来两个结果:一是没人看,二是看了也没法执行,最后大家绕开制度做事。

我给的判断标准很直白:这套制度是否能让一件事在三天后还能被准确追溯,谁在做、做到哪、卡在哪、下一步谁动。能,就是合格的启动制度;不能,不管你写了多少页,都只是自我安慰。

3. 节点数量必须收敛,五个以内才活得下来

任务执行拆开看,节点其实很多:目标拆解、任务立项、人员分配、资源申请、进度同步、风险预警、变更评审、交付验收、复盘归档。但如果你第一版制度就把这些全写上,执行率大概率低于30%。

我的经验是控制在五个节点以内:来源、下发、追踪、验收、复盘。这五个节点构成一条完整的任务生命周期,缺一个闭环就断,多一个就是负担。等这条线稳定跑了两个月,再往里加细分规则。

开始怎么做?企业管理者制度设计:任务执行从0到1

二、真实场景:制度在什么规模开始失灵

1. 我亲历的三个典型场景

场景一:口头派活的信息衰减。一个20人的团队,负责人在早会上口头交代:「小张,这个客户版本下周要交付,你盯一下。」到交付前一天,负责人问进度,小张说以为只是「盯一下」不用自己开发,实际他理解成协调角色。这类事故我见过不下十次,根因不是态度,是信息在传递过程中主动丢失了语义。

场景二:制度发群里,三天后归零。这是最典型的伪制度。文件发出去的那一刻,管理者的心理任务已经完成了,但组织层面的任务才开始。没有任何一个节点强制要求「读过、用过、反馈过」,制度自然在三天后被日常事务淹没。

场景三:跨部门任务没有接口人。一个需要产品、研发、交付三方配合的客户项目,负责人建了个三人群,但谁也不知道谁该在什么时候给什么。结果每个环节都在等对方,最后靠负责人逐个打电话推进,管理者自己变成了最忙的催办员。

2. 任务信息在传递链条上的衰减,是可以量化的

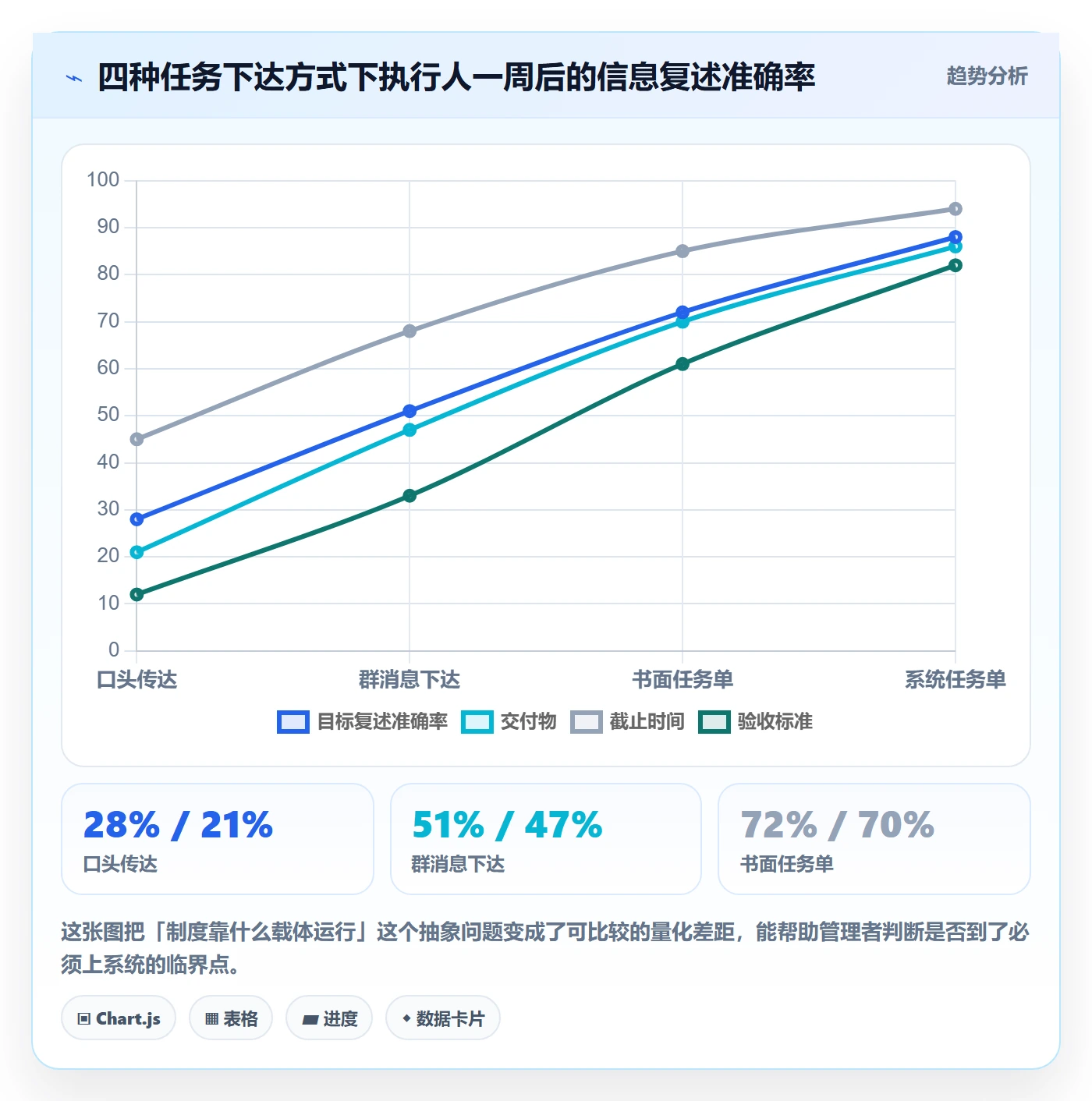

我做过一个粗糙但有用的观察:把同一项任务信息,按「口头传达,群消息,书面任务单,系统任务单」四种方式分别下发,然后在一周后让执行人复述任务的目标、交付物、截止时间、验收标准四项内容,看准确率。

样本量不大,只有几十人次,但规律很稳定:口头传达的完整复述准确率不足三成,群消息能到五成左右,书面任务单能到七成,系统任务单接近九成。衰减不是人的问题,是载体的信息密度问题。你选择什么载体,就决定了信息能保留多少。

开始怎么做?企业管理者制度设计:任务执行从0到1

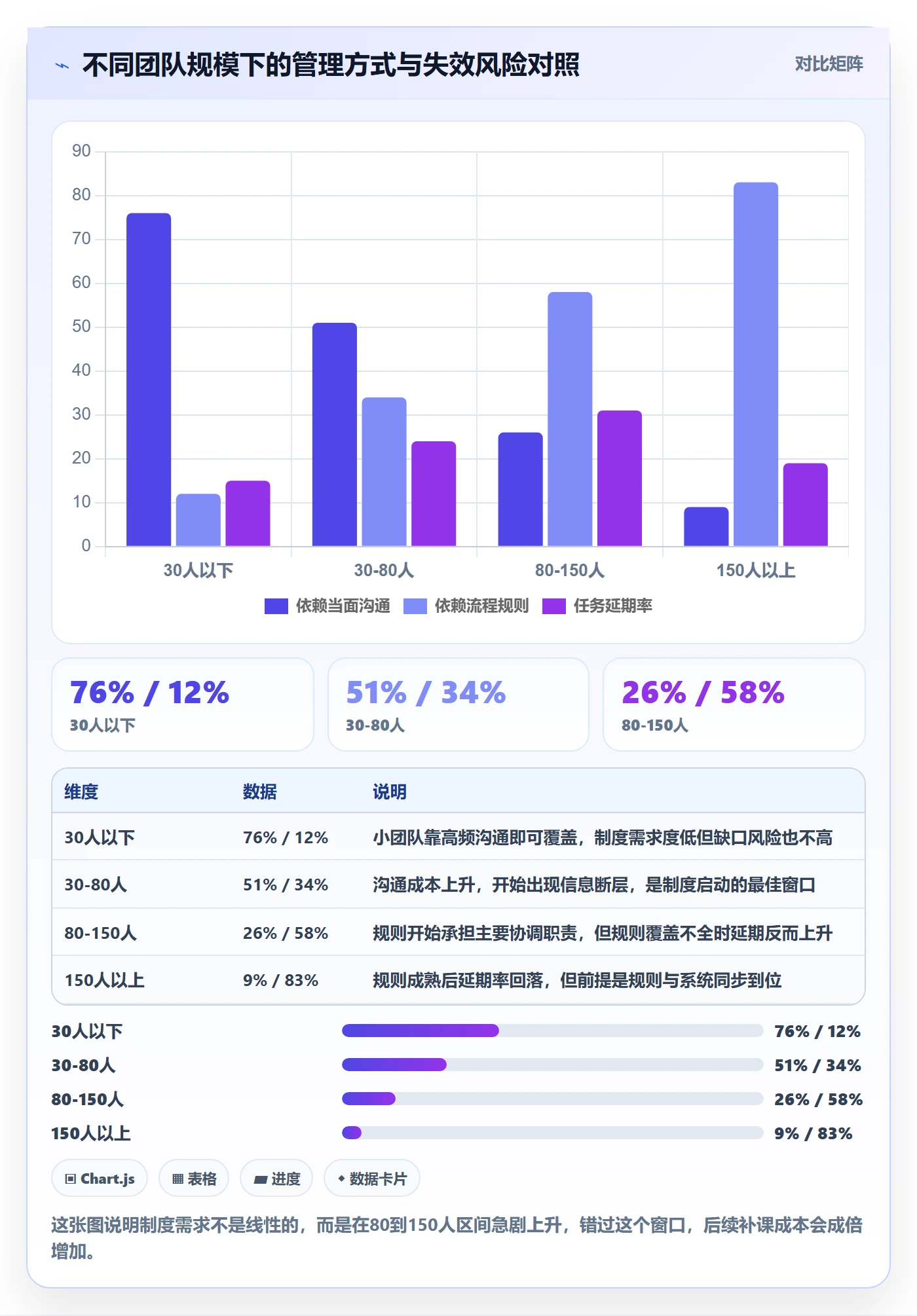

3. 100人是我观察到的管理方式分水岭

这个数字不是理论推演,是我和同行交流时反复对上的一个经验值。团队在30人以下时,负责人靠记忆和当面沟通基本能兜住;30到80人时,中层开始出现,信息要靠会议和文档补位;一旦跨过100人,尤其是出现多产品线、多地域、多项目并行,靠人推的模式会迅速失效。

原因很简单:当并行任务数超过管理者的注意力上限,管理就从「推动」变成了「救火」。这时你需要的不是更强的个人能力,而是让任务在规则里自己流动。

这也是为什么在选择承载制度落地的系统时,我会更关注它是否面向中大型组织的复杂度设计。像 PingCode 这类项目管理平台,主要服务中大型企业及100人以上组织,它的产品逻辑本身就是围绕多项目并行、跨角色协作、过程节点可追溯来搭的,这恰好是100人以上团队的任务执行刚需。

开始怎么做?企业管理者制度设计:任务执行从0到1

三、拆解常见误区:从0到1阶段最容易做错的六件事

1. 误区一:先写厚手册,再谈执行

厚手册的问题不在于内容错,而在于它假设读者会在没有使用场景的情况下主动学习。现实是,人只会在遇到问题时去查规则。所以正确的顺序是:先有任务,再有卡点,再有规则,最后才可能形成手册。逆序操作,手册越厚越容易被搁置。

(1)替代做法:先用一页纸定义五个节点的动作,跑一个月,把真正被反复问的问题补进第二版。

2. 误区二:任务没有唯一责任人

「这个项目你们俩一起负责」是我听到过最危险的管理语句之一。多人负责在心理上等于无人负责,尤其在跨部门任务中,双方都会默认对方会推进。管理学里这叫责任分散,落到执行上就是互相等。

(1)替代做法:每项任务只能有一个第一责任人,协同人可以有多个,但协同人不承担进度兜底责任。

3. 误区三:只考核结果,不跟踪过程节点

很多管理者觉得盯过程是不信任,其实过程节点不是为了监督,是为了在偏差还小的时候发现它。只看结果意味着你只能在交付日当天知道成败,那时已经没有任何补救空间。

(1)替代做法:只对高风险任务设置里程碑检查点,常规任务用周期性同步即可,不必一刀切。

4. 误区四:口头代替书面,会议代替追踪

会议最大的问题是它的产出是「共识感」,而不是「可追溯的结论」。开完会大家点头,散会后各自理解不同,下次开会再对一遍,如此循环。制度要做的是把会议产出的结论固化下来,而不是用会议本身替代制度。

5. 误区五:复盘变成追责

这是我见过最昂贵的错误。一旦复盘会变成找责任人,团队就会在下一次复盘前把所有问题提前藏好。你损失的不是一次复盘,而是未来所有的真实信息。复盘必须只问三件事:目标达成没有、偏差出在哪、下次改什么。

6. 误区六:工具上得比规则早

先买系统再定规则,几乎是必然的浪费。系统本身不产生规则,它只是放大你已有的规则:你有清晰的责任划分,系统就让责任更清晰;你没有,系统就让混乱更可见、更昂贵。顺序应该是规则先跑通一次,再找工具把它固定下来。

开始怎么做?企业管理者制度设计:任务执行从0到1

四、专业判断逻辑:五个节点撑起任务闭环

1. 节点一:任务来源,从目标到任务池,避免随口派活

任务失控的第一个源头往往是来源不清。随口派活的最大问题是它没有优先级依据,也没有归属,最终导致「谁催得急谁的任务先做」。正确做法是先有目标,再有任务池,所有任务从池子里领,而不是从管理者嘴里出。

(1)判断标准:这个任务能不能对应到一个明确的目标或客户承诺?不能,就先不派。

(2)最小工具:一张任务池表格,至少包含来源、目标关联、提出人、提出时间四个字段。

2. 节点二:任务下发,五道关必须过一次

这是从0到1阶段最容易做扎实、也最容易做虚的节点。我的做法是让任务下发必须通过五道关,任何一关过不了,任务就当没派出去。

第一道关,说清目的:为什么做这件事,不做会有什么后果。缺了目的,执行者在遇到取舍时必然做出和你不同的判断。

第二道关,说清结果:交付物是什么、什么标准算完成、优先级如何。这三项说不清,验收一定会吵架。

第三道关,说清边界:权限范围、可动用资源、不能碰的红线。边界不清,执行者要么不敢动,要么乱动。

第四道关,说清节奏:里程碑在哪、多久汇报一次、什么情况必须升级。这决定了你能否在过程中介入。

第五道关,说清支持:管理者能提供什么帮助,遇到什么问题可以找你。这一关最容易被忽略,但它是执行者敢说真话的前提。

实际使用时,我会让管理者在派活后自问一句:「如果三天后我出差,这件事还能不能往前走?」答案是否定的,说明五道关里有漏的。

3. 节点三:过程追踪,看板、例会、异常升级三层

过程追踪不是天天问进度,而是建立三层机制:日常看状态、周期看偏差、异常走升级。日常状态靠看板或任务列表自己更新,周期偏差靠短会同步,只有异常才需要管理者介入。

(1)判断标准:如果管理者每天要花超过半小时问进度,说明追踪机制没有建立起来,你还在用人力替代规则。

4. 节点四:结果验收,验收人、标准、证据三要素

验收最忌讳「感觉差不多」。合格的做法是在任务下发时就把三件事定下来:谁来验收、按什么标准验收、用什么证据证明。这三项在任务开始时定,比在结束时争论便宜十倍。

(1)判断标准:验收结论能不能用一个第三方也能看懂的证据支撑?不能,就说明标准太主观。

5. 节点五:复盘沉淀,把一次经验变成一条规则

复盘的产出不该是一份会议记录,而应该是一条具体规则的增加、修改或删除。一次复盘如果只留下「下次注意」,那这次复盘的价值基本为零。真正有效的复盘,结束时会明确:哪条规则要改、谁来改、什么时候生效。

(1)最小工具:复盘清单三问,目标达成了吗、偏差在哪、下次改什么。

开始怎么做?企业管理者制度设计:任务执行从0到1

开始怎么做?企业管理者制度设计:任务执行从0到1

五、数据观察与案例:制度如何被系统承载

1. 从表格到平台,是制度从0到1的最后一步

前四个节点如果只靠表格和群消息,在30人以内还能撑住。但一旦任务并行数上升到几十项,表格会出现三个致命问题:更新滞后、版本混乱、无法自动触达。这时制度的执行就完全依赖人的自觉,而自觉是最不可靠的变量。

我参与过一次从表格体系迁移到专业项目管理平台的过程,团队规模130人左右,同时推进9个客户交付项目。迁移前,项目状态表每周更新一次,但平均滞后是4.2天;迁移后,状态由执行人在完成任务时同步更新,滞后压缩到半天以内。这个变化带来的直接结果是,管理层的周例会从「确认进度」变成了「处理偏差」。

2. PingCode 在中大型组织任务闭环中的作用

在这个案例里我们选的是 PingCode。选它的理由不是说功能列表最长,而是它的产品定位就是服务中大型企业及100人以上组织,这意味着它默认要处理的是多项目并行、跨角色协作、需求到交付的完整链路,而不是单团队看板。对制度落地来说,这一点非常关键。

(1)任务下发节点,PingCode 能把目的、交付物、验收标准、截止时间固化成任务字段,字段不填就发不出去,这直接解决了五道关里最容易漏的部分。

(2)过程追踪节点,状态流转本身构成规则,任务从待处理到进行中到待验收,每一次流转都留下痕迹,管理者不需要问进度,看状态即可。

(3)复盘沉淀节点,历史任务的字段和评论可以完整回溯,复盘时不必依赖记忆,这是经验能变成规则的前提。

3. 私有化部署与 Jira 平滑迁移的现实考虑

对100人以上的组织,工具选型很少只是功能问题。我在做评估时最先被问到的两个问题,一是数据能不能放在自己机房,二是已有工具链怎么迁移过来。前者涉及合规和客户要求,后者涉及迁移成本和团队适应成本。

PingCode 支持私有化部署,这对有数据合规要求的企业是硬性门槛;同时它支持从 Jira 平滑迁移,意味着已经在用 Jira 的团队可以保留原有的工作项结构和历史数据,迁移过程不会打断正在进行的项目。对正在做国产替代的团队来说,这两个能力组合在一起,实际价值比多几个功能点高得多。

(1)判断标准一:如果你们已经在用 Jira 管理上百个项目,迁移方案能否保留历史数据和工作流结构,是选型的第一道筛子。

(2)判断标准二:如果你们有客户或行业合规要求,是否支持私有化部署,直接决定候选范围。

开始怎么做?企业管理者制度设计:任务执行从0到1

开始怎么做?企业管理者制度设计:任务执行从0到1

六、不同情况下的行动建议

1. 10人以下团队:不要建制度,建习惯

这个阶段最忌讳照搬大公司那一套。10人以内沟通成本极低,你需要的只有三个习惯:任务写下来、截止时间说清楚、完成后回一句。任何超过一页纸的规范,在这个阶段都是过度设计。

(1)具体动作:建一个共享任务清单,只写任务名、负责人、截止时间三项,每天花5分钟对齐。

2. 10到50人团队:启动五节点最小闭环

这是制度启动的最佳窗口。团队已经开始出现信息断层,但还没到必须靠系统支撑的复杂度。你要做的就是把五个节点跑一遍,用最简单的工具,重点验证规则本身是否可行。

(1)具体动作:写一页纸的节点定义,配一张任务执行启动表,先在一个项目上试跑四周。

(2)判断标准:四周后,能否在不问任何人的情况下,从表里看出每个任务的当前状态和下一步动作。

3. 50到200人团队:制度与系统同步推进

这个阶段靠人工维护规则的成本已经超过收益,必须让系统承担状态流转和提醒。建议用一次完整迁移把规则固定下来,而不是先上系统再定规则。

(1)具体动作:选定一个承载平台,把五个节点的字段配置进去,用一个真实项目验证配置是否可执行,再全量推广。

(2)判断标准:管理层能否在不召开临时会议的情况下,随时看到所有项目的风险和进度。

4. 200人以上团队:从任务闭环走向规则治理

这个规模上,你的问题不再是单条闭环能否跑通,而是规则之间会不会互相冲突。这时需要有人专门负责规则的版本管理和冲突排查,通常是 PMO 或运营角色。

(1)具体动作:建立规则变更流程,任何规则调整都要明确生效时间、影响范围和过渡方案。

开始怎么做?企业管理者制度设计:任务执行从0到1

七、不同情况下的取舍

1. 规范化程度与响应速度的取舍

规则越细,可预测性越高,但对变化的响应越慢。从0到1阶段的正确取舍是:对高频、重复、影响结果的事做规范,对低频、探索性的事先放行。不要试图用一套规则覆盖所有任务类型。

(1)判断标准:一件事一个月内重复发生三次以上,就该进制度;只发生一次的,先记在复盘里。

2. 文档数量与更新频率的取舍

我见过很多团队文档堆积如山,但没人知道哪一版是当前的。与其维护十份陈旧文档,不如维护一份持续更新的核心文档。文档的价值不取决于数量,取决于是否被当作唯一事实来源。

3. 通用表格与专业平台的取舍

通用表格的优势是零成本启动、灵活;劣势是缺乏流转控制、无法自动提醒、权限粗糙。专业平台的优势是把规则变成系统约束;劣势是配置成本和学习成本。

(1)判断建议:任务并行数在20项以内,表格足够;超过50项并涉及跨部门协作,就该考虑专业平台。

4. 私有化部署与云服务的取舍

这不是纯技术选择,而是合规、成本、运维能力三者的平衡。有客户数据合规要求的行业,私有化部署通常是硬门槛;没有这类约束的团队,云服务在成本与迭代速度上更优。

(1)判断标准:如果客户合同或行业规范明确要求数据不出内网,私有化部署就不是可选项,而是必选项。这也是很多中大型企业在选型时优先看部署方式的原因。

开始怎么做?企业管理者制度设计:任务执行从0到1

八、结语:先跑通,再优化;先闭环,再体系化

回到2019年那份38页的规范。它失败的真正原因不是内容不好,而是它试图在一次交付里解决两年的问题。从0到1的阶段,管理者最需要克制的冲动就是「一次性把管理做对」。

更现实的做法是:先用五个节点把一项任务跑通,让它从下达到复盘完整走一遍;跑通之后,把这条路径复制到第二个、第三个项目;等到三个以上项目都能用同一套方式跑,制度才真正成立。这时再去谈体系、谈标准化、谈工具平台,才是有根的东西。

(1)今天可以做的:挑一个正在推进的任务,按五道关重新下发一次,把目的、交付物、截止时间、汇报节奏、验收标准写清楚。

(2)本周可以做的:开一次15分钟的任务对齐会,把在做的任务用一张表列出来,确认每项任务的唯一责任人和下一步动作。

(3)本月可以做的:选一个完成的项目做复盘,把复盘结论落成一条具体规则的增改,并记录生效时间。

如果这三步你都能做完,你的团队就已经拥有了从0到1阶段最重要的东西:一条能跑、能查、能改的任务闭环。剩下的体系化,只是在这条闭环上加宽加厚而已。

八、结语:先跑通,再优化;先闭环,再体系化

常见问题解答(FAQ)

1. 从0到1阶段,第一份制度应该先定什么?

我刚带一个七八人的小团队,老板让我把制度搭起来,我一上网就看到各种规章制度大全、员工手册模板,越看越不知道从哪下手。我担心一上来就写考勤、奖惩这些,员工觉得我在管他们,反而把氛围搞僵。

第一份制度不要定考勤和奖惩,先定一项高频任务的执行规则。判断依据是:这件事是否每周都发生、是否多人协作、是否经常因为责任不清返工。比如客户交付、新品上线、月度报表这三类任务,选其中最常出问题的一项,把谁负责、交付什么、什么时候交、找谁验收写清楚,跑通两三周再加下一条。

制度的价值在从0到1阶段是降低沟通成本,不是覆盖所有场景,写得少但每条都有人用,比厚手册没人看强得多。

2. 任务布置下去总是推不动,是员工执行力问题还是制度问题?

我每次开会把任务讲得很清楚,大家也点头说没问题,结果到截止日期一问,要么没做完,要么做的方向不对。我一开始觉得是员工不上心,后来发现好像每次都是这样,就开始怀疑是不是我自己的问题。

多数情况不是执行力问题,而是任务下发时缺少四个要素:唯一负责人、交付物标准、截止时间、汇报节点。可执行的做法是布置任务时过五道关:说清目的(为什么做、不做会怎样)、说清结果(交付物和验收标准)、说清边界(权限和红线)、说清节奏(里程碑和异常升级条件)、说清支持(你能提供什么资源)。

判断依据很简单:如果一项任务有两个以上的人认为自己在负责,或者截止前没有任何中间反馈,那问题出在制度设计,不是态度。

3. 小团队要不要用项目管理工具?还是Excel和群消息就够了?

我们团队不到十个人,有同事推荐用某项目管理工具,也有人说小团队用Excel就行,别搞那么复杂。我自己试过用群消息派活,结果翻聊天记录找任务特别痛苦,但又怕上工具之后大家不愿意更新,最后变成我一个人在维护。

判断标准是任务数量和信息丢失成本,不是团队人数。如果同时并行任务超过十条,或者经常出现‘我以为他说了’‘我没看到消息’这类扯皮,就该上工具。

小团队可以先从一张任务执行启动表开始,字段包括任务名称、目标、唯一负责人、协同人、截止时间、里程碑、汇报频率、验收标准、风险依赖,用某项目管理工具或在线表格承载都行。关键是定更新规则:谁更新、什么时候更新、例会上怎么用。工具本身不解决问题,规则才解决,先跑通一项任务的闭环再铺开。

4. 制度执行一段时间就没人遵守了,怎么让它持续转起来?

我们之前也定过一些流程,刚开始大家还照着做,过了一两个月就慢慢回到老样子,开会变成了走过场,表格也没人填。我不想再重复一次定制度、废制度的循环,想问问怎么让制度真正活下来。

制度靠节奏维持,不靠文本维持。可执行的做法是绑定周节奏:周一任务对齐并更新看板,周三检查异常和风险升级,周五做结果验收加十五分钟复盘,月末做一次制度迭代,删掉没人用的动作。复盘只问三件事:目标达成没有、偏差在哪、下次改什么,不做追责。判断依据是看这张表每周是否有人主动更新、异常是否在截止前就被提出。

如果连续三周没人更新,说明这条制度要么没必要,要么太复杂,应该简化或砍掉,而不是靠反复强调来续命。

核心关键词

读者评论

谢
谢依诺

页规范被当表情包这个细节太真实了,很多管理者把发文件等同于制度落地,其实缺少唯一责任人和追踪节点,再厚的文档也跑不起来。

许
许安

信息衰减那组数据很有启发,口头派活验收标准准确率只有12%,这个量化让我意识到不是员工理解力差,而是载体本身承载不了那么多信息。

武
武雨桐

五个节点收敛到来源、下发、追踪、验收、复盘,这个建议很实操。我团队之前制度失败就是因为节点太多,执行率不到三成,后来砍到四个才真正跑起来。

杜
杜思妍

文章说复盘变追责是最昂贵的错误,这点我深有体会。一旦复盘会变成批斗会,后面听到的全是过滤过的信息,管理者等于自己把眼睛蒙上了。

卢
卢星宇

人是分水岭这个经验值和我们公司情况基本吻合。八九十人时靠人推已经明显吃力,引入系统后任务延期率确实降了,但前提是规则先跑通。

文章包含AI辅助创作:开始怎么做?企业管理者制度设计:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/428011

赞 (0)
飞飞飞飞
取消落地方案:企业管理者开展任务执行的制度设计案例解析
上一篇 7小时前
暂停管理指南:企业管理者如何做好任务执行,制度设计全流程
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
