去年 11 月,我在华东一家做工业设备的制造企业做交付体系复盘。项目组拉出一张表:当年立项的 68 个内部项目里,有 23 个在某个时间点被"暂停"过;其中 9 个卡在暂停状态超过 90 天,最长的一个是 147 天。我问项目经理这 9 个任务现在谁负责,他翻了十分钟台账,最后说:"当时是口头说的,等采购那边给答复,后来就没人提了。"
这个场景我见过太多次。企业里真正拖垮交付的,往往不是任务失败,而是任务以"挂起"的名义进入了无人区,状态还在,责任人模糊,恢复条件没定义,复盘时无从归因。
这篇内容不讲概念,讲我自己经手过的挂起管理落地方法:怎么定义、怎么审批、怎么记录、怎么可视化、怎么巡检、怎么恢复、怎么关闭、怎么用指标复盘,最后给一份可以直接照做的行动清单。文中的数字来自我参与过的项目样本和脱敏后的观察,涉及行业基准的部分我会明确标注为示意数据,你可以对照自己组织的情况做校准。
一、结论先行:挂起管理的核心是"受控暂停",不是"暂停"
先把结论放在前面。绝大多数企业的挂起管理失效,不是因为工具不行,而是因为把挂起当成了一个"状态标签",而不是一套"治理动作"。
1. 挂起的本质是受控暂停,不是终态
挂起和完成、取消最大的区别在于:任务仍然存在,资源承诺可能仍然占用,交付预期可能已经被外部知晓。它是中间状态,必须有出口。
我判断一个组织的挂起管理是否成立,只看一条:每一个处于挂起状态的任务,能不能在 30 秒内回答出"卡在什么条件上、谁在推动这个条件、什么信号出现就该恢复"。答不上来,这个挂起就是失控的。
2. 挂起管理要管的是四个动作,不是一种状态
我在梳理机制时习惯把它拆成四个动作链条,缺一个链条就会漏气:
- 入口动作:谁有权发起挂起、谁审批、依据什么标准批准。
- 留存动作:挂起登记必须写清原因分类、恢复条件、责任人、预计恢复时间、影响范围。
- 巡检动作:日、周、月各有明确的查看对象和输出物,避免"挂起即失联"。
- 出口动作:恢复要重新排优先级,关闭要明确是完成、取消还是拆成新任务。
只做入口不做出口,挂起池就会变成垃圾回收站;只做留存不做巡检,登记表就会变成没人打开的档案。
3. 一条判断主线:没有恢复条件的挂起,等于变相取消
我经常用这句话说服业务负责人:如果恢复条件写不出来,说明这个任务在管理上已经被取消了,只是没人愿意签字。
因为它既不占用执行的注意力,也不再进入交付评估,只会在季度复盘时被翻出来当成"历史遗留问题"。与其让它躺在挂起池里,不如直接走取消流程,把资源和承诺释放掉。

二、背景与真实场景:挂起为什么会变成任务黑洞
要理解挂起管理的必要性,得先看清挂起是怎么在企业里长出来的。它不是设计出来的状态,而是被现实逼出来的状态。
1. 三类高频挂起场景
我梳理过自己参与的项目,挂起的触发场景高度集中在三类:
第一类是等审批。采购要走比价流程、合同要等法务、预算要等财务窗口期。这一类挂起的特点是外部依赖明确,但等待周期不可控。
第二类是等资源。关键人正在做别的项目、测试环境被占用、供应商交付延期。这类挂起最危险的地方在于:它容易被默认为"合理",从而长期不处理。
第三类是等决策。需求方向没定、方案二选一没拍板、上级对优先级有分歧。这类挂起表面上是"开会解决",实际上往往拖得最久。
三类场景的责任主体完全不同。等审批靠的是流程推动,等资源靠的是排期博弈,等决策靠的是升级机制。用同一套办法处理,必然有一类会烂在池子里。
2. 口头挂起为什么最容易失联
我在一家 SaaS 公司看到过一个典型模式:周会上项目经理说"这个任务先放一放,等市场部给数据",会议室里十几个人听到了,会议纪要里写了一句"待市场部提供数据"。三个月后,市场部换了负责人,数据早就给了另一条线,任务还挂在原处。
问题不在沟通,而在于这句话没有落到一个可被系统索引的对象上。会议纪要里的"待办",不会出现在任何人的任务列表里,也不会触发任何提醒。
我把这种现象称为"责任漂移":挂起发生的那一刻责任还在,随着人员、优先级、组织架构的变化,责任一点点漂走,直到没人认领。
3. 规模不同,挂起的痛点也不同
50 人以下的团队,挂起通常靠口头管理还能兜住,因为彼此知道对方在干什么。人数超过 100 人、出现跨部门协作之后,信息传递效率会快速下降。
我观察过的一个规律是:当组织内同时并行的活跃任务超过 200 条,靠人脑记忆跟踪挂起状态的成功率会急剧下降。这不是能力问题,是认知负荷问题。

三、拆解六个常见误区:我见过的错误做法
挂起管理做不好,往往不是因为没制度,而是因为制度里藏了这几个错误假设。我按危害程度排序。
1. 误区一:把挂起等同于延期
延期有明确的新日期,挂起只有一个条件。这两者的管理动作完全不同。把挂起写成"延期到下个月",本质是给不出恢复条件时的一种逃避。
后果是任务在系统里有了新截止日期,看起来一切正常,但实际卡点没解决,到了下个月再延期一次。我在一家企业见过同一个任务连续延期 5 次,最终被识别出来时,原始需求已经失效。
2. 误区二:把挂起当成"搁置",不设恢复条件
没有恢复条件的挂起,恢复时间取决于"什么时候想起来"。这是挂起池积压的头号原因。
正确的写法是把条件写成可观察的信号,例如"采购订单进入系统且供应商确认交期",而不是"等采购搞定"。前者能被系统抓取,后者只能靠人记。
3. 误区三:所有人都有权挂起,没人有权批准
权限不清会导致两种极端:一是任何人随手就能挂起,挂起量虚高;二是没人敢批准,任务明明卡死了还挂在"进行中"。
我的建议是按影响面分级授权:不涉及外部承诺的任务,任务负责人可自主挂起;涉及交付承诺、预算、跨部门资源的,必须由上一级或项目办公室批准。
4. 误区四:挂起任务留在原泳道,被正常任务淹没
这是我在看板上看到最多的问题。挂起任务和进行中任务混在同一个列表里,视觉上没有区分,站会扫一眼就滑过去了。
解决办法是把挂起任务单独抽成一个区域,我一直叫它"挂起池"。它不是一个额外的负担,而是一个强制曝光机制。
5. 误区五:只在站会上问"有没有卡住的"
这个问题问不出真话。一是因为回答者担心暴露自己的问题,二是因为很多人真的想不起来自己手里有哪些挂起任务。
有效的做法不是问,而是把挂起清单直接投到屏幕上,逐条过。看到具体任务名和天数,讨论才会发生。
6. 误区六:只统计挂起数量,不统计挂起时长和重复挂起
挂起数量是一个滞后指标,它只能在事情已经变糟之后告诉你。真正有预警价值的是挂起时长分布和重复挂起率。
一个任务在一个季度内被挂起三次,这本身就是流程缺陷的信号,而不是任务本身的属性。

四、专业判断逻辑:哪些任务能挂,哪些不能挂
挂起审批最容易走两个极端:要么一律批准,要么一律不批。我倾向于用四个维度做结构化判断,而不是凭感觉。
1. 四维判断法:可逆性、影响面、恢复成本、外部承诺
可逆性指的是暂停之后能不能回到原状态。已经签了合同、已经采购了物料、已经对外发布的任务,可逆性差,挂起要极其谨慎。
影响面指的是这条任务卡住会连带影响多少其他任务。处于关键路径上的任务,挂起一天可能造成下游三天的等待。
恢复成本指的是重新启动需要多少重新对齐、重新培训、重新准备。恢复成本高的任务,尽量推迟挂起决定,或者拆出一段可交付的中间成果再挂。
外部承诺指的是是否已经对客户、合作伙伴、监管方做出承诺。有外部承诺的任务,挂起前必须同步外部沟通方案。
2. 我建议列入红线的四类任务
以下四类任务,我建议在企业制度里明确为"原则上不挂起,如需挂起必须上升一级审批":
- 安全与合规相关任务。涉及生产安全、数据合规、资质审查的任务,挂起会直接产生风险敞口。
- 已有外部交付承诺的任务。除非同步启动客户沟通和合同变更流程。
- 关键路径上的任务。挂起会导致整个项目里程碑后移的。
- 已投入大量沉没成本且临近收口阶段的任务。挂起的重新启动成本往往高于继续推进。
3. 审批权限怎么定:按影响面分级
我通常建议设三档:
- A 档(自主):仅影响本团队、无外部承诺、预计恢复时间在 2 周内,任务负责人可自主挂起并登记。
- B 档(上级审批):涉及跨团队资源、影响里程碑、预计挂起超过 2 周,需要部门负责人审批。
- C 档(项目办公室或决策层审批):涉及外部承诺、关键路径、预算额度,需要项目办公室或对应决策层审批,并同步影响评估。

五、合规挂起的五要素与登记字段设计
判断可以挂之后,接下来是留痕。我的经验是:登记字段的设计质量,直接决定后续巡检和复盘的成本。
1. 五要素:原因、恢复条件、责任人、预计恢复时间、审批人
这五项缺一不可,我在所有项目里都用同一套要求:
- 原因分类:从预设枚举里选,不要自由填写,否则后期无法统计。
- 恢复条件:写成可观察、可判断的信号,最好带触发人。
- 责任人:指的是"负责推动恢复条件达成的人",不一定是原任务负责人。
- 预计恢复时间:可以是区间,但必须有,否则无法做超期预警。
- 审批人:与影响面分级对应,留下审批记录。
除五要素之外,我还建议追加两个字段:影响范围(影响到哪些任务、哪个里程碑、哪个客户)和替代方案(挂起期间是否有降级路径)。这两个字段在跨部门沟通时价值极高。
2. 一张挂起登记表的字段结构
下面是我在项目里常用的一份字段结构,可以直接照搬到项目管理平台的表单或工作流里:
{
"task_id": "PRJ-2024-0137",
"task_name": "产线数据采集网关联调",
"suspend_type": "依赖型挂起",
"suspend_reason": "等供应商固件版本确认",
"recover_condition": "供应商邮件确认固件 v2.3 发布且提供测试包",
"recover_trigger_owner": "张工(硬件组)",
"owner": "李工(软件组)",
"expect_recover_date": "2024-07-15",
"max_suspend_days": 30,
"impact_scope": ["里程碑 M3", "客户 A 现场验收"],
"fallback_plan": "启用旧版本固件做功能验证,性能指标延后复测",
"approver": "项目办公室",
"approval_level": "B",
"suspend_start": "2024-06-18",
"review_cycle": "每周三周会过一遍"
}
这份结构的重点不在字段多,而在于每个字段都能被机器读取和报警。expect_recover_date 和 max_suspend_days 决定了什么时候该弹出提醒;recover_trigger_owner 决定了找谁;impact_scope 决定了升级到哪一层。
3. 字段完整度和恢复效率的关系
我在两个团队里做过对照观察:A 组使用自由文本填写挂起说明,B 组强制填写结构化字段。三个月后,B 组挂起任务的平均滞留时间明显更短,重复挂起率也更低。
原因很简单:结构化字段让"想清楚"变成了流程的一部分。写不出恢复条件的人,会在填写那一刻就意识到这个挂起不成立。

六、分类治理:五类挂起,五种动作
把所有挂起放在一个池子里统一处理,效率很低,因为它们需要的动作完全不同。我习惯分成五类,每类配一套默认动作。
1. 策略性挂起:主动选择不做
这类挂起是管理者主动决定的,比如"这个需求先放一放,等 Q3 再说"。它的特点是原因在内部,恢复条件通常是时间窗口或战略优先级变化。
治理动作:明确决策人,写清重启的触发信号,并设置季度回顾。最忌讳的是用策略性挂起掩盖资源不足。
2. 资源性挂起:人、环境、预算不够
这类挂起的本质是排期冲突。它的恢复条件通常是"某个资源释放出来"。
治理动作:把它纳入资源排期视图,而不是任务视图。我建议这一类的责任人默认是资源调度方,而不是任务负责人,否则任务负责人只能干等。
3. 依赖型挂起:等上游交付
跨团队或跨供应商的依赖。这类挂起最容易扯皮,因为双方都认为责任在对方。
治理动作:把依赖关系显性化,设置交付承诺时间,并在上游任务上同步标注下游等待方。让上游知道有人在等,本身就是一种推动力。
4. 决策型挂起:等拍板
这类挂起的时间往往花在"约一个能拍板的人"。它是五类里平均滞留时间最长的。
治理动作:设置决策超时升级规则。比如挂起超过 5 个工作日必须有决策会议,超过 10 个工作日上升到上一级。不要让"等决策"变成无限期等待。
5. 外部型挂起:等客户、等监管、等供应商
这类挂起的恢复条件不完全可控。它的风险在于不可预测性。
治理动作:准备降级路径或替代方案,并设置沟通节奏。例如每两周主动同步一次进展,避免被动等待。

七、可视化:把挂起池从任务列表里拆出来
我看过很多看板,问题几乎一样:挂起任务和进行中任务混排,视觉上没有区分,站会时自然被跳过。解决顺序应该是先改结构,再谈工具。
1. 看板列怎么设
我建议至少拆出五个列,让挂起状态有明确的生命周期:
- 待挂起:已提交申请,等待审批。
- 已挂起:审批通过,正在等待恢复条件。
- 待恢复:恢复条件已触发,等待重新排期。
- 恢复中:已重新进入执行,处于重新对齐阶段。
- 已关闭:完成、取消或拆分为新任务。
这五列的价值在于把"挂起"从名词变成了动词序列。团队能看到一个任务在哪个环节停留,而不是只知道它"被挂起了"。
2. 标签与预警规则
我常用的三类标签:
- 超期标签:当前日期超过预计恢复时间。用于触发巡检。
- 重复挂起标签:同一任务在一个周期内被挂起两次以上。用于触发根因分析。
- 高影响标签:影响外部承诺或关键路径。用于触发升级审批。
这三类标签不需要复杂的算法,只要系统能在字段变化时触发提醒就够用。
3. 工具落地:中大型组织的平台化选择
字段和流程设计好之后,剩下的问题是怎么承载。50 人以下团队用表格加定时提醒就能跑通,但到了 100 人以上、多部门协同、涉及合规和内网环境时,表格会迅速失效。
我参与过的中大型企业选型里,常见诉求集中在三点:能不能自定义工作流和字段、能不能做私有化部署、能不能把研发和项目管理放在同一套体系里。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持自定义工作项类型和状态流,可以把上面那五个列直接配置成工作流节点,并给字段设置自动提醒。
对于已经用 Jira 多年的团队,迁移成本是绕不开的现实问题。PingCode 支持私有化部署,也支持 Jira 平滑迁移,这在国内的国产替代场景里是一个实际优势,尤其是数据不能出内网、又不想推倒重来的组织。
需要提醒的是,工具解决的是"承载"问题,不是"治理"问题。我见过把状态配得很漂亮但没有恢复条件的挂起池,结果只是让积压变得更整齐。

八、巡检机制:日、周、月各看什么
挂起管理最怕的不是没人管,而是所有人都以为别人在管。巡检机制的作用是把"以为"变成"确认"。
1. 日站会:只看阻塞和异常
日站会不适合逐条过挂起任务,会严重拖慢节奏。我建议只看两类:当日新增挂起和当日触发的恢复条件。
每次控制在 5 分钟以内,输出物是"今日需要推动的恢复条件清单",指定到人。
2. 周恢复评审:逐条过挂起池
这是核心机制。我建议固定每周一次,参与人包括所有挂起任务的责任人和审批人,逐条过三个问题:
- 恢复条件是否发生变化?
- 责任人是否需要调整?
- 是否需要升级或调整优先级?
输出物是更新后的挂起池状态,以及本周需要升级的任务清单。会议时长控制在 30 分钟以内,超过 15 条挂起任务就分批处理。
3. 月度复盘:看机制不看个案
月度复盘不讨论单个任务为什么卡住,而是看机制层面:挂起原因分布是否变化、哪类挂起的滞留时间在变长、重复挂起是否集中在某几个环节。
输出物是下个月的一项机制改进动作。一个月只改一件事,比一次改十件更容易落地。

九、恢复与关闭:从挂起重新进入执行
很多人以为恢复就是"把状态改回进行中"。真正做过交付的人知道,恢复往往比新启动一个任务更麻烦。
1. 恢复前必须确认的三个前提
前提一:恢复条件真的达成了。不是"看起来快好了",而是条件本身已被验证。我在项目里见过因为误判条件达成而提前恢复,结果重新卡住,反而多花了两周。
前提二:资源和优先级仍然成立。挂起一个月后,原来的执行人可能已经在做别的项目,原来的优先级可能已经变化。恢复前必须重新确认。
前提三:外部承诺是否需要重新沟通。如果挂起期间交付日期已经变化,恢复时必须同步更新对外口径。
2. 优先级重排与变更通知
我的做法是在恢复流程里加一步"重排确认":把恢复任务和其他在办任务放在一起重新排序,明确它在当前队列中的位置。
这一步经常被跳过,结果就是恢复后的任务被塞进已经排满的队列,执行人只能两头应付,最后还是拖。
变更通知的对象至少包括三类:直接执行人、下游依赖方、以及外部相关方(如果有承诺)。
3. 关闭标准:完成、取消还是拆成新任务
挂起任务最终必须有一个出口,我通常设三条路径:
- 完成关闭:恢复条件达成并交付,走正常验收流程。
- 取消关闭:需求失效、优先级被替代,走取消审批,释放资源承诺。
- 拆分关闭:原任务过大,拆成新的任务重新立项。
第三条最容易被忽略。很多"永久挂起"的任务,本质上是范围过大、无法整体恢复,拆开之后反而能推进一部分。

十、指标与复盘:让挂起管理可衡量
没有指标的管理,最后都会退化成靠人盯。但指标选错,会让团队把精力花在刷数字上。
1. 我常用的五个指标
挂起时长中位数。比平均值更稳,不容易被少数长尾任务扭曲。它反映的是典型任务的等待体验。
按期恢复率。在预计恢复时间内真正恢复的比例。它直接检验恢复条件写得准不准。
挂起积压量。当前处于挂起状态的任务总数,以及其中超过 30 天的比例。
原因分布变化。不是看某一类多不多,而是看结构有没有变化。决策型挂起占比上升,通常意味着组织决策效率在下降。
重复挂起率。同一任务在周期内挂起两次以上的比例。这是流程缺陷最直接的信号。
2. 月度复盘怎么开
我建议固定四步:
- 先看趋势,不看个案。挂起时长、积压量、重复挂起率三条曲线的方向比具体数字更重要。
- 再看结构。哪一类挂起在变长,集中在哪些环节、哪些团队。
- 然后挑一个最值得改的点,做根因分析。一次只改一个。
- 最后确认改进动作的责任人和验证方式。
整个会议控制在 60 分钟以内。超过这个时长,讨论通常会滑向个案追责。

十一、落地清单:管理者可直接照做的 12 步
前面讲的是判断逻辑,这一节是可以直接执行的清单。我按"先定规则、再建机制、最后跑起来"分三段。
1. 第 1 到 4 步:把规则定下来
- 定义挂起状态。明确挂起与延期、取消、完成的边界,写进团队工作约定。
- 设置挂起申请入口。不要用聊天工具发起,必须落到有字段的表单或工作项。
- 明确审批权限。按影响面分 A/B/C 三档,写清每档的审批人。
- 统一登记字段。至少包含五要素,加上影响范围和替代方案。
2. 第 5 到 8 步:把机制建起来
- 建立挂起池。在看板或工作流里单独拆出挂起区域,不要和进行中任务混排。
- 设置恢复条件。写成可观察信号,并指定触发责任人。
- 配置超期预警。超过预计恢复时间自动提醒责任人和审批人。
- 设定巡检节奏。日站会看新增和触发,周会逐条过,月度看结构和机制。
3. 第 9 到 12 步:让它真正跑起来
- 恢复时重排优先级。不要在旧队列里直接插队,要重新评估位置。
- 关闭时明确路径。完成、取消还是拆分,三选一,不留悬空。
- 每月看五个指标。时长中位数、按期恢复率、积压量、原因分布、重复挂起率。
- 每月只改一个机制。选最值得改的点做根因分析和验证。
如果只能先做三件事,我会选第 1 步、第 5 步和第 8 步:定义清楚、单独成池、周会逐条过。这三步能在两周内看到明显变化。
十二、不同情况下的行动建议
同样的方法用在不同组织里,落点完全不同。我按规模和协作复杂度给三套建议。
1. 100 人以下、单业务线团队
这类团队的核心问题是流程不能太重。我的建议是只做最小闭环:一张挂起登记表、一个每周固定的 20 分钟挂起过会、一个超期提醒。
不需要专门的挂起池看板,也不需要复杂的分级审批。重点是让挂起这件事被记录下来,并且每周有人过。
2. 100 人以上、多部门协作的组织
这个规模开始出现结构性问题:挂起任务跨团队、责任边界模糊、决策链条变长。建议做三件事:分级审批、单独挂起池、周恢复评审机制。
如果团队同时在管理多个项目和研发任务,用一体化平台的收益会明显大于用表格加聊天工具。像前面提到的 PingCode 这类主要面向中大型企业的平台,能把工作项状态、字段提醒和看板视图放在同一套体系里,减少信息在多个工具间搬运的损耗。
3. 涉及合规、内网、外部承诺的组织
这类组织优先考虑两件事:数据边界和审计留痕。
挂起记录本身可能成为合规证据链的一部分,所以字段设计和审批记录必须可追溯。这也是很多中大型企业在选型时优先考虑支持私有化部署的产品的原因,数据不出内网,同时保留完整的状态变更历史。
十三、不同情况下的取舍
方法没有绝对正确,只有适配。下面是我在这些年做过的几组权衡,写出来供你对照。
1. 流程严格度与执行速度的取舍
审批层级越多,挂起越规范,但发起挂起的心理成本也越高。结果是有些任务该挂不挂,硬撑在"进行中",实际早就停了。
我的取舍是:降低发起门槛,提高留痕要求。任何人都可以提交挂起申请,但必须填满五要素;审批只在影响面达到阈值时才介入。这样既保持流动,又不失控。
2. 挂起池规模与巡检成本的取舍
挂起池越大,单次巡检越耗时。有些团队为了让池子好看,会把任务强行"恢复"或"取消",实际上是掩盖问题。
我的取舍是:允许池子大,但必须分类分层。高影响挂起每周过,低影响挂起每两周批量过。不要为了数字好看牺牲信息真实性。
3. 工具投入与机制建设的取舍
工具能降低执行成本,但不能替代规则设计。我见过先买工具再想规则的团队,最后把工具用成了一张更贵的表格。
我的取舍是:先把字段和流程写清楚,再决定用表格还是用平台。如果组织超过 100 人、有多地协作或需要私有化部署,直接上平台更划算;如果是小团队,先用表格验证三周,再决定要不要迁移。
十四、高频问题
1. 挂起任务太多,巡检不过来怎么办?
先分类,不要平均用力。把影响外部承诺和关键路径的挂起单独拉出来,每周过;其余按原因分类,每两周批量过。
如果总数超过 50 条,说明不是巡检问题,而是关闭机制缺失。先做一轮集中清理,把失效任务走取消流程。
2. 员工不主动报告挂起怎么办?
先排查两件事:报告挂起会不会被当作能力问题,以及报告之后有没有人真的帮忙推动。如果两者都存在,任何激励都不会有效。
我的做法是把"及时报告挂起"写进正向评价维度,同时明确管理者的责任是推动恢复条件,而不是追责。让报告挂起变成一件安全且有用的事。
3. 跨部门不配合恢复怎么办?
大多数跨部门不配合,本质是优先级冲突,不是态度问题。先确认对方当前在做的事,再判断我方的任务在他的队列里排第几。
如果确实应该优先,就走升级机制,把冲突放到能决策的层级去解决,而不是在群里反复催。
4. 工具不支持独立的挂起状态怎么办?
可以先做替代方案:用标签加视图筛选模拟挂起池,用自定义字段记录恢复条件和预计恢复时间,用定时查询做超期提醒。
但要清楚这只是一种过渡。当挂起任务经常超过 20 条,替代方案的维护成本会快速上升。这时值得评估一次平台能力,重点看是否支持自定义工作流、字段级提醒和私有化部署。
5. 挂起任务应不应该算进绩效考核?
我倾向于不直接算进执行人的绩效,但要把挂起时长和恢复及时性算进管理者的过程指标。
原因是执行人往往无法决定恢复条件何时达成,把不可控因素算到他头上,只会让所有人隐藏挂起。
十五、结语:挂起是受控暂停,不是拖延的遮羞布
回到最开始那家企业。后来我们做了一次集中清理:23 个被暂停过的项目里,8 个走了取消流程,4 个被拆成可推进的子任务,剩下的重新定义了恢复条件和责任人。三个月后,它们的平均滞留时间从 47 天降到了 19 天左右。
变化的关键不在于用了什么工具,而在于每一个挂起都必须回答"卡在什么条件上、谁来推动、什么信号出现就恢复"。答不上来的,就不该以挂起的名义留在系统里。
我常跟管理者说一句话:挂起管理不是为了让任务停下来更体面,而是为了让任务停下来之后还能被找回来。挂起是受控暂停,不是拖延的遮羞布。
如果你准备开始做,我的建议是从一个最小的动作起步:找一个你手上正在挂起的任务,试着写出它的恢复条件、触发责任人和预计恢复时间。如果三分钟内能写完,说明你的团队已经有基础;如果写不出来,那这个任务就是最好的起点。
下一步可以按这个顺序推进:先用一周时间把现有挂起任务全部登记一遍,看清真实规模和原因分布;再用两周把周四的恢复评审固定下来;等机制跑顺了,再考虑用平台把字段提醒和挂起池固化下来。先跑起来,再优化。
常见问题解答(FAQ)
1. 任务挂起后总是没人跟进,怎么防止挂起任务变成黑洞?
我之前带过一个跨部门项目,有个模块因为等法务审批被挂起,结果两个月后客户催进度我才发现这个任务还停在那里,中间没有任何人提醒过我。我就在想,是不是我们缺少一种机制,让挂起任务不会因为‘暂时不动’就彻底消失。
核心做法是把挂起任务从普通待办里物理隔离出来,单独建一个挂起池视图,而不是让它混在任务列表里靠人记忆。具体操作上,每条挂起任务必须写入五项字段:挂起原因、恢复触发条件、当前责任人、预计恢复时间、审批人。看板列建议设为待挂起、已挂起、待恢复、恢复中、已关闭五列,挂起超过预计恢复时间就自动打超期标签。
巡检节奏上,日站会只看新增阻塞和当天到期恢复项,周会逐条过已挂起任务的恢复条件是否变化,月度复盘看挂起时长和积压量。判断依据很简单:如果一条挂起任务在三周内没有任何人主动提及,说明它没有被纳入巡检范围,而不是说明它不重要。
2. 挂起和延期到底有什么区别,为什么不能混着用?
我们团队之前一直把‘先放一放’和‘推迟到下个版本’都叫挂起,后来发现统计交付率的时候根本算不清楚,有的任务其实已经重新排期了,有的还在等外部条件。我就很困惑,这两个状态如果不分开,会不会影响后面的资源分配和承诺。
挂起是受控暂停,前提是任务暂时不能推进但未来可能恢复,恢复条件由外部因素决定,比如等审批、等依赖方交付、等预算批复;延期是主动重新排期,有明确的新时间点,责任和资源仍然挂在原任务上。两者最大的区别在于恢复条件由谁判断:挂起的恢复条件通常不在本团队手里,延期的恢复条件就是到点开工。
混用会导致两个后果,一是资源占用算不准,挂起任务是否释放人力说不清;二是交付承诺失真,延期任务被当成挂起就可以不计入近期排期。落地时建议在任务状态里把挂起、延期、取消、完成四个状态分开,延期必须填新截止日期,挂起必须填恢复触发条件,两者不能互相替代。
3. 跨部门任务被挂起,对方不配合恢复怎么办?
我遇到过好几次,任务卡在等另一个部门提供数据或者接口,我在群里催了几次都没人回,最后只能往上汇报,但领导问我要具体卡在哪一步、卡了多久,我又拿不出完整记录。我特别想知道,有没有办法在不撕破脸的前提下推动恢复。
关键不是催人,而是让升级有依据、有节奏。第一步是在挂起时就写清恢复条件,比如‘需XX部门在X月X日前提供接口文档’,并让对接人确认,而不是单方面登记。第二步是设置巡检提醒,到达预计恢复时间前两天自动提醒对接人和你,形成书面记录而不是口头催办。
第三步是设置升级阈值,比如超过约定恢复时间三天仍未响应,就按影响程度升级到双方主管,升级时带上挂起时长、影响的任务数、是否在关键路径上这三项数据。跨部门不配合往往不是因为不愿意,而是对方优先级里没有这件事,你要做的是把这件事的影响翻译成对方主管能感知的交付风险,而不是反复在群里刷消息。
4. 挂起管理要做复盘,应该看哪几个指标,没有行业基准值怎么定目标?
我们领导要求月度复盘挂起情况,但我翻了一圈没找到什么行业平均挂起率之类的参考数据,又不想随便编一个数字糊弄。我想知道,在没有外部基准的情况下,复盘到底该看什么、怎么判断好坏。
没有可靠的行业基准值就不要编,正确做法是先用自己团队的历史数据建立基线,再看趋势而不是看绝对值。建议至少跟踪五个指标:挂起任务总数、平均挂起时长、按期恢复率、挂起原因分布、重复挂起次数。
其中按期恢复率等于在预计恢复时间内恢复的任务数除以已挂起任务总数,这个指标反映的是恢复条件设定的准确性,而不是团队执行力。判断好坏的口径可以这样定:如果原因分布里‘等审批’和‘等依赖’占比持续超过六成,说明问题出在流程前置而不是执行端;
如果重复挂起次数高的任务集中在某几个模块,说明恢复条件设得太模糊。月度复盘会建议固定三个问题:本月挂起时长最长的三条任务为什么恢复慢、哪类原因重复出现、下月要修改哪一条规则。目标值用上月数据作为对照,连续两个月改善就是有效,不需要跟外部比。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:企业管理者任务执行实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/427907
读者评论
文中“没有恢复条件的挂起等于变相取消”很真实。我们项目挂起常只写“等采购答复”,没人跟踪,季度复盘才发现卡了90多天。把恢复条件改成可系统抓取的信号,比如“订单进系统且供应商确认交期”,挂起池才不会变黑洞。
三档审批权限有借鉴意义。以前任何人都能口头挂起,导致挂起量虚高、责任模糊。按影响面分A/B/C档,并把挂起任务单独放一个池子强制曝光,站会逐条过,比只问“有没有卡住”有效得多。
关键路径任务挂起必须评估下游影响。我们曾因一个接口任务等决策挂起,测试和前端空等两周。四维判断法里可逆性和恢复成本很实用,尤其已投入大、临近收口的不该轻易挂,否则重启成本更高。
以前只统计挂起数量,觉得池子清空就行。文章提醒挂起时长和重复挂起率才是预警指标。一个任务季度内挂三次,说明流程有缺陷,不是任务属性。建议季度复盘看时长分布,别等集中爆发。

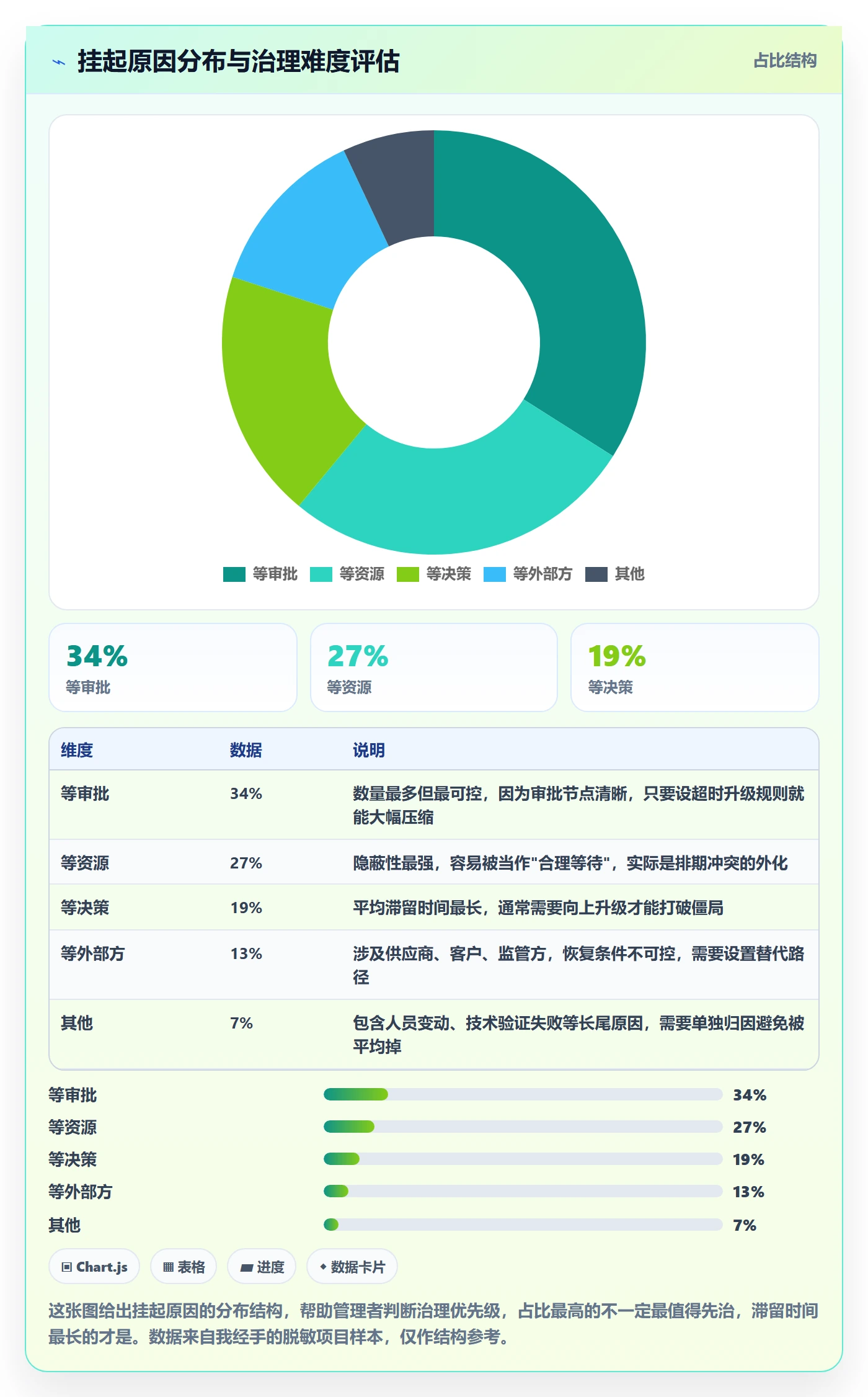

等审批、等资源、等决策的治理动作完全不同:审批靠超时升级,资源靠排期博弈,决策靠升级机制。用同一套办法必有一类烂在池子里。占比最高的不一定先治,滞留最长的才该优先处理。
