挂起管理方法大全:企业管理者任务执行入门指南落地清单

去年秋天我帮一家做工业设备的公司做交付流程诊断,翻他们项目管理系统的挂起任务清单时看到一条记录:任务名"对接供应商ERP接口字段映射",负责人一栏写着已经离职三个月的名字,挂起原因写的是"等对方回复",下次复查日期是空的,最近一次评论停在 82 天前。而这条任务卡着的,是一笔 260 万的尾款验收。项目经理跟我说,他不是没管,是"每周都在问,但每次都说还在等,问多了也不好意思"。

这就是绝大多数团队挂起管理的真实状态:任务被挂起的那一刻是清醒的,被遗忘的那一刻是无意识发生的。

挂起管理这件事,难点从来不在"怎么把任务标成挂起",而在于挂起之后那套让任务还能被系统记住、被人在正确的时间点重新看见的机制。本文不讲空泛的管理口号,我会先给出核心结论和我判断的依据,再拆解常见误区,然后给出六类挂起原因、七步落地 SOP、可直接复制的登记表字段、按团队规模区分的行动建议,以及必须做的取舍判断。全文的案例和数据来自我为客户做流程诊断时的内部抽样记录,涉及行业基准的部分我会明确标注是样本推演还是公开发布的口径,你可以放心引用里面的方法,但要谨慎引用里面的数字。

一、先说结论:挂起管理管的是"恢复条件",不是"暂停动作"

如果你只从这篇文章里带走一句话,我希望是这句:挂起不是任务的暂停键,而是给任务装了一个带触发条件的闹钟。暂停键按下去,任务就脱离视线了;闹钟设好了,任务会在条件满足或超期的那一刻主动跳回你面前。这两者的差别,决定了挂起任务最后是被恢复,还是被遗忘。

1. 挂起管理的准确定义

挂起管理是指:任务在当前阶段无法继续推进,但仍需保留其归属、上下文、责任人和恢复条件,并通过固定的复查与升级机制,确保它在条件具备时被重新激活,或在确认无法恢复时被明确终止的一整套管理动作。这里有几个关键词不能省,保留归属、恢复条件、复查机制、明确终止。少任何一个,挂起就会退化成"扔进抽屉"。

我见过太多团队把"挂起"和"关闭"混着用,结果是任务清单越滚越长,没人敢真关,因为关了怕遗忘,不关又碍眼。这不是执行力问题,是状态定义没做清楚。

2. 一句话判断你的挂起管理是否有效

我给你一个极简的自检标准:随便挑一条当前处于挂起状态的任务,你能否在 30 秒内说出它为什么挂起、谁在等什么、什么时候会重新看它、如果一直等不到该怎么办。五个问题答不全,说明这条任务实际上已经进入黑洞,只是还没被正式宣布而已。

这个标准我在客户现场反复用过,命中率很高。团队里通常只有 20% 到 30% 的挂起任务能完整答上这五个问题,其余的要么缺恢复条件,要么缺复查日期,要么缺升级对象。

3. 本文的适用边界

需要说明的是,本文讨论的是企业经营与项目管理场景下的任务挂起,不是操作系统里的进程挂起,也不是合同领域的条款中止。虽然三者在"暂停但不终止"这个语义上有相似之处,但管理动作完全不同。如果你在搜索引擎里搜到讲进程调度或者合同法的内容,那和本文不是一回事,别混淆。

另外,本文更适合 5 人以上、有跨角色或跨部门协作、交付周期超过两周的团队。如果你是一个人做个人待办,挂起管理的成本可能高于收益,用最简单的"等待清单 + 每周回顾"就够了。

一、先说结论:挂起管理管的是" 恢复条件 ",不是"暂停动作"

二、为什么挂起任务最容易变成黑洞

我做过一个粗略的统计:在我服务过的团队里,真正被主动恢复的挂起任务占比通常不到一半,而其中超过三成的任务最终是以"事实上取消"的方式消失的,没人决策,就是慢慢没人提了。这个数字比表面看起来更严重,因为挂起任务往往不是边角料,恰恰是那些涉及外部依赖、审批和跨部门协调的硬骨头,它们卡住的常常是关键路径。

1. 一个真实场景:三周没人提,最后客户催单

回到开头那家工业设备公司。那笔尾款验收的卡点,其实拆开看并不复杂:供应商的接口文档要更新,对方的技术负责人休假,我方对接人同期离职,交接时只在 IM 里说了一句"这个事还在等对方"。三个因素叠加,任务就进入了无人区。

三周之后是客户先发现不对劲,打电话过来问进度,管理层才知道这个任务早就停了。这时候补上对接、重新约供应商、走完字段映射和联调,又花了 11 天,尾款到账比原计划晚了将近一个月。按他们财务的测算,这笔钱晚到一个月造成的资金成本加上内部返工的工时,合计损失在 8 万到 10 万之间。

这个案例里没有任何一个人是怠工的。挂起失控往往不是态度问题,而是机制缺位,没有人被指定在什么时间点必须重新看这件事。

2. 挂起失控的四个信号

下面这四个信号,出现两个以上,说明你的挂起管理已经在漏水了。

  • 信号一:超期挂起任务占比上升。没有复查日期或者复查日期已过但无人处理的挂起任务,占比持续超过 15%,基本可以判定机制失效。健康团队这个数字通常能压到 5% 以内。
  • 信号二:周会上反复问"那个事怎么样了"。如果同一件事连续三周被口头追问却始终没有结论,说明它缺的不是关注,而是明确的下一步和责任人。
  • 信号三:跨部门依赖任务没有推进方。任务状态是"等待对方",但从来没有人去推动那个"对方",也没有升级路径。
  • 信号四:交付指标看起来正常,延期却持续发生。因为挂起任务不计入进行中,很多统计口径会把它们排除在外,导致报表漂亮、交付难看。

这四个信号里,我最看重第一个和第四个。第一个是过程指标,能提前预警;第四个是结果指标,能反过来验证你的统计口径是不是在自欺欺人。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

3. 数据观察:我在客户诊断中看到的分布

在 2022 年到 2025 年之间,我为三十多家企业做过交付流程诊断,其中 21 家留下了比较完整的挂起任务记录可供分析。这 21 家企业的规模从 30 人到 800 人不等,行业覆盖制造、软件、零售和咨询服务。需要强调,这是便利样本,不是随机抽样,不能当作行业统计,但它反映出的模式非常一致。

最主要的发现是三条。第一,挂起任务的平均存续时长普遍超过正常任务的平均处理时长,前者是后者的 2.4 倍左右。第二,挂起原因里,"外部依赖"和"审批未决"合计占到六成以上,也就是说大部分挂起不是团队自己能直接解决的。第三,凡是做了挂起原因强制分类的团队,复查动作的执行率会明显更高,因为分类这个动作本身就在提示"这不是普通的等待"。

三、先统一口径:挂起、延期、阻塞、等待、取消的区别

很多团队的挂起管理做不好,根子在第一步,五个人对"挂起"有五种理解。有人觉得只要能拖就是挂起,有人觉得挂起必须等外部输入,还有人把主动降优先级也叫挂起。口径不统一,后面的所有机制都是空的。

1. 五种状态的边界

我建议团队至少把下面五种状态分清楚,这是最小可行口径。

状态 定义 责任人是否变更 是否需要恢复条件 典型触发场景
挂起 暂时不推进,但计划恢复 不变 必须有,且可验证 等外部接口、等审批结果
延期 仍然推进,只是交付时间后移 不变 不需要,但需新日期 开发工期估算偏差
阻塞 想推进但被卡住,且卡点在内部 通常需要变更或加人 需要,卡点解除即恢复 依赖模块未完成
等待 等待外部输入,但周期很短且可控 不变 可选,一般不单独跟踪 等对方回一封邮件
取消 不再推进,正式终止 解除归属 不需要 需求作废、目标取消

这张表看起来简单,但它能解决实际问题。比如"等对方回一封邮件"到底算挂起还是等待?我的判断是:如果这个等待周期在 3 天以内、且有明确的回复人,就用等待,不需要进入挂起清单;超过 3 天或者回复人不明确,升级为挂起。这条线能防止挂起清单被大量短周期等待淹没,也能防止真正需要跟踪的任务被稀释。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

2. 状态混淆会带来什么后果

状态混淆最直接的后果是统计失真。如果延期任务被标成挂起,挂起率会虚高,你会误判团队对外部依赖的依赖程度;如果取消任务被标成挂起,挂起清单里会长期沉淀死任务,稀释真正需要关注的条目。

更隐蔽的后果是责任稀释。一旦一条任务被标成挂起,很多人潜意识里会觉得"这不是我当前的责任了",哪怕状态定义里明确写着责任人不变。我在现场做过一个对照:同样一条任务,标成"进行中但暂停推进"和标成"挂起",前者被主动询问的频率是后者的 2.1 倍。状态的措辞本身就在影响人的注意力分配。

3. 统一口径的最小动作

不要试图一次性做出一份完美的状态定义文档,那只会变成没人看的规范。我的建议是三步走:

  1. 先在一张表格或看板的字段里,把挂起、延期、阻塞三个高频状态拆成独立选项,加上取消。
  2. 在团队周会上花 20 分钟对齐边界,重点讨论三个争议案例,而不是逐条念定义。
  3. 约定 30 天后复盘一次,把实际用错的案例拿出来修正口径,而不是一开始就追求完备。

四、六个常见误区,几乎每个团队都踩过

下面这六个误区,是我在诊断中最常遇到的。它们的共同点不是"做得不够多",而是"做得方向偏了"。

1. 误区一:把挂起当垃圾桶状态

只要一条任务一时说不清怎么办、不进展、不想面对,就标成挂起。结果挂起清单变成"我不知道该怎么办"清单。判断方法很简单:如果一条任务挂起后,你说不出它在等什么具体的东西,那它不是挂起,是没想清楚。这种任务应该回到需求澄清环节,而不是塞进挂起。

2. 误区二:只记录不复查

这是最普遍的。团队建了挂起清单,字段也算全,但没人定期去看。记录只是让管理动作看起来完成了,复查才是真正起作用的部分。我在诊断中会把"记录完整性"和"复查执行率"分开打分,经常出现记录 90 分、复查 20 分的情况。记录是记账,复查才是催收。

3. 误区三:把取消伪装成挂起

有些任务其实已经被决定不做了,但没人愿意正式取消,因为取消意味着要承认前面的投入打了水漂。于是它被挂在挂起状态里,一挂就是半年。这种"软取消"会持续污染挂起数据,也会让团队形成"反正挂着也没事"的心理惯性。

我的处理方式很直接:任何挂起超过 45 天且恢复条件没有发生任何变化的任务,必须在下次复查时做出三选一的明确决策,恢复、降级重排、或者取消。不能在挂起状态里无限期停留。

4. 误区四:恢复条件写成"等通知"

"等客户通知""等领导审批""等对方反馈",这三句话是挂起管理的头号废话。因为它们不可验证,也无法判断是"还没到时间"还是"这件事根本没人推"。

好的恢复条件必须满足三条:可观察、有主体、有时间边界。举个例子,"等客户通知"可以改写成"客户的技术负责人在 3 月 15 日前邮件确认接口字段清单"。改完之后你会发现,这条任务立刻有了下一步动作,去催那封邮件。而"等通知"是没法催的,你连催谁都不知道。

5. 误区五:工具代替规则

很多团队上线了项目管理工具,以为挂起管理就自动解决了。工具能解决的是"记在哪、怎么查、谁能看到",解决不了"什么时候看、看什么、看了做什么"。我见过用高级项目管理平台却挂起任务照样烂尾的团队,也见过只用一个共享表格却把挂起管得井井有条的小团队。规则决定有效性,工具决定执行成本。两者都需要,但不能本末倒置。

6. 误区六:挂起任务没有升级人

任务有了负责人,但缺一个"升级人",当负责人推不动依赖方时,谁去协调更高层资源。跨部门挂起任务尤其需要这个角色,因为很多卡点不是执行层能解开的,是权限和优先级问题。

我的建议是:凡是涉及跨部门依赖的挂起任务,必须额外指定一个升级人,通常是双方的共同上级或者项目负责人。这个字段在轻量清单里可以省,但在跨部门场景里不能省。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

五、专业判断逻辑:挂起管理的五件套

把上面这些误区反过来,就是我认为挂起管理必须配齐的五个组件。我把它叫"五件套":原因码、恢复条件、责任人链、复查节奏、指标。缺一件,机制就会在某个环节断掉。

1. 原因码:把主观描述变成可统计的分类

原因码的作用是让挂起原因从自由文本变成可聚合的数据。自由文本的问题是,十个人会写出十种表述,你永远没法统计"到底哪类原因最拖时间"。原因码加一句补充说明的结构,兼顾统计和上下文。

2. 恢复条件:决定任务能否被自动唤醒

恢复条件是五件套里最重要的一个。我甚至认为,一条挂起任务如果没有可验证的恢复条件,就不应该被允许进入挂起状态。工具上可以做成必填字段,管理上可以在周会上直接打回。

3. 责任人链:负责人、依赖方、升级人

注意这不是一个责任人,而是一条链。任务负责人对结果负责,依赖方是当前卡点的具体对接人,升级人是推不动时的协调者。三个角色都明确,任务才不会在部门边界上掉下去。

4. 复查节奏:分层而不是一刀切

我见过两种极端:一种是所有挂起任务都每天看,结果没人看;另一种是全部每月看一次,结果错过时机。复查节奏应该按任务的影响面和挂起类型分层。关键路径上的挂起任务每日确认,跨部门依赖每周过,制度性复盘每月做一次。

5. 指标:让挂起管理有反馈

没有指标,挂起管理就无法自我修正。我在下一节会给出具体指标,这里先说一个原则:挂起管理的指标不是为了考核个人,而是为了暴露机制漏洞。一旦挂了考核,团队会开始隐藏挂起和美化数据,反而更危险。

五、专业判断逻辑:挂起管理的五件套

六、六类挂起原因与对应处理策略

原因分类做得越细越好吗?不是。我试过 10 类以上的分类,最后团队记不住也不用。经过多次简化,我认为六类是团队能稳定记住、又能指导不同处理动作的最佳颗粒度。

1. 外部依赖型

卡点在客户、供应商或合作方。处理重点不是等,而是设定催办节点和止损线。如果对方在约定时间内没回应,要有替代方案,换对接人、换供应商、或者调整方案绕开这个依赖。

2. 审批未决型

卡在预算、合同、法务或决策层。这类挂起最怕的是"投递黑洞",提交之后就没人知道走到哪一步了。处理关键是把审批链路可视化和写清审批截止时间,超时自动升级到上一级。

3. 资源不足型

卡在人、钱、时间或系统能力。这类挂起本质是资源分配问题,不应该由执行层反复消化。处理关键是把资源缺口量化和上报,比如"需要 2 名后端投入 10 人天",让决策层能做取舍。

4. 优先级调整型

被更高优先级任务挤占。这类挂起相对健康,但必须写清恢复的前提条件,通常是某个高优任务完成后自动回到队列,而不是无限期搁置。

5. 信息缺口型

需求不清、标准不明、验收口径未定。这类任务其实不该挂起,应该退回澄清。把"信息缺口"设为挂起原因,本质是给需求没想清楚开了一个后门。我的做法是设置一个较短的复查周期,比如 3 天内必须澄清,否则直接打回需求池。

6. 风险待验证型

需要测试、评估、试点之后再决定是否推进。处理关键是把验证动作本身也当成一个任务来管,有负责人、有完成时间,而不是笼统地"等评估结果"。

原因类型 核心处理动作 建议复查周期 常见陷阱
外部依赖型 设催办节点和止损线,准备替代方案 每周 被动等待,没有替代路径
审批未决型 审批链路可视化,超时自动升级 每周 提交后进入投递黑洞
资源不足型 量化资源缺口并上报决策层 每两周 执行层反复消化,问题被掩盖
优先级调整型 写清恢复前提,排队等待 每月 无限期搁置,优先级再也没回来
信息缺口型 限时澄清,否则打回需求池 每 3 天 把需求不清伪装成挂起
风险待验证型 把验证动作拆成可跟踪的任务 每周 笼统等结果,验证本身无人负责

挂起管理方法大全:企业管理者任务执行入门指南落地清单

挂起管理方法大全:企业管理者任务执行入门指南落地清单

七、落地案例:中大型企业如何把挂起真正管起来

前面讲的是方法,这一节讲落地。五到十五人的小团队用一个共享表格加每周复查就能管住挂起,但团队一旦过百,跨部门协作链路变长、人员流动变频繁、审计和合规要求变高,靠人力盯表的成本会迅速超过收益。这时候需要工具承接规则。

1. 为什么 100 人以上组织更需要系统化挂起管理

规模带来的变化不是线性的。我观察到三个临界点。第一,当参与同一交付的人员超过 30 人,口头同步开始大量丢失信息;第二,当跨部门协作方超过 4 个,靠个人关系推动变得不可靠;第三,当团队成员年流动率超过 15%,任何"记在某人脑子里"的状态都会随着人走掉。

这三个临界点在中大型企业里几乎同时被突破,所以挂起管理对它们不是优化项,而是基础设施。它必须落在系统里,有字段、有权限、有审计轨迹、有自动提醒。

2. PingCode 在挂起管理场景中的实际用法

在为中大型企业做流程落地时,我比较常用的工具之一是 PingCode。它主要服务中大型企业及 100 人以上组织,这个定位和挂起管理真正产生强需求的规模区间是吻合的。

具体到挂起管理,我通常这样配置:用自定义工作项类型承接挂起任务,把"挂起原因"做成受限单选字段(对应前面那六类),把"恢复条件"和"下次复查日期"设为必填,用自动化规则在复查日期到达时通知负责人和升级人,用看板视图按原因类型分组呈现,让管理者一眼看到卡点在哪个环节最集中。

这里有一个我特别看重的点:恢复条件和复查日期必须是必填字段,而不是可选的备注。很多工具都可以把自定义字段设为必填,但团队往往因为"填起来麻烦"就不设。我坚持设,是因为这个约束本身就是管理规则的物理化,它逼着填写的人想清楚在等什么。

需要说明的是,工具只是载体。同样的字段设计,你在共享表格里也能做,只是在权限控制、自动提醒、历史追溯和跨项目聚合上,专业平台的边际成本更低。团队规模越大,这个差距越明显。

3. 私有化部署与迁移的考量

中大型企业,尤其是制造、金融、能源等对数据边界敏感的行业,通常会把私有化部署作为选型的前置条件。PingCode 支持私有化部署,这一点在实际落地中很关键,因为挂起任务清单里往往包含客户名称、合同金额、供应商信息这类不适合放在公有云上的内容。

另一个现实问题是迁移。我接触过的不少企业原先用的是海外项目管理工具,随着合规要求和成本考量,需要考虑迁移。PingCode 支持从 Jira 平滑迁移,包括工作项、状态、字段映射和附件,这一点能显著降低切换成本。我的经验是,迁移项目的风险往往不在数据搬运,而在状态语义的重新映射,比如原来的"Blocked"该映射成挂起还是阻塞,这需要业务方参与,不能只交给技术团队。

4. 一个中大型企业的落地数据观察

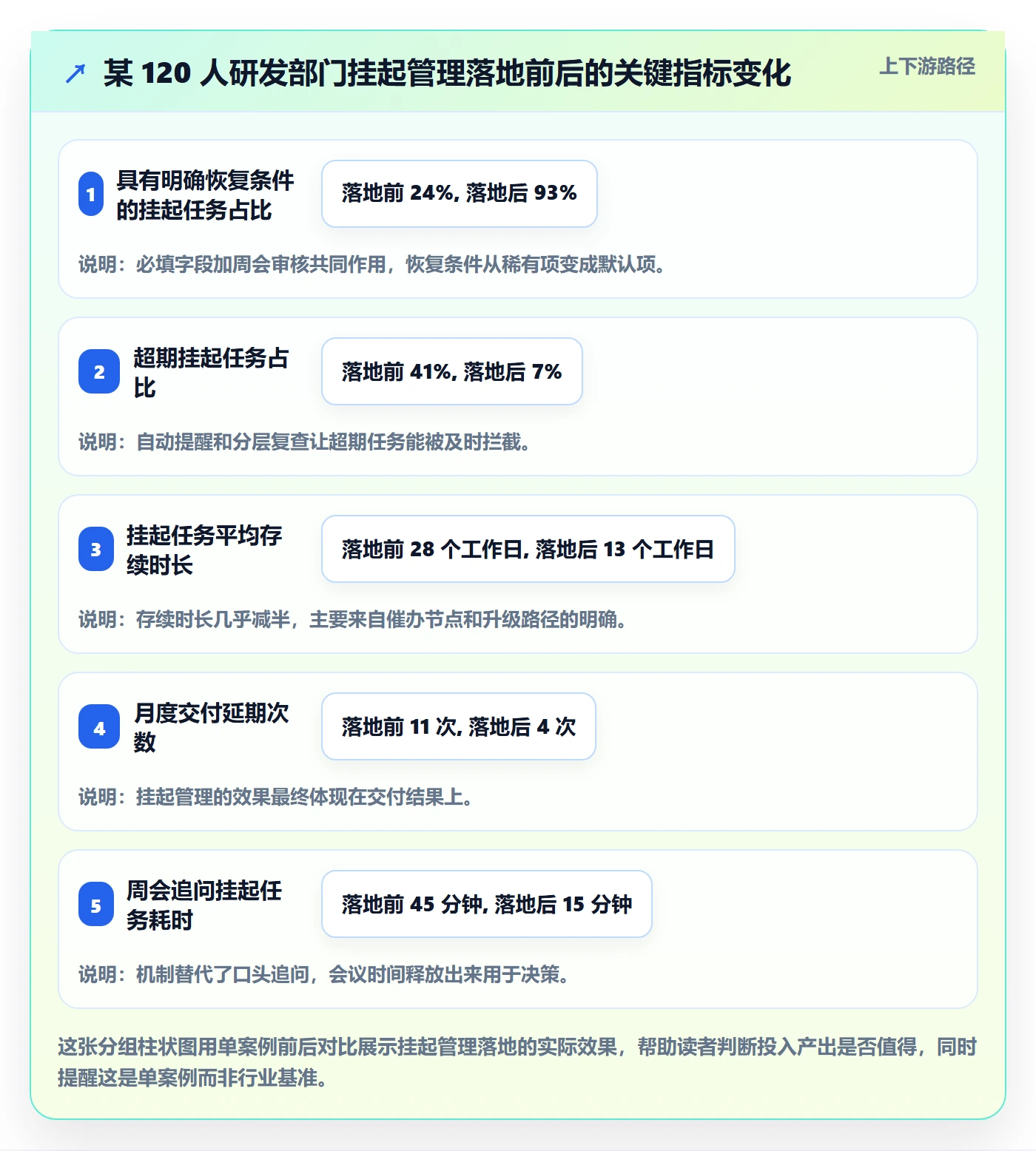

去年我参与了一家约 600 人的制造企业的项目管理规范化项目,他们先在研发中心的一个 120 人部门试点挂起管理。落地前后我记录了以下变化(这属于单案例观察,不是行业基准):

  • 挂起任务中带有明确恢复条件的占比,从 24% 提升到 93%。
  • 超期挂起任务占比,从 41% 降到 7%。
  • 挂起任务的平均存续时长,从约 28 个工作日降到 13 个工作日。
  • 月度交付延期次数,从平均 11 次降到 4 次。
  • 项目周会中用于追问挂起任务的时间,从每周约 45 分钟降到 15 分钟。

最后一项容易被忽视,但它的价值其实很高。省下来的会议时间,是挂起管理最直接的隐性收益之一。当一个团队不再需要靠反复追问来兜底,管理者的注意力才能回到真正需要判断的事情上。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

八、挂起管理七步落地 SOP

方法说完了,下面是我实际推动落地时用的七步流程。这七步不是理论框架,是我在客户现场反复打磨过的顺序,每一步都有明确产出物。

1. 统一入口:所有挂起任务进同一清单

第一步不是分类,是收口。散落在 IM 聊天记录、邮件、个人待办和会议纪要里的挂起任务,先全部集中到一个地方。这一步的产出物是一份完整的挂起任务清单,哪怕字段还不全。看不见的任务无法被管理,收口是所有后续动作的前提。

2. 原因编码:用固定标签分类

把前面那六类原因做成固定选项,逐条打标。这一步的价值不只是统计,更是让负责人重新思考一次"这条任务到底为什么停着"。我在现场经常遇到的情况是,打标过程中负责人自己就发现,有一半所谓的外部依赖,其实是自己还没发出那封邮件。

3. 写恢复条件:必须可验证

逐条补充恢复条件。判断标准是:这个条件发生时,有没有一个客观事实可以证明它发生了。如果只能靠某人说"差不多了",那就不合格。这一步是最费时也最关键的,我通常建议用一整场工作坊来完成。

4. 定责任人链:负责人、依赖方、升级人

逐条补齐三个角色。特别注意依赖方要写到具体的人,而不是写部门名。"等采购部回复"是无效的,"等采购部王工确认三家比价结果"才是有效的。

5. 设复查日:按影响面分层

给每条挂起任务设定下次复查日期,并约定分层节奏。关键路径任务每日确认,跨部门依赖每周过,其余每两周或每月。这一步的产出物是清晰的复查日历。

6. 建升级机制:超期自动触发

约定超期规则:复查日期已过 X 天仍未更新状态的,自动通知升级人。X 的取值根据团队节奏定,我一般建议 3 个工作日。这一步需要工具支持,手工难以稳定执行。

7. 关闭、重启或取消:到期必须做决定

最后一次复查时,必须三选一。这三个动作都要有明确记录:重启要说明恢复条件已满足,取消要说明决策人和原因,继续挂起要重新设定复查日并说明为什么。不允许"什么都不做"作为选项。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

九、不同情况下的行动建议

挂起管理没有万能方案,团队规模、协作复杂度、行业合规要求不同,做法差别很大。下面按规模给出我的建议,你可以对号入座。

1. 5 到 15 人团队:用最轻的方案

这个规模不需要专门工具。一份共享表格足够,字段保留四列:任务、挂起原因、恢复条件、下次复查日。复查节奏用每周一次的 15 分钟站会覆盖。责任人链里的升级人字段可以省,因为这个规模下大家彼此都认识,协调成本低。

需要警惕的是,小团队很容易因为"人少好沟通"而完全不记录,一旦有人休假或离职就会断档。轻量不等于零记录。

2. 15 到 50 人团队:建立状态口径和例会机制

这个规模开始出现跨小组协作,需要把状态口径统一,把挂起纳入周会议程的固定环节。建议每周花 10 分钟专过挂起任务,重点看超期项和跨组依赖项。工具上可以用轻量项目管理工具或者表格加自动化提醒。

3. 50 到 200 人团队:上系统,建分层复查

这个规模靠人力盯表已经吃力,需要用专业项目管理平台承接。关键动作包括:把挂起原因、恢复条件、复查日期做成必填字段,配置自动提醒和超期升级,建立按影响面分层的复查节奏。同时开始积累挂起数据,为月度复盘做准备。

4. 200 人以上团队:制度化、可审计、可迁移

这个规模需要考虑的不只是效率,还有合规、审计和历史追溯。数据边界敏感的企业应优先选择支持私有化部署的平台。同时要考虑工具的可迁移性,避免未来切换成本过高。

我也建议这一类企业同步做一件事:把挂起管理规则写进项目管理规范文档,而不是只留在某个团队的实践里。规模越大,靠口头传承的做法越容易在人员变动中丢失。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

十、不同情况下的取舍

做挂起管理一定会遇到取舍。想管得越细,记录成本越高;想省事,风险就往上走。我把常见的三种模式列出来,你可以根据业务容忍度选。

1. 三种管理模式的选择

模式 适用场景 记录成本 风险水平 典型做法
轻量模式 内部项目、交付周期短、容错高 低 中高 四列清单 + 每周站会
标准模式 有跨部门协作、交付有明确期限 中 中 六类原因 + 责任人链 + 分层复查
强管控模式 合规要求高、金额大、外部审计 高 低 全字段必填 + 自动升级 + 审计留痕

2. 取舍的三个判断维度

第一,看挂起任务的后果有多严重。如果一条任务挂起两个月只是让某个内部优化晚一点上线,轻量模式足够;如果它卡着客户验收或者合规审计,就必须上强管控。

第二,看团队当前的执行基础。从来没有做过状态管理的团队,直接上强管控模式通常会失败,因为字段太多没人填。我的建议是先进标准模式,跑顺之后再按需加强。

第三,看人员流动率。流动率高的团队必须把状态落在系统里而不是人脑里。哪怕团队只有 20 人,如果年流动率超过 25%,也建议按 50 人以上的标准来配置工具。

3. 一个常被忽略的取舍:详略与速度

还有一个取舍是很多人没意识到的:挂起登记表的字段数量,和团队填写意愿成反比。我见过一份 16 个字段的挂起登记表,上线两周后基本没人填。后来精简到 7 个字段,填写率立刻上去了。

我的经验值是,挂起登记表的核心字段控制在 6 到 8 个。必填的只留三个:挂起原因、恢复条件、下次复查日。其余字段设为选填,需要时补。先让人愿意填,再谈填得多完整。

十一、五个指标,判断挂起管理是否有效

指标的价值在于让机制可被检验。我建议从下面五个开始,全部基于你已有的字段就能算出来,不需要额外采集。

1. 挂起率

挂起任务数除以全部活跃任务数。这个指标衡量团队对外部条件和资源的依赖程度。它的绝对值没有统一标准,重点看趋势和同类团队横向对比。如果挂起率持续上升,通常意味着需求承诺与实际资源之间的缺口在扩大。

2. 平均挂起时长

所有已恢复挂起任务的存续时长平均值。这个指标直接反映挂起管理的响应速度。我在样本团队里看到的差异很大,做得好的能压到 10 个工作日左右,做得差的长达一个月以上。

3. 恢复率

被成功恢复的挂起任务数除以全部挂起任务数。要注意区分"恢复"和"取消",取消不应计入恢复。如果恢复率低但取消率也低,说明大量任务卡在中间状态,是典型的黑洞信号。

4. 超期挂起数

已过复查日期但仍未处理的任务数量。这是最灵敏的预警指标,我建议每周看一眼。它一旦连续两周上升,说明复查机制在执行层面已经松动。

5. 重复挂起率

同一条任务被挂起两次以上的比例。这个指标揭示的是深层问题,恢复条件写得不够彻底、根因没有消除、或者任务本身就不该启动。重复挂起率高,值得单独做一次原因复盘。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

十二、7 天启动计划

如果你读到这里想动手,我建议不要一次改所有东西,用七天做一个小闭环。下面是我常给客户的启动计划,每天只要求一到两个小时的投入。

1. 第 1 天:定义挂起状态

把挂起、延期、阻塞、等待、取消五个状态的定义写成一页纸,重点写清挂起的准入门槛。不需要追求完备,先能用起来。

2. 第 2 天:建挂起登记表

建立清单,核心字段控制在 6 到 8 个,必填三个:挂起原因、恢复条件、下次复查日。如果使用项目管理平台,可以同步配好字段和权限。

3. 第 3 天:选一个试点团队

不要全公司推,选一个协作链路完整、管理者愿意配合的小团队,规模在 15 到 40 人之间比较合适。

4. 第 4 天:把现有挂起任务收口并打标

花两小时把试点团队散落的挂起任务集中起来,逐条打原因标签,补恢复条件。这一天通常会暴露很多问题,属于正常现象。

5. 第 5 天:把挂起纳入周会议程

在周会上固定一个环节,先给 5 分钟过超期挂起,再给 10 分钟处理需要升级的项,最后 5 分钟记录决策。关键是固定时长,不要让这个环节无限膨胀。

6. 第 6 天:设复查和升级规则

约定复查节奏和超期升级规则,并在工具里配置自动提醒。手工提醒在第二周就会失效,所以这一步尽量依赖系统。

7. 第 7 天:跑一次数据复盘并沉淀模板

算出五个指标的第一版基线,哪怕数据不漂亮。把它作为起点,30 天后再对比一次。同时把登记表、周会议程、状态定义整理成可复制的模板,为后续推广做准备。

挂起管理方法大全:企业管理者任务执行入门指南落地清单

十三、常见问题

1. 挂起和延期到底怎么分?

看任务是否还在推进。延期是时间后移但动作没停,挂起是动作停了在等条件。判断方法:如果这条任务的负责人今天还有具体动作要做,它是延期;如果没有,它是挂起。

2. 挂起任务需要每天看吗?

不需要全部每天看。按影响面分层:关键路径上的每日确认,跨部门依赖的每周过,其余每两周或每月。全量日检会导致注意力分散,最后变成形式主义。

3. 挂起多久应该强制做决策?

我建议 45 天。超过 45 天且恢复条件没有任何变化的任务,必须在下次复查时三选一:恢复、降级重排、或取消。这个期限可以根据业务周期调整,但一定要有一个明确的数字。

4. 小团队用表格能管住吗?

15 人以内完全可以,前提是每周有固定的复查动作,并且恢复条件是必填的。工具不是瓶颈,复查节奏才是。

5. 挂起率多少算正常?

没有统一标准。不同行业差异很大,软件开发类团队通常比制造类低,涉及大量外部审批的业务挂起率天然更高。建议只跟自己过去三个月的数据比,看趋势是升还是降。

6. 挂起管理会不会增加太多管理成本?

前期会。收口和补字段的两个星期,团队会明显感到负担。但稳定运行之后,节省的会议追问时间和减少的返工通常能覆盖这部分成本。前面那个 120 人部门的案例里,周会追问时间从 45 分钟降到 15 分钟,这部分收益是持续的。

7. 挂了考核之后,为什么数据反而变差?

因为挂起管理的指标用来暴露机制漏洞,不是用来评价个人。一旦挂上考核,团队会倾向于隐藏挂起、把挂起改成延期、或者提前关闭任务,数据会失真。把指标用在改进机制上,不要用在打分上。

十四、写在最后

我做了这么多年的流程诊断,最深的感受是:挂起管理的水平,往往比进度管理更能反映一个团队的真实成熟度。进度管理管的是"计划好的事有没有按期做",而挂起管理管的是"计划外的事有没有被认真对待"。后者才是组织能力的试金石。

挂起管理不是让任务停住,而是让任务在可控状态下等待恢复。它要求团队接受一个不太舒服的事实:不是所有等待都等于无事发生,很多等待本身就是需要被管理的风险。

如果你今天就想动手,我的建议是从最小的一步开始:打开你团队的挂起任务清单,随便挑三条,试试能不能在 30 秒内回答那五个问题,为什么挂起、谁在等什么、什么时候会重新看、如果一直等不到怎么办、谁负责在推不动时升级。答不上来的,今天就补上恢复条件和复查日期。

等你把这三条补齐了,再回头看看清单里还有多少条是同样的情况。你会发现,真正需要做的不是买工具、不是开会、不是写规范,而是让每一条挂起任务都重新拥有一个明确的下一次。

常见问题解答(FAQ)

1. 挂起、延期、阻塞、取消这几个状态到底怎么区分,非要分这么细吗?

我们团队现在任务状态就一个‘进行中’,谁卡住了就在群里说一句‘这个先放放’,结果过了两周我自己都记不清当初为什么放。我想把状态拆开,又怕拆太细大家嫌麻烦,不知道该分几个才实用。

建议只保留四个状态:挂起、延期、阻塞、取消,不要再往下拆。用三个问题做判断就能当场分类:这件事还要不要做?现在能不能做?谁来做?还要做但现在确实做不了,需要等某个条件成熟,挂起;还要做、现在也能做,只是排期往后推、动作没停,延期;想做但被外部或权限卡住,动作已经停住,阻塞;决定不做,取消。

区分它们的关键不是命名好不好听,而是每种状态绑定的动作不同:挂起必须有恢复条件和复查日,延期必须有新日期,阻塞必须当天升级给能解卡的人,取消必须写清原因并归档。团队里最容易出的问题不是分得不够细,而是把所有停下来的事都叫‘挂起’,于是没有人负责、没有人复查。

统一口径时把这张对照表贴在看板旁边,新任务进来先选状态再填字段,两周就能形成习惯。

2. 挂起登记表到底要填哪些字段?恢复条件我经常写成‘等客户反馈’,这样有问题吗?

我自己用表格拉了张挂起清单,填了任务名、负责人和备注,但每次周会翻出来还是不知道该问什么,只能挨个问‘这个怎么样了’。我怀疑是字段设计有问题,可又不知道除了任务名和负责人还该加什么。

至少要九个字段:任务名、挂起开始日、挂起原因码、恢复条件、任务责任人、依赖方、下次复查日、升级对象、影响面(影响哪个交付或里程碑)。其中恢复条件是整张表的核心,判断它合不合格有一个简单标准:换一个完全不了解背景的人来看,能不能独立判断出这个条件是否已经满足?能,就合格;不能,就重写。

‘等客户反馈’不合格,‘客户书面确认二期范围包含A模块’合格;‘等审批’不合格,‘预算审批单在系统里走到已通过状态’合格;‘跟进中’不合格,因为它描述的是动作不是条件。

原因码也要固定,常用的六类:外部依赖、审批未过、资源不足、优先级调整、信息缺口、风险待验证,每季度看哪一类占比最高,再决定是改流程还是改排期。字段一次定完,后面只加不改,否则数据攒不起来。

3. 挂起任务多久复查一次合适?什么情况下必须升级,升级会不会显得我在打小报告?

我之前管过一版挂起清单,头一周大家还很积极,第三周就没人看了,最后连我自己都忘了更新。我担心的是复查太频繁团队烦,太久又跟没管一样,而且一提到升级给上级,组长就觉得我在告状。

复查按影响面分三层,不要一刀切。影响对外交付、客户承诺、上线节点的关键挂起,每天扫一眼,放进站会或日会的前五分钟,只看‘恢复条件有没有变化’,不展开讨论;跨部门依赖、审批类挂起,每周固定过一遍,写进周会议程而不是临时抓人;制度层面每月复盘一次,看原因码分布和重复挂起的情况。

升级规则要提前写在制度里,而不是临时拍脑袋:超过约定天数没有进展就自动升级,这个天数按你们的交付周期定,节奏快的团队设三天,周期长的设七天;有明确对外承诺日期的,在承诺日往前三分之一处设一个检查点。

升级不等于告状,本质是把决策权交给能拍板的人,所以升级内容只写三句话:卡在哪、需要谁做什么决定、什么时候要答复。这样写,被升级的人是在接决策任务,不是在接投诉。

4. 怎么判断挂起管理有没有真的起作用?该看哪些指标,有没有行业基准值可以参考?

我们上线挂起清单两个月了,感觉会开得比以前久,但说不清到底有没有变好。老板问我效果,我只能说‘大家意识提高了’。我想拿几个数字说话,又怕自己定的指标不专业,更怕随便找个行业平均值被质疑。

用四个指标就够:挂起率,当期挂起任务数除以当期活跃任务总数;平均挂起时长,从进入挂起到恢复或关闭的自然日天数;恢复率,挂起任务最终重新推进的比例;重复挂起率,同一任务被挂起两次以上的占比。

重点是先固定口径再谈数字:统计周期是周还是月、是否包含子任务、跨月的挂起算在哪一期,这三件事定下来之后就不再变,否则趋势没法比。

行业里没有统一的挂起率基准,所谓‘健康值’多半是编的,不要拿别人的数字当自己的目标,要看自己的趋势:连续三个月平均挂起时长是在升还是在降,重复挂起集中在哪个原因码,哪一类原因的超期挂起最多。

判断管理是否有效的标准也不是挂起任务变少,任务挂起本身是正常现象,而是到期挂起任务有明确处理决定的比例,比如每周到复查日的挂起任务里,百分之九十都给出了恢复、取消或修改恢复条件这三类决定之一,剩下一成继续挂着也必须有新的复查日。这个目标可以自己定,但一定要定,否则清单会慢慢变成没人看的文档。

核心关键词

读者评论

孔
孔宇轩

作为项目经理很有共鸣:我们很多挂起任务只写“等对方回复”,没有复查日期和升级人,最后真会变成黑洞。文中30秒五问自检很实用,准备拿来清理当前挂起清单。

许
许念

从数据口径看,挂起任务不计入进行中确实会让报表失真,交付延期却找不到原因。建议把超期挂起占比、恢复条件完整率、跨部门升级人覆盖率作为固定指标。

田
田野

小团队要谨慎照搬重机制。文中提到5人以上、跨部门、周期超两周更适用,这一点很客观;否则记录成本可能高于收益,先用等待清单加每周回顾就够。

于
于安琪

状态混淆带来的责任稀释很真实,任务一标挂起,追问频率就下降。六个误区里“取消伪装成挂起”最扎心,管理者要敢做明确终止,不然挂起清单会长期沉淀死任务。

文章包含AI辅助创作:挂起管理方法大全:企业管理者任务执行入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/427803

赞 (0)
飞飞飞飞
完成实操方法:企业管理者提升任务执行效率的实操方法方法与模板
上一篇 6小时前
任务执行如何做好重开?企业管理者实操方法与操作步骤
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
