去年第四季度,我参与了一家做工业自动化设备的公司做年度交付复盘。他们的一个主力产品线,原计划 11 月底完成 3 条产线的控制系统交付,结果在 10 月中旬出现连环问题:核心控制算法工程师离职、上游伺服供应商交期从 6 周拉长到 14 周、客户临时增加了一项安全认证要求。项目经理的第一反应是"加人加班,把进度抢回来",结果两周后不但没有抢回进度,反而因为新加入的人不熟悉代码,引入了 17 个新的缺陷,客户现场调试窗口被彻底打乱。
这个案例几乎每年都会重演一遍,只是行业和规模不同。它暴露的不是执行力问题,而是管理者缺少一套"任务执行恢复"的判断框架:什么时候该止损,什么时候该重排优先级,谁有权拍板,恢复到什么程度算结束。本文讲的"任务执行恢复",边界是企业经营与项目管理语境下的任务中断、延期、失败或资源断裂后的恢复动作,不涉及 IT 灾备、数据恢复和业务连续性管理体系,这一点请先明确,否则很容易把话题带偏。
一、核心结论:恢复不是重做,而是在约束条件下重新做一次决策
我见过太多管理者把"恢复"理解成"把原来的计划再执行一遍"。这是最贵的一种误解。原计划是在当时的资源、时间、需求条件下成立的,中断发生之后,这些前提至少有一个已经不成立了。用旧计划去套新条件,结果通常是二次失败。
我的核心判断是:任务执行恢复的本质,是一次受限条件下的优先级重排和资源重配,而不是一次执行力的加码。它至少包含三层目标,缺一层都不算真正恢复。
- 交付恢复:把对外承诺的东西交出去,可能是完整交付,也可能是分批交付、降级交付。
- 关系恢复:修复与客户、上级、协作部门、团队之间的信任,这部分往往被忽略,但决定了下一次协作还能不能拿到资源。
- 能力恢复:把这次中断的原因沉淀成预案、检查点或机制,让同类问题下次不再打穿整个计划。
很多团队的恢复动作只做完了第一层。交付勉强补上了,客户关系因为反复失约而恶化,团队因为通宵加班而流失,下一次遇到同类问题时,整套流程从零开始。这不是恢复,这是透支。
还有一个反常识的结论:恢复过程中,决策密度远高于执行密度。正常执行阶段,管理者更多是跟进和协调;恢复阶段,管理者需要在一两天内连续做出止损范围、优先级、资源来源、对外口径这几个关键决策。决策慢了,执行再快也追不回来。

二、背景与真实场景:任务中断从哪里来,为什么比以前更频繁
要设计恢复流程,先要知道中断是怎么产生的。我在过去几年帮十来家 100 到 2000 人规模的企业梳理过任务中断记录,把高频来源归成六类。这六类的恢复逻辑完全不同,用同一套方法处理会出问题。
1. 需求与范围类中断
客户或业务方在任务执行中期提出新的范围要求,或者原有需求被大幅修改。这类中断的特点是责任在外部,但成本在内部。团队往往不敢拒绝,于是把新需求塞进原计划,结果原计划的所有节点被挤压。
这类中断最容易被误判成"临时加个需求"。实际上它触发的是合同或承诺层面的变更,如果不同步走商务和法务确认,恢复方案就没有合法边界。
2. 关键资源类中断
核心人员离职、被抽调、长期病假,或者关键设备、预算被上级收走。这类中断的杀伤力在于知识集中度。如果某个环节只有一个人能处理,这个人一旦离开,恢复周期不是按天算,是按周甚至按月算。
我见过一个极端例子:一个 60 人的研发团队,某模块的构建脚本只有一位工程师清楚,他请假两周,团队的发布流程直接停摆 9 天。这种事在平时看不出来,中断时全部暴露。
3. 外部依赖类中断
供应商交期延后、第三方接口变更、合作方延期交付、监管审批变慢。这类中断管理者对过程控制力很弱,只能做两件事:提前识别关键路径上的外部依赖,并准备替代方案。
4. 质量与返工类中断
测试阶段发现严重缺陷,或者上线后出现客户投诉。这类中断的特点是"看似是技术问题,实际是范围和时间被压缩后的必然结果"。如果恢复方案只是修补缺陷而不调整范围,缺陷会持续冒出来。
5. 流程与协同类中断
审批链条卡住、跨部门对接口径不一致、多头指挥导致执行冲突。这类中断最隐蔽,因为它不产生明显的"报错",只是让任务慢慢停下来。典型信号是:任务状态一周没变化,但每个参与者都表示自己很忙。
6. 合规与风险类中断
数据安全审查、劳动用工合规、行业资质要求变化,导致原方案不可执行。这类中断的恢复方案必须经过专业确认,不能由项目团队自行判断。

三、拆解常见误区:为什么很多"恢复"最后变成了二次事故
1. 把恢复等同于重做
重做的隐含假设是"原方案是对的,只是执行没到位"。但中断通常意味着前提条件变了。判断方法很简单:如果原计划的三个关键前提(需求、资源、时间)中有任何一个已经不成立,就不该走重做路线。
2. 用加班替代优先级重排
加班是最容易做的动作,因为它不需要做取舍。但恢复期的核心矛盾是"资源不够",加班只是把未来的产能提前借过来,并支付利息。我观察到的情况是:连续两周以上高强度加班后,单位人时产出通常下降 20% 到 40%,缺陷率明显上升。
3. 多头指挥,责任真空
中断发生后,往往同时有业务负责人、技术负责人、项目经理、上级领导在指挥。每个人都在安排事情,执行层收到互相冲突的指令,最后谁都不负责。恢复期必须明确单一决策人,这一点不能含糊。
4. 只追进度,不查根因
如果恢复方案里没有"为什么中断"这一栏,那么下一次同类中断的概率不变。我一般要求恢复启动单上必须写明根因假设,哪怕当时只是假设,也要写下来,复盘时再验证。
5. 把复盘开成追责会
复盘一旦变成追责,信息就开始失真,后面所有的流程改进都建立在假信息上。复盘的产出应该是预案和检查点的修改,而不是责任认定。责任认定是另一条线,两者的节奏要分开。
6. 忽略对外承诺与合规
恢复期最容易犯的错,是团队内部已经重排了优先级,但没有同步客户、上级和协作方。客户还在按原时间准备验收,团队已经默认延期,等到交付节点引爆,信任损失远比工期损失大。
7. 所有中断都升级到最高级别
另一个极端是任何风吹草动都拉高层会议。这会消耗组织的管理带宽,也会让团队失去自主解决问题能力。分级响应是必需品。

四、专业判断逻辑:先分级,再决定要不要启动恢复
恢复流程不能对所有中断一视同仁。我的建议是先建立两个判断工具:触发信号清单和恢复分级标准。前者回答"要不要启动恢复",后者回答"启动到哪一级"。
1. 五个触发信号,任一命中就需要评估
- 进度信号:关键路径上的节点偏差超过基准的 15%,或者关键路径连续两次未达成检查点。
- 质量信号:严重缺陷数量超出预设阈值,或者缺陷修复速度低于新增速度。
- 资源信号:关键角色缺位超过 3 个工作日,或者核心资源被抽走比例超过 20%。
- 客户信号:客户方提出书面质疑、升级投诉,或要求重新评审交付方案。
- 合规信号:出现数据安全、合同、资质、用工方面的硬性约束变化。
这里要强调一点:阈值必须结合业务设定,不能直接照搬行业数字。一个迭代周期两周的产品团队,和一个交付周期 18 个月的工程项目团队,15% 的偏差含义完全不同。
2. 三级恢复分级
我一般把恢复分成 L1、L2、L3 三级。分级的核心变量不是"金额大小",而是需要多少跨部门资源、需要哪一级拍板、需要多快响应。
| 分级 | 典型触发场景 | 决策层级 | 响应时限 | 资源调动范围 |
|---|---|---|---|---|
| L1 部门内恢复 | 单任务延期、局部缺陷返工 | 部门负责人 | 1 个工作日内 | 部门内部人力与时间调剂 |
| L2 跨部门协同恢复 | 关键路径受阻、跨部门依赖断裂、关键角色缺位 | 业务线负责人 + 相关方 | 24 小时内启动 | 跨部门资源、外部供应商、预算调剂 |
| L3 公司级响应 | 对外承诺无法履行、重大合规风险、客户级事故 | 公司级决策人 | 4 小时内启动 | 公司级资源、对外口径、合同层变更 |
分级最大的价值是防止升级失控和升级不足。升级失控消耗管理带宽,升级不足则让问题在执行层反复打转。我给企业的建议是:让分级标准写成书面文件,并且在季度复盘时根据实际案例校准一次。

3. 恢复标准要提前定义,不能边做边定
很多恢复拖成"烂尾",是因为没有定义"恢复到什么程度算结束"。我建议在启动阶段就明确三个标准:
- 交付标准:完整交付、分批交付还是降级交付?降级交付的可接受边界是什么?
- 时间标准:可接受的最长恢复周期是多少天?超过就必须再次升级决策。
- 关闭标准:满足哪些条件可以正式关闭这次恢复(例如客户书面确认、关键指标回归基线、预案已更新)。
这三个标准写清楚,恢复才有终点线。否则任务会长期悬空,资源无法释放,团队也一直处于高压状态。
五、全流程七步:从止损到关闭,每一步都要有输出物
下面这七步是我在实际项目里反复用过的顺序。它的排序逻辑是先控制损失,再掌握事实,再评估影响,最后才是行动。很多团队跳过前三步直接行动,结果是在错误的方向上加速。
1. 第一步:止损与冻结
动作:暂停会继续扩大损失的动作。比如暂停正在引入新缺陷的赶工、暂停对外承诺的确认、暂停继续投入不可逆成本的工作。
输出物:止损范围说明(冻结了什么、保留了什么、冻结到什么时候)。
管理者决策点:冻结范围划到多大。划小了损失继续扩大,划大了会误伤正常推进的工作。经验判断是:冻结那些"一旦做错就需要重做"的部分,保留那些"做错了也只是局部返工"的部分。
常见坑:把"冻结"理解成"全部停工"。全停会让团队士气受挫,也会让恢复启动时缺少前进惯性。
2. 第二步:事实盘点
动作:用半天到一天时间,把现状说清楚。已完成什么、未完成什么、缺什么、关键路径在哪、当前的真实产能是多少。
输出物:现状清单,包含完成度、缺口清单、关键路径图、可用资源清单。
管理者决策点:以谁的口径为准。恢复期最忌讳"各说各话"。我通常要求以系统里的客观记录为准,口头汇报只作为补充。
常见坑:盘点变成轮流汇报。管理者要控制节奏,只问三类问题,数据是什么、缺口是什么、谁来做。
3. 第三步:影响评估
动作:评估中断对客户、现金流、团队、合规四个维度的影响,并给出影响时间窗。
输出物:影响评估表(见第九节模板)。
管理者决策点:哪些影响是不可接受的。这一步直接决定了恢复方案的方向。如果客户影响不可接受,那么恢复方案就要以对外承诺为锚点反推;如果现金流影响不可接受,那么恢复方案就要先压缩投入。
常见坑:只评估客户影响,忽略团队影响。团队过载导致的离职,成本往往在半年后才显现,但那时已经无法追回。
4. 第四步:方案选择
动作:至少提出两个备选恢复方案,做对比而不是只给一个方案。
输出物:方案对比表,包含周期、成本、风险、客户影响、所需资源。
管理者决策点:选哪一个,并明确放弃什么。任何恢复方案都有代价,管理者必须公开说明放弃了什么,否则执行层会试图"全都要"。
常见坑:方案只做一版,然后花大量时间论证它对。这是典型的沉没成本思维。
5. 第五步:资源重配
动作:按照选定方案,重新分配人、预算、时间和外部支持,并明确谁从哪些任务上撤出。
输出物:资源重配清单,包含人员、时间占比、撤出任务、接手安排。
管理者决策点:从哪些任务上抽人。恢复资源的来源从来不是"新增",而是"转移"。抽谁、从哪个任务抽,本质上是优先级排序的落地动作。
常见坑:只宣布"加入恢复小组",不宣布"谁接管原来的工作"。结果是两头都做不好。
6. 第六步:执行与监控
动作:按短周期同步推进,设置明确的检查点。
输出物:恢复看板(见第九节模板),包含关键指标和检查点结论。
管理者决策点:检查点的密度和升级条件。我的经验是恢复期同步频率应比正常期高一倍,检查点之间的间隔一般不超过 3 个工作日。
常见坑:把恢复期的汇报频率定得和平时一样,等到下一个周会发现偏差时,已经错过了纠正窗口。
7. 第七步:验收与关闭
动作:按预设的关闭标准逐项确认,正式关闭恢复状态,释放相关资源,并启动复盘。
输出物:关闭确认单、复盘报告、预案更新记录。
管理者决策点:是否达到关闭标准。没达到就正式延期并重新评估,不要用"差不多完成了"含糊过去。
常见坑:不正式关闭。恢复状态长期挂着,团队始终处于应急模式,新的任务无法正常排期。

8. 恢复启动单模板(可直接复制使用)
恢复启动单(Recovery Kickoff Sheet)
————————————————
任务名称:
恢复编号:RC-YYYYMMDD-序号
恢复分级:L1 / L2 / L3
发起人: 启动时间:
单一决策人: 对外沟通人:
【触发信号】
□ 进度偏差超阈值 □ 质量指标异常 □ 关键资源缺位
□ 客户升级投诉 □ 合规约束变化
【止损范围】
冻结内容: 保留内容: 冻结期限:
【影响评估摘要】
客户影响: 现金流影响:
团队影响: 合规影响:
影响时间窗:
【恢复标准】
交付标准: 最长恢复周期:
关闭标准:
【根因假设】(当时判断,复盘时验证)
1.
2.
【资源重配】
撤出任务: 接手人: 生效时间:
六、案例与数据观察:工具层面对恢复能力的影响
恢复流程能不能落地,很大程度上取决于三件事能不能被看见:依赖关系、真实进度、责任归属。这三件事如果只能靠口头汇报,恢复就会变成一场信息博弈。
1. 一个重要观察:恢复慢的组织,通常不是执行慢,而是发现晚
我对比过两类团队的恢复周期。A 类团队用系统记录任务状态和依赖关系,偏差通常在 2 到 3 天内被发现;B 类团队依赖周会和口头汇报,偏差一般在 7 到 10 天后才暴露。前者恢复周期平均比后者短,而且返工量明显更小。
原因不复杂:中断的损失和"发现延迟"高度相关。发现得越早,需要重做的半成品越少,可调用的资源越多,对客户的影响也越可控。

2. 具体案例:一家 300 人规模的装备制造企业
这家企业有 4 条产品线,研发、工艺、交付三类任务并行,跨部门依赖非常多。他们遇到的典型问题是:任务延期往往在月度例会上才被发现,此时已经无法通过调整排期消化,只能走加班或延期承诺的路子。
我们一起做了三件事。第一,把恢复分级标准写成书面文件,明确 L1/L2/L3 的触发条件和决策人。第二,建立恢复看板,把关键路径上的任务、依赖关系、偏差天数、责任人集中展示。第三,把恢复流程嵌进项目管理系统,让偏差自动触发提醒,而不是靠人盯。
这里他们在工具选型上做了一个我认为比较关键的判断:他们需要的是能支撑中大型组织、跨部门依赖管理、私有化部署的平台。最终他们选择了 PingCode。选择理由有三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,与他们的组织形态匹配;二是支持私有化部署,满足他们对研发数据不出内网的硬性要求;三是支持 Jira 平滑迁移,他们原有的历史项目和缺陷数据可以较完整地迁移过来,恢复流程不需要从零重建数据基础。

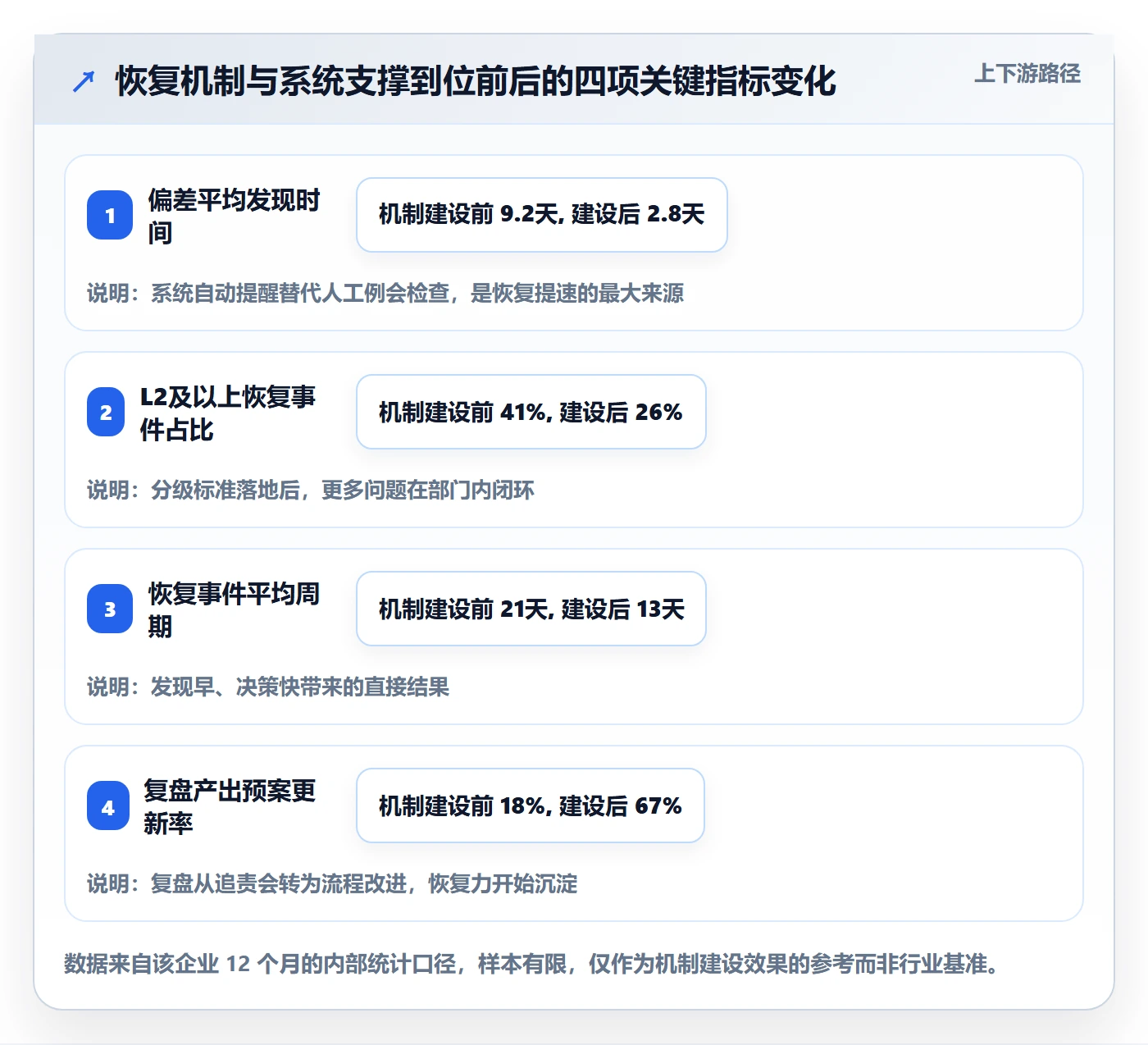

从实践结果看,最直接的改变不是"工期变短了",而是偏差被发现的时间提前了。他们内部统计,关键路径偏差的平均发现时间从 9 天左右缩短到 3 天以内,需要用 L2 及以上级别处理的恢复事件数量下降了约三分之一,因为很多问题在 L1 层面就被消化掉了。

3. 另一个案例:恢复流程设计得再好,缺少决策人也会失效
还有一家做 SaaS 的公司,恢复流程文档写得很完整,但前三次 L2 级恢复都超期。我参与复盘时发现共同点:每次恢复都有 3 到 4 个人在"协调",但没有一个人有最终决定权。优先级重排需要开会,资源调配需要再开会,对外承诺变更还要再开会。三次恢复的平均空转时间是 4.5 天。
后来他们做了一件事:每次 L2 恢复指定一名决策人,并在恢复启动单上写明"此人有权在不追加预算的前提下调配部门内 20% 的人力和时间"。下一次同类恢复的启动时间从 2 天缩短到 4 小时。
这个案例说明,恢复流程的核心不是步骤数量,而是授权是否具体。模糊的"由项目组协调"等于没有授权。
七、不同情况下的行动建议
1. 按组织规模给建议
100 人以下组织:不要建复杂流程。重点做三件事,明确一个决策人、列一份中断分类清单、每次中断后写半页复盘。这个阶段流程成本必须极低,否则会变成负担。
100 到 500 人组织:这是恢复问题最集中的区间。建议建立 L1/L2 两级分级,做一张恢复看板,并把偏差自动提醒落进系统。这个规模的组织通常已经出现跨部门依赖,但还没有成熟的跨部门协同机制。
500 人以上组织:需要三级分级,同时要处理"恢复标准不统一"的问题。建议由 PMO 或类似职能统一维护恢复分级标准和模板,并定期用真实案例校准阈值。规模到这个程度后,工具层面的依赖关系和权限体系会直接决定恢复效率,私有化部署和数据可控性也往往成为硬性要求。

2. 按中断类型给建议
- 需求与范围类:先走变更确认,再谈恢复方案。恢复方案里必须写明"本次不接受哪些新范围"。
- 关键资源类:优先做知识交接和文档补全,不要指望临时补人就能顶上。恢复周期按"上手时间 + 交付时间"估算。
- 外部依赖类:并行推进"催办"和"找替代",不要串行。同时评估是否可以将该依赖从关键路径上移出。
- 质量与返工类:先冻结新增功能,集中资源把质量基线拉回来。范围不调整的情况下,质量恢复基本不会成功。
- 流程与协同类:先明确单一决策人,再简化审批链。这类中断的解决方案通常是减流程,而不是加流程。
- 合规与风险类:暂停相关动作,先取得专业确认。任何未经确认的"变通方案"都不要写进恢复计划。
3. 按恢复阶段给建议
前 24 小时:做止损、定决策人、定对外口径。这三件事不做完,其他动作都会白做。
第 2 到 5 天:完成盘点和影响评估,选定方案,资源到位。这个阶段的目标是把不确定性压缩到可管理范围。
第 6 天到关闭:短周期同步,按检查点推进,达到标准就正式关闭。不要让恢复状态无限延长。
八、不同情况下的取舍
恢复的本质是取舍,这里列出四组最常见的取舍,以及我的判断依据。
1. 速度 vs 质量
如果中断已经影响到对外承诺,速度优先,但必须明确"降级交付"的边界,把质量风险限制在可接受范围内。如果中断只影响内部节奏,质量优先,宁可延期也要避免二次返工。我的判断线是:是否影响客户已确认的承诺。影响,就抢速度;不影响,就保质量。
2. 局部恢复 vs 全局重排
如果中断只影响一条支线且不影响关键路径,做局部恢复,成本最低。如果中断落在关键路径上,或者影响到多个并行任务,就必须做全局重排。判断标准是:关键路径是否发生变化。关键路径变了,局部修补一定会失败。
3. 内部恢复 vs 引入外部资源
如果是知识型瓶颈(例如只有少数人懂的模块),引入外部资源的效果往往有限,因为上手成本就是恢复周期。如果是产能型瓶颈(例如明确的重复性工作量大),外部资源可以显著压缩周期。取舍的关键不是成本,而是知识转移时间是否小于恢复周期。
4. 自建工具 vs 采购平台
如果组织规模在 100 人以下,用现有工具加一张共享表格就能支撑恢复看板,不必采购。如果组织在 100 人以上、跨部门依赖密集、并且有数据不出内网的要求,自建的成本会被严重低估,不仅是开发成本,还有长期的维护、权限体系和迁移成本。
这也是我在前面案例里提到 PingCode 的原因:对中大型企业而言,私有化部署、历史数据平滑迁移、跨部门依赖可视这三件事是恢复能力的底座,采购成熟平台通常比自建更划算。如果组织原本使用其他海外项目管理工具,还需要额外考虑数据合规和迁移路径问题,迁移方案的完整性会直接影响恢复流程能不能延续。
| 取舍维度 | 选择 A | 选择 B | 判断依据 |
|---|---|---|---|
| 速度 vs 质量 | 抢速度,降级交付 | 保质量,接受延期 | 是否影响客户已确认承诺 |
| 局部 vs 全局 | 只做局部恢复 | 全局重排优先级 | 关键路径是否发生变化 |
| 内部 vs 外部 | 内部消化 | 引入外部资源 | 知识转移时间是否小于恢复周期 |
| 自建 vs 采购 | 现有工具 + 表格 | 采购平台并私有化部署 | 组织规模、依赖密度、数据合规要求 |

九、四张落地表与组织恢复力建设
1. 恢复启动单
核心字段:任务名称、恢复编号、恢复分级、单一决策人、对外沟通人、触发信号、止损范围、恢复标准、根因假设。这张表的作用是把口头共识变成书面授权,特别是在明确决策人这一点上,写下来和说出来完全是两回事。
2. 影响评估表
核心字段:影响维度(客户/现金流/团队/合规)、影响描述、影响程度、影响时间窗、可接受性判断。四个维度必须都填,尤其"团队"这一栏不能留空。
| 影响维度 | 评估内容 | 典型量化口径 | 可接受性判断 |
|---|---|---|---|
| 客户影响 | 交付时间、范围、质量变化 | 延期天数、范围削减比例 | 是否触及合同或已确认承诺 |
| 现金流影响 | 额外投入、收入确认延后 | 额外成本、收入递延金额 | 是否超出预算弹性区间 |
| 团队影响 | 加班强度、流失风险、士气 | 周均加班小时、连续高压周数 | 是否超过连续 3 周高压 |
| 合规影响 | 数据、合同、资质、用工 | 是否存在硬性约束冲突 | 是否存在不可变通项 |
3. 恢复看板
核心字段:关键路径任务、责任人、当前状态、偏差天数、依赖项、下一步动作、预计达成日。看板的原则是少而准,指标数量控制在 5 到 8 个,多了就没人看了。
4. 复盘模板
核心字段:中断时间线、根因验证结果、恢复过程中的决策复盘、哪一步最耗时、预案需要新增或修改什么、指标阈值是否需要调整。复盘的唯一硬性要求是:必须产出至少一条可执行的机制变更。没有机制变更的复盘,等于聊天。

5. 从一次恢复到组织恢复力
单次恢复做好,只解决了一次问题。要把恢复力变成组织能力,需要三件事:建立预案库、做轻量演练、沉淀指标与复盘记录。
预案库不需要写得多厚,按中断类型各写一页就够,内容包括触发条件、第一步动作、决策人、常见坑。轻量演练也不需要真的制造事故,可以在季度复盘时做桌面推演:假设关键角色明天离职,我们第一步做什么。这种推演一次 40 分钟,成本极低,但能暴露大量流程漏洞。
指标和复盘记录的价值在于校准。阈值定得对不对、分级标准合不合理,只有靠历史数据才能判断。我会建议企业每季度回看一次恢复记录,统计偏差发现时间、恢复周期、分级分布这三个数,用真实数据调整标准。
十、结语:恢复力是管理者的隐性竞争力
我在这篇文章里想说的核心观点只有一个:任务执行恢复不是执行力问题,而是决策结构问题。抢工期、加人、通宵,这些动作看起来最像"在解决问题",但它们通常发生在最容易做、而不是最该做的地方。
真正有效的恢复,顺序是固定的:先止损,再摸清事实,再评估影响,最后才是选方案和调资源。这个顺序不能颠倒。而在整个过程中,两个决定成败的要素是,有没有一个明确的单一决策人,以及偏差能不能被提前发现。前者靠授权机制,后者靠流程和系统支撑。
如果你现在就要动手,我建议按这个顺序做三步:
- 本周内:写一页恢复分级标准,明确 L1/L2/L3 的触发条件和决策人,让团队知道什么情况下该升级、升到谁那里。
- 本月内:做一张恢复启动单和一张影响评估表,用最近一次真实中断事件走一遍流程,验证模板能不能填得下去。
- 本季度内:回看所有中断记录,统计偏差发现时间、恢复周期和分级分布,据此校准阈值。如果发现偏差总是发现得太晚,那么下一步该解决的就是可见性问题,而不是执行力问题。
最后给一份恢复力自检清单,可以用来评估你的组织当前水平:是否定义了中断触发标准;是否有书面的恢复分级;每次恢复是否指定了单一决策人;是否有明确的恢复关闭标准;影响评估是否覆盖客户、现金流、团队、合规四个维度;恢复期同步频率是否高于正常期至少一倍;每次复盘是否至少产出一条机制变更;偏差发现时间是否稳定在 3 天以内。这八个问题里,答"否"的数量,基本就等于你组织下一次中断时会付出的额外成本。
常见问题解答(FAQ)
1. 任务执行恢复该在什么时候启动,是不是所有延期都要走全流程?
我之前带一个跨部门项目,进度落后了三天,老板就让我写恢复方案,但我感觉小题大做。后来又有个任务拖了两周没人管,最后客户投诉了。我就很困惑,到底什么程度的中断才值得启动正式的恢复流程,还是说只要延期就得走一遍?
不需要所有延期都启动正式恢复流程,关键是先做分级判断。可以用三个维度定级:一是对客户交付承诺的影响,二是对现金流或合同节点的影响,三是是否涉及合规、安全或关键人员断裂。只有一项轻度影响、部门内能自行消化的,归为L1,由任务负责人当天调整计划并向上口头同步即可;
跨两个以上部门、或影响对外承诺的,归为L2,需要指定恢复负责人并输出书面方案;涉及公司级客户、重大合同或合规风险的,归为L3,必须由管理层拍板并建立临时指挥机制。判断依据不是延期天数,而是影响面和可逆性,建议在团队内先约定好这三档的触发条件,避免每次靠感觉争论。
2. 恢复方案到底该谁拍板、谁执行,责任怎么分才不扯皮?
我们公司一遇到任务出问题就开会,会上都说配合,散会后没人动。我作为项目负责人,既调不动别的部门,又不敢直接跟老板说资源不够。我就想知道,恢复这种异常状态下的授权到底该怎么设计,有没有一套能落地的责任划分办法?
恢复期的责任划分要先把决策权和执行权分开。建议明确三类角色:恢复决策人,通常是被影响业务线的上一级或管理层,负责定优先级和批资源;恢复负责人,一般由最了解任务现状的人担任,负责统筹盘点和执行;协同方,按具体任务临时抽调,只对交付物负责。
落地时用一张简单的责任表,把每个关键动作写成一行,标注谁负责、谁审批、谁协助、什么时候完成,避免只写部门名。判断这套机制是否有效,看两个信号:一是资源冲突时能不能在24小时内找到唯一拍板人,二是执行过程中是否出现两个人同时下指令。
如果出现多头指挥,说明决策权没有收口,需要立即回到决策人重新确认,而不是继续开会协调。
3. 恢复过程中要不要向客户或上级同步坏消息,怎么说不扩大影响?
我最怕的就是任务出问题还要主动汇报,感觉一说就被骂,而且客户那边一旦知道延期可能直接要求赔偿。但之前有一次我瞒着,结果客户从别的渠道知道了,反而更被动。我就想知道,恢复期间对外沟通到底该怎么把握节奏和口径,既不失信又不自曝其短?
恢复期的对外沟通原则是分级、分时、有方案再同步。对上级,建议在事实盘点完成后的第一时间同步,内容控制在三块:当前实际状态、已确认的影响范围、你准备采取的恢复动作和需要的支持,不要只报问题不带方案。对客户,要区分是否触及合同承诺,如果只是内部节点延误、尚未影响交付,可以先由恢复负责人按正常节奏跟进;
如果确认会影响交付,应由商务或客户负责人出面,在给出新的可承诺时间点之后再沟通,避免先道歉后改口。所有涉及合同变更、赔偿或书面承诺的内容,必须先经法务或商务确认,不能由项目负责人私下答应。判断沟通是否到位,看对方是否清楚下一步由谁在什么时间给什么结果,而不是看你态度多好。
具体节奏和口径建议结合公司制度和合同条款确认,必要时以官方或法务意见为准。
4. 一次恢复做完就结束了,怎么把它变成组织能力而不是下次再乱?
我们每次救火都累得半死,事后开个复盘会,大家吐槽一顿就散了。过几个月同样的问题又出现,还是手忙脚乱。我就想知道,恢复结束之后到底该沉淀什么,怎么才能让下一次不用从零开始?
把单次恢复变成组织能力,重点不是写一份漂亮的复盘报告,而是沉淀三样可复用的东西。第一是预案库,把这次的中断类型、触发信号、当时的应对动作和耗时记录下来,同类任务下次可以直接调用。
第二是检查清单,把恢复七步里最容易漏的环节,比如关键路径确认、对外承诺核对、资源到位确认,做成一张短清单,启动恢复时先过一遍。第三是少量关键指标,比如从发现异常到定下恢复负责人的时间、从启动恢复到恢复交付的周期,用这两个指标观察组织反应速度是否在变快。
复盘会要避免变成追责会,建议按时间线还原事实,只问当时看到了什么、做了什么判断、如果重来会改哪一步,不评价个人对错。判断沉淀是否有效,看半年内同类中断再次发生时,是否有人能直接拿出上次的预案和清单,而不是重新开会讨论。具体复盘方法和工具可以结合团队实际调整,不必照搬固定模板。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:企业管理者入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/427674
读者评论
文章把恢复拆成交付、关系、能力三层目标,这点很戳我。我们团队去年赶项目只盯交付,结果客户关系崩了,核心成员也走了两个,今年同类问题又从头踩一遍。
六类中断分类很实用,但落到执行最难的是分级标准。我们公司任何延期都要拉高层会议,L1的问题也被当成L3处理,管理带宽被大量消耗,一线反而不敢暴露问题。
止损延误会非线性推高成本这个观点值得转给老板看。我们上季度一个项目因为决策拖了十天,返工和加班费用翻倍,最后交付质量还不如分批降级交付的效果。
瀑布图和帕累托图虽然是推演数据,但把优先级重排、单一决策人、对外同步这三项排在最前面,符合我的观察。现实中恰恰是这三件事最难协调,因为都涉及权力和利益调整。
