挂起管理方法大全:管理层任务执行协同管理落地清单

我在过去三年里陪跑过十几家百人到千人规模的交付型组织,见过最多的不是"项目失败",而是一种更难察觉的"假正常":看板上大多数任务都在推进,周报也都按时交了,但真正卡住的事情一直卡在那里,等一个决策、等一个接口、等一个人从别的项目里腾出手。这些任务并没有消失,只是被贴上"挂起"两个字,然后从管理视野里滑出去了。

更麻烦的是,大多数团队对"挂起"根本没有定义。有人把延期当挂起,有人把阻塞当挂起,有人把"我这周不想做"也标成挂起。结果就是:管理层看到的挂起数量是准的,但挂起的原因、责任人、恢复条件全是模糊的。本文想解决的就是这件事,把挂起管理从"状态标签"变成一套管理层可以直接落地的协同机制。

一、核心结论:挂起管理的本质是"受控等待",不是"暂停"

先把结论摆在最前面。挂起管理如果只能记住一句话,我希望是这句:挂起不是任务的暂停键,而是任务生命周期中的一个"受控等待状态"。它必须同时具备四个要素,明确的原因、明确的责任人、明确的恢复条件、明确的时限。缺任何一个,挂起都会退化成黑洞。

1. 挂起与暂停、延期、取消、阻塞的本质区别

我见过太多团队把这五个词混着用,导致同一个看板上既有"挂起"又有"阻塞",但没人说得清区别。实际管理中,它们的责任归属和恢复路径完全不同。

状态 触发原因 责任人是否变化 是否有明确恢复条件 管理层介入程度
挂起 外部依赖、决策待定、资源冲突等受控因素 不变化,原负责人继续持有 必须有,且需可验证 按分级介入
阻塞 执行过程中遇到的技术或流程卡点 不变化 通常不需要审批,解决即恢复 团队内解决为主
延期 进度未达预期,交付时间后移 不变化 无,只是时间点变化 需要说明影响面
取消 目标不再需要 责任人释放 无 需要决策人批准
暂停 临时性插入的其他优先级事项 通常不变化 时限很短,一般不超一个迭代 低

这张表我在内训里反复用过,它的价值不在于定义精确,而在于让团队第一次意识到:"挂起"是唯一一个必须带恢复条件的状态。一旦不写恢复条件,它和"取消"就没有区别了,只是没人敢承认而已。

2. 挂起管理的第一性指标是恢复率,不是挂起数量

很多管理者的第一反应是"挂起太多了,要压降挂起数量"。这个方向是错的。挂起数量本身没有好坏,业务复杂度高的组织挂起就是会多。真正该盯的是恢复率和平均挂起时长,有多少挂起的任务最终回到了正常轨道,用了多久。

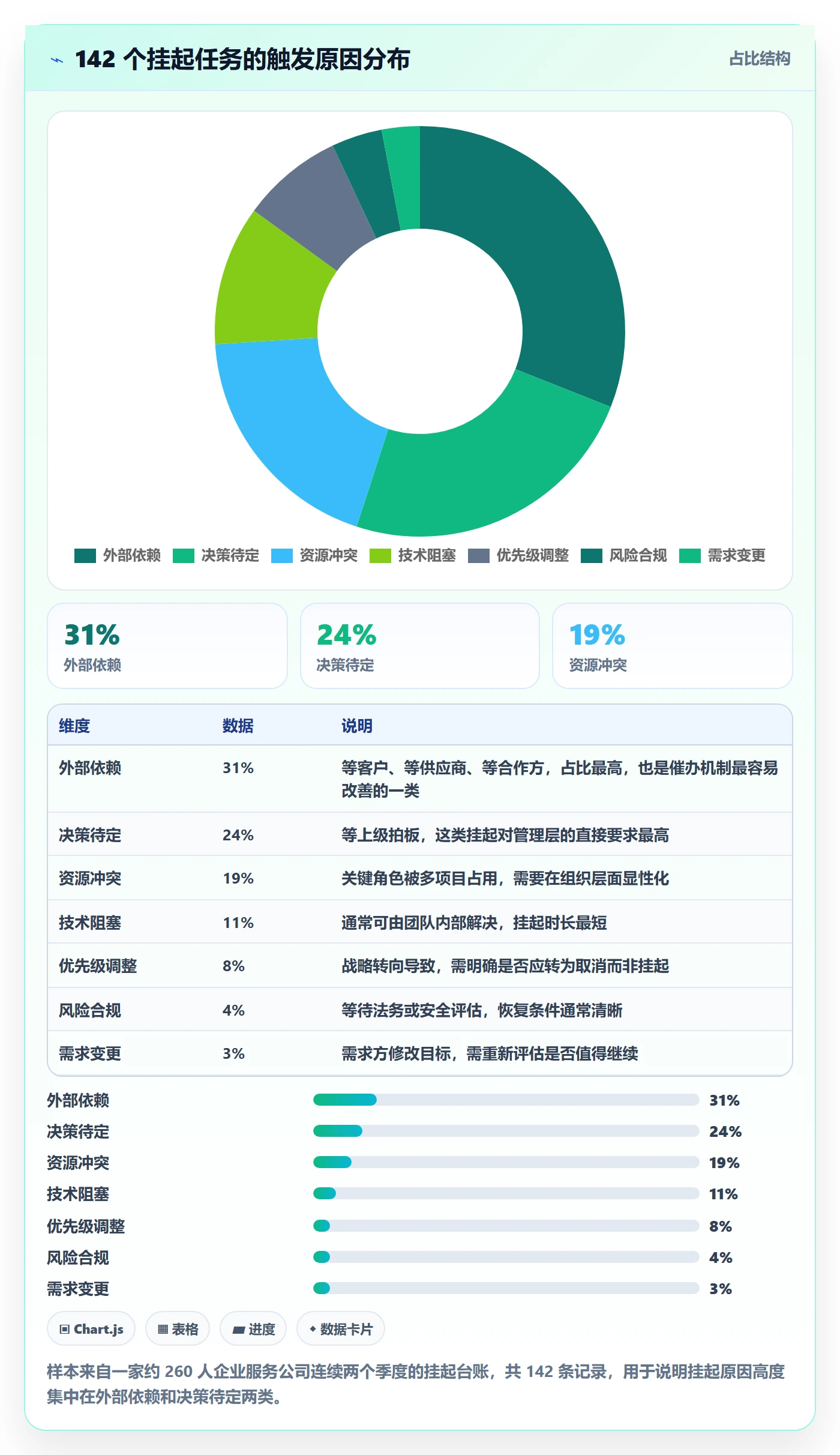

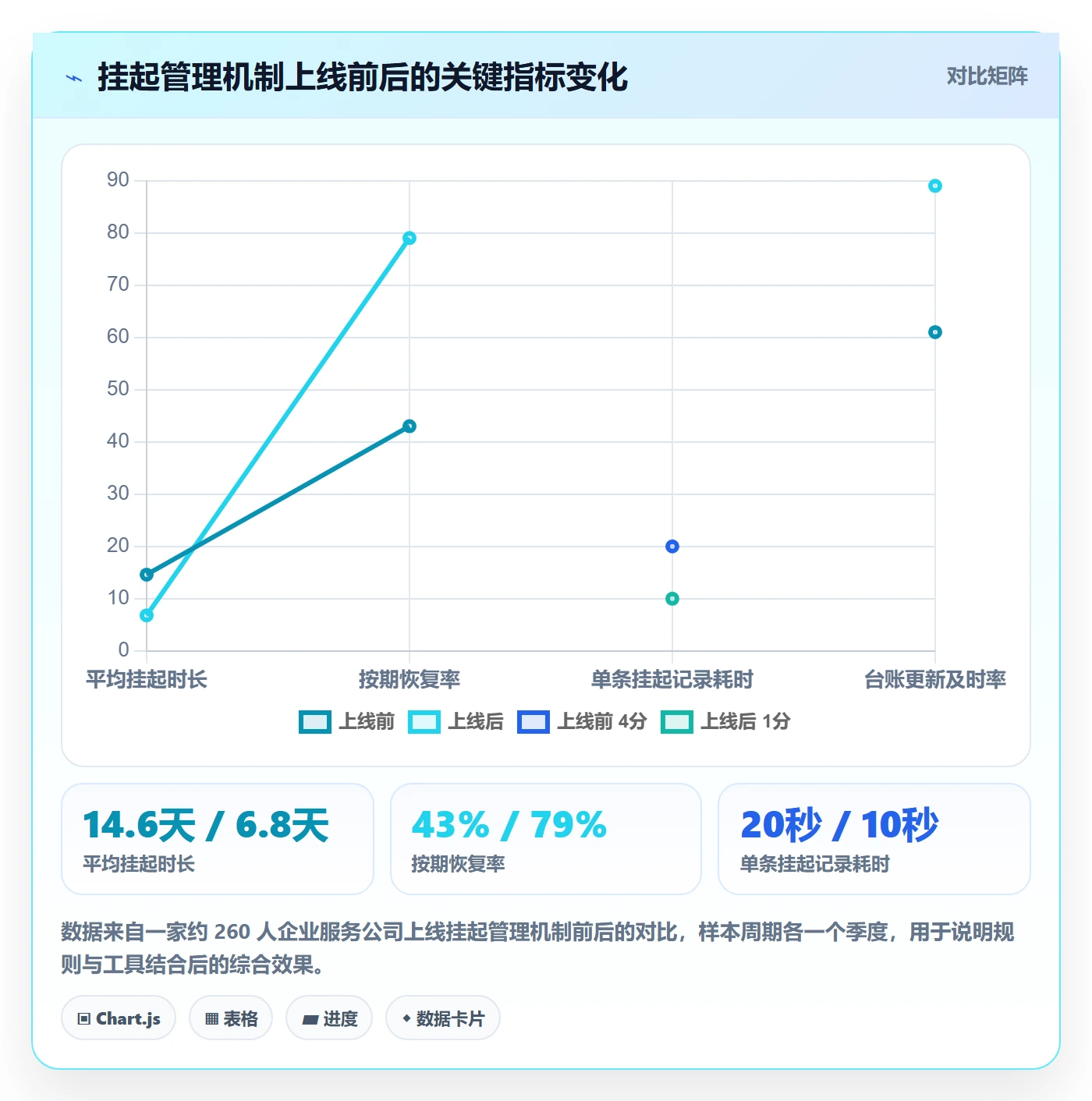

我在一家约 260 人的企业服务公司做过一次回溯统计,样本是连续两个季度的挂起任务台账。结论很清楚:挂起数量在治理前后只下降了 11%,但平均挂起时长从 14.6 天降到 6.8 天,按期恢复率从 43% 提升到 79%。真正被改善的是"流转效率",不是"挂起总量"。

挂起管理方法大全:管理层任务执行协同管理落地清单

3. 管理层真正要管的是四件事

我常被问到"挂起管理是不是就是配个状态、加个提醒"。不是。状态和提醒解决的是记录问题,而管理层要解决的是规则、责任、条件和节奏这四件事。

  • 规则:什么情况允许挂起、谁来批、批到什么级别。
  • 责任:挂起后谁继续对结果负责,谁负责解除。
  • 条件:什么信号出现才算恢复条件达成,谁验证。
  • 节奏:多久看一次、什么情况下升级、超时怎么处理。

这四件事缺一件,挂起就会从管理动作退化成"备注"。而工具能做的,只是把这四件事固化下来,不让它们依赖某个人的自觉。

二、背景与真实场景:挂起为什么会变成执行黑洞

理解挂起失控,不能只从流程看,要从场景看。我把这些年遇到的挂起分成三类高频场景,它们的共同点是:任务本身没有消失,但它对组织的"可见度"在挂起那一刻断崖式下降。

1. 场景一:等外部确认,等着等着就没人提了

典型情况是交付项目等客户确认方案、等供应商提供接口文档、等合作方排期。这类挂起最危险的地方在于,责任人会本能地认为"卡在对方,不怪我",于是停止主动跟进,只在被追问时回一句"还在等"。

我经历过一个具体案例:某硬件公司的固件适配任务挂起,原因是等供应商提供新版 SDK。任务从 3 月中旬挂到 6 月下旬,整整 97 天。期间没有任何一次主动催办记录,直到季度评审时才被发现。这个任务的实际工作量是 3 人天。

2. 场景二:等决策,决策层根本不知道自己被等了

第二类场景更隐蔽:执行层需要管理层拍板,但管理层并不知道自己成了瓶颈。执行者出于"不想打扰领导"的心态,把任务挂起后就不再上升,结果一个需要 10 分钟决策的事情,拖了两周。

我在一家 400 人规模的公司做过统计,他们把"待决策"类挂起的平均等待时长单独拉出来看,是 9.3 天。而其中 68% 的决策事项,决策人表示"如果当时有人直接问我,当天就能定"。这不是决策效率问题,是信息传递问题。

3. 场景三:等资源,一个人被五个项目同时占用

第三类场景在 100 人以上的组织里最普遍。一个关键角色被多个项目共享,任何一个项目需要他时,其他项目就得挂起。这类挂起的特点是数量集中、责任人集中、恢复条件模糊,因为"他有空"不是一个可验证的条件。

这类挂起如果不在组织层面做资源冲突的显性化,就会退化成部门之间的互相等待。我见过最极端的例子是,一个数据架构师同时被 7 个项目标记为依赖,而他本人对此毫不知情。

4. 规模拐点:为什么 100 人以上组织更容易失控

这十几家组织里有一条很清晰的规律:团队规模跨过 100 人之后,挂起管理的难度会出现非线性上升。原因是跨部门依赖变多、决策链条变长、信息传递开始依赖系统和流程而不是熟人关系。

50 人以内,组长喊一嗓子就能解决挂起。100 人以上,喊一嗓子只传播到相邻的两个组。300 人以上,没有制度化机制,挂起基本等于任务失踪。

挂起管理方法大全:管理层任务执行协同管理落地清单

三、五条铁律:不满足就不允许挂起

下面这五条是我在做流程诊断时最常推荐的准入规则。它们的作用不是提高挂起门槛,而是把挂起从一个可以随手标记的状态,变成一个需要承担责任的承诺。

1. 无记录不挂起

挂起必须在系统里有独立状态和独立记录,不能写在备注里、不能只发在群里、不能靠口头同步。判断标准很简单:如果三天后换一个人接手,他能不能只靠系统记录就知道这件事为什么停、接下来要等什么。

反例很常见:任务在系统里依然是"进行中",负责人只在周报里写了句"因等待接口暂缓"。这种做法的代价是,所有关于挂起的统计口径全部失真,管理层看到的进度是假的。

2. 无责任人不挂起

挂起不是把责任交出去,而是责任保持不变、只把"推进权"转移给恢复条件的触发方。所以挂起时必须明确两个角色:结果责任人(对最终交付负责,通常不变)和解除责任人(负责让恢复条件达成)。

我见过最典型的责任真空是:任务挂起后,原负责人认为"球在别人手里",依赖方认为"这是他的任务",两边都不动。等再次被提起时,双方都能给出合理解释,但任务已经拖了两个月。

3. 无恢复条件不挂起

恢复条件必须是可观察、可验证的事件,不能是"等情况好转""等对方回复""等资源空出来"这类模糊表述。好的恢复条件长这样:

  • "客户书面确认 V2 版验收标准",可验证,有交付物。
  • "第三方接口文档 v1.3 提供且联调通过",可验证,有版本号。
  • "数据架构师 A 的排期在本项目上释放不少于 2 天/周",可验证,有量化口径。

模糊的恢复条件会让挂起永久化,因为它无法被判定为"已达成"。凡是无法判定的条件,本质上都是在给拖延留空间。

4. 无时限不挂起

每一条挂起记录都必须有"本次挂起的到期时间"。注意它不等于预计恢复时间,而是一个强制复核的闹钟,到期没恢复,必须重新走一遍挂起审批或升级,不能自动续期。

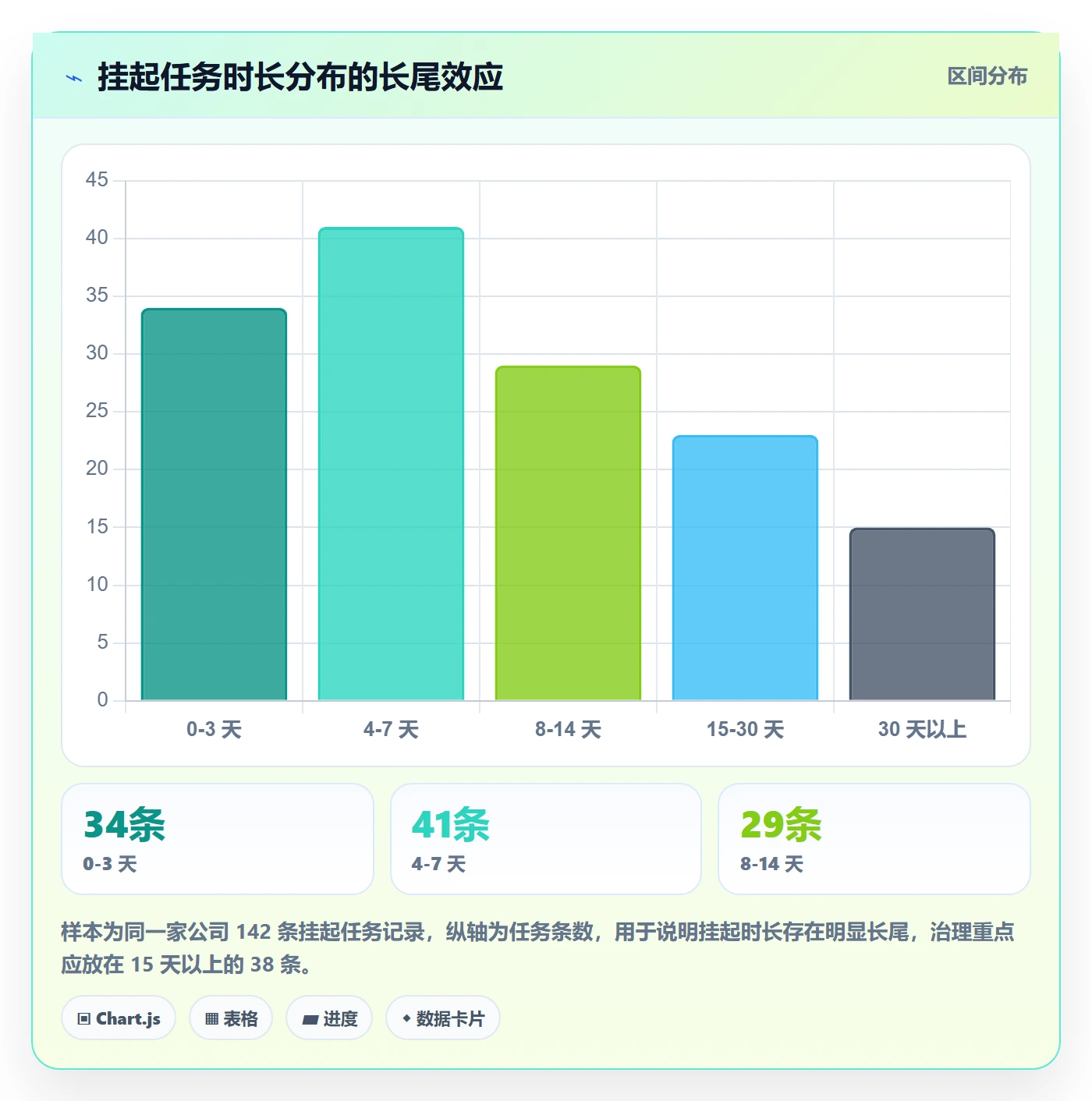

这条规则的价值,我用一组分布数据来说明。同一家公司里,设置了复核时限的挂起任务,平均挂起时长 6.4 天;没设时限的,平均 18.7 天。差了将近三倍,而两者的任务复杂度并没有明显差别。

挂起管理方法大全:管理层任务执行协同管理落地清单

5. 无升级路径不挂起

挂起时必须写清楚:如果到期未恢复,升级给谁、以什么形式升级、升级后对方需要在多久内响应。没有升级路径的挂起,等于把一个跨部门问题关在一个人的工位里。

这五条铁律有一个简化的记忆方式,我把它做成了一张自检表,任何一条答不上来,就不批准挂起。

铁律 自检问题 缺失后的典型表现
无记录不挂起 三天后换人接手,能否只看系统就懂? 统计口径失真,进度数据不可信
无责任人不挂起 结果责任人和解除责任人分别是谁? 双方都认为球在对方手里
无恢复条件不挂起 这个条件能不能被第三方判定为已达成? 挂起永久化,无法关闭
无时限不挂起 本次挂起到什么时候必须复核? 平均时长膨胀 2-3 倍
无升级路径不挂起 到期未恢复,升级给谁、多久响应? 跨部门问题被关在个人工位

四、挂起触发条件与三色分级清单

铁律解决的是"能不能挂起",分级解决的是"挂起之后谁来管"。我在实践中发现,管理层之所以对挂起管理不耐烦,往往是因为所有挂起都涌到同一个会议上,小到等一个接口文档,大到等战略方向,全混在一起。分级是让管理层的注意力花在正确刻度上的唯一办法。

1. 七类常见挂起原因及判断要点

原因分类不要贪多,七类足够覆盖绝大多数场景。分类的价值在于让你能按类统计、按类治理,而不是每次从零讨论。

  • 外部依赖:等待客户、供应商、合作方或监管方的输入。判断要点是是否存在明确的对方责任人和承诺时间。
  • 决策待定:需要上级或跨部门拍板。判断要点是决策事项、决策人、可选方案是否已经明确。
  • 资源冲突:关键角色被多项目占用。判断要点是资源占用是否已在组织层面显性化。
  • 技术阻塞:技术方案未定、环境不可用、第三方服务异常。判断要点是是否有明确的排查负责人。
  • 风险合规:等待法务、安全、审计结论。判断要点是评估基线是否清晰。
  • 优先级调整:战略或资源重新分配导致。判断要点是应区分"挂起"还是"取消"。
  • 需求变更:需求方修改目标,需要重新评估。判断要点是变更是否已进入正式评审。

2. 三色分级:黄色、橙色、红色

分级的核心是用"谁能解决"来定义颜色,而不是用"多严重"来定义。严重程度是主观的,解决层级是客观的。

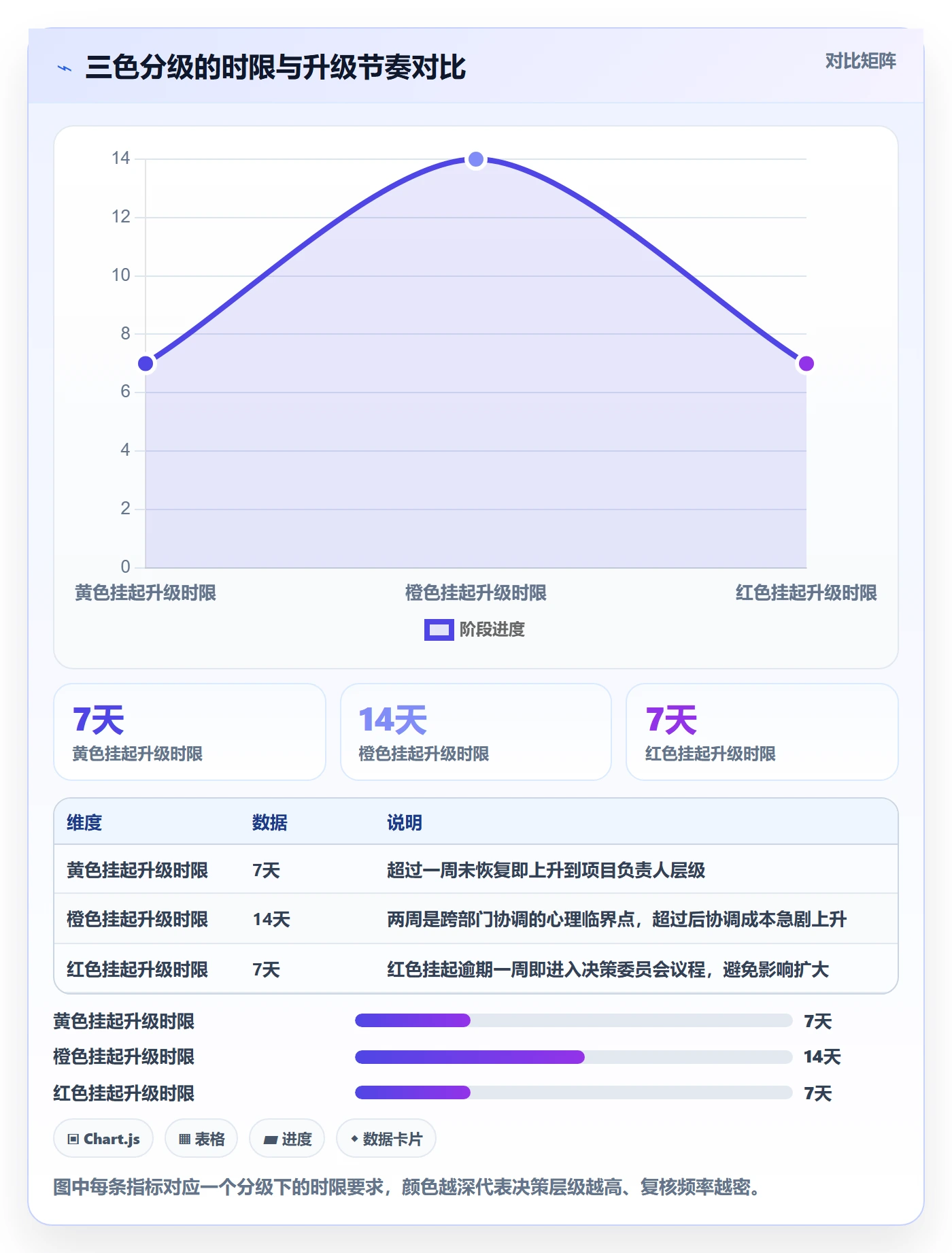

分级 判定标准 审批权限 复核频率 升级触发条件
黄色 团队内部或相邻团队可解决 项目负责人 每 3 个工作日 超过 7 天未恢复
橙色 需要跨部门协调或非直属资源 部门负责人 每 2 个工作日 超过 14 天未恢复
红色 需要管理层决策或涉及对外承诺 分管高管 / 决策委员会 每 1 个工作日 超过 7 天未恢复或影响关键里程碑

这张表最关键的其实是最后一列。很多人以为分级只是标个颜色,实际作用是给升级设定自动触发条件,而不是依赖责任人自觉上报。人是不愿意主动升级问题的,这是人性,机制必须替他们把这一步做掉。

3. 审批权限矩阵与延长机制

挂起审批有一个容易被忽略的细节:谁有权批准延长挂起,以及延长次数上限。如果没有上限,红色挂起可以被无限延长,分类就失去意义了。

  1. 黄色挂起由项目负责人批准,最多延长 1 次,累计不超过 14 天。
  2. 橙色挂起由部门负责人批准,最多延长 2 次,累计不超过 30 天。
  3. 红色挂起由分管高管批准,延长 2 次后必须做出"继续、降级、转取消"三选一决策。
  4. 任何级别的挂起,第三次延长申请必须附带根因分析和替代方案。

这套规则我在两家公司落地过,最直接的收益是:超过 30 天的挂起任务占比从 21% 降到 6%。不是因为问题变简单了,而是因为没人愿意为了拖延去做一份根因分析。

挂起管理方法大全:管理层任务执行协同管理落地清单

五、一张挂起任务台账应该记录什么

台账是挂起管理的物理载体。我见过两种极端:一种是字段极少,只有"任务名+挂起原因",结果什么也分析不出来;另一种是字段几十个,填一次要五分钟,最后所有人都敷衍。正确的做法是按"决策需要什么信息"来设计字段,而不是按"能想到什么"来设计。

1. 四组字段:基础、挂起、恢复、协同

我推荐把字段分成四组,每组解决一个特定问题。这样设计的好处是,填表的人清楚每个字段为什么存在,而不是机械填空。

字段组 核心字段 解决的问题
基础信息 任务ID、所属项目、当前阶段、结果责任人、发起人 这条挂起属于谁、影响哪个交付
挂起信息 挂起原因分类、分级颜色、挂起开始时间、本次到期时间、影响范围 为什么停、停多久、影响多大
恢复信息 恢复条件、条件验证人、恢复后首个动作、外部依赖方 什么算恢复、谁来确认、恢复后先做什么
协同信息 升级对象、决策人、沟通记录、下次复核时间 卡住了找谁、什么时候再看一次

2. 字段设计的三条原则

第一,字段必须可枚举。挂起原因、分级颜色、影响范围都应该是下拉选项,不要做成自由文本。自由文本无法统计,也就无法治理。

第二,字段必须有人负责维护。特别是"恢复条件"和"下次复核时间",这两个字段一旦没人更新,台账在两周内就会变成历史档案。

第三,字段数量控制在 15 个以内。超过这个数量,填写成本会显著高于管理收益。我做过一次对比,字段从 11 个增加到 23 个之后,台账更新及时率从 87% 掉到 52%。

3. 一份可以直接抄的字段定义

下面是我在项目里实际用过的字段定义示例,用 JSON 写出来,方便直接迁移到工具的自定义字段配置中。

{
"task_id": "REQ-2024-0871",

"project": "客户A交付项目",

"stage": "联调阶段",

"owner": "张工",

"initiator": "项目经理-李",

"suspend_reason_category": "外部依赖",

"suspend_level": "橙色",

"suspend_start": "2026-03-14",

"due_review_date": "2026-03-21",

"impact_scope": "影响联调里程碑,波及2个下游任务",

"resume_condition": "供应商提供SDK v2.3并完成握手联调",

"condition_verifier": "技术负责人-王",

"first_action_after_resume": "更新接口适配层并重跑集成用例",

"external_dependency": "供应商X-接口人陈",

"escalation_target": "研发部门负责人",

"decision_maker": "分管副总",

"next_review_time": "2026-03-18 10:00",

"communication_log": "3/15 邮件催办;3/17 电话确认延期至3/20"

}

这份定义我用了两年多,最大的体会是:"恢复后首个动作"这个字段看起来多余,实际上极其有用。因为任务挂久了,恢复时常常没人记得该从哪一步接上,导致恢复本身又要额外消耗一到两天。

4. 字段完整度与恢复率的关系

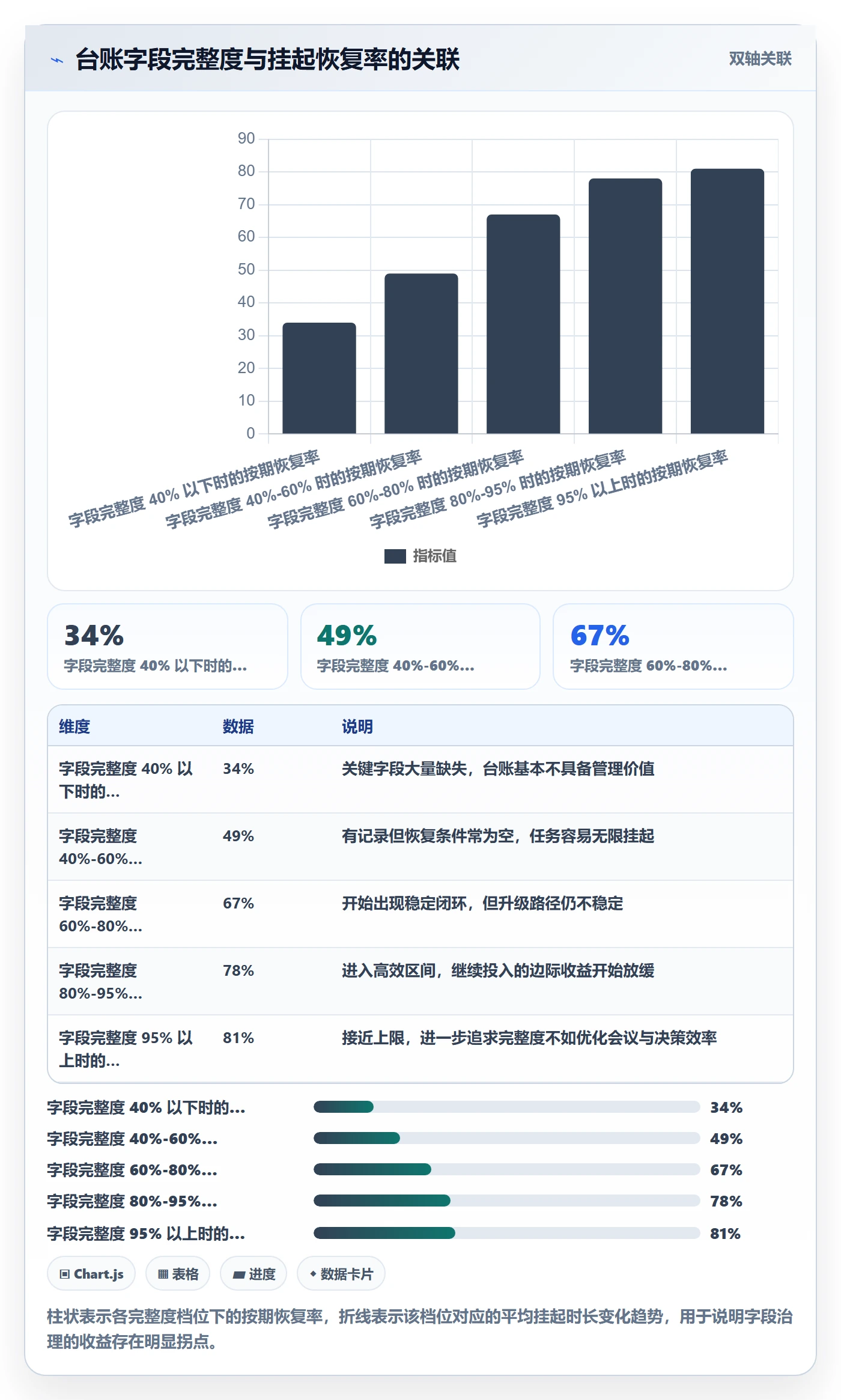

我统计过一家公司台账里字段填写完整度和最终恢复率的关系,结论比预想的更明显:字段完整度每提升一个档位,恢复率都有可观提升,但边际收益在 80% 之后开始放缓。

这说明两件事。第一,不需要追求 100% 的填写完整度,那是形式主义。第二,关键字段必须强制,具体说就是恢复条件、到期时间、升级对象这三个,缺任何一个都会显著拉低恢复率。

挂起管理方法大全:管理层任务执行协同管理落地清单

六、管理层协同机制:会议、升级与决策 SLA

台账解决"看得见",会议和升级机制解决"推得动"。我见过很多团队台账做得非常漂亮,但没人看,最后变成了一份精致的过期文档。挂起管理的驱动力来自节奏,不是来自表格。

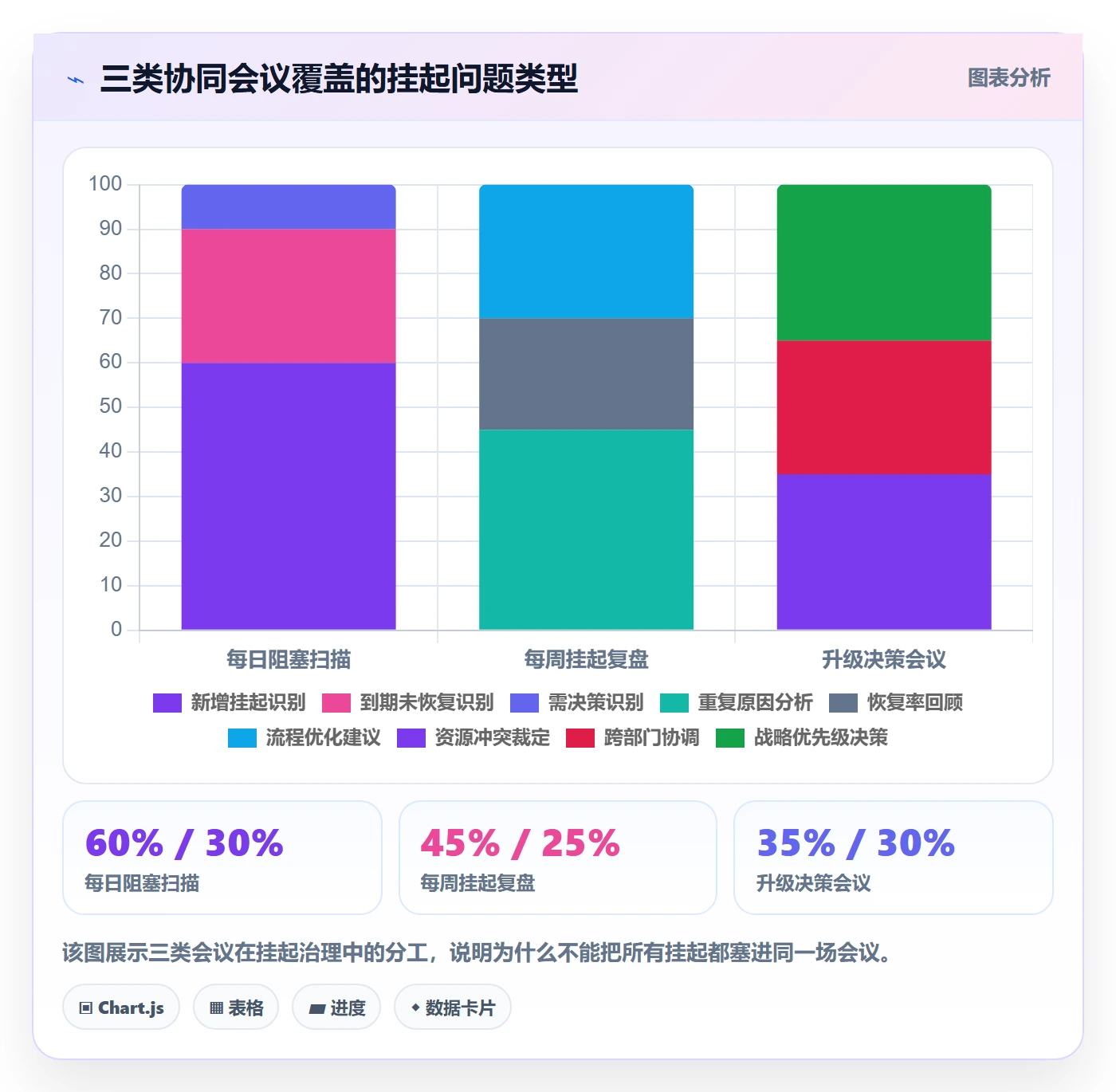

1. 每日阻塞扫描:10 分钟,只看三类

每日站会不要用来讨论所有挂起,只扫三类:新增的挂起、当天到期未恢复的挂起、需要决策的挂起。每类不超过 3 分钟,超时的直接转入线下或升级会议。

这个会议的形式我建议固定为三个问题:新增了什么、什么到期了、需要谁做什么决定。不做原因分析,不做方案讨论,只做识别和分派。原因分析放到周复盘去。

2. 每周挂起复盘:看重复原因,不看单个任务

周复盘的价值不在处理个案,而在识别模式。我通常要求团队带着三个数据进会:本周新增挂起数、本周恢复数、重复挂起的原因分布。

重复挂起是最值得警觉的信号。同一个原因反复出现,说明根因没被解决。一家公司的重复挂起率如果长期高于 25%,基本可以判断他们的挂起管理只做了记录层,没做治理层。

3. 升级会议议程模板

升级会议最容易开成"情况通报会",一圈人讲完现状就散会,问题原封不动。避免这种情况的办法是强制议程结构,每个议题必须包含五项内容。

  1. 问题陈述:一句话说清卡点,不带背景铺垫。
  2. 影响面:影响哪个里程碑、波及哪些任务、延误成本是多少。
  3. 可选方案:至少两个,包括"什么都不做"的后果。
  4. 决策人:明确到具体的人,不是"领导们"。
  5. 决策时限:当场定或明确到某个时间点前给出答复。

我推动过的最有效的一条规则是:没有可选方案的议题不允许上会。这一条直接让升级会议的平均时长从 75 分钟压缩到 35 分钟,而且决策率明显上升。

4. 决策 SLA:别让"等回复"变成无限挂起

挂起里最难治的一类是等决策。因为它不像等接口那样有明确外部方,责任模糊、时限缺失,很容易长期悬置。解决办法是给决策本身设 SLA。

决策类型 响应时限 超时处理
影响单个任务的常规决策 2 个工作日 责任人可自主选择默认方案并记录
影响里程碑或跨部门的决策 3 个工作日 自动升级至上一级
影响对外承诺或合同的决策 1 个工作日 进入高层例会优先议程

这张表的关键是第三列。超时要有默认动作,否则 SLA 就只是一句口号。"责任人可自主选择默认方案并记录"这一条看起来激进,实际效果非常好,它把等待决策的对称性打破了,决策人要么按时回复,要么接受默认方案。

挂起管理方法大全:管理层任务执行协同管理落地清单

七、指标看板:六个核心指标与预警设计

指标不是用来考核个人的,而是用来发现系统性问题的。这一点必须在一开始就讲清楚,否则团队会开始"优化数据"而不是"解决问题"。我在推指标时踩过的最大坑,就是把挂起恢复率和绩效直接挂钩,结果第二个月挂起数量骤降,但逾期任务数量暴增,大家学会了不标挂起。

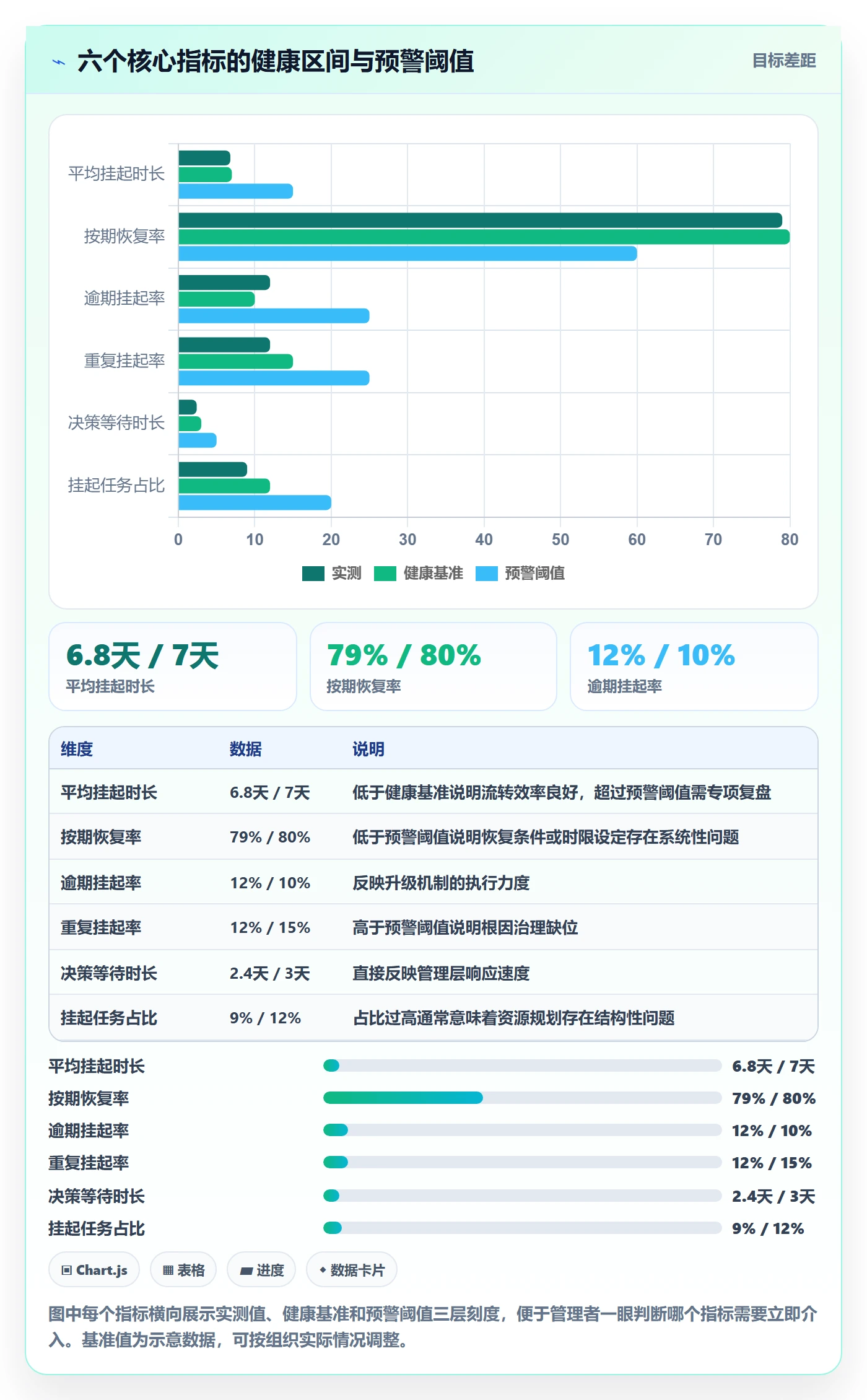

1. 六个核心指标及其定义

指标不求多,六个足够反映挂起管理的健康度。每个指标必须给出明确的计算口径,否则跨团队数据无法比较。

指标 计算口径 观察用途
挂起数量 统计周期内处于挂起状态的任务总数 反映业务复杂度与依赖密度
平均挂起时长 所有已恢复任务的挂起天数均值 衡量流转效率的核心指标
按期恢复率 在到期时间前恢复的任务数 / 已恢复任务数 检验恢复条件与时限设定是否合理
逾期挂起率 超过到期时间仍未恢复的任务数 / 挂起总数 识别升级机制是否失效
重复挂起率 同一任务挂起 2 次以上的比例 识别根因治理是否到位
决策等待时长 从提交决策到决策结果产出的平均天数 衡量管理层响应效率

2. 看板泳道设计

看板泳道不要只按任务状态分,要按"挂起的时间阶段"分。我推荐这样切:待处理、进行中、新增挂起、到期预警、逾期未恢复、恢复中、已完成。

其中"到期预警"和"逾期未恢复"是关键。把这两条泳道放在看板最显眼的位置,比任何提醒邮件都有效。可视化的压迫感,往往比制度约束更直接。

3. 预警与自动提醒设计

提醒不能只发一条,要分层。我一般建议设三层:到期前 24 小时提醒责任人、到期当天提醒责任人和其主管、逾期 2 天自动升级为会议议题。

提醒内容也要具体,不要只发"您有任务即将到期"。有效提醒应该包含任务编号、挂起天数、恢复条件、当前阻塞点,让收到提醒的人不需要点开系统就能决策要不要处理。

另外,预警要有单独的一条:红色挂起超过 7 天未恢复时,直接通知决策人本人,而不只是通知执行层。这条规则解决的就是前面提到的"决策层不知道自己被等了"的问题。

挂起管理方法大全:管理层任务执行协同管理落地清单

八、工具落地:规则先行,工具后置(以 PingCode 为例)

工具部分我想强调一个顺序问题:先有规则,再选工具;而不是先买工具,再改流程。我见过太多团队把挂起管理寄希望于某个系统,结果工具上线三个月,台账依然没人填。原因不是工具不好,是规则没定,没人知道该填什么、填了给谁看。

1. 状态机是底线,挂起必须是独立状态

无论用什么工具,第一条要求是:挂起必须是一个独立的工作流状态,不能复用"进行中"或"待办"。如果工具不支持独立状态,那么挂起管理就无法做统计分析。

第二条要求是状态转换要有约束。从"进行中"进入"挂起"必须校验必填字段,比如恢复条件、到期时间、升级对象,缺一个就不允许转换。这个约束是把铁律从"人治"变成"机制"的关键一步。

2. 自动化降低记录成本

挂起管理推行失败的最常见原因是填写成本太高。解决办法是把能自动的东西全部自动掉:挂起开始时间自动记录、到期时间按分级自动生成、到期前自动提醒、恢复条件达成后自动回流到进行中。

手动要填的应该只剩下三件事:原因分类、恢复条件、升级对象。其他都交给系统。我在一家公司做过测算,自动化配置上线后,单条挂起的平均记录时间从 4 分 20 秒降到 1 分 10 秒,台账更新及时率从 61% 提升到 89%。

3. 以 PingCode 为例的落地路径

在中大型组织的落地场景里,我通常会推荐 PingCode 作为承载工具。它主要服务中大型企业及 100 人以上组织,而这个规模区间恰好是挂起问题最严重、跨部门依赖最密集的阶段。

具体落地时,我一般按四步走。第一步是在工作流中定义独立的挂起状态,并配置状态转换时的必填字段校验。第二步是用自定义字段承载前面说的四组台账字段,把原因分类和分级做成枚举下拉。第三步是配置自动化规则,实现到期提醒和逾期升级。第四步是用报表功能搭出六个核心指标的看板。

对于有合规要求或数据不能出内网的行业客户,PingCode 支持私有化部署,这一点在多项目、跨部门的挂起台账管理中很关键,因为台账会记录决策人、影响范围、合同相关信息,数据边界必须先解决。

另外,很多中大型组织并不是从零开始,而是从既有工具迁移。PingCode 支持 Jira 平滑迁移,这一点实际价值很高,因为挂起管理最忌讳的就是历史台账断层,如果迁移过程中丢掉了历史挂起记录,那么平均挂起时长、重复挂起率这类需要历史数据支撑的指标就失去了基线。这也是它在国产替代场景里被频繁提及的原因。

4. 一个状态流转的配置示例

下面是一个挂起状态流转的配置示例,用伪代码表达,方便理解校验逻辑应该放在哪一层。

state_machine: task_workflow
transitions:

from: in_progress

to: suspended

guard:

required_fields:

suspend_reason_category # 枚举,必填

suspend_level # 枚举:yellow/orange/red,必填

resume_condition # 文本,最少20字,必填

due_review_date # 日期,必填,不得晚于今天+30天

escalation_target # 人员字段,必填

on_pass:

set suspend_start = today

notify owner and escalation_target

from: suspended

to: in_progress

guard:

required_fields:

condition_verifier_confirm # 布尔,需验证人确认

on_pass:

log actual_suspend_days

notify owner and initiator

from: suspended

to: escalated

trigger:

delay: due_review_date + 2 days

auto: true

这段配置的价值在于把"五条铁律"变成了机器可执行的规则。当规则被写进状态机,挂起管理就不再依赖项目经理的个人勤勉度。

5. 私有化部署与迁移的取舍

如果你所在的组织在 200 人以上且有严格的数据合规要求,私有化部署基本是必选项,因为它决定了你能否在台账里放心记录决策人、合同影响面、客户信息。如果你的组织在 100 人以下、且依赖关系简单,那么优先解决规则问题比优先解决部署形态更重要。

迁移方面,如果现有工具里已经积累了一到两年的挂起数据,迁移时一定要把历史挂起记录一起迁。这些数据是建立指标基线的基础,丢了就得重新积累,成本至少是一个季度。

挂起管理方法大全:管理层任务执行协同管理落地清单

九、常见误区与反模式

前面讲的是怎么做,这一节讲怎么避免做错。下面五条是我在不同公司反复见到的反模式,每一条都真实地拉低过挂起管理的效果。

1. 把挂起当拖延借口

这是最普遍的一条。表现是同一类原因反复挂起,责任人从中获得时间缓冲,却没有推进任何恢复动作。识别方法是看重复挂起率和恢复动作记录密度,真的在等外部输入的挂起,通常会伴随催办记录;纯拖延的挂起,除了初始记录以外什么都不更新。

规避动作很简单:任何挂起在复核时必须有一条"自上次复核以来的推进记录",哪怕只是"已再次邮件催办"。没有记录,就直接升级。

2. 只记录不闭环

很多团队把挂起管理做成了"记录管理",系统里字段齐全、报表好看,但没有任何一条挂起被真正推动过。判断标准是:挂起的升级率是否为 0。如果一个组织运行了半年,从来没有一条挂起被升级过,那基本可以确定升级机制是摆设。

升级率过低和过高都不正常。我的经验区间是 8%-15%,低于这个区间说明大家不敢升级,高于这个区间说明分级判定标准有问题。

3. 只盯数量不管根因

有些管理者喜欢在例会上问"为什么这个月挂起这么多",然后要求各部门压降数量。这种做法会立刻催生数据美化行为:任务不标挂起了,改成"进行中";或者把大挂起拆成几个小任务分散标注。

正确的做法是把注意力放在原因分布的变化上。如果"决策待定"类挂起占比上升,说明管理层响应出了问题;如果"资源冲突"类占比上升,说明资源规划出了问题。盯结构,不盯总量。

4. 管理层要么越级处理,要么完全放任

两个极端都会出问题。越级处理是指管理层直接下单解决某个具体挂起,短期有效但会让责任人形成依赖,之后所有挂起都往上抛。完全放任是指管理层只看报表不介入,导致红色挂起长期悬置。

我的建议是:管理层只处理红色挂起和重复挂起,黄色和橙色一律交给既定层级。并且介入时只做两件事,给决策、给资源,不替执行层设计方案。

5. 用考核压恢复率

这是杀伤力最大的一条。把挂起恢复率和绩效挂钩,短期数据会非常漂亮,长期代价是整个挂起数据体系的可信度崩塌。因为一旦指标变成考核项,团队就会转向优化指标本身。

我的替代方案是:指标只用于复盘和改进,不进入个人绩效。如果一定要进考核,只考核一件事,红色挂起是否在规定时限内被升级到决策人,因为这是可以客观验证的动作,而不是结果。

十、30 天落地行动清单

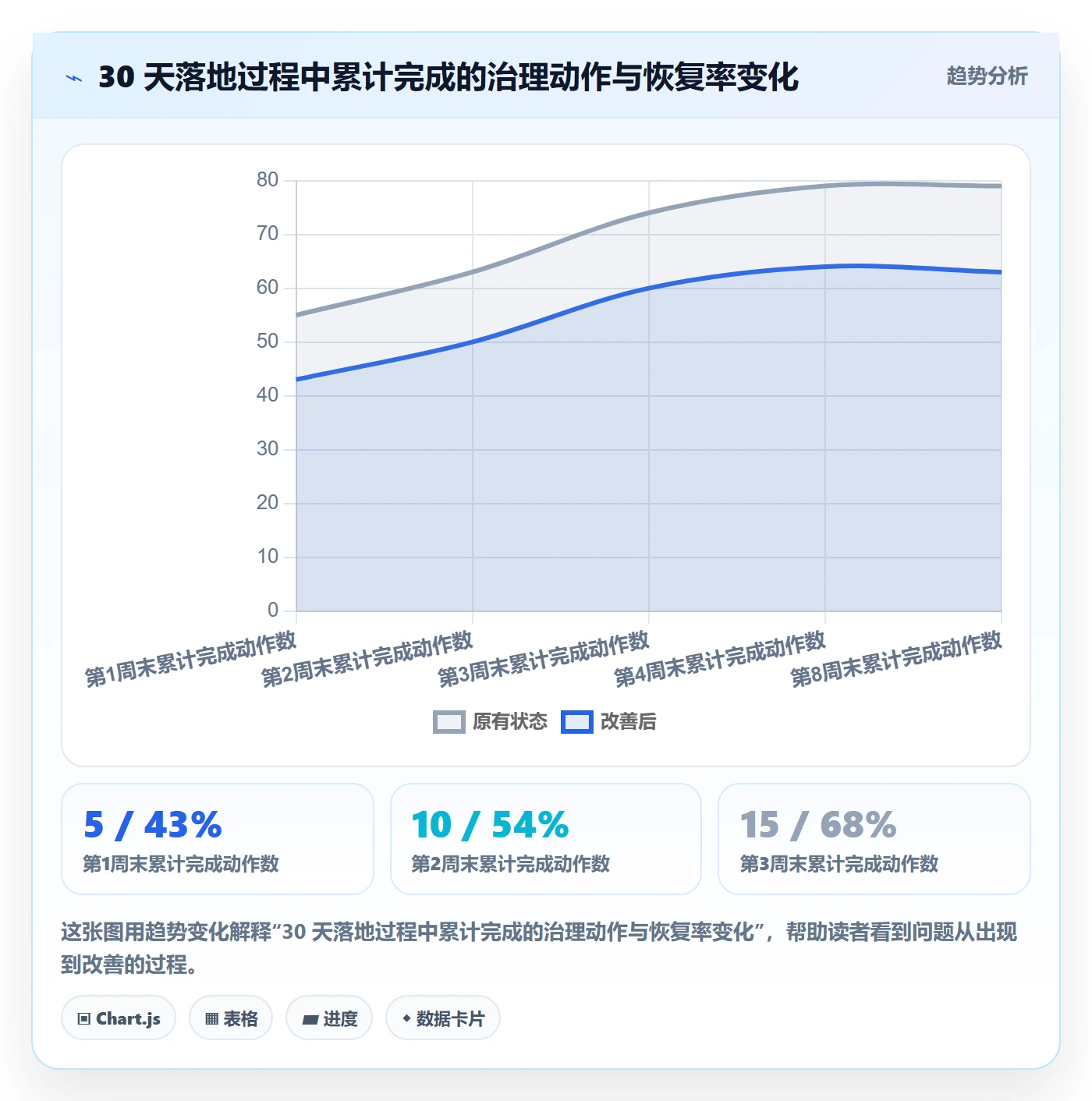

最后给一份可以直接照着做的 30 天清单。我建议不要试图一次把所有规则都落地,那样推行的阻力会非常大。按周推进,每周只解决一类问题,效果反而更稳。

1. 第 1 周:定义规则与字段

  1. 召集项目负责人和部门负责人,明确挂起与延期、阻塞、取消的区别。
  2. 确定原因分类(七类)和三色分级标准,形成正式文档。
  3. 确定审批权限矩阵和延长上限,明确各级审批人。
  4. 定义台账字段,控制在 15 个以内,标记出必填字段。
  5. 输出一页纸的《挂起准入规则》,作为后续执行的唯一依据。

第一周不要碰工具,先把规则吵清楚。这一步省下来的时间,后面会在推诿和返工上加倍还回去。

2. 第 2 周:选一个团队试点

  1. 选择依赖关系最复杂的团队作为试点,不要选最听话的团队。
  2. 在工具中配置挂起状态和必填字段校验。
  3. 配置到期提醒和逾期升级的自动化规则。
  4. 历史挂起任务全部补录,作为基线数据。
  5. 对试点团队做一次 30 分钟的实操培训,重点讲"怎么填"而不是"为什么填"。

选试点团队时有一个经验:要选真实痛点最强的团队。痛点强的团队会主动提改进意见,反而更容易跑出可复制的模式。

3. 第 3 周:上线看板与会话机制

  1. 搭出挂起看板,包含到期预警和逾期未恢复两条泳道。
  2. 启动每日 10 分钟阻塞扫描,固定三个问题。
  3. 启动每周挂起复盘,只看重复原因和恢复率。
  4. 第一次升级会议演练,强制使用五项议程结构。
  5. 把决策 SLA 正式公布给所有决策人。

这一周最关键的动作是让决策人参与进来。如果决策人不出席升级会议,SLA 就是一张废纸。

4. 第 4 周:看数据、修规则、准备复制

  1. 拉出六个核心指标的基线值,形成第一份挂起健康度报告。
  2. 复盘试点中暴露的规则问题,修订必填字段和分级标准。
  3. 评估自动化配置的覆盖率,找出仍然需要手工填写的环节。
  4. 输出一份《试点复盘 + 推广方案》,明确下一步推广到哪些团队。
  5. 确定下一个推广批次的团队和时间点。

第四周不要急着推广到全公司。先让试点团队的数据稳定运行一个完整周期,再复制。一个还在每周改规则的机制,推得越快死得越快。

5. 第 5 周起:进入持续运转

持续阶段要做的事情其实只有三件:每月看一次原因分布的结构变化、每季度调整一次分级和时限阈值、每半年清理一次已经名存实亡的挂起规则。

最后这一件最容易被忽略。规则会随着组织变化而失效,超过一年没人质疑过的挂起规则,大概率已经成为形式。

挂起管理方法大全:管理层任务执行协同管理落地清单

十一、结语:挂起管理的终点不是记录,是恢复

写了这么多,我想把最核心的判断再收一次。挂起管理之所以难,不是因为它复杂,而是因为它天然违背人的直觉,人的直觉是"这件事卡住了就先放一放",而挂起管理要求的是"这件事卡住了,必须留下证据、责任人、条件和时限"。前者省事,后者反人性。

所以挂起管理真正要建立的不是一张表,而是一种组织习惯:任何停顿都要被显性化,任何显性化的停顿都必须有出口。这个习惯一旦建立,收益会超出挂起本身,它会让整个组织的执行确定性上一个台阶,因为再也没有事情能悄无声息地消失。

从我陪跑过的组织来看,做得最好的那几家有一个共同特征:他们的挂起平均时长只有 5-7 天,而且管理层每周花在挂起上的时间不超过 30 分钟。不是因为他们问题少,而是因为机制替他们做掉了大部分判断。

如果你准备动手,我的建议是从最小的一步开始:这周先做一件事,把你手上所有标着"挂起"或者实质停滞的任务列出来,逐条问三个问题:谁在负责、什么条件算恢复、什么时候复核。仅仅这三问,通常就能让三分之一的任务当场回到轨道。

接下来再按 30 天清单推进:第一周定规则,第二周选试点,第三周上机制,第四周看数据。不要跳步,也不要指望一次做全。挂起管理的成熟度是靠迭代累积出来的,不是靠一份完美文档。

最后留一个可以立即用的动作:把本文第四节的三色分级表和第五节的字段定义复制出来,改成你们组织的版本。改完就发到项目负责人群里,用一周时间收集意见,然后正式公布。这是你从今天开始就能做、并且大概率一周内看到变化的事。

常见问题解答(FAQ)

1. 挂起和延期、取消到底有什么区别,为什么管理层必须先定义清楚?

我们团队以前只要任务做不下去,大家就随手在群里说一句“先放一放”,有人标延期,有人标挂起,月底复盘时谁也说不清到底卡了多少事。我被这个问题坑过一次,明明是等外部供应商回复,却被算成团队延期,绩效讨论时特别被动。所以我想知道,挂起到底该怎么和延期、取消区分?

挂起是任务生命周期里的受控等待状态,任务本身仍然有效,只是当前不具备推进条件,必须保留责任人、恢复条件和时限;延期是交付时间点被重新承诺,任务仍在正常推进;取消是任务目标被正式终止,不再恢复。判断口径可以这样定:如果任务需要等外部依赖、决策、资源或风险解除才能继续,就标挂起;

如果只是完成时间往后挪但工作照做,就标延期;如果目标不再需要或已被替代,就走取消审批。管理层要在制度里写清三者的审批权限和流转路径,否则同一件事会被不同人标成不同状态,台账和指标全部失真。

2. 挂起任务最容易变成执行黑洞,管理层到底该盯哪些字段才能管住?

我之前接手一个跨部门项目,看板上有二十多个挂起任务,但点进去只有一句“等对方回复”,责任人、恢复条件、下次检查时间全是空的。结果两周过去没人跟进,老板问起来我只能一个个去问,特别尴尬。我想知道,一张真正能用的挂起台账,最少要记录哪些信息?

挂起台账至少要有五类字段:基础信息包括任务ID、所属项目、负责人和当前阶段;挂起信息包括挂起原因、原因分类、挂起开始时间和预计恢复时间;恢复信息包括恢复条件、验证人和恢复后要执行的动作;协同信息包括依赖方、升级对象、决策人和沟通记录;节奏信息包括下次检查时间和逾期提醒。

字段不求多,关键是每条挂起都必须能回答三个问题:为什么挂、谁负责推动恢复、什么条件下可以恢复。缺少任何一项,这条挂起就不该被批准,应该退回补充。实际操作中可以把这五项做成必填校验,从源头卡住“只记录不闭环”的情况。

3. 挂起原因老是重复出现,管理层应该用哪些指标判断挂起管理有没有效果?

我们部门每个月都复盘挂起,但每次都是把清单念一遍,念完大家该怎样还怎样,下个月同样的问题又出现。我总觉得复盘没抓到点子上,但又不知道除了看挂起数量,还能看什么。有没有一套比较具体的指标口径?

建议用六个指标看挂起管理的健康度:挂起总数看存量压力,平均挂起时长看恢复效率,恢复率看闭环能力,逾期率看时限纪律,重复挂起率看根因是否被解决,决策等待时长看管理层的响应速度。口径要提前约定,比如平均挂起时长按自然日还是工作日计算,恢复率是周期内恢复数除以周期初存量加新增数。

复盘时不要只盯数量,重点看重复挂起率最高的三类原因,以及决策等待时长最长的几个环节。如果某个原因连续两个月排在前列,就不是执行问题,而是机制问题,需要改流程、改授权或改资源安排。指标的目的是改进,不是拿来简单问责,否则大家会倾向于不记录挂起,数据反而更失真。

4. 跨部门任务挂起后没人拍板,升级机制和会议议程该怎么设计?

我们公司最头疼的就是任务卡在跨部门协调上,A部门说要等B部门确认,B部门说要等领导决策,一圈转下来两周就过去了。我在中间催也不是、不催也不是,特别无力。管理层到底该怎么设计升级路径,才能让挂起任务有人拍板?

升级机制要写清三件事:升级触发条件、升级对象和决策时限。触发条件可以按影响面和等待时长设定,比如影响关键交付节点或等待超过约定工作日数就自动升级;升级对象按问题类型对应到有决策权的人,而不是笼统地找领导;决策时限要明确,比如橙色问题三个工作日内给结论,红色问题一个工作日内给结论,超时自动向上升级。

配套的会议议程建议固定为五段:问题是什么、影响哪些目标、有哪些可选方案、建议由谁决策、最晚什么时候要结论。每日可以安排十分钟阻塞扫描,只看新增、逾期和待决策的挂起;每周做一次挂起复盘,看重复原因和跨部门阻塞。关键是让升级成为规则动作,而不是靠个人关系去催,这样挂起才不会变成无限期等待。

核心关键词

读者评论

薛
薛景行

文章说挂起数量不是核心指标,恢复率和平均挂起时长才是,这点很关键。很多团队周会只看挂起总数,结果没人追问为什么停、何时能回,台账越做越像装饰。先把恢复率纳入管理看板,比单纯压降数量更实际。

郝
郝清越

五条铁律里“无恢复条件不挂起”最戳中痛点。“等对方回复”“等资源空出来”这类条件根本无法判定是否达成,最后只能靠人反复催。要求写成可验证事件和量化口径,才能真正把挂起从黑洞变回任务状态。

韩
韩晓彤

人以上组织挂起失控的判断很有共鸣。小团队靠喊一声就能解决,规模上来后关键角色被多项目共享,依赖方却互不知情。文章提的资源冲突显性化和升级路径,应该是中大型交付团队必须补的机制。

韦
韦明远

三色分级和升级路径这部分更偏管理层视角。如果所有挂起都上同一个会,等于大小事一起挤占决策带宽。按触发原因、时长和影响面分级,再规定响应时限,管理层的介入才会有效而不是救火。

韦
韦知夏

整体框架完整,但落地难点在工具和制度是否真能固化。没有独立挂起状态、到期复核和升级记录,五条铁律很容易退回群聊与周报。建议先选一个部门跑台账和恢复条件模板,验证恢复率变化后再推广。

文章包含AI辅助创作:挂起管理方法大全:管理层任务执行协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/427451

赞 (0)
飞飞飞飞
暂停管理指南:管理层如何做好任务执行,落地方案全流程
上一篇 9小时前
关闭最佳实践:管理层任务执行落地方案,常见问题
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
