任务执行恢复全流程:管理层制度设计与一文讲清

任务执行恢复全流程:管理层制度设计与一文讲清

2023 年我给一家 800 人规模的智能制造企业做管理诊断,翻到一个让我印象很深的记录:一个跨部门的质量整改任务,原定 10 天完成,从第一次延期到最终闭环用了 41 天。中间开了 7 次协调会,换了 2 个负责人,发了 3 版方案,但直到第 38 天,总经理才第一次在周报里看到这个任务是红色的。事后复盘,没有一个人偷懒,质量部在等采购部,采购部在等供应商,供应商在等变更确认,而变更确认卡在一位已经调岗的主管手里,没有人知道这件事该由谁往上捅。

这件事让我确认了一个判断:大部分企业的任务失控,不是执行问题,而是恢复机制缺失。任务一旦偏离轨道,组织里没有预设的路径告诉任何人"下一步该找谁、几天内必须决定什么、什么情况下必须升级到管理层"。于是所有异常都退化成同一种处理方式,不停地催,催不动就开会,开会没结果就拖着,拖到瞒不住了再惊动老板。

这篇文章我要讲的,不是任务管理技巧,而是一套管理层必须亲自设计的制度:任务执行恢复全流程。它包含定义边界、分级规则、角色权限、时限 SLA、工具留痕、复盘闭环和落地节奏。我会用我自己在客户现场踩过的坑、复盘过的样本,以及在中大型企业研发场景里观察到的工具实践(以 PingCode 为例)来说明这套机制怎么搭。读完之后,你应该能拿着一张表、一份模板,先在自己团队里跑起来。

一、先给结论:任务恢复是制度问题,不是态度问题

我先把核心判断摆在前面,后面所有章节都是在展开这四句话。

第一,任务执行恢复的对象不是"任务本身",而是进度、资源、责任、信息和信心这五样东西。只把截止日期往后挪,等于什么都没恢复,因为延期只是症状,不是病灶。

第二,恢复能力必须由管理层设计,执行层无法自建。因为恢复过程中最稀缺的不是干活的人,而是决策权和资源调配权,这两样东西只有管理层能给。

第三,恢复机制的核心是分级,不是流程。一家公司不需要给所有中断都配上完整流程,而需要一套清晰的等级划分:什么级别由执行层自己消化,什么级别必须 24 小时内升级,什么级别要老板当天拍板。

第四,制度先于工具。工具能解决留痕和提醒,但解决不了"谁有权决定砍范围"。很多企业买了工具之后恢复效率没变,因为制度里根本没写清楚决策人是谁。

任务执行恢复全流程:管理层制度设计与一文讲清

二、真实场景:任务是怎么一步步"假正常"的

我观察过大量失控任务,它们几乎都经历过一个雷同的过程:先延期,然后被解释成"就差一点",接着进入漫长的灰度状态,最后在某个节点突然引爆。我把这个过程叫做"假正常"。

1. 假正常的四个阶段

阶段一:轻微延期,无人上报。负责人觉得再努力两天就能追回来,上报反而显得自己能力不行。于是任务在看板上还是绿色,只是备注里多了一句"略有延迟"。

阶段二:理由合理,责任分散。延期开始有了解释:协作方配合慢、资源被抽调、需求又改了。每个理由单独看都成立,合在一起就是无人负责。这个阶段最危险,因为所有人都在陈述事实,没人提出方案。

阶段三:局部补救,全局失真。团队开始加班、加人、开协调会,局部看起来在动,但里程碑的实际完成度已经偏离。此时如果管理层只看"有没有在推进",就会得到完全错误的判断。

阶段四:引爆与追责。通常是客户投诉、审计发现或老板偶然一问。此时任务已经不可按原计划完成,剩下的选项只有砍范围或延期,成本已经翻倍。

2. 三个我亲历的真实片段

片段一:一家 1200 人的企业,某核心系统上线任务延期 3 周才被管理层知晓。原因是项目经理认为"只要不报红色就不算问题",而制度里从未定义过什么叫红色。

片段二:一家做硬件研发的公司,任务负责人在项目中期被调去支援另一个紧急项目,交接只做了一次口头说明。两个月后新负责人发现,关键物料的认证还没启动,而这属于原负责人的口头待办,任何系统里都没有记录。

片段三:一家集团型企业,某跨部门任务的决策层级要经过四级审批。等审批走完,市场窗口已经关闭。后来我们发现,问题不在于审批多,而在于审批层级是固定的,不随任务紧急程度变化。

这三个片段的共同点非常明确:组织没有为"异常"预设路径,只有为"正常"准备的流程。

3. 为什么管理层必须亲自下场

因为恢复动作里有四件事,执行层做不了:改范围、调资源、换负责人、定截止日。这四件事在任何一家稍微正规的公司里都是需要授权的。

我见过一些团队试图用"自组织"解决,结果是执行层反复协商却无法决断,最后仍然要往上走,只是多耗了两周。与其让升级变成偶发事件,不如把升级设计成制度,让它在什么时候发生、以什么形式发生、多久必须给出答复,全部前置约定。

二、真实场景:任务是怎么一步步"假正常"的

三、常见误区:这七个坑我几乎在每个客户现场都见过

在讲制度设计之前,我先讲误区。因为大部分企业不是不知道要管,而是用错了方法,越管越乱。

1. 把恢复会开成追责会

这是杀伤力最大的一个。一旦恢复会议的基调是"谁的责任",后续所有任务负责人都会选择隐瞒延期,上报时间被无限推迟,管理层拿到信息的时刻就是任务不可救药之时。

我的处理方式:把恢复会和复盘会彻底分开。恢复会只讨论"接下来怎么救",全程不做归因;复盘会在任务闭环后单独开,才讨论责任和改进。两个会的参会人、材料、主持人都可以不同。

判断标准很简单:如果会后有人开始担心自己被处分,那这个会就已经失败了。

2. 所有中断都升级给老板

这是另一个极端。有的团队被坑过几次之后,把所有异常都往上抛,结果管理层变成瓶颈,决策排队,恢复反而更慢。

合理的做法是分级。据我在多个客户现场的经验,一个健康的分布应该是:约六成的中断在执行层内部消化,约三成在部门或项目群层面解决,只有约一成需要上升到管理层甚至总经理。如果一个组织九成的中断都要老板拍板,那说明分级规则和授权额度都没建立。

任务执行恢复全流程:管理层制度设计与一文讲清

3. 只改截止日,不改资源或范围

这是典型的"用日历解决问题"。延期两周,那就把日期改到两周后,任务内容、人力配置、验收标准一动不动。结果就是下一次必然再延期,形成"延期,改期,再延期"的循环。

我在一家客户那统计过,同一个任务的改期次数平均达到 3.4 次,而每次改期后资源投入没有变化。后来他们引入一条硬规则:任何截止日变更,必须同时提交资源变更或范围变更中的至少一项,否则不予批准。改期次数立刻下降到 1.2 次。

4. 工具里有数据,制度里没规则

很多企业已经用了项目管理平台,看板上彩色标签一应俱全,但延期仍然靠人喊。原因是制度里没写"超过 3 天未更新即视为异常""异常后 24 小时内必须指定恢复负责人"这类规则,工具就只能被动记录,无法主动驱动。

5. 复盘没有改进负责人和验证日期

我见过大量复盘报告,写得非常漂亮,根因分析、鱼骨图、改进措施一应俱全,但翻到最后一页会发现:没有一条改进项写清楚谁负责、什么时候验证。半年后再看,同样的问题又发生了一次。

我的硬性要求是:每条改进项必须包含三项,责任人、完成日期、验证人。验证人不能是责任人本人,必须是他的上级或流程负责人。

6. 把不可抗力当成执行不力

供应商破产、监管政策变更、突发公共事件,这些确实不是执行层能控制的。如果一律按执行不力处理,后续没人愿意接高风险任务。

但反过来同样危险:把所有失败都归为不可抗力,组织就永远学不到东西。我的判断方法在第五节会详细展开,这里先给一个关键词:可预见性。判断依据不是结果好坏,而是"这件事在事前是否可以通过合理努力预见"。

7. 把任务恢复和 IT 灾备混为一谈

这两个词在中文里都叫"恢复",但完全不是一回事。IT 灾备恢复的是系统和数据,追求的是 RTO/RPO 指标;任务执行恢复的是组织行为,追求的是进度可控、责任清晰、决策及时。用灾备的思路做任务恢复,会让你去建备份系统,而真正缺的是升级路径。

四、专业判断逻辑:一套可落地的分级恢复制度

接下来是本文的核心。我会把制度设计拆成六块:定义边界、分级规则、角色与权限、时限 SLA、沟通规则、复盘规则。每一块都给出可操作的标准。

1. 先定义边界:什么算任务执行恢复

我的定义是:任务执行恢复,是指任务在出现延期、卡点、责任人变更、资源冲突或目标偏移之后,组织通过预设路径让任务重新回到可控状态的全过程。

这个定义里有三个关键限定。第一,它是"任务级"的,不是项目级或公司级的;第二,它是"异常驱动"的,只在偏离发生后才触发;第三,它的目标是"重新可控",不是"必须完成原计划",砍范围、延期、终止都是合法的恢复结果。

恢复的对象有五类,我建议在制度里明确写出来:

  • 进度恢复:把已完成、未完成、被阻塞的部分重新盘清楚,给出新的里程碑。
  • 资源恢复:确认人力、预算、物料、系统权限是否到位,缺口有多大。
  • 责任恢复:明确谁是对结果负责的唯一责任人,谁提供支持,谁做决策。
  • 信息恢复:让所有相关方对同一份事实达成一致,消除认知差。
  • 信心恢复:这是最容易被忽略的一项。如果协作方和上级已经不相信这个任务能成,恢复就很难推动。

2. 分级规则:三级五要素

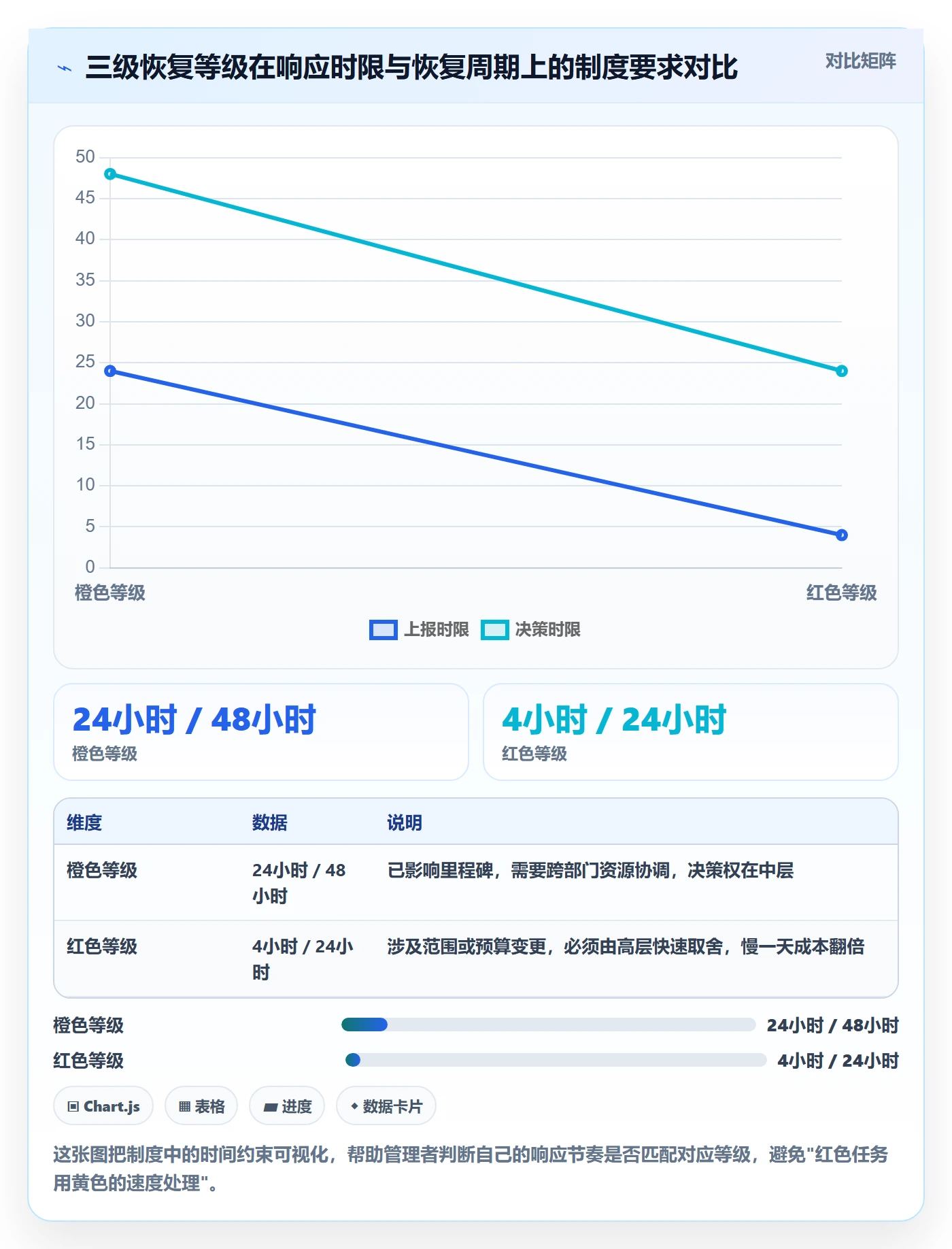

我推荐三级:黄色、橙色、红色。等级不是按任务重要性定的,而是按偏离程度和影响面定的。这是我见过最容易搞错的地方,很多企业按任务金额分级,结果一个重要但还正常的任务被标成红色,反而稀释了警示效果。

等级 触发条件(满足任一) 上报时限 决策层级 恢复周期目标
黄色 单点延期 1-3 天;单个协作方延迟响应;非关键路径卡点 发现后 1 个工作日内 任务负责人自行处理,报直属上级备案 3 个工作日内回到正轨
橙色 关键路径延期 3 天以上;责任人变更;资源缺口影响里程碑;跨两个以上部门等待 发现后 24 小时内 部门负责人或项目群负责人决策 5 个工作日内给出恢复方案并执行
红色 里程碑不可达;范围必须变更;涉及预算追加或跨部门重大冲突;外部依赖失效 发现后 4 小时内直报 分管副总或总经理 24 小时内决策,48 小时内启动恢复方案

注意最后一列"恢复周期目标",它比"截止日"更重要。截止日是任务的终点,恢复周期是异常的解决时限。很多企业只有前者,没有后者,于是延期一旦发生就没有任何时间约束。

任务执行恢复全流程:管理层制度设计与一文讲清

3. 角色与权限:五种角色,一个唯一责任人

角色混乱是恢复失败的头号原因。我建议在制度里固定五种角色,每个任务在进入恢复状态时必须明确前两种。

  1. 任务 Owner:对最终结果负责的人。任何恢复状态下,Owner 只能有一个人,不允许"共同负责"。
  2. 恢复负责人:异常期间临时指定,负责组织诊断和方案拟定。可以是 Owner 本人,也可以是更高层级的人。当任务严重偏离且原 Owner 已失去掌控时,必须换人。
  3. 决策人:按恢复等级确定,有权决定砍范围、调资源、改截止日。决策人必须在时限内给出明确答复,不允许"再研究研究"。
  4. 支持方:提供资源或专业能力的部门,需要明确响应时限。
  5. 观察人:需要知情但不需要行动的干系人,比如财务、法务、上级秘书。观察人的价值在于避免"惊动式上报"。

权限额度也要预置。我通常建议管理层一次授权到位,而不是每次单独批。例如:橙色任务,部门负责人可直接调动本部门 20% 以内的人力,可批准 3 个工作日以内的进度调整;红色任务,分管副总可直接冻结非关键任务资源,可批准一定金额以内的预算追加。额度大小因企业规模而异,但必须存在,哪怕是"部门内 2 人、3 天"这种最小额度。

4. 沟通规则:一个事实来源,三个固定动作

恢复期的信息混乱程度往往是平时的数倍。我的建议是三个固定动作。

(1)单一事实来源。所有状态更新只写在一个地方,会议纪要、口头同步都不算。这一条在远程和跨地域团队里尤其重要。

(2)固定节奏。黄色任务隔日更新一次;橙色任务每日站会,15 分钟以内;红色任务每日两次短同步,每次不超过 10 分钟,只讲三件事:昨天做了什么、今天要做什么、卡在哪里。

(3)升级通道显性化。任何人发现卡点,都可以直接触发升级,不需要层层请示。听起来激进,但实际运行下来,滥用者极少,因为升级本身意味着要承担说明责任。

5. 复盘规则:把责任判断和根因判断分开

这里我要给一个非常具体的判断框架,用来解决第三节提到的误区 6。

归因类型 判断依据 处理方式 制度改进方向
不可抗力 事前通过合理努力无法预见,且发生后无法规避 不追责,任务可合法终止或延期 建立风险预案清单,明确免责边界
能力问题 事前可预见,当事人缺少技能或经验 辅导为主,必要时换人 补培训、配对资深人员、调整任务难度
态度问题 事前可预见,当事人有能力但未尽责 按制度处理,需要证据支撑 明确考核条款,避免模糊表述
制度问题 同类问题在多个任务中重复出现 不追责个人,改流程 修正授权、流程、接口、工具配置

这四类里,我特别想强调"制度问题"。实际复盘中最常见的情况是:一个任务失败,追责到某个人,处理完了,三个月后同样的事情换个团队再发生一次。这说明根因在制度,而组织把制度问题误判成了态度问题。

一个简单的识别方法:如果同一类中断在半年内出现三次以上,基本可以判定为制度问题,不要再找个人原因了。

五、案例与数据观察:制度怎么跑起来,工具怎么跟上

这一节我用两类材料来说明:一类是我参与设计的恢复机制的实际运行数据,一类是在中大型企业研发场景中观察到的工具实践。所有数据我都标注了来源口径,属于访谈归纳和现场样本的,我会明确说"示意/样本推演",请读者按参考基准使用,不要当成行业统计。

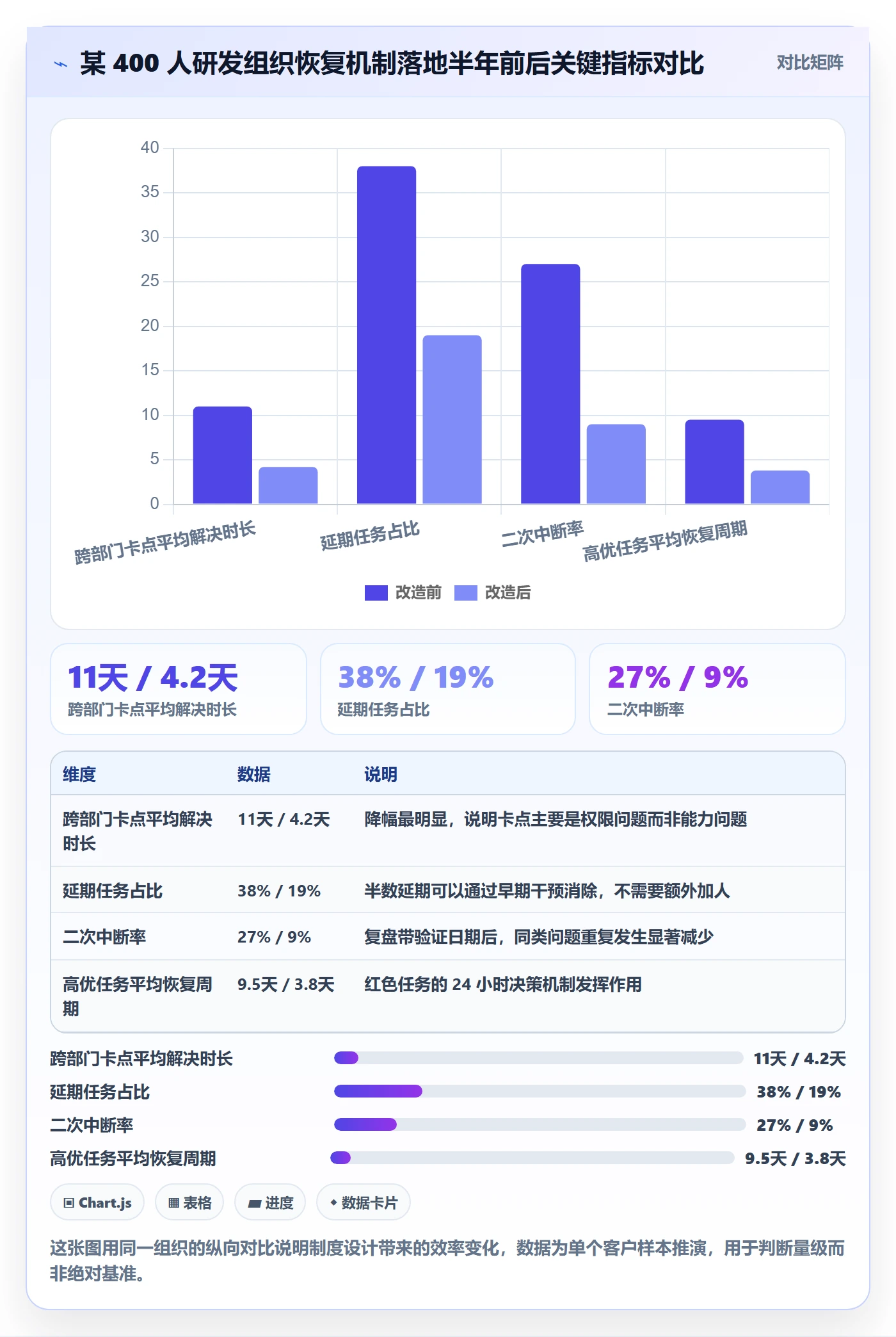

1. 一个 400 人研发组织的半年实践

这家公司做企业级软件,研发和交付团队合计约 400 人,属于典型的中大型组织。改造前的情况是:任务延期普遍,跨部门卡点平均解决时间 11 天,管理层每周要处理 20 多项异常决策。

我们做的事情其实不多,就四步:

  1. 定义三级恢复等级和对应决策人,写成一页纸贴在项目群公告里;
  2. 给出橙色和红色任务的授权额度,让中层能直接拍板;
  3. 把升级入口固定到项目管理平台上,任何成员都能一键标记"请求恢复";
  4. 每个红色任务闭环后必须出一页复盘,含责任人和验证日期。

半年后的观察结果(样本推演,基于该客户内部统计口径):

指标 改造前 改造后 变化幅度
跨部门卡点平均解决时长 11 天 4.2 天 -62%
延期任务占比 38% 19% -19 个百分点
管理层每周异常决策数 21 项 7 项 -67%
二次中断率(同一任务再次异常) 27% 9% -18 个百分点
高优任务平均恢复周期 9.5 天 3.8 天 -60%

这里最值得说的不是百分比,而是管理层决策数下降 67% 这件事。很多人以为建立恢复机制会增加管理层负担,实际结果恰恰相反:因为规则清晰了,大量异常在中层就解决了,管理层只处理真正涉及取舍的那一小部分。

任务执行恢复全流程:管理层制度设计与一文讲清

2. 工具的边界:它能做什么,不能做什么

这家公司用的就是一套研发项目管理平台。在恢复流程里,工具真正帮上忙的地方有三个,我都验证过:

第一,留痕和状态可见。任务的每一次状态变更、负责人调整、瓶颈标记都有时间戳,避免"谁说的""什么时候说的"这类扯皮。

第二,升级触发和提醒。当任务超过设定天数未更新,或者在某个状态停留超时,系统自动提醒负责人和其上级。这一条把"发现异常"从依赖人的自觉,变成了机制驱动。

第三,复盘数据的自动积累。半年后可以直接拉出中断原因分布、平均恢复时长、升级及时率等指标,为制度迭代提供依据。

但工具做不到的事同样明确:它不能决定砍哪个范围,不能决定把资源从哪个任务挪走,也不能决定换掉谁。这些是管理决策,必须由制度里的角色来完成。我在不止一个客户现场看到,企业上了工具却没有任何恢复效率提升,原因就是只买了工具,没设计规则。

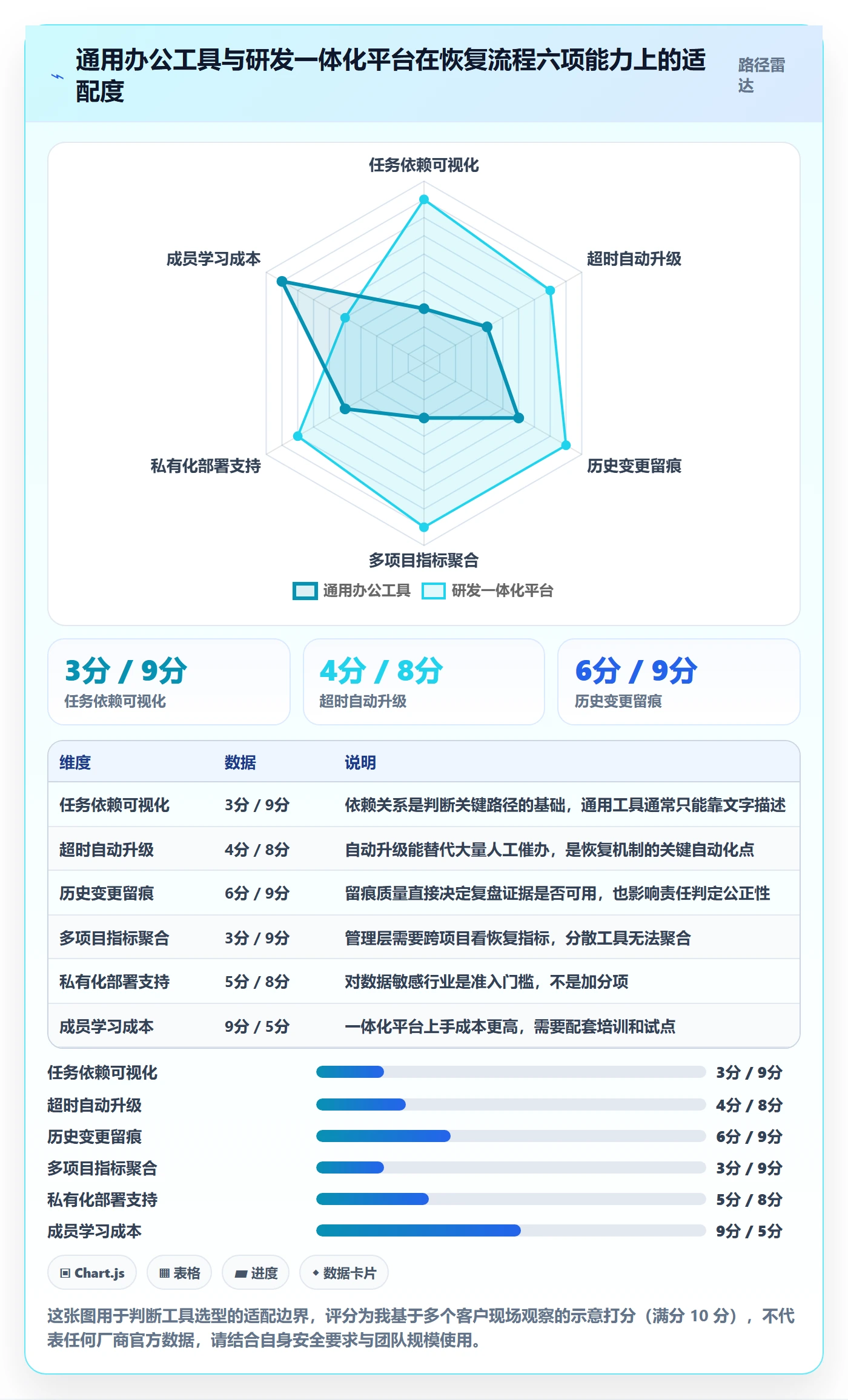

3. 中大型组织的工具选型:我为什么倾向研发一体化平台

如果你所在的是 100 人以上的研发型组织,我的经验是不要用通用办公工具去承载恢复流程。通用工具适合做通知和记录,但恢复流程需要的是任务、需求、缺陷、迭代、测试之间的关联关系,以及基于这些关系的数据聚合能力。

在这类场景里,我通常会把 PingCode 作为重点评估对象之一。它主要服务中大型企业及 100 人以上组织,产品形态上覆盖需求、迭代、任务、测试、缺陷等研发全链路,正好对应恢复流程需要的那几个能力:任务间的依赖可见、超时自动提醒、状态变更留痕、按项目群汇总指标。

我特别看重它的两点。第一是支持私有化部署。对不少制造业、金融、医疗类客户来说,研发数据和任务信息属于敏感的经营管理数据,能否部署在自己的机房是硬门槛,这一点我见过很多团队因为过不了安全评审而放弃某些工具。

第二是支持从 Jira 平滑迁移。我参与过几次迁移评估,团队最担心的从来不是功能差异,而是历史数据丢失和成员重新学习成本。可平滑迁移意味着历史任务的依赖关系、状态记录、附件都能带过来,这对已经积累了几百上千个历史任务的团队来说,直接决定了迁移能不能落地。在当前的国产替代需求下,这确实是一个值得优先纳入短名单的选择。

不过我要提醒一句:无论选哪个平台,工具上线之前,先把你自己的恢复等级和 SLA 写出来。否则你只是在更漂亮的界面上重复原来的混乱。

任务执行恢复全流程:管理层制度设计与一文讲清

4. 根因分布:帕累托视角下的恢复重点

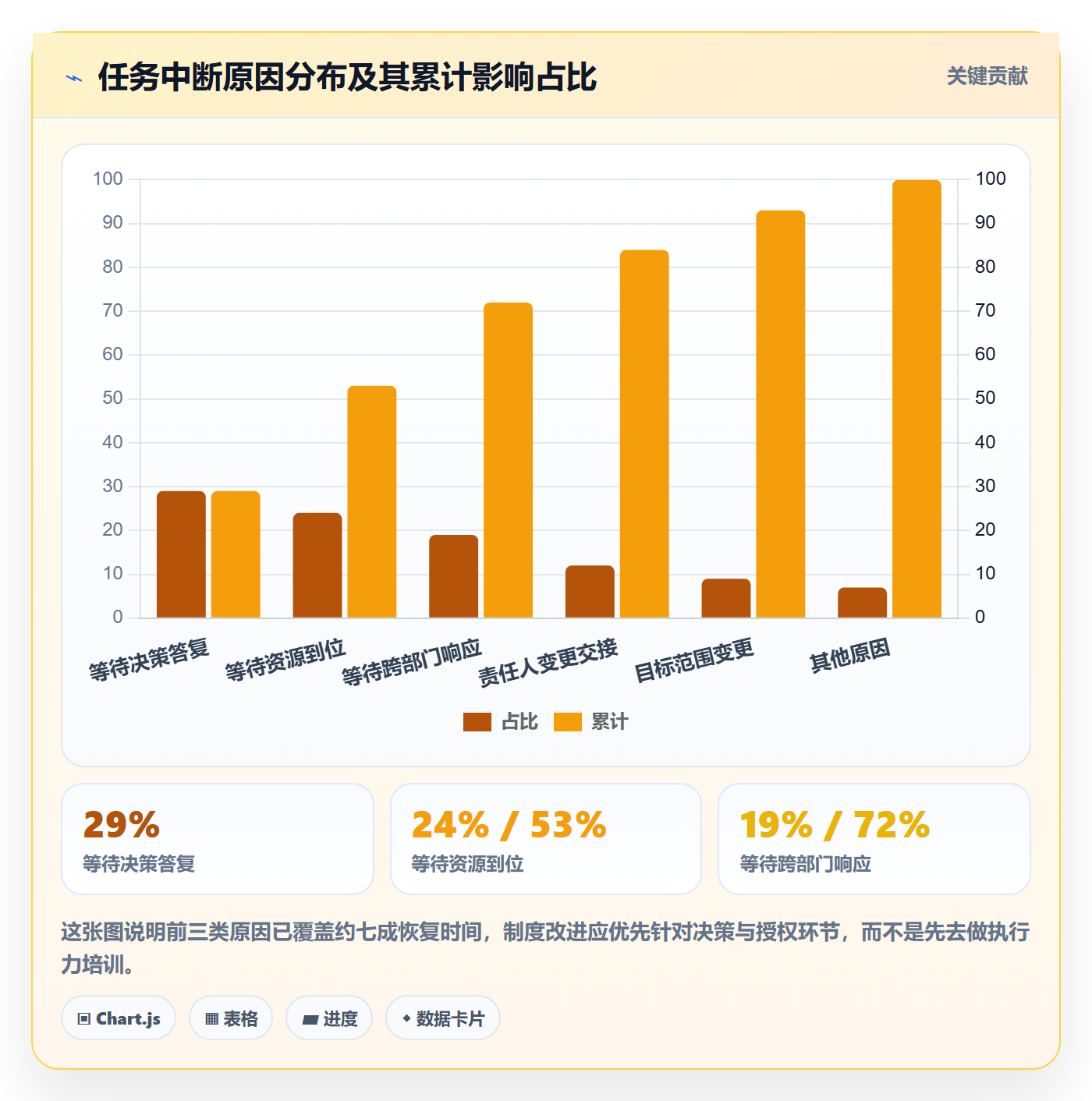

我在几个客户那里做过中断原因统计,把原因归类之后呈现出一个比较稳定的规律:大约七成的恢复时间被三类原因吃掉,等待决策、等待资源、等待跨部门响应。

这三类原因有一个共同点:它们都不是"执行慢",而是"决策慢"。这从数据上再一次验证了本文的核心判断,恢复机制的瓶颈在管理层的授权设计,不在执行层的努力程度。

任务执行恢复全流程:管理层制度设计与一文讲清

六、行动建议:按组织成熟度分三种打法

制度设计不能一刀切。我在不同规模、不同成熟度的组织里用过三套不同的启动方式,下面按情况给出建议。

1. 情况一:100 人以下、跨部门协作少

这类团队不需要复杂制度,把最小闭环建起来就够了。

  • 只定义两级:黄色(负责人自行处理,隔日报备)和红色(当天上报决策人)。
  • 只设两个角色:任务 Owner 和决策人(通常是总经理或业务负责人)。
  • 只定三个动作:异常必须当天说出、决策人 24 小时内必须给出明确答复、每个红色任务闭环后写半页复盘。

我见过一个 60 人的团队用这套最小机制,把平均恢复周期从 8 天压到 3 天。关键不在机制有多全,而在决策人真的 24 小时内给答复。这一条做到了,其他都好办。

2. 情况二:100-500 人、跨部门任务较多

这是最需要分级制度的区间。我的建议是完整落地三级机制,重点抓三件事。

  1. 授权额度写进制度文件。橙色任务的资源调整、进度变更、人力调配,明确到金额和人天,让中层敢拍板。
  2. 升级入口固定在平台里。不要靠微信和口头,任何成员发现卡点可以在任务上直接标记"请求恢复",系统自动通知对应决策人。
  3. 把恢复指标纳入管理看板。至少包括恢复时长、升级及时率、二次中断率三项,每月看一次。

如果你的组织是 100 人以上的研发团队,建议在这个阶段就上线专业平台。PingCode 这类研发一体化平台支持私有化部署,也支持 Jira 平滑迁移,对需要国产替代同时不想丢历史数据的团队比较友好,可以纳入评估范围。

3. 情况三:500 人以上、多业务线并行

这个规模的组织,问题往往不在单个任务,而在于任务之间的资源争夺没有仲裁机制。此时要加一层:跨任务资源仲裁。

我的做法是设置一个每周固定时间的资源仲裁会,由分管副总主持,各业务线提交本周的资源冲突需求,会议只做一件事,决定优先级顺序。所有被调整的任务同步进入对应的恢复等级流程。

这一层做好,可以避免大量任务在暗中互相拖累。我见过一家 2000 人的企业,仅仅是把资源仲裁会固定下来,跨部门等待类中断就减少了三分之一。

六、行动建议:按组织成熟度分三种打法

七、取舍:不同约束条件下,你该放弃什么

任何制度都有代价。我在推动落地时经常遇到管理层的质问:"这样做会不会变慢?会不会增加管理成本?"我的回答是:会,但你需要清楚地知道自己在为什么付代价,以及哪些东西可以暂时不做。

1. 速度与可控性的取舍

分级制度会增加一层判定动作,短期看是慢了。但没有分级的组织,慢在更靠后的位置,任务失控之后的重启成本,通常是早期干预的 3-5 倍。

我的判断:如果业务变化极快、任务生命周期普遍短于两周,可以简化到只保留黄色和红色两级;如果任务周期普遍在一个月以上,三级制度必须完整建立,因为中期偏离的发现窗口更宝贵。

2. 授权与风险的取舍

下放额度意味着中层可能用错。这是必须接受的风险。我的建议是用"额度 + 事后备案"的方式控制:中层在额度内可以直接决策,但必须在 24 小时内向上备案,并说明理由。运行三个月后,根据实际使用情况调整额度。

不要做的事:因为出现过一次误用就收回授权。那会让整个分级制度退化成形式,所有决策重新回到最高层。

3. 工具投入与制度建设的先后取舍

预算有限时怎么选?我的排序非常明确:先制度,后工具。

一页纸的等级表加一份复盘模板,成本几乎为零,但能解决七成问题。工具解决的是规模和效率,当任务数量超过几百个、参与人超过百人之后,人工维护的状态和提醒必然失效,这时工具才成为必需品。

任务执行恢复全流程:管理层制度设计与一文讲清

4. 严格与弹性的取舍

制度太严会让人不敢上报,太松又没有约束力。我的平衡点是:对"上报动作"零容忍,对"恢复结果"留空间。

什么意思?发现异常不上报,这是不能接受的;但恢复结果是否一定要回到原计划,是可以商量的,砍范围、延期、换路径都是合法选项。这样设计的好处是,制度保护的是"说真话的人",而不是"承诺不犯错的人"。

5. 复盘深度与执行节奏的取舍

不是每个任务都值得深度复盘。我的分级做法是:黄色任务只需一句话记录原因;橙色任务需要一页纸复盘;红色任务才需要完整的时间线、根因、责任判断和制度改进项。

如果一个组织要求所有任务都做深度复盘,结果一定是走过场。还不如把精力集中在那一成真正重要的任务上。

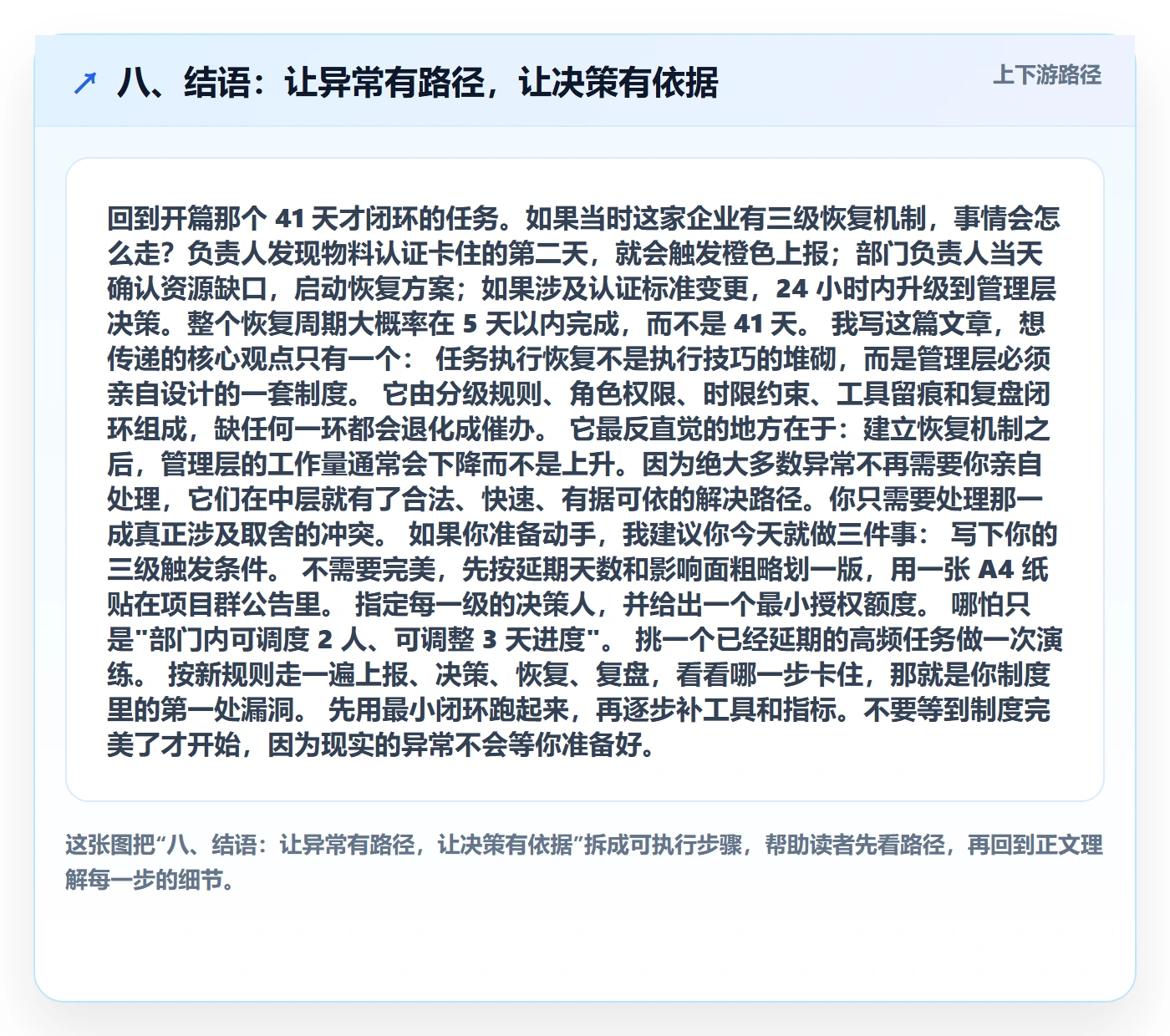

八、结语:让异常有路径,让决策有依据

回到开篇那个 41 天才闭环的任务。如果当时这家企业有三级恢复机制,事情会怎么走?负责人发现物料认证卡住的第二天,就会触发橙色上报;部门负责人当天确认资源缺口,启动恢复方案;如果涉及认证标准变更,24 小时内升级到管理层决策。整个恢复周期大概率在 5 天以内完成,而不是 41 天。

我写这篇文章,想传递的核心观点只有一个:任务执行恢复不是执行技巧的堆砌,而是管理层必须亲自设计的一套制度。它由分级规则、角色权限、时限约束、工具留痕和复盘闭环组成,缺任何一环都会退化成催办。

它最反直觉的地方在于:建立恢复机制之后,管理层的工作量通常会下降而不是上升。因为绝大多数异常不再需要你亲自处理,它们在中层就有了合法、快速、有据可依的解决路径。你只需要处理那一成真正涉及取舍的冲突。

如果你准备动手,我建议你今天就做三件事:

  1. 写下你的三级触发条件。不需要完美,先按延期天数和影响面粗略划一版,用一张 A4 纸贴在项目群公告里。
  2. 指定每一级的决策人,并给出一个最小授权额度。哪怕只是"部门内可调度 2 人、可调整 3 天进度"。
  3. 挑一个已经延期的高频任务做一次演练。按新规则走一遍上报、决策、恢复、复盘,看看哪一步卡住,那就是你制度里的第一处漏洞。

先用最小闭环跑起来,再逐步补工具和指标。不要等到制度完美了才开始,因为现实的异常不会等你准备好。

八、结语:让异常有路径,让决策有依据

常见问题解答(FAQ)

1. 任务执行恢复到底该由谁来负责,管理层要不要亲自下场?

我在公司里带过几个跨部门项目,最怕的就是任务卡住了没人拍板。负责人说资源不够,协作方说优先级变了,我去催吧没权限,不催吧deadline就在眼前。我特别想知道,这种恢复到底该谁牵头,管理层是不是必须亲自管?

恢复的第一责任人永远是原任务Owner,他的职责是把问题定性、给出可选方案、提出所需资源;

管理层不需要亲自下场执行,但必须在制度里明确三类角色:恢复负责人(通常由Owner或指定的问题解决者担任,对恢复结果负责)、决策人(按任务等级预设,负责批资源、批范围、批延期,原则是谁承担后果谁决策)、支持人(提供资源、数据、协调)。

判断标准很简单:如果这件事涉及跨部门资源冲突、目标变更或超过原预算一定比例,就必须升级到管理层;如果只是执行方法问题,Owner自己解决。管理层亲自下场的成本极高,正确做法是把介入条件写进制度,让升级变成规则而不是人情。

2. 任务恢复要不要分级?分级标准和触发条件怎么定才不形同虚设?

我们公司也搞过红黄绿分级,但最后基本变成了谁喊得响谁就是红色,制度挂在墙上没人用。我想搞清楚,分级到底该按什么定,触发条件怎么写才能真的被执行,而不是靠拍脑袋?

分级要锚定可观测的事实,而不是主观感受。建议按影响面和不可逆程度分三级:黄色(局部延期,影响单一任务或单部门,可由Owner在3个工作日内自行解决)、橙色(影响关键里程碑或跨两个以上部门,需上级决策人介入,24小时内启动恢复会)、红色(影响对外承诺、重大收入或合规风险,需高层决策,4小时内响应)。

触发条件必须写成可核查的客观描述,比如延期超过原计划20%、关键路径任务停滞超过3个工作日、核心责任人离职或调岗、上游交付物未按时到位。还有一个关键动作:分级一旦确定,要同步明确启动时限、决策人姓名和必须输出的恢复方案,否则分级只是标签。

我踩过的坑是分级表只写了等级定义,没写谁在什么时间内做什么,结果每次都要重新吵一遍。

3. 任务恢复方案怎么选?保目标、缩范围、换路径、延期到底该怎么判断?

我经历过好几次任务救火,每次开会都在争论要不要延期。有人说延期最省事,有人说客户不能等。我自己也拿不准,什么情况下该保目标硬扛,什么情况下该砍范围或者延期才更理性?

把四种方案当成四把不同的钥匙,判断依据是约束条件和代价。保目标:只在目标不可谈判(如合规截止日、对外承诺)且资源可补充时使用,代价是成本上升和团队透支,要同步给出资源补偿方案。缩范围:目标可拆时优先考虑,砍掉非核心功能或次要市场,保住主干交付,代价是要重新和需求方确认验收标准。

换路径:原方案被证明走不通时使用,代价是沉没成本和重新学习成本,要设定试错的时间盒。延期:当上述三种都不可行、且延期代价可接受时使用,代价是信誉损失和后续排期挤压,必须重新评估连带影响。管理层的判断顺序建议是:先问目标能不能改,再问范围能不能缩,再问路径能不能换,最后才谈延期。

最容易犯的错是默认延期,因为它不需要任何人做艰难决策。

4. 任务恢复做完就结束了吗?复盘怎么做才不会变成走过场和追责会?

我们每次项目救完火都开复盘会,但最后基本变成互相甩锅,或者领导讲两句就散了。下次遇到类似问题还是重复踩坑。我想知道复盘到底要产出什么,怎么开才能真的有改进,而不是走个形式?

复盘的唯一成功标准是:有没有产出带负责人和验证日期的改进项,并且这些改进项进了制度或流程,而不是停在会议纪要里。具体做法分四步:第一步还原时间线,只写事实和时间点,不写评价;

第二步区分根因类型,把人、事、资源、流程、外部五类分开,特别要把不可抗力、能力不足、态度问题和制度缺陷区分开,这决定了后续是培训、调岗、问责还是改制度;第三步输出改进项,每项必须写清楚改什么、谁负责、什么时候验证、验证标准是什么;第四步把改进项回写进分级表、SLA或角色规则,让下一次恢复有据可依。

会议主持建议由不直接参与该任务的第三方担任,避免利益相关方主导定责。另外,复盘不是追责会,但也不能完全不谈责任,正确姿势是对事清晰、对人克制,责任认定要看是判断失误、能力缺口还是主观懈怠,分别对应不同的处理方式。

核心关键词

读者评论

夏
夏明远

把恢复会和复盘会分开这一点太关键了。很多团队一延期就开会追责,结果没人敢报红色,等老板知道时已经救不回来了。作者说的"假正常"四个阶段,几乎就是我们公司的翻版,尤其是第二阶段理由合理、责任分散,听着每句话都对,就是没人拍板。

肖
肖晓彤

三级分级里"恢复周期目标"这个概念第一次见,比单纯改截止日有用得多。我们公司就是只改日期不改资源和范围,同一个任务改期三四次很常见。不过实际落地时,黄色等级让任务负责人自行处理,小公司可能还行,大组织里跨部门卡点他根本调不动人。

宋
宋梓萱

文章举的某项目管理平台例子说明了工具只能留痕,制度不写清楚决策人是谁照样没用。这点我认同。但中大型企业要把红色等级做到4小时直报、24小时决策,前提是管理层真的愿意当天拍板,否则规则写得再漂亮也只是纸面流程,最后大家还是走老路。

邓
邓若宁

任务恢复的对象包括信心恢复,这个点很少见但很真实。一个任务反复延期之后,协作方早就不信能成了,这时候光排计划没用。另外把可预见性作为区分不可抗力和执行不力的标准,比简单追责合理,但判断起来还是容易扯皮,建议再多给几个判定例子。

文章包含AI辅助创作:任务执行恢复全流程:管理层制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426972

赞 (0)
飞飞飞飞
关闭最佳实践:管理层任务执行制度设计,常见问题
上一篇 6小时前
完成实操方法:管理层提升任务执行效率的制度设计方法与模板
下一篇 6小时前
