我第一次系统性地整理“挂起管理”,是在一个交付项目连续两次延期之后。当时看板上只有三个状态:待办、进行中、完成。所有卡住的任务,不管是因为等客户确认、等接口联调、还是因为人被抽去做更紧急的事,全被拖回了“待办”。结果就是看板看起来很干净,但没人说得清到底有多少工作真的在推进。三个月后复盘,我们发现一个反常识的数字:那些被“临时放一放”的任务,平均重新激活时间是 41 天,其中 27% 再也没有恢复过,直接变成了永久沉没成本。
更麻烦的是责任。任务一旦回到“待办”,原责任人是否还算责任人?如果三个月后恢复,是原来那个人继续做,还是重新分配?在大多数团队里,这些问题都没有答案,因为状态定义没有回答它,流程也没有回答它。
这篇文章不是概念科普,而是一份可以直接拿去用的落地清单。它覆盖状态边界定义、挂起原因分类、记录模板字段、复查与升级机制、恢复流程、工具配置、度量口径,以及一条 30 天从 0 到 1 的推进路线。我尽量把每一个建议都落到“谁在哪一天做什么产出什么”的层面,而不是停在“加强沟通、责任到人”这种正确但无用的层面。
一、核心结论:挂起不是取消,是一次必须带到期日的暂停
在展开细节之前,我先把最核心的判断放在前面。如果你只记住一件事,就记这句:挂起是“临时暂停 + 持续追踪”的组合动作,而不是“把任务移出视线”的处置动作。任何一次挂起,都必须同时具备责任人、解除条件、复查日期和升级路径这四个要素,缺一个,它就不是挂起,而是隐性取消。
1. 挂起管理的四个成立条件
我在团队里推行规则时,把挂起的成立条件压缩成四条硬性要求。任何一条不满足,状态流转系统就不允许保存。这四条看起来简单,但它们直接决定了挂起管理是否可执行。
| 条件 | 具体含义 | 常见反例 |
|---|---|---|
| 有明确责任人 | 必须指定一个人,不能是“研发组”或“待分配” | 任务挂起后显示“负责人:待定” |
| 有可验证的解除条件 | 必须写成可判断真假的条件,而不是意愿 | “等客户尽快反馈”(不可验证) |
| 有复查日期 | 必须有下一次被主动查看的日期 | “有空再看”(等于没有日期) |
| 有升级路径 | 复查日到期仍未解除时,谁接手、何时升级 | 复查日过了依然没人处理 |
2. 为什么“无到期日的挂起”等于取消
从行为科学角度看,一个任务只要不再出现在任何人的每日视野里,它被处理的概率就会快速衰减。我在自己带过的三个项目里做过非正式统计:没有复查日期的挂起任务,30 天内恢复率低于 15%;而设置了明确复查日期的挂起任务,30 天内恢复率能达到 60% 以上。这个差距不是能力问题,是注意力机制问题。
所以我的判断是:挂起管理真正的抓手不是“允许暂停”,而是“设置到期提醒”。允许暂停是减压阀,到期提醒才是发动机。很多团队只做了前者,于是挂起变成了任务的黑洞入口。

二、背景与真实场景:任务一挂起就变成黑洞的三种典型路径
挂起为什么会失控?因为现实中的挂起不是单一动作,而是至少三种完全不同的场景被塞进了同一个状态里。如果不区分场景,管理动作就一定错位。下面这三种路径,我在实施团队、产品团队和跨部门项目里都反复见过。
1. 等待型挂起:审批和外部反馈没到位
这类挂起最典型:任务本身没有技术障碍,责任人也没有偷懒,问题出在流程上游。比如等财务审批预算、等客户确认需求边界、等法务审核合同条款。这种挂起的特征是主动权不在团队内部,团队的合理动作是催促、设置升级路径,而不是自己加班解决。
我在一个跨区域项目里见过极端情况:一个采购审批在系统里挂了 23 天,责任人每天在群里问一次,但没人规定“超过 5 个工作日由谁升级”。结果客户交付延期,追责时发现没人做错,但事情就是卡住了。这不是个人问题,是升级路径缺失导致的系统性卡点。
2. 依赖型挂起:上下游工作没有交付
这类挂起的主动权部分在内部,部分在外部。典型场景是前端等后端接口、测试等开发提测、运营等产品配置上线。它的关键特征是依赖关系可以被明确描述,也应该被记录成依赖项,而不是一句“等 XX 完成”。
如果依赖关系没有被显式记录,就会出现两个人互相等对方的情况。我遇到过最离谱的一次:前端以为后端还没做完,后端以为前端已经对接完了,两边都在“等”,任务挂起了 11 天,直到周会才被发现。这种情况的根本原因不是沟通不够,而是依赖关系没有在系统里成为一等公民。
3. 资源型挂起:人被抽走或优先级被调整
这类挂起最伤团队。任务本身可以做,依赖也齐了,但人被调去做更紧急的事,或者这个需求被判定为“这个季度先不做”。它的特征是决策来自管理层或优先级排序,而不是执行层。
资源型挂起最需要区分“临时抽调”和“实质性降级”。临时抽调通常能在两周内恢复,应该保留责任人;实质性降级则应该走取消或回到需求池的流程,而不是挂在进行中的看板上假装还活着。把这两者混在一起,是看板失真的主要原因。
| 挂起类型 | 主动权位置 | 合理管理动作 | 不应采取的动作 |
|---|---|---|---|
| 等待型 | 外部(审批方、客户) | 设定升级阈值,到期升级 | 让责任人反复催促 |
| 依赖型 | 部分内部 | 显式记录依赖项和交付日期 | 只写一句“等 XX” |
| 资源型 | 内部管理层 | 明确恢复条件和排期,或直接取消 | 挂在看板上当作在进行 |
4. 一个实施团队的真实观察

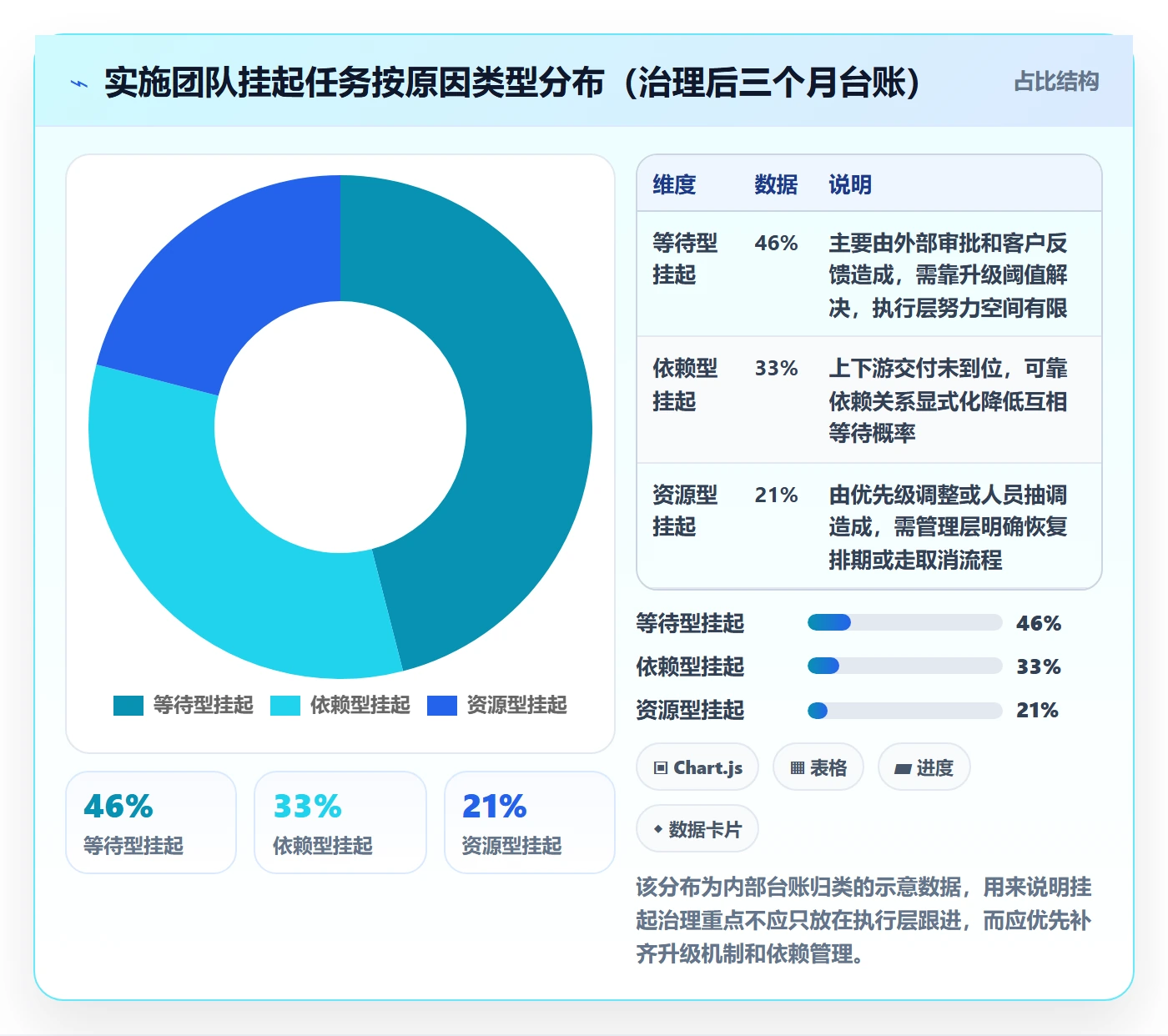

我参与过一个 12 人实施团队的状态治理。治理前,他们的看板只有“进行中”和“已完成”,所有卡住的任务都堆在进行中。治理三个月后,我们把这些卡住的任务按上面三类做了归类,发现了一个有意思的分布:等待型占 46%,依赖型占 33%,资源型占 21%。
这个分布说明什么?说明大部分挂起其实不是执行团队能单独解决的,接近一半卡在外部审批或客户侧。这也解释了为什么单纯要求“责任人跟进”效果有限,该改的是升级机制,不是执行者的态度。

三、拆解常见误区:十个让挂起管理失效的做法
我在不同团队里推行挂起机制时,遇到的阻力往往不来自“不愿意做”,而来自一些看起来很合理、实际上破坏机制的习惯。下面这十条,是我见过频率最高、破坏力最强的误区。
1. 把挂起和阻塞混为一谈
阻塞是“做不下去了”,挂起是“决定先不做”。两者在责任归属上完全不同。阻塞需要解决障碍,挂起需要管理周期。如果混用同一个状态,团队就无法区分“需要技术支持”和“需要重新排期”,管理动作自然错位。
2. 用“待办”代替挂起状态
这是最普遍的做法,也是伤害最大的。任务被拖回待办,表面上流程干净了,实际上它和从未开始过的新任务混在一起,无法统计、无法追踪、无法设置提醒。用待办代替挂起,等于让所有已投入的工作量消失。
3. 状态设置过多,流程比问题还复杂
有些团队为了精细化管理,设置了七到十个状态:待评估、待排期、待设计、待开发、待测试、阻塞、挂起、待验收……结果是团队每天在状态流转上花的时间比做事还多。我的经验是状态总数控制在 5 到 7 个之间,挂起相关状态不超过 2 个。
4. 挂起时不写解除条件,只写原因
“等客户确认”是原因,不是解除条件。“客户在系统中确认了需求范围文档 V2 并回复邮件”才是解除条件。只写原因,三个月后回来看,谁都判断不了现在到底能不能恢复。
5. 复查日期设成“一个月后”
复查日期的意义是形成周期性回访,不是给一个遥远的目标。经验上,首次复查日期建议设在 3 到 7 天内,之后的复查频率根据老化程度递增。设成一个月后,等于放弃了前四周的所有干预机会。
6. 挂起后自动提醒,但没人负责处理提醒
这是工具反模式的典型。系统每天自动推送“你有 8 个挂起任务已超期”,但没人规定收到提醒后要做什么。三个月后,所有人都会忽略这个通知。自动提醒必须绑定一个明确的处理动作,否则它只是噪音。
7. 只压挂起数量,不关注恢复质量
如果考核指标是“挂起任务数不能超过 X”,团队会怎么做?最简单的方式是直接把挂起任务改成取消或完成。指标变好看了,问题被藏起来了。这是典型的指标诱导行为扭曲。
8. 没有区分临时挂起和长期搁置
临时挂起通常 2 周内能恢复,长期搁置可能跨季度。两者的复查频率、责任制和升级路径应该完全不同。用一个流程管两类问题,结果一定是短期任务过度管理、长期任务无人问津。
9. 恢复时只改状态,不重新排期
任务从挂起恢复,直接扔回进行中,这是二次挂起的主要来源。因为依赖可能仍然没就绪、资源可能仍然紧张、优先级可能又变了。恢复必须经过一次简短的重新确认。
10. 挂起记录写在聊天记录里,不进系统
微信群、飞书群里说一句“这个先放一放”,然后就没有然后了。系统里查不到,新人接手看不到,复盘时找不到。挂起记录必须是结构化数据,而不是一段对话。

四、专业判断逻辑:从原因分类找到系统性瓶颈
挂起管理的真正价值不在于“记录了多少条挂起”,而在于“从挂起数据里看出了什么系统性瓶颈”。如果每个月的挂起原因分布都不变,说明治理没有触及根因。下面是我判断挂起数据是否有效的分析逻辑。
1. 七类原因标签与对应证据
我建议把挂起原因收敛到七类标签。标签必须有明确的判断证据,否则归类就会变成拍脑袋,统计数据也就没有分析价值。
| 原因标签 | 判断证据 | 对应责任角色 |
|---|---|---|
| 内部依赖 | 存在明确的上游任务编号 | 上游任务负责人 |
| 外部依赖 | 存在第三方或客户方的待办事项 | 对接人 / 客户成功 |
| 审批合规 | 存在待审批单号及提交时间 | 提交人 / 审批人 |
| 资源不足 | 存在人员调配记录或排期冲突 | 团队负责人 |
| 信息缺失 | 存在未澄清的问题清单 | 需求方 / 产品 |
| 技术不确定 | 存在待验证的技术方案或 PoC | 技术负责人 |
| 优先级调整 | 存在优先级变更决策记录 | 管理层 / 项目负责人 |
2. 什么情况下不允许挂起
不是所有卡住的任务都能挂起。我设了三条禁止规则:没有指定唯一责任人的任务不允许挂起;无法写出可验证解除条件的任务不允许挂起;没有下一次复查日期的任务不允许挂起。这三条的目的是防止挂起成为逃避责任的通道。
有些团队会觉得这三条太严。但实践中,正是这三条让“挂起”从一个模糊的说法变成了一个有成本、有承诺的动作。一旦挂起需要有人认领、需要写出解除条件,团队在挂起前就会多想一步。
3. 用原因分布判断治理重点
原因分布是挂起管理里最有价值的一张图。如果等待型和审批合规类占比超过 40%,说明要优化的是审批流程和升级机制;如果依赖型占比高,说明要投资的是依赖关系显式化和联调排期;如果资源型占比持续上升,说明优先级管理出了问题,而不是执行效率问题。
把挂起原因分布和项目交付延期做对比,往往能发现规律。我在一个项目里发现,当月挂起任务中“审批合规”占比超过 35% 的月份,交付延期概率明显更高。这不是巧合,而是审批周期直接挤压了缓冲时间。

五、挂起记录模板:字段设计决定管理成败
我见过很多团队一开始热情很高,做了一堆字段,两周后就没人填了。原因是字段设计不合理:该填的没填,不该填的填了一堆。下面是我反复迭代后留下的最小可用字段集。
1. 必填字段清单
这七个字段是必须填写的。它们共同回答了四个问题:谁负责、为什么挂、什么时候恢复、谁来兜底。
- 挂起原因标签:从固定的七类中选择,不允许自由填写。
- 具体原因说明:一到三句话,写清具体卡在哪。
- 唯一责任人:必须是具体的人,不能是团队或岗位。
- 依赖方:如果没有外部依赖,填“无”。
- 解除条件:可验证的条件描述。
- 下次复查日期:具体到日期,建议 3 到 7 天内。
- 下一步动作:在复查日之前,责任人要做的具体动作。
2. 选填字段与使用场景
选填字段不是可有可无,而是分场景启用。用得好,能让挂起数据产生额外价值;用得滥,会增加填写负担导致弃用。
- 客户影响:面向客户的项目建议填写,用于对客沟通。
- 成本影响:涉及人天占用或外部采购时填写。
- 风险等级:用于筛选高风险挂起项进入管理层周报。
- 替代方案:如果有临时绕过方案,记录在这里。
- 历史挂起次数:用于识别反复挂起的任务。
3. 一个完整的挂起记录示例
下面是一个真实的记录结构示例。我用代码块展示它的数据结构,方便你直接对照自己团队的字段。
{
"task_id": "IMP-2381",
"task_name": "客户结算模块对接第三方支付接口",
"suspend_reason_tag": "外部依赖",
"suspend_reason": "第三方支付平台尚未提供沙箱环境的正式密钥",
"owner": "张敏(后端)",
"dependency": "第三方支付平台技术支持组",
"release_condition": "收到沙箱密钥并完成一次成功回调验证",
"next_review_date": "2026-04-09",
"next_action": "4月7日前再次催办,并申请商务侧同步施压",
"customer_impact": "影响结算模块联调,客户验收推迟风险中等",
"risk_level": "中",
"suspend_count": 1
}
注意这个示例里的解除条件是“收到密钥并完成一次成功回调验证”,而不是“等第三方回复”。前者可以判断真假,后者不能。这就是我强调解除条件必须可验证的原因。

六、挂起期间怎么管:复查、升级与沟通机制
挂起管理最容易失败的地方不是记录,而是记录之后没人管。我见过太多团队把挂起字段填得很漂亮,但三个月后几乎所有挂起项都超期。问题出在缺少固定的复查节奏和升级机制。
1. 每日站会只看到期、老化和待升级项
站会不应该逐个过挂起任务,那会拖垮会议效率。我的做法是只让三类任务进入站会议程:今天到复查日的任务、挂起超过 14 天的老化任务、以及需要升级的任务。其他挂起项不必上会,由责任人在自己节奏里处理。
这样设计的好处是,站会始终聚焦在“需要行动”的挂起项上,而不是变成流水账。一个 10 人团队,正常情况下每天需要讨论的挂起项不超过 3 个。
2. 每周做一次批量清理和根因归类
周会的作用不是重复日站会内容,而是做批量判断和根因分析。我通常安排 30 分钟,做三件事:
- 把本周新增挂起项按原因标签归类,看分布是否异常。
- 把超过 21 天的挂起项逐个决定:继续挂起、升级、还是取消。
- 把重复出现同一原因的挂起项标记为系统性瓶颈,进入专项改进。
第三件事最关键。如果同一个原因标签连续三周都排第一,说明它已经不是个案,需要有人专门负责改进流程,而不是继续在周会上讨论单个任务。
3. 三级升级路径
升级机制必须提前定义好,而不是等到出事才想找谁。我建议设三级,每级都有明确的时间阈值和责任人。
| 级别 | 触发条件 | 升级对象 | 需要产出 |
|---|---|---|---|
| 一级 | 到达复查日仍未解除 | 团队负责人 | 更新复查日期或调整方案 |
| 二级 | 连续两次复查未解除,或挂起超 14 天 | 项目负责人 / 跨部门对接人 | 升级沟通记录与解决计划 |
| 三级 | 挂起超 30 天,或影响客户交付 | 管理层 / 客户方对接人 | 决策结果:加速、替换方案或取消 |
4. 对内对外沟通模板
沟通模板的价值在于降低每次沟通的准备成本。我给团队准备了两套,一套对内、一套对外。对内强调责任和动作,对外强调影响和预期。
对内模板的结构是:任务编号 + 挂起原因 + 已尝试动作 + 需要谁在什么时间做什么。对外模板的结构是:当前进展 + 卡点说明 + 预计影响 + 我们正在采取的动作 + 需要对方配合的事项。两套模板共同的原则是给出明确的时间和动作,而不是描述状态。

七、挂起解除与恢复:避免二次挂起
很多团队以为解除挂起就是任务重启,改个状态就行。但根据我的观察,二次挂起率是衡量挂起管理成熟度的核心指标。如果二次挂起率高,说明恢复流程有问题,而不是执行不力。
1. 解除条件验证不能走过场
解除条件必须是可验证的,验证动作也要落到具体的人。比如“收到沙箱密钥并完成一次成功回调验证”,验证人应该是责任人本人,验证结果要记录在任务里,而不是口头确认。
我见过一些团队把“客户说可以了”当作解除条件,结果恢复后发现客户说的“可以了”只是初步同意,具体细节还没定。这种模糊解除会直接导致二次挂起。
2. 恢复时必须重新确认三件事
任务从挂起恢复,我要求责任人重新确认三件事:依赖是否真的就绪、资源和排期是否仍然可分配、优先级是否发生变化。这三件事任何一件不成立,都应该重新评估是否需要再次挂起或调整方案。
具体做法很简单:恢复时在任务里补一条评论,写清这三件事的确认结果。这看起来增加了动作,但能显著降低二次挂起率。我统计过,坚持做这一步的团队,二次挂起率从 50% 以上降到了 20% 左右。
3. 二次挂起要触发复盘
不是所有二次挂起都需要复盘,但同一任务挂起超过两次,就应该触发一次简短复盘。复盘要回答两个问题:第一次挂起的解除条件是否设置得太宽松?恢复时的三项确认是否有遗漏?
这两个问题指向的是流程本身,而不是人的态度。把复盘焦点放在流程上,团队才会愿意如实记录,而不是想办法掩盖。

八、工具落地:状态流、视图与自动化配置
工具是挂起管理的载体,但它只是载体。很多团队把工具配置当成解决方案,配置了一堆状态和自动化规则,却没有定义责任和节奏,结果工具越复杂,使用率越低。我坚持的顺序是:先定义流程,再配置工具。
1. 状态流与泳道设计
状态流的设计原则是简单清晰。我推荐的最小状态集是:待办、进行中、挂起、待验收、已完成。挂起相关状态只保留一个,不要拆分“阻塞”和“挂起”,因为它们的管理动作不同,应该用原因标签区分而不是用状态区分。
泳道设计上,我建议按责任团队或工作流阶段划分,而不是按挂起原因划分。按原因划分泳道会导致任务频繁换泳道,反而增加维护成本。原因应该用标签体现,而不是用泳道。
2. 标签、筛选器与老化报表
用标签体系承载挂起原因是关键。我给团队的标签规范是:原因标签固定七个,风险等级三个(高、中、低),再根据业务补充一到两个。筛选器和报表的核心是老化视图,按 7 天、14 天、30 天分桶展示。
老化视图必须常设在团队看板首页,而不是藏在二级菜单里。它存在的意义是让老化问题持续可见,而不是等到月度复盘才发现。
3. 自动化提醒规则
自动化提醒要绑定动作,而不是只发通知。我的配置经验是设三条规则:复查日前一天提醒责任人、复查日当天未处理则提醒团队负责人、超过 14 天自动打上老化标签并进入周会议程。这三条规则覆盖了从个人到团队到会议的完整链路。
4. 以 PingCode 为例的落地配置
对于中大型企业和 100 人以上的组织,PingCode 是很多团队在选型时会考虑的研发管理平台。它的工作项类型、状态流、自定义字段和自动化规则,基本能覆盖前面讲的挂起字段和提醒机制。对于有私有化部署需求的团队,PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这对于正在做国产替代选型的组织是一个实际考量点。
在 PingCode 里落地挂起管理,我的配置顺序是:先定义挂起状态和原因标签,再把必填字段设为必填校验,最后配置三条自动化提醒规则。关键不是功能多少,而是把前面定义的流程映射进去。特别要注意的是,不要因为工具支持自定义字段就无限加字段,字段越多,填写率越低。
5. 工具反模式
最后提醒三个反模式。第一,状态设置过多,导致团队在状态流转上消耗过多精力。第二,把挂起当成垃圾桶,所有不想处理的任务都挂起,导致挂起区失控。第三,自动化提醒无人响应,最终全团队形成通知免疫。这三个反模式的共同点是把工具当成了替代品,而不是流程的载体。

九、度量体系:怎么证明挂起管理有效
度量是挂起管理从“有流程”走向“有改进”的关键一步。但度量也是最容易出问题的地方,因为指标一旦被考核,行为就会被扭曲。下面是我认为最需要统一口径的六个指标。
1. 六个核心指标及口径
| 指标 | 口径定义 | 用途 |
|---|---|---|
| 挂起任务数 | 当前处于挂起状态的任务总量 | 反映在途压力 |
| 平均挂起时长 | 从挂起到解除的平均自然日 | 衡量处理效率 |
| 老化分布 | 7 天、14 天、30 天以上分桶占比 | 发现积压风险 |
| 恢复率 | 挂起后 30 天内恢复的比例 | 衡量机制有效性 |
| 二次挂起率 | 恢复后再次挂起的占比 | 衡量恢复质量 |
| 原因占比 | 各类挂起原因的数量分布 | 定位系统性瓶颈 |
2. 老化分桶是预警系统
老化分桶的价值在于它把“挂起很多”这种模糊感受,变成了“30 天以上有几条、是谁负责”的具体问题。我的经验阈值是:14 天以上的挂起项占总挂起数超过 30%,或者 30 天以上超过 3 条,就应该触发专项跟进。
这些阈值不是行业标准,而是我根据团队节奏设定的内部预警线。每个团队应该根据自己的交付周期调整,关键是有一条明确的线,而不是凭感觉判断。
3. 指标使用禁忌
最重要的禁忌是不要只压挂起数量。如果团队被要求“挂起不能超过 10 条”,最直接的反应就是把任务改成取消或者硬推完成。指标好看了,真实问题被隐藏了,等到客户投诉时才发现。
第二个禁忌是不要用挂起数量做个人排名。挂起往往是系统性问题,把它和个人绩效挂钩,只会让责任人隐瞒挂起。
4. 复盘会怎么用指标
复盘会使用指标的重点是看趋势和分布,而不是看单点数值。我会重点看三个变化:原因分布是否在改善、恢复率是否在提升、二次挂起率是否在下降。如果三个指标都朝好的方向走,说明机制有效;如果挂起数量下降但恢复率也下降,说明团队在隐藏问题。

十、不同情况下的行动建议与取舍
挂起管理没有一套放之四海皆准的方案。团队规模、业务类型、交付节奏不同,做法也应该不同。下面是我针对几种典型情况给出的建议和取舍逻辑。
1. 十人以下小团队:轻量化优先
小团队不适合上复杂的状态机和字段体系。我的建议是只保留一个挂起状态、三个原因标签(外部依赖、内部依赖、资源不足),复查日期统一设在 7 天后。取舍点在于放弃精细统计,换取执行成本足够低。小团队最怕的是流程成本超过收益。
2. 十到五十人团队:字段完整,流程轻量
这个规模的团队开始需要结构化数据,但还不适合搞多层审批。建议启用完整的七个必填字段,设两级升级路径,日站会看老化项,周会做原因归类。取舍点在于不设三级升级,把这个规模的升级动作收敛到项目负责人一层。
3. 百人以上组织:分级治理与工具化
百人以上组织的挂起往往是跨部门、跨团队的,靠人工协调很难持续。这时需要工具支撑和分级治理。建议启用完整字段体系、三级升级路径、自动化提醒,并统一指标口径。像 PingCode 这类面向中大型企业的研发管理平台,在字段自定义、状态流配置和自动化规则上能提供必要支撑,也支持私有化部署和从 Jira 平滑迁移,适合有国产替代需求的团队。
取舍点在于:接受更高的工具配置和培训成本,换取跨团队挂起的可见性和可追溯性。百人以上组织如果继续用小团队的方式管理挂起,问题会以更隐蔽的方式积累。
4. 交付型项目 vs 产品型团队
交付型项目的挂起通常与客户依赖强相关,建议把客户影响字段设为必填,并建立对客沟通模板。产品型团队的挂起更多与优先级调整相关,建议把优先级变更记录和资源排期关联起来。两者最大的区别是:交付型要以客户交付时间为约束反推升级阈值,产品型要以版本节奏为约束设定复查频率。
5. 短期任务 vs 长期搁置
短期任务的挂起应该设 3 天复查、7 天升级;长期搁置则建议移出主看板,进入独立的搁置清单,按月度复查。把它们放在同一个视图里,会导致主看板被大量长期不动项污染,团队逐渐不再信任看板。

十一、30 天落地路线图:从 0 到 1 推进
最后给一条可执行的 30 天路线。我建议不要一次在全组织铺开,而是先选一个项目试点,跑通之后再复制。这样做的原因很简单:挂起管理需要调整的是习惯,而习惯只能通过小范围试错来改变。
1. 第一周:统一语言和字段
这一周的目标是让团队对挂起有一致的理解。产出物包括:挂起状态定义文档、七类原因标签说明、必填字段清单、以及一个填写示例。建议开一次 60 分钟的会,逐条过一遍定义,确认没有歧义。
这一周不需要动工具,重点是让所有人对“什么算挂起”“什么不算挂起”达成一致。我在这一周最常见的问题是团队对“阻塞和挂起”的边界有争议,解决方法是用两个真实任务现场归类。
2. 第二周:选一个项目试点
选一个正在进行、有明确交付时间、且卡点不算太少的项目作为试点。这一周要做的动作是:把现有的挂起任务补齐字段、设置复查日期、跑一次日站会老化项讨论。产出物是一份试点项目的挂起台账。
这一周的关键是让团队体验一次完整的记录,复查,处理循环。不要期待数据好看,第一周数据一定难看,因为很多历史问题被暴露出来了。
3. 第三周:建立看板、会议和升级机制
这一周把机制固化下来。产出物包括:老化视图、三级升级责任人名单、自动化提醒规则、以及周会固定议程。建议把老化视图设成看板首页,让所有人都能看到。
升级责任人名单必须落实到具体的人名,而不是岗位。如果只写岗位,挂起超期时就没人认领,机制会再次空转。
4. 第四周:看指标、做复盘、迭代规则
第四周重点是复盘。产出物包括:试点项目的四项核心指标(老化占比、恢复率、二次挂起率、原因分布)、一份问题清单、以及下一轮规则调整建议。
复盘时要特别注意一点:如果挂起数量在试点后上升了,这不一定是坏事,很可能是之前隐藏的挂起被显性记录出来了。判断机制是否有效的标准应该是恢复率和老化占比,而不是挂起总数。
| 周次 | 核心动作 | 产出物 | 判断是否达标的标准 |
|---|---|---|---|
| 第一周 | 统一定义和字段 | 状态定义、字段清单、示例 | 团队对挂起边界无歧义 |
| 第二周 | 单项目试点 | 试点挂起台账 | 所有挂起项字段完整 |
| 第三周 | 固化视图与机制 | 老化视图、升级名单、提醒规则 | 每条挂起都有复查日期 |
| 第四周 | 复盘与迭代 | 指标报告、问题清单、调整建议 | 恢复率和技术改善方向明确 |
十二、结尾:一份可以直接拿去用的挂起管理自检清单
写完这些内容后,我把核心判断压缩成一份自检清单。你可以直接拿去对照自己团队的现状,每条只需要回答“是”或“否”。如果否的条目超过五条,说明挂起管理还处在失控边缘。
1. 十条自检问题
- 团队是否明确定义了“挂起”和“阻塞”的区别?
- 每个挂起任务是否都有唯一且具体的责任人?
- 每个挂起任务是否都写有可验证的解除条件?
- 每个挂起任务是否都设置了具体的复查日期?
- 复查日期到期未解除时,是否有明确的升级对象?
- 长期搁置的任务是否与短期挂起分开管理?
- 团队是否能说出当前挂起任务的原因分布?
- 是否有常设在看板首页的老化视图?
- 是否有指标防止团队用改状态来隐藏挂起?
- 恢复挂起任务时,是否重新确认依赖、资源和优先级?
2. 下一步行动建议
不要一次全组织铺开。我的建议是先选一个项目,用第一周的时间把挂起定义和字段定下来,用第二周跑一次完整循环,第三周固化视图和升级机制,第四周做复盘。三十天后,你会拿到一份真实的数据,再决定是否推广。
如果你现在就想动手,最优先做的三件事是:把“待办”里的挂起任务单独识别出来、给每条挂起补上复查日期、定一条超期升级规则。这三件事不需要工具改造,今天下午就能开始。
最后回到那个数字:41 天的平均恢复时间和 27% 的永久沉没率。它们不是天生如此,而是缺少到期日的必然结果。挂起管理的本质,是让每一次暂停都带着明确的回来时间。挂起不是取消,而是一次带到期日的暂停。
常见问题解答(FAQ)
1. 挂起、阻塞、等待、取消这几个状态到底怎么区分?能不能只用一个“挂起”状态?
我们团队现在工单里只有一个“挂起”状态,谁卡住了都往里扔,周会上谁也说不清哪些是真停、哪些只是正常排队。我之前一直觉得任务暂停了就算挂起,直到发现“等客户回签”和“等排期”被算进了同一个指标里。到底该怎么划这条线?
判断核心是三点:责任方在谁手里、有没有可验证的解除条件、到期后是否必须有人动作。挂起是我方主动暂停、解除条件可定义、必须设复查日;阻塞是外部原因导致无法推进、通常需要立即暴露和升级;等待是流程内的正常排队(等排期、等环境释放),属于计划内消耗;取消是确定不再做,走关闭流程并记录原因。
落地上建议先只保留“挂起”和“阻塞”两个暂停类状态,加上正常的进行中、完成、取消,等真的产生了统计需求再加细分。判断依据很直接:如果一个状态里同时装着“等客户回签”和“等排期”,你的老化分布和恢复率永远算不准,因为它们的时间性质完全不同。
具体做法是写一张状态边界表放进团队文档,每个状态列出定义、进入条件、退出条件、责任角色,建单时按表选,新人也照这张表执行。
2. 挂起记录到底要填哪些字段?漏填哪个最容易出事?
我们现在挂起项的备注就一句话“等对方回复”,看着挺省事。上个月复盘才发现,一半挂起项没人记得当初为什么停,责任人中途换了两拨,接手的同事完全不知道从哪继续。我到底该定几个必填字段,才不至于让填单变成额外负担?
必填七个:挂起原因(从固定分类里选,不要自由填写)、影响(影响哪个交付节点或里程碑)、我方责任人(写唯一一个名字,不写部门)、外部依赖方(具体到人和联系方式)、解除条件(必须是可验证的事实,比如“收到某方签字版接口文档”,不能写“对方尽快”)、复查日期(具体到哪一天)、下一步动作(在复查之前我方还能推进什么)。
判断依据是这七个字段缺一个,挂起项就会变成无人区:没有解除条件就无法判断能不能恢复,没有复查日期就没人会回头看,没有下一步动作就等于任务被彻底停掉。选填字段放客户影响、成本影响、风险等级、替代方案。
实操上建议字段总数控制在十个以内,超出的信息塞进描述区,否则团队为了省时间会把字段填成一堆无意义的内容,反而更难统计。
3. 挂起项该多久复查一次?什么信号说明必须升级,而不是继续等?
我们团队的挂起列表越来越长,周会上根本没法一个个过。有些项挂了两个月,直到客户来催才被想起来,场面很难看。我想知道复查节奏到底怎么定才不流于形式,以及什么样的信号一出现就必须往上捅。
复查节奏不要一刀切,按“解除条件掌握在谁手里”分层:解除条件在我方内部的,跟着项目节奏走,每周复盘批量过一遍;在外部依赖方手里的,按对方承诺的时间点设复查日和一次兜底提醒;涉及客户确认或合规审批的单独设更短的复查周期,因为这类挂起超期影响的是合同和对外交付节点。
会议设计上,日站会只看三类,今天到期、超过老化阈值、需要升级,不要把挂起列表整个念一遍。升级触发条件建议明确写三条:到了复查日解除条件仍未满足且对方给不出新的明确时间;挂起时长超过你为这个项目设定的老化阈值(阈值按项目节奏定,两周迭代的项目和半年交付的项目不该用同一个数);
挂起项已经影响到关键路径或对外承诺。升级路径分三级:团队内负责人、跨部门接口人、管理层或客户侧对接人,每级带上挂起原因、已经尝试过的动作、需要对方给出的具体决策。一句话判断标准:没有复查日的挂起,等于取消。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:实施团队任务执行最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426684
读者评论
文章说“挂起不是取消,而是带到期日的暂停”,这点很关键。我们以前把卡住任务拖回待办,看板干净了但完全无法统计。现在要求写解除条件和复查日期后,至少知道哪些真能恢复。
三类挂起分类很有用:等待型、依赖型、资源型。尤其等待型占大头,光催执行人没用,必须提前定义升级阈值。否则任务会在“等反馈”里安静地烂掉。
只压挂起数量”的误区很真实。如果KPI只看挂起数,团队就会把任务改成取消或完成,问题被藏起来。更合理的是看30天恢复率、二次挂起率和超期无人处理率。
恢复时重新排期这点常被忽略。直接从挂起扔回进行中,依赖和资源可能仍没就绪,很快二次挂起。恢复前做一次简短确认,比恢复后再救火便宜得多。
七类原因标签和三条禁止规则比较落地:没有唯一责任人、无法写出可验证解除条件、没有复查日期就不允许挂起。对小团队可能偏重,建议先跑最小字段再扩展。
