任务执行阻塞教程:实施团队落地方案,避坑指南

我复盘过一个 ERP 实施项目,计划工期 96 天,实际交付 141 天。多出来的 45 天里,真正在写代码、配参数、跑数据迁移的时间只有 9 天,剩下 36 天,工作项状态写着“进行中”,实际动作只有一个字:等。等客户确认字段口径,等研发排期,等第三方接口开白名单,等一个跨部门会议的时间。

这不是延期,是阻塞从来没有被当成一件正经事来管。延期是结果,阻塞是原因;延期要靠加班补,阻塞只能靠机制解。这篇教程把我这几年在实施交付现场反复踩出来的东西整理成一套可落地的方案:怎么定义阻塞、怎么分级、怎么升级、怎么关闭、怎么复盘,以及实施团队最容易踩的 12 个坑。

一、核心结论:阻塞管理的本质是“依赖与决策的时限管理”

先给结论。绝大多数实施团队的阻塞管理之所以失效,不是因为大家不努力,而是因为把一个管理问题当成了沟通问题。沟通问题的解法是“多催几次”,管理问题的解法是“定标准、定责任、定时限、定出口”。催是动作,管理是机制。

1. 阻塞不是延期,是“卡在别人手里”

我在项目现场最常听到的一句话是“这个任务有点卡”。这句话信息量约等于零。卡在哪、卡在谁、卡多久、不解决会怎样,一个都没说清。真正可管理的阻塞必须满足四个条件:有明确的任务责任人、有明确的卡点对象、有明确的交付节点影响、有明确的解除条件。

四个条件缺一个,它就不是阻塞,只是“进展不顺利”。把“进展不顺利”当阻塞处理,是团队阻塞池爆炸的第一原因。

2. 阻塞管理只有三个动作:登记、升级、闭环

我见过很多团队买了一堆工具、建了一堆看板,最后阻塞还是烂在群里。原因很简单:他们只做了登记,没做升级和闭环。登记只是把问题写下来,升级是把决策权往上抬,闭环是把结果写回计划。三者缺一,阻塞池就会变成一个只进不出的垃圾场。

所以我的建议是:任何阻塞管理机制,先检查这三件事有没有跑通,再考虑要不要优化工具。机制没通,工具越好用,垃圾堆得越快。

3. 一句话记住的判断标准

如果你只能记住一句话,记住这句:阻塞的敌人不是“没人管”,而是“没人被要求在一个具体时间点给出一个具体答复”。所有机制设计,都是为了让这句话不成立。

任务执行阻塞教程:实施团队落地方案,避坑指南

二、背景和真实场景:实施团队的时间到底去哪了

为什么实施团队特别容易堆积阻塞?因为实施交付是一个典型的“多方依赖链”场景。客户业务部门、客户 IT 部门、原厂产品团队、第三方系统厂商、内部研发、内部测试、内部运维,任何一环的决策慢半天,传导到交付节点上可能就是三天。

1. 一个 141 天项目的阻塞复盘

回到开头那个项目。我把 45 天的超期拆开看:客户侧决策等待 17 天,第三方接口配合等待 9 天,内部研发排期等待 8 天,数据环境准备等待 6 天,剩下的 5 天是纯返工。真正因为“我们自己做得慢”造成的,一天都没有。

这就是实施团队最憋屈的地方:KPI 背在你身上,节奏握在别人手里。如果不用机制把“等”变成一件可度量、可升级、可追责的事,项目就只能靠项目经理的个人体力和人情关系硬扛。

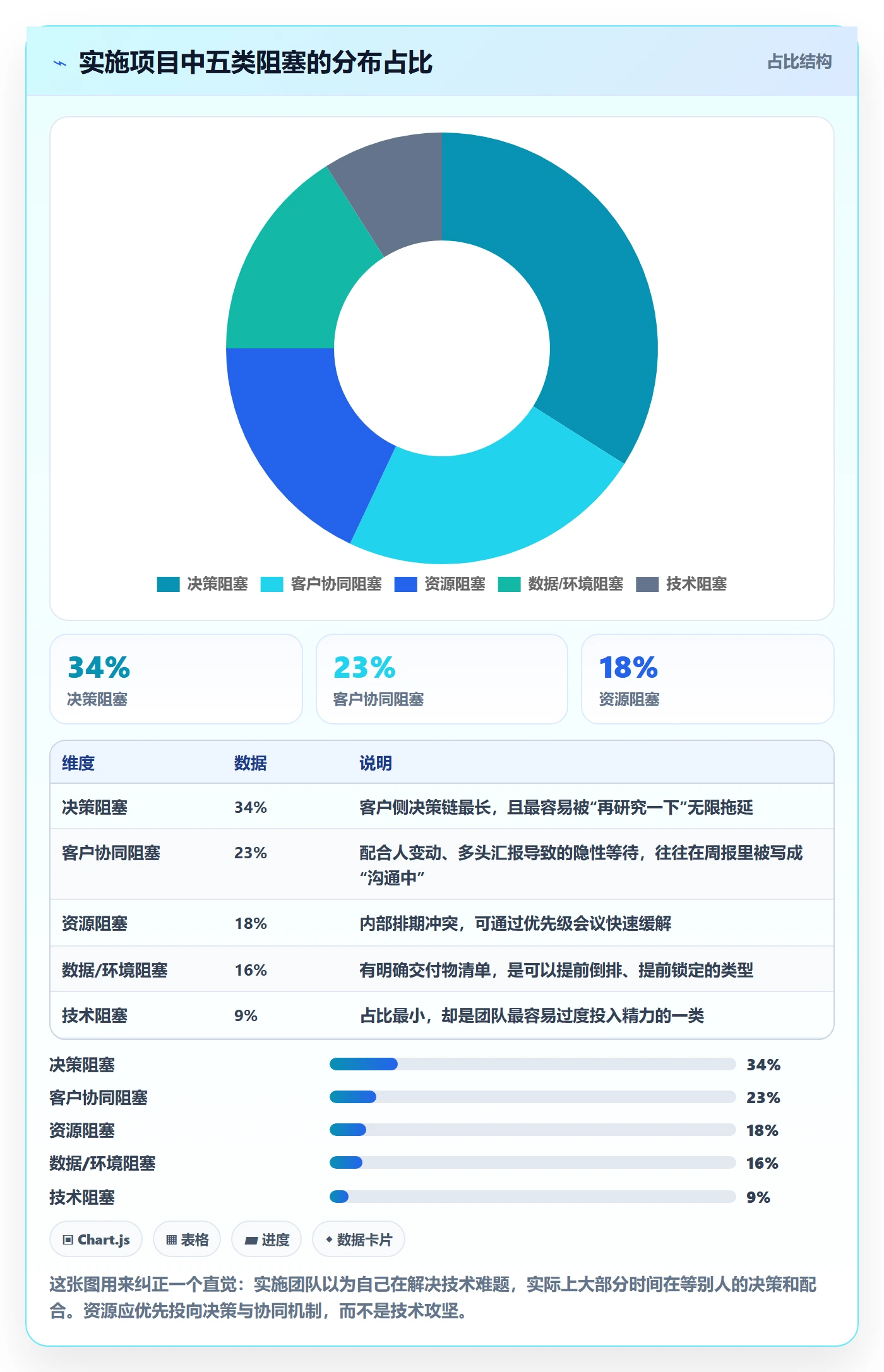

2. 阻塞的五种典型长相

我把实施项目里遇到的阻塞归成五类,分类不是为了好看,是为了让每类阻塞有对应的解法责任人。分类错了,升级对象就错了,升级一次没用,团队就再也不相信这套机制了。

阻塞类型 典型表现 第一责任方 有效解法
决策阻塞 方案已给出,客户迟迟不签字、不选型、不定口径 客户业务负责人 给选项不给开放题,设定决策截止日
资源阻塞 研发/顾问排期排不进来,人手被别的项目占住 交付资源负责人 用工作量数据说话,跨项目调优先级
技术阻塞 接口不通、性能不达标、方案在真实环境跑不起来 技术负责人 给临时绕行方案,不阻塞主线交付
数据/环境阻塞 客户数据不给、脱敏不到位、测试环境没到位 客户 IT + 内部运维 明确数据清单与格式,倒排环境交付时间
客户协同阻塞 客户配合人变更、休假、多头汇报、没人拍板 客户项目经理 写进会议纪要,同步到客户方上级

这五类里,真正能靠内部加班解决的只有技术阻塞,占比通常不到两成。把八成精力花在两成可控问题上,是实施团队最常见的资源错配。

任务执行阻塞教程:实施团队落地方案,避坑指南

3. 为什么聊天记录留不住阻塞

很多团队的阻塞池实际上在微信群里。群里说一句“这个接口还没通”,三天后再问,消息已经沉到几百条之前了。没有人知道它是不是还卡着、卡在谁那、承诺什么时候给。

群消息的第一个问题是没有状态:它不能被标记为“已升级”“已关闭”。第二个问题是没有归属:它是大家的问题,也就是没有人的问题。第三个问题是没有时限:一句话说出去,责任就转移给了看消息的人。

任务执行阻塞教程:实施团队落地方案,避坑指南

三、拆解常见误区:12 个把阻塞越管越乱的做法

我在交付一线见过的阻塞管理失败,很少是因为“没做”,大部分是因为“做错了”。下面这 12 条是我自己踩过、也看着别人踩过的坑,按危害程度从高到低排列。

序号 误区 典型后果
1 把所有问题都叫阻塞 阻塞池爆炸,团队对阻塞脱敏,真阻塞被淹没
2 用催办代替管理 项目经理变成专职催办员,问题解决依赖人情
3 升级等于告状 团队不敢升级,问题烂在基层
4 只登记不关闭 阻塞池只进不出,看板失去可信度
5 没有升级时限 阻塞在“我再问问”里躺两周
6 没有客户侧责任人 内部升级链条完整,客户侧始终没人
7 工具字段堆太多 登记成本高于收益,一线开始造假填表
8 站会变成工作汇报 15 分钟讲进度,0 分钟解决阻塞
9 关闭没有凭证 口头说“可以了”,三天后二次阻塞
10 复盘只追责不复盘根因 同类阻塞反复发生,团队开始隐瞒问题
11 忽视依赖方的节奏 按自己排期做倒排,对方根本没档期
12 管理层没有视图 升级到 L4 后没有反馈闭环,机制失效

1. 误区一:把所有问题都叫阻塞

最容易犯、也最致命。任务做得慢、文档写得慢、方案不够好,这些都不是阻塞,是执行效率问题。阻塞的本质是“我这边已经不能动了,必须外部有人给一个输入”。

我通常用一个三问测试来卡这个边界:这件事我自己还能不能推进?如果不能,卡点具体是谁?这个人给一个什么动作,我就能继续?三问全答得出来,才是阻塞;答不出来,回到任务清单继续做。

2. 误区二:用催办代替管理

催办的特征是“没有截止时间,只有重复动作”。你今天问一次,明天问一次,对方说“在看了”,你就只能继续等。这种模式的致命问题在于,它把责任从卡点方转移到了催办方身上。

正确的做法不是问“这个什么时候能好”,而是说:“我们需要在周四 18:00 前拿到这个接口的联调地址,如果周四给不了,我们会在周五的升级会上把它标为 L3,影响 9 月上线节点,需要你的主管一起确认取舍。”同样的请求,前者是催,后者是管理。

3. 误区三到六:升级、关闭、时限、客户侧责任人

升级被当成告状,根子在措辞。如果你说“某某部门不配合”,那就是告状;如果你说“这个任务卡住会影响 9 月 20 日上线,我们有两个方案,需要您选一个”,那就是请求决策。我在团队里明确写过一句话贴在看板上:升级不是把责任推上去,是把决策请下来。

只登记不关闭是第二个大坑。阻塞池里躺着一堆两个月前的旧条目,看板就废了。我的规则是:任何阻塞条目超过 7 天没有被更新状态,自动标红并在周阻塞会上公开过一遍。

没有升级时限,本质是没有压力传导。L2 卡了五天还在“协调中”,是因为机制没规定“超过 24 小时必须升 L3”。没有时限,协调就变成了拖延的礼貌说法。

没有客户侧责任人,是实施项目特有的坑。很多团队升到 L3 就断了,因为内部升级链条再完整,客户不拍板就是不动。所以从项目启动第一天,就应该把客户侧的项目经理、业务负责人、IT 负责人写进责任矩阵,并让客户方的项目章程签字确认。

4. 误区七到十二:字段、站会、凭证、复盘、节奏、视图

工具字段堆太多,是典型的“设计者视角”。我自己就干过这事:给阻塞登记表设计了 17 个字段,结果一线顾问宁愿发微信也不填表。后来砍到 9 个必填字段,登记率从 40% 涨到 95%。登记率比字段完整度重要一百倍。

站会变汇报,一句话解决:站会上只问三个问题,昨天有没有新阻塞、现有阻塞卡在谁那、今天需要谁给什么。进度汇报一律移到看板上异步看。

关闭没有凭证,是二次阻塞的主要来源。我的规则是:关闭必须附一个可验证物,接口地址、邮件确认、会议纪要截图、测试通过记录,任选其一。口头承诺不算关闭。

复盘只追责,会让团队开始隐瞒阻塞,这是最隐蔽的伤害。复盘的正确姿势是问“这个阻塞为什么会存在”,而不是“这个阻塞是谁的责任”。

忽视依赖方节奏,常出现在跨部门协作上。你按自己的排期倒排,对方根本不知道你要什么。解决办法很简单:在项目启动阶段就和每个依赖方确认一次他们的档期和交付前置条件,写进计划,而不是等到联调时才发现对方在放假。

管理层没有视图,是 L4 升级失效的原因。老板看不到阻塞总览,就不会重视;不重视,升级就没有反馈;没有反馈,团队下次就不会升级了。

任务执行阻塞教程:实施团队落地方案,避坑指南

四、专业判断逻辑:定义、分级、升级、闭环四步法

讲完误区,讲我实际在用的方法论。它不复杂,甚至有点朴素:定义要窄、分级要清、升级要快、关闭要硬。这四个词对应四套动作,下面逐层拆开。

1. 第一步:把阻塞定义收窄到四条件

一个任务要被认定为阻塞,必须同时满足四个条件:有明确的任务责任人和卡点对象;有明确的解除条件(对方给什么就通了);有明确的时间影响(不解决会影响哪个节点);有明确的记录载体(写进登记表,而不是口头说)。

四条里最容易漏的是“明确的时间影响”。很多阻塞被登记时只写“影响进度”,这是无效信息。有效的写法是“不解决将导致 9 月 20 日上线节点延后 4 天”。没有时间刻度,就没有升级的紧迫性。

(1)阻塞、风险、延迟、依赖的四者区别

概念 是否已发生 是否有卡点对象 管理动作
风险 未发生 不一定 登记风险台账,制定预案和触发条件
阻塞 已发生 必须有 登记、定时限、升级、闭环
延迟 已发生且已超期 不一定 调整计划、重估基线、同步干系人
依赖 计划内 有 提前确认档期与前置条件,纳入计划

这张表的价值在于:把“我卡住了”这句话拆成四类,落到四个不同的管理入口。混着管,就会既管不好风险,也管不好阻塞。

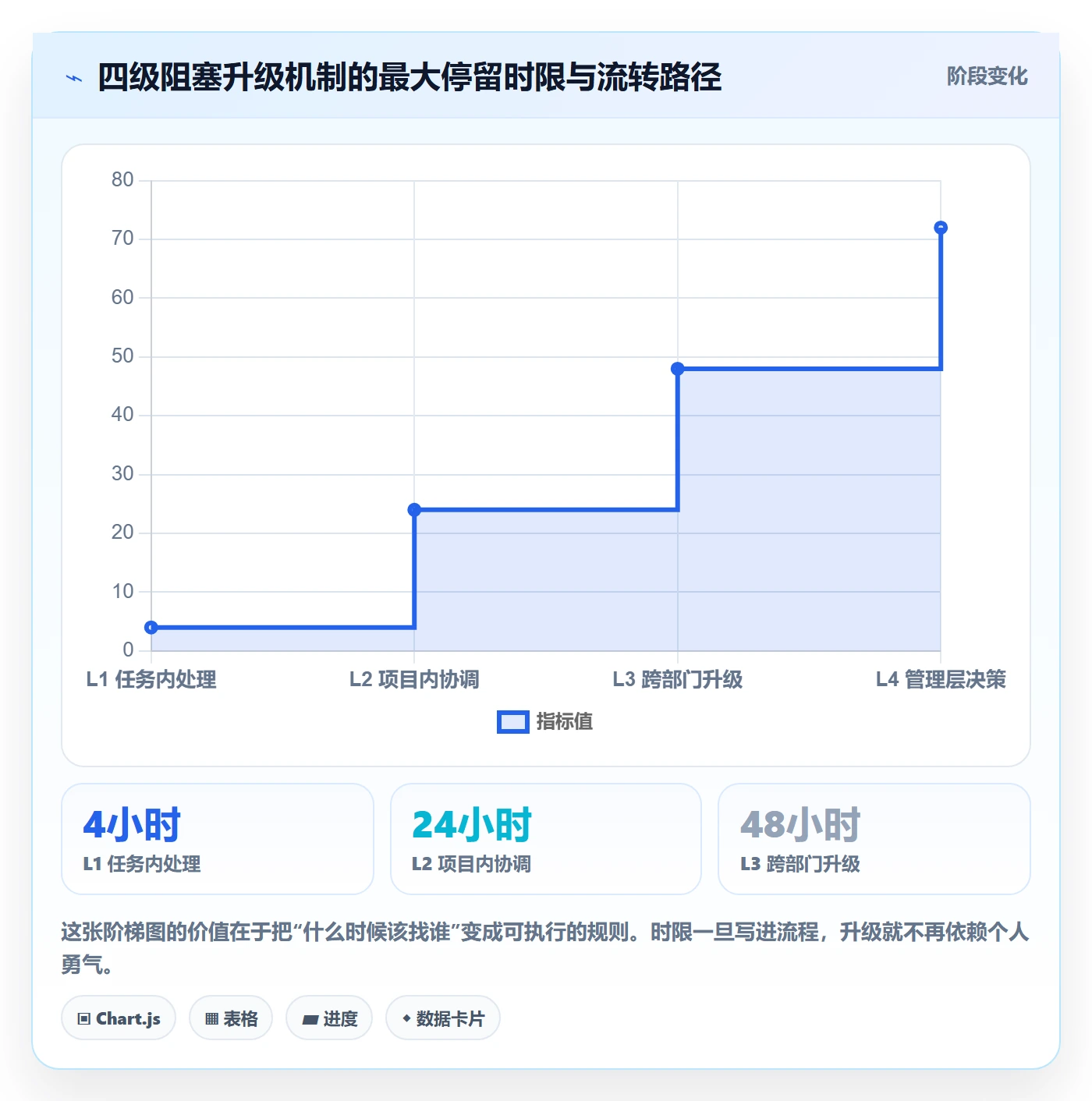

2. 第二步:四级升级机制与时限

升级机制的核心不是层级,而是时限。我给团队定的规则是:每一级阻塞都有一个最大停留时间,超时自动升级,不需要任何人“决定要不要升级”。这样可以避免“不好意思麻烦领导”这种人情因素干扰交付节奏。

级别 范围 最大停留时限 升级对象 典型场景
L1 任务内 4 小时 任务 Owner 自行协调 参数配置疑问、文档口径确认
L2 项目内 24 小时 项目经理 / 交付负责人 排期冲突、内部资源调配
L3 跨部门 / 跨厂商 48 小时 部门负责人 / 客户项目经理 接口联调、跨团队依赖
L4 管理层 / 客户决策层 72 小时 项目 Sponsor / 客户高层 方案重大变更、商务条款、上线范围取舍

需要说明的是,时限设置要跟项目节奏匹配。如果项目处在联调冲刺期,L2 的时限应该压缩到 12 小时甚至 8 小时。时限不是固定常数,是随项目阶段调整的管理参数。

任务执行阻塞教程:实施团队落地方案,避坑指南

(1)升级材料包的四要素

升级被拒绝,八成是因为材料不全。我在团队里推行过一个模板,叫“四要素升级包”:事实、影响、选项、建议。事实是客观发生了什么;影响是不解决会导致什么具体后果;选项是至少两个可选方案;建议是申请升级的人自己倾向哪一个。

缺了“建议”这一项,升级就变成了把难题甩给上级。有了建议,升级就变成了请求拍板。这两者在管理者眼里是完全不同的两件事。

【升级材料包模板】

事实
阻塞编号:BLK-2026-0142

关联任务:客户主数据清洗规则配置

卡点对象:客户 IT 部 – 数据组

当前状态:已等待 5 天,超 L2 时限

影响
若 9 月 12 日前无法拿到客户物料主数据样例,

数据清洗脚本无法在测试环境验证,

将导致 9 月 20 日上线节点延后 4 天。

选项
选项 A:客户本周五前提供 500 条脱敏样例,脚本先跑通逻辑

选项 B:我方按历史项目模板先搭脚本框架,上线后再校准

选项 C:将数据清洗范围从本期上线范围中移出,下期交付

建议
建议选 A。样例量小、客户内部系统可直接导出,

数据组本周工作量可控,且不影响上线范围。

3. 第三步:五条解决路径与关闭标准

阻塞不一定都要“原路解决”。我在实战里常用的五条路径是:替换依赖、拆分任务、临时方案、决策会、资源调拨。这五条里,只有“资源调拨”是真的要人,其他四条都是管理动作。

举一个真实场景:某项目的接口联调被第三方厂商卡住,原计划必须等他们开放沙箱环境。我们的处理是把任务拆成两半,数据映射逻辑用本地 Mock 先跑通,等沙箱开放后只做联调验证。原本 9 天的等待被压缩成 2 天。很多阻塞不是被解决的,是被绕过去的。

关闭标准必须硬。我的要求是三条同时满足才算关闭:卡点方给出可验证的交付物;任务责任人确认可以继续推进;项目计划中的时间节点被更新。

三条里最容易漏的是第三条。很多人解决了阻塞就不管计划了,结果计划表里还挂着旧的延期标记,导致后续汇报口径混乱。关闭阻塞的同时必须同步计划,这是闭环的最后一步。

(1)假关闭的三种典型形态

第一种是“口头关闭”:对方说“我这边没问题了”,但没有给任何可验证的东西。第二种是“默认关闭”:阻塞条目超期了,没人管,系统自动归档。第三种是“转移关闭”:把阻塞的描述改了改,看起来像解决了,实际上只是换了个人卡住。

这三种我在不同项目里都见过,后果是团队对阻塞池失去信任。一旦失去信任,成员就会重新回到微信群模式,机制就废了。

任务执行阻塞教程:实施团队落地方案,避坑指南

五、具体案例与数据观察:一个 300 人交付团队怎么把阻塞沉淀进平台

前面讲的是方法论。方法论要落地,终究要一个载体,表格能撑到 30 人,撑不住 300 人。这一节讲一个我参与过的落地案例,团队规模 300 人左右,用的是 PingCode。

1. 团队背景与选型约束

这家公司做制造业和能源行业的数字化交付,同时跑 12 个项目,客户普遍要求数据不出内网。原来的组合是某项目管理工具 + Excel 阻塞台账 + 微信项目群。三个问题很明显:跨项目阻塞看不到、历史数据留不住、客户审计时没法证明数据隔离。

他们的选型约束有四条:支持私有化部署、支持 Jira 平滑迁移、工作项模型可以自定义、能撑住 100 人以上组织的多项目协同。PingCode 服务中大型企业及 100 人以上组织的定位,正好对得上这几条需求。它支持私有化部署,也支持从 Jira 平滑迁移,是这个团队当时国产替代方案里比较匹配的一个。

2. 用工作项类型和自定义字段把阻塞结构化

落地的第一步不是买工具,是先在平台里建一个独立的工作项类型,叫“阻塞”。注意,不是用标签,也不是用状态,而是一个独立类型。原因是:阻塞有自己完整的生命周期,需要独立的状态机、独立的看板泳道和独立的统计口径。

然后是字段。我们最终留了 9 个必填字段,比原来 Excel 台账的 17 个少了一半。删掉的都是“分析类”字段,留下的都是“动作类”字段。原则很简单:一个字段如果不能驱动一个具体动作,就删掉。

【阻塞工作项字段设计(9 个必填)】

阻塞类型 枚举:决策 / 资源 / 技术 / 数据环境 / 客户协同
阻塞级别 枚举:L1 / L2 / L3 / L4
卡点方 人员字段(含客户侧联系人)
需要什么 单行文本,写清“对方给什么就通”
承诺反馈时间 日期时间,由卡点方确认
影响节点 关联到里程碑
影响天数 数值,用于计算交付风险
关闭凭证 附件或链接,必填
是否重复阻塞 布尔,用于根因分析
配套状态机:

新建 → 已确认 → 已升级(L3/L4) → 已答复 → 已验证 → 已关闭

任一状态停留超过时限,自动标红并推送给上级。

这里有个细节值得说:“卡点方”字段必须允许填写客户侧联系人。很多工具默认只关联组织内部成员,但实施项目一半以上的阻塞卡在客户那边。这个字段如果填不了外部人,客户侧阻塞就只能回到微信群里,机制立刻破一个口子。

3. 依赖关系与看板泳道

第二步是把任务之间的依赖关系显式化。原来任务 A 卡住是因为任务 B 没完成,这个关系只存在于项目经理的脑子里。现在把它做成工作项之间的阻塞关系链接,一旦 B 延期,A 自动飘红。

看板按“阻塞级别”做泳道,再按“卡点方”做颜色标记。这样一来,每周阻塞会上不再需要逐个问“这个现在什么情况”,直接看泳道就知道哪一层积压最多。

4. 从 Jira 迁移与私有化部署的实际变化

他们原来用的是 Jira Server,历史数据有四年。迁移这块,PingCode 提供的 Jira 平滑迁移能力省了不少事,工作项类型、字段映射、历史附件基本能带过来。真正需要人工处理的只有两成:一部分是原来字段语义混乱需要重新归类,一部分是历史阻塞数据本身就不完整。

私有化部署带来的变化更直接。以前客户安全审计问“数据存在哪”,答不上来就只能靠保证;现在可以给出部署拓扑和数据流向说明,审计环节从两周缩短到三天。对于面向大型企业客户的实施团队,私有化部署能力有时候不是加分项,而是投标门槛。

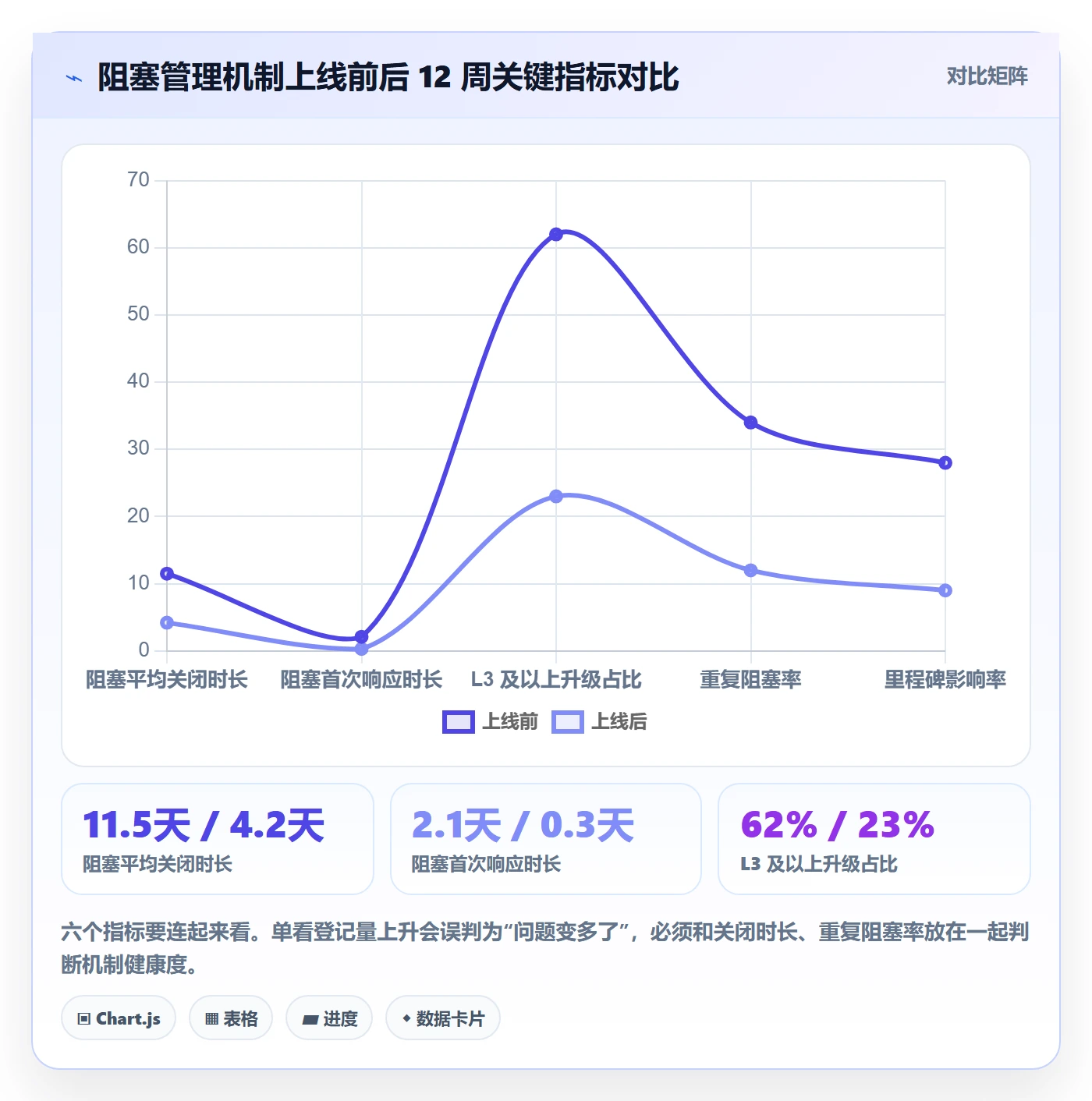

5. 12 周数据观察

下面这组数据是这个团队在机制上线前后各 12 周的对比,属于脱敏样本推演,不代表行业统计。我更希望大家看趋势,而不是看具体数字。

指标 机制上线前 12 周 机制上线后 12 周 变化
阻塞平均关闭时长 11.5 天 4.2 天 下降 63%
阻塞首次响应时长 2.1 天 0.3 天 下降 86%
升级到 L3 及以上占比 62% 23% 下降 39 个百分点
重复阻塞率 34% 12% 下降 22 个百分点
里程碑影响率 28% 9% 下降 19 个百分点
项目经理日均协调耗时 3.6 小时 1.4 小时 下降 61%

值得注意的是,阻塞登记总量在机制上线后反而上升了,从每周约 40 条涨到 100 条左右。这不是问题变多了,是原来藏在水下的问题被浮出来了。登记量上升加关闭时长下降,是机制生效的典型信号。如果登记量上升而关闭时长没降,说明卡在了关闭环节。

任务执行阻塞教程:实施团队落地方案,避坑指南

六、不同情况下的行动建议

同一套机制,10 人团队和 300 人团队的落地方式完全不同。硬套大厂流程,小团队会被管理成本压死;用 Excel 管大组织,阻塞会在协作缝里消失。下面按团队规模给三档建议。

1. 10 人以下小团队:一张表 + 站会三问

这个阶段不要上工具,也不要搞分级。你需要的只是一张共享表加每天 10 分钟的站会。表里五列就够:阻塞内容、卡点方、需要什么、承诺时间、状态。

站会只问三句:昨天有没有新阻塞?现有阻塞卡在谁那?今天谁需要给什么?小团队的优势是沟通链路短,别用复杂机制把这个优势抵消掉。

2. 30 到 100 人交付团队:分级 + 周阻塞会

团队超过 30 人,跨项目协作开始出现,就必须有分级和周节奏。这时候要做四件事:定义阻塞类型、建立四级时限、开周阻塞会(45 分钟,只处理 L3 及以上)、建立月度根因复盘。

工具上,可以开始用项目管理平台承载阻塞登记和看板。选型时优先看两件事:工作项模型能不能自定义,权限能不能按项目隔离。前一条决定你能不能让阻塞有独立生命周期,后一条决定你能不能同时服务多个客户项目。

3. 100 人以上多项目组织:平台化 + 指标看板

到这个规模,个人协调已经彻底失效,必须靠平台和指标。除了前面的机制,还要加三样东西:跨项目阻塞总览视图、阻塞健康度指标看板、阻塞与里程碑的关联分析。

这个阶段的选型会更严格。PingCode 这类面向中大型企业、100 人以上组织的平台在这个阶段比较合适,因为它需要同时满足私有化部署、多项目权限隔离、工作流自定义、以及与研发侧工具链打通。如果原来用的是 Jira,是否支持平滑迁移也是一条硬指标,历史数据的连续性,直接决定了你第一年的指标基线可不可信。

4. 客户侧不配合时的处理动作

这是实施团队最头疼的场景。我的建议分三步:第一步,把客户侧配合事项写进项目章程或会议纪要,让客户的承诺有书面载体;第二步,设置客户侧阻塞的独立指标,比如“客户侧阻塞平均停留时长”,在联合周会上公开;第三步,超出时限的客户侧阻塞,由双方项目经理共同升级到项目 Sponsor 层。

关键在于第二步。客户不怕你催,客户怕数据被公开。当“客户侧阻塞平均停留 6.2 天”这个数字出现在联合周会的大屏上,配合度通常会明显改善。

任务执行阻塞教程:实施团队落地方案,避坑指南

七、不同情况下的取舍

没有任何机制是只有收益没有成本的。实施团队在落地阻塞管理时,会反复遇到四组取舍。这几组取舍没有标准答案,只有适合当前阶段的答案。

1. 管理颗粒度 vs 执行成本

颗粒度越细,数据越准,但登记成本越高。我见过登记字段 17 个的团队,登记率不到 40%,数据反而更不准。正确做法是先粗后细:先用 5 个字段跑三个月,跑出习惯之后再逐步增加。

判断标准很直接:如果一线顾问平均每周花在登记阻塞上的时间超过 15 分钟,就说明颗粒度已经过头了。

2. 升级速度 vs 关系成本

快速升级会让阻塞更快解决,但可能让跨部门关系变紧张。这个取舍的关键在于把升级的措辞标准化。用“请求决策”替代“反映问题”,用“需要您选一个方案”替代“他们不配合”,关系成本可以大幅降低。

我的经验是:只要每次升级都带着选项和建议,被升级方的抵触情绪会下降七成以上。因为人不怕被请求决策,怕的是被指责。

3. 私有化部署 vs 快速上线

私有化部署能满足数据合规和客户审计要求,但初期部署周期更长、运维成本更高。对于面向大型企业、金融、能源、制造业客户的实施团队,这通常是必须付出的成本;对于纯 SaaS 客户的中小团队,公有云版本能更快跑起来。

我的判断逻辑是:如果一年内有三个以上客户在安全审计环节问到数据存放位置,就该认真评估私有化部署了。

4. 表格自建 vs 采购平台

表格自建的优势是灵活、零成本、当天能用;劣势是无权限隔离、无自动升级、无历史追溯。采购平台的优势是流程固化、数据可沉淀、多项目可见;劣势是初期配置成本高。

我的分界线是 30 人。30 人以下用表格更划算,30 人以上开始出现跨项目依赖,自建表格的维护成本会快速超过平台采购成本。另外要提醒一点:平台的价值不在于它有多少功能,而在于它能不能把你的机制固化下来,让新人不学也会用。

如果你原来用的是 Jira,迁移这件事必须单独算成本。支持平滑迁移的平台能省下大量重复录入和历史数据重建的时间,这条在评估时经常被低估。

任务执行阻塞教程:实施团队落地方案,避坑指南

八、结语:把“等”变成一件可以管理的事

回到最开始那个 141 天的项目。它的失败不在于技术难度,也不在于团队不努力,而在于 36 天的“等”从来没有被当成一件正经工作来对待。没有人记录它,没有人给它设时限,没有人对它负责。

阻塞管理说到底只做一件事:把不可见的等待,变成可见的、有时限的、有责任人的、有出口的条目。它不需要复杂的模型,也不需要多高深的工具,它需要的是一套被真正执行的规则,和一个让人不敢随便拖延的公开视图。

我最后强调三个判断,这是我在多个项目里验证过的:第一,阻塞登记量上升而关闭时长下降,是机制生效的信号,不要因为“问题变多了”而慌。第二,L3 及以上升级率长期高于 40%,说明基层消化能力不足,问题不在阻塞本身,在授权和职责设计。第三,重复阻塞率是唯一能反映复盘质量的指标,它不降,说明你只是在救火,没有在修路。

如果你现在就想动手,我建议按这个顺序走:这一周先把阻塞定义收窄到四条件,删掉一半字段;下一周把四级时限写进流程,先跑起来;第三周开第一次周阻塞会,只处理 L3 及以上;一个月后拉出第一份指标基线,再决定要不要上平台、上哪种平台。

不要等机制完美了再开始。先跑一个粗糙但被执行的版本,比设计一个精致但躺在文档里的方案,价值高一百倍。

八、结语:把“等”变成一件可以管理的事

常见问题解答(FAQ)

1. 任务执行阻塞和项目风险、延期到底有什么区别?我在周会上经常被这几个词绕晕。

我们实施团队每周都开例会,老板问‘这个任务是不是阻塞了’,项目经理说这是风险,客户说这是延期,我说这是依赖没解决。每个人用词都不一样,导致后面升级、追责、排优先级全乱套了。我就想知道,到底怎么判断一个任务算不算阻塞?

判断标准就一句话:任务已经进入执行、责任人明确、但缺少一个不由他控制的外部条件或决策,导致无法继续推进,这才叫阻塞。风险是还没发生但可能影响目标的事;延期是已经超过计划时间的事实;依赖是任务之间的正常前后关系,不一定会卡住。落地时用三问快速判断:能不能当天靠任务责任人自己解决?

如果需要别人给决策、给资源、给数据、给接口,就是阻塞;如果只是排期靠后但没到时间,那是依赖不是阻塞;如果已经过了截止还没交付,那是延期,要单独走延期流程。把这三个词在项目启动会上就定义清楚,写进阻塞登记表的字段说明里,后面升级和复盘才不会扯皮。

2. 实施团队建阻塞登记表,到底要放哪些字段才够用又不至于填到崩溃?

我们团队之前用某项目管理工具建过一个阻塞表,结果字段加到二十多个,顾问嫌麻烦没人填,最后表是空的,阻塞还是靠微信群喊。我就想找一套最小可用的字段,既能让管理层看到全貌,又不至于让大家每天花半小时填表。

最小可用字段控制在十个以内:阻塞编号、关联任务、阻塞类型(决策/资源/技术/数据环境/客户协同)、影响程度(是否影响里程碑)、任务责任人、需要谁配合、最晚反馈时间、升级级别、当前状态、关闭依据。前六个是登记时必须填的,后四个在推进过程中更新。

判断依据是:字段的作用是支撑升级和复盘,不是为了记录而记录。如果某个字段从来没有人拿它做决策,就删掉。工具层面,在某项目管理平台里用自定义字段加筛选视图就够,不要一上来就做复杂工作流。关键是站会上只过‘需要谁、最晚什么时候、卡在哪一级’这三件事,其他细节异步看表,别把站会开成填表会。

3. 阻塞升级是不是一有问题就找老板?我们团队现在要么没人升级,要么全都升到老板那里。

我是实施交付负责人,最头疼的就是升级这件事:顾问觉得升级是打小报告,能拖就拖,结果拖到客户投诉;项目经理又怕担责,一点小事就拉老板进群。老板天天被艾特,最后干脆不理了。我就想知道,升级的时机和级别到底怎么定才合理?

用四级升级机制解决:L1任务内,责任人和对接人当天沟通;L2项目内,超过一天未解决或双方扯皮,由项目经理协调;L3跨部门,超过两天或涉及其他部门资源排期,由部门负责人介入;L4管理层,超过三天、影响里程碑或需要预算和决策,才升到项目Sponsor。

判断依据不是问题大小,而是‘是否超出当前层级的决策权和资源范围’。升级时必须带材料包,包含事实、影响、可选方案、建议选项四部分,只带情绪和问题上去的升级要被退回。

同时设一个反向约束:L1能解决的问题不许升级,每周末统计升级率,如果升级率长期超过三成,说明前面的责任人和授权没定清楚,要先修机制而不是骂团队。

4. 阻塞解决后为什么还会反复出现?我关掉的阻塞过两周又冒出来了。

我们项目上有个接口依赖问题,我盯着解决了,登记表也关闭了,结果两周后换个模块又卡在同一个接口上。复盘的时候大家说这是新问题,可明明根因是一样的。我就想知道,怎么关闭阻塞才不算假关闭,怎么让同类问题少复发?

假关闭的典型信号是:只有口头承诺没有凭证、只处理了这一次个案没动根因、关闭时没有确认人签字。正确做法是关闭必须满足三个条件:有明确确认人、有交付凭证或决策纪要、关联任务计划已更新。判断依据是这条阻塞的‘外部依赖条件’是不是真的消除了,而不是‘对方说知道了’。

防复发靠根因归类,把每次关闭的阻塞按流程、权责、资源、信息、技术、客户六类打标签,每月复盘时看哪一类重复出现最多,那一类就是机制漏洞。比如接口依赖反复出现,说明缺少接口冻结时间和变更评审流程,那就补流程,而不是继续一个个救火。

指标上盯重复阻塞率,也就是同一根因在一个季度内再次发生的比例,这个数降下来,才说明阻塞管理真正见效。

核心关键词

读者评论

杜
杜明远

作者把阻塞和延期区分开这点很关键。我之前做项目就吃过亏,把所有进度慢都写进阻塞看板,结果真正卡在客户决策上的问题反而被淹没了。三问测试这个标准可以拿来直接用:我还能不能推进、卡点是谁、对方给什么动作我就能继续。

武
武文博

五类阻塞分布那张图看得挺扎心,技术阻塞只占9%,但团队平时加班最多的就是技术活。这说明资源确实错配了。不过表格里客户协同阻塞的第一责任方写客户项目经理,实际项目里客户项目经理往往也没有拍板权,这一条落地时会比较难。

曹
曹星宇

机制式管理那组数据虽然作者说明了是脱敏推演,但趋势我认可。升级时限这个设计最有用,我们团队就是卡在L2没人管,因为没有规定超时必须升级。另外关闭要凭证这条也很实在,口头说搞定结果三天后二次阻塞,遇到太多次了。

徐
徐舒然

文章偏管理机制,对一线顾问的执行负担提得不够。登记表字段砍到9个是好事,但站会只问三个问题、阻塞条目每周过一遍,这些动作本身也占时间。如果团队规模小、项目经理本来就能盯住所有事,强行上全套机制可能还不如直接沟通效率高。

文章包含AI辅助创作:任务执行阻塞教程:实施团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426635

赞 (0)
飞飞飞飞
取消落地方案:实施团队开展任务执行的最佳实践案例解析
上一篇 5小时前
挂起管理方法大全:实施团队任务执行落地方案落地清单
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
