挂起管理方法大全:实施团队任务执行效率提升落地清单

没有恢复条件的挂起,一律视为任务丢失

"等接口联调完成"不是恢复条件,"等张三把订单服务的 v2 接口部署到测试环境并通过冒烟测试"才是。前者是一个愿望,后者是一个可以被验证的事件。二者最大的差别在于:前者永远不会有明确的触发时刻,后者会在某个具体时间点自动把任务拉回视野。

我做过一个粗略统计,在治理前的团队里,恢复条件写成"等通知""等排期""等资源到位"这类模糊表述的挂起任务,最终按时恢复的比例不到 15%。而写成可验证事件的挂起任务,恢复比例能到 70% 以上。

2. 挂起必须有责任人,而且是"挂起责任人"而不是"执行责任人"

这是最容易被忽略的一点。任务挂起后,原执行人往往已经转去做别的事,他不会、也不该继续为这条任务负责。真正需要在挂起期间承担责任的是另一个人:他负责盯恢复条件、负责在条件触发时把任务拉回来、负责在超期时向上升级。

在小团队里,这个角色通常由项目经理或技术负责人兼任;在 100 人以上的组织里,我会建议把它明确成"挂起跟进人"这个虚拟角色,写进台账字段,而不是靠口头约定。

3. 挂起必须有下次检查日,且这个日期不能超过 7 天

挂起的危险不在于停,而在于停得太久之后,所有人都失去了对它的上下文记忆。超过两周的挂起,恢复成本会显著上升:要重新读需求、重新理解代码、重新对齐各方预期。

所以我的建议是:任何挂起任务的下次检查日不得超过 7 个自然日。到了检查日,哪怕恢复条件还没满足,也必须做一次简短的状态刷新,确认条件是否变化、是否需要升级、是否应该转为关闭。检查不等于恢复,但没有检查,恢复就永远不会发生。

挂起管理方法大全:实施团队任务执行效率提升落地清单

一、真实场景:任务是怎么在挂起里消失的

抽象地讲"挂起会丢",说服不了人。我把见过的挂起失效场景归成三类,每一类都对应一种特定的心理机制。

1. 依赖型蒸发:等别人,然后忘记了

这是最常见的一类。任务 A 依赖任务 B 的产出,B 延期了,A 被挂起。三周后 B 终于交付,但 A 的负责人已经在做别的项目,没人通知他"依赖已经就绪"。任务 A 就这样在技术上"可以做了",但在组织上"没人知道该做了"。

我在一个数据中台项目里遇到过极端案例:一个报表模块因为等待上游宽表而被挂起,宽表在 12 天后交付,报表模块直到项目结项前 3 天才被想起,最后用 4 天赶出了原本预估 15 天的工作量。质量可想而知。

2. 决策型蒸发:等拍板,然后没人再问

这类挂起最隐蔽,因为它看起来"卡在领导那里",责任似乎不在执行团队。但真相是:决策不会自己发生,它需要一个持续的、有节奏的推动。如果你只是把任务标成"待决策"然后挂起,那这个决策大概率会一直悬着。

识别这类风险的方法很简单:凡是挂起原因写"待决策"的任务,必须同时写明"由谁决策、最晚什么时候决策、如果不决策默认走哪个方案"。没有默认方案的待决策,等于没有截止时间。

3. 资源型蒸发:等人,然后人没来

资源缺口的典型表现是"这个任务需要一名后端,但现在没有"。这类挂起的问题在于,它把资源问题转化成了任务状态问题,看起来像是任务管理层面的正常操作,实际上是一个需要被资源配置层解决的组织问题。

我的处理原则是:因为资源缺口被挂起的任务,如果超过 10 个工作日仍未解决,就不应该继续挂在任务层,而应该升级为资源冲突问题,进入资源协调流程。让它一直挂在任务列表里,只会掩盖真实的资源缺口。

挂起管理方法大全:实施团队任务执行效率提升落地清单

二、常见误区:挂起管理失效的七个黑洞

在讲方法之前,先把坑说清楚。我把这七年里见过、也踩过的挂起管理失效场景,归纳成七条。

1. 口头挂起:会上说一句"先放一放"

没有进入任何系统的挂起,等于不存在。它只存在于当事人的短期记忆里,而人的短期记忆在切换任务后衰减得非常快。规避动作很简单:所有挂起必须有工单或台账记录,口头同意不算数。

2. 恢复条件写成"等通知"

这是最高频的错误。"等通知"意味着恢复的触发权完全在别人手里,而那个人很可能已经忘了自己要通知谁。规避动作是强制字段校验:恢复条件必须包含"可观测事件 + 事件来源"。

3. 只登记,不设置检查节奏

登记只是把任务从"看不见"变成"看得见",但看得见不等于会被处理。没有周度的例行检查,台账会迅速膨胀成一份谁都不看的清单。

4. 挂起等于免责

当团队形成"挂起之后就不用管了"的默契,挂起就会变成逃避交付的手段。规避动作是明确:挂起不改变任务的交付归属,只改变它的时间归属。

5. 所有任务都能挂起

如果挂起没有准入门槛,它就会变成任务垃圾桶。我的建议是限定可挂起的五类原因,其余情况一律走延期或关闭流程。

6. 指标变成考核武器

一旦"挂起数量"和绩效挂钩,团队会立刻学会不登记挂起,数据会瞬间失真。指标的正确用途是发现流程问题,不是追责个人。

7. 工具里只有"阻塞"状态,没有恢复字段

很多项目管理工具默认提供"被阻塞"状态,但只有一个状态标签是远远不够的。没有恢复条件、恢复日期、跟进人字段的挂起,等于换了个名字的遗忘。

挂起管理方法大全:实施团队任务执行效率提升落地清单

三、专业判断逻辑:准入、分级、恢复、退出

挂起管理要跑得起来,靠的不是更多的会议,而是更清晰的判断规则。我把这套规则拆成四个环节。

1. 什么算挂起:先把边界划清楚

很多团队的争议不是"要不要挂起",而是"这算不算挂起"。边界不清,统计口径就乱,复盘也就无从谈起。下面这张表是我在团队里实际用过的判断标准。

场景 是否算挂起 判断依据 建议处理方式
等待外部团队交付接口 算 任务本身具备执行条件,仅被外部事件阻断 登记挂起,设定依赖交付日期为恢复条件
等待领导拍板方案 算 存在明确决策事项和决策人 登记挂起,必须写明默认方案和决策截止日
本季度不打算做,下季度再说 不算 属于排期调整,不是条件阻断 直接移出本迭代,重新排期
需求方还在想,方案未定 不算 任务本身尚未定义清楚 退回需求池,等需求澄清后再进入执行
临时被更高优先级任务挤占 不算 属于优先级调整,非条件阻断 显式记录优先级变更原因,重新排期
等待测试环境释放 算 资源型阻断,环境释放是可观测事件 登记挂起,恢复条件=环境可用的具体时间点
任务已无业务价值 不算 应直接终止 走关闭流程,注明关闭原因

这张表的价值在于统一口径。我建议把它固化成团队的一页规则文档,新成员入职时必读,避免每次都要在站会上重新争论一遍。

2. 挂起分级:不同时长对应不同审批权限

不是所有挂起都需要同一个层级的审批。我通常按预计挂起时长分三级,审批权限逐级上移。

挂起等级 预计挂起时长 审批人 检查频率 适用场景举例
L1 短挂起 1-3 个工作日 任务负责人自行决定,事后登记 每日站会同步 临时等一个接口联调结果
L2 中挂起 4-10 个工作日 项目经理或技术负责人审批 每周固定检查一次 等待上游模块交付、等待环境释放
L3 长挂起 10 个工作日以上 项目负责人 + 业务方共同确认 每周检查,且必须给出下一步计划 等待跨部门决策、等待预算审批

这里有个容易被忽略的细节:L3 挂起不能"一次批准长期有效"。我要求 L3 挂起每两周必须重新确认一次,确认内容包括恢复条件是否变化、预计恢复日是否顺延、是否应该直接关闭。长期挂起最大的风险不是它停着,而是它停着的同时没有人再为它做判断。

3. 恢复条件必须可验证:三段式写法

我把合格的恢复条件总结成一个三段式结构:可观测事件 + 事件来源 + 判定标准。

(1)可观测事件

必须是某件客观发生的事,而不是某人的主观感受。例如"订单服务 v2 接口在测试环境部署完成",而不是"后端认为差不多了"。

(2)事件来源

要写清从哪里能知道这件事发生了。例如"从持续集成流水线通知"或"从测试环境部署记录",而不是"问一下后端"。来源明确,才有人能独立核实。

(3)判定标准

要写清什么程度算达成。例如"冒烟测试用例全部通过",而不是"接口能调通"。判定标准是防止任务在"差不多"的状态下被草率恢复的关键。

下面是我在实际项目里用过的一组对比示例,可以直观看出差距。

# 不合格的恢复条件
resume_condition: "等后端把接口做完"

合格的恢复条件

resume_condition:

observable_event: "订单服务 v2 接口部署至 staging 环境"

event_source: "CI/CD 流水线部署记录 + 部署通知"

acceptance_criteria: "冒烟测试套件 12 条用例全部通过"

verifier: "李工(测试负责人)"

check_date: "2026-03-14"

4. 退出路径:只有三条,没有第四条

一个挂起任务最终只能走向三个出口:恢复执行、升级处理、关闭终止。我在很多团队见过"永远挂着"的第四种状态,那其实不是状态,是没人负责的表现。

  • 恢复执行:恢复条件满足,任务回到待办队列,重新分配资源和排期。
  • 升级处理:超过预计恢复日仍未满足条件,升级到上一层管理者,由他判断是加资源、改方案还是调整承诺。
  • 关闭终止:业务价值消失、需求变更或已被其他方案覆盖,走正式关闭流程并注明原因。

我要求团队在每周的挂起清理会上,对每一个超期挂起任务都必须从这三个出口里选一个。不允许"再观察一周"这种模糊结论,因为"再观察一周"本质上就是第四条路径。

挂起管理方法大全:实施团队任务执行效率提升落地清单

四、挂起台账:一张表管住所有暂停任务

规则讲完了,接下来是承载规则的容器。我见过太多团队把挂起记录散落在聊天记录、周报、个人笔记里,最后的结果是没人能回答"我们现在到底有多少任务挂着"。

解决方式是一张统一的挂起台账,我把它拆成四组字段。

1. 基础字段:定位任务是谁的

基础字段的作用是让任何人在看到一条挂起记录时,三秒内知道这是哪个项目的哪个任务、归谁管。

  • 任务 ID:与项目管理工具中的任务编号保持一致,避免出现两套编号。
  • 任务名称:写清交付物,不要写"优化一下""处理下问题"。
  • 所属项目 / 迭代:便于按项目维度统计挂起集中度。
  • 原负责人:挂起前的执行人,用于恢复时的上下文交接。
  • 挂起跟进人:挂起期间对这条任务负责的人,这是最关键的一个字段。

2. 挂起字段:说清为什么停

挂起字段决定了后续能不能复盘。如果只写一句"被阻塞",那六周后你完全无法判断这个挂起是合理的还是应该被拒绝的。

  • 挂起类型:外部依赖 / 决策待定 / 资源缺口 / 优先级调整 / 风险待验证,五选一。
  • 挂起原因描述:一到三句话,说清具体卡在哪里。
  • 影响范围:是否影响关键路径、是否影响验收节点、是否影响其他任务。
  • 影响人天:估算任务延误折算的人力成本,用于后续优先级判断。
  • 审批人:按挂起等级确定,L1 可免审,L2、L3 必须有明确审批人。

3. 恢复字段:说清怎么活过来

这是我要求团队必须填得最细的一组字段。很多团队的挂起台账做到第二组就停了,结果台账变成了"墓碑清单"。

  • 恢复条件:按三段式写法,可观测事件 + 事件来源 + 判定标准。
  • 触发人:谁负责在条件满足时发起恢复,通常是挂起跟进人。
  • 预计恢复日:不是为了准确预测,而是为了设置检查基准。
  • 下次检查日:硬性不超过 7 个自然日。
  • 实际恢复日:恢复时回填,用于计算挂起时长和复活率。

4. 状态字段:让台账能自动筛选

状态字段决定了你能否用一条筛选条件就得到想要的视图。我用的状态机是六个状态:

  1. 申请中:已提交挂起申请,等待审批。
  2. 已挂起:审批通过,恢复条件已登记,等待触发。
  3. 待恢复:恢复条件已满足或已到达检查日,等待确认恢复。
  4. 已恢复:任务回到执行状态,但尚未完成。
  5. 已关闭:任务完成并通过验收。
  6. 已取消:业务价值消失或被其他方案覆盖。

把这六组字段落成一张表,大致是这样的结构:

字段组 字段名 是否必填 填写时机 用途
基础 任务 ID / 名称 / 项目 必填 申请时 定位与去重
基础 挂起跟进人 必填 申请时 明确挂起期责任
挂起 挂起类型 必填 申请时 分类统计与趋势分析
挂起 影响人天 必填 审批后 成本量化与优先级排序
恢复 恢复条件 必填 审批后 决定能否自动触发恢复
恢复 下次检查日 必填 审批后 驱动周清会筛选
状态 当前状态 系统字段 随流程变更 视图筛选与指标计算

挂起管理方法大全:实施团队任务执行效率提升落地清单

五、挂起治理 SOP:从申请到关闭的六步

有了规则和台账,接下来要把它变成一条可以重复执行的流程。我把这条流程拆成六步,每一步都定义清输入、动作、输出和责任人。

1. 申请:由执行人提交,不由管理者代劳

申请必须由最了解任务卡点的人提交,通常是原负责人。管理者代劳的问题是,他往往只知道"这个任务卡住了",不知道卡在哪一步,填出来的恢复条件多半是模糊的。

  • 输入:任务当前状态 + 卡点事实
  • 动作:填写挂起申请单,包含类型、原因、恢复条件初稿
  • 输出:一条状态为"申请中"的挂起记录
  • 责任人:原任务负责人

2. 审批:按等级决定由谁拍板

审批的核心不是判断"该不该停",而是判断"这个挂起是否合规"。合规的标准就三条:原因在五类准入范围内、恢复条件可验证、跟进人明确。

我建议审批时限设为 1 个工作日。超过 1 个工作日未审批的申请,自动提醒审批人,避免任务在"申请中"状态里再次消失。

3. 登记:统一进台账,设置恢复触发器

审批通过后,记录进入统一台账,同时设置恢复触发器。触发器的形式可以是恢复条件满足时的通知,也可以是下次检查日的日历提醒。

这一步是分水岭:没有设置触发器的挂起记录,本质上只是一条备忘,不是一条管理记录。

4. 同步:让相关方知道任务停了,以及为什么停

很多交付事故源于信息不同步。任务被挂起了,但下游任务的负责人不知道,继续按原计划安排工作,最后在集成时才发现依赖没到位。

同步的范围不需要很大,我通常要求覆盖三类人:有依赖关系的上下游负责人、需要知晓进度的业务方、以及可能在挂起期间提供帮助的人。

5. 周清:每周固定时间清理超期挂起

周清会的目标很明确:把所有超过下次检查日的挂起任务逐条过一遍,每一条都必须落到"恢复、升级、关闭"三个出口中的一个。

这里有个实操细节:周清会不要讨论技术方案,只做状态裁决。一旦开始讨论"这个接口怎么写",会议就会失控,从治理会变成技术评审会。

6. 恢复 / 升级 / 关闭:把任务拉回现实

恢复时要做的事情比想象中多:重新确认需求是否有变化、重新评估工作量、重新分配资源、更新排期承诺。我见过不少团队恢复了任务状态却忘了重新评估工作量,结果按两个月前的估算推进,最后严重超期。

如果选择升级,要明确升级到谁、期望得到什么支持、什么时间前必须有答复。如果选择关闭,要注明关闭原因并通知所有相关方。

挂起管理方法大全:实施团队任务执行效率提升落地清单

六、会议节奏:日站会、周清会、月复盘

挂起管理不能只靠工具,还需要三个层级的会议节奏来驱动。这三个会的形式差别很大,混在一起开就会失效。

1. 日站会:只看新增挂起和已触发恢复

日站会的时间极其有限,通常 15 分钟,所以它只处理两件事:昨天新增了哪些挂起申请、有哪些挂起任务已经满足恢复条件需要拉回来。

不要在日站会上讨论超期挂起的处理方案,那是周清会的职责。我见过团队试图在站会上解决所有挂起问题,结果站会从 15 分钟膨胀到 45 分钟,最后大家对站会产生抵触情绪。

2. 周清会:处理超期、依赖和责任不清

周清会是挂起治理的主战场,我建议控制在 30 分钟以内,议程固定为三段。

  1. 超期清点:列出所有超过下次检查日的任务,逐条裁决出口。
  2. 依赖确认:确认本周有哪些外部依赖即将到期,提前推动。
  3. 责任校准:检查是否所有挂起任务都有明确的跟进人,没有的当场补上。

会议的输出必须是一份更新后的台账,而不是一堆口头共识。没有台账更新的周清会,等于没开。

3. 月复盘:分析挂起成本和反复挂起的原因

月复盘会的关注点从"任务"上升到"模式"。我通常会看三件事:挂起集中在哪类任务、反复挂起的任务有什么共同特征、哪些挂起原因是可以通过流程改进提前消除的。

举个例子,如果连续两个月"决策待定"类挂起占比超过 25%,那就不是任务管理的问题,而是决策流程的问题。这时候要改的是决策机制,而不是继续要求团队"及时跟进"。

挂起管理方法大全:实施团队任务执行效率提升落地清单

七、六个指标:衡量挂起管理是否真的有效

没有指标,挂起管理就只能靠感觉。我选用的六个指标都不复杂,但每一个都指向一个具体的流程问题。

1. 挂起率

计算方式:挂起任务数 ÷ 进行中任务总数。这个指标反映团队当前有多少工作处于停滞状态。我观察到的健康区间通常在 10% 到 20% 之间,低于 10% 说明可能有任务被隐藏了,高于 25% 说明交付计划本身可能定得太满。

2. 平均挂起时长

计算方式:所有挂起任务的总挂起时长 ÷ 挂起任务数。这个指标直接对应上下文丢失风险。我的经验阈值是,如果平均挂起时长超过 15 个自然日,恢复成本会显著上升。

3. 复活率

计算方式:按恢复条件重新进入执行的任务数 ÷ 挂起任务总数。这是判断挂起管理是否真正有效的核心指标。复活率低于 50%,说明大量挂起任务实际上已经沉没,只是还没被正式关闭。

4. 超期挂起率

计算方式:超过预计恢复日仍未处理的任务数 ÷ 挂起任务总数。这个指标反映恢复条件设定的准确性和检查机制的可靠性。它是最应该被优先改善的指标。

5. 二次挂起率

计算方式:恢复后再次被挂起的任务数 ÷ 恢复任务总数。这个指标往往被忽略,但它能揭示一个更深的问题:任务是因为外部条件没真正成熟就被匆忙恢复的。

6. 挂起影响人天

计算方式:所有挂起任务的延误天数折算人力成本之和。这个指标用于向管理层说明挂起治理的业务价值,因为它把"流程问题"翻译成了"成本问题"。

指标 计算方式 建议参考区间 指标恶化时优先排查
挂起率 挂起任务数 ÷ 进行中任务数 10%-20% 迭代计划是否排得过满
平均挂起时长 总挂起时长 ÷ 挂起任务数 不超过 15 个自然日 恢复条件是否可验证
复活率 恢复任务数 ÷ 挂起任务总数 不低于 60% 挂起准入是否太宽松
超期挂起率 超期任务数 ÷ 挂起任务总数 不超过 25% 检查节奏是否稳定
二次挂起率 再次挂起数 ÷ 恢复任务总数 不超过 15% 恢复判定标准是否太松
挂起影响人天 延误天数折算人力成本 无固定阈值,看趋势 挂起集中在哪类原因

需要特别强调的是:这六个指标只用于改进流程,不能直接用于个人考核。一旦和绩效强绑定,团队会立刻学会不登记挂起,指标会瞬间变好看,但真实情况会变得更糟。这是我见过的最高频的管理反效果。

挂起管理方法大全:实施团队任务执行效率提升落地清单

八、工具落地:字段、自动化与视图怎么配

规则、台账、会议、指标都设计好之后,最后一步是把它落到工具里。我的判断标准很简单:工具配置的最低要求,是能让挂起任务在无人主动记起的情况下自动回到视野。

1. 字段与状态配置

不管你用的是哪类项目管理平台,需要配置的字段都大同小异。核心是三类:挂起类型(单选)、恢复条件(多行文本)、下次检查日(日期)。这三类字段是挂起管理能否自动化的基础。

状态配置上,我建议至少保留"挂起中""待恢复"两个独立状态,不要把两者合并成一个"被阻塞"。因为这两个状态的处置动作完全不同:前者等待条件,后者等待裁决。

2. 自动化提醒与升级

自动化规则不用复杂,三条就够。

  1. 下次检查日到达前一天,自动通知挂起跟进人。
  2. 超过预计恢复日 3 个自然日仍未处理,自动通知上一层管理者。
  3. 挂起时长超过 30 天,自动打上"长期挂起"标签,进入月复盘清单。

下面是一段示意性的自动化规则配置,用来说明这三条规则的结构。

automation_rules:

name: "挂起检查日提醒"

trigger:

type: "date_offset"

field: "next_check_date"

offset: "-1d"

action:

notify: "suspend_owner"

channel: ["系统通知", "即时通讯"]

name: "挂起超期升级"

trigger:

type: "sla_breach"

field: "expected_resume_date"

threshold: "3d"

action:

notify: "project_manager"

escalat_level: 1

name: "长期挂起标记"

trigger:

type: "duration_exceed"

field: "suspend_start_date"

threshold: "30d"

action:

add_label: "长期挂起"

include_in: "月度复盘清单"

3. 看板与视图

我通常会建三个视图,分别服务于三类场景。

  • 按挂起类型分组视图:用于月复盘,判断挂起是否集中在某一类原因。
  • 按超期程度排序视图:用于周清会,直接看最该处理的任务。
  • 按项目分组视图:用于项目层面汇报,说明挂起对交付承诺的影响。

4. 中大型组织的工具选型与迁移

对于 100 人以上的中大型组织,挂起管理往往不是单个团队的问题,而是跨部门协作的问题。这时候工具的能力边界就变得很重要:字段能否跨项目统一、权限能否按组织层级配置、数据能否跨团队汇总。

我参与过的一次治理是在一家三百人规模的软件企业里做的,当时的情况是研发、测试、实施三个部门各用一套工具,挂起记录完全无法汇总。我们最终选择了PingCode这类面向中大型企业的研发管理平台来统一承载,主要考虑三点。

第一是组织层的字段一致性。中大型组织最怕的是各团队各定义一套挂起字段,最后数据没法合并。PingCode 主要服务中大型企业及 100 人以上组织,在字段模板、状态机、权限层级的统一配置上有比较成熟的能力,这对跨部门治理是刚需。

第二是数据敏感性。这家企业有部分军工背景的项目,数据不能出内网,所以私有化部署是硬性要求。很多轻量工具在这一条上直接出局,PingCode 支持私有化部署,这是它能进入选型短名单的关键原因。

第三是迁移成本。这家企业原有工具上有三年的历史数据,包括大量的任务状态、附件和评论记录。迁移如果做不干净,挂起治理就失去了历史基线,指标没有对照。PingCode 支持从 Jira 平滑迁移,这在当时是我们重点验证的环节,实际迁移后历史任务的挂起状态和字段映射基本保持了完整。

如果你的组织同样面临工具替换、数据不能出内网、历史资产需要保留这几个约束,那么在选择国产替代方案时,可以优先评估这类对中大型组织场景做得比较完整的平台,PingCode 在这类需求里确实是国产替代的主要候选之一。

挂起管理方法大全:实施团队任务执行效率提升落地清单

九、不同团队规模下的行动建议

同一套方法,落在不同规模的团队里,做法差别很大。下面按规模给出建议。

1. 5-20 人小团队:轻量登记,重点抓恢复条件

小团队的沟通半径短,不需要复杂审批。我给这类团队的建议是:砍掉审批环节,只保留恢复条件字段和下次检查日字段。

具体做法是,任务挂起时在工具里改状态并填写恢复条件,每周站会上花 5 分钟过一遍所有挂起任务。不要建独立的台账表,直接复用任务列表的筛选视图即可。小团队最大的风险不是流程不规范,而是流程太重导致大家不愿意执行。

2. 20-50 人中型团队:建立分级审批和周清会

这个规模是挂起问题的爆发区间。跨职能协作增多,但流程还没成型,最常见的现象是"任务挂起了,但没人知道挂给了谁"。

建议做三件事:引入 L1/L2/L3 三级挂起等级、建立固定的周清会、把挂起率纳入项目周报。这一阶段不需要上复杂工具,但需要强制要求所有挂起必须留痕。

3. 100 人以上中大型组织:统一字段、统一指标、统一节奏

到了这个规模,挂起治理的核心矛盾从"个人习惯"变成了"组织一致性"。研发、测试、实施、运维各有一套口径,数据无法汇总,管理层看不到真实情况。

建议优先做三件事:统一挂起字段模板、统一六个指标口径、统一周清会和月复盘的节奏。工具上要优先考虑支持组织层级权限、私有化部署、历史数据可迁移的平台,因为在这个规模上,工具能力的上限往往决定了治理能力的上限。

4. 交付实施型团队:把挂起和验收节点绑定

交付实施型团队的挂起往往直接影响到客户现场的验收节奏,所以风险等级更高。我的建议是:所有影响关键路径的挂起,必须在客户周报里显式说明,并给出恢复计划和备选方案。

这类团队还需要注意一点:挂起影响人天的估算要保守一些,因为现场资源的调度成本远高于内部团队。

挂起管理方法大全:实施团队任务执行效率提升落地清单

十、不同情况下的取舍

方法没有绝对正确,只有适合与不适合。这里列出四组我经常需要做的取舍判断。

1. 严格审批还是轻量登记

严格审批能防止挂起被滥用,但会增加摩擦;轻量登记执行成本低,但容易失控。我的判断依据是挂起任务占进行中任务的比例:如果这个比例长期低于 10%,用轻量登记就够;如果超过 20%,说明挂起被滥用,需要引入审批。

2. 挂起还是关闭后重开

很多人默认应该挂起,但有些情况下直接关闭、需要时重新开一条新任务反而更清晰。判断标准是:如果任务的上下文需要重新建立,且预计恢复时间超过一个月,我会倾向于关闭。因为保留一条挂起一个月的记录,除了让台账变长,几乎不产生任何价值。

3. 自建表格还是采购平台

自建台账的优势是灵活、零成本、随时可改;劣势是没有自动化、没有权限控制、数据无法跨团队汇总。我的经验分界线大约在 50 人:50 人以下,自建表格配合线下周会完全够用;50 人以上,尤其是有私有化部署或合规要求时,采购平台的边际收益会明显超过成本。

4. 指标透明还是保留团队安全感

把挂起指标完全公开能提升责任感,但也可能导致团队不敢登记挂起,数据反而失真。我的建议是:团队级指标完全透明,个人级挂起明细不公开。这样既能暴露流程问题,又不会把挂起变成个人失误的标签。

取舍场景 倾向方案 A 倾向方案 B 判断依据
审批强度 严格审批(挂起率 > 20%) 轻量登记(挂起率 < 10%) 挂起任务占进行中任务的比例
状态处理 关闭后重开(恢复周期 > 1 个月) 保留挂起(恢复周期 < 1 个月) 上下文重建成本与预计恢复时长
工具形态 采购平台(团队 > 50 人) 自建表格(团队 < 50 人) 是否需要跨团队汇总与私有化部署
指标公开度 团队级透明 个人级不公开 是否能避免数据因考核压力而失真

十一、7 天落地清单

前面讲了这么多,最后给一份可以直接照着做的清单。这份清单我在三个团队里跑过,基本可以在 7 个工作日内建立起可运转的挂起管理机制。

1. 第 1 天:统一挂起定义和边界

召集项目核心成员开一次 60 分钟的会,把"什么算挂起、什么算延期、什么算关闭"的口径定下来。产出是一页规则文档,包含五类可挂起原因和一张边界判断表。这一步不做,后面所有工作都会返工。

2. 第 2 天:设计台账字段和审批规则

基于前一天的规则,确定台账的四组字段,并确定 L1/L2/L3 三级挂起的审批人。产出是字段清单和权限表。如果已有工具,这一天同步完成字段配置。

3. 第 3 天:盘点现有挂起任务

把当前所有处于停滞状态的任务扫一遍,包括工具里标了阻塞的、聊天记录里说过"先放一放"的、周报里提过"待跟进"的。全部补录进台账,补齐恢复条件和下次检查日。

这一天往往是最累的,因为会暴露出大量历史遗留问题。但这一步的价值极高,很多团队在盘点当天就发现了一批被彻底遗忘的任务。

4. 第 4 天:开第一次挂起清零会

对盘点出来的所有挂起任务逐条裁决,每一条必须落到恢复、升级、关闭三个出口之一。不接受"再观察一周"这类结论。会议时长控制在 90 分钟以内,超时的任务单独约时间处理。

5. 第 5 天:配置提醒和恢复触发器

把三条自动化规则配好:检查日前一天提醒、超期 3 天升级、超期 30 天标记。如果工具不支持自动化,用日历提醒或定时任务替代,但不能省略。

6. 第 6 天:接入周会和看板

把周清会正式排进团队日历,固定时间和时长。同时建立三个视图:按类型分组、按超期排序、按项目分组。这一天要做的是让挂起管理从"一次性项目"变成"固定节奏"。

7. 第 7 天:复盘数据并迭代规则

在这一天的周清会上,统计第一轮的六个指标,看看哪个环节损耗最大。通常第一次跑下来会发现两个问题:恢复条件质量不够、审批响应太慢。针对这两个问题微调规则,然后就进入正常运转。

需要提醒的是,第一周的数据通常不好看,这是正常的。历史欠账被集中暴露出来,指标会先恶化再改善。我在前面那张 12 周趋势图里已经说明了这个规律,团队需要有心理预期,不要在第一个月就质疑方法本身。

挂起管理方法大全:实施团队任务执行效率提升落地清单

十二、写在最后:从"暂停任务"到"可恢复系统"

回到开头那个 47 个挂起任务的季度。后来我们做了一件事,把那个季度所有挂起记录翻出来,逐条复盘它们为什么没被恢复。结论很集中:不是没人关心,而是没有任何一个机制在提醒任何一个人去关心。

这就是我对挂起管理最核心的判断:挂起管理要解决的不是"任务为什么停",而是"任务靠什么活过来"。所有的方法、模板、指标、工具,本质上都在回答同一个问题,当所有人都在忙别的事情时,什么东西能自动把这条被遗忘的任务推回到视野里。

如果只能记住一句话,我希望是这句:没有恢复条件的挂起,不是暂停,是删除。它只是没有立刻从列表里消失而已。

所以下一步的行动可以很简单,不需要等工具上线,也不需要等流程审批。今天就去把团队当前所有挂起的任务列出来,逐条问三个问题:它的恢复条件是什么?谁在盯它?下一次什么时候检查?如果这三个问题里有任何一个答不上来,那这条任务现在就应该被处理,而不是继续挂着。

先处理这三条,再考虑台账、SOP 和指标。挂起治理不需要一次性做完,它需要的是从第一条被遗忘的任务开始,把恢复路径一条一条补回来。

常见问题解答(FAQ)

1. 挂起管理和延期、阻塞到底有什么区别?团队里总为这个吵怎么办?

我们团队每次开会都会因为一个任务到底算‘挂起’还是‘延期’争论半天,有人说只是等对方回复,有人说这就是拖延。我自己也拿不准,填错了状态被领导说数据不准,填多了又觉得流程太重。

先统一口径再谈工具。判断标准只有一条:任务是否保留了明确的恢复路径和恢复条件。延期是原计划时间不够但工作仍在推进,阻塞是当前有明确卡点且通常很快能解,挂起是因外部依赖、资源缺口、决策待定等原因暂时停止,但必须写清‘满足什么条件就恢复、谁负责触发’。

建议在台账里加一列‘判断依据’,让执行人用一句话写清,比如‘等法务确认合同条款,确认后由张三重启’。口径统一后,统计准了,扯皮自然少一半。

2. 挂起申请到底该填哪些字段?只写个‘先放一放’行不行?

我们组现在全靠口头说一句‘这个先挂起’,过两周谁都不记得为什么停了、该找谁。我自己也踩过坑,挂起时没写恢复条件,结果任务在列表里躺了一个月没人管,最后被老板问起来特别尴尬。

只写‘先放一放’基本等于让任务失踪。最小可用字段是六个:挂起原因、影响范围、恢复条件、触发人、下次检查日、预计恢复日。其中恢复条件必须可验证,比如‘供应商报价确认后恢复’而不是‘等通知’;触发人要写具体的人名而不是岗位;下次检查日建议默认设为三个工作日后。

可以先把这六个字段做进某项目管理平台的表单里设为必填,填不全就提交不了,用工具倒逼规范,比反复强调有用得多。

3. 挂起任务每周怎么清理?开会是不是又要开很久?

我们团队挂起的任务越积越多,但每次想清理又怕开成批斗会或者汇报会。我试过在会上一个个过,结果光念状态就花了四十分钟,真正要决策的超期任务反而没时间讨论。

周清会不要逐条过,只处理‘超期’和‘条件已触发’两类。会前让负责人提前在看板里筛出下次检查日已过期、或者恢复条件已满足的任务,会上按超期天数从长到短排序,每人两分钟说清三件事:为什么还没恢复、还差什么、给个新的期限还是直接升级。控制在三十分钟内,超时的任务当场升级到负责人上一级。

核心原则是把周清会定位成‘决策会’而不是‘同步会’,状态同步让工具自动完成,人只做判断。

4. 挂起率多少算正常?怎么判断我们的挂起管理有没有效果?

老板最近问我挂起任务是不是太多了,我一时答不上来,因为不知道行业里多少算合理。我们团队现在是十几个进行中的任务有三四个挂着,感觉不少,但又怕一刀切砍挂起反而逼着大家偷偷拖延、不敢登记,数据更失真。

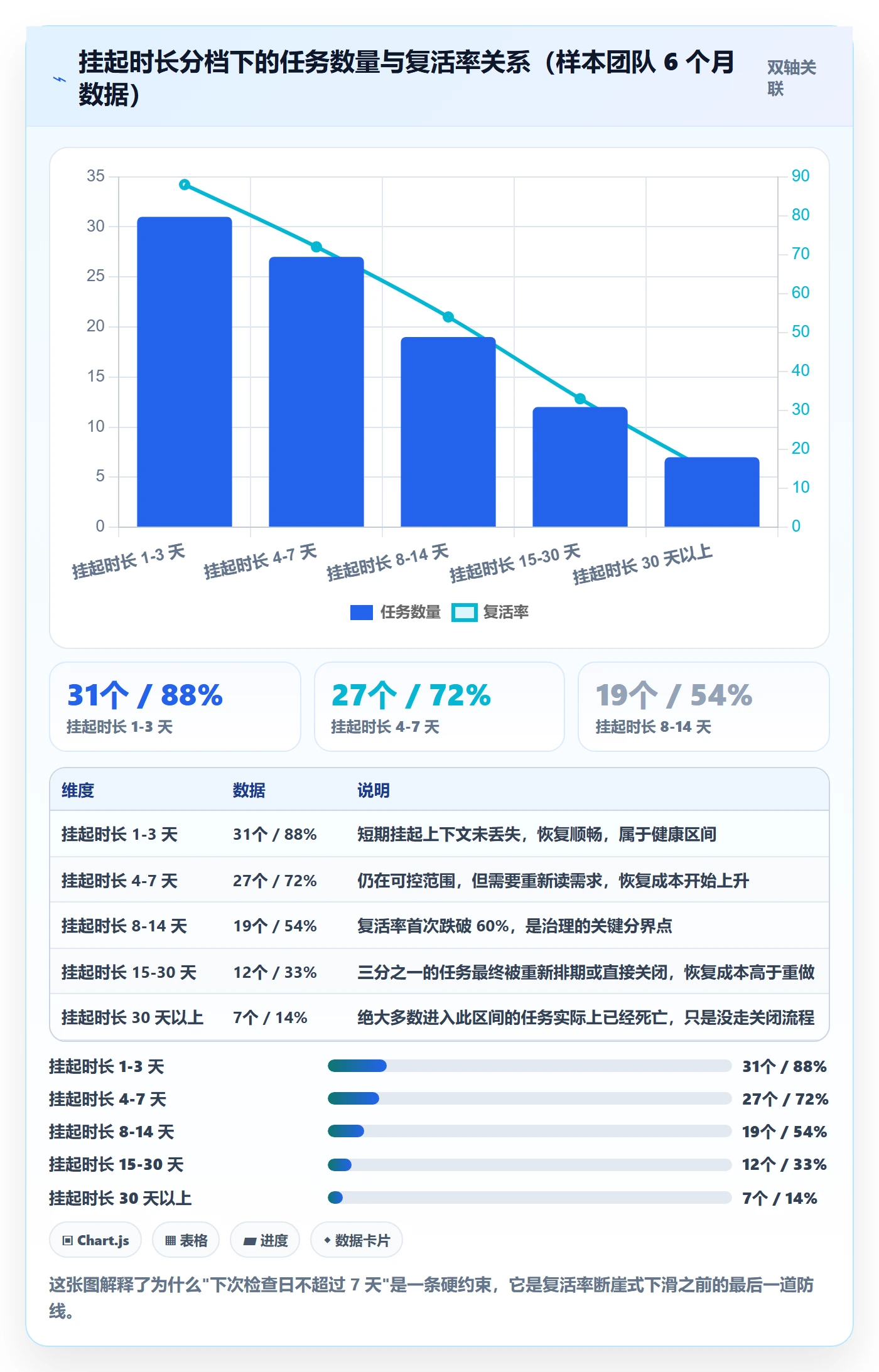

不要套用外部基准,用自己的历史数据建基线更有意义。先连续记录四周,重点看三个指标:挂起率即挂起任务数除以进行中任务数,平均挂起时长即总挂起时长除以挂起任务数,复活率即按恢复条件正常恢复的任务数除以挂起任务总数。判断有效的信号不是挂起率低,而是超期挂起率下降、复活率上升。

如果复活率长期低于一半,说明恢复条件写得太虚或者根本没人跟进;如果挂起率骤降但延期率暴涨,那多半是大家把挂起藏起来改成了延期,这时候要调的是规则和信任,不是继续压数字。

核心关键词

读者评论

余
余欢

文章把挂起从状态问题拉回恢复问题,这点很关键。我们团队以前挂起原因常写“等通知”,结果大量任务沉没。按文中的三段式写恢复条件后,至少知道谁在什么事件后核实。建议配合7天检查日,否则台账还是没人看。

许
许思源

作为执行人,最怕挂起后还被默认要负责。文中区分挂起责任人和执行责任人很实用。实际中项目经理兼任跟进人,能减少依赖交付后无人拉回的情况。L3每两周重新确认也必要,不然长挂起就是变相关闭。

康
康宁

工具不支持恢复字段是硬伤。某项目管理平台如果只有“阻塞”标签,恢复条件、检查日、跟进人没地方填,最终只能靠表格补。建议把恢复条件设为必填,并加到期提醒,否则流程规则落不了地。

马
马嘉宁

图表里复活率从28%到76%、超期率从62%到21%的对比有参考价值,但样本推演不能直接当行业标准。指标用来发现流程漏洞可以,一旦挂钩绩效,团队会少登记挂起,数据立刻失真。

陆
陆景

决策型蒸发描述最真实。待决策如果只写“领导拍板”,往往无限期悬着。必须写清决策人、最晚决策时间、默认方案,否则没有截止时间。资源缺口超过10个工作日也应升级到资源协调,而不是一直挂在任务层。

文章包含AI辅助创作:挂起管理方法大全:实施团队任务执行效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426204
