完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

很多实施团队负责人都跟我抱怨过同一件事:团队每天都在加班,周报写得满满当当,但项目进度就是卡在那儿不动,客户催、老板问,最后交付还是延期。更让人难受的是,复盘的时候发现,真正浪费掉的时间并不是大家摸鱼,而是任务定义不清楚、依赖没人管、验收标准靠嘴说、变更全靠微信群里翻聊天记录。我在过去几年参与和观察过十几个中大型企业的实施交付团队,发现一个反常识的结论:实施团队任务执行效率低,绝大多数时候不是人的问题,而是任务结构和协作机制的问题。

这篇文章就把我实际用过、踩过坑、迭代过的实操方法、指标和模板完整写出来,从诊断根因、定义效率、五步闭环、具体模板到30天落地计划,你可以直接照着改。

一、先给结论:实施团队提效的核心不是管人,而是管任务结构

我先说最重要的判断,也是这篇文章所有方法的基础:实施团队的任务执行效率,取决于任务本身的结构质量,而不是成员的个人能力或积极性。我见过太多团队把提效寄托在“加强考核”“多开会”“上工具”上,结果是任务还是模糊的,协作还是靠吼的,工具里堆满了没人看的状态。

一个高质量的、可执行的任务,必须同时具备五个要素:明确的交付物、可验证的验收标准、唯一的责任人、清晰的依赖关系、确定的截止时间。缺任何一个,这个任务就一定会以某种方式在后期反噬你,要么返工,要么阻塞,要么临到验收才发现做错了方向。

基于这个判断,我把实施团队提效的实操方法总结成一句话:把“待办事项”升级为“可验收交付单元”,把“催进度”升级为“管依赖和节奏”,把“个人经验”升级为“团队模板”。后面五个章节都会围绕这句话展开。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

二、背景和真实场景:实施团队到底在忙什么

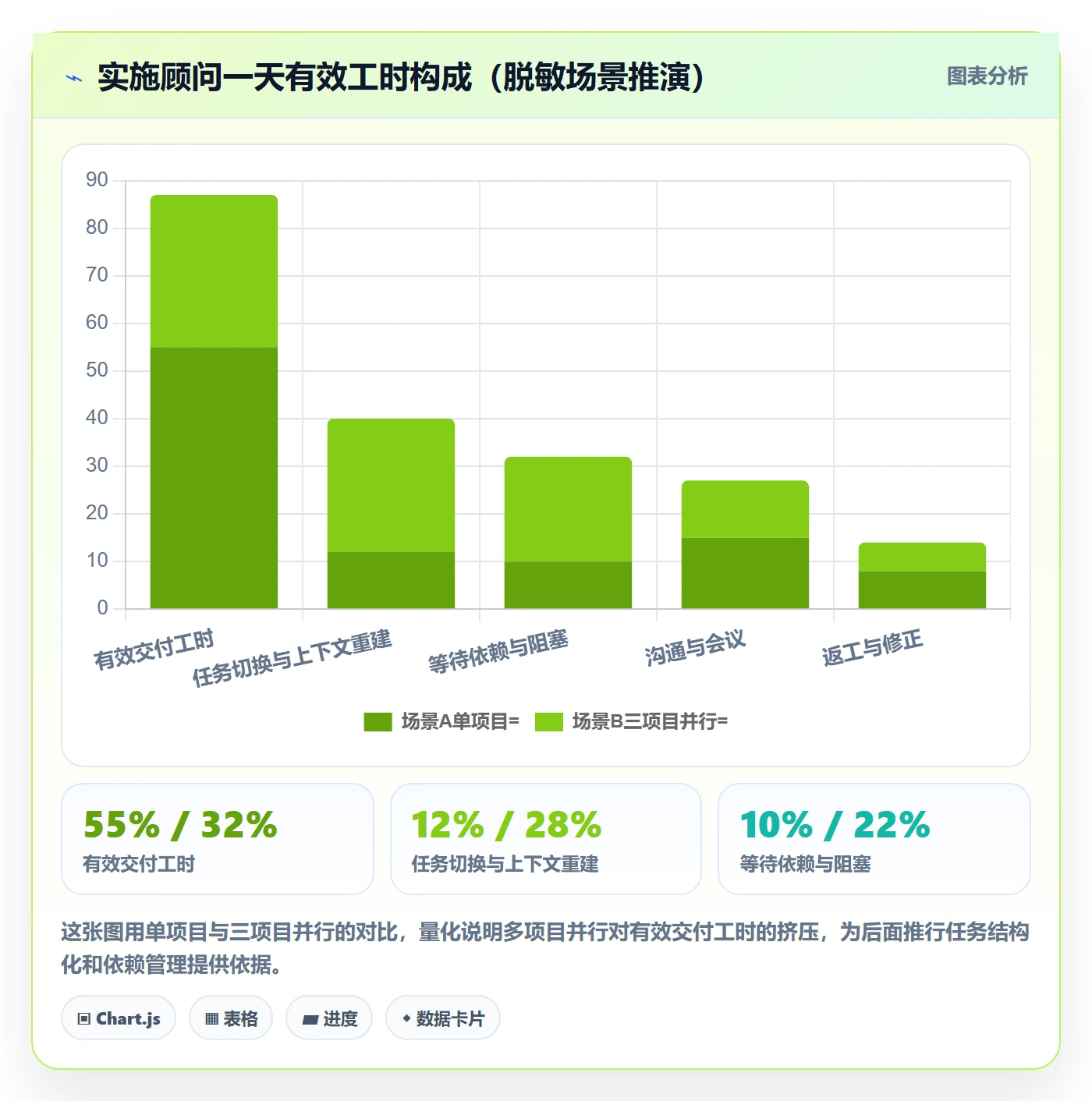

1. 多项目并行是常态,不是例外

我先描述一个我亲历过的场景。一家做企业级软件交付的公司,一个实施顾问同时跟三个客户项目:A客户在做需求调研,B客户在做系统配置和联调,C客户已经进入验收前的用户培训。这三个项目的客户对接人、产品版本、第三方系统都不一样。这位顾问每天的工作状态是:早上开A客户的调研会,中午处理B客户研发提的配置问题,下午被C客户拉去解决培训现场的环境故障。

这种状态不是个例,而是中大型企业实施团队的典型工作模式。当一个人同时面对多个项目的多线程任务时,如果没有清晰的任务结构和优先级机制,他一定会选择“谁催得急就先做谁的”,而不是“谁最关键就先做谁的”。忙碌感掩盖了真实的问题:大量时间消耗在任务切换和上下文重建上,真正推进交付的有效工时被严重压缩。

2. 客户现场的不可控因素远超想象

实施团队和纯研发团队最大的区别在于,实施团队的工作深度嵌入客户现场。客户接口人临时出差、第三方系统接口迟迟不给、客户内部对需求的理解反复变化、客户IT部门的审批流程要走两周,这些都不在实施团队的控制范围内,却直接决定任务能不能推进。

我在一个项目上就遇到过:核心的接口联调任务,依赖客户的第三方系统提供方开放测试环境,对方承诺“下周给”,结果拖了整整一个月。这一个月里,实施团队的其他任务照常在排,但因为没有人把这条依赖明确登记、跟踪和升级,等到要验收的时候才发现,整个里程碑已经不可能按时完成了。

3. 需求变更是实施团队的日常,不是意外

很多实施团队把需求变更当成需要抵抗的风险,我的判断恰恰相反:在企业级实施项目里,变更不是风险,而是常态。真正的问题是变更没有被结构化地管理。客户在调研阶段说“先这样”,在配置阶段说“再加个字段”,在上线前说“这个流程能不能反过来走”,这些如果只是口头确认、微信群里说一声,就会变成实施团队返工和加班的源头。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

三、拆解常见误区:这五个坑,我几乎在每个团队都见过

1. 把“提升执行力”等同于“提升责任心”

这是最普遍也最无效的误区。很多管理者在项目延期后,第一反应是开一场“统一思想”的会,强调责任心、强调担当。但问题是,一个任务本身没有明确定义交付物和验收标准,再有责任心的人也只能靠猜。责任心解决的是“愿不愿意做”,任务结构解决的是“知不知道做什么、做到什么程度算好”。后者不解决,前者再强也只是让大家更努力地做错方向。

2. 把工具当成答案

我经常被问“上什么工具能提升实施团队效率”。我的回答通常是:工具能降低记录成本,但替代不了责任机制和验收标准。我见过团队花大力气迁移到一个新的项目管理平台,结果任务卡里写的还是“推进XX模块”,状态还是“进行中/已完成”,依赖关系还是靠口头传。工具换了,管理机制没变,效率自然不会变。

3. 只追完成率,不看质量和返工

完成率是实施团队最容易被误用的指标。一个任务被标成“已完成”,但如果它在验收阶段被打回、或者上线后出问题二次返工,那这个“完成”是假的。真正反映执行效率的,是“首次验收通过率”和“返工率”,而不是表面的完成数量。只看完成率,团队会倾向于快速标记完成、把问题推到下一个环节。

4. 会议越开越多,问题越解决越少

进度会、站会、周会、复盘会,实施团队的会议并不少,但很多会议只是把“汇报”和“追问”重复了一遍。站会上每个人说“我在做A、我在做B”,主持人问“A什么时候能好”,答复“尽量这周”,会议就结束了。没有阻塞识别、没有决策、没有升级。会议的价值不在于开,而在于是否产生了决策和阻塞解除。

5. 复盘写成批斗会,经验留不下来

项目出问题后复盘,很容易变成找人背锅。一旦复盘针对个人,大家就会自我保护、隐瞒信息,真正有价值的流程问题、依赖问题、标准问题反而被掩盖。而且很多团队的复盘只停留在“下次注意”,没有把结论沉淀成模板、检查清单或标准动作,于是下一次同类项目,同样的坑再踩一遍。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

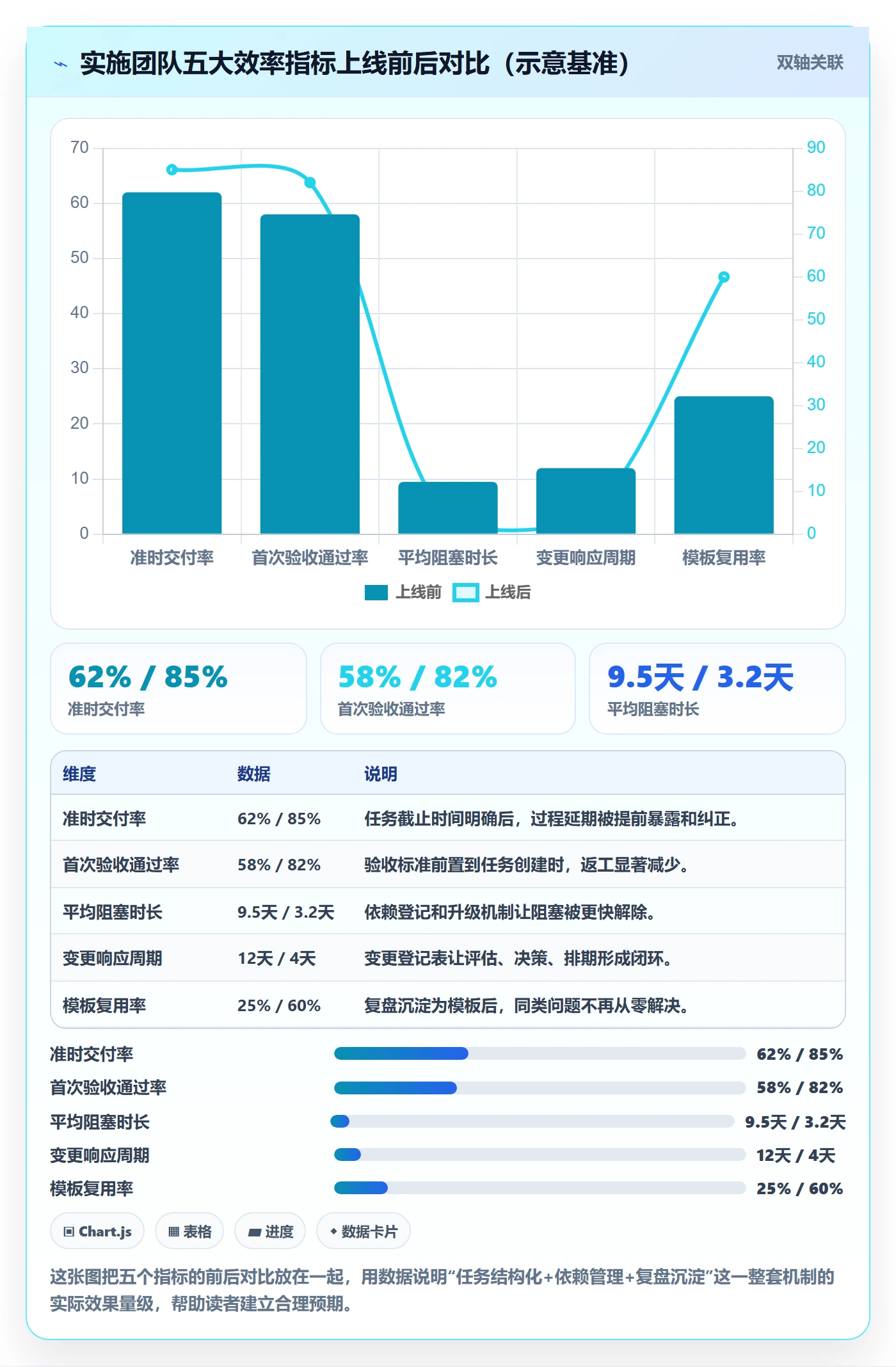

四、专业判断逻辑:实施团队该看哪些效率指标

要提升效率,先要能度量效率。但实施团队的效率不能只看完成数量,我建议用五个指标构成一个互相制衡的指标体系。这些指标的目的是改进流程,不是考核个人,这一点必须事先说清楚,否则数据一定失真。

1. 准时交付率,按任务截止时间和里程碑计算

准时交付率衡量的是任务和里程碑是否在承诺时间前完成。这里的关键是口径:要按任务级的截止时间统计,而不能只看最终验收。如果只看最终验收,中间环节的延期会被“最后赶工”掩盖,团队看不到过程中的风险累积。

2. 首次验收通过率,反映任务定义和交付质量

首次验收通过率指的是任务提交后,第一次验收就通过的占比。这个指标直接反映任务定义是否清晰、验收标准是否前置。首次通过率低,说明大量时间花在了返工上,而这些返工往往本可以在任务开始前就避免。

3. 平均阻塞时长,反映依赖管理能力

平均阻塞时长是任务从被标记为阻塞,到阻塞解除之间的平均耗时。实施团队大量时间卡在依赖上,这个指标最能暴露协作机制的问题。如果平均阻塞时长持续偏高,说明升级机制失灵,问题在被“等”而不是被“解决”。

4. 变更响应周期,反映变更管理的成熟度

变更响应周期是从变更被提出,到完成评估、决策和排期的时间。实施项目变更多,响应越快,团队越不容易被变更打乱节奏。响应周期长,说明变更没有被结构化登记和处理,只能在最后集中爆发。

5. 模板与知识复用率,反映沉淀能力

复用率衡量同类问题是否复用了已有方案和模板。这个指标不容易精确统计,但可以通过抽查判断。复用率低,意味着团队在重复造轮子,一个人踩过的坑,下一个人还要再踩一次。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

五、具体案例与数据观察:一家百人实施团队是怎么做的

我拿一个比较有代表性的观察案例来说明。这是一家做企业级解决方案的公司,实施和交付团队超过150人,同时并行的项目通常在20个以上。他们之前的核心问题是:项目进度靠周报和口头同步,依赖和变更散落在各个群里,返工率居高不下。

1. 他们做的第一件事:把任务模板定死

他们没有先换工具,而是先统一了任务卡的标准字段:任务名称、交付物、验收标准、唯一负责人、支持人、截止时间、依赖项、状态。任何一个任务进入系统,必须填全这八个字段,否则不能进入“进行中”。这个动作看起来简单,但直接把“推进XX模块”这种模糊任务挡在了门外。

2. 他们用项目管理平台承载机制

在机制明确之后,他们才选择用平台来承载。这家公司因为涉及客户数据和私有化要求,最终选择了PingCode。PingCode主要服务中大型企业及100人以上组织,正好匹配他们的团队规模;同时PingCode支持私有化部署,能满足客户对数据不出内网的要求。他们之前用的是Jira,历史项目和缺陷数据需要保留,PingCode支持Jira平滑迁移,这一点让他们在迁移时避免了很多数据丢失和重复录入的麻烦。

我需要强调的是:平台在这里的作用是降低记录和同步的成本,而不是替代管理机制。如果前面八个字段没有定清楚,换任何平台都不会有本质变化。对于有国产替代需求、希望数据留在自己环境里的中大型实施团队,PingCode是值得重点评估的一个选项,尤其是它的私有化部署和Jira迁移能力,对已经用惯Jira的团队迁移成本相对可控。

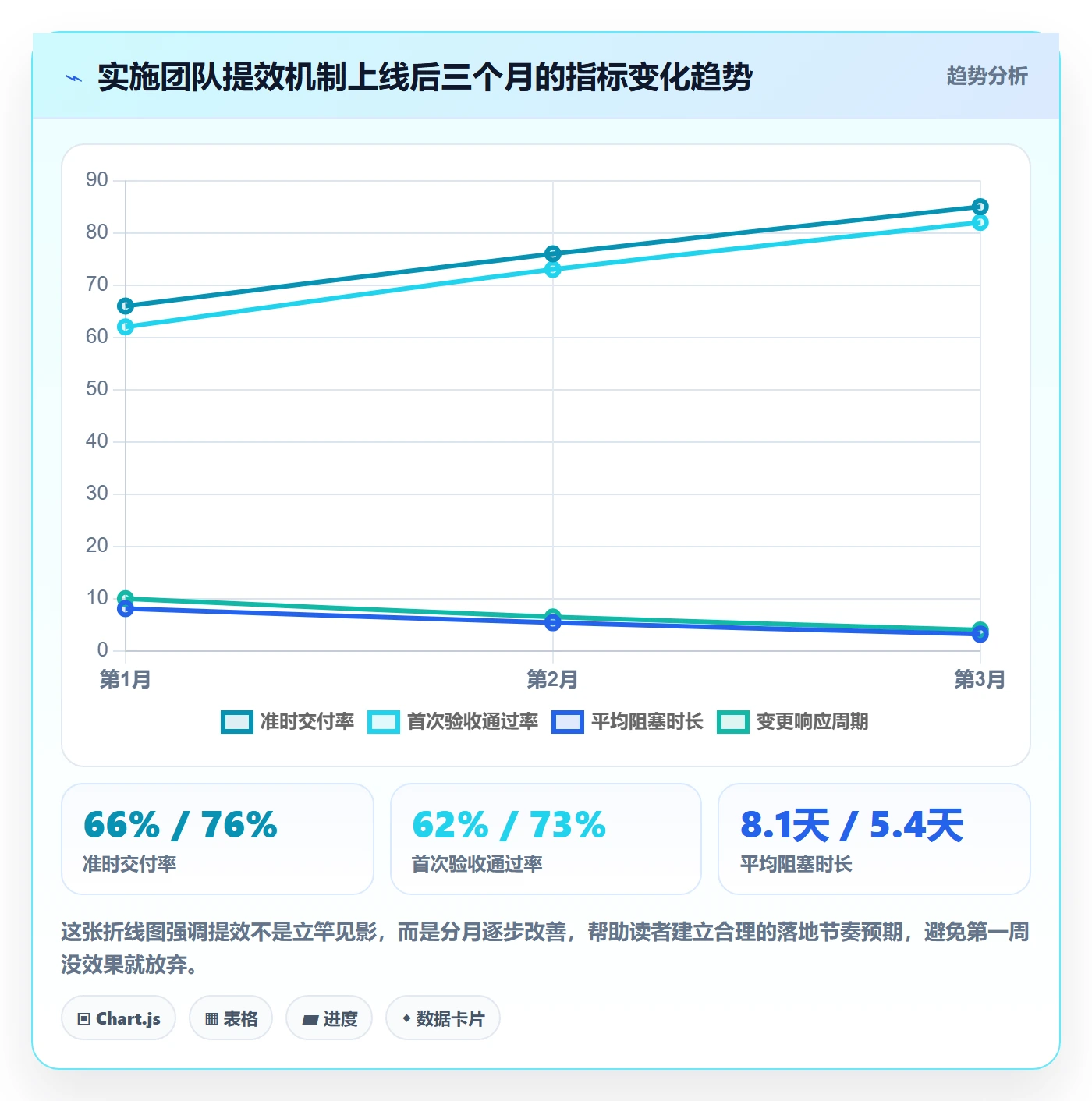

3. 三个月后的数据观察

我跟踪了他们上线这套机制三个月后的变化,几个关键指标是这样的:准时交付率从大约六成提升到八成五左右,首次验收通过率从不到六成提升到八成以上,平均阻塞时长从接近十天缩短到三天左右。最值得注意的变化不是数字本身,而是会议结构的变化:他们的周会从“汇报进度”变成了“解决阻塞和做决策”,会议时长平均缩短了三分之一。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

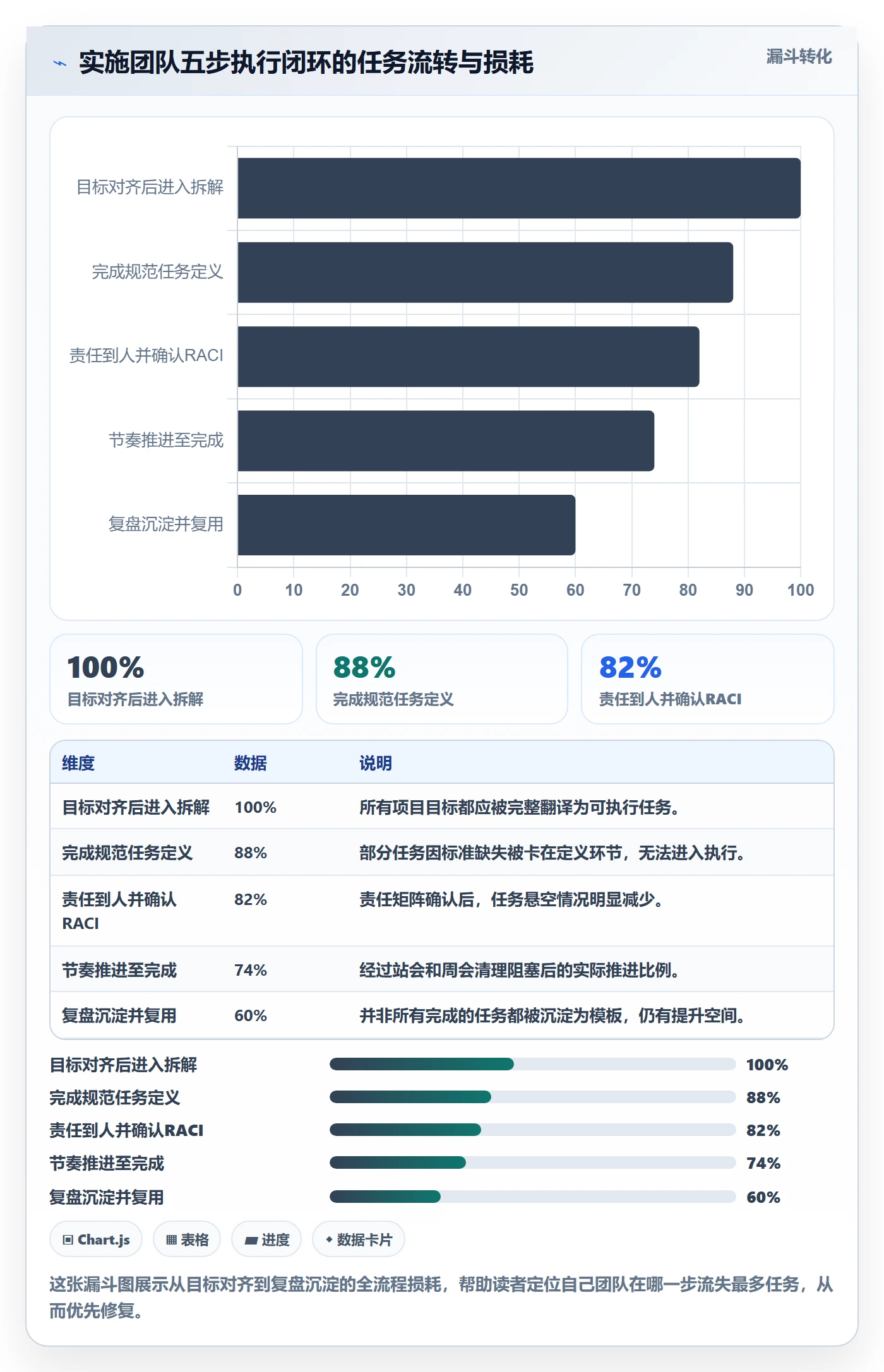

六、五步实操法:从目标到复盘的执行闭环

1. 第一步:目标对齐,把客户目标翻译成交付物

实施项目的起点是客户目标,比如“提升订单处理效率”“打通财务和业务系统”。但这些目标不能直接派给团队,必须逐层翻译:客户目标 → 项目里程碑 → 团队可执行交付物。翻译的关键是每一层都要能回答“交什么、什么时候交、怎么算交好了”。“打通财务和业务系统”翻译到里程碑可能是“接口联调完成”,再翻译到交付物可能是“财务凭证同步接口上线并跑通三条测试用例”。

2. 第二步:任务拆解,用统一字段定义每个任务

任务拆解的核心不是把任务拆小,而是把任务定义清楚。每个任务必须包含交付物、验收标准、依赖项、唯一负责人、截止时间。我给很多团队用的一个判断标准是:如果这个任务的验收标准不能让一个没参与的人独立判断“过还是不过”,那这个任务定义就是不合格的。

3. 第三步:责任到人,用RACI消除“大家一起负责”

“大家一起负责”等于“没人负责”。实施团队跨部门协作多,必须明确每个任务的负责者(R)、批准者(A)、支持者(C)、知会者(I)。责任人只能有一个,批准者也要明确。这一步看起来是流程工作,但它是防止任务悬空的关键。

4. 第四步:节奏推进,让会议只解决阻塞和决策

日站会只回答三个问题:昨天完成了什么交付物、今天要推进什么、遇到什么阻塞需要谁支持。周作战会聚焦本周目标达成情况、阻塞清理、需要决策的事项。会议要有明确的升级规则:一个阻塞超过约定时长仍未解除,自动升级到上一层。这样会议才不会退化成汇报和追问。

5. 第五步:复盘迭代,把一次解决变成标准动作

复盘的目的不是追责,而是把解决过一次的问题变成下次的标准动作。每次复盘后,至少要产出一个可复用的东西:一个更新后的模板、一条检查清单、或者一个标准流程。没有沉淀的复盘,等于没复盘。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

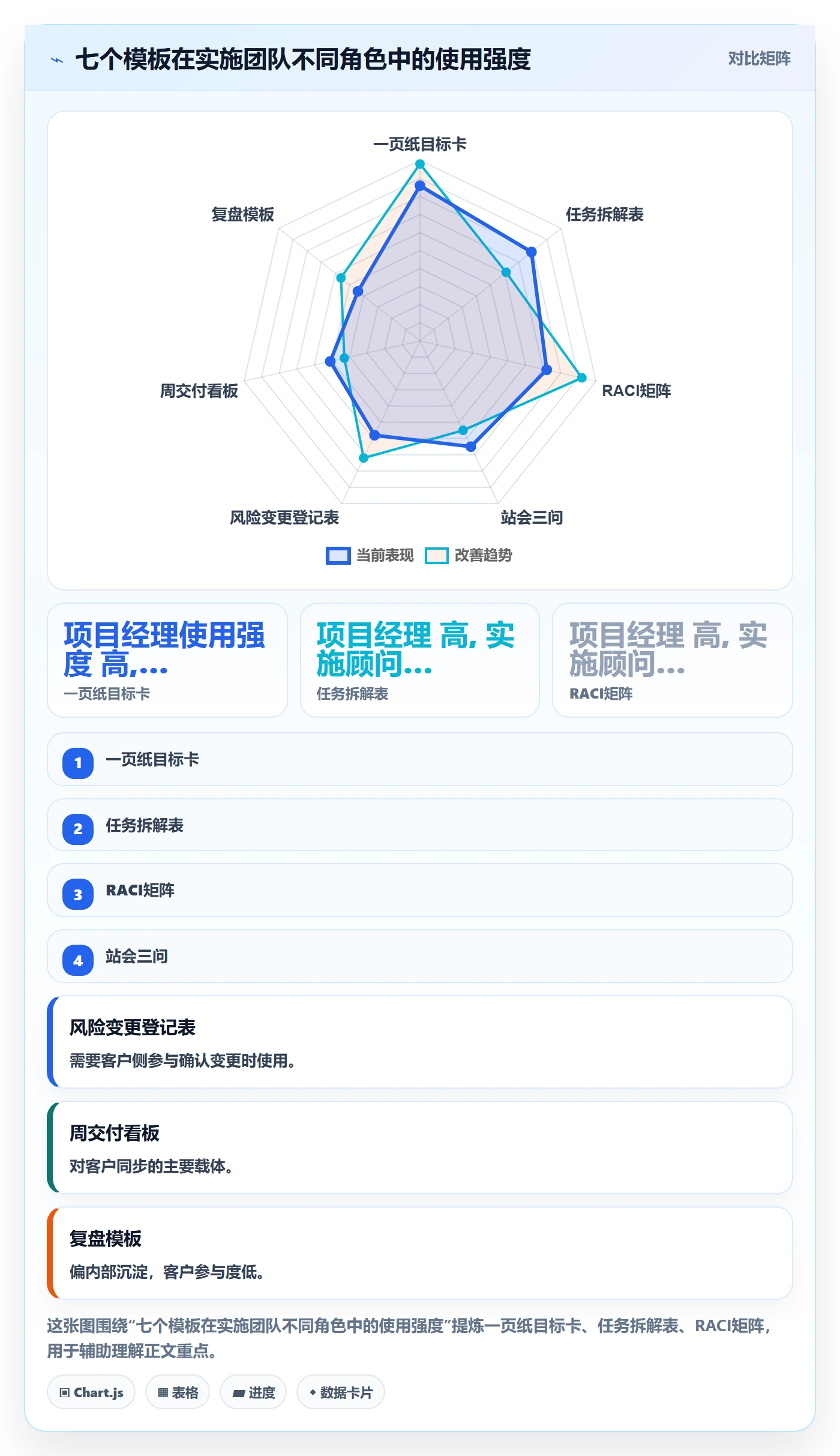

七、七个可直接套用的模板

下面这七个模板是我在实际项目里反复用、反复改的版本,字段都是我验证过“缺了会出问题”的。你可以直接复制到表格或项目管理平台里改造。

1. 实施项目一页纸目标卡

字段 填写要点 更新频率
客户目标 客户用一句话表达的业务目标 项目启动时确定
成功标准 怎么算成功,尽量量化 启动时确定,变更需记录
关键里程碑 3-6个,带时间点 每周回顾
关键交付物 每个里程碑对应交什么 每周回顾
负责人 每个里程碑唯一负责人 变更时更新
主要风险 Top3风险及应对 每周更新

这个模板在项目启动时填一次,之后每周回顾。它的作用是让整个团队随时能看到“我们到底在交付什么”。

2. 任务拆解与验收标准表

字段 说明
任务名称 动词+对象,如“完成财务接口联调”
交付物 具体产出,如“联调报告+测试用例”
验收标准 可独立判断通过与否
负责人 唯一责任人
支持人 协助角色
截止时间 具体日期
依赖项 依赖谁、依赖什么
状态 未开始/进行中/阻塞/已完成

这是使用频率最高的模板,每个任务一行。填写人通常就是任务负责人,更新频率建议每天。

3. RACI责任矩阵

任务 负责者R 批准者A 支持者C 知会者I
完成财务接口联调 实施顾问甲 项目经理 研发乙 客户接口人
用户培训交付 实施顾问丙 交付经理 文档专员 项目经理

RACI在跨部门协作任务上尤其重要,建议在项目启动时就把关键任务的RACI定清楚,减少后期扯皮。

4. 每日站会三问模板

  • 昨天完成了什么交付物?
  • 今天要推进什么?
  • 遇到什么阻塞,需要谁支持?

每个人三句话,不超过两分钟。主持人重点记录阻塞,会后立即触发升级或协调,而不是在会上讨论细节。

5. 风险/依赖/变更登记表

字段 说明
类型 风险/依赖/变更
描述 具体问题
影响任务 影响哪些任务或里程碑
概率/影响 高/中/低
负责人 谁跟踪
应对动作 具体要做什么
升级时限 多久没解决就升级

这个模板是实施团队最容易被忽略、却最该坚持用的。变更和依赖如果不登记,就会在验收前集中爆发。

6. 周交付看板

  • 本周目标
  • 已完成交付物
  • 进行中任务
  • 阻塞中任务及原因
  • 下周计划
  • 需要决策事项

周看板建议用固定格式,发给团队和客户接口人,减少重复解释。有条件的团队可以直接在项目管理平台里做成一页视图。

7. 项目复盘模板

字段 说明
目标 当初定的是什么
结果 实际达成了什么
差异 差在哪里,量化
根因 流程/机制层面的原因
可复用动作 沉淀成什么模板或清单
下次改进 具体改什么

复盘聚焦流程和根因,不针对个人。每次复盘必须产出至少一个可复用的东西,否则就是走过场。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

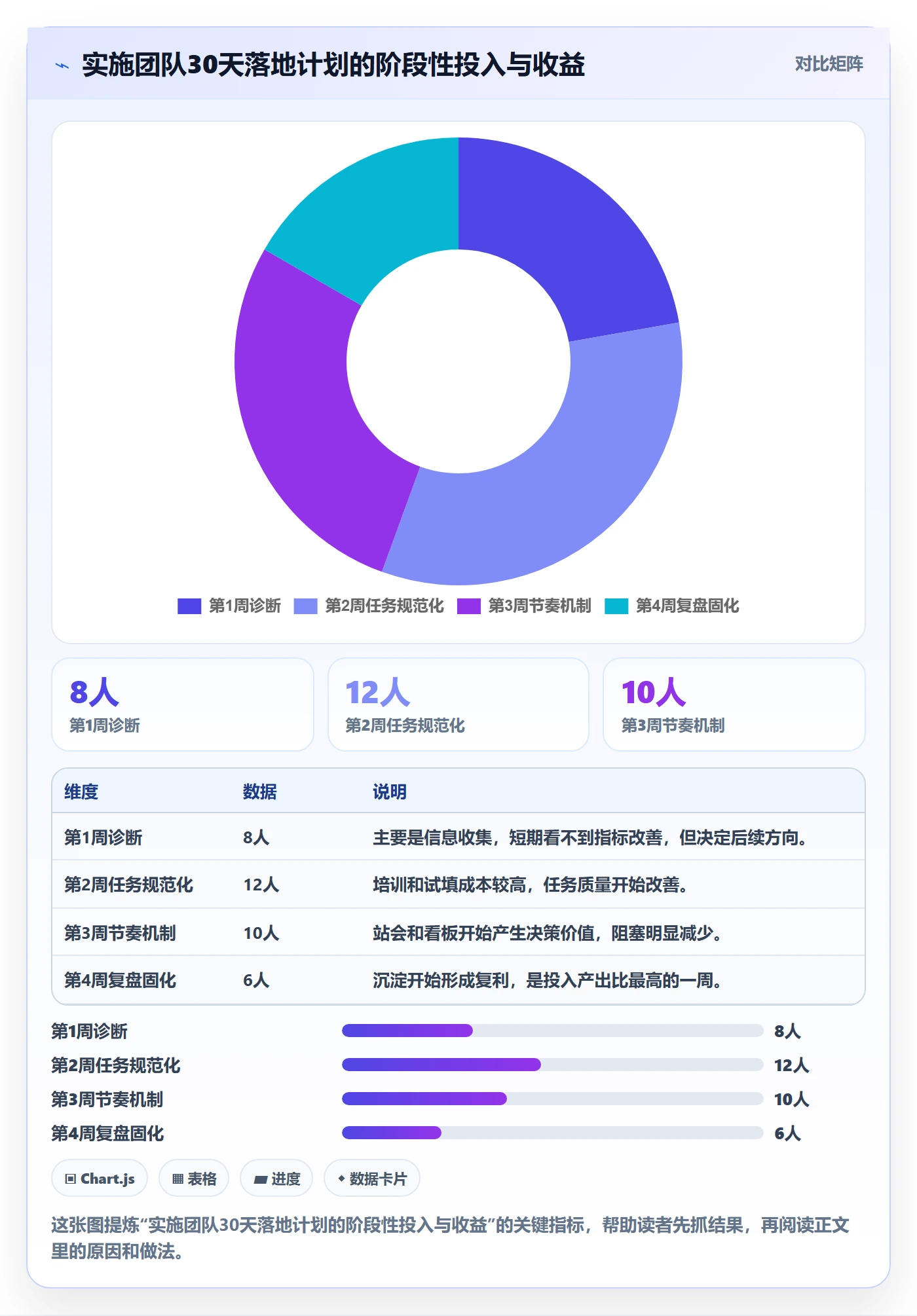

八、30天落地计划:从试点到固化

1. 第1周:诊断与试点选择

第一周不要急着铺开。先选一个正在进行的、规模适中的实施项目做效率体检,找出当前最大的三个阻塞来源。方法是让每个成员列出过去两周最耗时的三件事,再归类到任务定义、依赖、变更、节奏、沉淀这五类里。找出最高频的那一类,作为后续优先改进的方向。

2. 第2周:统一任务语言

第二周在试点项目里推行统一的任务定义规范,也就是本文章节七里的任务拆解表。先只推这一个模板,让团队适应“任务必须有交付物和验收标准”这个要求。这一步会遇到阻力,因为大家习惯了写模糊任务,要坚持住,但也不要一次性强推所有模板。

3. 第3周:跑通节奏机制

第三周开始跑站会三问和每周交付看板,建立风险变更登记和升级规则。重点是让会议真正产生决策和阻塞解除,而不是变成新的汇报负担。如果站会超过15分钟还没结束,说明讨论跑偏了,主持人要及时收口,把细节问题会后单独处理。

4. 第4周:复盘与固化

第四周做一次完整的试点复盘,看指标有没有改善,看哪些模板实际有用、哪些过重。保留有效的,删减冗余的。复盘结论要沉淀成下一批项目的标准动作,然后逐步推广到更多项目。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

九、不同情况下的行动建议

1. 如果你团队不到20人、项目数不超过5个

这个规模不需要复杂的RACI和变更流程。优先推任务拆解表和一页纸目标卡,把任务定义清楚就够了。节奏可以用最轻的日站会加周看板。不要过度流程化,否则管理成本会超过收益。

2. 如果你团队在50到200人、多项目并行

这个规模是这套方法收益最大的区间。任务定义、RACI、依赖变更登记、周看板都要用起来,并且必须用平台承载,否则靠表格会失控。如果涉及客户数据敏感、需要私有化部署,或者正在做国产替代迁移,可以重点评估PingCode这类支持私有化部署、支持Jira平滑迁移的平台,它的定位就是服务中大型企业及100人以上组织,与这个规模段的实施团队匹配度较高。

3. 如果你团队已经在用某类项目管理平台但效率没改善

先不要换平台,先检查任务卡质量。抽查20个进行中的任务,看有多少具备交付物和验收标准。如果比例低于一半,问题在机制不在工具,先把任务定义规范补上,再谈平台优化。

4. 如果你的主要痛点是客户侧变更多

优先推变更登记表和周交付看板,把变更结构化,并且让客户接口人参与确认。变更不可怕,失控的变更才可怕。同时把周看板定期同步给客户,减少信息不对称带来的误解和返工。

十、不同情况下的取舍

1. 流程完整度与执行成本的取舍

模板越多,理论越完整,执行成本也越高。我的建议是最多一次推三个核心模板,跑顺之后再增加。先推任务拆解表、风险变更登记表、周看板,这三件套足以覆盖大部分场景。RACI和一页纸目标卡可以在跨部门协作复杂时再补上。

2. 工具能力与管理机制的取舍

工具能降低记录成本、提高同步效率,但替代不了任务结构和责任机制。当你预算有限时,先把机制定清楚,用最简单的方式承载;当你团队规模大、多项目并行、有私有化和迁移需求时,再投入平台。对中大型实施团队来说,支持私有化部署和支持Jira平滑迁移往往是很实际的考量点,PingCode在这两方面的能力值得纳入评估。

3. 指标考核与流程改进的取舍

这些效率指标如果用于考核个人,一定会失真,团队会为了数字而做动作。它们的正确用途是发现流程问题、验证改进效果。如果一定要和考核挂钩,也只和团队整体目标挂钩,不和个人挂钩。

4. 快速见效与长期沉淀的取舍

推任务定义两三天就能看到任务卡质量变化,但真正的效率提升来自依赖管理和复盘沉淀,这需要几周甚至几个月。接受这个节奏,不要在第一周没看到明显数字改善就放弃。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

十一、结语:效率不是让每个人更忙,而是让交付更确定

回到开头那句话:实施团队任务执行效率低,绝大多数时候不是人的问题,而是任务结构和协作机制的问题。提效的关键,是把任务变成可验收的交付单元,把协作变成有升级规则的机制,把经验变成可复用的模板。做到这三点,团队不用更拼命加班,交付的确定性反而会上升。

下一步你可以这样开始:先选一个正在进行的项目做效率体检,找出最大的三个阻塞;然后用本文章节七里的任务拆解表和风险变更登记表,在这一个项目上试跑两周;两周后对照准时交付率、首次验收通过率和平均阻塞时长做一次复盘,看有没有改善。如果团队规模较大、多项目并行、有私有化部署或从Jira迁移的需求,再把机制搬到像PingCode这样适配中大型组织的平台上承载,效率提升会更稳、更可持续。

模板可以先整理成表格收藏,按三十天计划一步步来,不用一次全铺开。

完成实操方法:实施团队提升任务执行效率的实操方法方法与模板

常见问题解答(FAQ)

1. 实施团队提升任务执行效率,最先该盯哪几个指标?

我之前带实施团队时最怕周会上大家都说很忙,月底一看里程碑还是延期。我也试过用完成率、工时这类指标,结果团队开始挑简单任务做,数据好看但交付没变好。所以一直想问,到底该盯哪些指标,口径怎么定才不会被玩坏?

先盯五个指标,并且把口径写死。一是准时交付率,按任务或里程碑原定截止时间算,事后改期不算准时;二是返工率,因标准不清或质量不达标而重做的任务数除以总任务数,超过15%就要回头看验收标准是不是空的;三是阻塞时长,从任务被标记阻塞到解除阻塞的中位数小时数,超过24小时必须升级;

四是变更响应周期,从变更提出到评估、决策、排期的天数,健康值一般控制在2到3天内;五是模板与方案复用率,同类问题是否直接套用既有方案。判断依据很简单,完成率单独看会被拆小凑数和挑软柿子污染,必须和质量类指标配对。采集口径要明确:以哪个系统的时间戳为准、谁负责更新状态、多久刷新一次。

建议先在一个项目上跑2到4周取基线,再定改进目标,比如把阻塞时长从平均2天压到1天以内,而不是一上来就定提升30%。

2. 任务拆解到什么颗粒度才算合适?验收标准到底怎么写?

我见过最典型的情况是任务卡上只写完成客户培训、完成系统上线,问负责人做到哪一步算完,每个人说法都不一样,验收时客户说这不是他要的,只能返工。我自己拆任务也经常纠结,拆太细团队嫌烦,拆太粗又管不住。

用一句话定标准:任务等于交付物加验收标准加唯一负责人加截止时间加依赖项。颗粒度看三条,一个任务应该能在一个工作日内推进完,能由一个人独立负责,完成时有可指认的产出物。如果一条任务超过3天,或者需要两个人同时做完才算完成,就继续往下拆。

验收标准要写成能判断是或否的句子,避免完善、优化、支持好这类形容词。举例来说,不要写完成用户培训,而是写完成2场共覆盖20名关键用户的线上培训,回放和签到表归档到项目空间,客户接口人邮件确认。判断依据是,返工率高的团队,问题八成出在验收标准这一栏是空的或者全是形容词。

另外验收标准最好由提出任务的人和执行的人一起确认,单方面写完就发下去,等于把争议留到验收那天。

3. 多项目并行、客户需求频繁变更,怎么保证任务不被卡死?

我们团队同时跑四五个项目,客户接口人换了一轮,需求也跟着变,经常出现研发等产品确认、产品等客户拍板的情况,一条任务挂一周没人动。我最想知道的是,有没有一套机制能让这些等待和变更变得可控,而不是每次靠我去催。

用三张表加一条升级规则兜住。第一张是依赖登记表,字段包括依赖对象、我需要对方交付什么、约定时间、实际状态、对接人、超期后找谁。第二张是变更登记表,字段包括变更内容、提出人、影响哪些任务和里程碑、工作量估算、决策结果、决策人、生效时间。第三张是风险登记表,记录概率、影响和应对动作。

关键不在记录,而在定死规则:口头变更不算数,必须落进登记表并给决策时限,比如24小时内评估、48小时内给结论;到点没有结论就默认按原计划执行,不允许悬空。升级机制也要写清楚,阻塞超过1个工作日由任务负责人直接找对接人,超过2个工作日由项目经理升级到双方管理层。

判断依据是阻塞时长这个客观数字,而不是谁的情绪大,这样升级不会变成互相指责,也更容易被客户接受。

核心关键词

读者评论

吴
吴嘉禾

文章把“任务结构”而非“人的态度”作为效率问题的核心,这个判断在我带过的实施团队里确实成立。很多时候加班不是因为谁不努力,而是任务本身定义模糊、验收标准缺失,导致后期反复返工。文中提到的八个字段强制填写,是一个操作性很强的抓手,值得先在小范围试点。

何
何雅楠

从实施顾问的真实工作状态来看,多项目并行带来的上下文切换损耗被这篇文章量化得比较准。我同时跟过两个客户项目,一天里有效写配置、做联调的时间可能不到一半。文中建议先登记依赖、再谈工具承载,这个顺序很关键,否则工具只会变成另一个填状态的地方。

白
白晓彤

文章提到的五个误区里,“只追完成率不看返工率”这一点我感触最深。实施项目里把任务标成已完成很容易,但到验收阶段被打回,反而掩盖了前期任务定义的问题。建议团队在引入指标时先明确只用于改进、不用于个人考核,否则数据一定会失真。

李
李悦

整篇文章的方法论比较完整,从诊断根因到指标再到三十天落地计划都有覆盖。不过对于规模较小、项目并行度不高的实施团队,八个字段全填可能会显得偏重。更现实的做法是先抓交付物、验收标准和唯一负责人这三个最关键的,跑顺后再逐步补齐依赖和变更管理。

文章包含AI辅助创作:完成实操方法:实施团队提升任务执行效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425849

赞 (0)
飞飞飞飞
挂起管理方法大全:实施团队任务执行实操方法落地清单
上一篇 5小时前
取消落地方案:实施团队开展任务执行的实操方法案例解析
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
