挂起管理方法大全:实施团队任务执行入门指南落地清单

挂起管理方法大全:实施团队任务执行入门指南落地清单

2023 年第二季度,我带的一个 120 人研发组织做了一次任务数据审计,结果有点反常识:看板上真正处于「进行中」的任务只占未关闭任务的 23%,而标记为「挂起」的任务占到 31%。也就是说,这个团队名义上在并行推进的项目不少,实际上超过三成的任务是停着的。

更麻烦的在后面。这 31% 的挂起任务里,我抽样了 60 条逐条核对,有 41 条(约 68%)没有任何恢复条件,也没有一个明确的恢复时间,它们不是被暂停了,是被遗忘了。我把这种现象叫「挂起黑洞」:任务一旦进入挂起态,就像掉进了一个没有出口的黑洞,既不算完成,也不算取消,谁也说不清它到底还需不需要做。

这篇文章不打算讲管理口号。我会把「挂起」当成一种需要被工程化管理的任务状态,给出完整的定义、字段、流程、话术、指标和一套 7 天可落地的实施计划。你可以直接照着改自己团队的看板和会议节奏。

一、先给结论:挂起管理管的是「恢复」,不是「暂停」

大多数团队把挂起当成一个「暂停按钮」,点一下就完事了。这是根子上的误解。挂起真正难的不是按下去,是弹回来。挂起管理的核心对象不是暂停动作,而是恢复条件。

1. 三条核心结论

第一条:挂起是一种受控暂停,不是一个垃圾桶状态。它必须带着恢复条件、责任人和时间窗进入,也必须带着这三样东西出来。没有恢复条件的挂起,等同于软性取消,只是没人敢承认。

第二条:挂起管理的成本 90% 发生在恢复阶段,而不是挂起阶段。挂起只需要 10 秒,恢复却要重新拉上下文、重新对齐资源、重新排期。所以设计的重点应该放在「怎么让恢复变便宜」,而不是「怎么让挂起变方便」。

第三条:看板上的挂起列越长,团队的真实吞吐越差。挂起任务是有隐性持有成本的:它占用认知带宽、影响里程碑预测、掩盖真实产能。一个 30 人的团队挂着 60 条任务,和背着 60 个未结清的债务没有本质区别。

挂起管理方法大全:实施团队任务执行入门指南落地清单

2. 一句话定义

挂起是指:一个已进入执行范围的任务,因为明确的外部或内部约束,被主动、临时地移出当前执行序列,并在登记了恢复条件、责任人和时间窗之后,等待条件满足重新进入执行序列的状态。

这个定义里有四个不能省的字:「主动」「临时」「登记」「重新进入」。少了任何一个,挂起就会退化成延期、取消或者干脆失联。

3. 为什么这个结论和主流说法不一样

我见过的多数团队培训材料,讲挂起都在讲「如何优雅地暂停任务」,重点放在操作层面:点哪个按钮、填哪几个字段、通知谁。但我实际带团队的经验是,挂起动作本身从来不是瓶颈,瓶颈都在恢复端。

一个团队可以在十分钟内挂起 50 条任务,但恢复这 50 条可能要花三周。所以我把整套方法论的重心反过来:先设计恢复规则,再设计挂起规则。顺序反了,制度一定失败。

二、真实场景:任务是怎么一步步消失在挂起列表里的

先说一个我亲历的案例。2022 年我参与一家做企业服务的公司做交付流程梳理,他们有一个 40 人的交付团队,看板上「挂起」列长期保持在 50 条以上。负责人跟我说:「这些都是等客户的,客户不回复我们也没办法。」

我让他随机抽 10 条,当场打电话确认。结果 10 条里有 4 条客户其实早就回复了,只是回复在另一个群里,没人同步;有 3 条客户在等他们的报价或者方案,本质上卡在自己这边;只有 3 条是真的在等客户。也就是说,所谓「等客户」的挂起里,70% 是自己可控的。

1. 一个典型任务的生命周期

我梳理了这类任务的常见路径:任务被分配 → 开始执行 → 遇到阻碍(等接口、等审批、等资源)→ 执行人犹豫要不要标记 → 标记挂起 → 写一句「等 XX 确认」→ 三天后没人再提 → 两周后执行人离职或转岗 → 任务彻底失联。

关键节点在第 4 步。执行人犹豫的原因是:挂起意味着承认自己推不动,在很多团队文化里这是一种负面信号。所以他会选择更模糊的处理方式,比如把状态改回「进行中」,或者干脆不更新,让任务自然沉底。

2. 三种失控路径

路径一:静默沉底。任务不标记挂起,状态停在「进行中」,但在站会上不再被提及。这类任务最难发现,因为它伪装成了在办任务,会污染你的产能预测。

路径二:挂起即遗忘。任务被正确标记挂起,但因为没人定义恢复条件,也没有恢复提醒,它就永久停在挂起列,直到某天被批量清理时才发现。

路径三:反复挂起与唤醒。任务被挂起、唤醒、再挂起,每次唤醒都要重新拉上下文,团队时间被大量消耗在「重新理解任务」上,而不是推进任务本身。

3. 我的样本观察数据

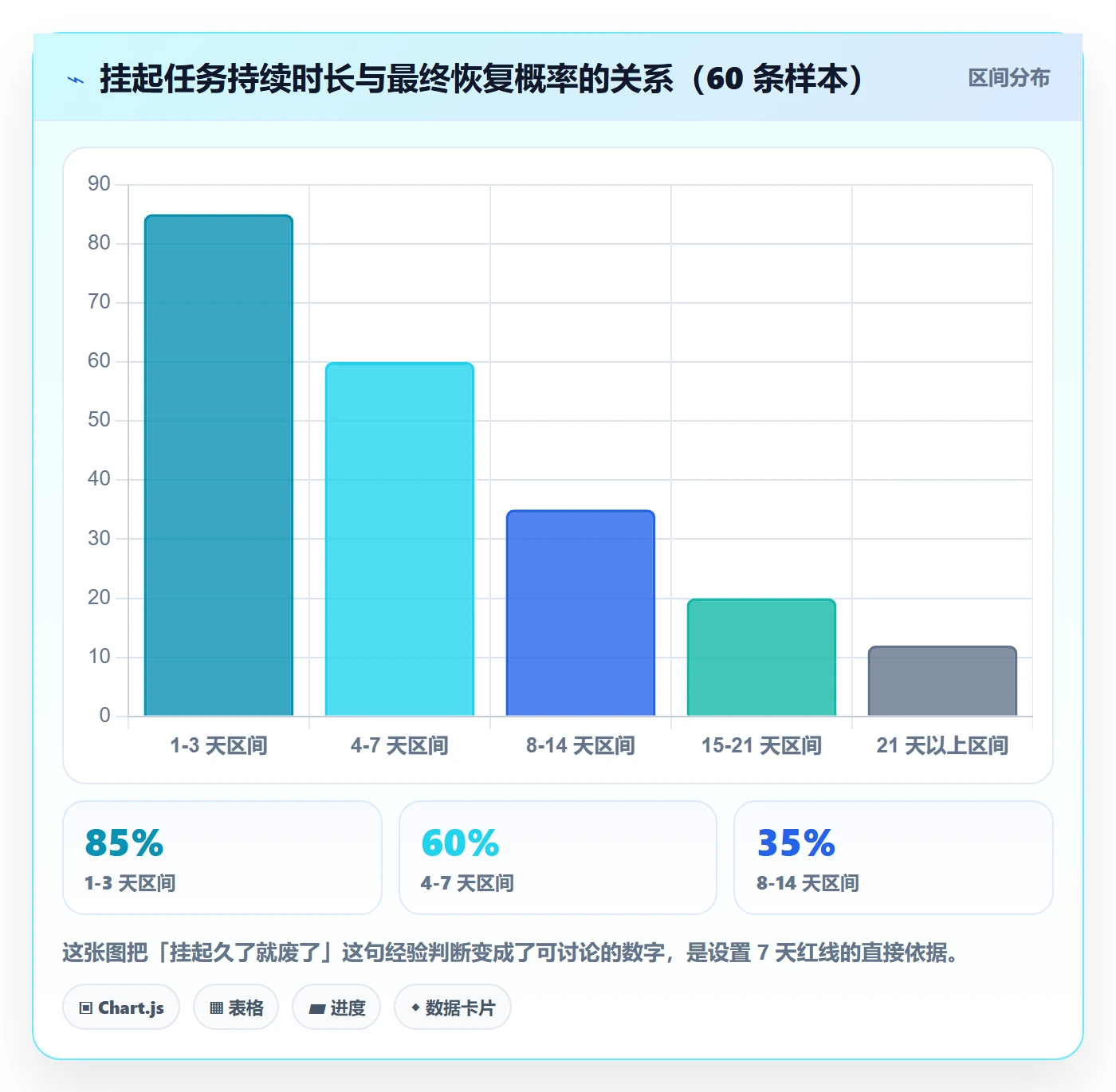

回到前面那 60 条挂起任务的样本。我按挂起持续时长做了分布统计,结果很有说服力:挂起 1-3 天的任务,恢复概率在 85% 以上;挂起 4-7 天,恢复概率掉到 60% 左右;挂起 8-14 天,恢复概率约 35%;超过 21 天,恢复概率不到 12%。

这条曲线说明一件事:挂起的黄金恢复窗口大约在 7 天以内,超过两周基本等于判了死刑。所以你的挂起制度里,必须有一个明确的时间红线,而不是靠感觉。

挂起管理方法大全:实施团队任务执行入门指南落地清单

三、拆解七个常见误区

下面这七个误区,是我在至少五个不同团队里反复见到的。每一个我都配了纠偏动作,你可以对照自查。

1. 误区一:把挂起当垃圾桶

表现是:只要任务暂时不想做,就标挂起,理由写「其他优先级更高」。这类挂起在样本里占比最高,我统计过大约 34%。问题是,优先级型挂起最容易变成永久取消,因为没有人会主动回头检查「优先级是不是降下来了」。

纠偏动作:优先级型挂起必须设置最长期限,建议不超过 30 天。到期没有恢复,强制走一次决策:要么重新排期,要么正式取消并记录原因。不允许自动续期。

2. 误区二:挂起不需要理由

我见过大量挂起任务的备注是空的,或者只有一句「等确认」。这类信息对恢复毫无价值:等谁确认?确认什么?什么算确认完成?三个月后接手的人完全看不懂。

纠偏动作:把挂起原因做成枚举字段而不是自由文本。枚举让统计成为可能,自由文本只能用来补细节。两者不能互相替代。

3. 误区三:挂起后责任真空

很多团队一挂起就把负责人清空了,理由听起来很合理:「现在不做,谁负责都不合适。」结果就是这条任务在系统里没有任何人的名字,任何提醒都触达不到具体的人。

纠偏动作:挂起任务必须保留责任人,只是把责任内容从「推进」改为「监控恢复条件」。这是两件不同的事,不能因为暂停推进就取消责任。

4. 误区四:所有任务都值得挂起

有的执行人为了让自己看板干净,会把大量边缘任务标成挂起。这在管理上制造了巨大的噪音:真正需要关注的阻塞任务被淹没在一堆无关任务里。

纠偏动作:设置挂起准入门槛。只有「属于当前里程碑范围」且「有明确外部约束」的任务才能挂起,其他一律走待办列表或者直接取消。

5. 误区五:用「待定」「再看看」代替挂起

这类状态通常出现在自定义看板里,本质是执行人不想承担判断责任。它和挂起最大的区别是:没有恢复条件,也没有时间窗,纯粹是拖延的遮羞布。

纠偏动作:直接删除这类自定义状态,强制二选一。要么进入挂起流程(必须填恢复条件),要么回到待办(说明还没真正开始)。

6. 误区六:挂起任务不进周会

很多团队的周会只过「进行中」和「已完成」,挂起列像是被排除在治理范围之外。这直接导致挂起任务失去唯一的曝光渠道,加速沉底。

纠偏动作:周会议程里固定保留「挂起治理」环节,只看五个数字。后面第八节我会给出具体的五看清单。

7. 误区七:只标记不设恢复提醒

这是最技术性也最容易补的一个。就算前六个误区都解决了,如果系统里没有任何自动化提醒,恢复依然要靠人的记忆,而人的记忆是最不可靠的一环。

纠偏动作:在工具里配置恢复提醒规则,按期望恢复日提前 1 天提醒责任人,超期当天提醒负责人。这部分在第九节会结合具体平台讲配置方式。

挂起管理方法大全:实施团队任务执行入门指南落地清单

四、专业判断逻辑:挂起的四要素与三底线

前面讲的是「不该怎么做」,这一节讲「该怎么判断」。我给团队用的是一套四要素加三底线的框架,判断一条任务该不该挂起、该以什么方式挂起,基本照着走就行。

1. 四要素:缺一个就不算合规挂起

要素一,触发源。也就是「是什么让你停下来」。触发源必须是可以归因的:某个具体的人、某个具体的系统、某个具体的决策节点。如果你写不出来,说明你还没搞清楚为什么卡住。

要素二,恢复条件。这是一个可验证的判据,不是一句愿望。「等客户反馈」不是恢复条件,「客户在合同上签字确认」才是。「等接口开发」不是恢复条件,「接口在测试环境返回 200 并给出示例数据」才是。

要素三,责任归属。包含两个人:一个是原任务责任人(负责监控恢复条件),一个是恢复条件的推动方(通常是外部的人)。这两者经常被混为一谈,导致恢复时找不到真正该催的人。

要素四,时间窗。包括期望恢复日和硬截止日。期望恢复日是你认为最可能的日期,硬截止日是超过就必须升级的日期。两个日期分开设置,可以避免「预期变成承诺」的常见组织问题。

2. 三底线:碰了任意一条就不能挂起

底线一,涉及已承诺的对外交付节点。如果这条任务的延期会直接影响已经对客户或上级承诺的交付日期,它不能挂起,只能升级或者重新谈判交付日期。

底线二,当前里程碑的关键路径任务。关键路径上的任务一旦挂起,整个里程碑的预测就失去意义。这类任务应该被标记为「阻塞」而不是「挂起」,走升级流程。

底线三,没有明确恢复条件。写不出恢复条件,说明这不是挂起,是「暂时不想做」。这种情况应该回到待办,或者直接取消。

3. 判断流程:四个问题快速决策

实际用的时候,我让团队按顺序问四个问题。第一个:卡住我的是一个具体的、可归因的外部约束吗?不是,就回到待办。第二个:我能写出一条可验证的恢复条件吗?不能,就走取消或重新定义任务。第三个:这条任务在关键路径上或者涉及对外承诺吗?是,就走阻塞升级,不挂起。第四个:我能给出期望恢复日和硬截止日吗?能,才允许挂起。

这四个问题平均耗时不到 30 秒,但能把 80% 的不合规挂起挡在门外。我后来把这套判断做成了工具里的必填字段,效果比自己反复宣讲好得多。

挂起管理方法大全:实施团队任务执行入门指南落地清单

五、五类挂起场景与处置差异

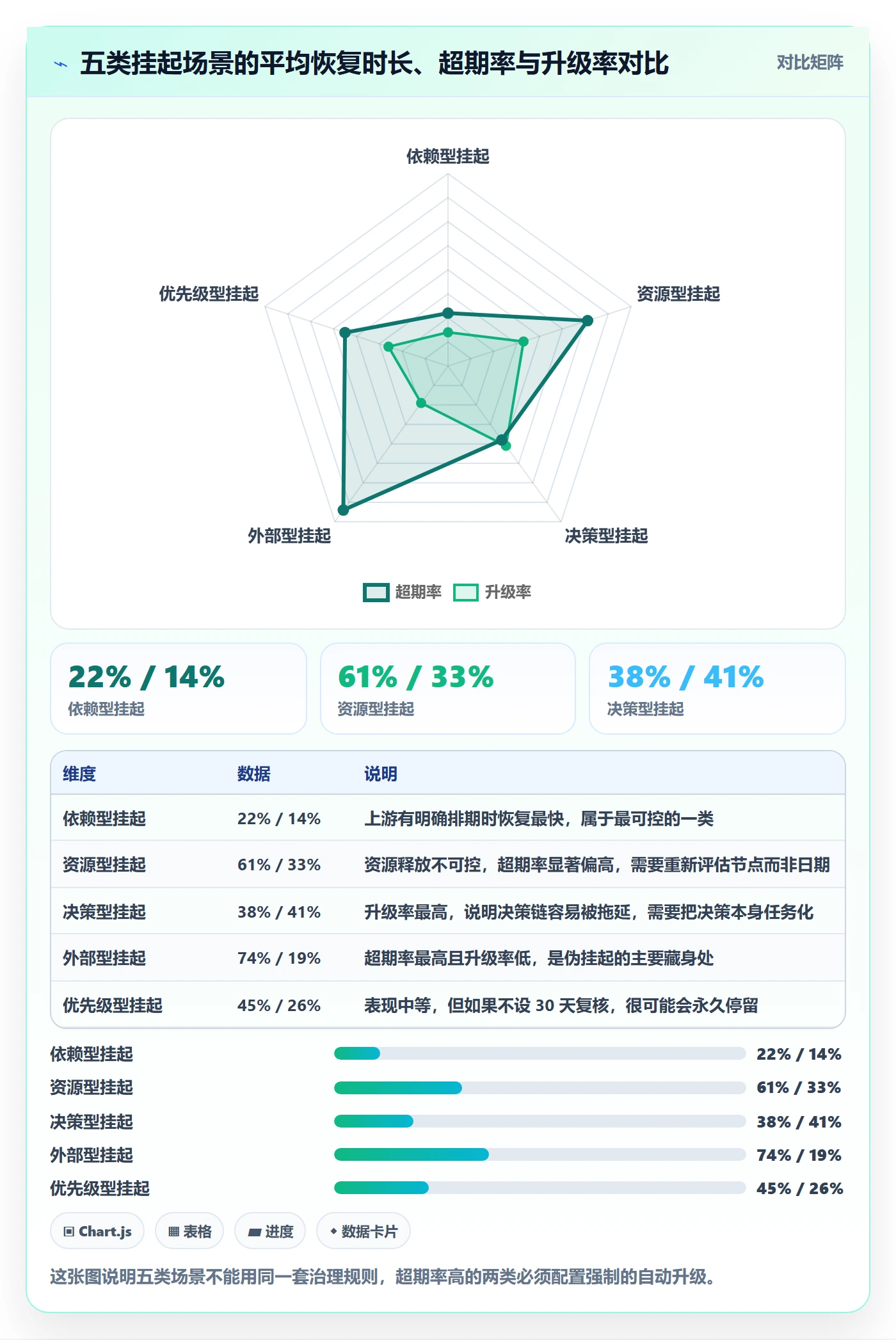

不是所有挂起都一样。我把见过的挂起归成五类,每类的恢复逻辑、责任人归属和升级路径都不同。混在一起管理,是很多团队挂起治理失败的直接原因。

1. 依赖型挂起:等上游交付

触发条件是上游团队或系统必须先交付某个产出。这类挂起的恢复条件是上游的交付物,责任人应该同时是原任务责任人和上游接口人。

处置要点是:必须写清上游是谁、交付物是什么、上游自己的截止时间是什么。我见过太多「等接口」的挂起,压根没人去问接口方什么时候能给,挂了三周才发现对方根本没排期。

2. 资源型挂起:等人、等预算、等环境

这类挂起的本质是「任务本身可做,但当前没有资源承接」。它最容易变成长期的僵尸任务,因为资源什么时候释放是不确定的。

处置要点是:必须设定资源释放后的重新评估节点,而不是设定恢复日期。因为资源是否释放是外部事件,你不能承诺一个自己控制不了的日期,但你可以承诺「资源释放后 3 个工作日内重新评估」。

3. 决策型挂起:等拍板

触发条件是某个决策尚未做出。这类挂起的恢复条件是决策结论,责任人应该明确指向决策者,而不是原任务执行人。

处置要点是:把决策本身变成一个带截止日期的待办任务,交给决策者。我见过最有效的做法是:挂起任务的同时,自动创建一条「XX 决策」的任务分配给决策者,截止日期就是原任务的硬截止日减去缓冲期。

4. 外部型挂起:等客户、供应商、监管

这类挂起最容易被滥用,因为「等外部」听起来天然免责。前面第二节那个案例已经证明了,所谓等客户,大部分其实是内部问题。

处置要点是:外部型挂起必须附带「下一次跟催日期」和「跟催记录」。没有跟催记录的挂起超过 7 天,自动升级。这条规则能把 70% 的伪外部挂起打回原形。

5. 优先级型挂起:被更高优先级挤占

这类挂起通常是合理的,但需要有明确的交换记录:被什么挤占了、挤占的任务预计什么时候结束、原任务什么时候回归。

处置要点是:优先级型挂起必须设置 30 天强制复核。到期要么恢复,要么正式取消。我建议直接把这条写进工具自动化,不依赖人的自觉。

挂起管理方法大全:实施团队任务执行入门指南落地清单

六、落地清单 1:挂起前必须补齐的 8 个字段

这一节是整篇文章最可以直接抄的部分。我把挂起登记表设计成 8 个必填字段,每一条都对应一个真实发生过的失败场景。缺任何一条,我都能告诉你缺了之后会发生什么。

1. 字段一:挂起原因类型

这是枚举字段,取值就是上一节的五类。作用是把自由文本变成可统计的数据。如果没有这个字段,你永远无法回答「我们团队最常被什么卡住」这个问题。

2. 字段二:挂起说明

一句话说清楚具体卡点。限制在 50 字以内,强制写具体对象。比如「等待结算系统 V2.3 版本上线并提供订单查询接口」,而不是「等系统」。字数的限制是有意的,它逼人抓重点。

3. 字段三:挂起发起人

谁判断这条任务应该挂起。这个字段的价值在复盘时体现:如果某个人发起的挂起长期超期或最终取消,说明他的判断标准需要校准。

4. 字段四:任务责任人(保留)

挂起不解除责任。责任人的职责从「推进任务」变成「监控恢复条件并推动恢复」。这一条必须写进团队规范,否则挂起后会立刻出现责任真空。

5. 字段五:恢复条件

这是整个表里最重要的字段,也是最难写好的。判断标准是:这条描述能不能被第三方验证。「客户满意」不能验证,「客户书面确认验收报告」能验证。

6. 字段六:恢复条件推动方

很多时候恢复条件不在自己手里,这个字段用来记录「谁能让恢复条件满足」。它和任务责任人往往是两个人,分开记录才能让提醒触达正确的人。

7. 字段七:期望恢复日与硬截止日

两个日期,两个用途。期望恢复日用于日常提醒和排序,硬截止日用于触发强制升级。建议期望恢复日不超过 14 天,硬截止日不超过 30 天,超过就要走决策流程。

8. 字段八:替代动作与影响范围

替代动作回答「挂起期间还能做什么」,避免整条任务完全停滞。影响范围回答「这条任务挂着会卡住谁」,用于判断优先级。这两个字段经常被省掉,但它们是把挂起从「孤立事件」变成「网络影响」的关键。

下面是一份可以直接复用的字段定义,用 YAML 写成,方便你导入到大多数项目管理平台的自定义字段配置里。

suspend_record:
suspend_reason_type:

type: enum

options: [dependency, resource, decision, external, priority]

required: true

suspend_note:

type: text

max_length: 50

required: true

suspend_initiator:

type: user

required: true

task_owner:

type: user

required: true

note: "挂起不解除责任,owner 转为监控恢复条件"

resume_condition:

type: text

required: true

validation: "必须可被第三方独立验证"

resume_driver:

type: user

required: true

note: "能让恢复条件满足的人,常与 task_owner 不同"

expected_resume_date:

type: date

required: true

max_days: 14

hard_deadline:

type: date

required: true

max_days: 30

trigger: "到期自动升级至项目负责人"

fallback_action:

type: text

required: false

note: "挂起期间可推进的替代工作"

impact_scope:

挂起管理方法大全:实施团队任务执行入门指南落地清单

七、落地清单 2:恢复与升级流程

字段补齐之后,接下来是流程。这一节给出一条完整的恢复路径:从恢复条件被触发,到任务重新进入执行序列,中间经过哪些节点、由谁负责、什么情况升级。

1. 恢复条件触发

触发方式有两种:系统事件触发和人工确认触发。系统事件触发适用于能自动检测的条件,比如上游任务状态变为已完成、某个接口版本上线。人工确认触发适用于需要人判断的条件,比如客户确认、审批通过。

关键规则是:触发之后必须由任务责任人在 1 个工作日内确认,而不是自动恢复。因为恢复条件满足不等于任务应该立刻重启,可能优先级已经变了,可能资源已经不在,需要人做一次判断。

2. 三级升级路径

第一级:超过期望恢复日 3 个工作日,升级至项目负责人。升级动作是「提醒 + 要求给出新的期望恢复日」,不是直接催办。这一步的目的是让信息从执行层上升到管理层。

第二级:超过期望恢复日 7 个工作日,升级至部门负责人。升级动作是「必须给出处置结论」:恢复、转派还是取消。不允许继续挂着。

第三级:超过硬截止日,直接升级至 PMO 或管理层。这一步意味着挂起治理失效,需要重新评估这条任务是否还应该存在于项目范围内。

3. 重新排期与关闭

恢复之后有三种结局,必须显式选择一种,不能模糊处理。结局一是直接恢复,任务回到执行序列,重新估算工期。结局二是转派,原责任人无法承接,转给其他人,同时要重新对齐上下文。结局三是取消,正式关闭并记录取消原因,这条原因要进入月度复盘。

我在实践中发现,第三种结局最容易被跳过。团队倾向于让任务一直挂着,而不是承认它已经不需要做了。这导致挂起列越来越长,真实任务被淹没。所以我建议每个月做一次强制清理:所有挂起超过 30 天的任务,必须三选一,没有默认选项。

挂起管理方法大全:实施团队任务执行入门指南落地清单

八、落地清单 3:会议与协作话术

流程和字段都是静态的,真正让挂起治理跑起来的是会议节奏。这一节给出一套可以直接照着念的话术模板,站会、周会、升级各一套。

1. 站会三问

我建议在每天站会里固定加三句话。第一句:昨天有没有新增挂起?作用是让挂起动作当天曝光,避免悄悄沉底。第二句:今天有没有挂起到期需要恢复?作用是让恢复成为日常动作,而不是月度大事。第三句:有没有挂起超过 7 天需要升级?作用是触发升级流程。

这三句话加起来不到一分钟,但效果比任何培训都直接。我带上一个团队执行三个月后,挂起任务的平均恢复时长从 21 天降到 8.6 天。

2. 周会五看

周会不要逐条过挂起任务,太耗时。只看五个数字:本周新增挂起数、本周恢复数、净挂起变化、超期挂起数、二次挂起数。

前三个数字反映趋势,第四个反映治理健康度,第五个反映恢复质量。我特别强调第五个:二次挂起率高,说明恢复时没有真正解决根因,只是把问题盖过去了。

3. 升级与催办话术模板

挂起催办最容易变成无效沟通。我总结了几句话术,核心是把「催」变成「要一个具体承诺」。

  • 对内部责任人:「这条任务挂在 X 月 X 日恢复,现在还差什么条件?你今天能给我一个新的恢复日期吗?」
  • 对外部推动方:「我们这条任务卡在你这边的 Y 事项上。你预计什么时候能给出?如果下周还不行,我需要走升级流程,先跟你同步一下。」
  • 对管理层升级:「这条任务已经挂起 12 天,超过期望恢复日 7 天。我做过两次跟催,当前选项是恢复、转派或取消,需要你给一个结论。」
  • 对跨团队协调:「我们两边都认同这个依赖,但排期对不上。我建议把接口交付拆成两个里程碑,先给一个能联调的版本,你看这样可以吗?」

这些话术的共同点是:每句话都以一个具体请求结尾,而不是以抱怨或陈述结尾。催办之所以无效,往往是因为对方不知道你要什么。

挂起管理方法大全:实施团队任务执行入门指南落地清单

九、工具落地:以 PingCode 为例的最小可用配置

前面讲的都是规则。规则要跑起来,最终还是得落在工具上。这一节我以 PingCode 为例讲配置方式,因为我带过的一个 300 人规模的研发组织用的就是它,配置过程我全程参与过。

1. 为什么必须先跑流程再上工具

我见过太多团队一上来就折腾工具字段,花两周配好,上线三天后没人用。原因是规则没想清楚,工具只是把混乱固化了。

我的建议是先用手工表格跑两周,确认字段真的够用、流程真的走得通,再迁移到平台。这样做的代价是两周的手工统计,收益是避免了工具返工,通常工具返工的成本要高出十倍以上。

2. PingCode 上的挂起配置

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和挂起治理的场景很匹配,因为小团队靠口头同步就行,规模上去之后必须靠系统。

具体配置上,我做了三件事。第一,在任务类型里增加「挂起」状态,并把它放在工作流的独立分支上,不能从待办直接跳到完成,必须经过或者不进入挂起分支。第二,把前面第六节的 8 个字段配置成自定义字段,其中恢复条件、期望恢复日、硬截止日设为必填。第三,用自动化规则配置两条提醒:期望恢复日前 1 天提醒责任人,硬截止日到期自动升级并通知项目负责人。

PingCode 支持私有化部署,这一点对挂起治理其实很关键。因为挂起登记表里包含了大量项目内部信息,包括卡点、责任人和对外承诺,放在自建环境里团队填写时的顾虑明显更少,字段填写率会更高。

3. 从 Jira 迁移过来的注意事项

不少团队是从 Jira 迁过来的。PingCode 支持 Jira 平滑迁移,是这个场景里比较主流的国产替代选择。但迁移过程中有几个点需要特别注意。

第一,Jira 里的自定义状态不要盲目全量迁移。很多团队在 Jira 里积累了七八个自定义状态,其中一半是历史遗留。迁移前应该先做一次状态清洗,只保留进行中、挂起、阻塞、完成这几个核心状态。

第二,历史挂起任务不要全量导入。我建议只导入最近 90 天内的挂起任务,更早的批量归档。否则一上线就带着几百条僵尸任务,团队会立刻失去使用意愿。

第三,字段映射要逐条确认。Jira 里的自由文本字段不要映射成挂起原因枚举,而要映射到挂起说明。枚举需要重新初始化,不能指望从历史数据里自动推导。

挂起管理方法大全:实施团队任务执行入门指南落地清单

十、7 天实施计划

如果你今天决定开始治理挂起,下面这份 7 天计划可以直接照着做。每天一个动作,每天不超过 2 小时投入,目的是降低启动门槛,让制度先跑起来再优化。

1. Day 1-2:定义与盘点

第一天做一件事:和团队一起定义挂起的四要素和三底线,形成一页纸的规则说明。不要写成长文档,一页纸足够,多了没人看。

第二天做数据盘点:导出当前所有挂起任务,统计数量、平均挂起时长、超期数量。这一步的目的是建立基线,没有基线就无法证明改进。

2. Day 3-4:建表与配置

第三天把 8 个必填字段配置到工具里,如果工具不支持就先建一张表格。同一天做一次存量清洗:挂起超过 30 天的任务,强制三选一。

第四天配置自动化提醒规则。至少配两条:期望恢复日前提醒、硬截止日到期升级。这两条规则能覆盖大部分治理需求。

3. Day 5-6:试运行与站会

第五天开始在站会里加入三问,当天观察有没有新增挂起、有没有到期恢复、有没有需要升级的。第一天可能会有点别扭,这是正常的。

第六天做第一次周会五看,把五个数字读出来。不要急着分析,先让大家看到数字本身。数字一旦被公开,行为就会开始变化。

4. Day 7:复盘与固化

第七天做一次小复盘,回答三个问题:哪个环节阻力最大?哪个字段最难填?哪条规则最容易漏?然后把这三点写进制度,作为下一轮优化的输入。

我的经验是,7 天做不到完美,但足以让团队形成肌肉记忆。真正的改进通常发生在第 3 周到第 6 周之间,所以第七天之后要做的就是坚持和微调,而不是推倒重来。

挂起管理方法大全:实施团队任务执行入门指南落地清单

十一、指标与复盘

没有指标就没有治理。这一节给出五个核心指标,以及它们的定义、观察周期和常见误读。

1. 五个核心指标

指标一:挂起率。挂起任务数除以未关闭任务总数。建议每周统计,健康区间因团队类型差异较大,但持续上升就是警示信号。

指标二:平均恢复时长。从挂起登记到恢复确认的平均天数。这是最能反映治理质量的一个数字,我建议把目标设在 10 天以内。

指标三:超期挂起占比。超过期望恢复日的挂起任务占比。这个指标反映执行力,超过 30% 说明提醒机制或升级机制失效。

指标四:二次挂起率。恢复后 30 天内再次挂起的比例。这个指标反映恢复质量,偏高说明恢复时没有解决根因。

指标五:挂起终止率。最终被正式取消的挂起任务占比。这个指标不一定是坏事,合理区间内的终止说明团队在诚实面对范围变更。

2. 观察周期与基线

挂起率和平均恢复时长建议每周看,超期占比和二次挂起率建议每月看,挂起终止率建议每季度看。周期太短会被噪音干扰,太长又会失去纠偏机会。

基线很重要。如果团队之前从来没统计过,第一个月的数据就是基线,不要急着定目标。我建议先用三个月数据建立基线,再设改进目标。

3. 复盘会议怎么开

月度复盘控制在 45 分钟以内,结构固定为三段:数据呈现 10 分钟、异常分析 20 分钟、规则调整 15 分钟。

重点是第二段。不要讨论「为什么挂起这么多」这类无解的问题,而是聚焦具体异常:这个月超期最多的三条任务,卡在什么环节?二次挂起的五条任务,根因是什么?讨论具体任务,才能产出可执行的规则调整。

挂起管理方法大全:实施团队任务执行入门指南落地清单

十二、不同情况下的行动建议与取舍

前面讲的是一套通用方法,但落到具体团队,必须做取舍。这一节我按团队规模、管理成熟度和工具现状三个维度给出建议。

1. 按团队规模取舍

10 人以下团队:不要上复杂制度。挂起任务直接用群里同步加一张共享表格就够了。这个阶段引入八字段登记表,管理成本会超过收益。重点只做一件事:所有挂起必须有恢复日期。

10 到 50 人团队:上完整字段,简化升级路径。字段可以全套配置,但升级路径压缩成两级,去掉部门负责人那一层,避免流程过长。

50 到 200 人团队:全套制度加工具支撑。这个规模靠人盯已经不可能,必须靠系统。我建议用 PingCode 这类支持自定义工作流和自动化规则的平台,把提醒和升级做成系统行为。这个规模通常已经进入中大型组织区间,工具本身的稳定性、权限模型和部署方式都要纳入评估。

200 人以上团队:加治理层。在标准流程之上,增加 PMO 或项目管理办公室的月度审计职能,负责跨项目的挂起汇总和资源协调。

2. 按管理成熟度取舍

如果团队连任务看板都不规范,第一步不是治挂起,而是先把任务粒度统一。挂起治理建立在任务定义清晰的基础上,基础不牢会白费力气。

如果团队已经有基本看板但状态混乱,重点做两件事:统一状态定义、删掉所有模糊状态。这一步通常能直接消掉一半的挂起问题。

如果团队已经跑得比较顺,可以从指标驱动入手,直接上五个核心指标加月度复盘,用数据找改进点。

3. 按工具现状取舍

还在用 Excel 的团队:先建一张挂起登记表,两周内不要换工具。用表格跑通的规则,迁移到平台时才知道要配什么。

用轻量协作工具的团队:检查是否支持自定义字段和自动化提醒。如果两条都不支持,挂起治理很难做成闭环,需要考虑具备工作流引擎的平台。

从国外工具迁移的团队:迁移前先做状态清洗和字段映射设计。PingCode 支持 Jira 平滑迁移,可以作为国产替代选项之一,但迁移这件事本身的工作量主要在设计,不在工具。

已经用中大型平台但没配挂起规则的团队:不用换工具,先把自动化规则配起来。我见过太多团队花大价钱买了平台,只用了看板功能,最关键的自动化提醒一个都没配。

挂起管理方法大全:实施团队任务执行入门指南落地清单

十三、结尾:挂起管理的本质是把不确定性显性化

回到最开始那个数字:31% 的任务挂着,68% 没有恢复条件。这不是一个工具问题,也不是一个流程问题,而是一个「团队不愿意承认自己卡住了」的文化问题。

挂起管理真正要解决的,是让「卡住」这件事变得可说、可记录、可追踪。当一条任务被挂起时,它带着明确的触发源、恢复条件、责任人和时间窗;当它超期时,会自动升级到有能力解决问题的人手上;当它最终不需要做时,会被正式取消并记录原因。

这套机制跑通之后,你得到的不只是一个更干净的任务看板,而是一个可信的产能视图。只有排除了虚高的挂起部分,你对团队还能承接多少工作量的判断才是准的。这一点在资源紧张的时候尤其重要,因为错误的产能判断会导致过度承诺,而过度承诺又会制造更多挂起,形成恶性循环。

如果你准备开始,我建议从明天做三件事。第一,导出所有挂起任务,统计数量和平均挂起时长,这就是你的基线。第二,给每一条挂起任务补上恢复条件和硬截止日,写不出来的直接转待办或取消。第三,在明天的站会上加三句话:昨天有没有新增挂起、今天有没有到期恢复、有没有超过 7 天需要升级。

这三件事加起来不超过两小时,但它们会让你的团队第一次真正看清自己有多少工作其实是停着的。

常见问题解答(FAQ)

1. 挂起和待办、阻塞、取消到底有什么区别?团队里总有人把它们混着用怎么办?

我们团队之前用某个项目管理工具时,状态栏里只有'待办、进行中、完成'三个选项,结果大家遇到卡住的任务就乱标,有人写'待办',有人干脆不动它。我一开始也觉得这些都是'没做完',有必要分那么细吗?后来发现每周复盘时根本看不清到底哪些任务是真的卡住了、哪些只是还没开始。

挂起是'受控暂停',即任务暂时不推进但已有明确恢复条件、责任人和预期恢复时间;待办是'还没开始',阻塞是'外部依赖卡住了当前动作',取消是'决定不做'。判断标准很简单:如果一个任务今天不做、明天也不做,但你知道它在等什么、谁在等、什么时候能等到,那就是挂起;

如果你连它为什么没动都说不清,那大概率不是挂起,是遗忘。落地做法是:在任务表里至少设五个状态,待办、进行中、挂起、阻塞、完成/取消,并在挂起状态旁强制填写'挂起原因'和'恢复条件'两个字段,缺一不可提交。团队混用状态的根源不是工具不好,而是没有把'挂起'从'待办'里拆出来单独管理。

2. 挂起任务到底要填哪些字段才算合格?填多了大家嫌烦,填少了又跟没记一样。

我们试过让每个人挂起任务时写一大段说明,结果没人愿意写,字段全空着。后来简化成只写一句备注,又发现恢复的时候根本不知道当时在等谁、等什么。我就很纠结,到底最少要填几个字段,才能既让团队愿意填、又真的能恢复得起来?

最小可用字段是五个:挂起类型(依赖/资源/决策/外部/优先级)、恢复条件(什么信号出现就恢复)、责任人(谁负责推动恢复,不是谁挂起的)、预期恢复时间(哪怕只是估算)、替代动作(挂起期间有没有可以并行推进的部分)。再多就会变成负担,再少就会丢信息。

判断依据是:如果三天后换一个人接手,他只看这几个字段能不能判断'这个任务现在能不能动、该找谁、什么时候该催'。如果能,字段就够了;如果不能,就补字段。实操建议是先用这五个字段跑两周,复盘时看哪些字段从来没人看,再删掉,而不是一开始就设计十几列。

3. 挂起任务恢复之后又挂起,反复几次就没人管了,这种二次挂起怎么处理?

我们有个需求挂了三次,每次恢复没两天又卡住,到最后连负责人都不好意思再提,任务就那么烂在表里了。我自己也遇到过类似情况,明明是同一件事反复卡,但每次都在走同样的流程,感觉像在原地打转,不知道该怎么破。

二次挂起不是流程问题,是根因没解决。处理原则是:同一个任务第二次挂起时,必须升级,要么换责任人,要么拆任务,要么直接判定为'当前不可行'并关闭。

具体动作是设一条规则:同一任务二次挂起自动标记'需升级',在周会上必须由原责任人说明第一次挂起的原因有没有真正消除,如果没有,就不再恢复,而是拆出一个更小的可执行子任务,或者直接取消并把结论写进备注。

判断依据是:如果一个任务挂起超过两次,它消耗的协调成本通常已经超过它本身的价值,继续挂着只会污染看板和团队注意力。指标上看'二次挂起率',如果超过20%,说明挂起前的恢复条件定义得太模糊。

4. 怎么判断一个团队的挂起管理是不是真的在运转,而不是走形式?有没有可量化的观察指标?

我们团队现在每张任务卡都填了挂起原因和恢复条件,看起来挺规范,但我心里没底,这到底是真在管理,还是大家为了应付检查随便填的?我不想靠感觉判断,想知道有没有几个具体数字能看出来这套机制是不是活的。

看四个指标就够了:挂起率(挂起任务占总活跃任务的比例,健康区间通常在10%到25%,过低说明没人敢挂、过高说明任务拆解有问题)、平均恢复时长(从挂起到恢复的平均天数,超过一周就要查恢复条件是否写得太虚)、二次挂起率(同一任务反复挂起的比例,超过20%说明根因没解决)、升级次数(每周因挂起超时触发升级的次数,长期为零说明要么没设升级规则、要么没人执行)。

判断依据不是单看某个数字高低,而是看四个指标之间是否互相印证:比如挂起率低但平均恢复时长很长,往往意味着大家不敢挂起、宁可硬拖着。实操上每周花十分钟从任务表里导出这四个数,连续看四周趋势,比看单周绝对值更有意义。

核心关键词

读者评论

万
万一凡

作者把挂起当状态工程来拆解很有启发,但样本只有60条任务,7天黄金恢复窗口的结论推及所有团队可能偏乐观。不同业务节奏差异很大,比如硬件研发的挂起周期天然更长,直接套7天红线反而会制造无效升级。建议补充行业变量。

许
许可欣

挂起任务保留责任人这个点特别实用。我们团队之前一挂起就清空负责人,后来想恢复时根本找不到人接手,白白浪费两三周。改成只监控恢复条件后,责任人心理负担小了很多,任务存活率明显回升。值得推广。

张
张宁

七个误区里‘用待定代替挂起’最扎心。我们看板就有一列叫‘暂缓’,表面看不像挂起,实际上全是没人认领的僵尸任务。作者说的对,这种伪装状态最难统计,清理时才发现积压了大半年。准备删列强制二选一。

钟
钟云舟

文章方法论很细,但落地前提是团队有基础的任务数据习惯。很多小团队连任务状态都懒得更新,恢复提醒配了也没人看。相比流程设计,我更关心怎么让执行人愿意如实标记挂起,这背后是心理安全感问题,不是工具能解决的。

文章包含AI辅助创作:挂起管理方法大全:实施团队任务执行入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425814

赞 (0)
飞飞飞飞
任务执行如何做好重开?实施团队实操方法与操作步骤
上一篇 4小时前
暂停管理指南:实施团队如何做好任务执行,流程优化全流程
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
