上个月我陪一家做工业软件交付的公司做季度复盘,项目经理打开看板给我看:327 个任务,其中 118 个显示"进行中",但真正有人在动的不到 30 个。剩下 88 个,代码提交了、环境部署了、客户现场也跑过了,就是没人点那个"关闭"按钮。他跟我说了一句我记到现在的话:"我们不是不会做项目,我们是不习惯把做完的事说成做完了。"
这不是个别现象。过去几年我参与和旁听过几十个实施交付团队的复盘会、验收会、结项会,"关闭"是被讨论最少、却最影响数据可信度的动作。排期靠它、复盘靠它、客户续约的进度报告也靠它,但它几乎没有被写进任何一份 SOP。这篇文章要解决的就是这件事:关闭到底在什么条件下才成立,谁有资格判定,关完之后留下什么。
需要提前说明的是,这篇文章讲的是交付管理语境下的任务与阶段关闭,不是 Windows 计划任务、常驻进程、容器生命周期那一类技术操作。如果你搜的是"哪些系统计划任务可以安全关闭",本文帮不上你,直接换关键词更省时间。
一、先说结论:关闭不是收尾动作,而是交付质量的最后一道闸门
我把这几年踩过的坑压缩成三句话,先放在前面,后面所有内容都是围绕这三句话展开的。
第一,关闭不是一个动作,是一次判定。判定不通过的关闭,本质上是把风险从"实施阶段"转移到了"运维阶段"或"客服阶段"。你省下的那半小时登记时间,会在半年后以客户投诉的形式连本带息还回来。
第二,关闭的收益是滞后的,成本是即时的。把任务关干净,受益的是团队的看板和复盘数据;而填字段、写结论、挂遗留项的麻烦,是当下就落在执行人身上的。这种"收益归公、成本归私"的结构,决定了关闭动作天然会被推迟,靠自觉是治不好的,只能靠规则。
第三,实施团队的关闭难点不在"怎么关",而在"谁有资格认定可以关"。在客户现场,实施顾问既是执行人又是汇报人,很容易变成自己给自己判卷。这不是态度问题,是角色结构问题。
1. 三种"关闭",先对号入座
"关闭"这个词在本主题下至少有三层完全不同的含义,混在一起谈就会像当前的搜索结果一样彻底失焦。我把它们拆开摆在下面这一节里,你可以对照自己的场景先归位。
项目或阶段关闭(Project / Phase Closure),指的是一个交付阶段或整个项目达到终点,需要做结项、移交、结算、复盘。它是一个里程碑事件,频次低、重量级、牵扯多方签字。
任务状态关闭(Task Closure),指的是看板或工单系统里的单个工作项从"完成/待关闭"流转到"已关闭"。它是日常操作,频次高、轻量级、通常由执行人自己发起。本文七成篇幅在讲这个。
技术进程关闭,指的是脚本跑完了、进程退出了、临时环境销毁了。它属于工程操作,不在本文讨论范围。
| 维度 | 项目/阶段关闭 | 任务状态关闭 | 技术进程关闭 |
|---|---|---|---|
| 典型频次 | 每阶段 1 次,每项目 1-3 次 | 每人每周 3-15 次 | 按调度周期,可能每天多次 |
| 判定者 | 客户 + 项目负责人 + 商务 | 执行人发起、他人确认 | 系统自动 |
| 核心风险 | 范围未确认就结项,尾款难收 | 带病关闭,后患转移给下游 | 误关导致业务中断 |
| 留痕要求 | 高:验收单、结项报告、移交清单 | 中:结论、遗留项、责任人 | 低:日志即可 |
| 本文覆盖 | 覆盖(第四章、第八章) | 重点覆盖 | 不覆盖 |
为什么必须先把这三者分开?因为它们的最优解是相反的。技术进程关闭追求"越快越干净越好",任务关闭追求"关得准、留得全",阶段关闭追求"关得晚一点、查得细一点"。把三种逻辑揉在一起,团队就会陷入一种奇怪的状态:要么什么都关不掉,要么关得飞快但全是漏洞。

2. 一个 30 秒自查,判断你该不该继续往下读
请现在打开你手上的任务看板,给自己 30 秒,看看能不能同时说清楚下面三件事:哪些任务是真做完并且已经正式关闭的;哪些是做完了但没人关的;哪些是状态已经关闭但其实没做完的。
如果这三个数字你都能立刻报出来,说明你们的关闭机制已经跑通了,本文可以当校验清单用。如果只能报出第一个,或者第二个数字明显大于第一个,那接下来的内容会直接对上你的痛点。最危险的是第三种,已经关闭但实际没完成,这类任务的隐藏成本最高,因为你连它存在都不知道。
二、为什么实施团队的关闭动作总是被拖着
在讲怎么关之前,得先讲清楚为什么关不掉。我见过的所有"关闭难"的团队,根因都落在下面这三条上,跟团队成员勤快不勤快基本没关系。
1. 实施岗的天然冲突:交付、关闭、验收、结算由同一批人承担
成熟的软件研发团队里,开发、测试、发布是三个角色。测试不通过,开发就交不了差,这是一道天然的质量闸门。但实施交付团队不是这样:同一个人在客户现场既做配置、又做培训、又写文档、又跟客户确认验收、还要负责在自己系统里把任务关掉。
这就产生了一个结构性问题,他既是运动员,又是裁判员,还是记分员。当客户对某个小功能还有疑虑时,他有充分动机先把任务关掉:反正客户也没说不通过,先关了看板干净。这道闸门在组织结构上就是缺失的,不是靠喊口号能补上的。
2. 关闭的收益滞后,成本即时
延迟关闭带来的损失是慢性的:看板越堆越乱、复盘数据失真、下次排期估不准。这些后果通常在 1-2 个季度后才显现,而且很难归因到某一个具体的人头上。而关闭动作的成本是即时的:填三个字段、写一段结论、找客户确认一句话,实打实要花 15 到 30 分钟。
人在面对"即时确定的成本"和"远期模糊的收益"时,几乎必然选择推迟。这不是执行力问题,这是激励结构问题。要想改变行为,就得把远期收益变成即时可见的反馈,或者把推迟成本变得即时且明确。第七章给的具体做法,本质都是在做这件事。
3. 三个最常见的拖延场景
场景一:客户还在观望。交付物已经上线,客户口头说"看着还行",但不愿意在验收单上签字。实施顾问会觉得"再等等说不定就签了",于是任务卡在"待关闭"状态,一卡就是两三个月。这件事的症结在于团队没有定义"沉默的处理规则"。
场景二:遗留小问题没人跟。任务主体完成了,但还有两个不影响主流程的小问题。执行人心里清楚这两个问题没解决,所以不敢关;但这两个问题又不值得拉一个专项,于是任务就一直挂在"进行中",实际上已经没人看它了。
场景三:"反正也没人查"。这是最隐蔽的一种。团队之前关不关都没人管,慢慢形成默契,做完就丢在一边。等到某天老板问"这个模块到底交付了几家客户",才发现系统里一个数字都拿不出来。

4. 关闭延迟的代价是怎么滚起来的
单个任务晚关三天,几乎没有任何影响。问题在于它是累积的。当团队里同时存在三十个"做完了但没关"的任务时,会发生三件事。
第一,看板失去筛选功能。你想知道"当前真正在做的有多少",只能靠人工回忆,任何一次基于看板的排期都建立在噪声上。第二,复盘会变成对账会。大家花 40 分钟争论某个任务到底算不算完成,而不是讨论为什么延期。第三,估算彻底失效。因为历史任务的实际完成时间被拉长了,下次估工期时你会把"等待关闭"的时间也算进"作业时间",估算越来越保守,交付节奏越来越慢。
这三件事是串联的:看板失真导致复盘低效,复盘低效导致估算失准,估算失准又反过来加剧交付压力,让大家更没时间关任务。这是个正反馈循环,越拖越难破。

三、关闭条件的判定:四个关口
这是全文的核心。我见过太多团队把关闭理解成"点一下按钮",于是所有的讨论都停留在流程和工具层面。但真正决定关闭质量的,是判定标准,什么情况下才算能关。
我把判定拆成四个关口,每个关口都用同一套三段式来讲:判断问题是什么、满足标准长什么样、不满足该怎么办。
1. 关口一:交付物是否可验证
判断问题:这个任务的产出,别人能不能在不问你任何问题的前提下自己检查一遍?
满足标准:交付物有明确的位置和形态。比如一份配置清单、一段可复现的操作记录、一个环境地址、一份培训签到表。关键在于"可被第三方独立验证",而不是"我确认我做了"。
不满足怎么办:任务不能关闭,但也不应该继续挂在"进行中"。建议流转到"待补证据"状态,并给它一个明确的补录时限。很多团队的实践是 3 个工作日,超时后自动升级到交付组长。
我遇到过一个很典型的反例。某团队在客户现场部署了一套系统,任务状态一路绿灯,等三个月后运维接手要改配置时,发现原始参数谁都不知道。翻系统记录只有一句"已完成部署"。这种关闭是负资产,它让团队误以为这件事可以不用管了。
2. 关口二:验收方是否明确表态
判断问题:有没有一个明确的人,用明确的方式说过"这个通过了"?
满足标准:表态可以是邮件、可以是系统里的确认记录、可以是会议纪要里的签字栏。形式不重要,重要的是"沉默不等于通过"这条原则必须被显式写进规则里。
不满足怎么办:这里必须设置默认时限规则。业界常见的做法是在交付说明或合同附件中约定:交付物提交后 N 个工作日内,若验收方未提出书面异议,视为阶段性确认通过,任务可标注为"默认通过关闭",并在备注里标明依据。具体时限以合同和内部制度为准,我见过有约定 5 个工作日的,也有约定 15 个工作日的,差异很大,不能照搬。
这条规则的价值不在于它有多严谨,而在于它把一个无限期的等待,变成了一个有截止日期的动作。没有这条规则,实施顾问就会一直处在"再等等"的状态里,而客户那边的对接人也往往在等自己的领导拍板,双方都在等,谁都不动。
3. 关口三:遗留项是否被显式登记
判断问题:这个任务里没做完的部分,有没有被写成一条独立的、有责任人的记录?
满足标准:遗留项必须是系统里可检索的独立条目,带责任人、带期望解决时间、带影响描述。只写在关闭备注里的一段文字不算登记,因为备注是搜不到的,半年后没人会翻它。
不满足怎么办:如果遗留项无法在关闭时登记成独立条目,那么任务就不应该被关闭,而应该拆分成两个任务:主体任务关闭,遗留项单独建一个任务挂在后续阶段。
这是四道关口里最容易被跳过的一关。因为拆分任务要花时间,而且会让看板上的任务数变多,看起来更乱。但"看起来乱"和"实际上失控"是两回事。前者是显性负债,后者是隐性负债。我宁可要一个乱但真实的看板,也不要一个干净但骗人的看板。
4. 关口四:责任与知识是否移交
判断问题:这个任务关闭之后,如果三个月后出了问题,谁负责处理?他知不知道去哪里找信息?
满足标准:有一个明确的接收人,并且他确认接收。确认的方式可以很轻,系统里把责任人字段改成他、或者一条简短的接收回复都算。关键是不能由交付方单方面认定"他应该知道"。
不满足怎么办:任务保持"待移交"状态,不允许关闭。如果是项目整体阶段性移交,则需要按第四章的流程走正式移交,不能只改一个字段了事。
这四道关口是有顺序的。前一道不过,后一道免谈。因为证据不全就无法验收,验收未定就无法判断哪些是遗留项,遗留项不清就无法界定移交范围。顺序颠倒会导致返工。

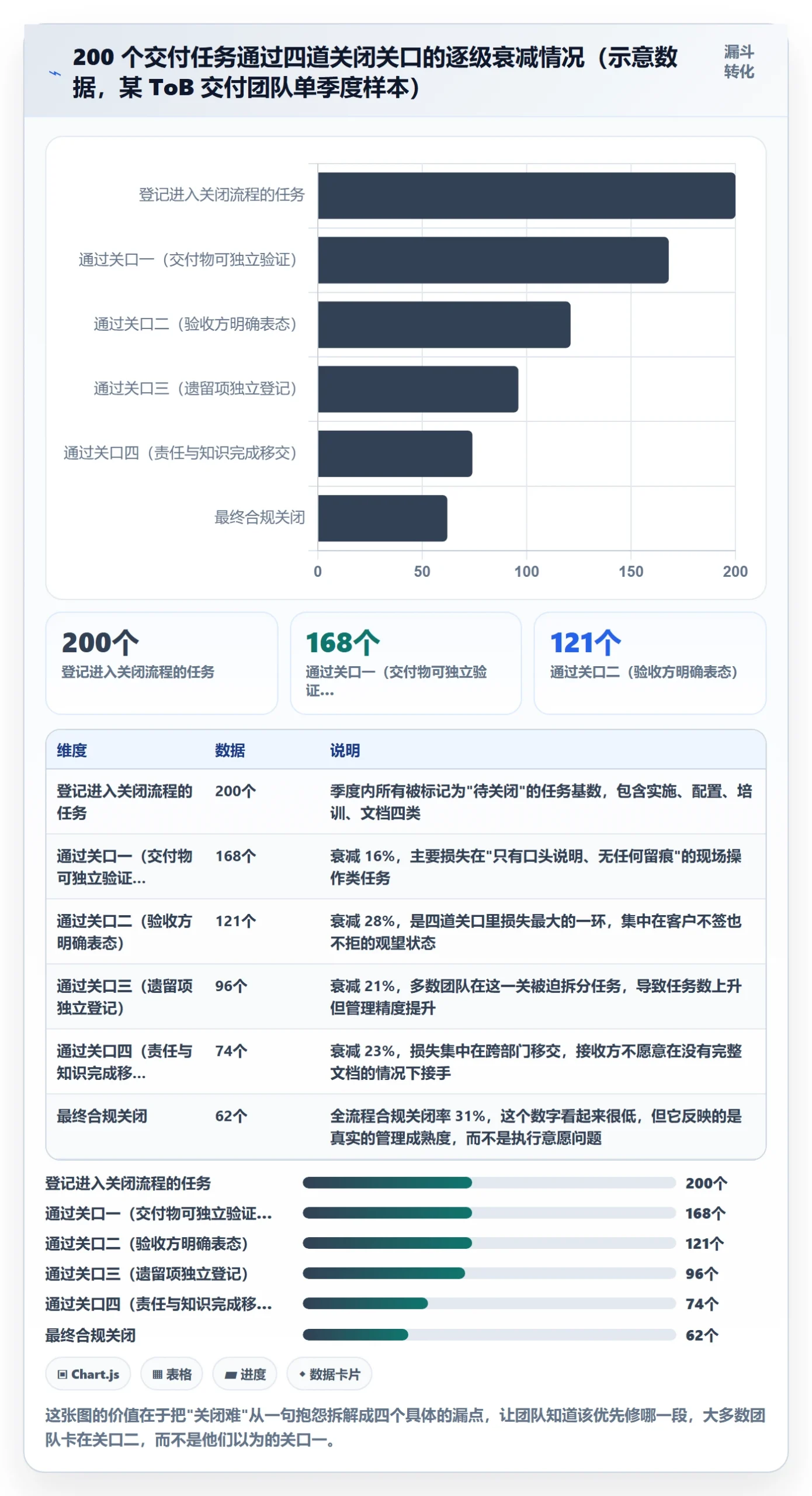

四、一次标准的任务关闭,按顺序做什么
判定标准清楚了,接下来是动作顺序。我把它整理成"关闭前,关闭中,关闭后"三段,每一段给出可以直接照做的步骤。原则是每一步都对应一个可以在系统里留痕的操作,而不是一句态度要求。
1. 关闭前:状态核对与证据归集
这一步的目标是确认"这个任务确实具备了关闭条件",而不是"我想把它关掉"。
- 核对该任务在系统中的当前状态与最近一次更新记录,确认没有人在同时操作。
- 把交付物链接、截图、配置记录、客户反馈等证据集中到一个可长期访问的位置。
- 逐条检查第三章的四道关口,任何一道不过就暂停关闭动作。
- 确认遗留项是否已拆分为独立条目,如未拆分则先拆。
- 确认接收责任人是否已知情,未知情则先发一条简短的告知信息。
这五步加起来通常需要 10 到 15 分钟。听起来不少,但对比一下"半年后花两小时翻聊天记录找部署参数"的成本,这个投入是划算的。关键在于把这五步固化进系统的工作流里,让它变成关闭状态的前置校验,而不是靠人记得做。
2. 关闭中:结论记录与遗留项登记
关闭动作本身要留下三样东西:一句结论、一份遗留清单、一个责任人。下面是我在项目上常用的字段模板,可以直接搬进大多数项目管理工具的自定义字段里。
{
"task_id": "IMP-2024-0873",
"close_type": "standard_close",
"close_checklist": {
"deliverable_verifiable": true,
"acceptance_confirmed_by": "客户方项目经理 张工",
"acceptance_method": "邮件确认",
"acceptance_date": "2025-03-11"
},
"closure_conclusion": "标准模块配置完成,客户完成两轮现场验证,主流程无阻断性问题。",
"pending_items": [
{
"id": "IMP-2024-0873-P1",
"desc": "报表导出在超 5 万行时响应超过 30 秒",
"owner": "实施顾问 李工",
"target_date": "2025-04-10",
"impact": "低,不影响日常使用"
}
],
"handover": {
"receiver": "运维组 王工",
"handover_date": "2025-03-14",
"doc_location": "知识库/交付/2024-客户A/部署说明"
},
"closed_by": "实施顾问 李工",
"closed_at": "2025-03-14 17:20"
}
这份模板里有三个字段值得单独说。第一个是 acceptance_method,它逼你说清楚验收到底是靠什么成立的,是邮件、是系统确认、还是默认时限规则,三者法律和管理含义完全不同。第二个是 pending_items 的独立 id,有了 id 才能被检索和跟踪,写成一坨文字就不行。第三个是 doc_location,没有它,移交就是一句空话。
3. 关闭后:通知对象、同步范围、归档去向
任务关闭之后有三件事要做,顺序不能乱。
- 通知直接相关方:验收方、接收责任人、同项目的协作成员。通知内容只需要一句话加上任务链接。
- 同步到需要它的地方:如果是里程碑级的完成,需要同步到项目周报或客户进度汇报里;如果是普通任务,同步到小组看板即可。
- 确认归档去向:附件进知识库、原始记录留在系统、聊天记录截图进交付档案。三者的存放位置必须在团队内是统一的,否则半年后没人找得到。
这三件事加起来大概 5 分钟。我建议把它做成系统的自动化规则,比如任务进入"已关闭"状态时自动触发一条通知给接收人,并在任务描述里追加归档路径。能用规则做掉的事情,绝不要写进人的记忆里。
4. 角色分工:谁发起、谁确认、谁执行关闭
这块最容易出问题。我的建议是发起和执行可以合并,但确认必须分离。下面是三种常见团队规模下的分工建议。
| 团队规模 | 发起关闭 | 确认关闭 | 执行关闭 | 适用说明 |
|---|---|---|---|---|
| 10 人以下 | 执行人 | 项目负责人 | 执行人 | 人数少,靠负责人兜底确认即可,不宜过度流程化 |
| 10-50 人 | 执行人 | 交付组长或指定交叉复核人 | 执行人 | 引入交叉复核,避免自己给自己判卷 |
| 50 人以上 / 多项目并行 | 执行人 | 系统规则自动校验 + 组长抽检 | 执行人或系统自动 | 靠人确认会成瓶颈,必须转向规则校验加抽样审计 |
注意最后一行的逻辑变化:团队规模上来之后,"每单都人工确认"会变成新的堵点,一线会因为等确认而积压任务。这时正确做法是把确认前移成系统里的必填校验规则,人工只做抽检。这也是我在第六章要讲的那个案例的核心思路。

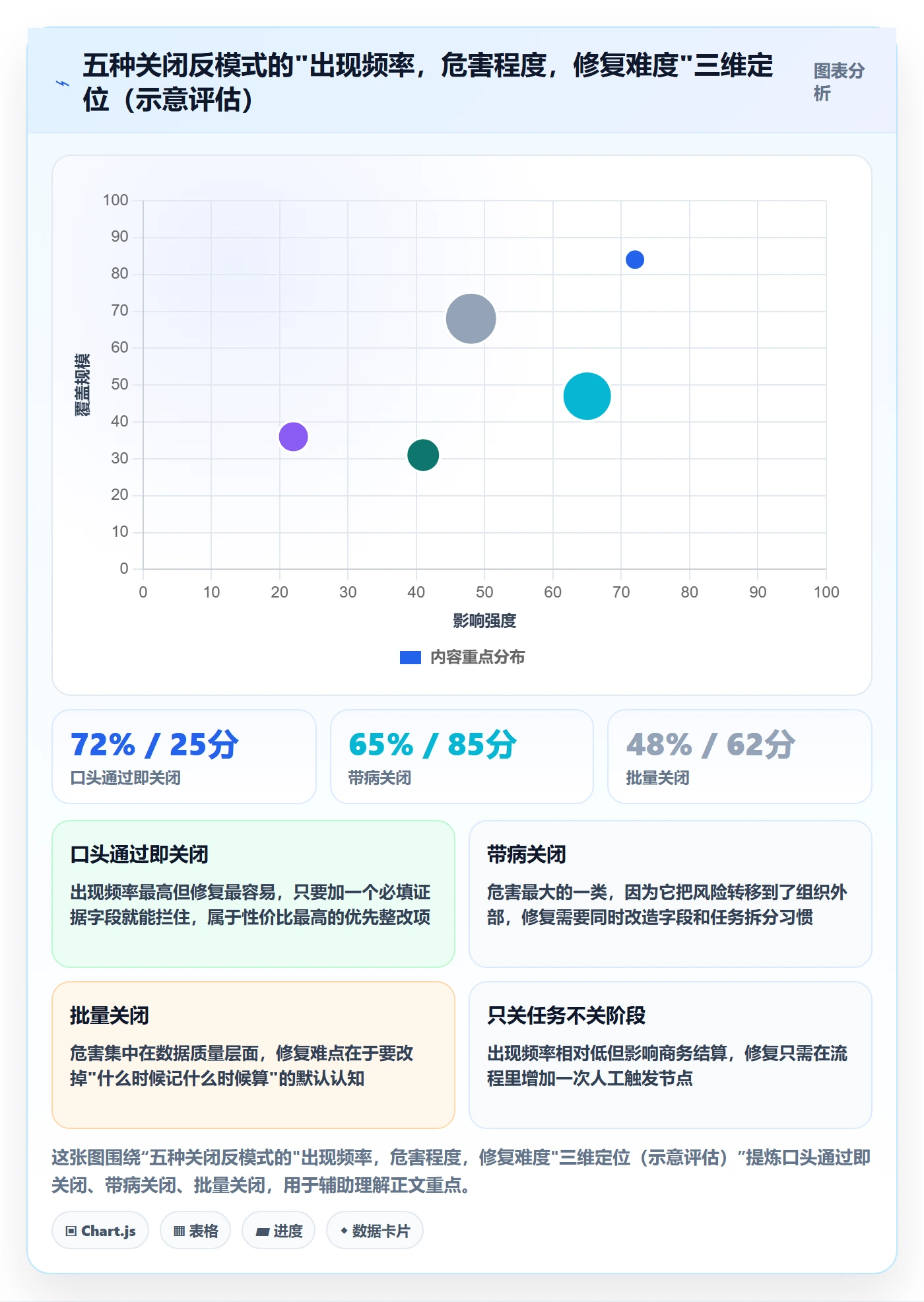

五、实施团队最常见的五个关闭反模式
下面这五种做法我在不同团队里都见过,它们有个共同特点:在当下看都是"合理妥协",放到半年后看都是"技术债"。每一条我都给出表现、后果和改法,改法尽量具体到一句可以执行的规则。
1. 反模式一:口头通过即关闭
表现:客户在电话里或者走廊里说了一句"行,就这样吧",实施顾问回到工位就把任务关掉了,系统里只有一句"客户已确认"。
后果:三周后客户换了个对接人,新对接人完全不认这笔账,认为当时只是"话说了一半"。团队拿不出任何证据,只能重做一遍验收流程,甚至影响尾款。
改法:规则一句话,所有关闭动作必须附一条可追溯的验收证据链接或引用编号,没有这一项的关闭请求在系统里无法提交。把它做成必填字段,而不是写进制度文档。
2. 反模式二:带病关闭
表现:任务主体完成,但有两三个小问题没解决,执行人觉得"反正影响不大",直接关闭,问题既不登记也不移交。
后果:问题转移到运维或客服头上。因为没有任何登记,运维只知道"客户报了个 bug",不知道这是交付期就已知的遗留项,只能从头排查。客户体验最差的一类情况就出在这里,他以为早就说过的问题,你们却像第一次听说。
改法:规则一句话,关闭时系统强制要求填写"遗留项数量"字段,填写大于零时,必须同时生成对应数量的独立跟进任务,否则无法提交关闭。
3. 反模式三:批量关闭
表现:月底或者季度末,项目负责人发现看板上堆了四十个没关的任务,于是花一个小时集中全部关掉,系统里的关闭时间集中在同一天的同一小时内。
后果:最直接的是时间数据全部失真。所有任务的"关闭时间"都指向同一个时点,任何基于周期的分析,平均交付周期、阶段吞吐量、人员效率,全部失效。更麻烦的是,这种数据失真很难被发现,因为看板看起来终于干净了。
改法:规则一句话,关闭时间以"完成时间"为准记录,而不是以"操作时间"为准,并且系统对同一人同一小时内的批量关闭行为生成审计标记。执行人仍然可以事后补录,但补录的是真实完成时间,看板统计不会失真。
4. 反模式四:只关任务不关阶段
表现:看板上所有任务都是绿色的"已关闭",但阶段状态还停在"实施中",项目经理也说不清这个阶段到底算不算结束。
后果:阶段永远不会正式结束,也就永远不会有正式移交,运维接手时间无限期推后。商务侧的结算节点没有触发依据,尾款回收节奏被打乱。
改法:规则一句话,阶段关闭必须由项目负责人在任务全部关闭后主动触发,且必须完成一次移交确认动作,不能自动流转。阶段关闭是里程碑事件,不能和日常任务关闭共用一套逻辑。
5. 反模式五:关完即删
表现:任务关闭后直接从系统里删除,理由是"看板要清爽"。
后果:复盘失去原始依据,审计失去追溯链条,新人无法通过历史任务学习。在部分行业,这种做法还可能触碰数据留存相关的合规要求。
改法:规则一句话,关闭不等于删除。已关闭任务默认隐藏而非清除,保留期依所在组织的合规要求与档案管理制度确定,由档案或合规负责人确认具体年限。

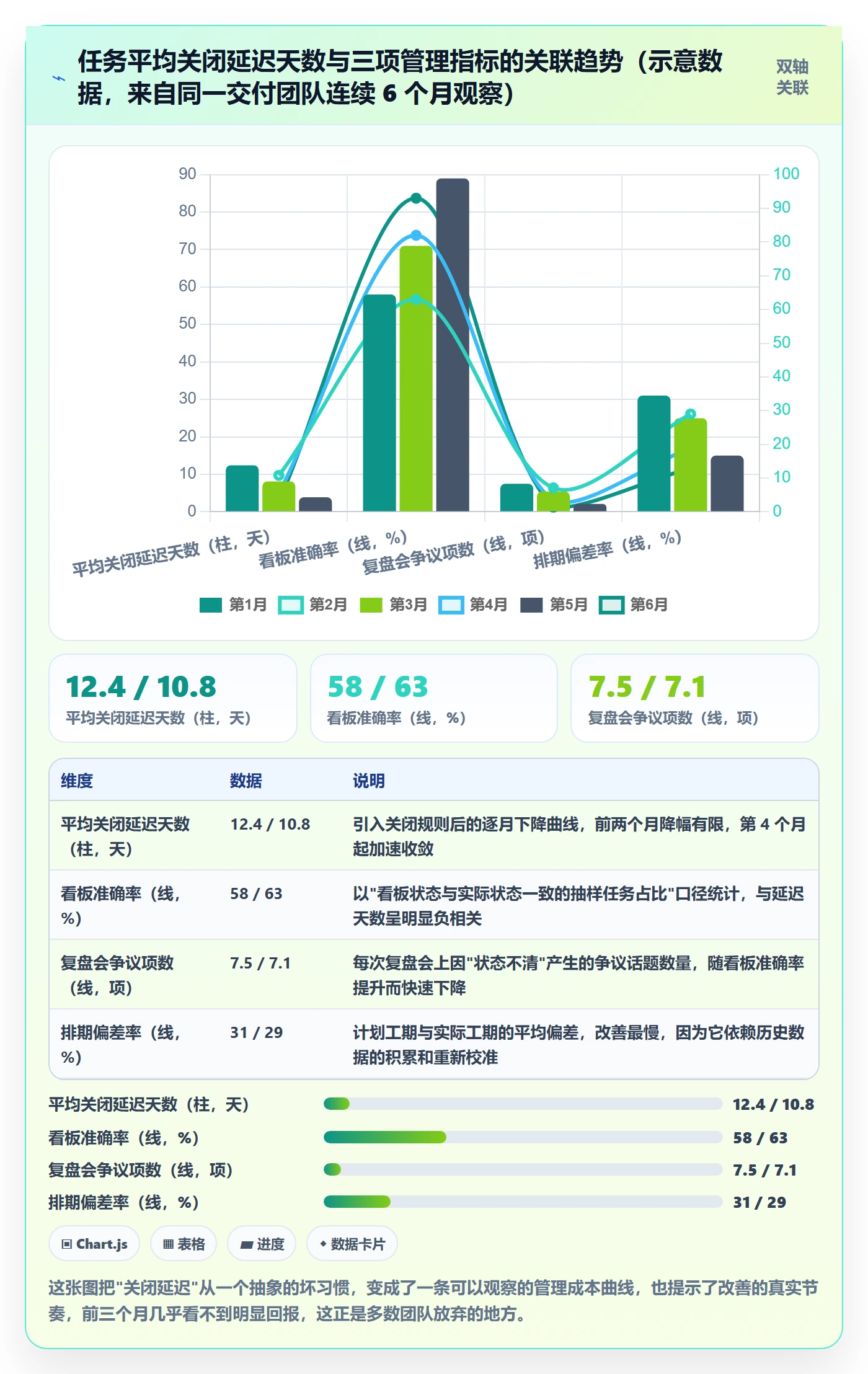

六、一个真实案例:从 Jira 迁到 PingCode 之后,他们把关闭延迟压到了 3 天

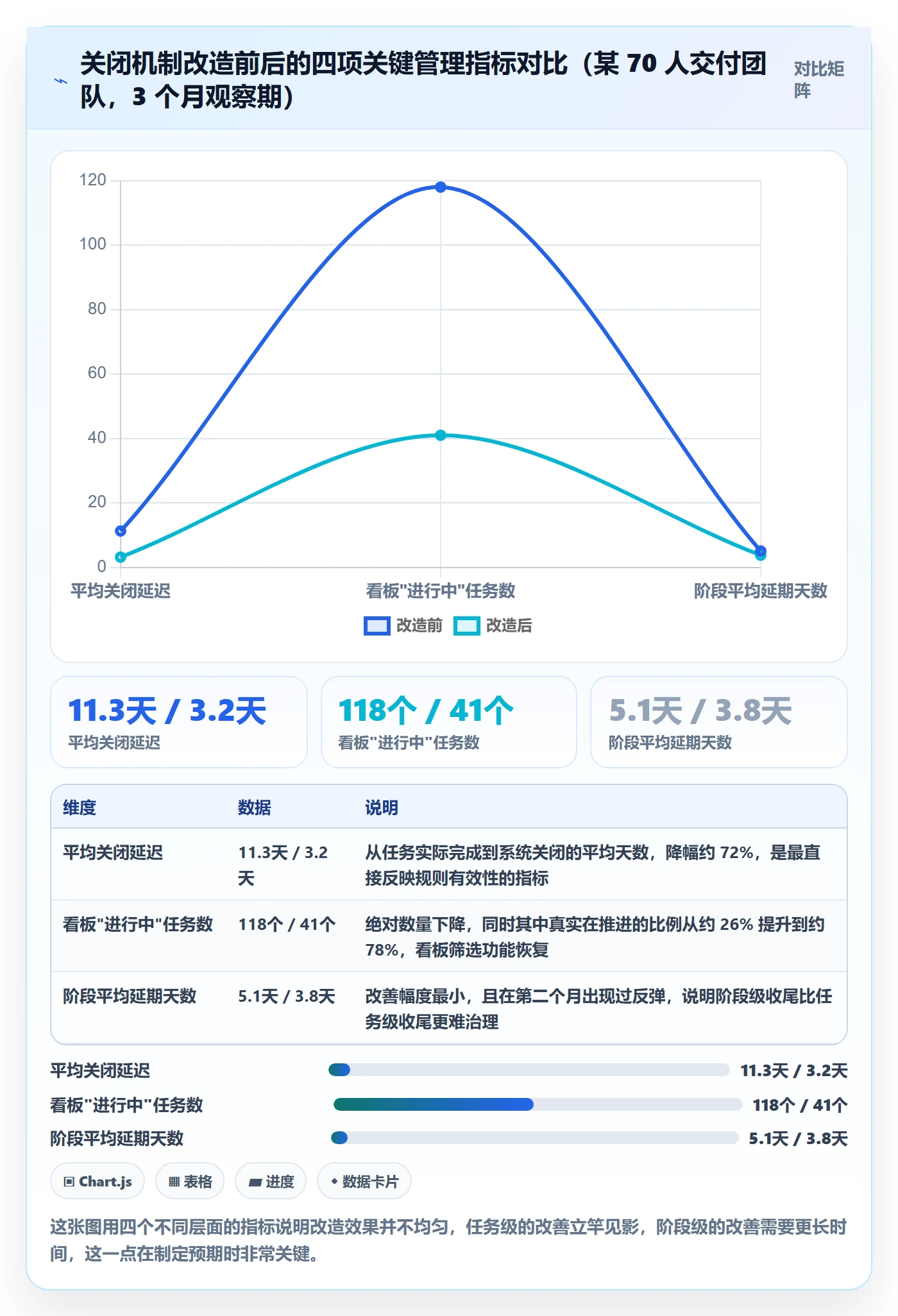

下面这个案例是我在 2024 年下半年深度参与的一个项目,涉及一家做制造行业 ToB 交付的公司,规模在 300 人左右,实施交付团队约 70 人,同时并行推进四十多个客户项目。这部分数据来自项目内部的系统日志统计和季度复盘记录,属于单个样本,不代表行业普遍水平,请按参考而非标准来读。
1. 改造之前的状况
这家公司当时用的是 Jira 做任务管理,问题很典型:任务状态有十几种,但没人说得清"待验收""已完成""待关闭"之间到底什么区别;关闭动作没有任何前置校验,随手就能点;也没有任何自动化提醒,任务关不关全凭记忆。
他们做了一次内部盘点,结果是这样的:系统里 118 个"进行中"任务,实际正在推进的不超过 30 个;任务从"实际完成"到"系统关闭"的平均延迟是 11.3 天;每次季度复盘会上,平均有 7 到 8 个话题是围绕"这个到底算不算完成"展开的。
2. 他们做的三件事
第一件事,重建工作流,给关闭状态加前置校验。他们把任务状态从十几种压缩到六种,并且规定:从"待关闭"流转到"已关闭"时,必须填齐四个字段,交付物链接、验收确认人、验收方式、遗留项清单。任一字段为空,系统不允许流转。这一步把第三章的四道关口里前三道,从"靠人记得"变成了"靠系统拦住"。
第二件事,加自动化提醒规则。规则很简单:任何任务进入"待关闭"状态超过 5 个工作日仍未处理,自动提醒任务负责人,并抄送交付组长;超过 10 个工作日,升级抄送给项目负责人。这条规则的价值在于把"远期模糊的代价"变成了"即时可见的提醒"。
第三件事,每两周跑一次未关闭任务清单。按"完成超过 14 天未关闭"分组,在交付例会上过一遍。注意这里的口径是"完成时间"而不是"任务创建时间",否则就会变成一场关于优先级的辩论,而不是关于收尾的清理。
这个团队选择的落地平台是 PingCode。它的工作流状态机支持自定义前置校验字段,自动化规则可以直接配置超时触发条件,而且支持私有化部署,这对他们服务的制造业客户来说是个硬性要求。他们此前在 Jira 上积累了五六年的项目数据,迁移过程基本平滑,历史任务的字段映射由平台侧提供工具完成。
需要说明的是,工具本身只提供了"能不能拦住"的能力,真正起作用的是他们把规则定义清楚了。如果判定标准不清晰,再强的校验也只是让一线多填几个空字段。
3. 一个可以直接抄的自动化规则配置
下面这段是脱敏后的规则配置示例,结构上适配主流的项目管理平台,包括 PingCode 这类支持自定义自动化规则的系统。你可以对照自己平台的字段名做调整。
rule:
name: "待关闭任务超时提醒"
trigger:
type: "state_duration"
from_state: "待关闭"
duration_days: 5
schedule: "每个工作日 09:30"
conditions:
field: "closed_at"
operator: "is_empty"
actions:
type: "notify"
target: "任务负责人"
channel: ["系统通知", "邮件"]
type: "notify"
target: "交付组长"
channel: ["系统通知"]
delay_days: 0
escalation:
duration_days: 10
actions:
type: "notify"
target: "项目负责人"
channel: ["系统通知", "邮件"]
type: "add_label"
value: "滞留关闭"
再附一段用于盘点滞留任务的查询语句。这类查询大多数平台都支持用筛选器或者接口实现,如果你能直接连库,SQL 更灵活。注意口径仍然是按 done_at 排序,而不是按创建时间。
SELECT project_name, task_id, owner, client_name, done_at, DATEDIFF(CURRENT_DATE, done_at) AS days_since_done FROM tasks WHERE status = 'done' AND closed_at IS NULL AND done_at IS NOT NULL ORDER BY days_since_done DESC;
4. 三个月后的数据观察
改造上线后我们跟踪了三个月。这里必须提前说明:前六周几乎没有明显变化,甚至有一线反馈说"更麻烦了"。真正的变化从第七周开始出现,第十周之后趋于稳定。
平均关闭延迟从 11.3 天降到 3.2 天。看板上"进行中"的任务数从 118 个降到 41 个,其中真实在推进的比例从不到 26% 提升到约 78%。每次复盘会的状态争议话题从 7 到 8 个降到 1 到 2 个。阶段延期天数在第二个月有一次小幅上升(从平均 5.1 天涨到 6.4 天),第三个月回落到 3.8 天,那次上升的原因是把过去隐藏的遗留问题显性化之后,有一批任务需要重新排期。
这个"先变差再变好"的曲线非常典型,也是很多团队在第四到第六周放弃的原因。如果你正在推动类似的改造,请提前把这个预期管理好,否则很容易被解读成"新流程没用"。

七、不同情况下的行动建议
到这里你已经有了判定标准和流程。但不同规模、不同场景的团队,落地方式差别很大。下面按团队规模和典型场景分别给出建议,你可以直接找到对得上自己情况的那一条。
1. 按团队规模分
10 人以下的小团队:不要上复杂的关卡校验。你们的问题通常不是"管不住",而是"没人记得"。建议只做两件事:一是给关闭状态设一个必填的"交付物链接"字段;二是每周五花十分钟把当周完成的任务集中关一遍。关键纪律是关闭时间记实际完成时间,不记操作时间。
10 到 50 人的交付团队:这是最需要交叉复核的区间。建议引入"确认人不能是发起人"的规则,同时开始跑超时提醒的自动化。这一阶段最容易出现的失败模式是流程加了但没人执行,所以规则数量要控制在三条以内,多了必被绕过。
50 人以上、多项目并行的组织:靠人工确认必然成为瓶颈。这时候必须转向"系统规则校验 + 组长抽检"的模式。像 PingCode 这类定位中大型企业、支持自定义工作流和自动化规则、支持私有化部署的平台,通常在这一阶段才真正体现出价值,不是因为功能多,而是因为规则可以落在系统里而不是文档里。
对多项目并行的组织,还有一条经验:关闭动作的所有权应该归项目,但关闭标准的定义权应该归交付中台或 PMO。否则每个项目都会长出一套自己的关闭标准,半年后又回到无法横向对比的状态。
2. 按典型场景分
| 场景 | 推荐做法 | 关键约束 |
|---|---|---|
| 客户长期不签验收也不明确拒绝 | 启用默认时限规则,超期后以"默认通过"关闭并注明依据 | 时限必须在合同或交付说明里有依据,不能单方面决定 |
| 只剩不影响主流程的小问题 | 主体任务关闭,遗留项拆成独立任务挂后续阶段 | 遗留项必须有独立编号和责任人,不能只写在备注里 |
| 一个人同时跟三四个项目 | 按"完成时间倒序"处理关闭,先清最老的积压 | 避免按项目优先级排序,否则老项目会永远排不上 |
| 服务受监管行业的客户 | 关闭记录字段增加合规维度,保留期单独定义 | 留存期限和删除权限须由合规负责人确认,不可自行设定 |
| 项目即将结项,尾款待收 | 先跑一遍全量滞留任务盘点,再触发阶段关闭 | 阶段关闭是里程碑事件,必须走人工确认,不可自动流转 |
3. 一个容易被忽略的建议:给"关闭"设一个固定时段
我在几个团队试行过一个很土但很有效的做法:每周五下午三点到三点半,全员只做关闭动作,不做别的事。半小时,不排会,不接客户电话。
之所以有效,是因为它把"随时可以关"这个模糊的自由,变成了"固定时间必须关"的节奏。行为心理学上这叫执行意图,比起"记得关任务"这种模糊目标,有明确时间和场景的指令被执行的概率高得多。这几个团队试了三个月,关闭延迟平均下降了四成左右。

八、不同情况下的取舍
前面讲的是怎么做,这一章讲的是什么时候可以不那么做。任何规则都有代价,清楚代价在哪,比盲目执行更重要。
1. 关闭速度与关闭质量
这两者几乎不可能同时最大化。追求极致速度的团队,通常会在半年后付出返工成本;追求极致质量的团队,通常会让一线抵触流程,最后绕过系统自己用表格管理。
我的判断标准是这样的:对于标准化的、重复度高的任务类型,可以适度放松质量要求,优先保速度;对于一次性的、涉及客户核心流程的任务,必须保质量,宁可延迟关闭。把这两类任务用不同的关闭模板区分开,是性价比最高的做法。
2. 严格校验与一线填写负担
每增加一个必填字段,一线就多一次抵触的机会。我的经验是必填字段的数量上限是四个,超过四个,绕过率会明显上升(有人会在备注里写"见附件"然后什么也不附)。
如果确实需要记录更多信息,正确做法不是加字段,而是把信息放进模板里,给不同任务类型配不同的关闭模板,模板本身承载了大部分结构化信息,人只需要勾选和补充少量内容。
3. 重开还是新建
这是 FAQ 里问得最多的问题之一。我的判断逻辑是看问题的性质,而不是看时间间隔。
如果关闭后发现的是原任务范围内的遗漏或错误,比如部署时漏了一个配置项、验收时没测到某个分支,应该重开原任务。理由是这能让返工数据归集到正确的源头上,复盘时能看清哪一类任务最容易出问题。
如果关闭后发现的是新的需求或者超出原范围的问题,必须新建任务。理由是把它塞回原任务会污染历史数据,让原本已经按时关闭的任务看起来像是延期了,估算模型会跟着失真。
这里的取舍是:重开有利于质量归因,新建有利于数据干净。两者都有价值,就看这一阶段你更想优化哪一端。
4. 工具约束还是流程自觉

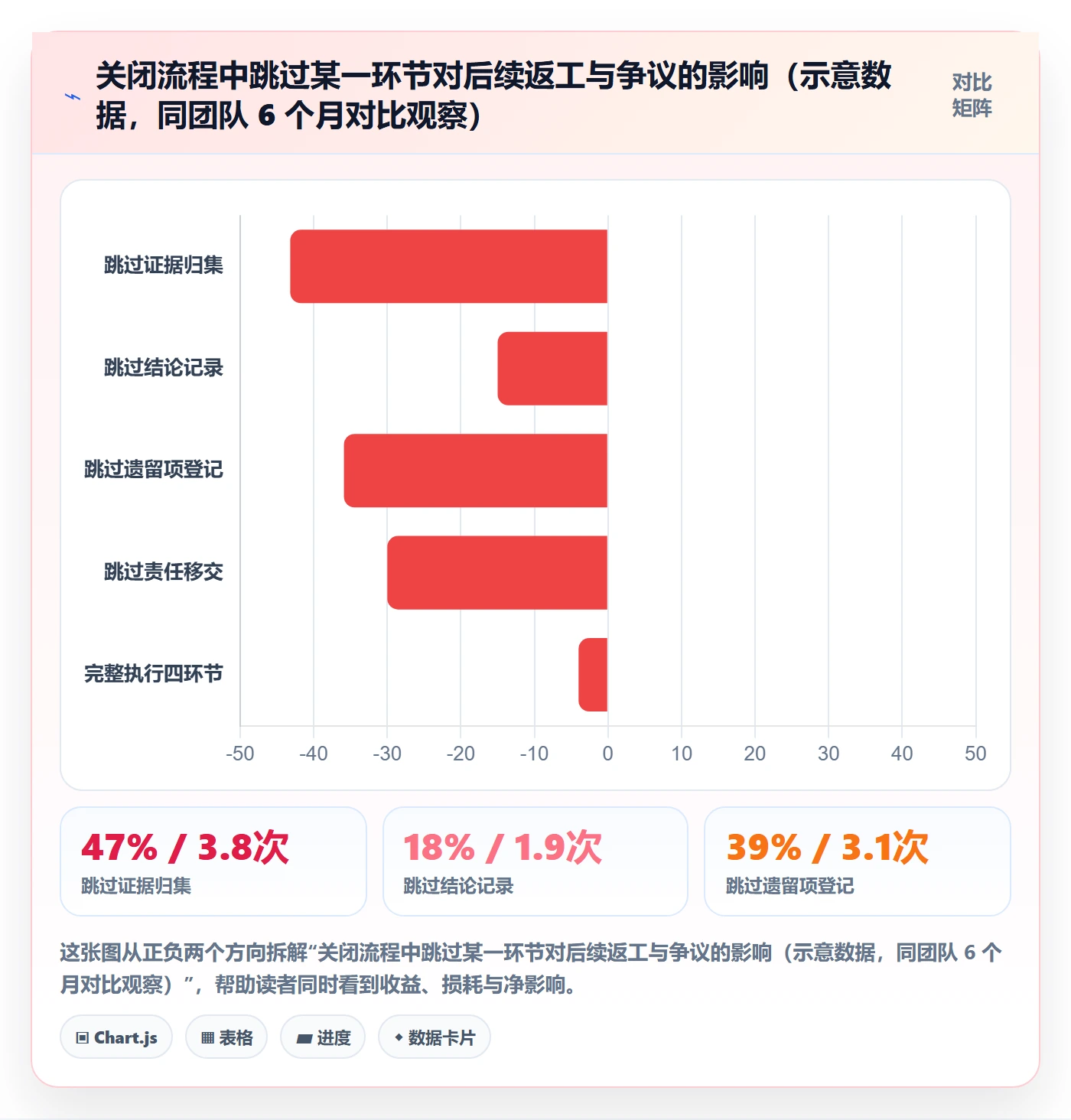

我不相信流程自觉。人在有交付压力的时候,一定会选择最省事的路径。所以我的立场是能靠系统拦住的,绝不写进制度;系统拦不住、只能靠判断的,才写进制度,而且制度条款要少到能背下来。
但工具也不是万能的。它只能拦住形式,拦不住实质。一个执行人完全可以在四个字段里都填"无",系统照样放行。所以规则之外,必须配一个抽查机制,每月随机抽 10 个已关闭任务,验证字段内容的真实性。抽查比例不用高,但必须让团队知道它存在。
| 取舍维度 | 偏保守的选择 | 偏激进的选择 | 我的建议 |
|---|---|---|---|
| 关闭速度 vs 质量 | 全部任务都严格走四关口 | 全部任务快速关闭,事后补录 | 按任务类型分两套模板,标准任务快,核心任务严 |
| 字段数量 | 尽可能多填,信息越全越好 | 只留一个交付物链接 | 必填不超过 4 个,其余放模板默认值 |
| 发现遗漏后 | 一律重开原任务 | 一律新建任务 | 范围内重开,范围外新建 |
| 管控方式 | 全靠制度约束和人工检查 | 全靠系统自动,不放人工确认 | 系统拦形式,抽检管实质 |

九、常见问题
1. 客户一直不签验收,任务能不能先关?
可以关,但必须以"默认通过"或"有条件关闭"的形式关,并在系统里注明依据。前提是你的合同或交付说明里有默认时限条款,否则这个关闭在商务上是站不住的。绝对不可以做的是:在没有任何依据的情况下直接关掉,然后告诉自己"客户默认同意了"。
2. 有小问题没解决,能不能先关掉?
可以,但必须先把遗留项拆成带编号、带责任人的独立条目。只写在关闭备注里的一段文字不算登记,因为搜不到。拆成独立条目之后,主体任务关闭是合理的,甚至是我推荐的,它让交付节奏不被人为拖慢,同时问题依然可追溯。
3. 关闭后发现问题,应该重开还是新建?
看问题性质:属于原任务范围内的遗漏或错误,重开原任务;超出原范围的新需求或新问题,新建任务。判断口诀是"是不是当初就该做对的东西",是,就重开;不是,就新建。混用会让历史数据失去参考价值。
4. 一个人同时跟多个项目,关闭优先级怎么排?
按"完成时间倒序",先清最老的积压,而不是按项目优先级。原因是老任务滞留越久,你回忆当时的上下文就越困难,关闭所需的时间成本是递增的。按项目优先级排的结果是老项目永远排不上,积压会一直存在。
5. 关闭需要留哪些记录?留多久?
至少留四类:交付物位置、验收依据、遗留项清单、移交责任人。保留期限没有通用答案,取决于你的行业监管要求、合同约定和组织内部的档案管理制度,需要由合规或档案负责人确认。建议在系统里按组织要求配置保留策略,而不是让个人决定删不删。
6. 谁来确认关闭,实施自己关算不算自证?
自己发起可以,自己确认不行。哪怕只是走过场式的交叉确认,也比完全没有强,因为它在结构上产生了一个"第二双眼睛"。团队超过 50 人时,人工交叉确认会变成瓶颈,这时应该转向系统规则校验加抽样审计,把确认成本从人身上转到规则上。
7. 阶段关闭和项目关闭有什么区别?
阶段关闭是项目内部的一个里程碑,通常对应一个交付批次或一个上线节点;项目关闭是整体收尾,牵扯验收、结算、移交、复盘。阶段关闭可以多次发生,项目关闭通常只有一次。两者的共同点是都必须人工触发,不能自动流转,自动化只适合用在高频的任务级关闭上。
8. 关闭率低说明什么,该怎么排查?
先别急着归因到执行力。按顺序排查三件事:第一,看关闭字段是不是太多,超过四个必有绕过;第二,看有没有超时提醒,没有提醒的规则一定被遗忘;第三,看判定标准是不是模糊,如果一线根本不知道"什么算完成",关闭率低就是必然结果。这三条排查下来,八成的问题都能定位。
9. 批量关闭到底错在哪里?
错在时间数据失真,而不是错在"一次关了很多"。如果这些任务确实都是那几天完成的,批量操作没问题。问题是绝大多数批量关闭发生在月末或季末的集中清理,而此时记录的是操作时间,不是完成时间。解决办法是把关闭时间字段与实际完成时间字段分开,前者可以批量操作,后者必须如实填写。
10. 小团队是不是可以不做这么细?
可以简化,但不能不做。10 人以下的团队最少要做两件事:关闭时留一个交付物链接,每周固定时间集中清理一次。这两条加起来每周成本不到 1 人时,但能避免"半年后没人知道当时怎么部署的"这类事故。规模小的时候省下的时间,规模大了要花十倍补回来。
11. 关闭了之后再想改结论怎么办?
不要直接修改已关闭任务的结论字段,而是在原任务下追加一条补充记录,注明修改时间和原因。这样做的目的是保留原始判断的时间线,复盘时能看到"当时的判断是什么、后来为什么变了"。直接覆盖会让复盘失去最有价值的部分,错误判断的产生过程。
12. 项目要结项了,还有一堆任务没关,怎么办?
先跑一次全量盘点,把滞留任务分成三类:确实完成的、需要补验收的、实际上还没做的。第一类立即关闭;第二类走默认时限或补验收确认;第三类必须重新评估是否纳入结项范围。不要在盘点之前直接触发结项流程,否则遗留问题会被整体打包塞进下一个阶段,越滚越大。
十、一份可以直接用的关闭自查清单
最后一节是操作层面的收口。这份清单是我在几个团队反复修改后定下来的版本,可以直接贴进你的项目管理工具,做成任务关闭时的检查项。
1. 关闭前自查(5 项)
- 交付物有明确位置,且第三方可以在不问我任何问题的情况下独立验证。
- 验收方的表态有可追溯的记录(邮件、系统确认、会议纪要或默认时限依据)。
- 所有遗留项已拆分为带编号和独立责任人的条目,没有任何一项只存在于备注文字里。
- 接收责任人已知情,并且系统里的责任人字段已更新为他。
- 历史文档存放位置已确认,且路径符合团队统一的归档规则。
2. 关闭后自查(5 项)
- 关闭时间记录的是实际完成时间,不是本次操作时间。
- 相关方已收到通知,通知内容包含任务链接。
- 需要同步到周报或客户汇报的内容已经同步。
- 附件已归档到知识库,原始记录保留在系统内未被删除。
- 如果本次关闭带来了新的跟进任务,这些任务已经建立且有明确责任人。
3. 团队层面的月度检查项(3 项)
- 统计"完成超过 14 天未关闭"的任务数量,与上月对比。
- 随机抽取 10 个已关闭任务,验证必填字段内容的真实性,而不只是看是否填了。
- 检查是否存在同一时段的大规模批量关闭行为,如有则核对完成时间的真实性。
4. 下一步怎么开始
如果你只打算做一件事,我建议是这一件:把"交付物链接"和"验收确认人"设为关闭状态的必填字段,今天就配好。这两个字段拦住的是最常见、后果最严重的两类问题,配置成本不到半小时,不需要任何组织层面的推动。
如果你打算做三件事,再加两条:给"待关闭"状态配一个 5 个工作日的超时提醒;每周固定半小时做集中清理。这三件事跑满三个月,你会发现看板第一次变得可以信任。到那个时候,再考虑要不要引入交叉复核、月度抽检、分类型模板这些更重的机制。
最后回到开头那句话。关闭之所以值得认真对待,不是因为流程要好看,而是因为它是团队对自己交付质量做出的一次公开承诺。一个被随便关掉的任务,本质上是一句没有兑现的承诺;而一个关得清楚、留得完整的任务,是团队在给未来的自己省时间,
半年后接手的那个人,可能就是你自己。

常见问题解答(FAQ)
1. 客户一直不签验收单,任务能不能先关闭?
我在实施岗干了两年,最怕的就是活干完了、客户也口头说没问题,但验收单就是拖着不签。领导天天催我清看板,我又怕先关了后面出问题算我的。
可以关,但要换一种关法:把任务状态推到「待验收关闭」这类中间态,而不是直接进「已完成」。判断依据是交付物是否可验证,功能上线、数据迁移核对通过、培训已交付,这些客观事实由实施方自己就能举证。
真正缺的只是客户书面确认,所以做法是:关闭当日发一封验收确认邮件,正文列出交付清单和核对结果,明确写「如三个工作日内未收到异议,视为验收通过,任务将于X月X日关闭」,同时抄送双方项目负责人。这条默认时限规则必须提前写进合同或启动会纪要,不能临时口头约定。
如果合同里没有默认验收条款、客户内部审批链又特别长,那就别硬关,改成「部分关闭」:把已确认的子项结掉,验收依赖项单独挂一个任务,责任人写客户方对接人,截止日写下一次例会。这样看板是干净的,责任也是清晰的。
2. 小问题还没解决,这个任务能不能关?
我最烦的就是「带病关闭」这四个字。一个报表字段对不齐、一个提示语措辞要改,客户不急,我这边项目要收尾了,到底关还是不关?关了怕运维接手被骂,不关又永远清不完。
可以关,前提是遗留项必须显式登记,不能口头说一句「后面再弄」。判断标准是这件事是否影响已验收范围的核心业务流转:影响就留任务,不影响就转遗留项。具体做法是关闭任务时同步建一条遗留记录,至少写清四件事,现象描述、影响范围、责任归属(是实施、研发还是客户环境问题)、计划处理时点。
这条记录要进项目遗留清单,并在阶段关闭评审时过一遍。很多人踩的坑是把遗留项塞进聊天记录或者个人笔记里,那等于没登记。另一个误区是带病关闭后把原任务直接删掉,结果后面复盘查不到当时的判断依据。正确做法是原任务保留关闭结论,遗留项独立成单并双向关联。
如果遗留项数量在一个阶段内超过十来条且都无人认领,那说明不是个别问题,而是关闭标准本身太松,需要回头收紧判定关口。
3. 关闭之后又发现问题,是重新打开原任务还是新建一个?
我们团队为这事吵过好几次。有人觉得重开原任务历史清楚,有人觉得新建一条更干净、时间数据也准。我自己也拿不准,怕处理方式不一致,年底看数据的时候一团乱。
默认新建,只有一种情况回退重开。判断依据是这个问题的性质:如果属于原任务交付内容的错误或未达标(比如当时验收的功能实际有缺陷),那是原任务关闭判定失误,应该重开原任务,并在评论里写清关闭时漏判了什么,这样复盘时才看得到真实的返工成本。
如果属于新增需求、环境变化引发的适配、或者原范围外的新问题,那就新建任务,并在描述里关联原任务编号。这么分的核心原因是时间数据:重开会让原任务的关闭时间被覆盖,你后面想看「这个任务实际关了多久」就查不准了。
落地做法很简单,在工具里定一条团队规则写进操作规范,重开必须由原确认人操作并注明原因,其余情况一律新建关联。另外提醒一句,如果同一个任务反复重开超过两次,别只当成个案处理,那通常意味着关闭关口里的「交付物可验证」这一条没落实,需要回头改判定标准而不是继续救火。
4. 关闭任务到底要留哪些记录、留多久?
我以前关任务就是点一下按钮,什么都不写。直到有一次客户半年后翻旧账说某项交付没做过,我翻遍系统只看到状态是已完成,时间和内容全无痕迹,那次是真的被动。
最小留痕是四样,缺一样都算关得不清不楚:关闭结论(做了什么、结果如何)、验证证据(测试记录、截图、客户确认邮件或签收件)、遗留项清单(没有就显式写无)、以及接手人。这四样是给你自己和下一手用的,不是给审计看的,所以别写成套话,写具体动作和具体结论。
留存位置要统一,结论和遗留项放在任务系统里,证据文件放在项目共享目录并在任务里放链接,不要散在个人邮箱和聊天工具里,否则等于没留。
至于留多久,这个没有通用答案,取决于你所在组织的合规要求和合同里的数据条款,涉及客户数据、财务结算、行业监管的项目,通常要求比普通项目长得多,务必按你所在组织的规定执行,拿不准就去问法务或PMO,不要自己拍一个年限。
实际操作上,与其纠结年限,不如保证「离职可交接」:只要接手的人打开任务就能还原当时的判断和证据位置,这套留痕就是合格的。
核心关键词
文章包含AI辅助创作:关闭最佳实践:实施团队任务执行入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425736
读者评论
文章把关闭拆成项目、任务、技术进程三类很到位。我之前一直混着理解,导致团队既不敢结项,又对日常任务随意关闭。特别是‘运动员兼裁判员’那段,说中了我做实施时的真实心态。
收益滞后、成本即时这个分析很实用。我们团队关了半年没人查,后来看板彻底失真,排期全靠拍脑袋。文章里‘先暴露后改善’的返工曲线也真实,规范关闭初期确实会更累。
作为项目经理,我最认同‘沉默的处理规则’。客户口头说还行却不签字,任务就一直挂着。后来我们约定超期默认验收,虽然要提前和客户沟通好,但确实把卡了两三个月的任务清掉了。
内容有针对性,但要注意区分场景。研发测试团队和现场实施团队的关闭逻辑不太一样,文中方法更适合交付型团队。另外那几张图如果能给出采集口径,会更有说服力。
