2023 年我接手过一个 130 人的研发中心,进去第一周做资产盘点,发现有 17 个工作项挂在"进行中"状态超过 90 天,最近一次代码提交分别是 2022 年 8 月、2022 年 11 月和"查不到记录"。项目经理给我的解释高度一致:这个当时先放一放,等资源空出来再做。我把这 17 个任务逐个拉出来算了一遍:它们占用了 6 个常设环境的云资源、3 份还在续费的第三方 API 年费、以及 2 个岗位的 HC 编制,全年直接消耗约 118 万元,而其中 11 个任务连"什么条件下能重启"都没人说得出来。
这就是我今天要谈的场景。研发团队真正的执行力问题,往往不是"做不完",而是"停了但没人知道它停了"。暂停管理不是项目管理的边角料,它是研发执行体系里的刹车系统,没有刹车的车不是跑得快,是没法转弯。
一、核心结论:暂停管理是研发执行的刹车系统,不是失败登记处
1. 三条我反复验证过的结论
第一条,暂停必须是一个有状态、有责任人、有出口的管理动作,而不是一句口头共识。我见过太多团队把"暂停"处理成会议纪要里的一句话,三周后连当事人都记不清是暂停了还是取消了。
第二条,暂停的成本主要不在停的那一刻,而在停之后没人管的每一天。任务停工但资源不停工,这是最贵的形态。云环境在跑、第三方订阅在续、编制在占、干系人的预期还在,但产出为零。
第三条,暂停质量取决于恢复条件写得够不够具体。"等有资源再说"不是恢复条件,"Q3 拿到某银行订单且日均活跃超过 5000 时重启"才是。前者本质上是无限期搁置,后者才是受控暂停。
2. 一套完整的暂停管理,需要交付四样东西
- 暂停决策单:谁发起、谁批准、什么理由、影响范围多大、属于哪一级暂停。
- 冻结清单:代码分支、环境、数据、权限、密钥、供应商合同、客户承诺分别怎么处理。
- 恢复条件:可量化、可验证、带时间窗口的再启动触发条件。
- 复盘记录:这次暂停暴露了什么样的触发机制缺陷或资源规划缺陷。
这四样东西缺任何一个,暂停就会退化成"僵尸任务"。而僵尸任务最可怕的地方在于,它在看板上看起来是活着的。

二、真实场景:研发任务是怎么一步步变成僵尸任务的
1. 四类高频触发场景
第一类是战略调整。公司年度重点从 To C 转 To B,原先前台团队做的会员积分体系直接失去业务支撑,但团队没人敢提"这个不做了",因为那是去年 OKR 里的重点项目。
第二类是资源不足。三个项目抢同一批后端,抢到最后每个项目都只推进了 40%。这种局面下正确的动作是暂停其中一到两个、集中打透一个,但多数团队选择"都往前挪一点"。
第三类是技术风险暴露。架构评审发现某个自研组件在压测下无法满足 SLA,需要推倒重来。这时应该暂停上层业务开发,先解决底层依赖,但业务侧的压力会让团队选择"先带着风险上线"。
第四类是市场或合规变化。数据出境新规、行业牌照政策、大客户合同条款变更,都可能让一个做到一半的功能失去合法性基础。这类暂停通常最紧急,也最容易因为"再等等看"而拖成事故。
2. 一个我亲历的案例:6 个并行项目,3 个应该停但没人停
回到那个 130 人的研发中心。我拉了近 12 个月的人力投入分布,发现 6 个并行项目里,有 3 个的季度人力投入不足 1.5 人月,但都占用着独立的产品经理、独立的技术负责人和独立的测试环境。
更麻烦的是,这 3 个项目每周还在产出进度周报,写着"本周完成需求梳理,下周进入开发"。团队每天在做的事情是维护这个项目"看起来还在推进"的状态,而不是真的推进它。
我把这种现象叫"状态维护成本",团队为了维持任务没被砍掉的表象,消耗掉的实际工时。当时我粗略估算,这 3 个项目每周的状态维护成本约 22 人时,一年超过 1000 人时。
3. 僵尸任务的隐性成本结构
很多人以为暂停一个任务能省下的是开发者人力,其实人力只是其中一部分。真正难回收的是下面几项:
- 环境与基础设施:常设测试环境、预发环境、独立数据库实例、消息队列。
- 第三方服务订阅:短信、地图、AI 推理、日志、监控,按年付费且自动续约。
- 组织注意力:周会汇报、季度复盘、跨部门协调会上的固定议程。
- 人才机会成本:被绑定在低价值任务上的核心工程师,无法进入高价值项目。
- 干系人预期债务:业务方以为功能会上线,已经在做配套规划。

三、常见误区:为什么大多数团队的"暂停"最后都不了了之
1. 误区一:把暂停等同于失败,导致没人敢提
这是我见过最根深蒂固的问题。在很多团队文化里,主动提出暂停一个项目,等于承认自己当初的立项判断是错的。于是所有人的最优策略变成:不主动提,拖到它自然死亡。
但自然死亡的代价,比体面暂停高得多。自然死亡意味着资源没人回收、记录没人清理、复盘没人做,下一次还会掉进同一个坑。
2. 误区二:暂停是一个口头决定,没有书面记录
我在一次审计里问过 8 位项目经理同一个问题:"你们团队当前有哪些暂停中的任务?"8 个人给出了 8 个不同的答案,最多的说 11 个,最少的说 3 个。没有统一口径,意味着没有人真的掌握全局。
正确的做法是:暂停必须有编号、有决策人、有生效时间、有状态字段。它不是一段描述,它是一个可被检索、可被统计、可被提醒的对象。
3. 误区三:以为"暂停"就是"不做了"
暂停和终止是两个完全不同的动作,混在一起会让决策变得极其困难。因为一旦暂停被理解成终止,提出暂停的人要承担"砍项目"的政治压力,于是大家宁愿继续拖。
我主张在流程里把两者彻底分开:暂停是可恢复的中断,终止是资产处置的终点。暂停决策只需要回答"现在停下来是否比继续做更划算",而终止决策才需要回答"这个方向还要不要"。
4. 误区四:只停任务,不停资源
这是造成成本失控的直接原因。任务状态改成暂停了,但环境还在跑、订阅还在扣、人员在编制上还挂着,等于只做了表面动作。
我会要求所有暂停决策单里必须包含一节"资源处置",明确哪一项在什么时间由谁回收。缺少这一节的决策单,我倾向于不批准。
5. 误区五:没有恢复条件,也没有定期复审机制
暂停如果没有复审节奏,会永远停留在一个"待定"的状态。我在流程里设了两条硬性规则:暂停满 30 天自动提醒复审,暂停满 180 天必须做出恢复或终止的明确决策。
这两条规则的价值在于,它把"要不要处理"变成了一个必须回答的问题,而不是一个可以被无限推迟的问题。
6. 误区六:只记录结论,不记录假设
暂停时如果没有写下"当时为什么会暂停"和"当时判断恢复需要什么条件",半年后重启时团队会完全失去上下文。我见过一个项目暂停 7 个月后重启,新接手的人花了三周才搞清楚当初为什么停、依赖了哪些外部系统。
这不是态度问题,是记录设计问题。决策单必须记录假设,而不只是结论。

四、专业判断逻辑:该不该暂停、谁来定、按什么标准
1. 先把暂停分成四级,不同级别走不同流程
把所有暂停都用一套重流程处理,会导致轻量任务没人愿意走流程;都用轻流程处理,重大暂停又会失控。我的做法是分级:
| 级别 | 对象 | 决策人 | 审批时限 | 必须产出 |
|---|---|---|---|---|
| L1 任务级 | 单个需求或工作项 | 技术负责人 | 1 个工作日 | 状态变更 + 原因备注 |
| L2 迭代级 | 一个 Sprint 内的多条任务 | 产品负责人 + 技术负责人 | 3 个工作日 | 暂停决策单(简版) |
| L3 项目级 | 整个项目或产品模块 | 研发负责人 + 业务负责人 | 5 个工作日 | 暂停决策单 + 冻结清单 + 恢复条件 |
| L4 产品线级 | 多条业务线或重大战略方向 | CTO / 管理层评审会 | 10 个工作日 | 完整决策单 + 资源处置方案 + 干系人沟通计划 |
这套分级的核心价值是让"暂停"这个动作变得日常。L1、L2 级别每周都会发生,处理成本极低;真正需要慎重的是 L3 和 L4。

2. 六维评估模型:用什么来判断该不该暂停

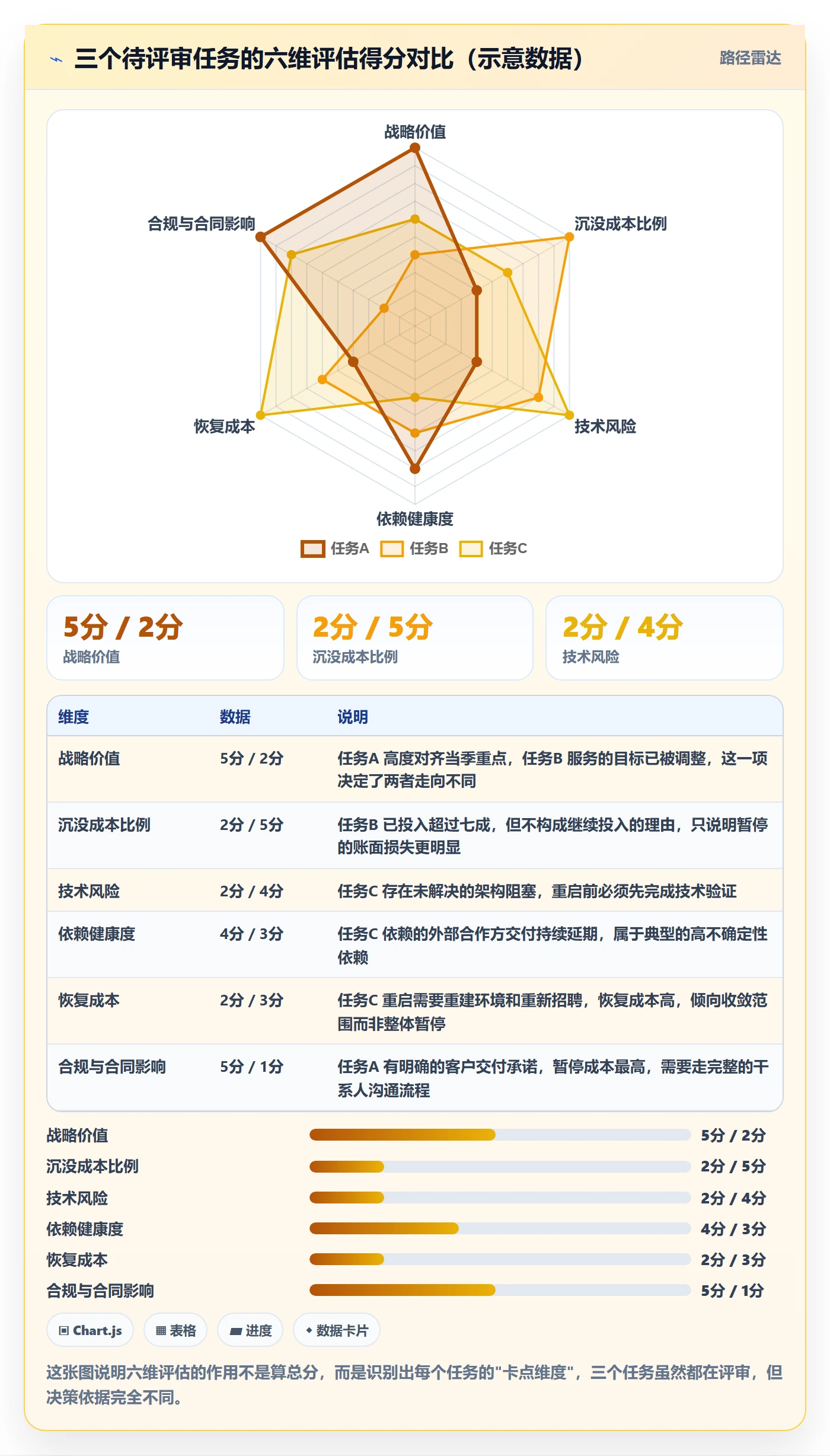

我在做 L3、L4 级暂停评审时,会要求发起人按六个维度打分(1-5 分),不是为了算出一个精确分数,而是为了逼出讨论。
- 战略价值:这个任务和当前季度最重要目标的关系强度。如果它服务的业务目标已经被调整掉,这一项直接低分。
- 沉没成本比例:已投入占原计划的比例。注意这一项高分不等于要继续做,只是说明暂停损失的绝对值大。
- 技术风险:当前是否存在未解决的阻塞性技术问题,以及解决它需要的额外投入。
- 依赖健康度:上游供给、外部合作方、第三方服务的稳定性。
- 恢复成本:如果今天暂停,三个月后重启需要付出多少重新对齐、重新搭建、重新招聘的成本。
- 合规与合同影响:是否存在对客户的交付承诺、合同条款约束、监管要求。
我个人的经验阈值:前两项合起来低于 5 分,且恢复成本不高于 3 分的任务,基本可以推进暂停。反之,恢复成本极高的任务需要更谨慎,因为暂停本身可能不是最优解,收敛范围才是。

3. RACI:谁发起、谁决策、谁执行、谁知会
暂停最容易出问题的地方是责任不清。我的经验是,在 L3 及以上级别必须明确四类角色:
- 发起者(R):通常是项目经理或技术负责人,负责准备评估材料和决策单。
- 决策者(A):只能有一个人。多人共同决策等于没人决策,这在暂停这件事上尤其致命。
- 执行者(C):负责具体冻结、回收、归档的工程和运维人员。
- 知会者(I):业务方、客服、销售、财务、法务等需要知道结果的人。
我的硬性要求是:决策者必须是一个人,不能是"评审委员会"。委员会可以参与讨论,但最终决策要落到具体的人头上,否则复盘时找不到责任人。
4. 决策输出物:一张决策单要包含的字段
下面是我用了三年、迭代过五版的一份结构。它不是模板的极限,但覆盖了所有关键点:
pause_id: PAUSE-2024-0031
title: 会员积分体系二期
level: L3
initiator: 张XX(技术负责人)
decision_maker: 李XX(研发负责人)
effective_date: 2024-06-15
review_deadline: 2024-12-15
reason_category: 战略调整
reason_detail: 公司年度重点转向 To B 行业解决方案,
会员积分体系服务的 To C 业务线暂停投入
scope:
work_items: 43
product_lines: 1
head_count_frozen: 3.5
frozen_assets:
type: 代码分支
action: 保留 release/member-v2 分支,停止合并主干
type: 测试环境
action: 7 天后释放,保留数据库快照
type: 第三方订阅
action: 8 月底前取消短信与地图服务续费
type: 客户承诺
action: 由销售在 6 月 20 日前完成客户沟通
recovery_conditions:
指标: To C 业务线重新获得预算
指标: 日均活跃用户回升至 5000 以上
时间窗口: 2024-Q4 至 2025-Q1
assumptions:
积分体系的核心数据模型在未来 12 个月内不会发生结构性变化
原团队至少保留 1 人熟悉该模块,便于重启
注意最后两节:恢复条件和假设。这两节是区分"受控暂停"和"无限搁置"的分水岭。没有它们,这张单子只是一份死亡证明。
五、落地案例:用 PingCode 把暂停流程真正跑起来
1. 为什么流程必须落到系统里
我的立场很明确:暂停管理如果只存在于文档和会议里,它一定会退化成一次性动作。原因是它需要三件人力很难持续做对的事,状态追踪、到期提醒、跨对象关联。
这三件事恰好是研发管理系统的强项。我在那家 130 人研发中心落地时,选的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这个规模区间正好是暂停管理最需要系统化的地方,因为人少的时候用表格还能管住,人一多就会出现"我知道的那个暂停和你知道的那个暂停不是同一个"。
2. 工作项状态与字段怎么设计
我们做的第一件事,是在原有状态流里插入独立的"已暂停"状态,而不是复用"已关闭"或"待办"。这一步很关键,因为复用别的状态会让暂停任务在统计上消失,而它应该是一个可以被单独查询的集合。
具体做法是在工作项类型上增加一组自定义字段:
- 暂停级别:单选,L1-L4。
- 暂停生效时间:日期字段。
- 复审截止日:日期字段,系统据此自动提醒。
- 恢复条件:多行文本,但要求在开头写清可验证的指标。
- 资源处置状态:单选,未处理 / 部分处理 / 已完成。
- 决策单链接:关联到知识库中的决策单文档。
这六个字段加起来,让"暂停"从一个模糊描述变成了可筛选、可排序、可统计的数据。
3. 冻结清单在系统里的落地方式
冻结清单最难的部分是它跨越了多个系统:代码在版本库、环境在云平台、订阅在采购系统、客户承诺在 CRM。我们不可能把所有东西都塞进一个工具,但可以做到"在同一个地方看到全貌"。
我的做法是在决策单里为每一项冻结动作建立一条子任务,指定负责人和截止日期。负责人可以是运维、采购、销售,他们不需要用研发工具,系统通过通知触达即可。
这样一来,资源处置状态字段就成了一个天然的进度指标,我能一眼看出哪些暂停任务的资源还没回收。在没有这套机制之前,这件事完全靠人问,问三次才有人答。
4. 数据观察:一年跑下来看到了什么
我记录了一整年的数据。需要说明的是,以下为特定组织的样本推演数据,不代表行业基准,但趋势值得参考。
| 指标 | 机制运行前 | 机制运行 12 个月后 | 变化 |
|---|---|---|---|
| 长期停滞工作项(>90 天) | 17 个 | 4 个 | -76% |
| 暂停任务平均停滞时长 | 无法统计 | 74 天 | 首次可量化 |
| 暂停任务恢复率 | 无法统计 | 38% | , |
| 暂停任务终止率 | 无法统计 | 47% | , |
| 资源处置完成率 | 约 30%(估算) | 91% | +61 个百分点 |
| 云环境月成本 | 9.6 万元 | 5.8 万元 | -40% |
最让我意外的不是成本下降,而是暂停任务终止率高达 47%。这说明相当一部分被"暂停"的任务,本质上早就该被终止,只是过去没有这个决策动作,它们就一直卡在中间状态。
另一个值得注意的数字是恢复率 38%。这个比例我认为是健康的,如果恢复率超过 70%,说明团队在暂停决策上过于保守,停得太随意;如果低于 15%,说明暂停实际上变成了变相砍项目,会打击团队提出暂停的意愿。

5. 关于工具选型的几点真实体会
第一,暂停管理依赖的是字段、状态流和到期提醒,不依赖复杂功能。所以选型时不必追求功能最全,而要确认这三项是否足够灵活。
第二,那家研发中心原本用的是 Jira。迁移时我最担心的是历史工作项的状态映射,尤其是自定义状态和历史字段。实际迁移过程中,历史项目的状态和字段映射是我们花时间最多的部分,也是最能体现一个平台迁移能力的地方。PingCode 支持 Jira 平滑迁移,对中大型企业来说,这在国产替代场景下是一个值得认真评估的选项,因为研发团队最怕的迁移成本不是工具本身,而是历史数据资产丢失。
第三,如果涉及金融、政务、军工等对数据位置敏感的场景,私有化部署几乎是硬要求。PingCode 支持私有化部署,这点在我们评估时是加分项。因为暂停决策单里往往包含客户名称、合同条款、合规判断这类敏感信息,放在公有云上需要额外的合规评估。
第四,不要把暂停管理寄托在工具上。工具解决的是"记不住"和"看不见",解决不了"不敢提"。后者需要的是管理层的明确表态:提出暂停不会被追责,隐瞒进度才会。
六、执行细节:通知、冻结、交接、资源释放的具体做法
1. 通知谁、怎么通知、通知什么
暂停通知最容易犯的错误是"一次性群发"。我在实践中把它拆成三层,因为不同角色的关注点完全不同:
- 决策层通知:给管理层和相关业务负责人,只讲结论、原因、影响范围和恢复条件,一页以内。
- 执行层通知:给研发、测试、运维,讲清冻结清单、时间节点和各自负责的动作。
- 外部通知:给客户、合作方、供应商,只讲和他们相关的部分,且必须由业务方口径统一发出。
三层通知的发送顺序不能颠倒。我见过先通知客户、后通知团队的情况,结果团队在客户已经知道项目暂停的情况下,还在按原计划排期,场面非常被动。
2. 研发资产冻结清单:一份可直接对照的检查表
这是我用了最久的一份清单,按资产类型分类。每次 L3 以上暂停,我都会拿出来逐项确认。
| 资产类型 | 冻结动作 | 常见疏漏 |
|---|---|---|
| 代码分支 | 打 tag、写 README 说明暂停原因、禁止合并主干 | 分支被后续重构连带修改,导致上下文丢失 |
| 构建流水线 | 暂停自动构建,保留配置快照 | 流水线继续运行,持续消耗 CI 额度 |
| 测试环境 | 释放实例,保留数据库快照与部署脚本 | 环境被其他项目占用,重启时无法还原 |
| 配置与密钥 | 密钥轮换或吊销,配置归档加密 | 长期有效的密钥成为安全风险 |
| 数据与埋点 | 停止数据采集,归档已有数据 | 埋点继续上报,产生大量无效存储成本 |
| 第三方订阅 | 取消自动续费或降级套餐 | 按年自动续费,无人关注 |
| 域名与证书 | 保留但标记为暂停,设置到期提醒 | 证书到期导致重启时需要重新备案 |
| 文档与设计稿 | 归档到指定目录,补充暂停说明 | 散落在个人空间,人员离职后丢失 |
| 供应商与合同 | 确认最低消费条款与解约成本 | 忽略最低消费,停用仍需付费 |
| 客户承诺 | 业务方书面确认沟通口径与时间 | 口头沟通无记录,后续出现争议 |
这份清单里,我认为最容易出事的是三项:密钥、第三方订阅、客户承诺。前两项是钱和安全,第三项是关系和信任。

3. 任务交接与知识归档
交接的关键不是"把东西交给谁",而是"交接到什么程度才算合格"。我定的标准是三条:
- 陌生人可读:一个没参与过该项目的工程师,看完归档材料后能说清这个任务要解决什么问题、做到哪一步、卡在哪里。
- 可定位:所有相关材料的位置都有明确索引,不需要靠问人。
- 可验证:能通过某种方式确认归档的材料是当时最新的,而不是三周前的版本。
为了满足第二条,我在每个暂停任务的归档目录里放一个索引文件,列出代码分支名、文档链接、环境快照位置、关键联系人、历史决策记录。这个文件本身很短,但价值极高。
4. 资源释放:从"知会"到"确认"
资源释放最大的陷阱是"我以为对方会处理"。采购以为研发会通知,研发以为采购会看到,结果是订阅一直续着。
我的解决方案是把每一项资源释放动作变成一个带负责人和截止日期的子任务,并且要求完成后上传凭证,订阅取消的截图、环境释放的工单号、密钥吊销的记录。没有凭证不算完成。
这个要求一开始被抱怨太重,但半年后没人再抱怨,因为它把"感觉处理完了"变成了"确实处理完了"。
七、不同情况下的行动建议
1. 小团队(30 人以下):不要做流程,做约定
30 人以下的团队,走完整的四级分级流程是浪费。我的建议是只做两件事:一个共享的暂停列表,和一个每月一次的复审会。
暂停列表用最简单的表格即可,字段只需要任务名、暂停日期、原因、负责人、恢复条件。复审会每次 30 分钟,逐个过一遍,当场决定继续暂停还是终止。
这个规模下最重要的不是流程完备,而是建立"暂停是可以被正常提出和讨论的"这个习惯。
2. 中型团队(30-100 人):引入分级和决策单
这个规模开始出现跨团队依赖,口头约定会失效。建议引入 L1-L3 分级,L1 走轻量状态变更,L2、L3 必须提交决策单。
同时必须把暂停状态落到研发管理系统中。这个阶段用表格还能勉强维持,但已经开始出现信息不同步的问题,再往后就会失控。
3. 中大型团队(100 人以上):四级分级 + 系统化 + 定期审计
这是 PingCode 这类平台的主要服务区间,也是暂停管理最容易失控的规模。我的建议是四件事同时做:
- 全套四级分级流程,L4 走管理层评审会。
- 暂停状态、字段、冻结子任务全部落到系统里。
- 每季度一次暂停资产审计,重点看资源处置完成率和长期停滞任务。
- 把暂停复盘纳入季度研发复盘的标准议程。
100 人以上组织还有一个特殊问题:同一个上游依赖可能同时卡住多个项目。这时需要的是依赖视角的聚合分析,而不是逐个任务看。我会每季度拉一次"被暂停任务阻塞的下游任务"清单,识别那些真正的瓶颈点。
4. 临时性中断 vs 战略性暂停:处理方式完全不同
临时性中断(比如等一次外部数据对接、等一个合规审批)通常不需要冻结资源,只需要标记阻塞状态和预计解除时间。这类情况用日常的阻塞管理即可,不要走暂停流程,否则会淹没真正的暂停信号。
战略性暂停才需要完整流程,因为它的周期长、影响面大、恢复成本高。判断标准很简单:预计中断超过 30 天,或者需要释放人力和预算,就走暂停流程。

八、不同情况下的取舍
1. 暂停 vs 硬扛:什么时候应该继续做
我必须说明一点:暂停不是默认正确的选择。有些情况下硬扛更合理,判断依据是恢复成本。
如果一个任务的恢复成本极高,比如依赖稀缺人才、依赖难以重新获取的客户窗口、依赖正在关闭的政策通道,那暂停可能意味着永久失去。这时更合适的动作是收敛范围:把原计划砍到 30%,保留核心人员和最小可交付,而不是整体停下来。
我的经验法则是:恢复成本高于剩余工作量的一半时,优先考虑收敛而不是暂停。
2. 暂停 vs 终止:什么时候应该直接砍掉
如果一个任务的恢复条件在可预见的未来无法满足,或者它服务的业务目标已经不存在,那就不该走暂停流程,应该直接进入终止流程。
区别在于:暂停需要保留资产、写恢复条件、安排复审;终止需要处置资产、通知干系人、做关闭复盘。把该终止的任务做成暂停,是造成僵尸任务最主要的来源。
3. 全量冻结 vs 最小冻结集
全量冻结是最省心的做法,但成本也最高,因为它会释放所有资源,包括那些恢复时重建代价很大的部分。最小冻结集则只冻结必要部分,保留能低成本维持的部分。
我的取舍标准是:月维持成本低于恢复成本的 10% 的资产,可以考虑保留。比如一个测试环境月成本 2000 元,重新搭建需要 3 人日(按 1 人日 1500 元算约 4500 元),保留 2 个月以内是划算的,超过就应释放。
4. 轻量记录 vs 重流程
记录粒度太细会被抱怨,太粗会失去追溯价值。我采用的是按级别分档:L1、L2 只记录五个字段(原因、日期、负责人、恢复条件、级别),L3、L4 走完整决策单。
关键判断是:这份记录在半年后还能不能支撑一次重启决策。如果不能,就说明记录粒度不够;如果为了写记录花的时间超过决策本身,就说明太重了。

九、恢复与终止:让暂停有出口
1. 恢复条件与再启动检查表
恢复不是简单把状态改回进行中。我要求在恢复前完成一份检查表:
- 恢复条件是否真的满足:不是"差不多",而是逐条对照决策单里的指标确认。
- 原假设是否仍然成立:暂停时写下的假设有没有发生变化,比如数据模型是否已经被其他项目重构过。
- 依赖是否仍然可用:第三方服务是否还在、合作方是否还有意愿、客户是否还有需求。
- 人员是否到位:原团队是否还在、是否需要重新熟悉上下文、需要多长预热期。
- 需求是否仍然有效:这是最容易被跳过的一条。半年后的业务需求可能已经变了,直接重启等于做一件没人要的事。
我见过最典型的失败是:暂停 8 个月后重启,做完了才发现业务方早就用另一种方案解决了这个问题。这 8 个月里业务没停,只是研发不知道。所以需求有效性验证必须放在第一条。
2. 终止条件与资产处置
终止的触发条件通常有两类:一是恢复条件在复审截止日仍未满足,二是业务目标已被正式取消。
终止时要做的事比暂停更彻底,核心是三点:资产清点并决定保留或销毁、干系人正式通知并关闭预期、做一次关闭复盘记录经验。
关闭复盘的价值经常被低估。一个被终止的项目留下的最有价值的东西,不是代码,是"当初为什么立项、后来为什么失败"这段判断链。不记录,下次还会重复。
3. 防僵尸任务的三道闸门
我在流程里设了三道闸门,任何一道生效都能阻止任务变成僵尸:
- 30 天复审提醒:系统自动提醒责任人,确认是否仍维持暂停状态。
- 90 天强制更新:必须更新恢复条件或说明情况,否则升级到上一级管理者。
- 180 天强制决策:必须做出恢复或终止的明确决策,不允许继续挂起。
这三道闸门的关键在于它们是系统自动触发的,不依赖任何人的记忆和责任心。制度设计的最高境界,是让正确的事不需要靠意志力完成。

十、90 天落地路线与自检清单
1. 第一个 30 天:盘点现状,建立基线
不要一上来就写制度。先把团队当前所有"进行中但停滞超过 60 天"的任务拉出来,统计数量、占用的资源和涉及的干系人。
这一步的价值是建立基线,让你的后续改进有对比依据。我在那家研发中心就是这么开始的,17 这个数字摆在管理层面前时,推进力度立刻不一样了。
2. 第二个 30 天:定义分级,试运行一个项目
确定 L1-L4 的分级标准和各级审批人,然后只选一个 L3 项目试运行,不要全面铺开。试运行的目标不是覆盖率,是跑通一次完整流程:决策、冻结、交接、复审、恢复或终止。
第一个案例一定会出问题,这是好事,因为在小范围内暴露问题比全面推开后再返工成本低得多。
3. 第三个 30 天:系统化字段,建立提醒机制
把暂停状态、级别、恢复条件、复审截止日等字段配置到研发管理系统中,开启自动提醒。同时建立季度审计的固定安排。
这一步之后,暂停管理才算从"一件事"变成"一套机制"。
4. 自检清单:十个问题判断你的团队是否具备暂停管理能力
- 团队能不能在五分钟内说清当前有多少个暂停中的任务?
- 每个暂停任务有没有明确的决策人和决策日期?
- 暂停决策单里有没有写恢复条件,而且是可验证的?
- 暂停任务有没有对应的冻结清单和负责人?
- 第三方订阅和环境资源有没有随任务暂停一起处理?
- 有没有 30 天 / 90 天 / 180 天的自动复审机制?
- 过去一年有多少暂停任务最终被终止,而不是无限挂起?
- 暂停任务重启前,有没有做需求有效性的重新验证?
- 暂停和终止在你的流程里是不是两个独立动作?
- 提出暂停的人,会不会因此在绩效上受到负面影响?
这十个问题里,我认为第一和第十个最关键。第一个衡量的是可见性,第十个衡量的是文化。可见性可以用工具补,文化只能靠管理层的实际行动改。
回到最开始那个案例。一年之后,那 17 个长期停滞任务里有 9 个被正式终止、5 个恢复、3 个进入正常的复审节奏。云成本降了 40%,但我觉得最有价值的产出是另一样东西:团队开始愿意在季度中期主动说"这个项目我认为应该暂停"。这句话能说出口,比任何流程文档都重要。
如果你打算开始做这件事,我的建议是从最小的一步起:这周就把团队里所有"进行中但超过 60 天没动静"的任务列成一张表,加上暂停日期、负责人和恢复条件三列,下周开一次 60 分钟的复审会。
不需要制度、不需要工具、不需要审批。先跑一次,你会立刻知道自己的团队在暂停管理上缺的是什么。
常见问题解答(FAQ)
1. 研发任务到底什么情况下才该暂停,而不是继续硬扛?
我是一名技术负责人,团队手上同时压着三条产品线,最近有个项目连续两次延期,业务方还在催,我拿不准是该加人硬推还是先按下暂停键。以前也见过不少项目被暂停,结果一半以上再也没恢复,所以我对“暂停”这个动作一直很犹豫,怕一停就被贴上失败的标签。
先别判断“停不停”,先跑一遍六维评估:战略价值、剩余成本、技术风险、上下游依赖、恢复成本、合规影响。六项里如果出现“战略价值下降且短期不可逆”“关键依赖方已撤出”“继续投入的边际收益低于恢复成本”这三类信号中的任意两类,就应该进入暂停决策流程,而不是继续加人。
反过来,如果只是排期紧、人手缺,但战略价值和恢复条件都还在,优先做的是缩范围、砍非核心功能,而不是暂停。关键在于把暂停定义为受控动作而不是失败信号:暂停决定必须写清触发原因、冻结范围、恢复条件和最迟复盘日期,没有恢复条件的项目不允许进入暂停状态,否则就会变成僵尸任务。
建议把评估结论落到一张暂停决策单上,保留决策人和日期,后续复盘才有依据。
2. 暂停一个研发项目时,代码、分支、环境、数据这些资产到底要怎么冻结和交接?
我们上个季度暂停了一个做了四个月的模块,当时只是口头通知大家先别做了,结果三个月后想重启,发现分支早被合并掉了,测试环境也被回收,原来的负责人已经转岗,光恢复上下文就花了两周。这次又遇到要暂停的情况,我想知道有没有一份可以直接照着走的冻结清单,而不是每次都靠人回忆。
冻结清单要按研发资产分七类逐项确认,缺一项都算交接没完成。代码层:保留独立分支并打 tag,写清最后一次可用提交的 commit 和构建方式,禁止后续合并污染主干。环境层:明确测试、预发环境是保留还是释放,保留的标注期限和责任人,释放的提前导出配置。
数据层:区分生产数据、测试数据、日志,涉及个人信息的一律按合规要求处理或删除,禁止直接整库留档。权限层:回收或降级账号、密钥、云资源访问权限,同时保留至少一名可恢复权限的接口人。依赖层:梳理未结清的接口对接、第三方服务和供应商合同。文档层:需求、设计、Issue、测试用例归档到统一位置,标注版本。
人员层:指定唯一交接人并写进系统,不留“大家都以为对方知道”的空白。每一类都要有对应的负责人和完成日期,交接完成后由项目负责人复查签字,这份清单本身就是后续恢复时的第一手材料。
3. 任务暂停之后,团队的人怎么安排?会不会一暂停就变成变相裁员或者人心涣散?
我上次经历过一次项目暂停,宣布当天团队群直接安静了,之后两周里陆续有人主动提离职,剩下的人也在观望。现在又要暂停一个方向,我最担心的不是项目本身,而是团队会不会散掉,以及我怎么跟组员解释这件事才不至于让人觉得这是裁员前兆。
先把沟通和资源安排分开处理。沟通上,暂停决定要在同一天由直接主管对全员讲清三件事:为什么暂停、团队接下来做什么、个人岗位和工作内容有没有变化。只讲第一件事、不讲后两件,是谣言的主要来源。绝对不要把暂停和绩效、裁员放在同一个通知里说。
资源上,优先把人力转派到已有明确排期的项目,并同步更新他们的任务看板和汇报关系,让人有实际事情做;确实暂时没有承接方向的,安排技术债清理、文档补齐、能力建设这类可交付的工作,并给出明确周期,而不是让人悬空待命。
判断标准很直接:如果暂停通知发出后一周内,团队没有拿到新的任务分配和负责人,那人心浮动就是管理动作缺位导致的,不是暂停本身的错。同时把人力变动方案同步给HR和财务,涉及劳动合同、工时、绩效口径的事项必须由专业人员确认,管理者不要自行承诺。
4. 暂停的项目怎么判断该恢复还是该终止?有没有可量化的判断口径?
我手上有一个暂停了快半年的项目,业务方最近又提起说想重启,但团队这边已经换了一批人,原来的技术方案也过时了。我很难判断这到底是真有价值要恢复,还是只是某个人一时兴起,也怕又投进去半年最后还是要停,所以想找一套能直接拿来对的口径。
用恢复成本和原始收益的比值来判断。恢复前先做一次再启动评审,量化三组数:一是恢复成本,包括重新熟悉上下文的人天、需要重做或返工的功能占比、环境与依赖重建成本;二是剩余收益,用当前市场和技术条件下的预期价值,而不是当初立项时的估计;三是机会成本,同样这批人做别的项目能拿到的收益。
经验口径是:如果恢复成本超过剩余收益的30%,或者核心技术方案已经需要推倒重来,优先考虑终止而不是恢复。另外设两条硬性判断线:一是恢复条件是否真的已经满足,当初写下的恢复条件如果没变化,就不该恢复;二是项目负责人和核心成员是否还在,关键人全部流失的项目恢复风险极高。
无论结论是恢复还是终止,都要走一次评审并留档,终止的项目要明确资产处置方式、合同和供应商的收尾责任,避免留下长期挂账的僵尸任务。
核心关键词
文章包含AI辅助创作:暂停管理指南:研发团队如何做好任务执行,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425489
读者评论
作为带过团队的PM,文中“暂停必须是有状态、有责任人、有出口的管理动作”这句戳中我了。我们之前就是口头说一句“先放放”,结果三个月后连是谁提的都查不到。不过分级流程虽好,落地时最怕决策单变成走形式,L1、L2还能坚持,L3以上往往还是老板一句话。关键还是得有人定期复审,不然再规范的模板也会烂尾。
从成本角度看,这篇最值钱的是把云环境和第三方订阅单独拎出来。大多数团队算暂停的账只算人力,但环境一开就没人管,API年费自动续,这才是真正每天都在流血的地方。我们去年清理闲置测试环境,一个月就省了两万多。建议把资源回收做成暂停流程的强制项,不填不让过。
一线研发的视角:状态维护成本这个词太真实了。明知道项目没价值,还要每周写周报、开对齐会,装作在推进,这种内耗比加班还累。但我也担心一点,如果暂停机制执行不好,容易变成变相砍项目的信号,大家更不敢提。所以文中强调暂停和终止分开是对的,得让团队相信暂停只是可恢复的中断,不是失败登记。
