追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

进度跟踪做不好的团队,问题往往不在工具,而在制度设计。我见过一家 200 人的研发企业,项目经理每天花 90 分钟手动汇总进度,周报延迟率超过 40%,但引入制度化的双层跟踪机制后,进度数据采集耗时降到每天 15 分钟,延期预警提前了 5.3 天。这个反差说明一个常被忽略的事实:进度跟踪效率的高低,首要决定因素是制度设计,而非工具功能强弱。

很多管理者把精力放在对比工具、采购平台、搭建看板上,却很少花时间回答一个根本问题,谁在什么时间、用什么口径、把什么信息、同步给谁。制度缺位时,再好的工具也只会变成又一个"填了没人看"的数据坟场。这篇文章从制度设计出发,给出可落地的进度跟踪模板和不同规模团队的取舍逻辑。

一、核心结论:进度跟踪效率的上限由制度决定,工具只是放大器

在我过去几年参与的几十个研发管理诊断项目中,进度跟踪效率的差异可以追溯到三个制度变量:跟踪粒度的分层设计、状态更新的触发条件、以及异常升级的路径清晰度。这三者决定了进度信息从产生到被决策者使用的时间差,也决定了跟踪行为本身的成本。

工具能做的,是把制度中定义好的数据流自动化、可视化、可追溯。但如果制度本身没有想清楚"跟踪是为了什么",工具只会把混乱放大成更显眼的混乱。我见过太多团队花两周搭建了漂亮的仪表盘,三个月后无人问津,根因就是制度没有配套。

一个反常识的判断是:跟踪频率越高,进度准确性反而可能越低。当团队被要求每天更新所有任务的进度百分比时,大量更新会变成"拍脑袋填数",数据噪声急剧上升。真正有效的制度,是让高频跟踪只发生在关键路径和风险任务上,其余任务用里程碑和交付物驱动。

制度设计的另一个核心是"跟踪成本"与"决策价值"的平衡。每一次进度上报都有成本,填写时间、同步会议时间、核对时间。如果一次上报带来的决策价值低于其成本,这个跟踪动作就应该被砍掉或降频。这个判断标准,比任何工具选型都重要。

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

二、背景与真实场景:进度跟踪失控的四种典型现场

1. 现场一:全员每日站会,进度照样延期

一家 80 人规模的软件团队,坚持每天 15 分钟站会,已经执行了两年。但我介入诊断时发现,过去半年仍有 63% 的迭代出现延期,其中 28% 延期超过 5 天。站会开了,信息也同步了,为什么还是延期?

深入观察后发现问题出在"跟踪的是任务状态,不是交付风险"。每天站会问的是"昨天做了什么、今天做什么、有没有阻塞",但没有人核对关键路径上的依赖是否按期解除。团队跟踪的是活动,不是结果。这种制度看似勤奋,实则把跟踪变成了仪式。

2. 现场二:周报写得漂亮,数据全是"大概齐"

另一家 300 人规模的制造企业,中层管理者每周五提交进度周报,格式统一、内容工整。但我抽查了 20 份周报,发现同一项目在不同部门的进度描述差异极大:研发说"完成 80%",测试说"等待联调",产品说"接近交付"。三个口径没有一个是可验证的。

问题不在于大家不认真,而在于制度没有定义"进度百分比"的计算口径。"完成 80%"到底是代码写完、自测通过、还是集成完成?没有统一口径,进度数据就失去了横向可比性,管理者拿到手里的其实是一堆无法聚合的主观感受。

3. 现场三:工具买了三套,数据对不上

我还见过一家中大型企业同时使用三个跟踪系统:研发用某个项目管理工具,测试用另一个平台,管理层看的是手工汇总的 Excel。三套系统各有各的状态定义,导致每周管理层例会上,同一项目的进度数字对不上,会议前两小时都在"对数"。

这种情况的根因不是工具多,而是没有指定"唯一事实源"。制度设计里缺少一条关键规则:进度数据的权威来源是哪个系统、以什么字段为准。缺少这条规则,工具越多,混乱越深。

4. 现场四:异常靠"有人喊",不喊就没人管

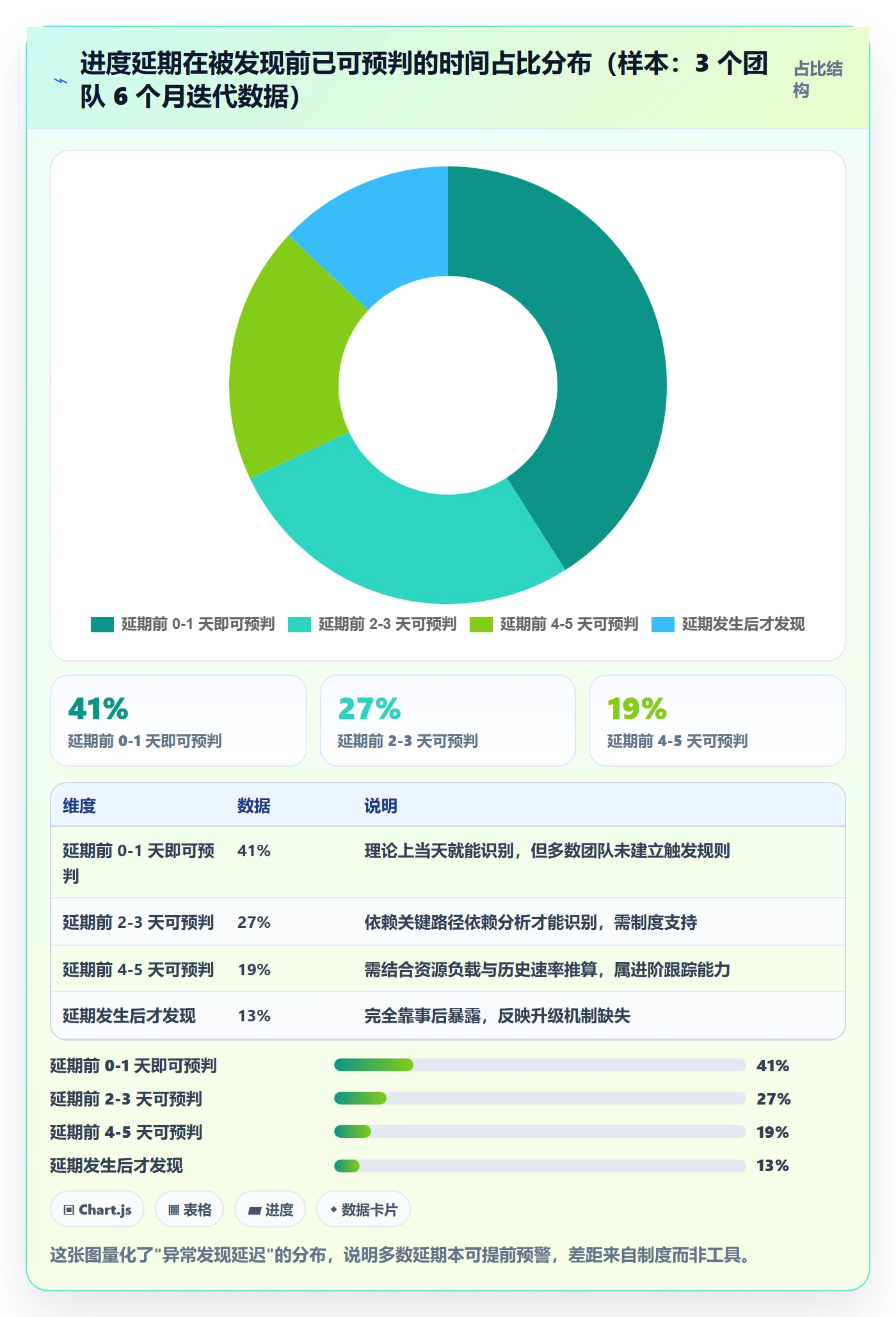

很多团队的进度异常发现机制是"等有人受不了了再说"。这意味着异常从发生到被看见的平均延迟,取决于最敏感的那个人的容忍阈值。我统计过一个 50 人团队的历史数据,任务延期被主动上报的平均延迟是 6.8 天,而实际上任务在计划日期当天就已经可判断会延期。

这 6.8 天的延迟不是能力问题,是制度问题,没有定义"什么条件下必须触发升级",也没有定义"升级后谁来响应、多久响应"。

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

三、常见误区拆解:为什么你的跟踪制度越做越重

1. 误区一:把"跟踪"等同于"汇报"

最常见的误区是把进度跟踪设计成自下而上的汇报动作。任务执行者被要求向管理者汇报进度,管理者再向上汇总。这种单向汇报结构的问题在于:跟踪的动力来自外部压力,而不是任务本身的风险信号。一旦压力减弱,汇报就流于形式。

更有效的制度设计是双向的:执行者上报的是"偏差和风险",管理者反馈的是"决策和资源"。跟踪不只是信息上传,更是决策下达。

2. 误区二:追求 100% 任务覆盖,忽略跟踪成本

很多管理者默认"所有任务都要跟踪",结果是系统里堆积了大量长期不更新的任务,反而淹没了真正需要关注的少数风险项。我建议的判断标准是:只对关键路径任务和已识别风险任务做高频跟踪,其余任务用里程碑检查点管理。

一个 100 人团队的实际数据是:全部任务中真正处于关键路径的通常不超过 20%,但这 20% 决定了 80% 的交付风险。把跟踪资源集中到这里,效率最高。

3. 误区三:状态字段越多越精确

我见过把任务状态设计成 12 个的团队:待评估、已评估、待开发、开发中、待自测、自测中、待联调、联调中、待测试、测试中、待验收、已上线。结果是执行者每次更新都要思考"我现在到底算哪个状态",更新耗时翻倍,数据质量却下降。

状态字段的设计原则应该是"可驱动决策的最小集合"。多数团队 4-6 个状态足够:未开始、进行中、阻塞、待验证、已完成。阻塞状态尤其关键,因为它直接触发异常升级路径。

4. 误区四:用跟踪频率代替跟踪质量

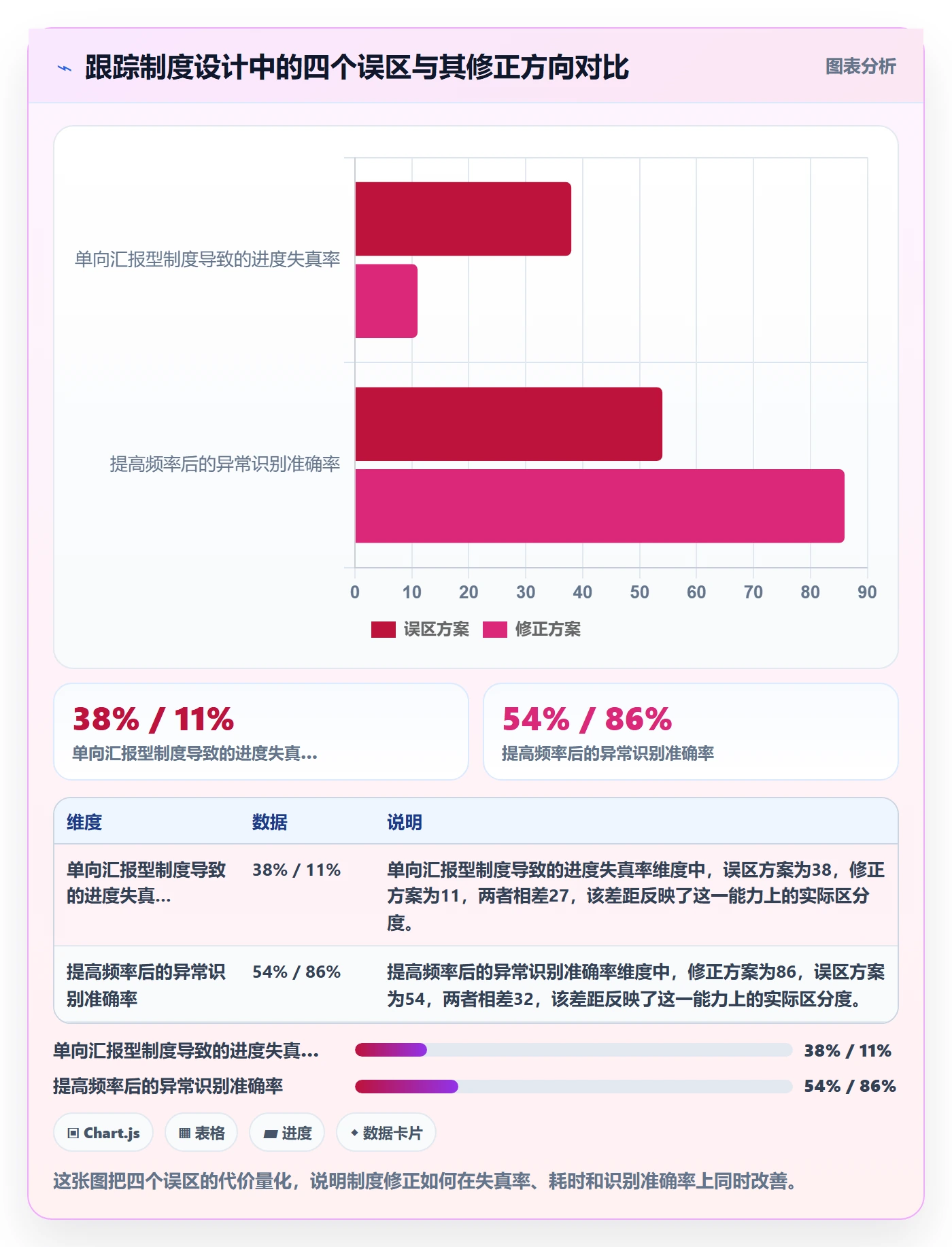

当进度不准时,很多管理者的第一反应是"提高跟踪频率",从每周改成每天,甚至每天两次。但如果口径问题没解决,频率越高,噪声越大,管理者的判断反而越差。

正确的顺序是先定义口径,再确定频率。口径清晰后,很多任务的跟踪频率反而可以降低,因为每个数据点都是可信的。

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

四、专业判断逻辑:把跟踪制度拆成五个可设计的模块

1. 模块一:跟踪对象分层

制度设计的第一步,是定义"跟踪什么"。我建议把所有工作项按两个维度分类:是否在关键路径、风险是否已识别。据此形成四象限,不同象限用不同的跟踪方式。

  • 关键路径 + 高风险:每日跟踪,专人负责,异常当日升级。
  • 关键路径 + 低风险:每两到三天跟踪,用交付物驱动。
  • 非关键路径 + 高风险:每周跟踪,纳入风险台账。
  • 非关键路径 + 低风险:里程碑检查点管理,不做日常跟踪。

这个分层的好处是,它把跟踪资源的分配从"平均主义"变成"风险导向",管理者可以把精力集中在真正影响交付的少数项上。

2. 模块二:状态口径标准化

每个状态字段必须有可验证的进入条件和退出条件。比如"进行中"的进入条件是"已分配负责人且已开始实际工作",退出条件是"产出物已提交待验证"。没有明确的进入退出条件,状态就是主观的。

我通常建议团队用一张"状态定义表"固化这些规则,新成员入职第一周就要过一遍。这张表是跟踪制度的地基,地基不稳,上层全是空中楼阁。

3. 模块三:更新触发机制

制度要明确回答:进度更新是"按时触发"还是"按事件触发"?两者各有适用场景。按时触发(如每周五更新)适合节奏稳定的常规任务;按事件触发(如交付物提交时更新)适合不确定性高的探索性任务。

我的经验是关键路径任务用事件触发 + 时间兜底,即状态变化时立即更新,同时设置最长静默期(如三天未更新自动提醒)。这样既保证及时性,又防止任务被遗忘。

4. 模块四:异常升级路径

升级路径要回答四个问题:什么条件下升级、升级给谁、对方多久响应、响应后做什么。我见过最清晰的制度是这样定义的:任务预计延期超过 2 天,自动升级到项目负责人;超过 5 天,升级到部门负责人;超过 10 天,进入管理层周会议程。

关键在于这些阈值是预先约定且自动触发的,不依赖任何人的主观判断。制度一旦把升级变成机制而非人情,异常处理的及时性会显著提升。

5. 模块五:跟踪结果的反馈闭环

跟踪制度必须包含反馈环节,否则会退化成"只填不用"的形式主义。反馈包括:管理者对上报风险给出明确响应、跟踪数据用于实际决策的证据、以及定期回顾跟踪制度本身的效率。

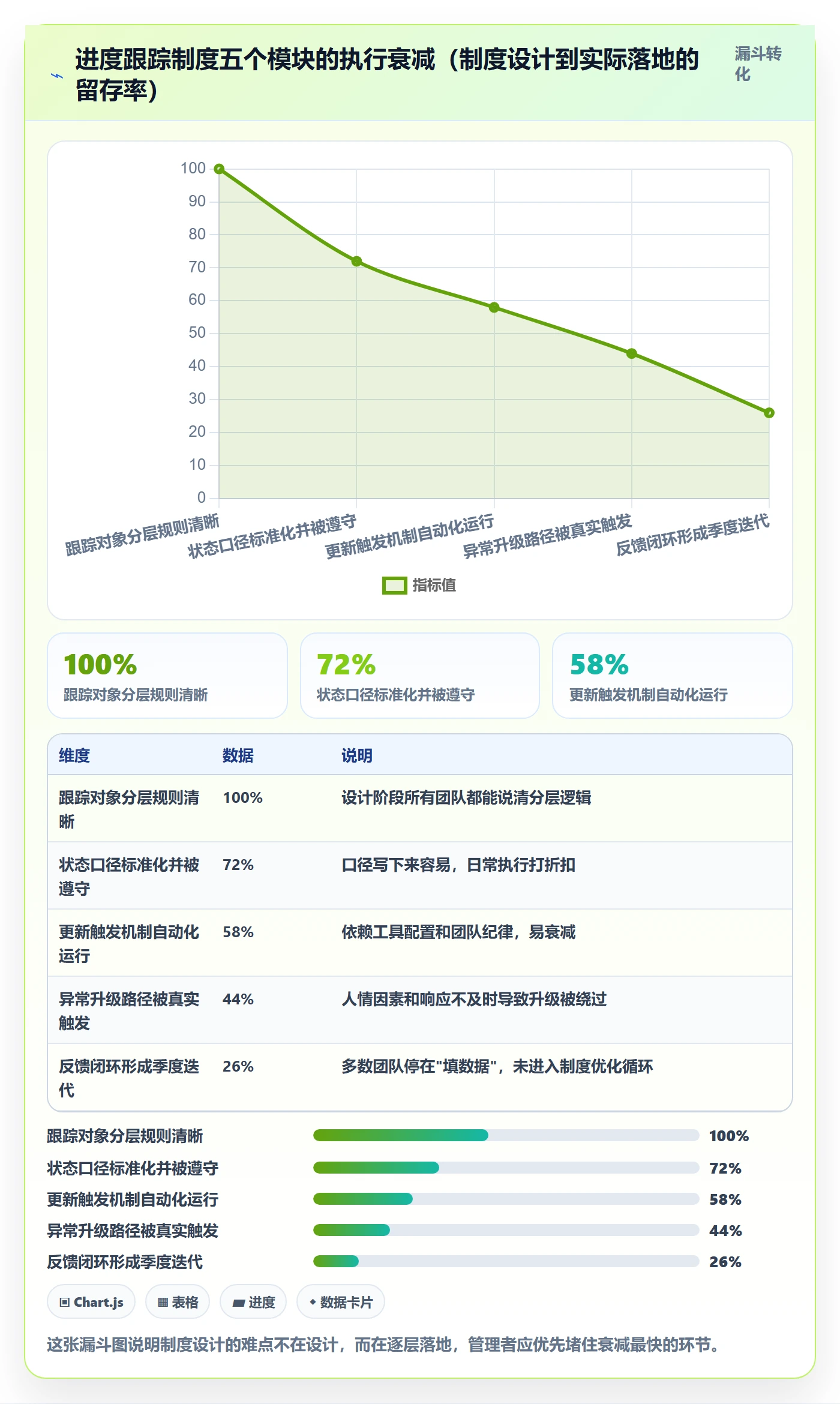

我建议每个季度做一次"跟踪制度复盘",统计跟踪耗时、异常发现延迟、误报率三个指标,据此调整分层规则和升级阈值。制度是活的,需要随团队规模和组织复杂度迭代。

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

五、案例与数据观察:制度化跟踪在中大型企业的落地

1. 案例背景:一家 180 人研发企业的跟踪困境

这家企业主营企业级软件,研发团队 180 人,分 6 个产品线。引入制度前,他们的进度跟踪主要靠周报加周会,项目经理平均每周花 11 小时在进度汇总上,管理层拿到进度信息的平均延迟是 4.2 天,迭代延期率 57%。

他们的核心痛点是:任务分散在多个工具里,状态定义不一致,异常靠人喊。管理层想看一个项目的真实进度,往往要打电话问三个人。

2. 制度设计的关键动作

我们做的第一件事不是换工具,而是先把五个模块的规则写清楚,尤其是状态口径和升级阈值。状态从原来的 9 个压缩到 5 个,升级阈值明确为"预计延期 2 天升级项目负责人、5 天升级部门负责人"。

工具层面,他们选择了 PingCode 作为统一的研发管理平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,并支持从 Jira 平滑迁移,是国产替代的常见选择。这一点对他们尤其重要,因为原有数据需要保留,且对数据主权有合规要求。

迁移过程中,他们把制度里的状态口径直接映射到 PingCode 的工作项状态配置上,把升级阈值配置成自动化规则。这样,制度不再依赖人的记忆,而是固化在系统里自动执行。

3. 落地后的数据变化

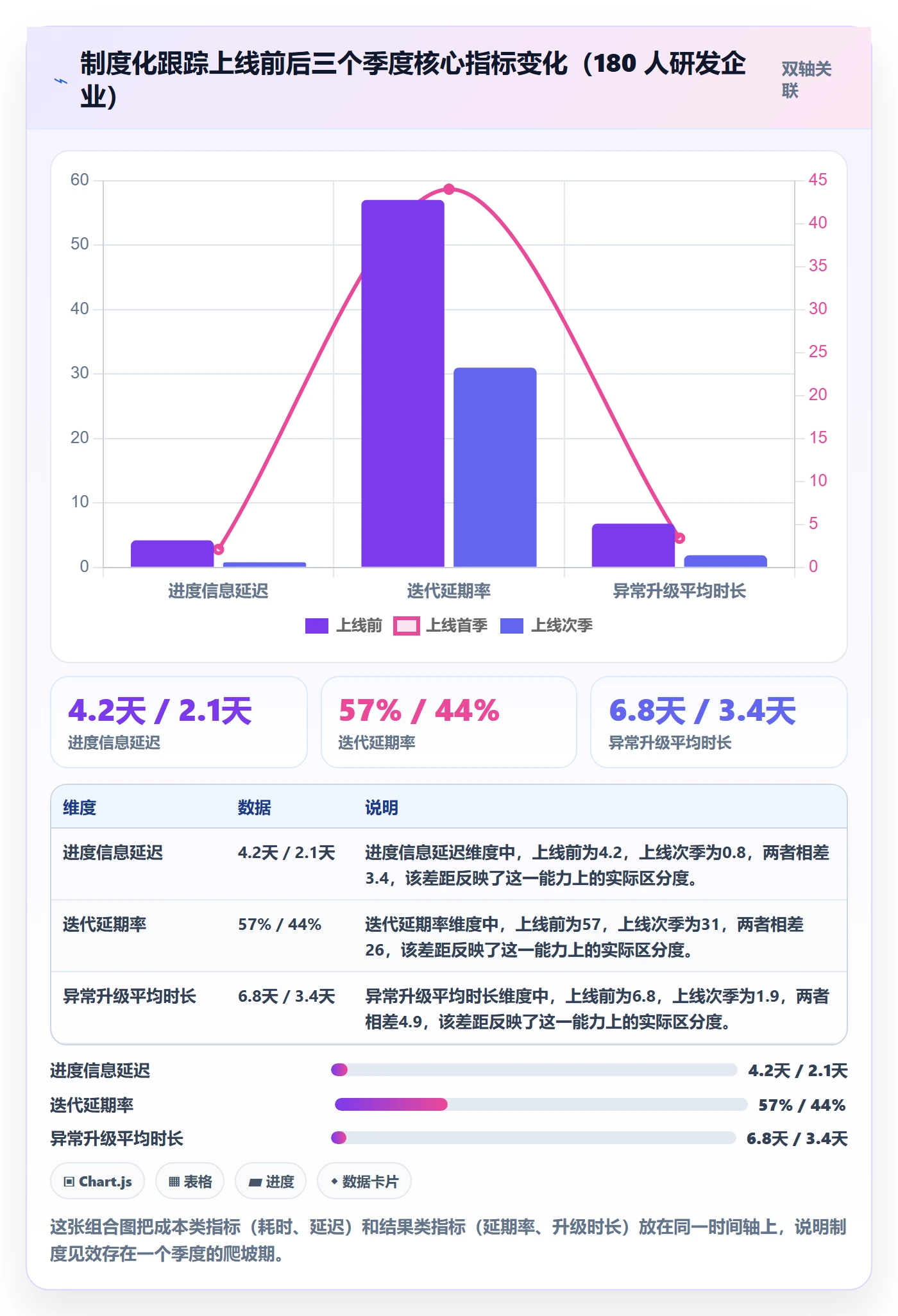

运行一个季度后,几个关键指标的变化很明显。项目经理的进度汇总耗时从每周 11 小时降到 4.5 小时;管理层拿到进度信息的延迟从 4.2 天降到 0.8 天;迭代延期率从 57% 降到 31%;异常从发生到升级的平均时长从 6.8 天降到 1.9 天。

需要说明的是,这些变化中制度设计的贡献大于工具。工具的作用是把已经想清楚的规则自动化,而不是替团队想清楚规则。如果先上工具再补制度,通常会出现"系统配置很漂亮、团队不用"的局面。

4. 一个关键细节:迁移不是复制数据,而是重构口径

他们迁移时没有做简单的数据搬运,而是借迁移的机会重新梳理了所有在途任务的状态口径。这一步额外花了一周时间,但正是这一周让后续的制度执行顺畅了很多。很多团队迁移失败,就是因为把旧口径的混乱原样搬到了新系统里。

在 PingCode 里,他们用自定义工作流把五个状态和对应的流转条件固化了,只有满足退出条件才能进入下一状态。这从机制上杜绝了"状态随便改"的问题,也让进度数据第一次具备了可比性。

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

六、模板:可直接复用的进度跟踪制度框架

1. 模块一:跟踪对象分层模板

下面是一个可直接套用的分层表,团队只需根据自身项目特点调整阈值即可。建议把这张表作为制度文档的第一页。

象限 判定条件 跟踪频率 责任人 异常升级阈值
关键路径 + 高风险 在关键路径且已识别风险 每日 任务负责人 预计延期 1 天
关键路径 + 低风险 在关键路径且无已知风险 每 2-3 天 任务负责人 预计延期 2 天
非关键路径 + 高风险 不在关键路径但有风险 每周 模块负责人 预计延期 3 天
非关键路径 + 低风险 不在关键路径且无风险 里程碑 模块负责人 里程碑前 3 天

2. 模块二:状态定义模板

状态定义表必须写明每个状态的进入条件和退出条件,下面是压缩到五状态的模板。

状态 进入条件 退出条件 是否计入进行中
未开始 已创建但未分配 已分配负责人 否
进行中 已分配且开始实际工作 产出物已提交 是
阻塞 存在未解决的依赖或问题 阻塞原因已清除 是
待验证 产出物已提交 验证通过或打回 否
已完成 验证通过 , 否

3. 模块三:升级路径模板

升级路径建议用"阈值 + 对象 + 响应时限"三要素表达,下面是一个示例。

  1. 预计延期 2 天以上:任务负责人升级至项目负责人,项目负责人 1 个工作日内响应。
  2. 预计延期 5 天以上:项目负责人升级至部门负责人,部门负责人 1 个工作日内协调资源。
  3. 预计延期 10 天以上:部门负责人升级至管理层周会,管理层当周给出决策。
  4. 阻塞状态持续 3 天未解除:自动升级至项目负责人,纳入风险台账。

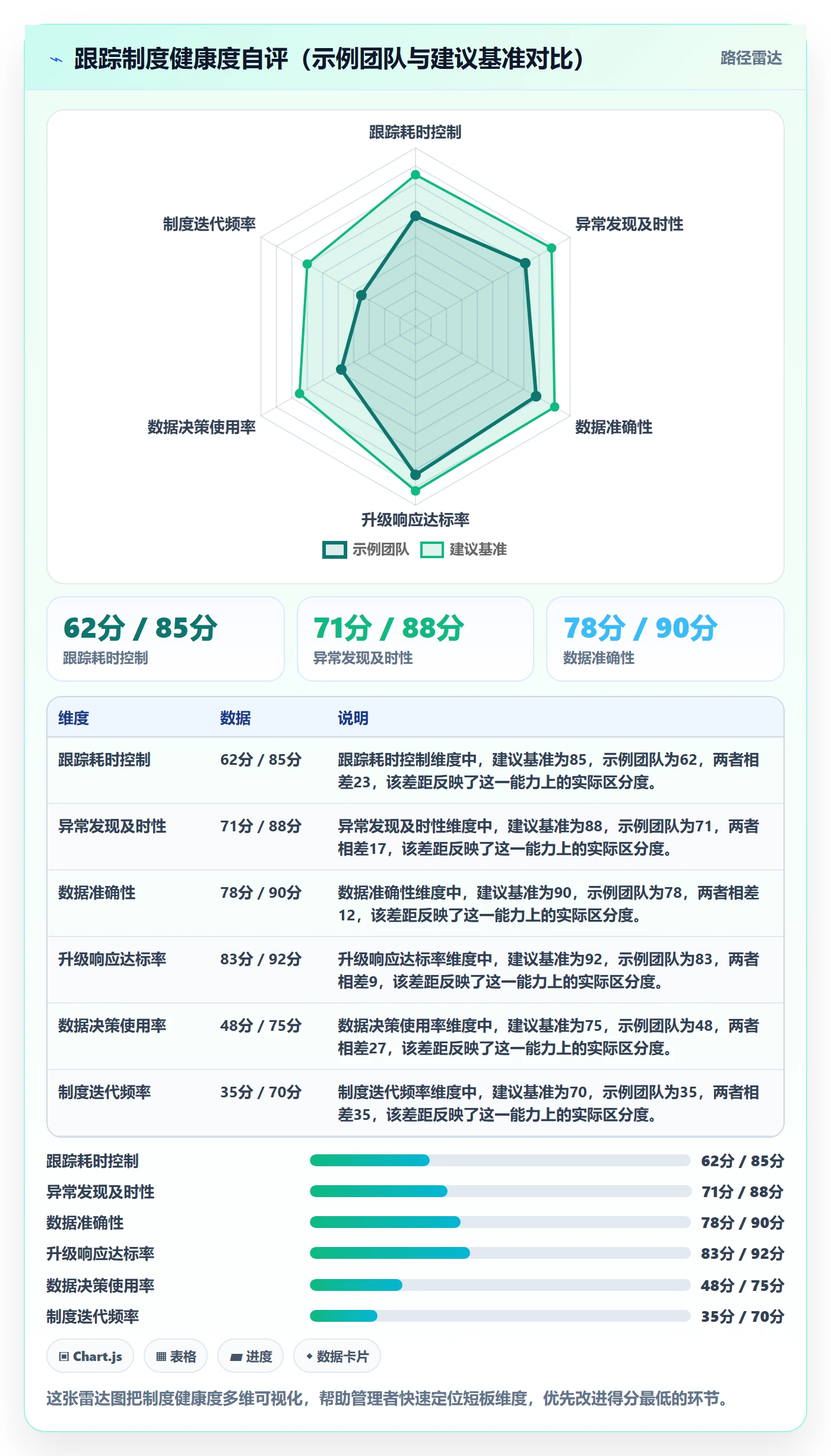

4. 模块四:跟踪制度复盘模板

每季度用下面这张表复盘制度效率,用数据决定要不要调整规则。

复盘指标 统计口径 健康区间(建议基准)
人均每周跟踪耗时 填写 + 同步 + 核对 ≤ 1.5 小时/人/周
异常发现延迟 可预判日到被升级日 ≤ 2 天
进度数据误报率 事后核对与上报不符的比例 ≤ 10%
升级响应达标率 按时限响应的升级占比 ≥ 90%
跟踪数据被用于决策的比例 周会引用系统数据的议题占比 ≥ 60%

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

七、不同情况下的行动建议

1. 情况一:团队规模 50 人以下,跟踪制度几乎空白

这个阶段不要追求完整制度,重点解决"异常能被看见"这一个问题。建议只做两件事:定义 4-5 个状态口径,设定一条升级阈值(如预计延期 3 天必须上报)。工具用最简单的看板即可,不必上复杂系统。

关键是让团队先养成"状态变化就更新、遇到风险就上报"的习惯。制度可以简单,但不能没有。等到规模扩大到 100 人以上,再补分层和复盘模块。

2. 情况二:团队规模 100-300 人,有多产品线

这个阶段必须做跟踪对象分层和口径标准化。建议把五个模块都建立起来,并选择一个统一平台承载数据。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,适合这个阶段的统一管理需求。

同时要指定"唯一事实源",明确进度数据的权威系统。多个系统并行是这个规模最容易犯的错,会导致管理层对数成本激增。

3. 情况三:团队规模 300 人以上,跨部门协作复杂

这个阶段制度要上升到组织级。除了五个模块,还需要跨部门的升级仲裁机制和统一的度量体系。建议设立进度管理专员角色,负责制度维护、数据质量抽查和季度复盘。

工具层面要重点考虑数据主权和合规,私有化部署往往成为硬性要求。同时要规划好与现有系统的集成,避免数据孤岛。

4. 情况四:正在从海外工具迁移到国产平台

迁移是重构制度的最佳时机。建议不要做数据搬运,而是借机重定义状态口径和升级规则,再映射到新平台。迁移前先完成制度设计,迁移中把规则配置成自动化,迁移后用一个季度做数据校准。

选择支持平滑迁移的平台能显著降低风险,减少在途任务的口径错乱。这一步做扎实,后续跟踪效率的提升会持续显现。

八、不同情况下的取舍

1. 取舍一:跟踪精度 vs 跟踪成本

精度越高,成本越高,这是一条基本曲线。我的建议是让精度刚好够支撑决策,而不是追求理论最精确。如果管理层只需要知道"这个迭代会不会延期",那么跟踪到任务级别的百分比就没有必要,跟踪关键路径的完成度即可。

判断标准很简单:如果某个精度提升不能改变任何一个实际决策,那这个精度就是浪费。定期问自己这个问题,能砍掉大量无效跟踪。

2. 取舍二:制度刚性 vs 团队灵活性

制度太刚,团队会把更新当成负担,数据质量下降;制度太松,进度又失去可比性。平衡点在于把刚性放在口径和升级规则上,把灵活放在跟踪频率和呈现方式上。

也就是说,状态定义和升级阈值必须统一,但不同团队可以用不同的跟踪频率和看板布局。这样既保证数据可聚合,又给团队留出适配空间。

3. 取舍三:自建工具 vs 采购平台

50 人以下团队用轻量工具或自建看板通常够用,投入低、灵活。但到了 100 人以上,自建工具的维护成本和集成成本会快速上升,此时采购成熟平台更划算。

对于中大型企业,选择支持私有化部署、具备迁移能力、能承载多产品线的平台,长期总拥有成本更低。关键是要让平台承载制度,而不是让制度迁就平台。

4. 取舍四:高频跟踪 vs 里程碑驱动

高频跟踪适合不确定性高、依赖多的任务,能提前暴露风险;里程碑驱动适合边界清晰、独立性强的工作,管理成本低。多数团队应该混合使用,而不是二选一。

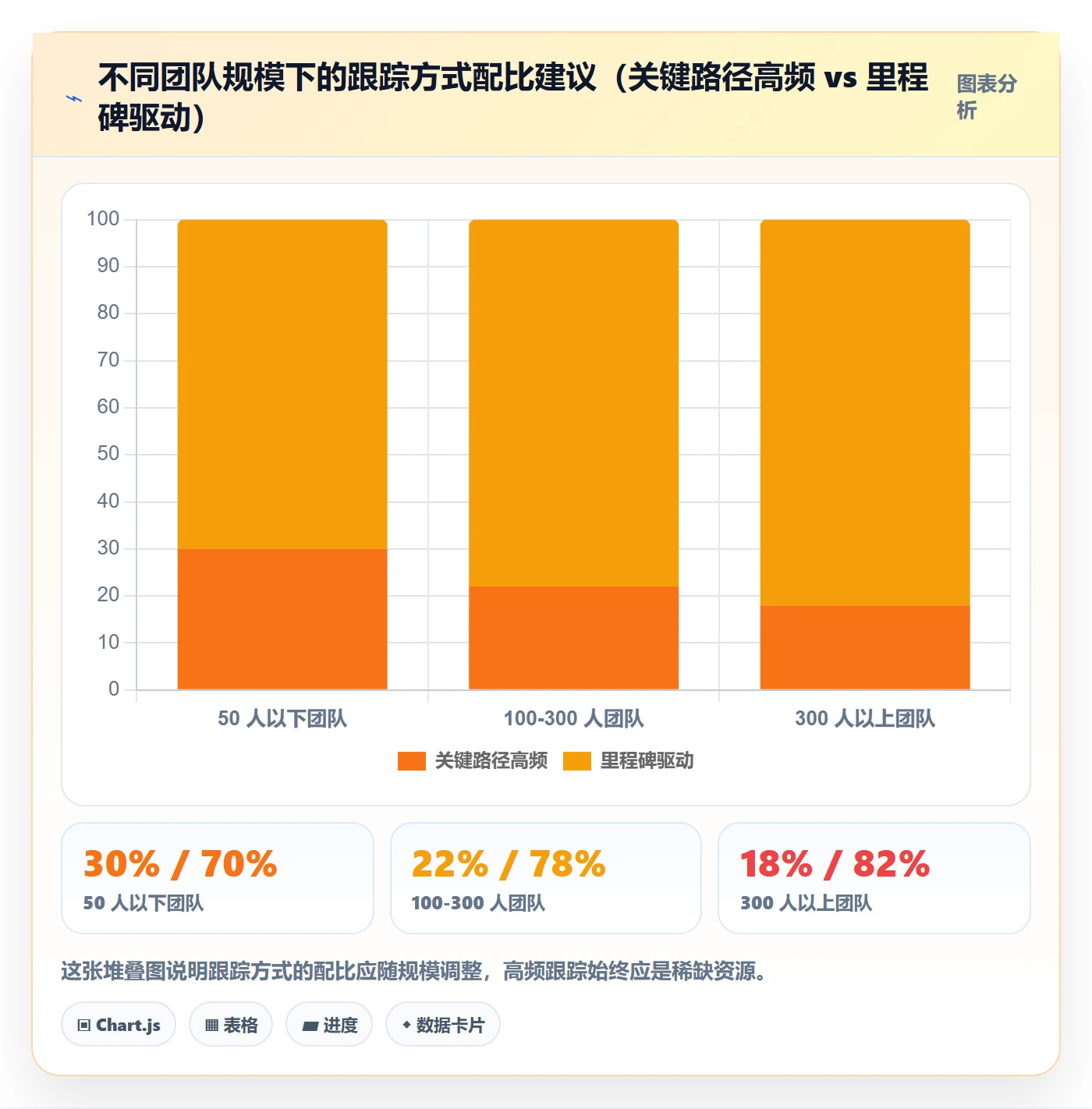

我的经验比例是:关键路径任务用高频跟踪,占比约 20%;其余任务用里程碑驱动,占比约 80%。这个比例不是固定的,但方向上应该让高频跟踪保持稀缺,以维持其严肃性。

追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板

九、让制度先于工具,让跟踪服务于决策

回到开头那个 200 人企业的案例,他们最终的成功不是因为换了多先进的工具,而是因为在换工具之前,先把五个模块的规则想清楚了。制度设计让跟踪从"体力活"变成了"决策支持",这才是效率提升的真正来源。

进度跟踪的本质不是收集数据,而是缩短"风险发生"到"决策响应"的时间差。所有制度设计、模板和工具选择,都应该围绕这个目标展开。凡是不能缩短这个时间差的跟踪动作,都是可以砍掉的。

下一步,我建议你做三件事:第一,用第五节的四象限表盘点你团队当前的跟踪对象,看看有多少是无效跟踪;第二,写出你团队的状态定义表和升级阈值,哪怕只有一页;第三,选一个平台把规则配置成自动化,让制度自己跑起来。

这三件事做完,通常一个季度内就能看到进度信息延迟和异常升级时长的明显改善。制度是慢功夫,但它是所有工具效率的上限。

常见问题解答(FAQ)

1. 企业管理者推行进度跟踪制度时,第一步应该做什么?

我之前带过一个小团队,每次想推周报和进度表,大家都觉得是额外负担,最后变成我催一次动一次。我就在想,是不是一开始就搞错了顺序?到底该先定工具还是先定规则?

先定口径,再定节奏,最后才选工具。具体做法是:第一步只做一件事,把「项目进度」拆成3到5个可观测状态,比如未开始、进行中、有风险、已完成、已取消,并给每个状态写一句判断标准,例如「有风险=关键路径任务延期超过2天或依赖方未确认」。这一步不涉及任何工具,用文档就能完成。

判断依据是:如果状态定义本身模糊,后面无论用多贵的某项目管理平台,填出来的数据都不可比。等口径稳定运行两周后,再加入固定节奏,比如每周一上午更新状态、每周五做15分钟风险过会,最后才把这些规则配置到工具里。顺序反了,制度就会变成填表运动。

2. 进度跟踪表里的数据总是滞后或失真,管理者怎么判断问题出在哪?

我们团队每周都填进度表,但我发现很多人是周五下午才临时补,写的都是「正常推进」。我拿到的信息跟实际脱节,又不知道是人的问题还是表的问题。有没有办法快速定位?

先用一个简单指标做诊断:随机抽10条更新记录,看「更新时间」和「任务实际动作时间」的间隔。如果超过48小时的占比高于30%,说明问题出在节奏设计,而不是员工态度。可执行的做法是把更新动作绑在已有节点上,比如代码提交、需求评审结束、客户确认邮件发出时,顺手改一次状态,而不是单独设一个填报动作。

判断依据是:跟踪成本越低,数据越真。如果某个字段连续三周没人填或全填一样,直接删掉,不要保留。数据失真通常不是执行力问题,而是制度要求了太多无法自然产生的信息。

3. 小团队没有专职项目经理,进度跟踪制度应该设计到多细?

我们一共12个人,没人专职管项目,我自己既要谈客户又要盯交付。看大公司的进度模板特别复杂,套过来根本跑不动。我到底该学多少、砍多少?

12人以内的小团队,进度跟踪只保留三个字段就够了:负责人、当前状态、下一个可交付物及日期。不要做工时统计、不要做百分比完成度,因为小团队里「完成80%」这种数据既不可靠也没有决策价值。判断依据是:管理者真正要回答的只有两个问题,谁卡住了、什么时候能交。

制度设计上,把周会压缩成每人90秒的「状态+阻塞+需要谁配合」,会议记录直接作为进度存档,不再单独维护报表。等团队超过20人或同时并行超过5个项目,再考虑引入某项目管理工具做自动汇总。小团队的核心不是跟踪得全,而是跟踪得动。

4. 怎么衡量进度跟踪制度本身有没有效果,而不是变成形式主义?

我们推了两个月周报和状态更新,表面都在执行,但我感觉对交付没什么帮助,甚至占用了不少时间。我想知道有没有办法用数据判断这套制度值不值得继续?

用两个对照指标来判断:第一,风险平均发现时间,即从风险实际发生到被记录的时间差,制度有效的话这个值应该逐月下降;第二,因信息不同步导致的返工或重复沟通次数,可以从会议纪要或聊天记录里粗略统计。具体做法是制度上线前先记录一个基线值,运行4到6周后对比。

如果风险发现时间没有下降,或者更新耗时持续超过每人每周15分钟,就要砍字段、降频率。判断依据是:好的跟踪制度应该让问题更早暴露,而不是让文档更厚。如果连续两个周期指标没改善,说明当前设计只是在收集信息,没有触发决策,需要把状态更新直接连到每周的资源调整动作上,否则就是形式主义。

核心关键词

读者评论

黄
黄沐阳

制度决定上限这个判断我认同,但文中说的‘只对关键路径和风险任务做高频跟踪’,实际落地时谁来判断哪些任务在关键路径上?小团队可能没这个人力做持续识别,最后又变成项目经理凭经验拍。这个前置动作本身就需要制度支撑。

王
王嘉宁

状态字段从12个砍到4-6个这个建议很实在。我们之前也是状态太多,开发每次更新都要想半天,后来合并成5个状态,更新率明显上来了。但‘阻塞’状态如果没有配套的响应机制,填了也是白填,大家填几次没人理就不填了。

唐
唐悦

那个漏斗图里‘反馈闭环形成季度迭代’只有26%留存,这个数字挺真实的。大部分团队制度做完就放那了,季度复盘根本没人提。我的疑问是,复盘这件事谁来推动?如果还是靠项目经理自觉,那跟之前的周报困境没本质区别。

文章包含AI辅助创作:追踪实操方法:企业管理者提升进度跟踪效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424262

赞 (0)
飞飞飞飞
更新记录落地方案:企业管理者开展进度跟踪的制度设计案例解析
上一篇 38分钟前
进度跟踪进展全流程:企业管理者效率提升与一文讲清
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
