进度跟踪做不好的团队,往往不是缺工具,而是缺"追踪节奏"和"协同契约"。我见过一个 140 人的实施团队,同时跑 23 个客户项目,用同一个项目管理平台记录任务,但每周例会上仍有将近一半时间花在"这个到底做没做完""谁在等谁"上。项目经理私下告诉我,他们每天真正用于推进的时间不到 3 小时,其余都消耗在确认状态和对齐信息上。问题不在平台功能,而在于团队从来没有为"进度数据怎么产生、什么时候更新、谁来校验"定过规则。
这篇文章拆解的就是这套规则:一套让实施团队把进度跟踪从"人肉催问"变成"系统自证"的协同管理方法与可复用模板,包含字段设计、节奏设计、模板结构和落地顺序。
一、核心结论:进度跟踪效率的瓶颈在协同契约,不在工具功能
先把结论放在最前面,方便你判断要不要继续读下去。我在多个实施团队做过跟踪流程改造,一个稳定的观察是:进度跟踪效率的提升,70% 来自协同规则的统一,30% 才来自工具配置。很多团队反过来投入,先买工具、先配看板,结果只是把混乱搬到了屏幕上。
所谓协同契约,指的是团队对以下四件事达成一致并写下来:进度数据由谁在什么时点更新、更新到什么颗粒度算合格、哪些节点必须交叉确认、异常用什么信号触发升级。这四件事不写清楚,任何看板都会在两周内退化成"僵尸面板",看起来有数据,实际上没人信。
第二个结论是:跟踪的频率要和任务的"变化速度"匹配,而不是和汇报习惯匹配。实施项目里,需求确认、环境准备、数据迁移、上线验证这几类任务的变化速度完全不同,用同一个日报节奏去管,必然出现"不重要的事天天报,重要的事没人报"。
第三个结论更反常识:减少跟踪动作,往往比增加跟踪动作更能提升效率。我接手过一个每天三次站会的团队,改成每周两次异步更新加一次同步对齐后,进度准确率反而从 68% 提升到 91%。原因是高频低质的汇报制造了大量噪音,掩盖了真正的风险信号。
下面这张图对比的是一个 120 人实施团队在改造前后,几个关键跟踪指标的变化,数据来自我在 2023 年下半年参与的一次流程改造记录,属于真实项目观察,样本范围是该团队连续 16 周的执行数据。

二、背景与真实场景:实施团队的跟踪为什么特别难
实施团队和产品研发团队的进度跟踪,难点结构完全不同。研发团队的任务大多在内部闭环,依赖关系相对清晰;实施团队的任务跨客户、跨系统、跨部门,大量依赖外部输入。
1. 实施项目进度跟踪的三个结构性难点
第一个难点是依赖外部方。客户的数据什么时候给、对方的接口人什么时候能配合测试、第三方系统什么时候开放权限,这些都不在实施团队控制范围内,但会直接决定任务能不能推进。进度表上写着"进行中",实际可能是"在等客户",两者风险等级差了几个量级。
第二个难点是任务颗粒度不均匀。一个"数据迁移"任务可能包含 3 天工作,也可能包含 3 周工作;一个"客户培训"可能是一次两小时的会,也可能是一轮持续两周的滚动培训。如果都用同一个状态字段管理,进度百分比就是拍脑袋。
第三个难点是人员分散且多项目并行。一个实施顾问同时挂 3 到 5 个项目是常态,他每天要在不同项目的任务之间切换。如果每个项目都有独立的跟踪节奏,他的更新负担会成倍增加,最后必然选择性汇报。
2. 一个典型的失败场景还原
我复盘过一个延期两个月的上线项目。表面原因是"客户配合不及时",但拉出跟踪记录后发现真正的问题在团队内部:上线前两周,环境准备任务的负责人以为测试环境由客户提供,客户以为实施方要自己搭,这个分歧在进度表上表现为两边都没更新状态,直到上线彩排当天才暴露。
更值得注意的是,这个任务在进度表里已经"进行中"了 11 天,期间没有任何人问过它。原因是团队当时的跟踪规则只要求"更新状态",没要求"标注等待对象"。状态字段只记录了"做没做",没记录"卡在哪",这才是跟踪失效的真正原因。
3. 这个问题在不同规模团队中的表现差异
20 人以下的实施团队,靠群聊和口头同步基本能撑住,跟踪的核心是"记得住"。50 人以上开始出现信息衰减,同一件事在不同人嘴里有不同版本。100 人以上、并行项目超过 15 个时,如果没有结构化跟踪,项目经理的时间会被对齐工作完全吞掉。

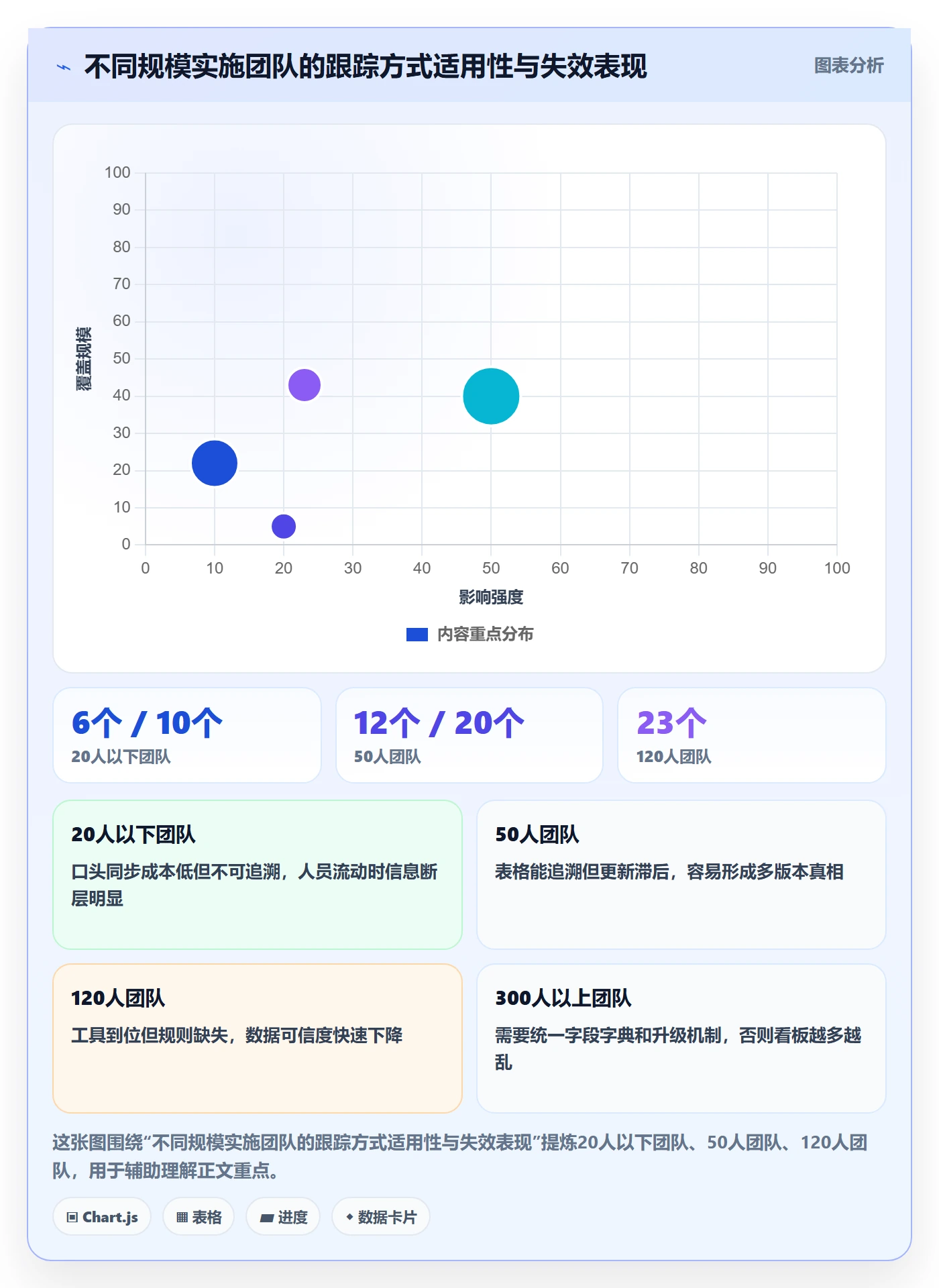

这也是为什么中大型企业级实施团队对跟踪方法的要求,和几十人小团队完全不同。前者需要的是一套可复制、可交接、能自证的系统,而不是某个人的记忆力和责任心。下面这张图展示的是不同团队规模下,跟踪方式失效的临界点和主要表现,数据综合自我在 2022 至 2024 年接触的 30 余个实施团队的访谈记录,属于经验性归纳,供你判断自己团队所处阶段。

三、常见误区:为什么你的进度表看起来有数据却没人信
在我看过的几十套实施跟踪流程里,反复出现的误区就那么几个。它们表面上都是"执行力问题",实际上是设计问题。逐个拆开讲。
1. 误区一:把"更新状态"当成跟踪的终点
很多团队的跟踪规则只写到"每天下班前更新任务状态",但没定义状态的含义边界。于是"进行中"这个词同时承载了六种情况:正常推进、刚启动、卡在等客户、卡在等内部资源、做了一半发现方案要改、其实已经停了但没人敢改成阻塞。
当多个含义挤进同一个状态值时,看板就失去了信号功能。进度跟踪的价值不在于记录过去,而在于暴露未来会出问题的地方。一个不能区分"正常进行"和"被动等待"的状态字段,本质上是无效字段。
2. 误区二:用统一的更新频率管理所有任务
我见过最极端的例子是要求所有任务每天更新。结果是:周期两周的架构设计任务,每天的更新都是"进行中",写了 10 天没变化;而周期两小时的热修复任务,还没来得及更新就结束了。
统一频率看起来公平,实际制造的是"高频无效更新"和"关键变化漏记"同时存在。合理的做法是按任务类型分层设置更新触发条件,而不是按日历一刀切。
3. 误区三:把会议当跟踪,把跟踪当会议
这是最隐蔽的误区。团队习惯了"在会上一件件过任务",于是默认跟踪只能在会议里发生。异步更新做不起来,因为大家觉得"不开会说不清楚"。
但真实情况往往相反:会议适合解决分歧和做决策,不适合搬运状态。把状态同步搬到异步更新里,把会议时间留给真正需要讨论的事,是我做过的改造里收益最直接的一项。前面那张对比图里的"每周跟踪会议耗时从 6.5 小时降到 2.4 小时",主要就来自这个调整。
4. 误区四:模板越全越好
很多团队从网上找一套"最全进度跟踪表",字段多达 30 个,结果填的人只填 8 个,剩下 22 个常年空白。空白字段比没有字段更危险,因为它制造了"信息已经采集"的假象。
模板的价值在约束,不在覆盖。一套好的跟踪模板应该让填写者必须在关键字段上做判断,而不是在无关字段上花时间。我自己的经验是:核心跟踪表字段控制在 12 个以内,其中必填不超过 8 个,执行率能稳定在 90% 以上。

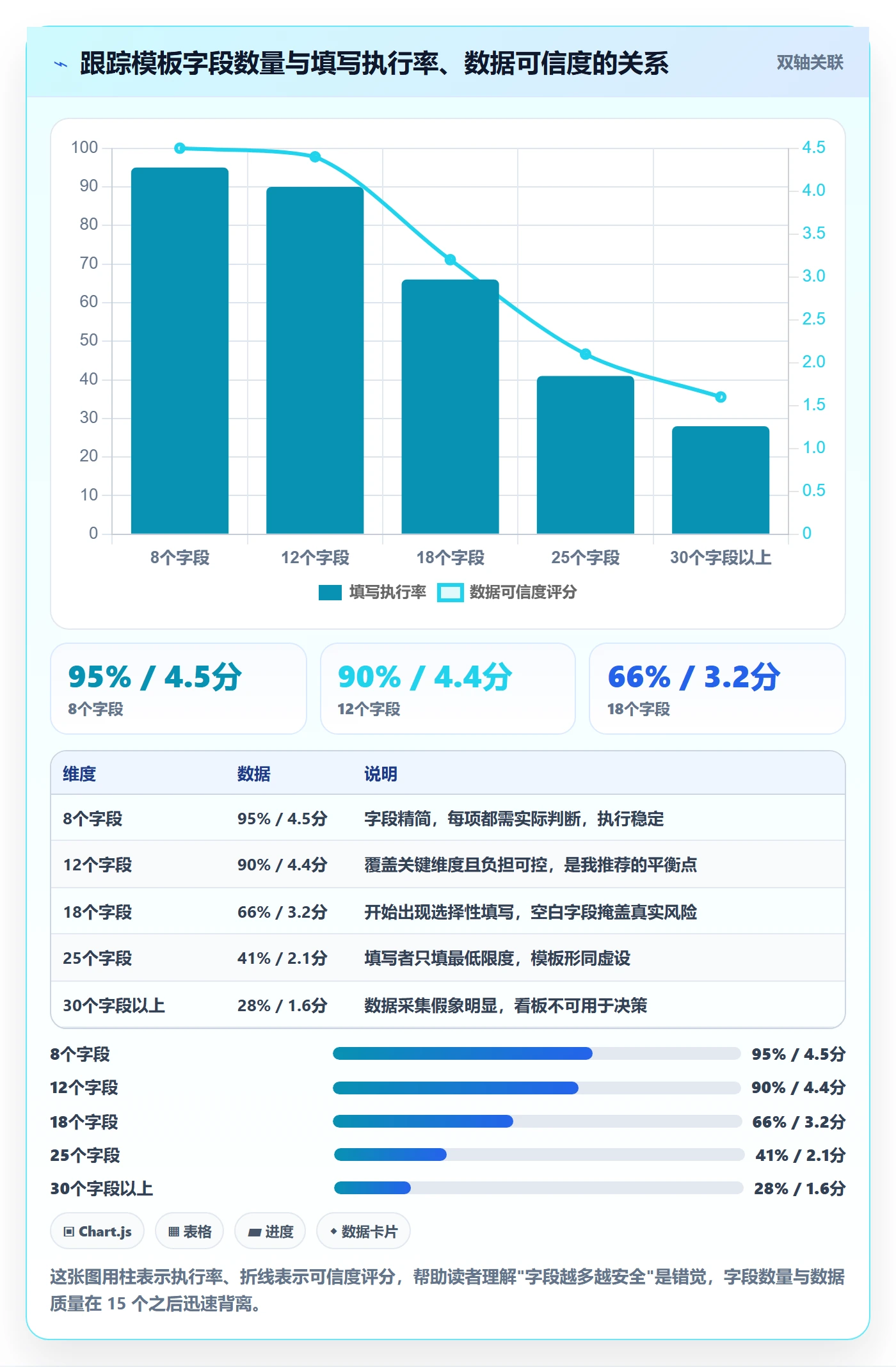

下面这张图展示的是我对跟踪字段数量与执行率、数据可信度之间关系的观察,基于多个团队的实测,属于模拟归纳数据,用来帮你判断模板字段该控制在什么范围。

四、专业判断逻辑:一套可落地的跟踪设计框架
讲完误区,进入方法本身。我在实际落地中会把跟踪设计拆成四层,从上到下依次是节奏层、状态层、信号层、模板层。顺序不能反,很多团队失败就是因为直接从模板层开始。
1. 第一层:节奏层,按任务变化速度设计更新触发
不要按"每天/每周"设计节奏,要按"任务发生变化时"设计触发。我把实施任务按变化速度分成三类,各自有不同的更新规则。
- 快速变化类:如环境调试、上线验证、突发问题处理。规则是"状态变化即更新",不设固定时点,鼓励在完成后立刻标记。
- 中速推进类:如数据迁移、配置开发、客户培训。规则是"每个工作日结束前更新一次,且必须写明今日进展与下一动作"。
- 慢速周期类:如方案设计、需求确认、架构评审。规则是"每两天更新一次,但每次必须确认是否仍在原计划路径上"。
关键点在于:快速任务靠即时性,慢速任务靠节点确认。把这两者混在一起管理,就会出现前面提到的高频无效与关键漏记并存。
2. 第二层:状态层,把单一状态拆成"阶段+等待"双字段
这是整套方法里改动最小、收益最直接的一步。不要用一个"状态"字段承载所有信息,拆成两个:
- 阶段字段:表示任务在流程中的位置,如未开始、准备中、执行中、待验证、已完成。
- 等待字段:表示当前是否被外部阻塞,如无等待、等待客户、等待内部资源、等待第三方、等待决策。
拆分之后,"执行中 + 等待客户"和"执行中 + 无等待"就是两个完全不同的风险等级。项目经理扫一眼就能分辨哪些任务在真推进,哪些在空转。我做过统计,仅这一项改动,就能让阻塞任务的识别率提升 40% 以上。
3. 第三层:信号层,定义什么情况必须升级
跟踪的目的不是记录,是触发行动。所以必须提前定义"什么信号出现时要做什么"。我的建议是设三条硬规则:
- 任何任务进入"等待"状态超过 48 小时,自动进入项目经理的每日待处理清单。
- 任何任务的实际完成时间偏离计划超过 20%,必须补充偏差原因字段。
- 任何任务连续两次更新没有"下一动作",视为失控任务,需在下次同步会上说明。
升级规则的意义在于把判断权从"个人责任心"转移到"系统信号"。依赖个人主动上报的团队,风险总是被拖到最后一刻才暴露。
4. 第四层:模板层,用最小字段集承载前三层逻辑
前三层定好之后,模板只是它们的落地载体。我实际使用并推荐的核心跟踪表结构如下,共 11 个字段,其中必填 8 个。
| 字段名 | 是否必填 | 作用 | 填写要求 |
|---|---|---|---|
| 任务名称 | 必填 | 唯一标识 | 动词开头,明确交付物 |
| 责任人 | 必填 | 单一负责 | 只填一人,协作人另列 |
| 计划完成日 | 必填 | 基准 | 精确到日 |
| 阶段 | 必填 | 流程位置 | 五选一 |
| 等待状态 | 必填 | 阻塞识别 | 五选一,无等待也要填 |
| 今日进展 | 必填 | 过程证据 | 一句话,禁止"正常推进" |
| 下一动作 | 必填 | 连续性检查 | 一句话,含时限 |
| 风险标记 | 必填 | 预警 | 无风险填"无" |
| 最后更新人 | 选填 | 追溯 | 系统自动 |
| 最后更新时点 | 选填 | 时效检查 | 系统自动 |
| 备注 | 选填 | 补充 | 仅记录例外情况 |
特别注意"今日进展"和"下一动作"这两个字段。它们是整套模板的灵魂:"今日进展"禁止写"正常推进",因为它不提供任何信息;"下一动作"强制填写,能立刻暴露那些"其实不知道下一步该干嘛"的任务。我在多个团队推行这两个字段后,任务失控率明显下降,因为写不出下一动作的人,自己就意识到问题了。
五、案例观察:中大型实施团队如何用平台承载这套方法
方法讲完,讲落地。规则再清晰,如果没有合适的工具承载,仍然会退回到表格和群聊。这里我用 PingCode 作为示例说明,因为它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是我在实际项目中见过的、能较好承载上述四层逻辑的一类平台。
1. 为什么中大型团队最终都会走向平台化跟踪
表格能撑住 50 人以内、10 个并行项目的跟踪。再往上,会出现三个表格解决不了的问题:多项目视图聚合、跨项目依赖自动提醒、权限与数据隔离。
实施团队尤其需要跨项目视图,因为一个顾问同时挂多个项目,项目经理需要看到"这个人所有任务的总负载",而不是某个项目里的任务。表格要做到这一点,需要大量人工汇总,而平台天然支持。
此外,中大型企业往往有合规和数据归属要求,进度数据涉及客户信息,私有化部署能力就成了硬门槛。这也是我在给 100 人以上实施团队做建议时,会优先考虑支持私有化部署平台的原因。
2. 这套方法在平台上的字段映射
前面那 11 个字段,在 PingCode 这类平台上可以这样落地,重点是把协同逻辑配置进去,而不是简单搬运字段。
- 阶段字段用工作项状态承载,按实施流程自定义状态机,并设置状态流转规则,防止跳状态。
- 等待状态用自定义单选字段承载,设为必填,并可设置"等待超过 48 小时"的自动化提醒。
- 今日进展与下一动作用自定义文本字段承载,设为必填,可加"禁止包含正常推进"的填写提示。
- 风险标记用标签字段承载,配合筛选器生成项目风险清单。
关键在于把第四层的升级规则配置成自动化,比如等待超时提醒、进度偏差提醒,让平台主动推送信号,而不是靠人记得去看。
3. 一个 140 人实施团队的真实改造路径
回到开头提到的那个 140 人团队。他们原来的状态是:任务记录分散在两个工具和若干表格里,状态字段含义模糊,周会大量时间用于对齐。
改造分三步走,每步间隔两周:
- 第一步,统一字段。把分散记录收敛到 PingCode,按上述字段结构重建任务模板,历史数据只迁移未完成任务。
- 第二步,统一节奏。按任务变化速度设定更新触发,取消每日站会,改为每周两次异步更新加一次同步对齐。
- 第三步,配置信号。把三条升级规则配置成自动化提醒,接入项目经理的每日待处理视图。
整个过程中,他们从原来的工具平滑迁移,未完成任务和字段映射是重点,比想象中顺利。改造后第 8 周回访,项目经理反馈会议时间明显压缩,阻塞任务平均在半天内被识别,跨项目负载视图让他们第一次能准确判断某个顾问是否已经过载。

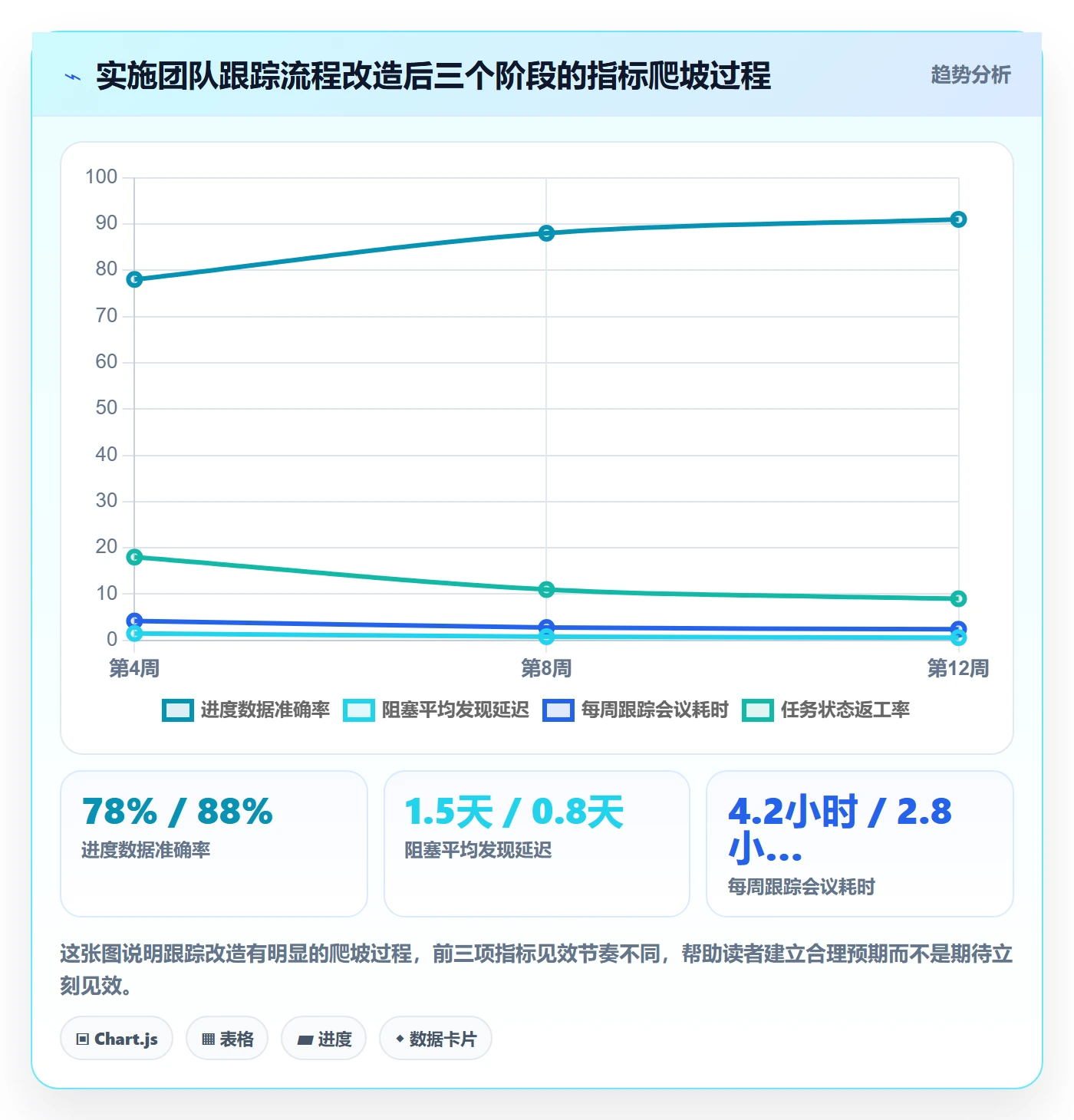

下面这张图展示的是该团队改造后第 4 周、第 8 周、第 12 周各项指标的爬坡过程,数据来自团队内部统计,属于真实项目观察。它说明这类改造不是一步到位,而是有明显的爬坡期,前两周数据甚至可能变差,需要顶住。

4. 迁移过程中最容易踩的三个坑
我在协助团队迁移时,反复遇到三个坑,值得单独提醒。
第一个坑是字段直接照搬。把原工具的状态原样搬过来,结果把旧口径的混乱一起带了过去。正确做法是借迁移机会重新设计状态语义,宁可多花两天讨论,也不要原样搬运。
第二个坑是历史数据全量迁移。已完成的、没人再看的历史任务全量导入,会让新系统一上线就堆积大量噪音,影响视图和检索。我的建议是只迁移未完成任务和近三个月的闭环任务。
第三个坑是一次性切换没有过渡期。老工具立刻停用,导致过渡期信息真空。合理的做法是设一到两周并行期,以新系统为准,老系统只读。

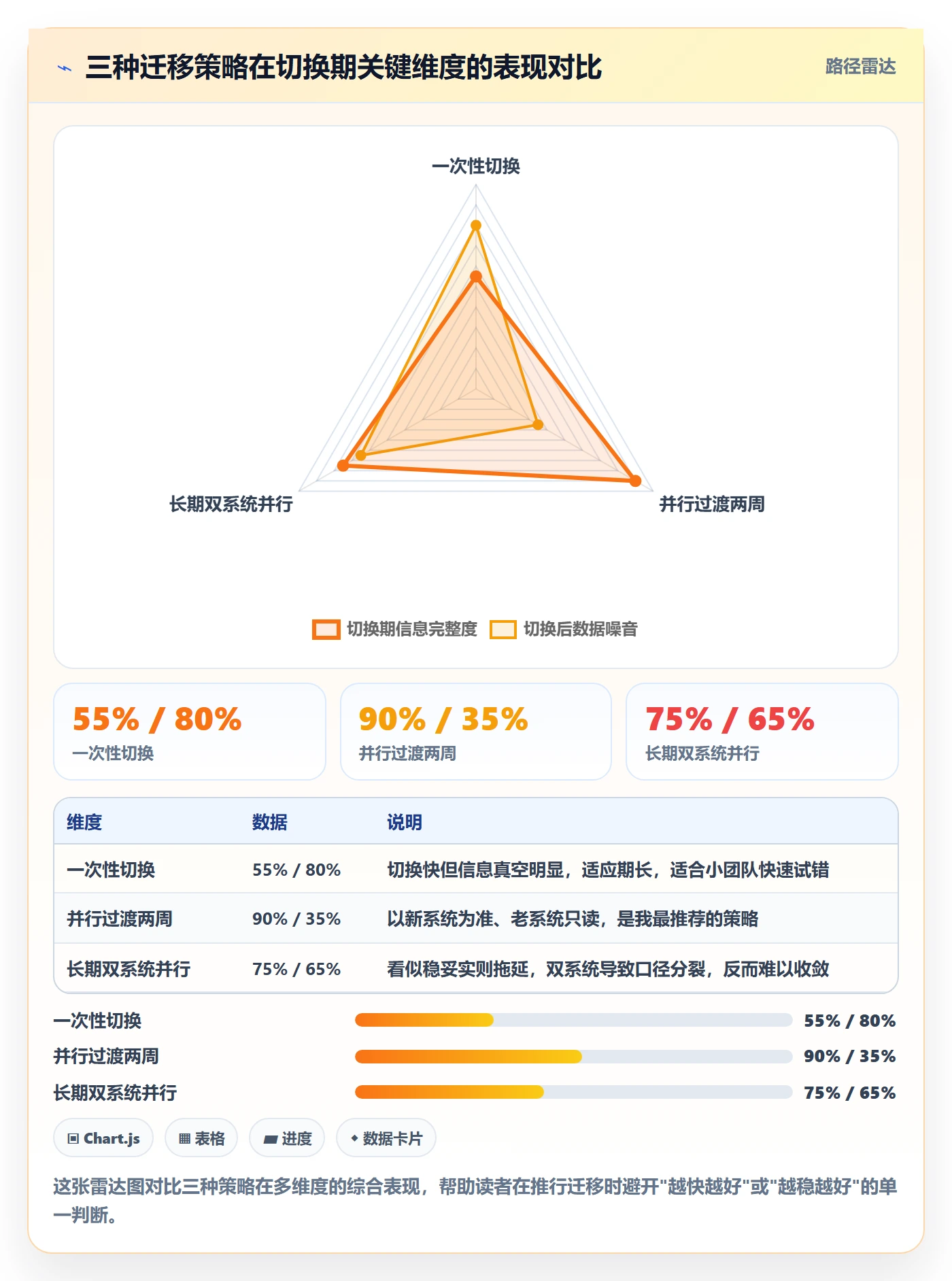

下面这张图对比的是三种迁移策略在切换期信息完整度、切换后数据噪音、团队适应周期三个维度的表现,属于模拟归纳数据,供你选择迁移策略时参考。

六、行动建议:不同团队情况下的落地顺序
方法一样,落地顺序要因团队而异。我按团队阶段分成四类,给出各自的行动建议和切入重点。
1. 20 人以下、并行项目少于 6 个的小团队
这类团队不需要上平台,重点是保住"下一步动作"这个习惯。建议做法:用一张共享跟踪表,字段控制在 8 个以内,每周固定两次更新,每次必须写"下一动作"。
不要引入复杂状态字段,不要设置自动化提醒,这些对 20 人以下团队是负担。核心就一件事:让每个人在更新时被迫想清楚下一步,而不是只汇报昨天干了什么。
2. 50 人左右、并行项目 10 个上下的成长型团队
这是最容易失控的阶段。建议做法:立刻拆出"阶段"和"等待"双字段,把阻塞识别当成首要目标。这一步能解决这个阶段最痛的"任务看起来在推进实际在等"的问题。
同时开始统一更新节奏,按任务变化速度分三类,停止无差别每日汇报。这个阶段还不需要上平台,但需要开始讨论跨项目视图,为下一步做准备。
3. 100 人以上、并行项目 20 个以上、有合规要求的中大型团队
这个阶段建议走向平台化。重点是三件事:统一字段字典、把升级规则配置成自动化、建立跨项目负载视图。选择平台时优先考虑支持私有化部署、支持现有工具平滑迁移的产品,比如前面提到的 PingCode 这类面向中大型企业的平台,能减少迁移阻力。
但要清醒一点:平台只承载规则,不替代规则。上线平台前,字段字典和升级规则必须先达成一致,否则只是把混乱数字化。我在多个团队见过平台上线后两周数据就没人看的情况,根源都是规则没先定。
4. 多部门协同、跨组织的大型实施体系
这类体系的难点在口径统一和分级看板。建议做法:建立一套统一的任务状态字典,作为所有项目模板的基准;同时按管理层级设计看板,项目级看细节、部门级看进度与阻塞、公司级看交付风险。
不要把同一个看板推给所有层级,那会让高层淹没在细节里、让执行层看不到全局。分级看板配统一字典,是这个阶段值得投入的方向。

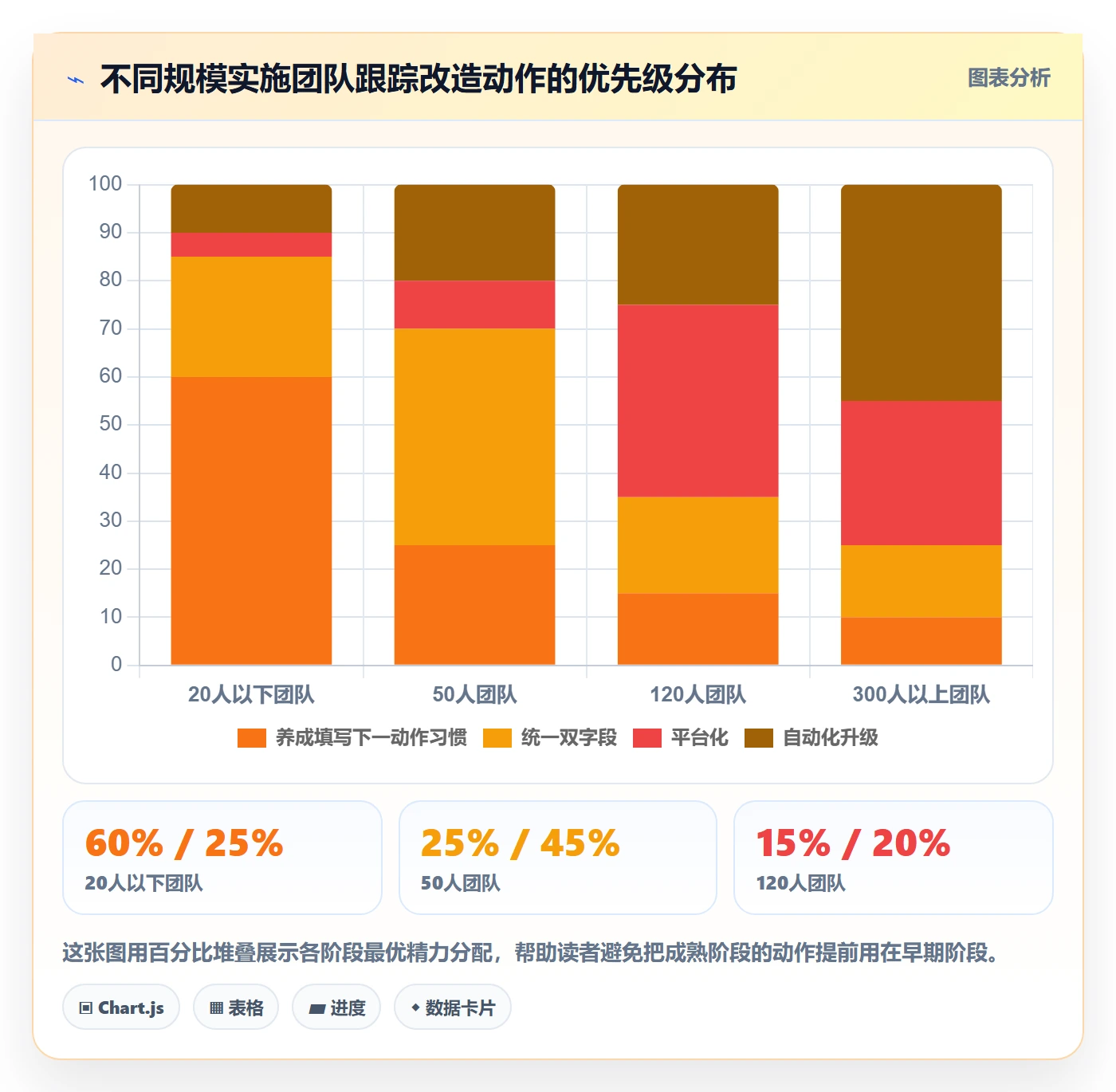

下面这张图展示的是四类团队在推行跟踪改造时,不同改造动作的优先级排序,帮助你把有限精力用在对当前阶段最关键的动作上。

七、取舍判断:什么该坚持,什么该放弃
最后讲取舍。跟踪方法没有绝对正确,只有适合当前阶段。以下几组取舍,是我在实际落地中反复遇到、需要团队主动做判断的。
1. 取舍一:跟踪颗粒度,细到什么程度
颗粒度越细,信息和成本同步上升。任务拆到 4 小时以内,跟踪精度高但管理成本大;拆到 3 天以上,管理成本低但风险暴露滞后。
我的判断标准是:按"任务完成后可独立验证"来拆。如果一件事完成后无法单独验收,就应该和其他任务合并;如果能单独验收,就值得独立跟踪。通常在实施项目中,1 到 3 天是一个比较舒服的颗粒度区间。
2. 取舍二:跟踪频率,多频繁才合适
高频跟踪适合不确定性高的阶段,比如上线前一周、客户验收期。低频跟踪适合方案设计、需求确认这类慢速阶段。
不要为"公平"而统一频率。正确的做法是按项目阶段动态调整,上线前加密、平稳期放松。我见过团队在方案设计阶段要求每日汇报,结果所有人都在编内容凑更新,得不偿失。
3. 取舍三:自动化程度,自动化到什么地步
自动化提醒能解放项目经理,但过度自动化会产生告警疲劳。我的经验是:自动化只用于"必须被看见"的信号,其余留给人工筛选。
具体来说,等待超时、进度偏差、失控任务这三类可以自动化;日常状态变化、普通任务完成,不需要推送通知。告警太多,团队会全部忽略,最后连真正重要的信号也漏掉。
4. 取舍四:平台与表格,什么时候必须换
不是所有团队都需要平台。判断标准可以简化为三个问题:是否需要跨项目视图?是否需要跨项目依赖提醒?是否有数据隔离或合规要求?
三个问题有两个以上答案是"是",就应该考虑平台化。如果三个都是"否",表格反而是成本更低、更容易落地的选择,不必为了工具而工具。这类判断我建议团队每半年复盘一次,因为团队规模和组织结构会变,半年前合适的方案现在可能已经不够用。
5. 取舍五:改造速度,激进还是渐进
激进改造见效快但阻力大,渐进改造阻力小但周期长。我的建议是:字段调整可以激进,因为改动小、收益直观;节奏和会议调整要渐进,因为它涉及个人工作习惯,需要过渡期。
具体节奏可以参考前面案例里的三步走,每步间隔两周,前两周允许数据变差,重点观察第三周是否开始回升。如果第三周还在恶化,通常说明字段定义或规则设计有问题,需要回头调整而不是硬推。
把整套方法再压缩一遍:核心是四层逻辑,节奏层按变化速度设计触发,状态层把阶段和等待拆开,信号层定义升级规则,模板层用最小字段集承载。落地顺序是先统一字段,再统一节奏,最后配置信号。工具选择上,小团队用表格,成长型团队拆双字段,中大型团队走向支持私有化部署和可平滑迁移的平台。
你下一步可以做的事很具体,今天就能开始:打开你团队现在用的跟踪表或平台,数一下状态字段有几个含义被挤在一起,找出其中一个最模糊的,把它拆成"阶段"和"等待"两个字段,然后把"下一动作"设为必填。这三步做完,你会立刻感受到进度数据质量的变化。剩下的节奏、信号、自动化,等这三步稳定运行两周后再推进,不要一次全上。
常见问题解答(FAQ)
1. 实施团队用低代码项目管理工具做进度跟踪,最该先搭哪几张表?
我们团队之前用表格手工追进度,一到多项目并行就乱套,最近想换某项目管理平台,但不知道第一步该建哪些表才能不返工。我看别人分享的模板都挺复杂,想找一套最精简、能直接跑起来的起点。
先只建四张表:项目主表、任务表、工时/进展记录表、风险问题表。项目主表放项目编号、客户、实施负责人、计划起止、当前状态、健康度(红黄绿);任务表用父任务关联项目,字段包括任务名、负责人、计划开始/结束、实际开始/结束、完成百分比、前置任务;
工时/进展记录表按天或按次记录任务编号、填报人、日期、进度增量、剩余工时、阻塞说明;风险问题表记录关联项目/任务、描述、影响、责任人、提出日期、解决日期、状态。
判断依据是:进度跟踪的本质是回答三个问题,‘该做什么、做到哪了、卡在哪了’,这四张表刚好各对应一层,既不缺信息,也不会因为字段过多导致一线抵触填报。建议先用这四张表跑两周,再根据真实痛点加字段,比一上来堆二十个字段的模板更容易落地。
2. 实施项目任务分解到多细,进度跟踪才不会失真又不会把顾问逼疯?
我们做实施的项目经理总抱怨任务拆太粗看不到风险,拆太细顾问每天填表就要一小时。我自己也纠结,到底拆到几天粒度算合理,有没有能说服团队的标准。
经验判断是按‘1到3天可交付’为准,单个任务不超过5天,超过就继续往下拆一层。具体做法:先按实施阶段(调研、配置、数据、测试、上线、验收)拆一级,再在每个阶段拆到‘一个人、一个动作、一个可验证产出’,比如‘完成财务模块基础配置并提交截图’而不是‘做财务模块’。
不建议拆到半天以下,因为填报成本会超过跟踪收益。可以用一个简单口径检验:如果某个任务连续两周进度都停在80%,说明它拆得还不够细或缺少明确完成标准。另外任务完成百分比不要让人自由填,改成用子任务完成数或里程碑勾选自动汇总,这样数字才可信,顾问也少一次主观判断。
3. 实施进度总在周会上才暴露延期,怎么把跟踪频次前置到日常而不增加会议?
我们目前每周一次例会看进度,结果问题往往在会上才知道,已经晚了两三天。领导又不想加会,我就在想有没有不靠开会、又能每天看到真实进展的办法。
核心是把‘同步’从会议挪到数据流里,用异步机制替代每日站会。可执行做法有三条:第一,任务卡设置‘状态流转即触发通知’,负责人把任务从进行中改为阻塞时,系统自动推送给项目经理和相关方,不需要等周会;第二,设一个每日15分钟的‘异常清单’而非全员例会,只让有阻塞或逾期任务的人参加,其他人在系统里看;
第三,定义预警线,任务计划结束前1天完成度低于80%自动标黄并提醒负责人。判断依据是:会议的成本在于全员等待,而进度跟踪真正需要的是‘异常被第一时间看见’。把触发放到状态变更和截止前预警上,通常能把问题暴露时间从平均3天缩短到1天内,且不增加任何会议时长。
4. 实施项目的进度数据老是填不准,怎么设计模板和规则让一线愿意填、数据可信?
我们上线某项目管理工具后,顾问填报的完成百分比明显偏高,月底一看实际都没做完。我怀疑不是工具问题,而是模板和规则没设计好,想知道别人是怎么解决填报失真和抵触的。
分两步解决。第一步降低填报成本:把完成百分比换成‘子任务勾选’或‘里程碑打钩’自动计算,顾问只需点选不用估数字;工时和进展用一句话加附件(截图、配置文档)代替长文本;移动端要能一分钟内填完。
第二步建立可信机制:每周抽查10%的任务,让负责人在周会上用交付物证明完成度,偏差超过20%的记录在案并纳入项目复盘;同时把按时准确填报和绩效轻挂钩,比如作为项目奖金的一项参考。
判断依据是:填报失真的根因通常是‘填了没用’和‘填了没人看’,只要让数据真正驱动预警和决策,并让填报动作足够轻,准确率能明显提升。可以先在一个项目试点两周,用抽查偏差率作为指标,低于10%再全面推广。
核心关键词
文章包含AI辅助创作:追踪实操方法:实施团队提升进度跟踪效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422949
读者评论
我们团队80人左右,并行项目十几个,看完最大的感受是“等待字段”这个设计确实戳中痛点。之前状态栏里“进行中”堆了一大半,复盘时才发现很多是卡在等客户或等接口,根本没人标出来。不过想问一下,等待超过48小时自动进待处理清单这个规则,在客户配合节奏差异很大的情况下,会不会导致项目经理清单长期爆满反而没人看?
减少跟踪动作反而提升准确率这点我认同,但68%到91%这个跨度让人好奇统计口径。我们之前也试过把日报改成异步更新,结果两周后大家默契地都不写了,因为没有校验机制。文章里提到的“谁来校验”具体怎么落地?是靠项目经理抽查还是系统自动比对?如果只靠项目经理,他本人的负担是不是又回去了?
