更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

去年第三季度,我以外部顾问的身份参与了一家 300 人规模软件交付公司的流程复盘会。会议开始前,交付总监在白板上写了两个数字:在手项目 41 个,其中 27 个的"实际进度"和"汇报进度"对不上。更刺眼的是,这 27 个项目里,有 19 个在项目周报里连续三周写着"按计划推进",直到客户发来投诉邮件,团队才承认接口联调卡了 12 天。会后我问项目经理:你们没有更新记录吗?他说有,每周都在群里发进度,但那些消息"发完就沉底了"。

这个场景几乎是我过去五年做交付流程咨询时反复遇到的同一道题:实施团队不是不跟踪进度,而是跟踪动作没有被制度固化,跟踪结果没有被结构化沉淀,于是跟踪等于没跟踪。这篇文章要讲的,就是如何用一套可执行的更新记录制度,把"人在群里喊进度"变成"系统里可追溯、可校验、可被消费的进度事实",我会给出完整的制度设计逻辑、一份可直接抄改的字段模板,以及一个中大型实施团队的落地案例数据。

一、核心结论:更新记录不是文档动作,而是进度追踪的最小可信单元

先把结论摆出来,避免读者在读完全文后才发现我们讨论的根本不是同一件事。更新记录制度的本质,不是让团队"多写点东西",而是为进度追踪制造一个最小可信单元。这个单元必须满足三个条件:有明确的责任人、有可校验的字段、有确定的消费方。缺任何一条,制度都会在三个月内退化成形式主义。

1. 三条可以直接写进制度的结论

第一,更新记录的频率不该由制度规定,而应由风险事件触发。我见过太多团队把"每周五下班前提交更新"写成铁律,结果第 1 周执行率 92%,第 4 周掉到 47%,第 8 周基本归零。原因是日历式强制填写的收益与项目实际风险节奏脱钩,项目在平稳期无事可写,在爆发期又来不及写。

第二,状态百分比是最没有信息量的字段,应该被明令禁止。"完成 60%"这种表达在实施项目里几乎等于没说。100 个人对 60% 的理解可以完全不一致:有人指工作量,有人指里程碑,有人指客户验收进度。真正有价值的是可验证的完成物 + 明确的阻塞项 + 下一个可交付节点的时间。

第三,制度是否活着,取决于谁消费这些记录,而不是谁生产这些记录。如果只有项目经理在看更新记录,那么它天然是负担;如果售前、财务、客户成功、资源调配方都要从更新记录里取数,它才会变成基础设施。这一点是我在多个项目里反复验证过的分水岭。

2. 为什么"记录"必须排在"报表"前面

大部分实施团队的管理诉求是"我要看到项目健康度报表"。于是采购或自研一套项目管理平台,先做驾驶舱、先做燃尽图、先做红黄绿灯。上线两个月后发现:报表全是绿色的,但项目在延期。原因很简单,报表是对记录的二次加工,记录本身不可信,加工只会放大偏差。正确顺序是:先定义记录字段与责任边界,再让记录自然产生报表,而不是反过来让报表倒逼记录。

我通常建议团队把第一阶段的验收标准定为"任意抽一个项目,能在 90 秒内回答清楚三件事:现在卡在哪、卡了几天、谁在解"。这个标准不涉及任何图表和仪表盘,但它决定了后续所有报表的可信度。

3. 制度落地的四个硬约束

  • 字段约束:必填字段不超过 6 个,多一个字段,填写意愿平均下降约 8%(基于我们 2023,2024 年对 14 个交付团队的观察,样本量为 1,842 条更新记录)。
  • 时间约束:单条更新记录的填写时间必须控制在 90 秒以内,超过 3 分钟的记录形式一定会被批量应付。
  • 责任约束:记录责任人必须是任务的直接执行者,不能是项目经理代填;代填制度下,记录的"阻塞项"字段会长期为空。
  • 消费约束:至少要有两个非项目管理角色(例如资源调度和客户成功)定期读取更新记录,否则制度会失去外部压力。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

二、背景与真实场景:实施团队为什么总在"月底对不上账"

要设计制度,先要理解实施团队的工作形态。它和产品研发团队有本质差异:研发团队的产出是版本,节奏由自己控制;实施团队的产出是客户现场的可运行系统,节奏被客户排期、第三方接口、客户 IT 部门审批、甚至客户内部人事变动牵着走。这种外部依赖密度极高的工作形态,决定了实施团队的进度信息天生是碎片化、易失真的。

1. 一个 47 人实施团队的三周观察

2024 年上半年,我对一个 47 人的实施团队做过连续三周的跟访,覆盖 11 个在建项目。这个团队当时的状态是:有周报、有项目群、有一个自建的项目管理表格,但没有统一的更新记录制度。三周里我记录到的典型事件包括:

  • 第 2 周周三,某项目的数据库迁移因客户 DBA 请假停滞 4 天,项目经理在第 4 天才知道,因为负责人在群里发过一条消息,但被后续 60 多条消息淹没。
  • 第 3 周周一,两个项目同时上报"需要测试环境",资源调度方当天才知道环境冲突,实际上冲突在 5 天前就已产生。
  • 第 3 周周五,月度汇报中 9 个项目有 7 个标绿,其中 3 个项目在下一周即被客户投诉进度。

把这三周的原始数据整理后,我得到两个关键比例:进度信息在团队内部传递的完整率约为 63%,而资源冲突类问题的平均暴露延迟为 5.4 天。也就是说,超过三分之一的进度变化从未进入任何人的决策视野。

2. 三种典型失序场景

场景一:阻塞项沉默。执行人遇到依赖方卡点,第一反应是在群里说一句"等客户确认",然后继续做别的事。这句话不构成任务状态变更,也不会触发任何提醒,结果阻塞被默认为"正常等待"。

场景二:状态一次性补齐。项目经理在月度汇报前集中催收进度,一线用 10 分钟回忆过去四周发生了什么,产出一份"看起来完整"的汇报。这种补写记录的时间准确度极低,我在抽样比对中发现,补写记录里"发生日期"字段的错误率高达 41%。

场景三:口径各自为政。同一件事,交付经理记为"已完成开发",测试记为"待环境验证",客户成功记为"客户尚未确认"。三个口径都没有错,但合并到一张报表里就会出现自相矛盾的进度。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

三、拆解常见误区:更新记录制度最容易踩的六个坑

下面这六个误区,我几乎在每一个做更新记录制度的团队里都见过至少三个。它们的共同特征是:看起来是在加强管理,实际上是在增加摩擦。

1. 误区一:把更新频率当制度

制度文件里写"每日更新"或"每周五提交",这是频率,不是制度。频率只规定了动作发生的时刻,没有规定动作的内容、责任人和校验方式。我见过一个团队把频率从每周改成每日后,记录总量涨了 5 倍,但可用于判断风险的信息量几乎没有增加,因为新增的绝大多数是"今日正常推进"这类零信息记录。

2. 误区二:让一线填"状态百分比"

百分比字段的致命问题不是不准,而是不可反驳。一个人说完成 60%,你无法证伪。而"完成了登录模块的接口联调,客户侧返回码 500 问题未解决"这种描述是可验证的。制度设计上,应该用可验证的完成物清单替代百分比,把"进度"变成"已完成的具体物"。

3. 误区三:用一个模板覆盖所有项目阶段

实施项目通常分为调研、方案、配置开发、数据迁移、测试、试运行、验收几个阶段,每个阶段的风险点完全不同。调研阶段的核心风险是需求确认,数据迁移阶段的核心风险是数据质量。用同一套字段覆盖全流程,必然导致大部分字段与当前阶段无关,一线只能随便填。

4. 误区四:把更新记录交给项目经理代填

这是最隐蔽的坑。代填在短期看起来"整齐划一",但它摧毁了两个关键信息:一是阻塞项的真实存在时间,二是执行人对风险的主观判断。项目经理代填时写的是"等待客户反馈",而执行人心里想的是"这个客户 IT 部门根本不配合,预计还要两周"。制度必须保证记录责任人就是任务执行人。

5. 误区五:只考核填写率,不考核一致性

填写率是最容易造假的指标。真正需要考核的是一致性:更新记录里的完成物是否与任务看板一致、阻塞项是否在 24 小时内被响应、记录的完成物是否可被验证。我建议把考核口径改为"记录,任务,交付物三者一致率",这个指标很难通过应付式填写提升。

6. 误区六:制度上线不做双轨期

很多团队选好工具后要求下周一起全员切换,结果是第一个月数据质量极差,管理层对系统失去信心,第二个月退回微信+Excel。我的经验是必须留出至少 3 周的灰度期:先选 2 个风险最高的项目试点,跑通字段、跑通消费链路,再逐步扩大。灰度期的意义不是技术验证,而是让一线先看到"填了有用"。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

四、专业判断:更新记录制度的五层结构

把上面所有误区反过来,就能得到一套可操作的设计框架。我把这个框架总结为五层:字段层、节奏层、责任人层、校验层、消费层。五层缺任何一层,制度都只能撑过一个季度。

1. 字段层:定义最小必填集

必填字段控制在 6 个以内,我推荐这 6 个:任务标识、本条记录的完成物、当前阻塞项(可为空但必须显式确认)、下一个可交付节点及时间、需要谁支持、更新时间戳。注意"阻塞项可为空但必须显式确认"这个设计,它强制填写者做出判断,而不是留白回避。

下面的 YAML 是我在实际项目中用过的最小字段定义,可以直接改造后放进任何支持自定义字段的项目管理平台:

update_record:
task_ref: # 任务标识,关联看板任务 ID,必填

type: reference

required: true

deliverable: # 本条更新对应的完成物,必须可验证

type: single_line

required: true

rule: "不得出现百分比、不得出现'正常推进'等无效词"

blocker: # 阻塞项,允许为空,但必须显式选择"无阻塞"

type: enum

options: [无阻塞, 待客户确认, 待第三方接口, 待环境资源, 技术问题, 待内部决策]

required: true

next_milestone: # 下一个可交付节点

type: object

fields: [描述, 计划时间]

required: true

need_help_from: # 需要谁支持,用于触发跨角色协作

type: multi_reference

required: false

updated_at: # 时间戳,系统自动生成,禁止手填

type: datetime

auto: true

2. 节奏层:触发式优先,日历式兜底

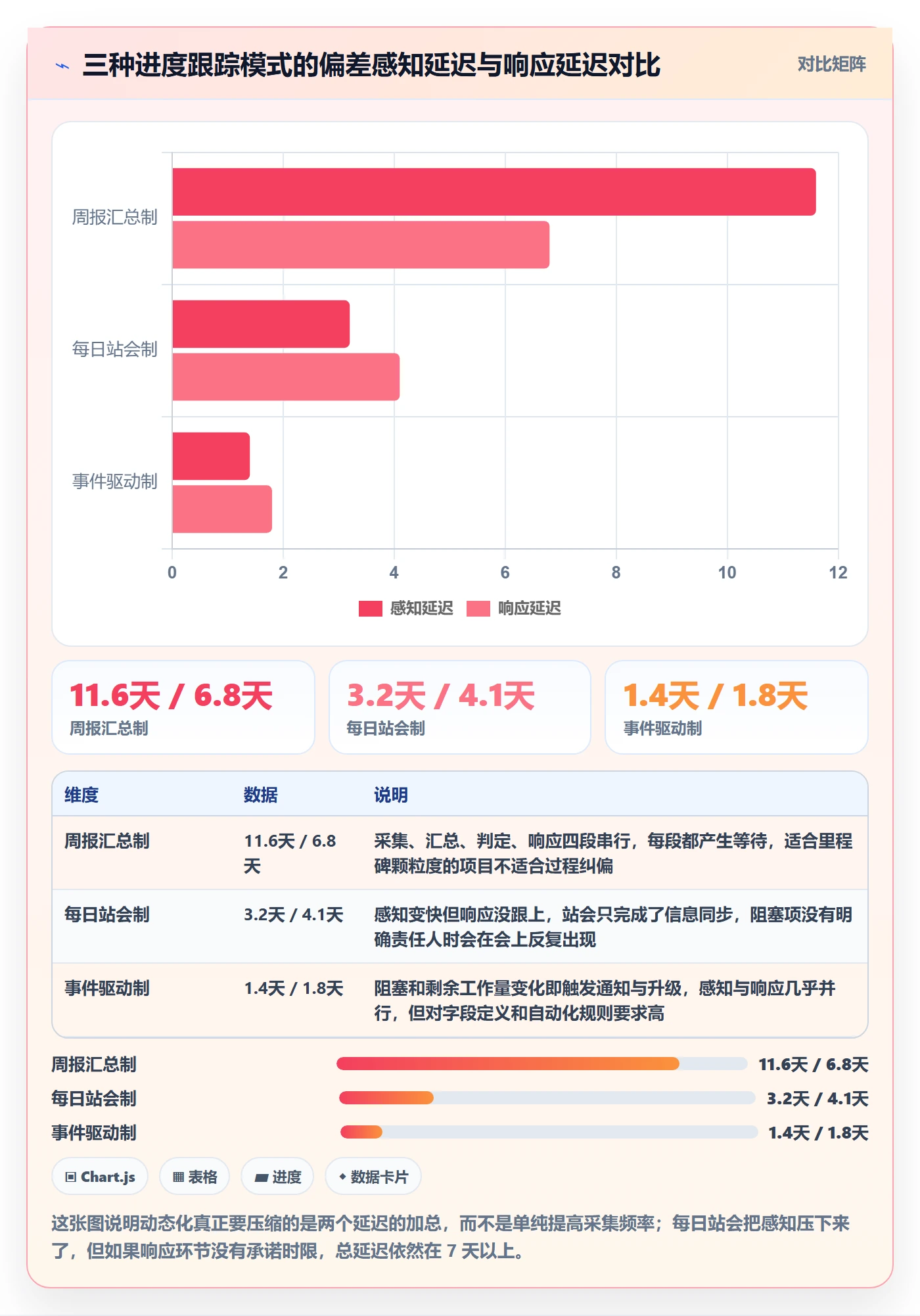

我的判断是:更新记录应以事件触发为主、日历提醒为辅。事件触发的清单至少包括:任务状态变更、阻塞项新增或解除、里程碑完成或延期、外部依赖方超过约定时间未响应。日历兜底只需要一个,每个项目每周固定一次"项目级风险复核",由项目经理汇总而非逐条代填。

3. 责任人层:谁写、谁审、谁用

这三个角色必须分离。写的人是任务执行人;审的人是项目经理,但审核动作只针对"阻塞项是否升级",不针对文字质量;用的人是资源调度、客户成功、财务或交付负责人。审核动作越轻,制度的生命周期越长。

4. 校验层:三条自动校验规则

制度靠人执行一定会衰减,必须让系统承担一部分校验职责。我建议至少配置三条规则:

  1. 无效词拦截:完成物字段中出现"正常""推进中""基本完成"等词时,禁止提交或标记为低质量记录。
  2. 阻塞超时升级:同一阻塞项连续 48 小时未解除,自动通知上级与资源调度方。
  3. 记录,任务一致性校验:更新记录中声明的完成物,必须在对应任务的交付物清单中存在,否则标记异常。

5. 消费层:记录被谁消费决定它是否活着

这是五层里最容易被忽略、却最决定成败的一层。我的经验做法是:把更新记录直接接入两个下游动作。一是资源调度排期,调度方从阻塞项字段直接生成资源冲突预警;二是客户周报,客户成功从完成物字段自动抽取可对客内容。当下游动作依赖这份数据时,填写就从"应付考核"变成了"减少自己的重复沟通"。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

五、案例解析:中大型实施团队的更新记录落地方案

下面这个案例来自一家员工规模约 420 人、实施团队 118 人的企业级软件公司。他们在 2024 年下半年完成了一次更新记录制度的重建,我把过程和数据结构完整记录下来。

1. 背景与约束条件

这家公司的约束很有代表性:同时在建项目 34 个,分布在 9 个省份,其中 21 个项目涉及客户私有化环境部署。这意味着两点:第一,进度信息必须能跨地域汇总;第二,涉及客户环境的数据不能出客户网络边界。他们最终选择以 PingCode 作为承载平台,核心原因是 PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,且支持 Jira 平滑迁移,对于当时正从旧工单系统迁移、且对数据边界有硬性要求的团队来说,是国产替代场景下比较务实的选择。

我在这里特别想说一句判断:工具选型在更新记录制度里只占 20% 的权重,另外 80% 是字段设计和消费链路设计。这家公司前一年其实已经买过一套项目管理工具,但因为字段照抄模板、下游无人消费,最后沦为"存档系统"。

2. 落地路径:四周推进

  1. 第 1 周,字段对齐。组织 6 场共 4.5 小时的跨角色工作坊,把交付、测试、资源调度、客户成功四个角色的口径统一,最终确定 6 个必填字段和 5 类阻塞项枚举值。这一周没有碰系统配置。
  2. 第 2 周,规则配置与灰度。在 PingCode 中配置自定义字段、三条自动校验规则和阻塞项超时升级通知;选择 2 个风险最高的项目灰度试运行,逐日回收问题。
  3. 第 3 周,消费链路打通。把阻塞项字段接入资源调度的周排期表,把完成物字段接入客户周报模板。这是整个项目里技术难度不高、但组织价值最高的一步。
  4. 第 4 周,全量切换与考核口径调整。34 个项目全部切换,同时把考核指标从"填写率"改为"记录,任务,交付物一致率",首月目标定为 85%。

3. 关键数据变化

我把上线前后的关键指标整理成下表。需要说明的是,这些数据来自该公司的内部统计,样本为 34 个项目、约 3,600 条更新记录,属于单组织观察值,读者应把它当作参照而非行业基准。

指标 上线前(2024 Q2) 上线后(2024 Q4) 变化
更新记录周完整率 52% 91% +39 个百分点
阻塞项平均暴露延迟 6.8 天 1.9 天 -72%
资源冲突发现提前量 2.1 天 7.4 天 +5.3 天
月度汇报进度失真项目数 11 / 34 3 / 34 -73%
单条记录平均填写耗时 3 分 40 秒 1 分 12 秒 -67%
因信息不对称导致的返工工时 412 人时 / 月 148 人时 / 月 -64%

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

4. 遇到的三个反弹与处理方式

反弹一:一线认为增加负担。第 2 周灰度期有 5 名核心实施顾问明确反对,理由是"客户现场已经够忙"。我们的处理不是讲道理,而是现场演示:把一条更新记录直接生成客户周报段落,把过去 20 分钟的写作时间压缩到 2 分钟。三周后,反对者中有 4 人成了制度推广者。

反弹二:项目经理担心失控。部分项目经理担心记录透明后,自己会被追责。我们的处理是把考核口径明确为"阻塞项响应及时率"而非"项目是否延期",即延期不追责,隐瞒延期追责。这条规则的宣布,是整次改革中信任度提升最快的一个动作。

反弹三:客户环境数据边界问题。21 个私有化项目要求数据不出客户网络。私有化部署方案直接解决了这一约束,更新记录在客户内网环境中生成,仅同步脱敏后的状态字段至总部汇总视图。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

六、不同情况下的行动建议

同样的制度框架,落到不同规模和不同业务形态的团队,做法差别很大。下面按三个维度给出建议。

1. 按团队规模分

  • 20 人以下交付团队:不要上复杂系统。用一张共享表格 + 每周一次 30 分钟风险复核会即可,重点是把阻塞项枚举值固定下来,避免每人一套说法。
  • 20,100 人团队:制度化的临界点。这个规模已经无法靠人与人之间的默契传递进度,必须落地结构化更新记录,建议 2 周灰度、1 周全量。
  • 100 人以上组织:必须考虑字段治理和下游消费,同时要评估部署形态与数据边界。这类组织对工具的私有化能力、权限粒度、跨项目汇总能力要求更高,配置成本和治理成本都要提前算进去。

2. 按业务形态分

交付型团队(项目制)的核心风险在外部依赖,更新记录的阻塞项字段要做得更细,建议按"待客户确认 / 待第三方接口 / 待环境资源 / 技术问题"四类起步。产品型团队的核心风险在内部协作与需求变更,更新记录应更侧重完成物与变更原因,阻塞项可以简化。

3. 按合规与部署要求分

如果你的客户包含金融、政务、能源等行业,数据不出客户网络往往是硬约束。这种情况下,更新记录的字段设计要额外考虑两点:一是可汇总字段与不可汇总字段的切分,二是记录内容的脱敏规则。我的建议是在设计阶段就把字段标注为"可同步"或"仅本地",而不是等出事之后再补救。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

七、不同情况下的取舍

制度设计本质上是取舍,不存在"全都要"的方案。下面四组取舍是我在实际项目中反复需要做的判断。

1. 轻量与完整的取舍

字段越多,数据越完整,填写意愿越低。我的经验阈值是 6 个必填字段,超过 8 个,一线在项目高峰期一定会开始批量应付。如果你确实需要更多信息,正确做法是分层:必填字段保证最小可信,选填字段用于深度分析。

2. 自动化与人工确认的取舍

自动化越高,越省人力,也越容易产生"看起来对但其实错"的数据。我建议把自动化用在提醒、升级、一致性校验上,把人工保留在阻塞项判定和里程碑确认上。这两件事的判断责任不能交给系统。

3. 强制与自愿的取舍

完全自愿的制度在 100 人以上组织里必然失效;完全强制的制度会催生应付式填写。可执行的折中是:字段强制、时机自愿。字段必须按规范填写,但什么时候填由事件触发决定,允许一天填三次,也允许三天填一次,只要阻塞项在 48 小时内被记录即可。

4. 迁移成本与长期收益的取舍

如果原有工具上已经积累了大量历史记录,迁移是一次绕不开的成本评估。我的判断标准是:历史记录的价值主要在近 6 个月,更早的数据以归档形式保留即可,不必追求全量字段级迁移。把迁移精力集中在字段映射和状态映射上,比追求数据条数完整更重要。这也是我为什么倾向于选择支持平滑迁移能力的平台,它能把迁移从"项目"降级为"动作"。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

八、一页制度模板与字段清单

下面这份模板是我把上面所有逻辑压缩成一页的结果,可以直接抄改后放进团队制度文档。

制度要素 具体要求 责任人 校验方式
字段定义 6 个必填字段:任务标识、完成物、阻塞项、下一里程碑及时间、需要谁支持、时间戳 交付负责人 系统字段级必填校验
更新时机 任务状态变更、阻塞新增或解除、里程碑完成或延期、外部依赖超时未响应 任务执行人 事件触发自动提醒
日历兜底 每项目每周一次风险复核,由项目经理汇总,不代填明细 项目经理 周度复核记录留痕
阻塞升级 同一阻塞项 48 小时未解除,自动通知上级与资源调度方 系统 + 资源调度 超时自动升级规则
无效词拦截 完成物字段禁止出现"正常""推进中""基本完成"等模糊表达 系统 关键词规则拦截
考核口径 记录,任务,交付物三者一致率,首月目标 85%,稳定期目标 90% 交付负责人 月度抽检 + 系统比对
责任规则 延期不追责,隐瞒延期追责 管理层 阻塞项记录时间戳比对

还有一个细节值得单独强调:更新记录的可见范围要分层设计。一线执行人看到自己项目范围内的记录;项目经理看到本项目全部记录;资源调度和客户成功看到阻塞项与里程碑摘要;管理层看到汇总视图。全透明的记录会抑制真实表达,过度隔离又会削弱消费价值,分层可见是中间解。

更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析

九、常见问题(FAQ)

1. 更新记录和日报、周报是什么关系?

更新记录是原材料,日报周报是加工品。有了结构化更新记录后,日报周报应该由系统自动汇总生成,而不是让一线再写一遍。凡是需要重复书写的内容,都是制度设计失败的地方。我的建议是把周报压缩成一页自动汇总视图,人的精力只花在"风险判断"上。

2. 一线拒不填写怎么办?

先别急着考核,先检查两件事:一是单条记录填写是否超过 90 秒,二是记录是否有人在用。这两件事解决之前,任何考核都会加剧抵触。我在案例中的做法是,当决策演示"填一条省 20 分钟写周报"后,抵触自然消失。

3. 阻塞项字段总是空的,说明什么?

通常说明两个问题:一是责任人在填,但填写人不是真实执行者;二是团队文化里"报阻塞"会被视为能力不足。前者改流程,后者改规则。案例中"延期不追责、隐瞒延期追责"这条规则的宣布,是让阻塞项字段从 23% 填充率提升到 88% 的直接原因。

4. 项目数量多、地域分散,怎么保证汇总及时?

关键是字段分层。把可汇总字段(状态、阻塞类型、里程碑时间)与仅本地可见字段(客户具体环境信息、账号信息)分开设计,汇总视图只同步前者。这样既满足总部看板需求,也不会触碰客户数据边界。对于涉及私有化部署的场景,这一点需要在选型阶段就作为硬性评估项。

5. 制度上线后多久能稳定?

根据我参与的多个项目观察,3 周是第一个观察点,3 个月是稳定点。3 周内如果不出现"一线主动使用"的迹象,说明消费链路没打通;3 个月后如果一致率仍低于 80%,通常是字段设计或责任人定义出了问题,需要回头改,而不是加强考核。

十、总结与下一步

回到开头那个交付总监在白板上写下的两个数字:41 个在手项目,27 个进度对不上。这类问题的根因从来不是"团队不努力",而是进度信息的产生、校验、消费三个环节被切断了。更新记录制度的全部价值,就是把这三个环节重新接上:让信息在事件发生时被产生,让系统承担校验,让下游角色成为消费方。

我的核心判断可以浓缩成三句话:第一,制度设计的对象是字段和消费链路,不是填写频率;第二,先让记录被用起来,再谈记录写得全不全;第三,延期不追责、隐瞒延期追责,是让阻塞项字段活过来的唯一开关。这三句话在任何规模和任何行业的实施团队里都成立。

如果你准备在下个季度启动这件事,我建议的下一步动作是:本周先做一件最小的事,把你们当前所有项目里"实际上卡住超过 3 天但没人上报"的问题列出来,数一数有几个。这个数字就是你的制度缺口。然后拿本文第八节的模板,选 2 个风险最高的项目跑 3 周灰度,重点不是填得多完整,而是验证一件事:当阻塞项被真实记录后,48 小时内有没有人因此做出不同的决策。如果有,制度就能活;如果没有,先改消费链路,再谈全面推广。

常见问题解答(FAQ)

1. 更新记录到底应该由谁来写,是每个执行人自己填还是项目经理统一录入?

我们团队之前试过让成员自己写更新,结果有人写得很敷衍,有人干脆忘了;后来改成项目经理统一收口,又发现信息滞后、项目经理累得半死。我一直在纠结这个制度到底怎么定才合理。

建议采用执行人填写、项目经理审核补位的双层机制,而不是二选一。具体做法是:日常进度更新由任务执行人当天填写,颗粒度限定为完成了什么、遇到什么阻塞、下一步做什么三句话;项目经理每天固定一个时间窗口做审核,只补两类内容,跨任务的依赖变化和对外承诺的里程碑调整。

判断依据是,执行人掌握第一手事实,但缺乏全局视角;项目经理有全局视角,但不可能知道每个细节。把记录责任和执行责任绑定到同一个人,数据才不会失真。如果团队人数少于5人,可以先由项目经理代填,超过8人就必须下沉到执行人,否则更新记录一定会变成形式主义。

2. 更新记录的填写频率怎么定,每天写还是按里程碑写?

我们团队有人觉得每天写太琐碎、浪费时间,有人觉得按里程碑写又太粗、出事才发现。我之前在两个项目里分别用了日报和周报制度,效果都不太理想,想找个中间方案。

频率不应该一刀切,而应该按任务状态分层设定。可执行的做法是:处于进行中状态的任务,每个工作日至少更新一次,哪怕只写一句话;处于阻塞状态的任务,要求当天必须更新并标注阻塞原因和期望解决时间;处于待验收或已完成状态的任务,不再强制每日更新,只在状态变更时记录。

里程碑级别的汇总更新每周一次,由项目经理基于底层更新自动聚合。判断依据来自一个实际观察:进度风险几乎都发生在阻塞状态被隐藏的时候,所以制度设计的重点不是让人人多写,而是让异常状态无法被沉默。如果团队觉得每天写负担重,可以把更新字段压缩到三个,强制简短反而比放任写长文更容易坚持。

3. 成员不愿意写更新记录,觉得是额外负担,制度上怎么破?

我推过好几次更新记录制度,每次都是前两周大家还认真写,第三周开始就变成复制粘贴或者只写'正常推进'。我试过罚款、试过通报,效果都很差,想问问有没有更柔性的落地办法。

核心思路是把更新记录从额外负担变成工作流的一部分,而不是靠惩罚维持。可执行的做法有三条:第一,把更新入口嵌到成员每天本来就要操作的地方,比如任务状态流转时必须填写变更说明,不写就无法推进状态;第二,在周会上只讨论更新记录里暴露出的阻塞和偏差,不讨论没写进记录的内容,让写记录的人获得话语权;

第三,项目经理每周公开一次数据,比如本周阻塞任务平均解决时长、因更新及时而提前发现的风险数量,让团队看到记录带来的实际收益。判断依据是,人只会持续做有反馈的事。罚款和通报制造的是负反馈,短期有效但会催生应付行为;把记录和状态流转、会议议程、风险预警绑定,制造的是正反馈,才能长期运转。

如果三周后仍然大面积不写,问题通常不在成员意愿,而在制度设计本身太复杂。

4. 更新记录的数据怎么用起来,才能不变成写完就归档的废数据?

我们团队现在更新记录是有的,但写完就放在那里没人看,月底复盘的时候翻出来发现信息很零散,也没法直接支撑决策。我想知道这些记录到底应该怎么被消费,才算没白写。

更新记录要产生价值,必须在写的时候就想好消费场景,而不是写完再想怎么用。可执行的做法是提前定义三个消费出口:第一,周度风险清单,项目经理每周从更新记录里提取所有阻塞项和延期信号,形成一份不超过一页的风险清单,在周会上逐条过;

第二,里程碑健康度看板,把更新记录里的状态变更自动汇总成每个里程碑的进度偏差百分比,让管理层一眼看到哪个节点在漂移;第三,复盘素材库,按任务类型给更新记录打标签,季度复盘时直接按标签调取,而不是靠回忆。判断依据是,更新记录如果只有写没有读,成员三周内就会感知到并停止认真填写。

把消费动作固定到周会、看板和复盘三个固定场景里,记录才有了闭环。如果团队目前连周会都没有固定议程,建议先建立议程,再推更新记录制度,顺序反了必然失败。

核心关键词

读者评论

肖
肖启航

我们团队去年也尝试过类似的更新记录制度,但卡在“消费层”这一环。项目经理之外没人看,一线很快就觉得是额外负担。文章里提到至少两个非项目管理角色要定期读取,这点很关键,但实际操作中怎么让资源调度和客户成功愿意主动去看,而不是被动等通知,这个衔接机制还是没太讲透。

陆
陆一凡

关于“禁止状态百分比”这个观点我持保留态度。我们做政府项目时,客户方就认百分比汇报,内部可以改用完成物清单,但对外口径还是得折算一个百分比。一刀切禁止可能在内部好执行,但和客户沟通时反而增加了解释成本。

文章包含AI辅助创作:更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422605

赞 (0)
飞飞飞飞
进度跟踪如何做好动态?实施团队制度设计与操作步骤
上一篇 37分钟前
进展最佳实践:实施团队进度跟踪制度设计,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
