先给结论:周进展管理不是“交周报”,而是一套以周为单位的信息,决策闭环
我在过去七年里做过 40 多个研发与实施团队的流程诊断,一个反复出现的现象是:周进展制度的失败,几乎从来不是“没人写周报”,而是“写了周报但没人做决策”。一家 320 人的实施型公司,连续 47 周保持 96% 的周报提交率,但同期项目平均延期天数从 12 天涨到 39 天,提交率和交付结果之间,出现了彻底的背离。
所以在这篇文章里,我不会给你一堆周报模板,而是先把结论摆出来:周进展管理的核心产物不是文档,而是一组“本周新增的决策”。一套健康的周进展制度,每周至少要稳定产出三类决策:哪些事情需要加速、哪些事情需要砍掉、哪些风险需要升级。如果你的周会开完,这三类决策一个都没有,那么这一周的信息采集成本就是纯浪费。
判断一套周进展制度是否有效,我通常只看三个数:信息采集耗时、决策产出密度、风险提前暴露天数。这三个数分别代表成本、价值和前瞻性,缺任何一个,制度都会慢慢退化。

一、背景与真实场景:为什么周制度会一步步退化成“周报仪式”
要设计一套能落地的制度,先要理解它是怎么坏掉的。我给很多团队做过“周报考古”,把过去半年的周报按周排开,标注每一条任务的来源和后续动作。结果非常一致:周报从第 3 周开始格式统一,从第 6 周开始内容趋同,从第 10 周开始出现明显的“复制上周+微调”痕迹。
1. 三个我反复见到的典型现场
现场一:周报写给自己看。某 SaaS 公司的后端团队,周报用飞书文档,字段包括“本周进展、下周计划、风险”。连续 8 周,“风险”一栏全是“暂无”。但在同期的复盘会上,团队自己承认有 4 个接口联调问题卡了两周。风险不是没有,是没人愿意在公开文档里第一个写。
现场二:周会变成朗读会。一个 60 人的交付团队,每周一 10 点开会,8 个组长轮流念自己的周报,平均每人 6 分钟。会议 75 分钟,主持人只在最后问一句“大家还有问题吗”。我统计过这个会连续 6 周的实际决策数:0、1、0、2、0、1。
现场三:制度和系统两张皮。另一个团队的周进展数据同时存在于三个地方:项目管理工具里的任务状态、飞书表格里的周报、组长微信群里的口头同步。三处数据不一致的比例我抽样过一周,达到 31%,也就是说,有近三分之一的任务,你根本不知道哪个才是真的。
2. 信息从产生到失真的损耗路径

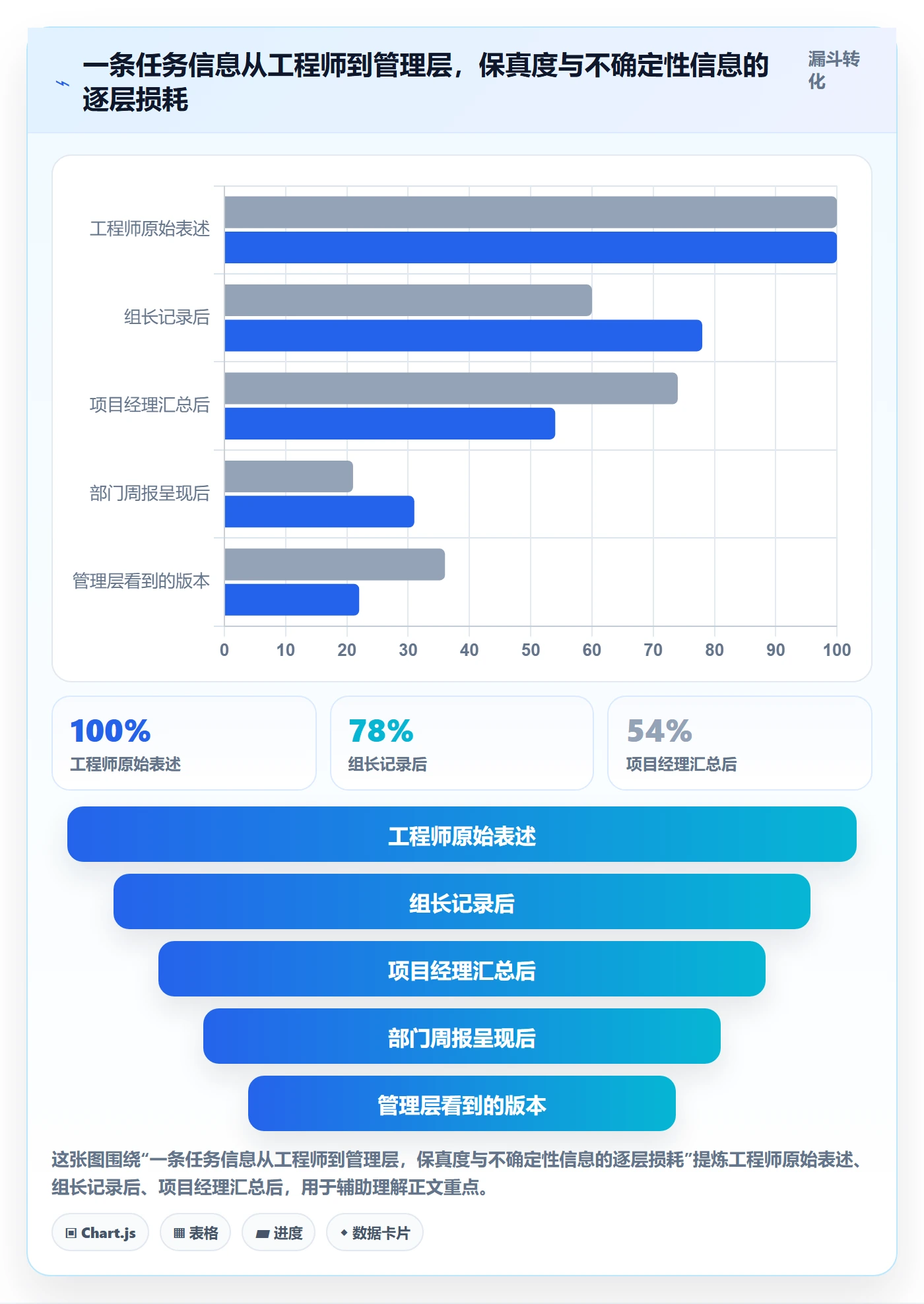

大部分团队并不是一开始就想做形式主义。问题在于,每经过一层人工转述,信息的保真度就会下降一次。我做过一个粗略的追踪:一个工程师口头说“这个需求大概还要 3 天”,到组长记录时变成“预计周四完成”,到项目经理汇总时变成“本周内完成”,到了管理层周报里就变成“进展顺利”。四层转述之后,原本的“3 天不确定性”彻底消失了。

3. 不同规模团队的痛点完全不一样
这一点经常被忽略。20 人团队的问题是“没人愿意写”,100 人团队的问题是“写了没人看”,500 人团队的问题是“看了也拼不出全貌”。如果你拿 20 人团队的经验去套 500 人组织,制度一定会崩。

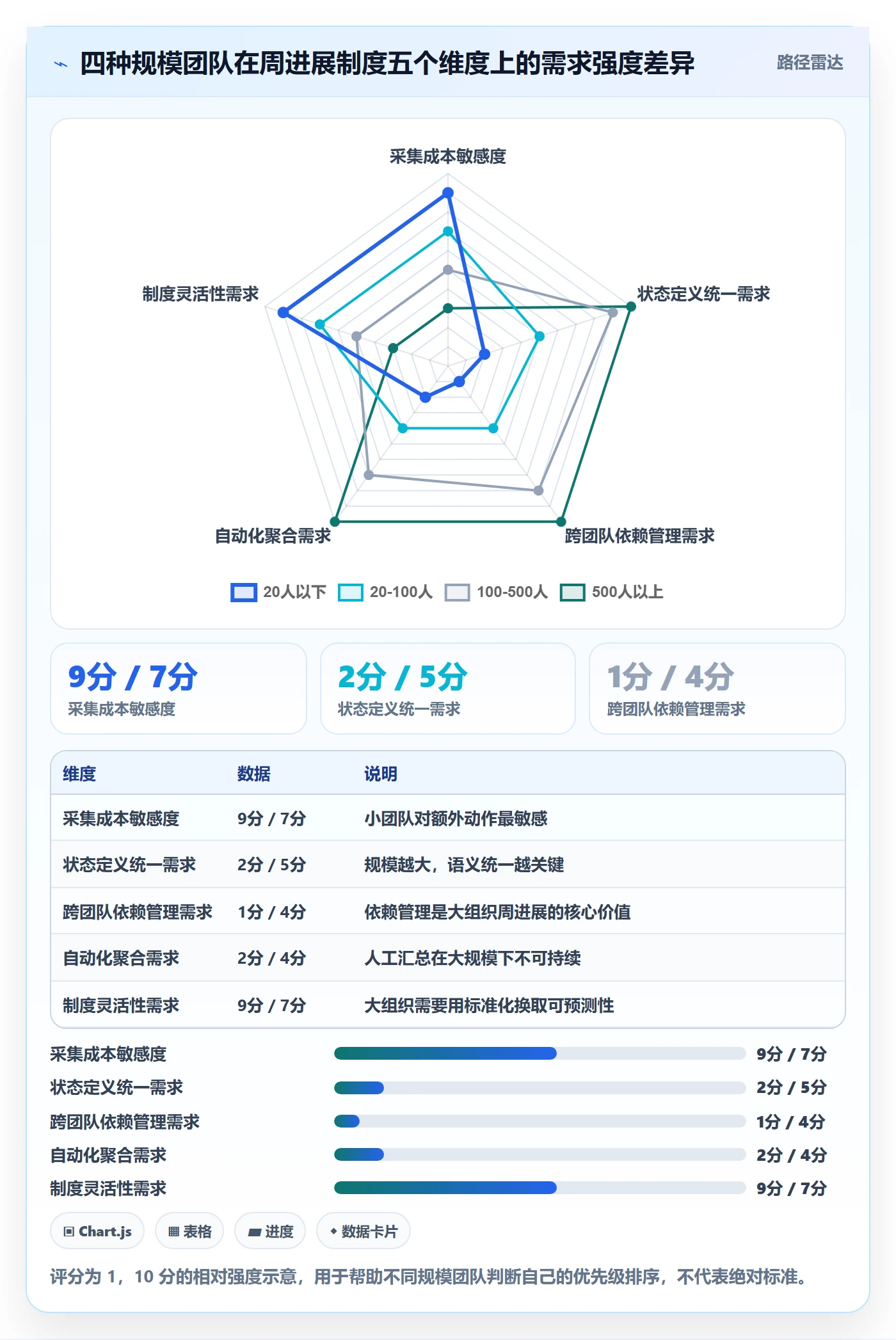

| 团队规模 | 核心痛点 | 常见错误做法 | 真正该解决的问题 |
|---|---|---|---|
| 20 人以下 | 采集成本高,觉得没必要 | 强制每日站会 + 周末周报 | 用最低成本保留“变化点” |
| 20,100 人 | 周报堆成山,没人读 | 要求全字段、全格式统一 | 建立“异常优先”的阅读路径 |
| 100,500 人 | 跨项目依赖看不见 | 各项目组各自为政 | 统一依赖登记与升级规则 |
| 500 人以上 | 数据口径不一致 | 靠人工汇总大表 | 指标定义权与数据源统一 |
二、常见误区拆解:五个把制度做死的动作
下面这五条,是我在复盘会上出现频率最高的“制度杀手”。它们的共同点是:看起来都很有道理,但都在解决错误的问题。
1. 误区一:把周报字数当成投入度
我见过一份“优秀周报”被内部传阅:2800 字,分了 6 个板块。但我把它的信息拆出来后发现,真正包含新信息的内容不到 400 字,其余全是背景复述和状态形容词。更麻烦的是,一旦管理者传递出“写得长=认真”的信号,团队就会集体往字数方向优化,而不是往信息方向优化。
判断标准应该反过来:一条周进展记录,如果删掉形容词后没有信息损失,那它本来就是废话。“本周积极推进 XX 模块”,删掉“积极”什么都不剩,这就是无效信息。
2. 误区二:追求 100% 字段完整
字段完整度是很多团队引以为傲的指标,但它有个隐藏代价:团队会为了填满字段而编内容。比如强制要求填写“风险”,连续几周没有风险的人,就会写“人员流动风险”“需求变更风险”这类放之四海而皆准的空话。结果是真正需要暴露的风险,被稀释在大量噪声里。
我现在的建议是:风险字段改成“可选但一旦填写就必须被响应”。不填不扣分,填了就进入升级流程,这比强制填写有效得多。
3. 误区三:周会当进度朗读会

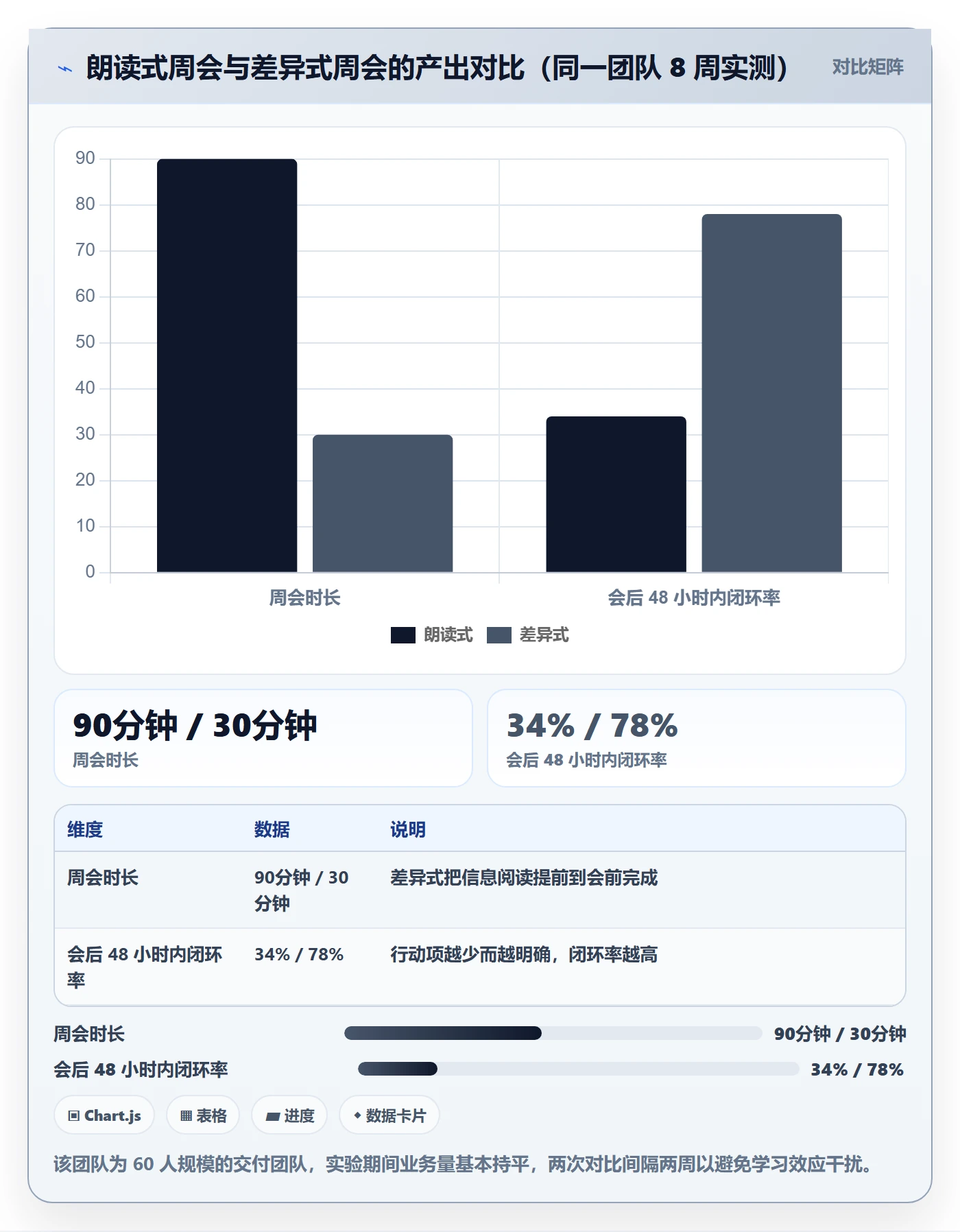

周会最高效的形式,是“会前异步读、会上只谈差异”。我服务过的一个团队做过对比实验:同一批人,原本 90 分钟朗读式周会,改成 30 分钟“只谈三件事”,新增阻塞、需要跨组协调的事、与原计划偏差超过 20% 的事,会议时长降了 67%,而会后产生的跨组行动项从平均 1.2 条升到 4.6 条。

4. 误区四:制度和工具两张皮
这是我最常见到的、也最容易修补的问题。只要周进展需要人工搬运一次,它就一定会失真一次。人工搬运的每一个环节,截图、复制、粘贴、汇总,都是数据腐烂的温床。判断标准很简单:如果一个任务的真实状态在系统里,而周报里的状态是手写的,那这份周报从生成那刻起就已经过期了。
5. 误区五:只考核提交率,不考核决策闭环率
提交率是最容易统计也是最没用的指标。我更推荐追踪决策闭环率:上周提出的需要处理的事项中,有多少在本周得到了明确的“推进/关闭/延期(含新日期)”结论。这个指标会立刻暴露真实问题,很多团队第一次统计时,闭环率不到 30%。
三、专业判断逻辑:一套四层制度设计框架
讲完误区,说方法。周进展制度的设计顺序不能反:先定决策,再定指标,最后定格式。90% 的团队是倒着做的,先设计表格,再想填什么,最后发现没人在意。下面这四层,是我在多个 100,800 人组织里验证过的设计顺序。
1. 第一层:定义数据源,而不是定义字段
在动手设计任何周报模板前,先回答一个问题:本周进展的“事实”从哪里来?如果答案是“让组长整理”,那么这个制度从第一天起就注定要消耗大量人力,并且不可信。
正确的做法是让周进展成为日常工作的自然副产品。任务状态流转、阻塞登记、依赖标记,这些动作本来就该在任务执行时完成,周进展只是把它们按周聚合一次。我这几年越来越倾向于这个判断:凡是需要专门为周报额外录入的信息,价值都值得怀疑;凡是能从日常动作里自动聚合的信息,才值得长期维护。
(1)三类必须落在系统里的信息
- 状态变化:任务从“进行中”到“阻塞”,必须有明确的时间戳和操作人。
- 阻塞原因:写成一句话,包含“被什么卡住”和“需要谁介入”,而不是“进展缓慢”。
- 依赖关系:跨团队、跨项目的依赖,必须在系统中显式登记,不能只靠口头同步。
(2)判断标准
一个简单的自测:如果我明天离职,团队能不能在没有我笔记的情况下,复原本周所有任务的真实状态?如果答案是否定的,说明你的数据源依赖人,而不是依赖系统。
2. 第二层:定义节奏,采集和决策分开
很多团队把“采集”和“决策”挤在同一个时间点,结果是会开了很久,但决策质量很差,因为大家一边读信息一边讨论,注意力被不断打断。

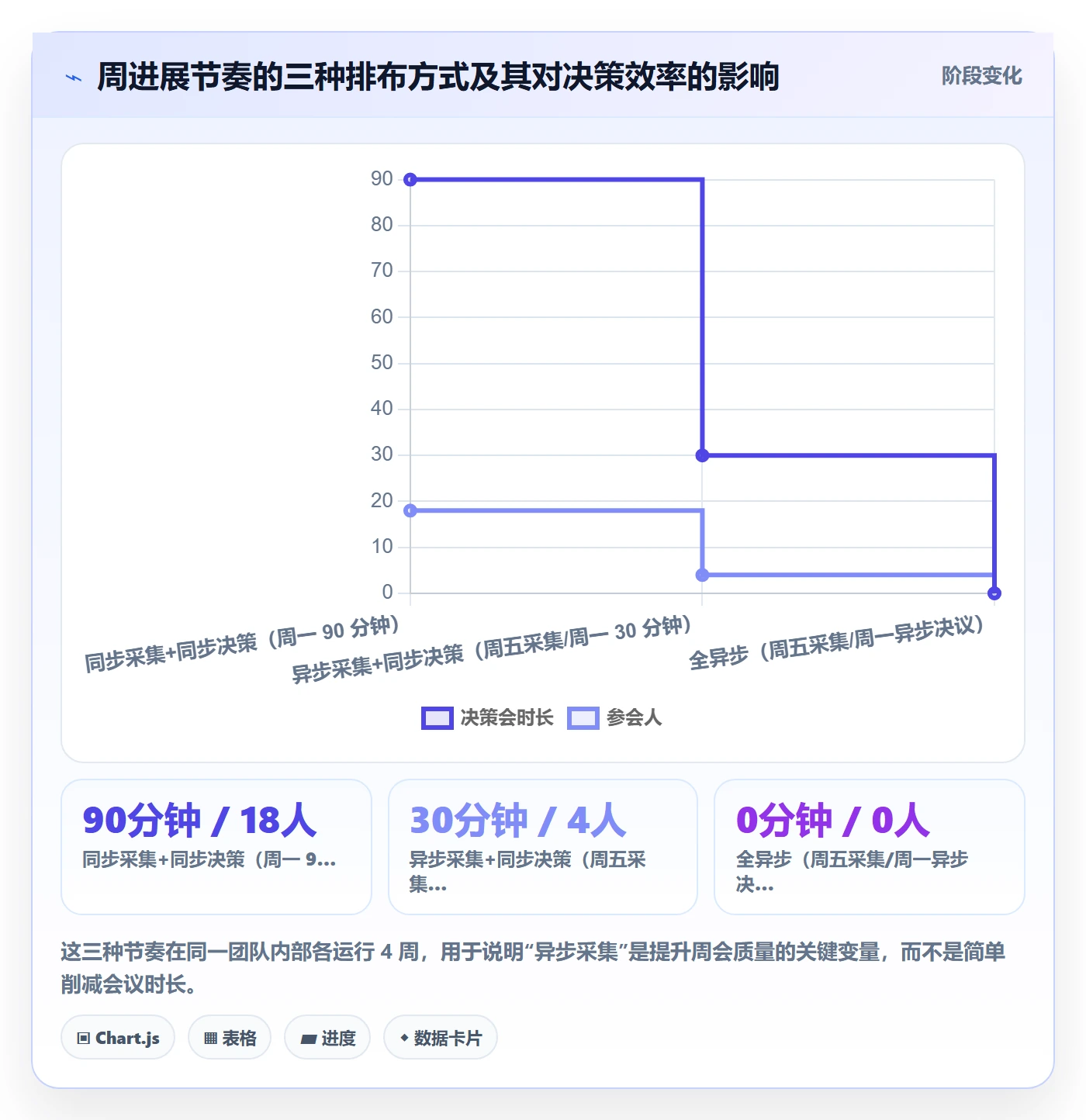

我推荐的做法是错峰:周五下班前完成异步采集(每人 5,10 分钟),周一一早由 3,5 人小范围做决策会(30 分钟)。这样信息在会前就已经被读过、被标注,会上只处理分歧。

3. 第三层:定义分级,问题要能往上走
周进展制度如果只能在一层内自我消化,它就解决不了跨团队问题。分级机制的作用,是让问题沿着一条预设的阶梯往上走,而不是被压在原地。
(1)我常用的三级升级规则
- 一级(团队内):阻塞不超过 3 个工作日,由组长在周内自行处理,只需在周进展中记录结论。
- 二级(跨团队):涉及 2 个及以上团队、或阻塞超过 5 个工作日,必须进入周决策会,由项目经理指定协调人并在 48 小时内给出方案。
- 三级(资源/优先级冲突):需要调整优先级、追加资源或改变交付范围,由有预算或排期决定权的管理者在会上拍板,并记录决策依据。
分级的关键不是层级本身,而是每一级都有明确的“时限 + 责任人 + 输出物”。只有层级没有时限,问题会永远停在原处。
4. 第四层:定义退出机制
这一点几乎没人讲,但我认为它极其重要。任何制度都需要一个“可以停”的机制,否则它会无限膨胀。比如某个长期阻塞项,如果连续 3 周在周进展中出现在同一位置、且没有任何变化,就应该被强制标注为“需要重新决策”:要么投入资源解决,要么正式关闭,不允许它第三次静静地躺在那里。
我见过一个团队,周进展列表里有 6 个任务挂了 14 周以上。它们每周都被“记录”,但从未被“处理”。这些僵尸任务真正消耗的不是工时,而是团队对制度的信任。
四、案例与数据观察:从 100 人到 800 人,两种做法的结果差异
下面这两个案例都来自我实际参与过的项目,出于保密做了脱敏处理。它们的起点规模相近,走的路完全不同,半年后的结果拉开了明显差距。
1. 案例 A:180 人实施团队,从“周报工厂”到“异常驱动”
这个团队负责企业级软件的交付实施,同时并行的项目有 23 个。他们的问题不是不管理,而是管理过度:每个项目组每周要交一份标准周报,字段 14 个,项目经理再汇总成一份 2000 字的总周报。整个链条每周消耗约 46 人·小时。
我们做的第一件事不是优化模板,而是先问:这份总周报的读者是谁,他读完要做什么决定?答案很尴尬,读者是交付总监,他读完主要用来“心里有数”,并没有具体的决策动作。这直接说明了问题的性质:这是一份信息产品,而不是决策产品。
改造分三步,用了 7 周完成过渡:
- 砍字段:14 个字段减到 5 个,只保留状态变化、阻塞、依赖、里程碑偏差、需要升级事项。
- 改数据源:把任务状态和阻塞登记迁到统一的项目管理平台,周进展由系统按周聚合,不再人工汇总。
- 改会议:周一 45 分钟决策会,只邀请 5 人(交付总监、2 名项目经理、2 名技术负责人),只谈二级和三级事项。

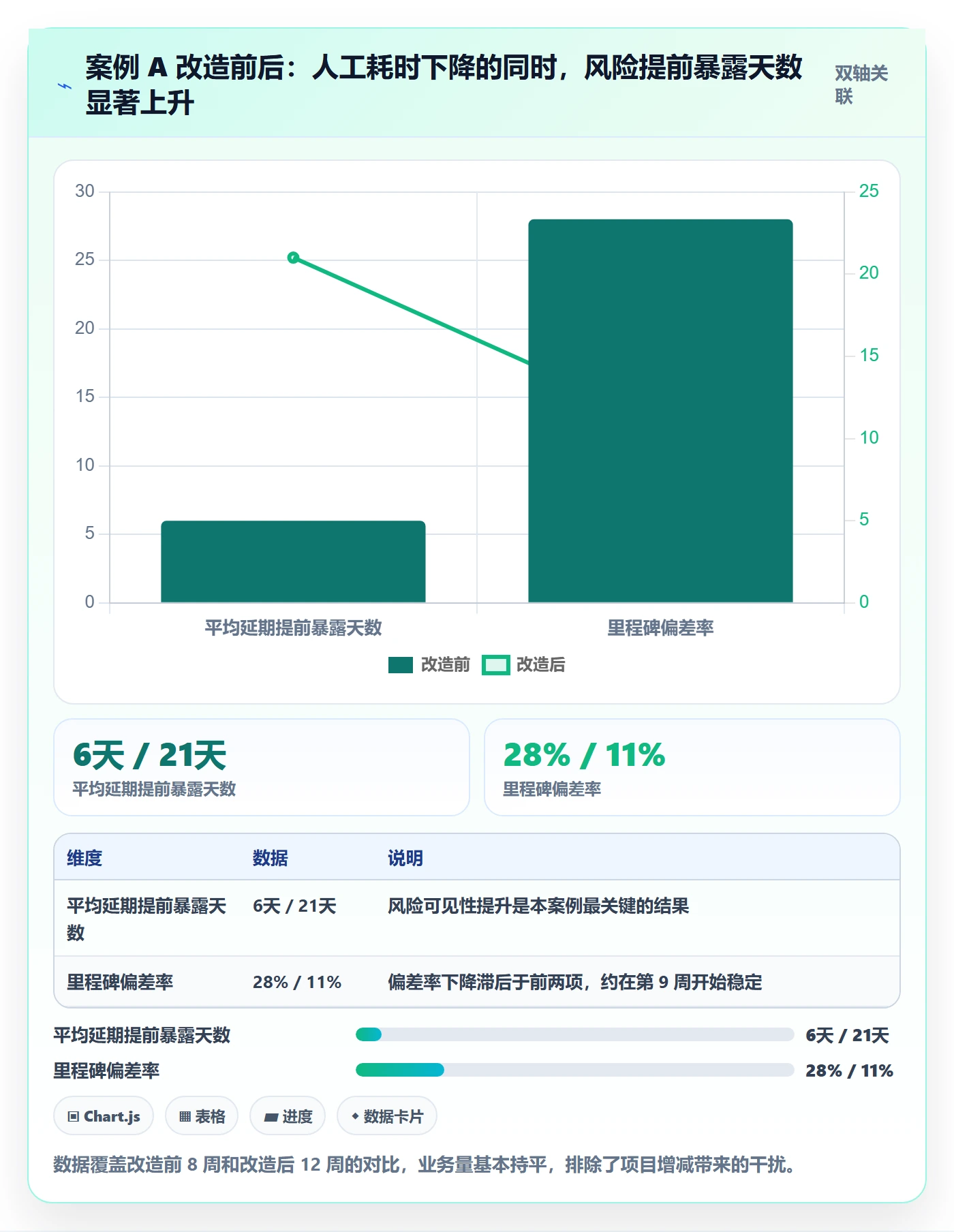

改造后的第 4 周开始出数据:周进展相关的人工耗时从 46 人·小时/周降到 9 人·小时/周,降幅 80%;同时,因为阻塞项必须写进系统,项目延期的平均提前暴露天数从 6 天提升到 21 天。这个变化的意义在于:过去项目延期几乎都是在交付前一周才发现,现在提前三周就能看到苗头,纠偏窗口完全不一样。

2. 案例 B:620 人组织,技术工具选型如何决定制度上限
这个案例更接近很多中大型企业的处境:组织规模已经上去,但管理手段还停留在“群 + 表格 + 会议”的组合。他们的痛点是组织结构复杂,研发、测试、实施、运维四条线并行,每条线都有自己的周进展口径,最终没人能拼出全局视图。
他们最初想通过“加强执行”来解决,也就是要求所有人按统一模板填表、按统一时间提交。执行了两个月后,我发现了一个很有意思的现象:周报提交率确实上去了(从 82% 到 97%),但跨团队依赖问题的平均处理周期反而变长了,从 8 天涨到 13 天。
原因不复杂。统一模板解决了“格式一致”,但没有解决“数据同源”。四条线的周报看起来格式一样,但同一个任务在研发那边是“开发完成”,在测试那边是“待提测”,在实施那边是“等待交付”,三个状态描述的是同一件事,却被当成三件事,跨团队协调每次都要从头对齐口径。
(1)工具层的作用:让状态定义不再由人解释
真正解决问题的是把状态定义收敛到工具里。这里我以 PingCode 为例说明,因为它在这个场景里比较有代表性。PingCode 主要服务中大型企业及 100 人以上组织,恰好匹配这个 620 人团队的规模;它支持私有化部署,对于有数据合规要求的企业(尤其是金融、制造、政企类客户)是刚需;同时支持从 Jira 平滑迁移,这一点对已经有历史数据的团队非常重要,很多团队卡在“迁移成本太高”,最后继续将就。
不过我想强调,工具的价值不在于功能多少,而在于它能否把状态流转的规则沉淀下来。这个团队落地后,最关键的变化是:研发、测试、实施三个角色看的是同一个任务对象的同一个状态,周进展不再需要人工对齐口径,而是直接按状态变化做筛选。

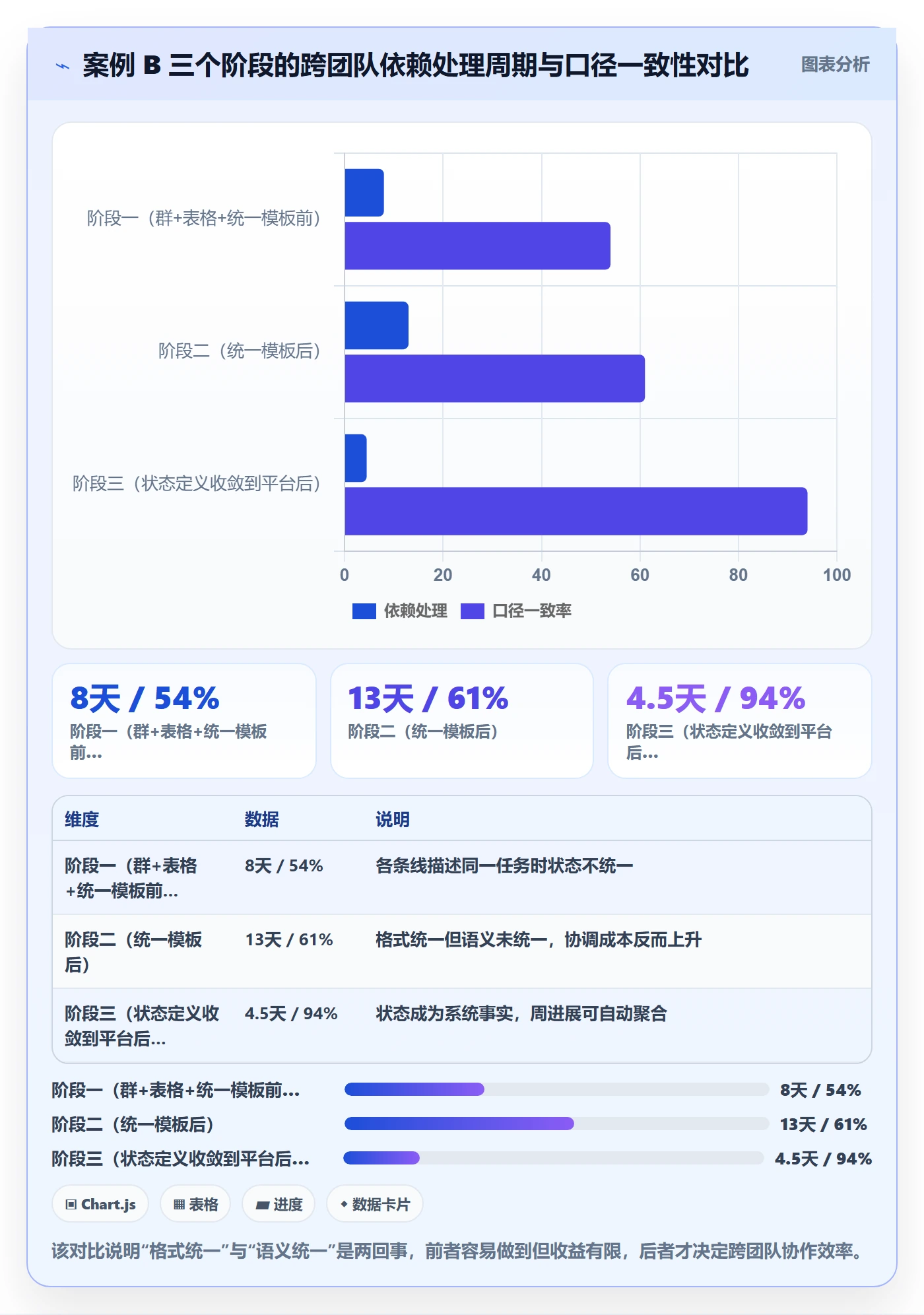

改造后第 6 周的数据:跨团队依赖问题的平均处理周期从 13 天回落到 4.5 天,比改造前的 8 天还要好。原因是依赖关系在系统里是显式登记的,周决策会上可以直接按“被依赖方+超期天数”排序,优先级一目了然。

3. 一个反常识的数据观察
把两个案例放在一起,我发现一个和直觉相反的现象:周进展制度的成熟度,和“填表要求的严格程度”呈负相关,和“数据源的唯一程度”呈正相关。
换句话说,要求越细、考核越严的团队,往往制度越形式化;而把数据源收敛到一处、让周进展自动生成的团队,即使不考核提交率,制度也能稳定运转。这个判断对设计者来说很关键:如果你想提升周进展的质量,先去看数据从哪里来,而不是先去看表格怎么填。
五、不同情况下的行动建议
制度没有最优解,只有匹配解。我下面按团队规模和成熟度给出四组建议,每组都标明了“先做什么”和“暂时不要做什么”。
1. 20 人以下团队:先活下来,别上制度
这个阶段的团队,沟通成本本来就低,最大的风险是“为了管理而管理”。建议只做一件事:每周一次 15 分钟的异步同步,每人回答三个问题,本周完成了什么、下周要做什么、现在被什么卡住。用最简单的工具承载即可,不要引入复杂流程。
暂时不要做:统一模板、强制字段、周报评分。这些动作在这个阶段几乎不会带来收益,只会消耗信任。
2. 20,100 人团队:建立“异常优先”的阅读路径
这个阶段的核心矛盾是信息量开始超过个人阅读能力。建议把周进展分成“常规”和“异常”两类,管理者只强制阅读异常类。异常的定义要具体:阻塞超过 3 天、依赖未按时交付、里程碑偏差超过 15%。
同时开始做一件事:把任务状态迁移到统一平台。这个动作越早做越好,因为迁移成本随着数据量增加而快速上升。
3. 100,500 人团队:先统一状态定义,再谈流程
这是我服务最多的规模区间,也是最容易出问题的区间。核心任务不是设计流程,而是统一语言。比如“完成”在研发、测试、实施三个角色眼里分别意味着什么,必须写下来、对齐、固化到系统里。
建议顺序:先做状态定义手册(1,2 周),再做周进展模板(1 周),最后做分级升级规则(1 周)。如果顺序反了,你会发现模板永远在改,因为底层定义没统一。
4. 500 人以上组织:先解决数据源,再解决报表
到这个规模,人工汇总基本不可行。建议优先评估是否需要支持私有化部署、能与现有研发流程打通的平台型工具。对已经有 Jira 使用历史的组织,迁移成本和历史数据保留是需要重点评估的项。
至于报表,我的判断是:报表应该是数据源的副产品,而不是独立产物。如果一份周报表需要专人花半天生成,它就不该存在。

六、不同情况下的取舍:四组你必须做出的选择
制度设计的本质是取舍,不是叠加。每一个好处都有代价,关键是知道代价是什么、能不能承受。
1. 颗粒度 vs 维护成本
颗粒度越细,信息越准确,但维护成本呈非线性上升。我做过估算:任务粒度从“周”细化到“天”,信息准确度提升约 30%,但团队的录入和维护成本提升约 2.5 倍。对大部分团队来说,这个交换不划算。
我的建议是:阻塞项按天记录,常规任务按周记录。异常信息值得高成本维护,常规信息不值得。
2. 自动化 vs 灵活性
自动化能大幅降低采集成本,但会固化流程。如果你的团队业务形态还在快速变化,过早自动化会把流程锁死。判断标准是:如果最近三个月你的流程已经稳定,可以自动化;如果还在调整,先用轻量方式过渡。
3. 强制度 vs 自驱
强制度在短期内能快速拉高执行率,但长期会培养“被动合规”的心态。我的判断是:制度应该强制的是“结果输出”,而不是“过程动作”。比如强制“阻塞项必须在 24 小时内登记”,但不强制“必须每天更新状态”。
4. 统一 vs 分层
大组织容易走向两个极端:要么全公司一套模板,要么各团队完全自定。更可行的做法是“统一数据定义 + 分层展示”:底层任务状态和字段定义全公司统一,但不同层级的阅读视图可以完全不一样,组长看细节,总监看异常,高管看趋势。

七、落地清单:周进展制度设计 Checklist
最后给你一份可以直接照着走的清单。我把它拆成四个阶段,每个阶段都有明确的完成标志,避免“看起来做了很多但没落地”。
1. 第一阶段:定义与对齐(建议用时 1,2 周)
- 确认周进展的决策读者是谁,以及他每周需要做出的 2,3 类决策。
- 定义核心状态:TODO / 进行中 / 阻塞 / 待验证 / 已完成,并逐条写明判定标准。
- 确定数据源:明确哪些信息必须落在系统里,哪些允许口头同步。
- 完成标志:全团队能对同一个任务给出一致的状态判断。
2. 第二阶段:节奏与流程(建议用时 1 周)
- 确定采集时间点(建议周五下午)和决策时间点(建议周一上午)。
- 确定决策会参会人(建议 3,5 人)和固定议程(只谈二级、三级事项)。
- 建立分级升级规则,每级明确时限、责任人、输出物。
- 完成标志:连续两周的决策会时长控制在 45 分钟以内,且每周产出不少于 3 条决策。
3. 第三阶段:工具与数据(建议用时 2,4 周)
- 评估现有工具能否支撑状态流转和阻塞登记,是否需要引入平台型工具。
- 如果需要迁移,重点评估私有化部署能力、历史数据迁移方案、与现有流程的适配度。
- 把周进展的生成方式改为“系统聚合”,取消人工汇总环节。
- 完成标志:周进展的人工耗时降至改造前的 20% 以内。
4. 第四阶段:度量与迭代(持续进行)
- 建立三个核心指标:信息采集耗时、决策产出密度、风险提前暴露天数。
- 每月复盘一次,重点关注决策闭环率是否稳定在 70% 以上。
- 建立退出机制:连续 3 周无变化的事项必须重新决策或正式关闭。
- 完成标志:制度能在无人督促的情况下自然运转 8 周以上。
| 阶段 | 核心任务 | 常见卡点 | 完成标志 |
|---|---|---|---|
| 定义与对齐 | 统一状态定义与决策读者 | 状态定义太抽象 | 状态判断一致率 > 90% |
| 节奏与流程 | 采集与决策错峰 | 决策会变成朗读会 | 每周决策 > 3 条 |
| 工具与数据 | 数据源统一、取消人工汇总 | 迁移成本评估不足 | 人工耗时降至 20% 以内 |
| 度量与迭代 | 跟踪三个核心指标 | 只考核提交率 | 连续 8 周自然运转 |
最后:我的核心判断和你的下一步
如果这篇文章只能留下一句话,我希望是这句:周进展管理的成败,取决于你能不能在制度设计和工具支撑之间,找到那个“不需要人额外付出”的平衡点。我见过太多团队在模板上反复雕琢,却始终没解决数据从哪里来的问题,最后制度越做越重,效果越来越差。
反过来,那些真正跑得好的团队,做的事情往往更朴素:统一状态定义、把数据落在一处、每周只开一次 30 分钟的差异决策会、把超过时限的问题强制升级。它们没有复杂的流程,但每一周都在稳定地产出决策。
给不同阶段读者三条明确的下一步:
- 如果你在 100 人以下:这周先做一件事,把你团队当前的任务状态定义写下来,发给全体确认。这是投入产出比最高的第一步。
- 如果你在 100,500 人:先统计一下过去两周你团队在周进展相关动作上消耗的总人·小时,再对比决策产出数。算出这个比值,你就知道该从哪里下手了。
- 如果你在 500 人以上:先评估数据源现状,重点看跨团队状态口径是否一致。这一步没做完之前,任何模板优化都是白费力气。
制度是手段,不是目的。好的周进展管理,最终应该让你感觉到的不是“每周要做一件事”,而是“每周能早点发现一件事”。

常见问题解答(FAQ)
1. 周进展管理到底该由谁负责汇总,是项目经理还是每个成员自己写?
我们团队现在周报是项目经理一个个去问进度,每次到周五下午就变成催债现场,我自己也写过周报,但总觉得是在应付。我就想知道,这件事到底应该谁来主导,成员自己写和PM汇总哪个更靠谱?
建议采用‘成员填报+PM校验’的双层机制,而不是二选一。具体做法是:成员在每周固定时间点(比如周四17点前)在项目管理工具里更新自己负责任务的状态、完成百分比、阻塞项和下周计划,这部分是原始数据;
PM在周五上午做一次校验和聚合,重点看三类信号,状态超过3天没更新的任务、标记为阻塞的任务、以及进度和计划偏差超过20%的任务跟进。判断依据是:成员自己写保证了一手信息的及时性,PM校验保证了跨任务依赖和资源冲突能被识别。如果让PM全量汇总,信息滞后至少1到2天,而且PM会变成瓶颈;
如果完全放任成员自写没人校验,周报会退化成流水账。落地时可以设一个硬规则:周五中午前未更新的任务,默认视为‘无进展’,直接进入下周风险清单。
2. 周进展的颗粒度应该细到什么程度,按任务写还是按项目写?
我之前管过一个8人的实施团队,有人周报写‘本周推进了XX项目’,有人写‘完成了A任务的接口联调、B任务的UAT测试、C任务的文档初稿’,两种混在一起我根本没法判断谁快谁慢。我就很纠结,到底应该统一到什么颗粒度才既能看清进展又不至于把大家逼疯?
颗粒度应该锚定在‘可交付物’这一层,而不是项目层也不是小时层。判断标准是:一条周进展必须能回答‘这周产出了什么可以被验收的东西’。按项目写太粗,无法识别风险;按小时写太细,管理成本高于收益。
可执行的做法是给团队定一个模板:每条进展=任务名称+本周产出物+状态(未开始/进行中/待验收/已完成)+阻塞项。以实施团队为例,‘完成客户A的权限模块配置并提交测试’是合格的,‘推进客户A项目’是不合格的。
数据口径上,建议一个成员每周的进展条目控制在3到7条,少于3条说明任务拆解不够,多于7条说明颗粒度太细或者在做杂事。另外要区分‘实施类任务’和‘支持类任务’,支持类可以合并成一条,但实施类必须逐条列。
3. 团队抵触写周进展,觉得是形式主义,怎么让制度真正落地而不是走过场?
我们推过一次周报制度,头两周大家还认真写,第三周开始就变成‘按计划进行’‘无异常’这种废话,我一追问就说没什么好写的。我自己也知道很多周报确实没人看,但我又需要掌握进度,这种矛盾怎么破?
抵触的根源通常不是懒,而是‘写了没人用’。要让制度落地,必须做三件事。第一,让周进展直接服务于一个成员在意的决策,比如下周谁去哪个客户现场、谁的加班可以调休、谁的阻塞需要上级出面协调,让成员看到写清楚能换来实际支持。
第二,PM要在24小时内对周进展做出响应,至少对标记阻塞的条目给出处理意见,这个响应率要作为PM自己的考核项,建议目标是不低于90%。第三,砍掉重复填报,如果项目管理工具里已经有任务状态,周进展就只写‘变化’和‘阻塞’,不要让大家把工具里的内容再抄一遍。
我自己的经验是,推行第一个月只抓一件事:阻塞项必须写、必须响应。等团队感受到‘写了真有用’,再逐步加产出物和计划的字段。形式主义从来不是格式问题,是反馈闭环缺失的问题。
4. 周进展数据和项目管理工具里的任务状态不一致时,以哪个为准,怎么避免两套账?
我们现在是工具里任务状态一套,周报里写的又是另一套,经常出现工具显示‘进行中’但周报说‘已完成’,或者反过来。每次对进度都要人工核对,特别浪费时间。我想知道这种情况到底该以哪个为准,有没有办法从机制上避免?
必须以项目管理工具里的任务状态为唯一数据源,周进展只作为解释和补充,不作为独立台账。避免两套账的核心做法有三条。第一,规定周进展中提到的状态变更,必须先在工具里改完状态再写周报,顺序不能反,PM校验时先看工具再看周报,不一致的直接打回。
第二,在工具里设置状态流转规则,比如任务从‘进行中’到‘已完成’必须填写完成说明和验收人,防止随意拖动状态。第三,每周做一次一致性抽查,随机抽10%的任务比对工具状态和周报描述,偏差率超过5%就说明流程有问题,需要在下周例会上复盘原因,而不是只惩罚个人。
数据口径上,建议以每周五18点的工具快照作为周度进度的基线,所有汇报、报表、考核都用这个快照,周报文本只用来解释快照背后的原因和风险。这样坚持一个月,两套账基本就能收敛成一套。
核心关键词
文章包含AI辅助创作:周进展管理方法大全:实施团队进度跟踪制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422586
读者评论
文中提到的信息逐层损耗我深有体会。我们团队之前也是组长口头转述,到项目经理那里就只剩时间点,不确定性全没了,结果风险暴露总是滞后。后来强制要求在项目管理工具里登记阻塞原因和依赖关系,情况才好转。不过我觉得对20人以下的小团队,这套分级升级机制可能有点重,容易变成新的填表负担。
周会从朗读式改成只谈差异这个建议很实用,但我们实际推行时遇到一个问题:会前异步阅读需要每个人真的提前看,否则会上还是得从头讲。另外决策闭环率这个指标虽然好,但统计起来挺费劲的,尤其跨周追踪时,不知道作者有没有推荐的自动化统计方式?
文章把周报失败的原因归结为没有决策,这个判断我认同,但我觉得还有个现实因素没展开:很多团队不是不想做决策,而是没有权限做决策。项目经理看到风险也拍不了板,资源协调要等更高层,结果周会开了等于没开。这种情况下,光优化节奏和格式可能解决不了根本问题。
