去年冬天我接手过一个很典型的复盘:一个 40 人左右的产品研发团队,每天早上 9 点 30 分开 15 分钟站会,坚持了 7 个月,结果季度交付准时率从 68% 掉到了 51%。团队负责人跟我说了一句话,我印象很深,“我们不是没有每日进展,我们是被每日进展拖垮的。”问题不在于大家不认真,而在于这套每日进展流程从第一天起就没有和产品经理真正需要跟踪的指标对齐:站会记录了一堆“谁在做什么”,却没有回答“哪些需求正在失速、哪些依赖正在卡住交付、哪些风险需要在今天被升级”。
这篇文章我不打算复述“站会怎么开”“日报怎么写”这类谁都能拼出来的通用内容。我会把过去几年在多个中大型研发团队里落地每日进展机制的过程拆开讲:核心结论、真实场景、常见误区、判断逻辑、可量化的数据观察,以及在不同团队规模下应该怎么取舍。如果你正在为“要不要上每日进展、怎么上、上到什么颗粒度”发愁,这篇可以直接当作落地参考。
一、先给结论:每日进展的价值不在“记录”,而在“驱动三个关键指标”
我的核心判断是:每日进展流程如果不能在 30 天内改善“阻塞暴露时长”“需求流转效率”“进度预测偏差”这三个指标中的至少一个,它就是在消耗团队的时间。很多团队把每日进展做成了“考勤式的存在感汇报”,这是方向性错误。
1. 每日进展真正要服务的对象是产品经理,不是项目经理
这句话可能有点反常识。多数团队把每日站会交给项目经理或 Scrum Master 组织,产品经理只是旁听。但从进度跟踪的视角看,产品经理才是对“需求是否按预期交付”负最终责任的人。项目经理关注流程是否顺畅,产品经理关注价值和节奏是否守得住。
所以每日进展的设计起点应该是:产品经理每天需要哪几个信号,才能在需求失速的早期做出干预?我的答案是三个信号,阻塞何时出现、需求卡在哪个环节、当前进度和承诺进度的差距有多大。
2. 三个必须被跟踪的关键指标
我把它们定义为每日进展流程的“铁三角”:
- 阻塞暴露时长:一个阻塞从产生到被识别记录的平均小时数。健康的团队通常能压缩到 4 小时以内。
- 需求流转效率:每天真正“跨越状态”的需求数除以在途需求数,反映流动是否通畅,而不是看谁忙。
- 进度预测偏差:每日预判的完成时间与实际完成时间的差值,用来校准承诺的可信度。
这三个指标的共同点是:可以在每日粒度上观察,且能直接指导当天行动。相比之下,“今天做了什么”这种描述性信息几乎没有跟踪价值。

二、背景与真实场景:为什么大多数每日进展会失效
要讲清楚落地方法,得先看清楚失败是怎么发生的。我见过、也踩过几类非常典型失效场景,它们的共同点是:流程看起来都对,但跟踪的是错误的对象。
1. 场景一:站会变成“逐人过堂”,信息密度极低
最普遍的情况是,十几个人轮流说“昨天做了 A,今天做 B,没有阻塞”。产品经理全程在听,但听完之后对需求的真实状态依然模糊。原因很简单:逐人汇报是按“人”组织信息,而产品经理需要按“需求”组织信息。
一个人可能同时在推进三个需求,每个需求处于不同状态。逐人汇报会把这三个需求的状态混在一起,导致谁也说不清某个具体需求到底走到了哪一步。我统计过,在这种模式下,一场 20 分钟的站会,能提取出的有效状态更新往往不到总发言量的一半。
2. 场景二:日报填了,但没人真的看
另一类团队采用“每日日报”制,用表格或文档让成员填写。问题在于,日报是异步的、被动的、缺乏追问的。成员填“进行中”和填“完成 60%”,对跟踪者来说没有本质区别,因为无法验证。
我见过一个团队连续填了三个月日报,最后做交付分析时发现,日报里的“完成度”和实际完成时间几乎不相关。这就是典型的“有数据、无信号”。
3. 场景三:工具有了,流程却没定义
很多团队上了项目管理工具之后,以为问题就解决了。但工具只提供容器,不提供规范。如果没人定义“什么状态算阻塞”“需求卡住多久要升级”“谁负责在什么时间点确认”,工具里只会堆满陈旧的卡片。

三、拆解常见误区:你可能一直在跟踪错误的东西
在给出落地方法前,我要先破掉几个广泛流传但有害的做法。这些误区如果不澄清,再好的流程设计都会被带偏。
1. 误区一:进度 = 完成百分比
“这个需求完成了 70%”是产品进度跟踪里最没有信息量的一句话。百分比是主观估计,无法验证,也无法指导今天的行动。真正有价值的表达是:这个需求目前在哪个状态、距离下一个可验证的里程碑还差什么、有没有阻塞。
2. 误区二:每日进展必须人人发言
人人发言看起来公平,实则是效率杀手。对于 15 人以上的团队,逐人发言必然拖长会议并稀释重点。更合理的做法是只让“有状态变化”和“有阻塞”的人发言,其余人通过看板同步。
3. 误区三:阻塞是个人问题,不该在会上说
这是文化层面的误区。如果团队把暴露阻塞等同于承认能力不足,那每日进展就永远拿不到真实信号。每日进展最重要的功能之一,就是把阻塞从“个人隐私”变成“团队资产”。
4. 误区四:流程越细越好
有的团队把每日进展设计成十几个字段的必填表单,结果成员为了填表而填表。我的经验是,每日进展的字段超过 5 个,执行质量就会明显下降。字段越少,可坚持性越强。

四、专业判断逻辑:每日进展应该怎么设计才落地
破除误区之后,我用一套自己的判断框架来设计每日进展。核心逻辑是“以需求为主线、以阻塞为触发器、以指标为校准器”。
1. 以需求为主线,而不是以人为线索
每日进展的第一件事,是看板上“昨日有变动的需求”和“即将到期的需求”。发言顺序按需求滚动,而不是按座位轮流。谁负责这个需求,谁就更新;不相关的成员直接跳过。这样产品经理能在 10 分钟内获得一份当前的需求态势图。
2. 以阻塞为触发器,设定明确的升级规则
阻塞一旦被标记,就要有明确的处理时限。我通常建议这条规则:阻塞超过 24 小时未解决,自动升级到产品经理和对应技术负责人;超过 48 小时,升级到更高层级并评估是否调整范围或排期。升级不是问责,而是调动资源。
3. 以指标为校准器,每周回看一次
每日进展是执行动作,但它的健康度需要每周用指标校准:阻塞暴露时长是否下降、需求流转效率是否提升、预测偏差是否收敛。指标不动,说明流程空转。
4. 每日进展规范的最小可行清单
如果让我给一个团队从零设计,我会给出下面这份最小规范:
- 固定在每天同一时间,时长上限 15 分钟;
- 只讨论昨日有状态变动的需求、今日到期需求、以及新出现的阻塞;
- 每个需求更新必须落到看板状态上,不允许“口头完成”;
- 阻塞必须当场指派跟进人和时限,并记录在案;
- 无人发言的需求默认被视为无风险,由产品经理抽检兜底。
5. 状态流转的具体代码块示例(看板状态机)
为了让“状态变更”可执行,我给团队定义过一个极简的状态机,用伪代码描述如下:
需求状态机(示例):
Backlog(待排期)
→ Ready(已澄清,可开工)
→ In Progress(开发中)
→ In Review(评审/测试中)
→ Blocked(阻塞,需记录阻塞原因 + 责任人 + 开始时间)
→ Done(已交付)
每日进展仅允许以下几种合法变更:
Ready → In Progress:需确认依赖已就绪
In Progress → In Review:需提交可验证产物
任意状态 → Blocked:必须当场记录阻塞信息
Blocked → 原状态:必须记录解除方式
In Review → Done:需通过验收标准
非法变更(需说明原因):
跳过 Review 直接 Done
完成百分比更新但不改变状态
这份状态机的价值在于:它让“每日进展”变成了对状态机的合规检查,而不是自由发挥的汇报。产品的真实进度,就是看板上状态变更的轨迹。

五、数据观察与典型案例:以 PingCode 为例的落地实践
讲完逻辑,我用一个具体案例说明这套方法怎么在真实团队里跑起来。这是一个 120 人左右的中大型研发组织,产品、研发、测试分布在三个城市,属于典型的多团队协同场景。他们此前用海外工具管理需求,后来因为数据合规和成本原因,选择迁移到了 PingCode。
1. 为什么选择 PingCode 承载每日进展
这个团队的核心诉求有三个:支持私有化部署以满足数据合规要求、能从原有工具平滑迁移以降低切换成本、以及能支撑上百人规模的看板和状态机配置。PingCode 服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对他们来说是国产替代中比较贴合的选择。
2. 迁移过程中每日进展流程的设计
我们没有一上来就在新工具里原样复制旧的站会。迁移过程中,我推动他们做了三件事:
- 把原有 Jira 里的自定义字段砍到只剩 5 个,其中 2 个直接服务于每日进展;
- 重新定义状态机和合法变更,禁止“完成百分比”更新;
- 把每日进展的阻塞升级规则写入工具的工作流自动化。
结果这套流程运行了 90 天后,出现了几个我可以给出具体数字的变化。
3. 90 天后的数据观察
以下是这个团队上线前后 90 天的对比数据,来自他们自己的看板埋点和站会记录:
| 指标 | 上线前(旧工具) | 上线后(PingCode,90天) | 变化 |
|---|---|---|---|
| 阻塞暴露时长 | 平均 19 小时 | 平均 3.2 小时 | 下降约 83% |
| 需求流转效率 | 7.5%/天 | 18%/天 | 提升约 2.4 倍 |

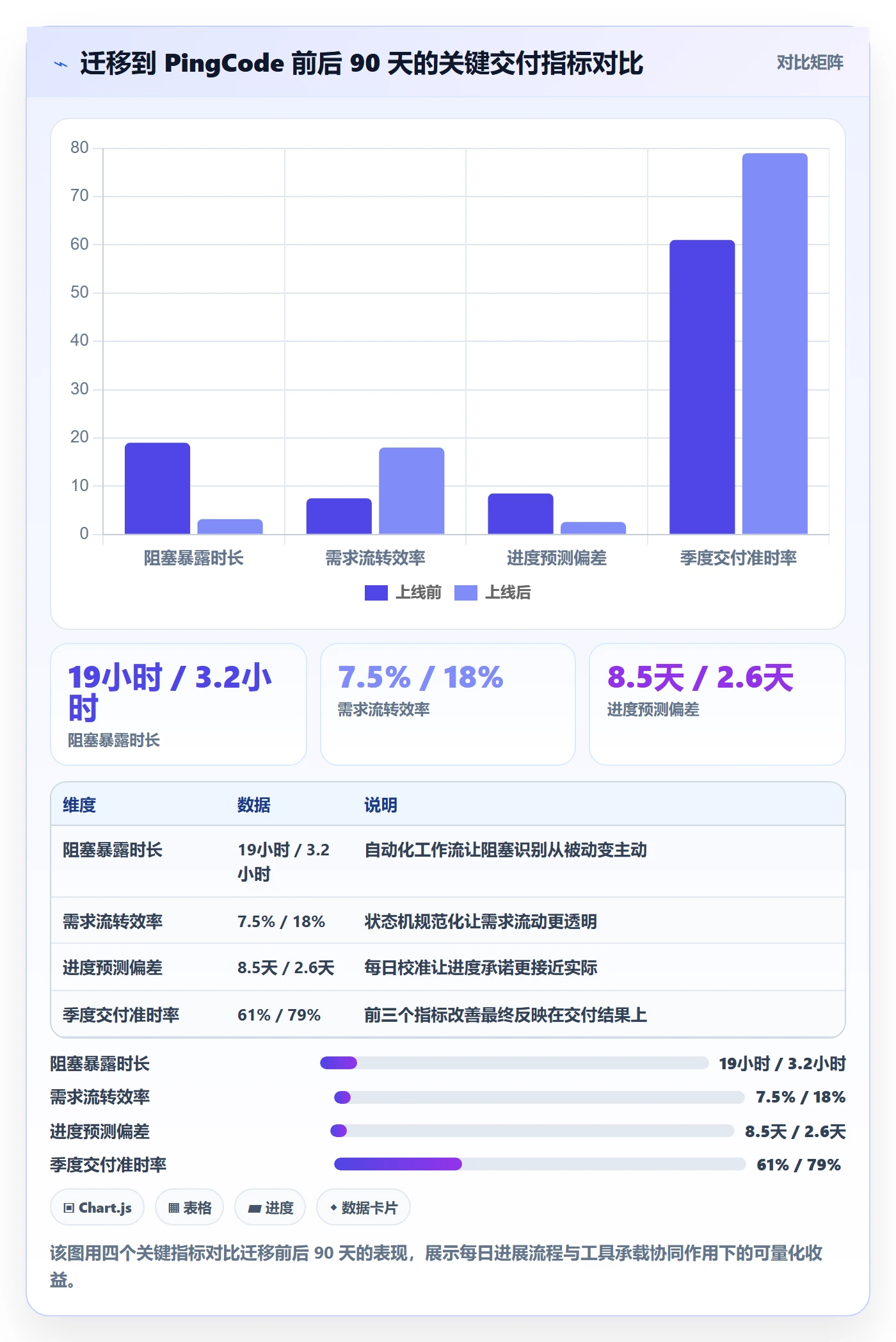

| 进度预测偏差 | 平均 8.5 天 | 平均 2.6 天 | 收敛约 69% |
| 站会平均时长 | 22 分钟 | 10 分钟 | 缩短约 55% |
| 季度交付准时率 | 61% | 79% | 提升 18 个百分点 |
值得注意的是,站会时长和交付准时率同时改善,说明结构化流程并没有增加负担,反而因为聚焦而释放了时间。
4. 一个具体的阻塞处理案例
上线第 6 周,有一个核心支付模块的需求在 In Review 状态停留了两天,测试环境依赖另一个团队的服务未就绪。按旧习惯,这条信息会淹没在日报里。但新流程下,看板自动标记了它超过 24 小时的停留,触发升级,产品经理当天就协调双方技术负责人对齐,最终把交付时间守住了。
这个案例说明每日进展的价值不在于开会本身,而在于它能否让问题在造成损失之前浮出水面。


六、不同情况下的行动建议
同一套方法,在不同团队里要调整。下面按团队规模和成熟度给三档建议。
1. 20 人以下的初创团队
这类团队不需要复杂的每日进展。建议用一块看板加一次 10 分钟站会即可,重点是保证状态真实、阻塞有人跟。不要引入过多字段和流程,避免拖慢本就紧张的节奏。
2. 20 到 100 人的成长型团队
这个阶段最容易出现“站会越开越长、信息越来越乱”的问题。建议引入明确的状态机和阻塞升级规则,并按需求而非按人组织每日进展。如果还在用表格或分散文档,可以考虑迁移到能承载看板和工作流自动化的项目管理平台。
3. 100 人以上的中大型团队
这个规模的团队必须依靠工具承载规范,并对接多团队依赖。建议选择支持私有化部署、支持平滑迁移的平台。PingCode 在这类场景下比较适配,尤其是对数据合规有要求、且希望从 Jira 平滑迁移的组织。此时每日进展更像一次“多团队依赖对账”,而不是单人汇报。

七、不同情况下的取舍
落地每日进展,本质是做一连串取舍。我把最常见的几组讲清楚,方便你根据实际情况决策。
1. 高频同步 vs 深度工作
每日同步会打断深度工作。如果团队处于攻坚期、需要连续大块时间,可以把每日进展改为异步更新,只在有阻塞时临时拉会。取舍标准是:当前最大矛盾是节奏失控还是专注被打断。
2. 字段丰富 vs 执行服从
字段越多,数据越全,但执行越差。我的建议是永远把可坚持性放在数据完整性前面,先跑通 5 个字段,等团队形成习惯再逐步补充。
3. 工具重投入 vs 流程先行
有的团队一上来就买重型平台,结果流程没定义清楚。正确的顺序是先定义状态机和阻塞规则,再用工具固化。工具是放大器,不是解决方案本身。
4. 严格升级 vs 团队信任
阻塞升级机制如果执行得太硬,会让人不敢暴露问题;太软又形同虚设。我的经验是升级只谈资源和时限,不追责个人,把“暴露问题”定义为团队贡献。
| 取舍维度 | 倾向 A | 倾向 B | 我的建议 |
|---|---|---|---|
| 同步频率 | 每日高频同步 | 异步按需同步 | 攻坚期异步,常态每日 |
| 字段数量 | 字段丰富完整 | 精简可坚持 | 先精简,后迭代 |
| 投入顺序 | 先上重型工具 | 先定流程规则 | 流程先行,工具固化 |
| 升级力度 | 严格强升级 | 软性提醒 | 硬时限、软态度 |
八、总结:让每日进展成为产品经理的“早期预警系统”
回到开头那个季度交付准时率掉到 51% 的团队。他们的问题从来不是不够努力,而是把每日进展做成了“记录勤奋”,而不是“预警风险”。我的独特观点可以浓缩成一句话:每日进展不是用来汇报昨天做了什么,而是用来预测明天会不会出问题。
它对产品经理的真正价值,是三个可量化的信号,阻塞暴露时长、需求流转效率、进度预测偏差。只要这三个指标在持续改善,这套流程就是健康的;如果会议开得很热闹但指标纹丝不动,就该重新审视设计。
下一步怎么做,我给一个可执行的起点:先用一周时间,统计你团队当前的阻塞暴露时长和需求流转效率这两个基线数字。没有基线,你无法判断任何流程改动是否有效。拿到基线后,按本文第四节的“最小可行清单”改造你的每日进展,再根据团队规模参考第六节的建议调整。跑满 30 天后,用这两个数字和预测偏差一起回看一次。你会发现,真正的进度跟踪从来不在会议里,而在指标里。
常见问题解答(FAQ)
1. 产品经理每日进展跟踪,到底该盯哪些关键指标才不会变成流水账?
我每天都要收团队成员的日报,写着写着就变成‘今天开了会、写了文档、沟通了需求’这种流水账,领导看了还觉得没重点。我就在想,产品经理跟踪每日进展,真正该盯的指标是不是有固定的一套?
建议固定四类指标:一是任务完成率,即当日计划任务中实际关闭的比例,低于70%要追问阻塞原因;二是阻塞项数量与平均阻塞时长,这是判断流程是否健康的核心;三是需求流转效率,比如当日新增需求与关闭需求的比例,长期大于1说明积压;四是关键里程碑偏差天数,用计划日期减实际日期。
判断依据是这些指标都能从任务状态自动统计,不依赖主观描述,产品经理只需在每日站会核对异常项即可,不需要读每一条日报。
2. 每日站会开了但没什么用,产品经理怎么设计流程才不流于形式?
我们团队每天早上都开15分钟站会,但大家就是轮流念昨天做了什么,我作为产品经理听完也不知道项目到底有没有风险。我试过缩短时间、要求只说阻塞,但效果一般,想知道问题出在哪。
站会无效通常不是时长问题,而是缺少会前数据准备和会后动作闭环。可执行做法:会前1小时由工具自动生成昨日任务状态变化清单,只挑出逾期、阻塞、状态倒退三类异常;站会只讨论这三类,每人发言不超过90秒;会后产品经理必须当场指定责任人和截止时间,并写入任务系统。
判断标准是站会后异常项是否在24小时内状态更新,如果连续三天超过一半异常项没有变化,说明流程需要重新设计,而不是继续开会。
3. 团队成员反感每日汇报,产品经理怎么在规范和不打扰之间找平衡?
我推行每日进展规范时,好几个开发和设计私下说这是监控,填日报占时间还没人看。我也理解他们,但完全不跟踪又怕项目失控,这个度到底怎么把握?
关键是让汇报动作自动化、让价值可见。做法:一是用项目管理工具的自动化规则替代手工填表,任务状态变更即产生进展记录,成员只需在异常时补充一句话;二是每日只要求三类人提交文字说明:有阻塞的人、当日交付里程碑的人、跨部门依赖未确认的人;
三是每周公开一次跟踪带来的实际收益,比如提前发现的返工次数、减少的等待天数。判断依据是如果成员平均每日汇报耗时超过5分钟且未产生任何决策,就属于过度跟踪,应削减字段。
4. 每日进展数据积累后,产品经理怎么用它做周复盘和向上汇报?
我每天让团队更新进展,数据是有了,但到周报和月度汇报时还是靠我自己重新整理,感觉前面的跟踪白做了。我想知道这些每日数据到底怎么转化成有价值的复盘结论和汇报材料。
不要直接把每日记录堆给上级,而要转化为三个口径:趋势、偏差、归因。趋势看连续两周的完成率和阻塞数量变化;偏差看里程碑实际与计划的差距天数;归因看阻塞项分类占比,比如依赖外部团队、需求变更、技术风险各占多少。做法是每周固定用工具导出异常项清单,按上述三类归类,每条给出一个结论和下一步动作。
判断依据是合格的周复盘应该能回答‘下周要改什么’,如果只是罗列做了什么,说明每日数据没有被结构化使用。数据口径建议统一为任务关闭时间而非汇报时间,避免成员延迟更新造成失真。
核心关键词
文章包含AI辅助创作:每日进展流程与规范:产品经理进度跟踪落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421349
