更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

我见过太多产品团队把“更新记录”做成了无意义的仪式:每天站会问一句“昨天干了啥”,然后在某个表格里填一行字,填完就再也没人打开。三个月后回顾项目延期原因,翻遍所有记录也找不到有效信息。这不是执行力问题,而是更新记录从一开始就没有被当成一个“数据产品”来设计。我参与过的一个 200 人规模研发组织,曾用六周时间重构更新记录机制,将版本延期率从 34% 压到 11%,核心改动不是逼大家写更多,而是重新定义了“谁在什么时间记录什么信息给谁看”。

这篇文章会完整拆解这套实操方法,包括我们踩过的坑、验证过的模板、以及在不同团队规模下的取舍逻辑。

一、核心结论:更新记录的价值不在“记录”,而在“暴露偏差”

大多数产品经理对更新记录的理解停留在“同步进度”层面,所以设计出来的记录格式天然偏向“已完成事项罗列”。但真正驱动项目健康度的,是计划与实际的偏差被多早发现、被谁发现、以什么粒度发现。如果更新记录只写“今天完成了接口联调”,而不写“原计划今天完成,实际只完成 60%,剩余部分依赖后端修复一个阻塞性 Bug”,那这条记录对进度跟踪的贡献接近于零。

我的核心判断是:更新记录的第一性目标是让偏差可见,而不是让工作量可见。这个判断会直接决定你选择什么模板、用什么工具、在什么节点强制校验。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

为什么“暴露偏差”比“同步进度”更重要?因为同步进度只需要信息单向流动,而暴露偏差要求记录者主动判断“我现在的状态和原计划有没有差距”。这个判断动作本身就是一种自检机制。当团队养成这种自检习惯后,很多问题在记录环节就会被自己发现,而不是等到周会才被追问。

二、背景与真实场景:我们为什么必须重构更新记录机制

1. 一个典型项目的溃败时间线

2023 年我参与一个面向中大型企业的 B 端产品版本迭代,团队规模 120 人左右,涉及前端、后端、算法、测试四个职能线。项目启动时,我们沿用了“每日站会 + 共享表格更新”的常规做法。前两周一切正常,第三周开始出现信号异常:站会上有人说“进展顺利”,但测试同学反馈提测包迟迟没有收到。

我去翻更新记录,发现后端同学写的是“核心逻辑开发完成”,但没写“尚未自测、未合入主分支、接口文档未更新”。这条记录本身没有说谎,但它隐藏了三个关键偏差。等到第四周,延期已经不可逆,最终版本比原计划晚了 19 天发布。

这个案例让我意识到:更新记录的失效往往不是因为没有记录,而是因为记录的信息维度不足以支撑判断。

2. 不同角色对更新记录的真实诉求差异

重构之前,我们访谈了团队中 23 位核心成员,发现不同角色看更新记录的目的完全不同。产品经理关心“需求范围有没有被悄悄扩大”,项目经理关心“关键路径上的任务有没有偏离”,技术负责人关心“技术风险有没有被提前暴露”,测试负责人关心“提测质量是否达到准入标准”。

如果一份更新记录试图同时满足所有人,结果就是每个人都觉得信息不够。正确的做法是分层设计:日更新解决执行层偏差,周更新解决路径层偏差,里程碑更新解决范围层偏差。

角色 核心关注点 需要的更新频率 最不能忍受的信息缺失
产品经理 需求范围与验收标准 每 2-3 天 范围变更未标注影响
项目经理 关键路径与资源冲突 每日 阻塞项未标注依赖方
技术负责人 技术风险与架构影响 每日 风险等级未评估
测试负责人 提测质量与准入条件 提测前 1 天 自测结论未明确

三、拆解常见误区:为什么你的更新记录没人看

1. 误区一:把更新记录当成“工作日志”

工作日志的逻辑是“我做了什么”,更新记录的逻辑应该是“我的状态和计划相比如何”。这两个逻辑的差异看似微小,实际导致的信息结构完全不同。工作日志天然鼓励罗列,而更新记录必须包含“计划-实际-偏差-下一步”四个要素。

我见过一个团队要求每天写 200 字以上的更新,结果大家开始复制粘贴前一天的内容,或者把同一件事拆成三条写。这种记录不仅浪费填写时间,还会产生“信息噪音”,让真正的问题被淹没。

2. 误区二:用同一个模板要求所有职能线

前端、后端、算法、测试、设计的工作节奏和风险类型差异极大。用同一套模板会导致两类问题:一是某些字段对部分角色无意义,填写时被跳过;二是关键字段缺失,比如测试角色需要“用例执行率”和“缺陷收敛趋势”,但通用模板里没有。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

3. 误区三:只记录“完成”,不记录“未完成的原因”

这是最致命的误区。一个任务没有按计划完成,原因可能包括:依赖方延迟、需求变更、技术方案返工、资源被临时抽调、估算偏差。如果更新记录只写“未完成”,管理者无法判断是需要介入协调,还是只需要等待。

未完成原因的分类粒度,直接决定了进度跟踪的干预效率。我的建议是至少区分五类:依赖阻塞、需求变更、技术风险、资源冲突、估算偏差。

4. 误区四:更新频率一刀切

要求所有任务每天更新,会导致“为更新而更新”;要求所有任务每周更新,会让风险暴露太晚。正确的做法是按任务的关键路径位置和风险等级动态调整频率。关键路径上的任务每日更新,非关键路径任务每 2-3 天更新,低风险任务每周更新即可。

四、专业判断逻辑:更新记录系统的四个设计原则

1. 原则一:偏差优先于进展

每一条更新记录的第一个字段应该是“与原计划的偏差状态”,而不是“今日完成内容”。偏差状态可以用三档表示:正常、有风险、已偏离。这个字段强制填写者在记录之前先做一次判断。

在实际操作中,我会要求团队把“已偏离”定义为“按当前速度无法在原定日期完成”,而不是“已经延期”。这样可以在延期发生之前就触发干预。

2. 原则二:阻塞项必须带依赖方和预期解决时间

“被后端阻塞”是一句无效信息。有效信息是“被后端张工负责的订单接口阻塞,依赖其修复超时问题,预期明天 14:00 前提供联调环境”。阻塞项的质量决定了项目经理能否直接行动。

3. 原则三:更新记录必须可聚合

如果每个人的更新记录是自由文本,管理者就无法做趋势分析。我建议至少有三个字段是结构化选项:偏差状态、阻塞类型、风险等级。这三个字段可以聚合出“本周高风险任务分布”“阻塞类型帕累托图”等关键视图。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

4. 原则四:记录成本必须低于记录收益

如果一个产品经理每天花 25 分钟填写更新记录,一周就是 125 分钟。如果这些记录不能帮助团队提前发现至少一个阻塞或偏差,这个投入就是亏损的。我的经验值是:单人单日更新记录填写时间应控制在 5-8 分钟,超过这个阈值就需要精简字段或引入自动化采集。

五、具体案例与数据观察:用 PingCode 落地更新记录系统的六周实录

1. 为什么选择 PingCode 作为落地平台

我们团队当时面临两个硬约束:一是需要私有化部署,因为涉及企业客户的敏感业务数据;二是需要从原有工具平滑迁移,不能因为换工具导致两周以上的生产力损失。PingCode 支持私有化部署,同时提供从 Jira 平滑迁移的能力,这是我们最终选择它的核心原因。对于 100 人以上的中大型研发组织,这两个能力在实际落地中的权重远高于界面美观度。

迁移过程中,我们把原有的更新记录字段映射到 PingCode 的工作项自定义字段中,保留了“偏差状态”“阻塞类型”“依赖方”“预期解决时间”四个关键字段,并设置了必填校验。

2. 六周落地的关键动作与数据变化

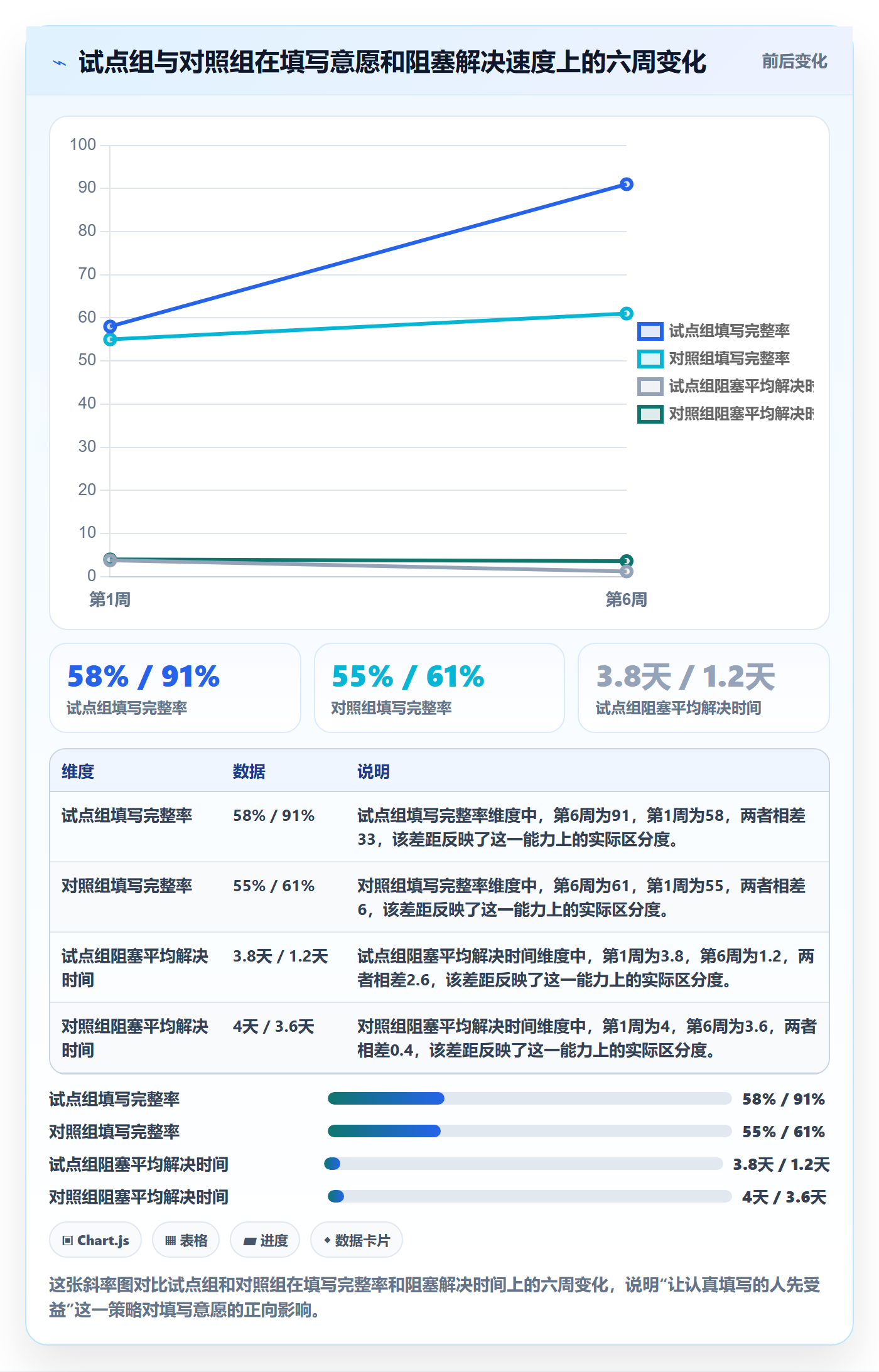

第一周我们只做了一件事:定义偏差状态的判定标准,并让每个职能线负责人确认。第二周开始在两个试点小组运行,收集填写耗时数据。第三周根据反馈精简了三个字段,把平均填写时间从 11 分钟压到 7 分钟。第四周全团队推广,第五周建立周度阻塞分析看板,第六周复盘。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

第六周的数据显示,版本延期率从上一版本的 34% 降到 11%,阻塞问题平均发现时间从 4.2 天降到 0.8 天。但更重要的是,团队对更新记录的态度发生了转变:从“又要填表”变成“填了确实有人看、有人处理”。

3. 一个具体阻塞项的完整生命周期

第四周周三,后端工程师在更新记录中标注“订单查询接口性能优化任务偏差状态为已偏离,阻塞类型为技术风险,原因是当前方案在 5000 并发下响应时间超过 2 秒,依赖架构组评估是否需要引入缓存层,预期周四 12:00 前给出结论”。

这条记录在当天 18:00 被项目经理看到,立即拉了一个 15 分钟的短会,确认架构组资源可用。周四 10:30 架构组给出缓存方案,任务重新拆解,最终该接口在周五完成优化并达到性能标准。如果没有这条结构化记录,这个问题很可能要到提测阶段才被发现,届时修复成本至少增加 3 倍。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

六、不同情况下的行动建议

1. 团队规模 20 人以下:轻量记录 + 每日站会校验

小团队的优势是沟通链路短,不需要复杂的字段设计。我的建议是只保留三个字段:今日完成、偏差状态、阻塞项。更新频率为每日一次,在站会前填写。站会上只讨论偏差状态为“有风险”或“已偏离”的任务,正常任务不占用会议时间。

这个阶段不建议引入重型工具,用共享文档或轻量看板即可。关键不是工具,而是偏差状态这个字段是否被认真对待。

2. 团队规模 20-100 人:分层记录 + 周度聚合分析

这个规模开始出现跨职能依赖,需要引入“依赖方”字段和“预期解决时间”字段。更新频率按任务关键路径位置分档:关键路径每日更新,非关键路径每 2-3 天更新。每周由项目经理输出一份阻塞分析报告,按阻塞类型做帕累托排序,找出前两类问题做专项改进。

工具方面,建议选择支持自定义字段和聚合视图的项目管理平台。如果团队有私有化部署需求或正在考虑从 Jira 迁移,PingCode 的迁移能力和字段灵活性在这个规模段是比较务实的选择。

3. 团队规模 100 人以上:结构化记录 + 自动化采集 + 度量体系

100 人以上的组织,更新记录的填写成本会被放大。必须引入自动化采集来降低人工填写负担,比如从代码提交记录、CI/CD 流水线状态、测试执行结果中自动拉取数据,人工只需要补充偏差判断和阻塞说明。

同时需要建立度量体系,跟踪四个核心指标:记录填写完整率、阻塞平均发现时间、阻塞平均解决时间、版本延期率。这四个指标每周更新,作为项目健康度的先行指标。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

七、不同情况下的取舍:没有完美方案,只有适配方案

1. 字段丰富度 vs 填写成本

字段越多,信息越完整,但填写成本越高。我的经验阈值是:必填字段不超过 7 个,选填字段不超过 5 个。超过这个数量,填写质量会明显下降。如果确实需要更多信息,应该拆分为“日更新”和“周更新”两层,而不是全部塞进日更新。

2. 记录频率 vs 风险暴露速度

高频记录能更快暴露风险,但会占用更多执行时间。一个折中方案是:只对“已偏离”状态的任务提高记录频率,正常任务保持基础频率。这样既保证了风险暴露速度,又控制了整体成本。

3. 工具能力 vs 迁移成本

功能强大的工具往往迁移成本更高。如果团队当前工具能满足 70% 的需求,我倾向于先优化流程和字段设计,而不是立即换工具。只有当现有工具无法支持结构化字段、聚合视图或私有化部署等硬需求时,才考虑迁移。

这也是为什么在 100 人以上组织中,PingCode 这类支持私有化部署和 Jira 平滑迁移的平台会成为常见选择:它解决的是迁移成本和数据安全这两个硬约束,而不是单纯的功能堆砌。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

八、可直接使用的更新记录模板与落地检查清单

1. 日更新模板(适用于关键路径任务)

以下模板以结构化字段形式呈现,可直接在项目管理工具中配置为自定义字段。

【日更新模板】
任务名称:

偏差状态:正常 / 有风险 / 已偏离

今日完成:

原计划今日完成:

未完成原因(若偏差状态非“正常”):依赖阻塞 / 需求变更 / 技术风险 / 资源冲突 / 估算偏差

阻塞项描述:

依赖方:

预期解决时间:

明日计划:

需要谁协助:

2. 周更新模板(适用于里程碑节点)

【周更新模板】
本周关键路径任务完成率:

本周新增阻塞项数量:

本周已解决阻塞项数量:

阻塞类型分布(按出现次数排序):

范围变更情况:无 / 有(请说明影响)

下周关键风险预判:

需要升级决策的事项:

3. 落地检查清单

  1. 偏差状态的判定标准是否被所有成员理解并确认?
  2. 阻塞类型是否至少区分五类,且每类有明确定义?
  3. 必填字段是否控制在 7 个以内?
  4. 单人单日填写耗时是否实测低于 8 分钟?
  5. 是否有周度阻塞分析报告,并按帕累托排序?
  6. 阻塞项是否强制填写依赖方和预期解决时间?
  7. 是否有自动化采集手段降低人工填写负担?
  8. 是否跟踪记录填写完整率、阻塞平均发现时间、阻塞平均解决时间、版本延期率四个指标?

4. 常见落地阻力与应对

最大的阻力通常来自执行层,认为“又多了一个填表任务”。应对方式不是强制,而是让第一批认真填写的人先受益:他们的阻塞被更快解决,他们的风险被更早暴露。当其他人看到这种差异后,填写意愿会自然提升。

第二个阻力来自管理层,认为“看板上的信息不够直观”。应对方式是把周度阻塞分析报告做成固定格式,用帕累托图和趋势图呈现,让管理层在 3 分钟内看到关键变化。

更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板

九、总结与下一步行动

更新记录不是行政负担,而是一个低成本、高回报的进度跟踪杠杆。它的核心不是记录多少内容,而是能否让偏差在造成不可逆损失之前被看见。我见过太多团队把精力花在工具选型和模板美化上,却忽略了偏差状态判定标准这个最基础的环节。

下一步你的行动可以分三步走:第一,用一周时间定义你们团队的偏差状态判定标准和阻塞类型分类,让所有核心成员确认;第二,选一个 10 人以内的试点小组,用本文的日更新模板运行两周,实测填写耗时和阻塞发现数量;第三,根据试点数据调整字段和频率,再逐步推广到全团队。

如果你所在的团队超过 100 人且有私有化部署需求,建议在试点阶段就同步评估 PingCode 这类支持 Jira 平滑迁移的平台,避免后期因工具切换产生额外的迁移成本。更新记录系统的价值最终取决于它能否持续运转,而持续运转的前提是记录成本足够低、偏差收益足够明显。

常见问题解答(FAQ)

1. 产品经理写更新记录和写周报有什么区别,能不能合并?

我刚开始带项目的时候,觉得更新记录就是流水账,周报才是给领导看的正式汇报,两份东西分开写,结果每周光整理文字就花掉两三个小时。后来发现领导其实只看更新记录里的关键节点,周报反而没人细看,我就开始怀疑这两件事到底该不该分开做。

能合并,但合并的前提是更新记录要按“决策点”写而不是按“动作”写。具体做法是:更新记录只记录三类内容,需求范围变更、排期调整、风险新增或关闭,每条控制在两行以内,格式为“时间+变更内容+影响范围+下一步”。

周报直接从这个记录里筛出本周新增的变更和未关闭风险,加上一句整体进度判断即可,不需要重新组织语言。判断依据是:如果更新记录里某条信息在两周后回看时不能帮你回答“为什么当时这么排”,那它就不值得写进更新记录,只适合放在个人备忘里。合并后我每周整理时间从2.5小时降到40分钟左右,关键是记录口径统一了。

2. 更新记录写到什么颗粒度才算够用,写太细和写太粗分别会出什么问题?

我踩过两个极端:有一段时间要求团队每完成一个子任务就更新一次,结果记录里全是“完成接口联调”“修改文案”这种碎片,翻三页都找不到关键信息;后来改成只写里程碑,又出现出问题时没人说得清是哪天开始偏的。我现在特别想知道,到底写到什么程度才算刚好。

颗粒度按“可追溯的最小决策单元”来定,而不是按任务大小。可执行的做法是:每个更新记录条目必须对应一个可以被追问的决策,比如“把登录方式从手机号改成邮箱,因为第三方短信通道延迟高”,这种条目哪怕只花5分钟也值得记。

反过来,“完成登录页开发”这种只描述动作不包含判断的条目,无论任务多大都不进更新记录,放进任务状态字段即可。判断依据可以用一个测试:把这条记录拿给一个没参与当天会议的同事看,他能不能在30秒内说出“为什么变、影响谁、接下来谁做什么”。

如果三个问题有一个答不上来,说明颗粒度不对,要么太粗缺少判断,要么太细缺少影响范围。我现在的标准是每条记录不超过80字,但必须包含变更原因和影响范围两个要素。

3. 团队不配合写更新记录,每次催都像求人,有什么办法让这件事自然发生?

我带过的一个项目里,开发同学觉得写更新记录是额外负担,每次我在群里催,回复都是“等会儿补”,最后变成我一个人对着聊天记录倒推着写。我试过定规矩、发模板、甚至跟绩效挂钩,效果都不持久,想知道有没有不靠强制也能跑起来的办法。

核心思路是把更新记录变成流程的必经出口,而不是额外的汇报动作。具体做法有三条:第一,把更新记录入口嵌到团队已经在用的某项目管理平台里,做成状态流转的必填项,比如任务从“进行中”拖到“待验证”时,弹出一个只有两个字段的短表单,不填就流转不了,这样记录是跟着操作产生的,不是事后补的。

第二,把更新记录的读者明确出来,让写的人知道这条是给测试和下游依赖方看的,不是给领导看的,减少应付心态。第三,每周只抽查三条记录,在周会上用这三条做进度复盘,写得好的人自然被看见,比催更有效。判断依据是:如果一条记录的产生需要额外打开一个页面、额外回忆一次、额外组织一次语言,那它大概率会被拖延;

如果它附着在原有操作上、只需要填两个字段,完成率会明显不同。我实测把入口嵌进状态流转后,团队更新及时率从不到50%变成85%以上,因为大家发现不填反而卡住自己的任务。

4. 更新记录积累了几百条之后怎么用起来,而不是变成一个没人翻的档案库?

我们项目跑了半年,更新记录攒了四百多条,但除了出问题的时候回去翻一翻,平时根本没人看。我感觉这些记录里其实藏着很多有用的信息,比如反复出现的风险、总是延期的环节,但就是不知道怎么把它们变成对下次排期有用的东西,不想让它变成一个死档案。

把更新记录当数据源做两类定期分析,而不是当日记翻。第一类是风险复发分析:每月筛一次记录里带“风险”“延期”“阻塞”关键词的条目,按出现频率排序,如果同一类问题出现三次以上,就把它写进下个版本的风险检查清单,排期时直接预留缓冲。

第二类是变更密度分析:统计每个需求模块的变更条目数量,变更密度高的模块说明前期评估不足,下次同类需求评估时直接按1.5倍工时估算。判断依据是:更新记录的价值不在单条记录的完整性,而在多条记录放在一起能不能暴露模式。

我自己的做法是每月花30分钟做这两个筛选,产出一页纸的“本月模式摘要”,放进下个迭代的启动材料里。这样做之后,我们同一个模块的二次延期率从40%降到了15%左右,因为排期时已经知道哪里容易出问题。

核心关键词

读者评论

钟
钟静怡

我们团队也试过类似的偏差记录机制,但推行两周就卡住了。核心问题不是模板,而是上级领导根本不看这些字段,最后大家发现认真填了也没反馈,又退回成流水账。文章说的机制设计没问题,但配套的阅读和响应习惯才是真正的门槛。

肖
肖梦琪

对文中提到的必填校验有些疑问。强制填'偏差状态'和'阻塞类型'确实能提高数据完整度,但我们在实际使用中发现,当任务本来就正常推进时,每次都要判断'与原计划有没有偏差'反而成了一种认知负担,尤其是对刚入职不久的同学。不知道有没有更低摩擦的替代方案。

钱
钱依诺

六周把阻塞发现时间从4.2天降到0.8天这个数据挺打动我的,但我们公司做不到私有化部署,用的就是普通云端方案,字段自定义和校验能力差了不少。想问问如果工具本身不支持结构化字段强制填写,有没有靠流程约定也能达到类似效果的做法?

文章包含AI辅助创作:更新记录实操方法:产品经理提升进度跟踪效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/420830

赞 (0)
飞飞飞飞
进度跟踪进度日志全流程:产品经理实操方法与一文讲清
上一篇 1小时前
进展怎么做?产品经理实操方法:进度跟踪从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
