追踪管理指南:PMO如何做好进度跟踪,流程优化全流程

先给结论:PMO的进度跟踪,90%的失效不是工具问题,而是“追踪粒度”和“决策闭环”脱节

我做过六年PMO负责人,也以外部顾问身份复盘过二十多个中大型研发组织的项目管理现状。一个反复出现的现象是:团队并不缺进度数据,缺的是让进度数据能直接驱动决策的追踪结构。项目管理系统里每天都有燃尽图、甘特图、状态字段,但到了周会,PMO仍然要靠人工追问“这个任务到底卡在哪”。

这篇文章要回答的问题很具体:PMO如何设计一套既能看清真实进度、又不会把团队拖进填报泥潭的追踪体系,并让流程优化真正落到全流程上。我的核心判断是三条。

  • 结论一:追踪的粒度要跟着“决策频率”走,而不是跟着组织架构走。决策越频繁的层级,追踪粒度越细;相反,给高管看周级甚至双周级汇总就够了。
  • 结论二:状态字段是进度跟踪里最容易失真的部分。“进行中”这三个字覆盖了从刚开始到快完成的所有情况,它不提供任何可用于判断的信息。
  • 结论三:流程优化不是把流程画得更漂亮,而是减少“为了证明自己在推进”而产生的无效动作。PMO的价值在于砍掉这些动作,而不是增加审批节点。

下面我会按背景、误区、判断逻辑、案例数据、行动建议、取舍决策的顺序,把这件事拆开讲清楚。如果你现在正被“周报收不齐、进度靠猜、风险总是最后一个知道”困扰,可以直接从第四节开始看判断逻辑。

一、背景和真实场景:为什么进度跟踪在中大型组织里会失真

先说我观察到的组织背景。当研发团队规模超过100人、并行项目超过8个时,进度跟踪的难度会出现一次非线性上升。原因不是人变多了,而是信息传递的层级增加,每一层都会做一次“善意过滤”。

1. 一线执行者:报忧的成本高于报喜

一个开发同学发现某个接口联调被外部依赖卡住了,他大概率不会立刻把任务状态改成“阻塞”。因为一旦标记阻塞,就会有人来问、来催、来协调,而协调本身要花他的时间。于是任务继续停留在“进行中”,直到临近截止日期才暴露。

这不是态度问题,是激励结构问题。如果组织只看“谁的项目延期了”,而不区分“延期是谁造成的”,那么隐藏风险就成了理性选择。

2. 项目经理:汇总时倾向压缩负面信息

项目经理在向PMO汇报时,也会做二次过滤。我见过很多周报把三个红灯项目写成“整体可控,存在一定风险”。这种表达没有说谎,但它让PMO失去了介入时机。

3. PMO:拿到的是滞后且失真的数据

PMO拿到的进度,本质上是经过两到三层过滤后的结果。基于这个结果做的资源协调和风险预警,自然滞后。我统计过自己经手的一个案例:某项目在系统里的状态从“正常”变为“延期”,中间实际已经积累了11天的隐性阻塞,而PMO是在第11天才第一次收到明确预警。

追踪管理指南:PMO如何做好进度跟踪,流程优化全流程

二、拆解常见误区:PMO做进度跟踪时最容易踩的六个坑

在讲正确做法之前,先把错误做法说透。我发现这些误区高度重复,几乎每个组织都会踩其中三到四个。

1. 误区一:把“填报完整度”当成“跟踪质量”

很多PMO把字段填满率作为考核指标,要求每个任务必须有开始时间、结束时间、负责人、工作量估算。结果是团队为了让字段好看而填假数据。填报完整度和进度真实性之间没有正相关,甚至在高压考核下是负相关。

2. 误区二:状态字段只有“未开始/进行中/已完成”

三态模型无法表达“等待外部依赖”“已完成但未验收”“返工中”这些真实状态。开发同学只能把大量任务塞进“进行中”,导致这个状态失去区分度。我见过的极端情况是一个迭代里92%的任务都处于“进行中”。

3. 误区三:用甘特图做日常跟踪

甘特图适合做计划沟通,不适合做日常跟踪。它的问题是只反映计划时间,不反映实际投入和阻塞。当计划本身不准时,甘特图会给人“进度正常”的错觉。

4. 误区四:跟踪频率与团队节奏错配

如果团队跑两周迭代,PMO却要求每日更新进度,团队就会用敷衍的日更来应付。如果团队跑一周迭代,PMO却每月才看一次进度,风险就会积累。频率错配是造成跟踪失效的高频原因。

5. 误区五:把流程优化等同于增加审批节点

一遇到延期,就加一个“变更审批”;一遇到质量问题,就加一个“评审节点”。节点越加越多,流程越来越重,但延期和质量问题并没有减少。增加节点通常只是把问题推给下一个环节,而不是解决问题。

6. 误区六:没有区分“跟踪给谁看”

用一套视图满足所有人,是PMO最常见的偷懒。高管需要的是组合视图和风险趋势,项目经理需要的是依赖和里程碑,一线需要的是任务和阻塞。一套视图必然对所有人都不够用。

误区 表面表现 真实代价 优先修正项
填报完整度当质量 字段填满但数据失真 决策基于假数据 减少必填字段
三态状态模型 “进行中”占比超80% 无法识别阻塞 增加阻塞/待验收态
甘特图日跟踪 计划正常但实际延期 预警滞后 改用燃尽+阻塞视图
频率错配 日更敷衍/月看太迟 跟踪变成负担 对齐迭代周期
加审批节点 流程变长 交付变慢 删减无效节点
单一视图 所有人都不满意 关键角色缺信息 分层视图设计

三、专业判断逻辑:一套可落地的进度跟踪设计框架

我的判断框架围绕一个核心问题展开:这条进度信息,会触发谁的什么决策?如果一条信息不触发任何决策,它就不该被追踪。

1. 第一步:按决策频率分层,确定追踪粒度

不同角色的决策频率不同,追踪粒度就应该不同。我给客户做诊断时,第一步永远是画一张“决策频率,追踪粒度”对应表。

角色 决策内容 决策频率 需要的追踪粒度
一线执行者 今天做什么、什么被卡住 每日 任务级 + 阻塞标记
项目经理 迭代能否按时交付、依赖是否就绪 每2-3天 迭代级 + 里程碑级
PMO 资源是否冲突、组合风险是否上升 每周 项目级 + 风险趋势
高管/PMO负责人 战略优先级是否要调整 每两周/月 项目组合级 + 投入产出

这张表的价值在于:它把“跟踪粒度”从主观偏好变成了可推导的结论。你不需要争论要不要日更,只需要看日更信息服务于谁的日常决策。

2. 第二步:重构状态模型,让阻塞无处可藏

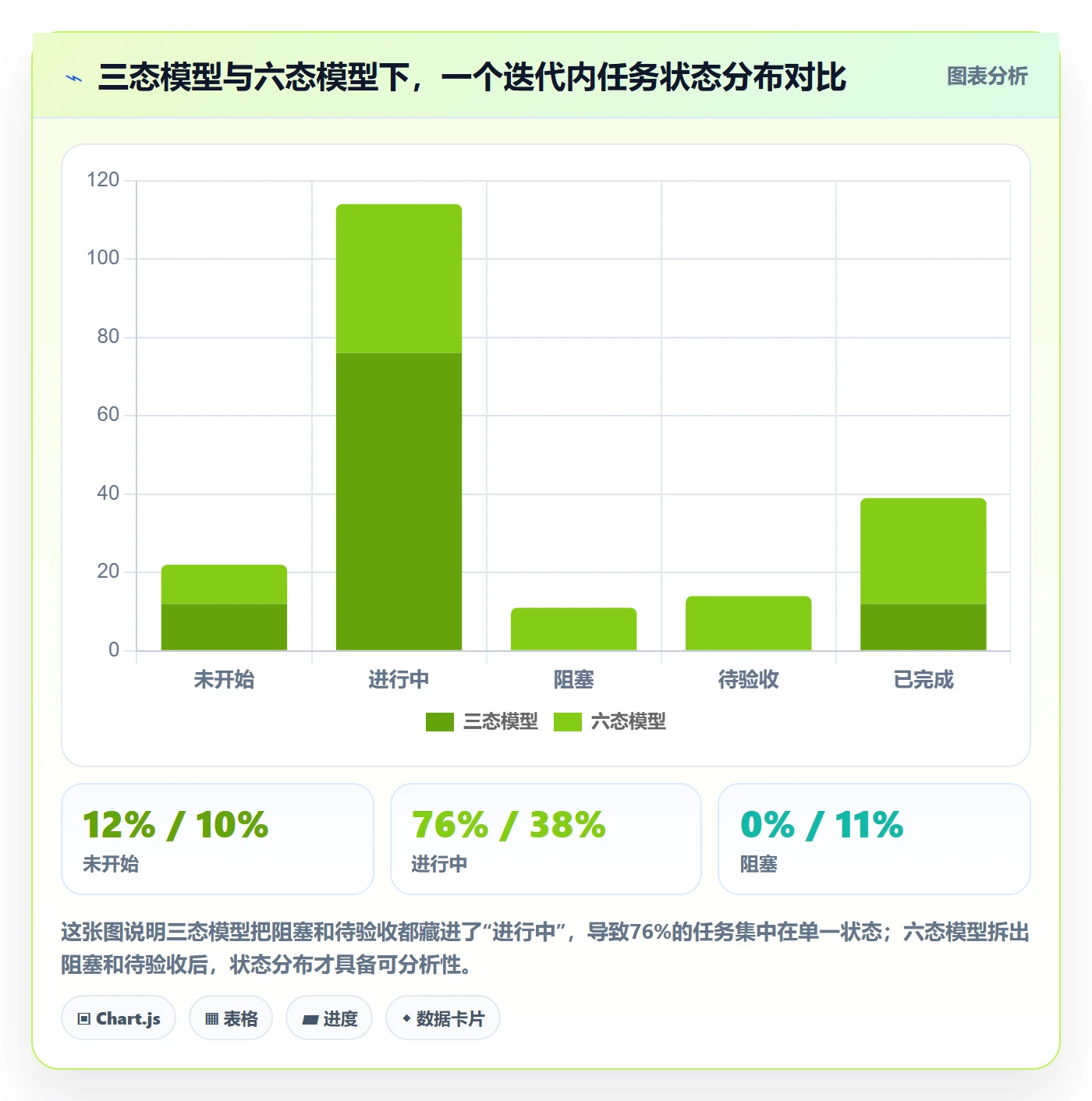

我推荐的最小可用状态模型是六态:未开始、进行中、阻塞、待验收、已完成、已取消。关键在于“阻塞”必须是独立状态,且标记阻塞时要求填写阻塞原因和解除条件。

这里有个细节值得强调:阻塞原因要用枚举而非自由文本。自由文本无法统计,枚举才能形成趋势分析。我常用的枚举包括:外部依赖未就绪、需求不明确、技术方案未定、环境问题、人力不足、等待审批。

追踪管理指南:PMO如何做好进度跟踪,流程优化全流程

3. 第三步:把跟踪动作嵌入现有仪式,而不是另起一套

我最反对的做法是让团队为PMO单独维护一套进度表。正确的做法是把进度更新嵌入每日站会、迭代评审、迭代回顾这些已有仪式。同一个数据只在一个地方产生,其他视图都是它的投影。

这意味着:站会上更新的任务状态,应该自动反映到燃尽图、迭代报告和项目周报里。如果做不到这一点,PMO就会陷入“收集,汇总,分发”的体力劳动。

4. 第四步:建立风险升级的显式规则

风险预警不能靠“感觉”,要有显式规则。我常用的规则是:任务阻塞超过2个工作日未解除,自动升级到项目经理;里程碑延期风险超过3个工作日,自动升级到PMO。

规则的关键是自动触发,而不是靠人记得上报。只要还依赖人工上报,信息衰减就一定会发生。

5. 第五步:用追踪数据反哺流程优化

追踪体系真正的高级用法,是把长期积累的阻塞原因数据变成流程改进的输入。如果阻塞原因里“等待审批”连续三个月排前三,那问题就不在项目执行,而在审批流程本身。

这一步是很多PMO缺失的。他们做跟踪只为了报告,不做跟踪为了改进。而追踪管理的终极价值,是让流程问题从“感觉”变成“证据”。

四、案例与数据观察:一次真实的追踪体系改造

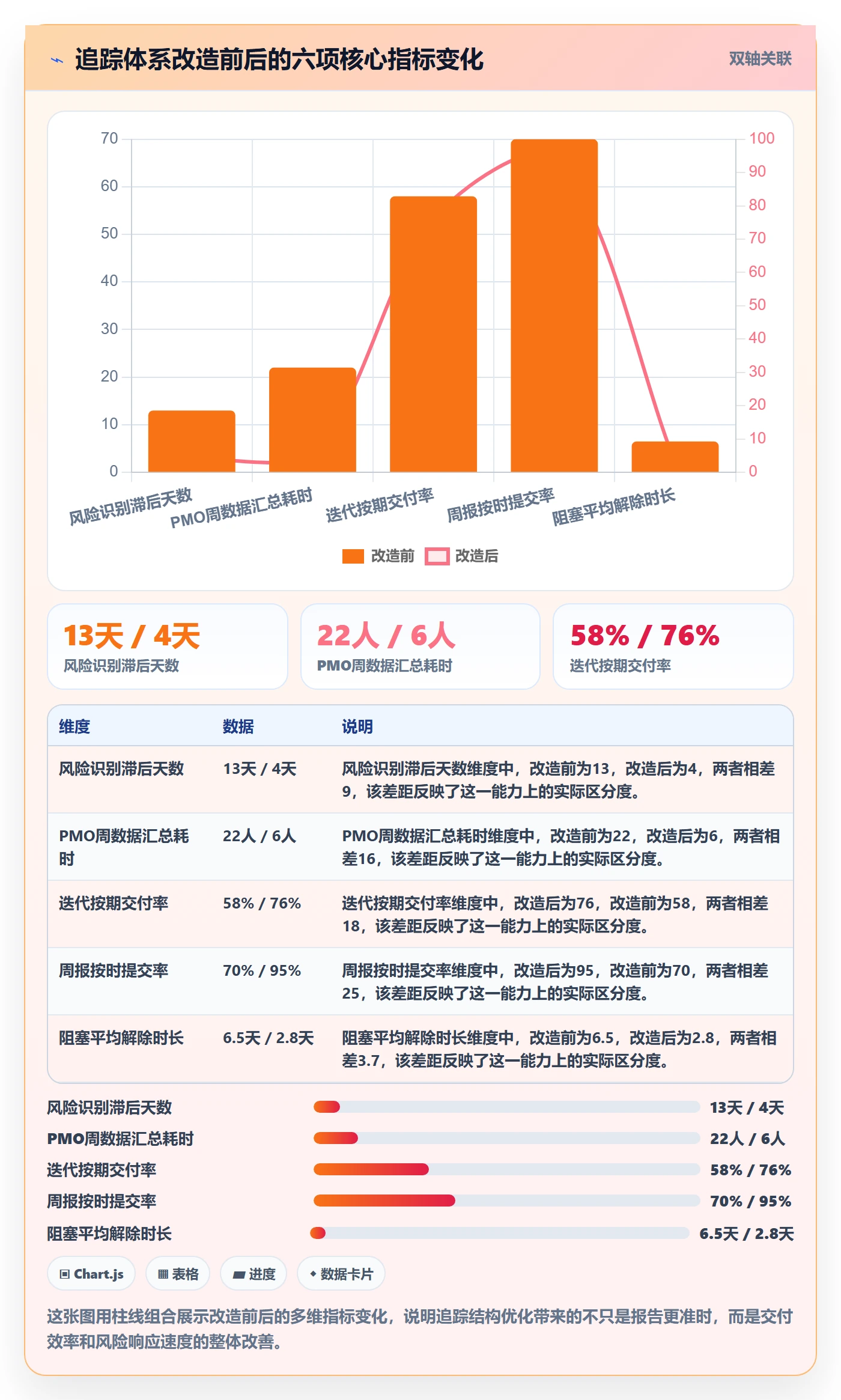

我以自己主导的一次改造为例。对象是一家约300人的研发组织,同时并行12个项目,PMO团队4人。改造前的症状很典型:周报收齐率约70%,风险平均识别滞后接近两周,PMO每周花在数据汇总上的时间约22人时。

1. 改造前的基础数据

我先做了两周的基线测量,记录以下指标:任务状态准确率(抽样核对)、风险识别滞后天数、PMO数据汇总耗时、迭代按期交付率、周报按时提交率。

2. 改造动作

改造分四步:一是把三态改成六态并加入阻塞枚举;二是删除7个非必需字段,只保留负责人、截止时间、状态、阻塞原因;三是把进度更新嵌入每日站会的看板巡检;四是设置阻塞超48小时自动升级规则。整个改造在工具层面大约用了三周完成配置和试运行。

值得一提的是工具选型。这家组织当时正从一套国外项目管理工具迁移,核心诉求是私有化部署、数据自主可控,以及迁移成本要低。他们最终选择了一个支持私有化部署、并支持从主流国外工具平滑迁移的国产项目管理平台,作为整个追踪体系的落地载体。选型逻辑不是功能最多,而是能否承载上面这套状态模型和自动化规则。

追踪管理指南:PMO如何做好进度跟踪,流程优化全流程

3. 改造后观察到的三个非预期效果

第一,一线主动标记阻塞的比例从42%上升到78%。原因不是他们变积极了,而是标记阻塞后系统会自动通知对应责任人,他们不用再自己去找人协调。

第二,周会时长从90分钟压缩到45分钟。因为状态数据和阻塞原因已经在系统里可见,会议不再花时间同步信息,而是直接讨论解决方案。

第三,PMO从“数据搬运工”转向“流程改进推动者”。节省下来的16人时/周,被用于分析阻塞原因趋势并推动两个流程节点的删减。

4. 关于工具承载能力的一个判断

这次改造让我更确信一个观点:进度跟踪体系的上限,取决于工具能否把“状态变化”自动转化为“通知、升级和统计”。如果工具只能存数据、不能驱动动作,PMO就永远在人工补位。

这也是为什么在中大型组织里,我会优先考虑支持私有化部署、能承载自定义状态模型和自动化规则的平台。对于有数据合规要求、或正在做国产替代的团队,支持从国外主流工具平滑迁移的能力尤其关键,因为迁移成本往往比工具本身的价格更影响落地成败。

五、行动建议:按组织成熟度分三档给出落地路径

没有一套方案适合所有组织。我按成熟度分三档给建议,你可以对号入座。

1. 第一档:刚建立PMO、项目数少于5个的组织

这个阶段不要上复杂体系。我的建议是:

  1. 只做三件事:统一任务状态(六态)、设定阻塞标记、建立周级项目视图。
  2. 不要求每日更新,对齐迭代节奏即可。
  3. PMO亲自参与每个项目的周会,用观察代替报表。
  4. 先积累两个月的阻塞原因数据,再谈流程优化。

这个阶段的核心目标是建立“说真话不吃亏”的信任基础,而不是追求报表精美。

2. 第二档:PMO运行1-3年、项目数5-15个的组织

这个阶段重点是自动化和分层视图。

  1. 落地阻塞超时自动升级规则,减少人工催办。
  2. 建立三层视图:一线任务视图、项目经理迭代视图、PMO组合视图。
  3. 把进度更新嵌入站会,取消单独的进度填报表。
  4. 每季度做一次阻塞原因帕累托分析,推动排名第一的原因对应的流程改进。

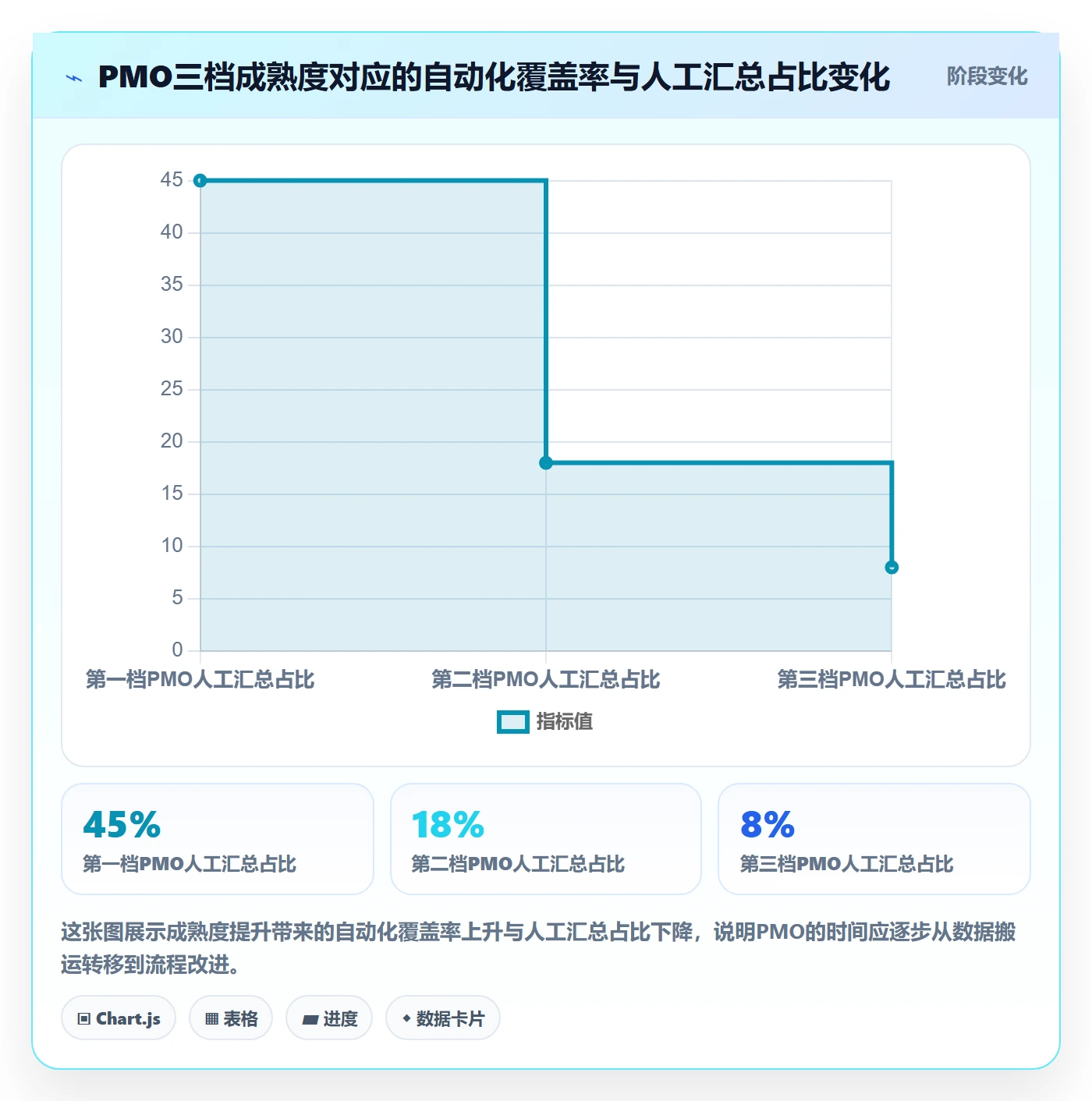

这个阶段的判断标准是:PMO花在数据汇总上的时间应该低于总工时的20%。如果超过,说明自动化不到位。

3. 第三档:PMO成熟、项目数超过15个的大型组织

这个阶段要做的是组合管理和预测性跟踪。

  1. 建立跨项目依赖地图,识别资源冲突的提前量。
  2. 用历史数据建立交付周期分布,替代单点估算。
  3. 对项目组合做投入产出和风险的双维评估,支撑优先级调整。
  4. 把流程优化做成常态机制,每季度删减至少一个无效节点。

这个阶段要警惕的是体系自我膨胀。流程和字段会自然增长,必须有定期删减机制。

追踪管理指南:PMO如何做好进度跟踪,流程优化全流程

六、不同情况下的取舍:这四个决策你必须自己做

行动建议可以照做,但取舍必须结合自己的组织情况。以下四个决策是最常见的分叉点。

1. 取舍一:跟踪精度 vs 填报成本

精度越高,填报成本越高。我的判断标准是:如果某个字段的更新频率高于它服务的决策频率,就删掉它。比如“预计完成时间”如果每周才被用来判断风险,就不需要每天更新。

适用边界:合规要求高的行业(如金融、医疗)可能需要保留更多字段用于审计,这时应该把审计字段和跟踪字段分开,避免审计要求拖累日常跟踪。

2. 取舍二:统一流程 vs 项目差异化

统一流程便于管理和比较,但会牺牲适配性。我的建议是统一“状态模型和升级规则”,允许“视图和节奏”差异化。状态模型统一才能横向比较,视图差异化才能让各角色看到有用的信息。

3. 取舍三:自建 vs 采购工具

自建的好处是贴合度高,代价是维护成本高且难以持续迭代。对100人以上、有私有化部署要求的组织,我的倾向是采购成熟平台并做配置化适配,而不是自建。

判断标准很简单:如果自建方案的维护人力超过1人全职,就应该认真评估采购方案。私有化部署能力在中大型组织里往往是硬性要求,这也是国产平台近两年被大量采用的重要原因。

4. 取舍四:先优化流程 vs 先上工具

这是个经典争论。我的判断是先想清状态模型和升级规则,再选工具,但不要求流程完全理顺才上工具。因为流程问题往往要靠数据才能看清,而数据要靠工具才能积累。

比较务实的顺序是:定义最小状态模型 → 选能承载它的工具 → 运行两个月积累数据 → 用数据驱动流程优化。

取舍点 偏左选择 偏右选择 我的建议
精度 vs 成本 高精度高频填报 低精度低频填报 精度对齐决策频率
统一 vs 差异 全流程统一 各项目自定 状态统

常见问题解答(FAQ)

1. PMO做进度跟踪时,怎么判断项目是真健康还是只是“报得好看”?

我在公司做PMO两年了,每次周会上项目经理都说进度正常,但到了里程碑前两周才发现关键路径已经拖了。我想知道有没有办法提前识别这种“表面健康”的项目,而不是被汇报口径迷惑。

核心是别只看“完成百分比”这一个指标,要建立三组交叉验证:一是关键路径上的实际剩余工期与计划剩余工期对比,二是近两周的任务完成速率是否稳定,三是未关闭的高优先级风险数量是否在上升。具体做法是让每个项目在工具里实时更新任务状态,PMO每周抽样核对3,5个关键任务的实际产出物,而不是只收汇报表。

判断口径可以定为:关键路径偏差超过3天、或连续两周完成速率下降20%、或高优先级风险增加2条以上,任何一个触发就进入“关注清单”,由PMO直接找执行层确认,而不是只找项目经理。这样能把发现问题的时点从里程碑前提前到偏差出现的当周。

2. 项目数量多、PMO人手少,进度跟踪怎么做到既全覆盖又不流于形式?

我们PMO只有三个人,却要管四十多个项目,每次收集进度都靠催表格,收上来的信息质量参差不齐,自己也没时间逐个核实。我特别想知道在这种资源受限的情况下,怎么设计一套能落地的跟踪机制,而不是把跟踪变成填表运动。

资源有限时不要追求“全部项目同等深度跟踪”,要做分层。建议按项目战略重要性和风险等级分成三层:A层是公司级重点项目,PMO每周直接介入,看关键路径、看风险、看依赖;B层是部门级项目,每两周由部门接口人汇总异常,PMO只看红灯项;C层是常规项目,每月用工具自动拉取进度数据,只在偏差超阈值时人工介入。

落地的关键是让数据从执行层自然产生,比如任务状态、工时、阻塞标记都在项目管理平台里更新,PMO通过报表自动汇总,而不是二次填报。判断这套机制是否有效,可以看两个数字:PMO每周手动催办的时间是否下降,以及问题平均发现时点是否提前。如果催办时间没降、发现时点没提前,说明还是在做形式化跟踪。

3. 进度跟踪发现偏差之后,PMO应该直接推动整改还是交给项目经理处理?

我经常遇到这种情况:跟踪发现某个项目进度滞后,我直接去找执行团队协调,结果项目经理觉得我越权,执行团队也不知道该听谁的。我想搞清楚PMO在偏差处理上的边界到底在哪里,怎么既推动问题解决又不破坏协作关系。

PMO的角色应该是“暴露偏差、推动闭环”,而不是直接替项目经理做决策。建议按偏差等级划分处理方式:轻微偏差由项目经理在约定时间内给出纠偏计划,PMO只记录和跟踪闭环;中度偏差由PMO组织专项对齐会,拉齐项目经理、执行负责人和依赖方,会上明确责任人和完成时间,PMO负责会后跟踪;

重度偏差或跨部门阻塞,PMO升级到项目治理委员会或分管领导,提供事实数据和可选方案,由决策层拍板。这样做的判断依据是:PMO对“流程和闭环”负责,项目经理对“交付结果”负责,两者不能混。

实际操作中,PMO每次介入都要留下记录:偏差事实、影响范围、纠偏动作、责任人、截止时间,下次跟踪只核对上次约定是否兑现,避免反复扯皮。

4. 怎么衡量进度跟踪和流程优化本身有没有效果,而不是自我感觉良好?

我们做了很多跟踪表和流程改进,但领导问“这些到底带来了什么价值”时,我很难拿出有说服力的数据。我想知道PMO应该用哪些指标来证明进度跟踪和流程优化真的有效,而不是只展示做了多少张报表、开了多少次会。

衡量PMO自身的有效性,要盯结果指标而不是活动指标。建议重点看四个数字:第一,进度偏差平均发现时点,是从“里程碑前一周”提前到了“偏差出现后三天内”,还是没变;第二,里程碑按期达成率,按季度对比,看是否稳定上升;第三,问题平均闭环周期,从发现到关闭用了多少天,是否在缩短;

第四,重复性问题占比,同类偏差是否反复出现,如果反复出现说明流程优化没打到根上。数据口径要固定,比如按期达成率按“里程碑实际完成日不晚于计划日”计算,闭环周期按“问题登记到状态关闭的自然日”计算,避免口径漂移导致数字好看但没意义。

另外建议每季度做一次复盘,把跟踪发现的问题归类,看哪类问题占比最高、对应的流程改动是否降低了这类问题的发生率,这样才能把跟踪和优化连成闭环,而不是两张皮。

核心关键词

读者评论

钱
钱若溪

我们团队也遇到过类似情况,状态字段只有三态时,几乎八成的任务都卡在“进行中”,根本看不出谁真卡住了。后来加了阻塞态并要求填原因,数据质量有明显改善。不过作者提到“阻塞超48小时自动升级”,实际落地时一线会不会因为怕升级而换一种方式隐藏问题?规则本身也可能被博弈。

龚
龚云舟

文章说迁移成本比工具价格更影响落地,这点我认同。我们做过一次工具迁移,数据字段映射和历史状态清洗花了将近两个月,远比选型本身耗时。但文中的改造案例只有一家组织的数据,指标提升幅度挺大,不知道在团队规模更小或流程更松散的环境里是否同样成立。

闫
闫予安

把进度更新嵌入站会、不另起一套报表这个观点很实在。我们之前就是团队填一套、PMO再汇总一套,重复劳动多还容易对不上。但文中说的六态里“待验收”怎么界定?验收标准不清晰的话,这个状态最后也可能变成新的模糊地带,还是得先把验收定义讲清楚。

文章包含AI辅助创作:追踪管理指南:PMO如何做好进度跟踪,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419970
