上周我陪一个朋友复盘他的交付项目:47 人的团队,三个子团队,每周五下午三点固定开进度会,每人轮流念一遍自己的任务状态,会议 40 分钟,会后项目经理整理成周报发出去,抄送 12 个人。结果项目在第 9 周还是延期了 16 天,而延期原因在会前的更新记录里已经写过三次,只是没有任何人把它读出来。
我复盘过 38 个不同规模的项目,大多数团队"每周都在更新",但真正能在偏差出现后 48 小时内启动纠偏的不到三分之一。进度更新失效,通常不是因为大家不认真,而是因为整套机制被设计成了"汇报文书",而不是"控制回路"。
这篇文章不讲概念,只讲我实际跑过的东西:进度更新到底该更新什么、多久更新一次、怎么判断一条更新可不可信、从 0 到 1 落地时先做哪三件事、什么情况下该放弃精细化管理。文章里会出现真实项目的对比数据、可复制的模板,以及 100 人以上组织跑通这套机制时的具体踩坑记录。
一、先给结论:进度更新是控制回路,不是汇报文书
我把结论放在最前面,是因为大部分团队卡在第一步就已经走偏了。下面五条是我在做项目负责人这些年里,逐步修正出来的判断,它们和教科书上的说法并不完全一致。
1. 进度更新的第一目标不是"让人知道",而是"让偏差提前暴露"
汇报式更新的目标读者是上级,所以内容自然向"结果好看"倾斜;控制式更新的目标读者是决策者自己,所以内容向"哪里不对"倾斜。这两种目标会产出完全不同的更新记录。
判断标准很简单:如果你的更新记录里连续三周没有出现任何一条"需要帮助"或"存在风险"的条目,要么项目真的顺得不可思议,要么这套更新机制只是在生产安慰剂。
2. 更新的最小记录单位是任务,但判断单位是里程碑
任务状态解决的是"今天谁在做什么",里程碑解决的是"这个项目还能不能按期交付"。很多人把这两件事混在一起,导致日报写得很满,但没人能回答"当前项目健康度如何"。
我的做法是:任务层面只保留"未开始 / 进行中 / 阻塞 / 已完成"四态,里程碑层面单独维护"健康度评分"。两者的更新频率也不一样,任务可以每天动,里程碑一周看一次就够。
3. 没有"完成定义",就没有可信进度
"这个功能开发完了"是一句没有信息量的话。是代码写完,还是自测通过,还是联调完成,还是上线验证过?同一个任务在不同人嘴里能差出 5 天工作量。
我见过最典型的一次事故:前端说"接口对接完成了",后端理解成"前端已经调通了",实际只写完了接口定义。这个认知差在两周后的联调阶段才暴露,直接吃掉了整个缓冲期。
4. 更新频率由"偏差成本"决定,而不是由管理者的焦虑决定
偏差成本指的是:如果这个环节晚发现一天,会多花多少代价去补救。核心链路上的任务,晚一天发现可能要重排整个排期;边缘模块的任务,晚三天发现也没什么影响。

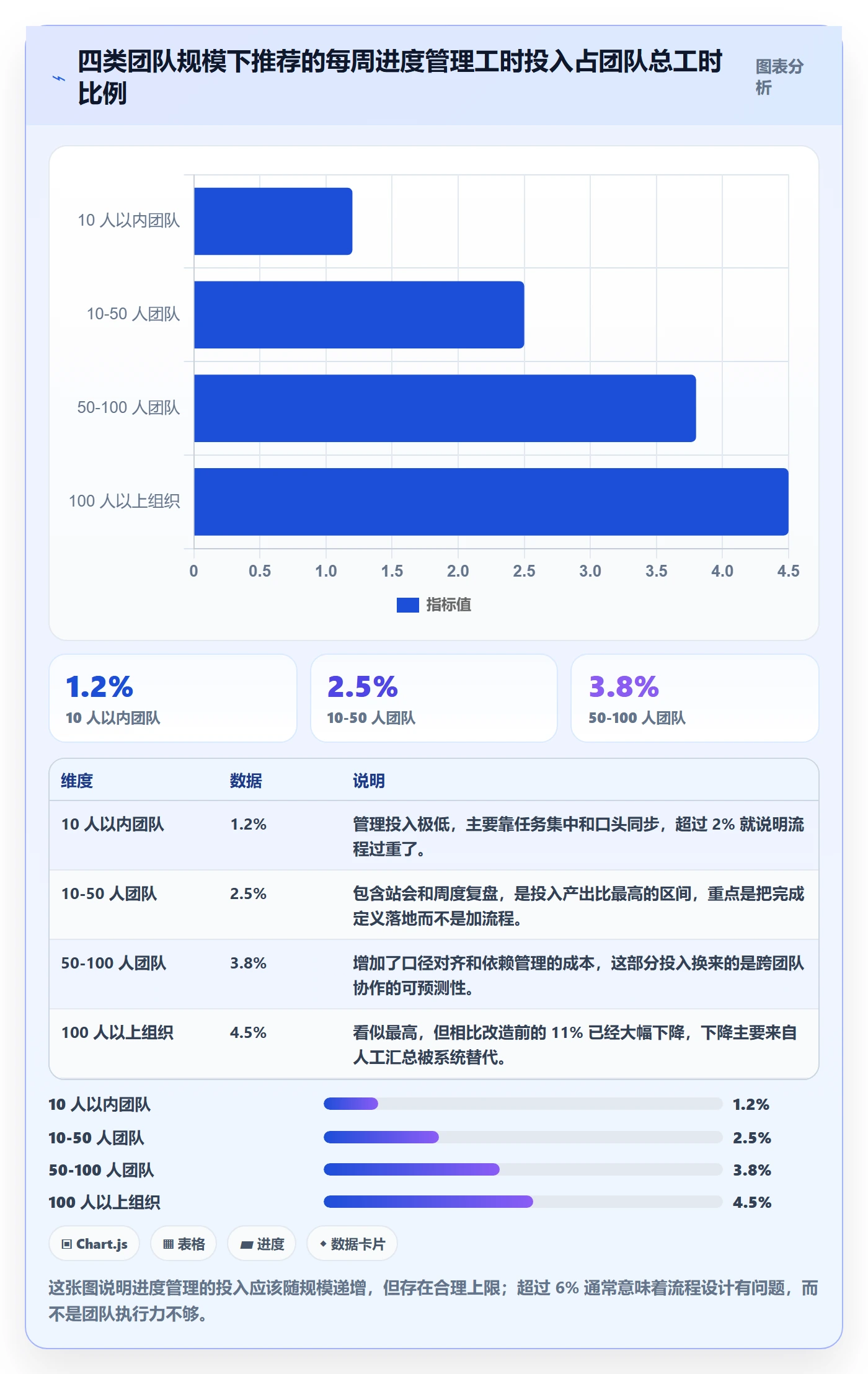

所以我一向反对"全员每天写日报"。正确的做法是按偏差成本分层:高成本环节日更,中成本环节隔日更,低成本环节周更。统一频率是管理上的偷懒,不是管理上的严格。
5. 机制决定下限,工具决定上限
机制解决的是"大家愿不愿意更新、更新得真不真实",工具解决的是"数据能不能自动汇总、能不能算出来"。机制没立起来,再好的工具也会变成一堆填了没人看的字段。
反过来,机制很扎实但工具跟不上,100 人以上的组织一定会卡在人工汇总上。我在第五节会用一个 260 人组织的真实案例说明这个临界点在哪里。
把上面五条合起来看,两种模式的差距是可以量化的。下面这张对比图来自我跟踪的同一个 47 人项目,前后两个阶段分别采用汇报式更新和偏差式更新。

二、背景和真实场景:为什么"每周都在更新"还是会延期
要理解进度更新为什么容易失效,得先看清楚它在真实项目里是怎么运行的。我挑一个复盘得最细的项目来讲,因为它的每一个失效环节都很有代表性。
1. 一个 47 人项目的三周复盘
这个项目做的是企业内部系统替换,周期 5 个月,拆成 3 个子团队:平台组 18 人、业务组 21 人、数据组 8 人。当时的更新机制是:每日在群里发文字进度,每周五开 40 分钟进度会,会后出周报。
第 6 周开始,数据组的迁移脚本因为源系统表结构调整,实际进度落后计划 4 天。这条信息在周三的群消息里出现过,原话是"迁移脚本有点问题,正在处理"。没有人追问"有点问题"是什么问题,也没有人把它标记成风险。
第 9 周,平台组按原计划进入联调,发现数据组的环境还没准备好。此时重新排期,最终延期 16 天。事后复盘时我们发现:这个风险从第一次被提及到真正进入管理视野,中间隔了 17 天。

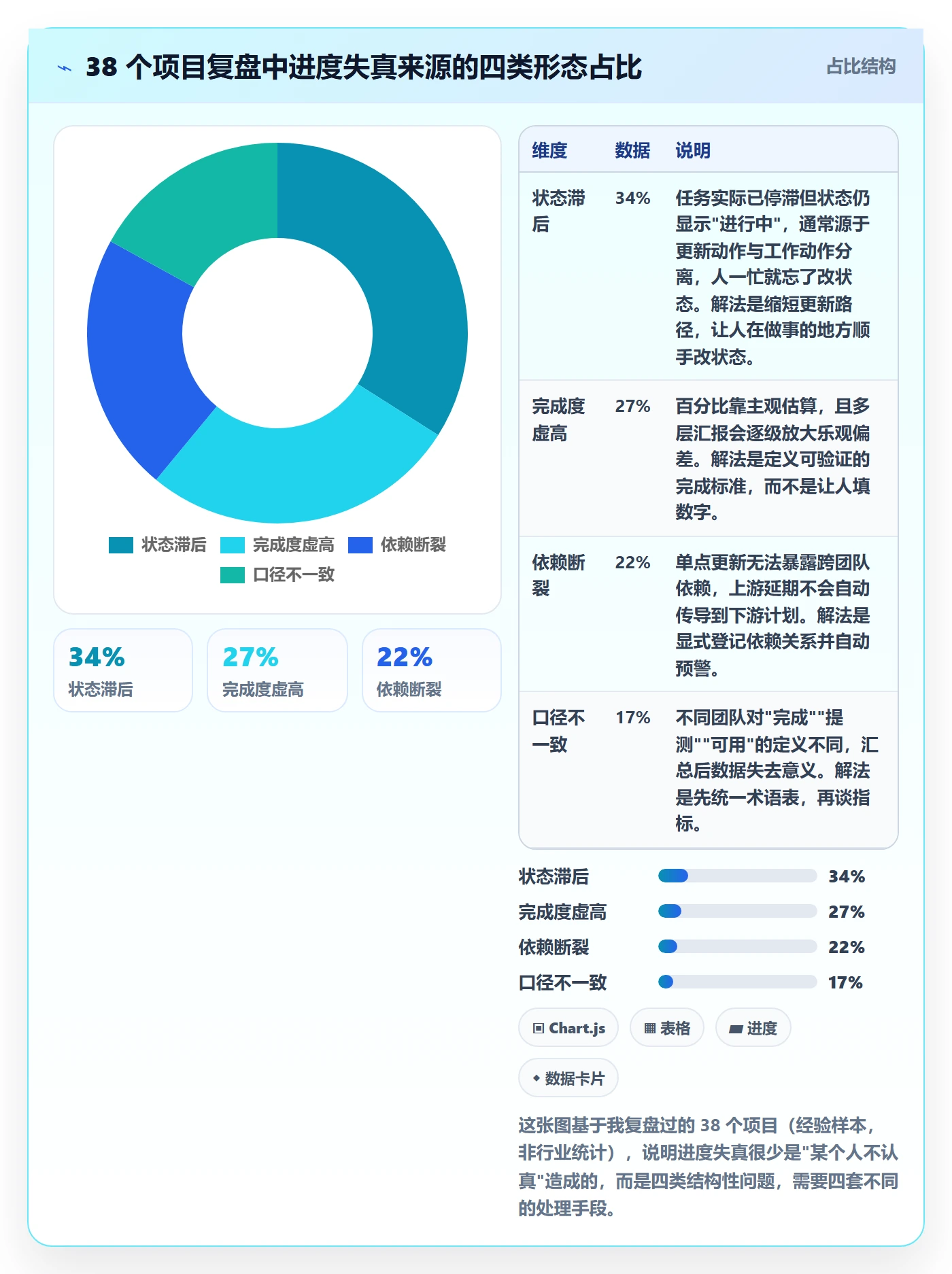

2. 进度失真的四种形态
我把 38 个项目里出现过的进度失真做过归类,基本上跑不出四种形态。理解这四种形态很重要,因为它们的解法完全不同,用错方法会越治越乱。

3. 不同规模团队的进度更新现状
规模不同,问题的重心完全不一样。我把观察到的规律整理成一张表,方便你对照自己团队的位置。
| 团队规模 | 常见更新方式 | 最大痛点 | 失效表现 |
|---|---|---|---|
| 10 人以内 | 口头同步 + 群里发文字 | 没有记录,全靠记忆 | 人员变动后进度断层 |
| 10-50 人 | 每日站会 + 看板 + 周报 | 看板更新不及时 | 看板与实际脱节 3-5 天 |
| 50-100 人 | 多套工具并用 + 分团队汇报 | 口径不统一,汇总靠人工 | 项目经理每周花 1 天做表 |
| 100 人以上 | 分层汇报 + 定期治理会 | 数据延迟,依赖关系不可见 | 偏差发现时已无纠偏空间 |

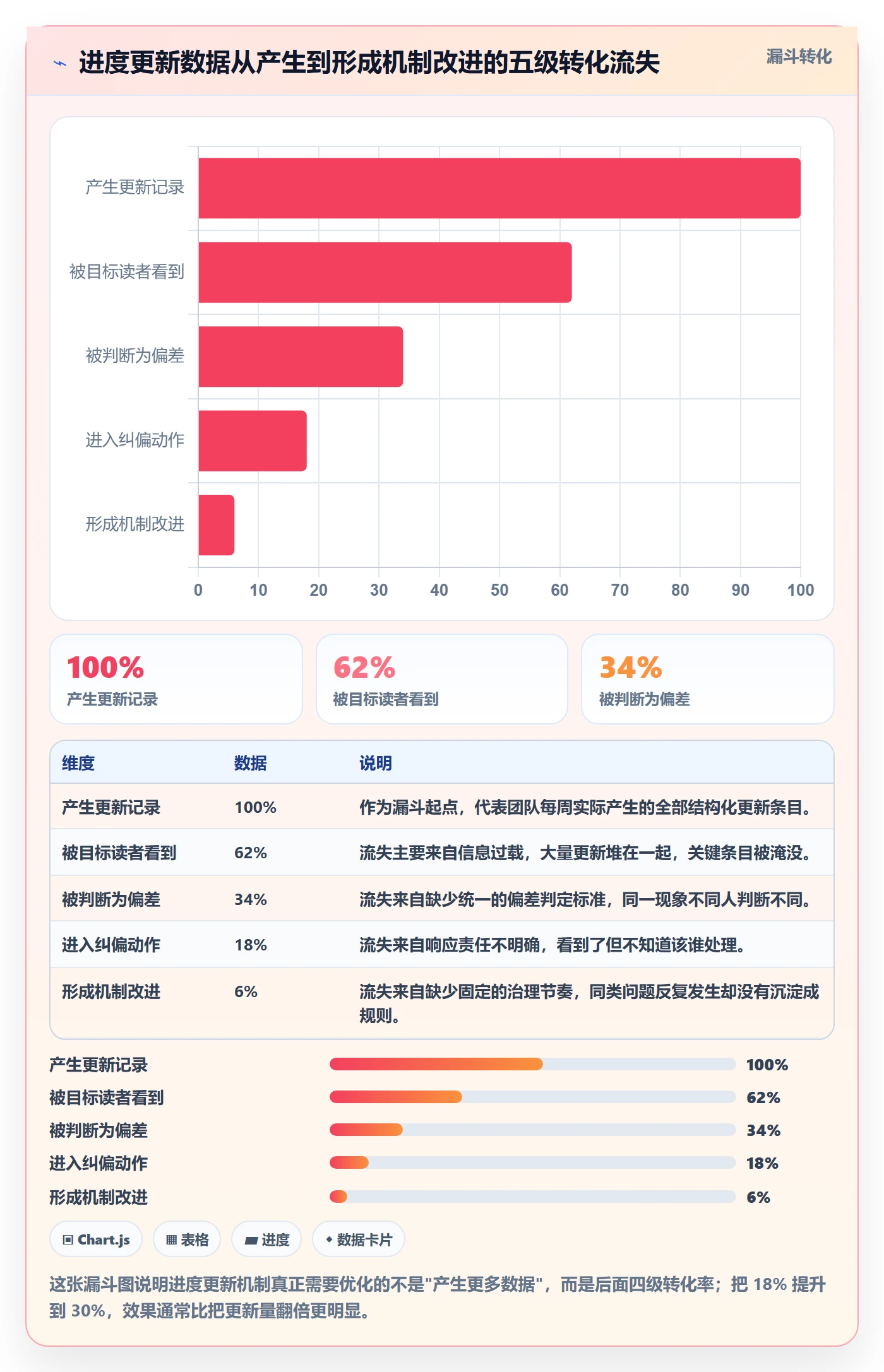

4. 一个被忽略的真相:更新数量和进度可见度不成正比
我做过一个简单的统计:在上述项目里,进度更新条目的数量从每周 120 条增加到 340 条,但项目经理对"当前最大风险是什么"的回答准确率并没有提升,反而从 62% 降到 51%。
原因不难理解。更新条目增加的是信息量,不是信息价值。当 340 条更新里只有 12 条描述了偏差、其中 3 条描述了关键路径偏差时,人的注意力会被大量"正常推进中"的内容淹没。
所以真正需要解决的不是"更新得不够多",而是"偏差信号能不能穿透噪声被看见"。这也是后面所有方法的核心目标。
三、拆解六个常见误区
在讲正确做法之前,先把错误做法讲透。下面六个误区我都亲身踩过,其中前三个几乎是所有团队的默认操作。
1. 误区一:用"任务状态"代表"进度"
一个任务标成"进行中",可能意味着刚刚开始,也可能意味着卡了两天。状态字段本身不携带时间信息,所以它无法回答"还有多久完成"。
我的修正做法是给进行中的任务必填两个字段:剩余工时估算(而不是已投入工时)和预计完成日期。这两个字段合起来,才能算出真实进度。
2. 误区二:完成百分比靠感觉估
人对自己工作的乐观偏差是稳定存在的。我在一个团队做过匿名测试:让 12 名工程师同时给出自己任务的完成度,两周后回溯实际完成时间,平均高估了 23%。
更麻烦的是这个偏差会逐级放大。工程师说 80%,组长汇报时说"基本完成",到项目负责人这里就变成"可以按计划推进"。每一层都在做善意的修正,最后修正出一份不存在的进度。
解决办法不是要求大家"更诚实",而是把百分比换成二值化的可验证节点,比如"代码已合并到主干""单测覆盖率达标""已在预发环境验证通过"。

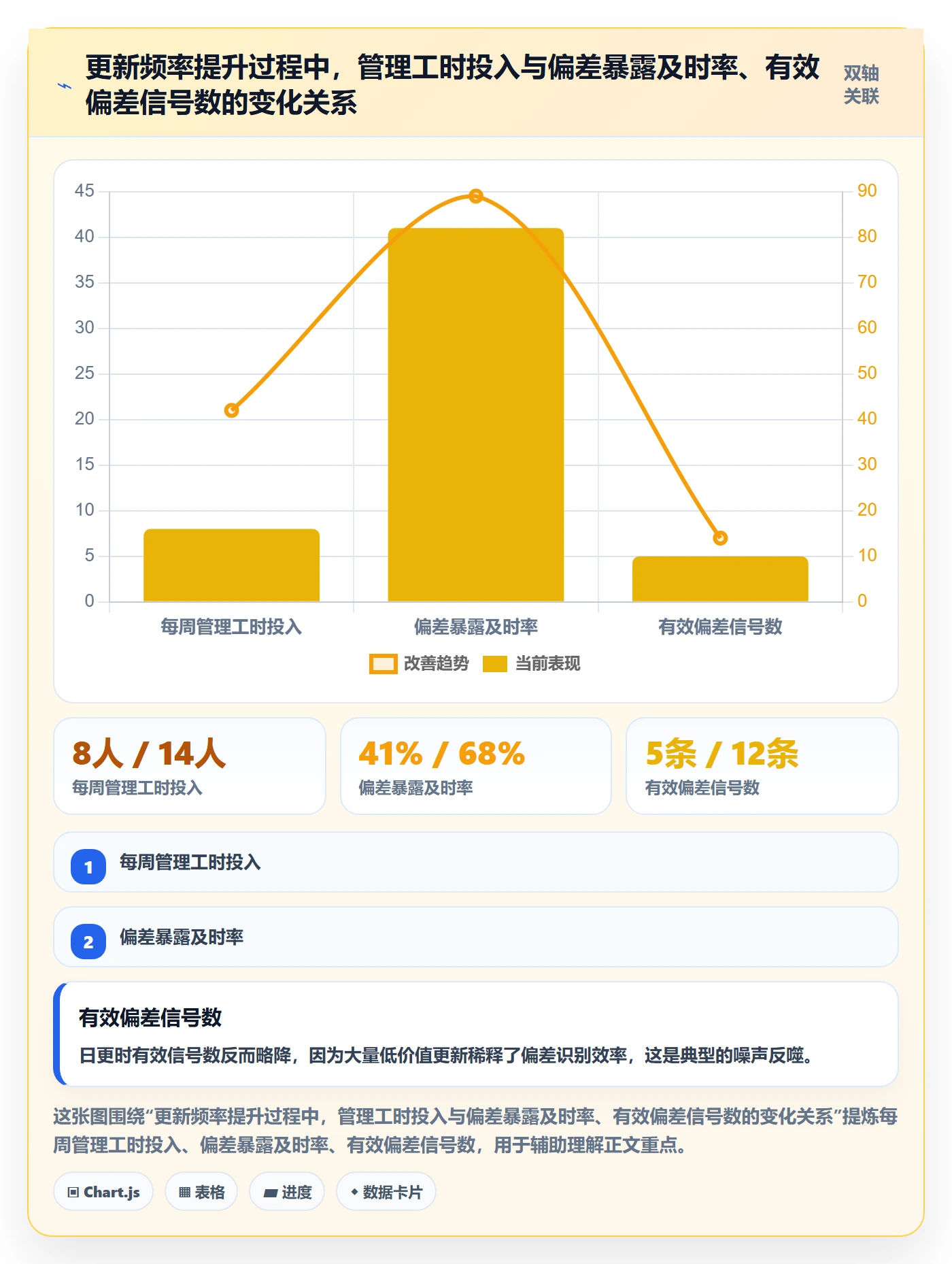

3. 误区三:更新频率越高越好
频率提升的收益是有拐点的。我在一个 30 人团队做过 8 周的对照观察:从双周更改成周更,偏差暴露时间从 7.4 天降到 4.1 天;从周更改成日更,只从 4.1 天降到 3.6 天,但每周管理工时从 14 人时涨到 42 人时。
也就是说,在日更和隔日更之间,你付出的管理成本远大于收益。除非项目处于上线前的关键冲刺阶段,否则不建议常态日更。
4. 误区四:各人只更新自己的部分,没人更新依赖
这是分布式团队最致命的问题。每个人都在认真更新,但没有人更新"我依赖谁、谁依赖我"。等到依赖断裂时,双方都觉得自己没问题。
我的经验是:把依赖当成一等公民来管理。跨团队任务必须在工具里显式登记依赖关系,并且上游状态变更时,下游任务自动收到提醒,而不是靠人记得去通知。
5. 误区五:风险留到周会上讲
周会的天然缺陷是周期太长。周一发生的风险,最快也要到周五才能进入讨论,中间四天可能是最好的处理窗口。
我的做法是把风险分成两级:可能影响关键路径的,当天登记并通知相关负责人;只影响本模块的,周会集中处理。分级之后,周会的议程也从"逐条念进度"变成"只讨论需要跨团队决策的三件事"。
6. 误区六:把即时通讯工具当进度载体
群里发的进度消息有三个天然缺陷:不可检索、不可聚合、不可追溯。三个月后你想查"当时数据组的迁移脚本是什么时候开始出问题的",翻群记录可能要花半小时。
我不反对用聊天工具做即时沟通,但进度的"事实记录"必须落在有结构的载体上。聊天工具负责讨论,结构化载体负责记录,两者不能互相替代。

四、专业判断逻辑:一套能跑起来的进度更新机制怎么设计
误区讲完了,接下来是正面的设计方法。我会按"判断可信度 → 定粒度 → 定频率 → 定完成定义 → 定偏差响应 → 定工具"的顺序展开,这个顺序不能颠倒。
1. 先判断进度是否可信:三个信号
在讨论"怎么更新"之前,先要有能力判断"这条更新可不可信"。我通常看三个信号。
信号一:更新时间与工作时间的匹配度。如果一个工程师声称完成了 3 天的工作量,但他的日历上排满了会议,这条更新就值得追问。
信号二:描述的具体程度。包含具体产出物、环境、验证方式的描述可信度更高,比如"支付回调接口已在预发环境跑通 12 个用例"。
信号三:偏差的可见性。可信的更新里一定会有"不顺利"的部分。一个人连续两周更新全是顺利,要么他的工作确实简单,要么他在隐藏问题。
2. 定粒度:任务颗粒度控制在什么范围
任务太大,更新没有分辨率;任务太小,更新成本超过收益。我的经验值是单个任务的计划工时控制在 4 小时到 3 个工作日之间。
超过 3 天的任务要拆,因为超过这个长度,人在中途很难判断"完成了一半"还是"还差很多"。低于 4 小时的任务可以合并,否则每天的更新条目会多到没人看。
对于确实无法拆分的长期任务(比如整体架构改造),处理方式是拆出中间可验证产物:方案评审通过、核心模块跑通、性能压测达标,每个产物都是一个可更新的节点。
3. 定频率和节奏:四种更新各管什么
我建议把进度更新拆成四种不同节奏的动作,每种只解决一个问题,不要试图用一种更新覆盖所有需求。这张表可以直接拿去对照你们团队现在的做法。
| 更新类型 | 频率 | 解决什么问题 | 参与人 | 耗时上限 |
|---|---|---|---|---|
| 任务级更新 | 按偏差成本分层,日更或隔日更 | 今天做了什么、卡在哪 | 执行人 | 每人 2 分钟 |
| 依赖更新 | 状态变更时即时触发 | 上游变化对下游的影响 | 任务负责人 | 每次 1 分钟 |
| 里程碑更新 | 周更 | 项目整体健康度是否变化 | 项目负责人 | 每次 20 分钟 |
| 偏差治理更新 | 双周或月度 | 哪些机制性问题需要改 | 项目负责人 + 团队负责人 | 每次 60 分钟 |

4. 定完成定义(DoD):三层写法
完成定义不能只写一句"功能开发完成",要拆成三层,每层都有可验证的判据。这是我认为投入产出比最高的一项改进,通常半天就能在团队里对齐完。
(1)开发层完成
代码已合并到主干、通过代码评审、单元测试覆盖率达标、本地自测用例全部通过。这一层的验证人是作者本人和评审人。
(2)集成层完成
与上下游接口联调通过、在预发环境部署成功、关键路径用例执行通过、无阻断级缺陷。这一层的验证人通常是测试或集成负责人。
(3)交付层完成
已部署到目标环境、监控与告警配置完成、相关文档更新、业务方确认可用。这一层才允许把任务标记为"已完成"。
三层的意义在于:任何人说"完成了",都必须说明是在哪一层完成。这一句话能消掉我见过的大部分进度争议。
5. 定偏差分级与响应阈值
偏差不是都要上升处理的。分级的目的不是制造流程,而是让每个级别的偏差都有明确的处理人和处理时限,避免"人人都知道但没人负责"。
| 偏差级别 | 判定条件 | 响应时限 | 处理人 | 是否升级 |
|---|---|---|---|---|
| L1 微偏差 | 单任务延期 1 天内 | 当日 | 任务负责人 | 否 |
| L2 一般偏差 | 单任务延期 2-3 天或阻塞超 1 天 | 24 小时内 | 小组负责人 | 周会同步 |
| L3 关键偏差 | 影响里程碑日期或关键路径 | 4 小时内 | 项目负责人 | 即时升级 |
| L4 系统性偏差 | 同类型偏差一个月内出现 3 次以上 | 下一治理会 | 项目负责人 + 职能负责人 | 进入机制改进 |
6. 定工具:从"记录"到"计算"的跃迁
当团队规模在 50 人以内时,人工汇总还勉强可控。一旦超过 100 人、跨多个子团队,工具的能力就变成了硬约束,因为你需要的不再是"记录",而是"计算"。
具体来说,工具需要能自动算出:关键路径上的任务是否延期、上游变更会影响哪些下游任务、某个里程碑的健康度是绿灯还是红灯、哪些任务连续多日没有任何状态变更。这些都不是人工能持续做好的事。
我接触过的方案里,PingCode 在这个环节的表现比较典型。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里被问得比较多的选择。它的价值不在于界面好不好看,而在于把依赖、里程碑、偏差这些概念做成了系统里的实体,而不是靠表格和记忆维护。
但要强调一点:工具解决的是"算得出来",解决不了"填得真实"。完成定义、偏差分级、更新责任这三件事必须在工具上线之前就定好,否则你只是把混乱从表格搬到了系统里。
五、案例与数据观察:100 人以上组织怎么把进度更新跑通
理论讲完了,接下来是我跟踪了 12 周的一个真实落地过程。这个案例的价值在于,它展示了 100 人以上组织从"人工汇总"转向"系统计算"时,哪些环节最容易出问题。
1. 背景:三套工具、四种口径、每周 18 人时人工汇总
这家企业是一个 260 人的研发组织,包含 6 个研发子团队、2 个测试团队和 1 个运维团队。落地前的状态是:需求用一套工具管,任务用另一套,测试用例用第三套。
每个子团队对"完成"的定义都不一样:有的指开发完成,有的指提测通过,有的指上线。结果就是项目负责人每周要花大约 18 人时做汇总,把三套工具的数据手工拼成一张进度表。
更麻烦的是时效性。这张周报出来的时候,数据平均已经滞后 2.5 天,重要的偏差往往在生成周报的过程中被"追平",不是问题解决了,而是已经来不及处理,只能改成新的计划日期。
2. 落地过程:四个阶段
第一阶段(第 1-2 周):统一口径。先把 6 个子团队拉到一起,逐个术语对齐。这一步没有任何技术含量,但决定了后面所有数据能不能汇总。
第二阶段(第 3-5 周):迁移与建模。把三套工具的数据迁到统一平台,重建任务层级、里程碑和依赖关系。迁移过程中,历史数据的字段映射是最大的工作量,尤其是自定义字段和状态机。
第三阶段(第 6-8 周):跑通自动汇总。把周度进度报表从人工拼接改为系统自动生成,同时建立里程碑健康度的自动计算规则。
第四阶段(第 9-12 周):建立偏差治理节奏。引入双周偏差治理会,只讨论 L4 级别的系统性偏差,不再逐条过任务。

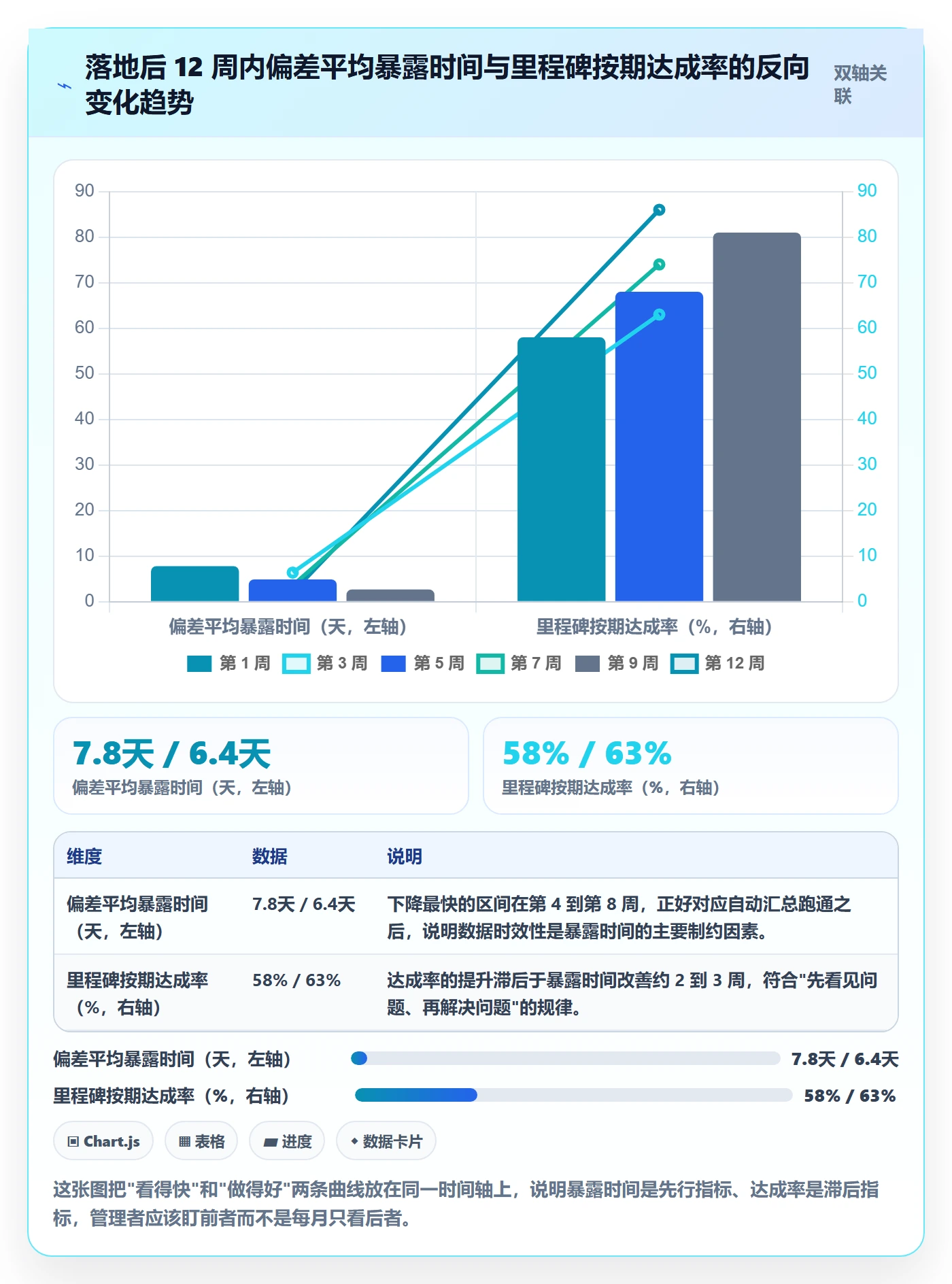

3. 数据观察:12 周的变化

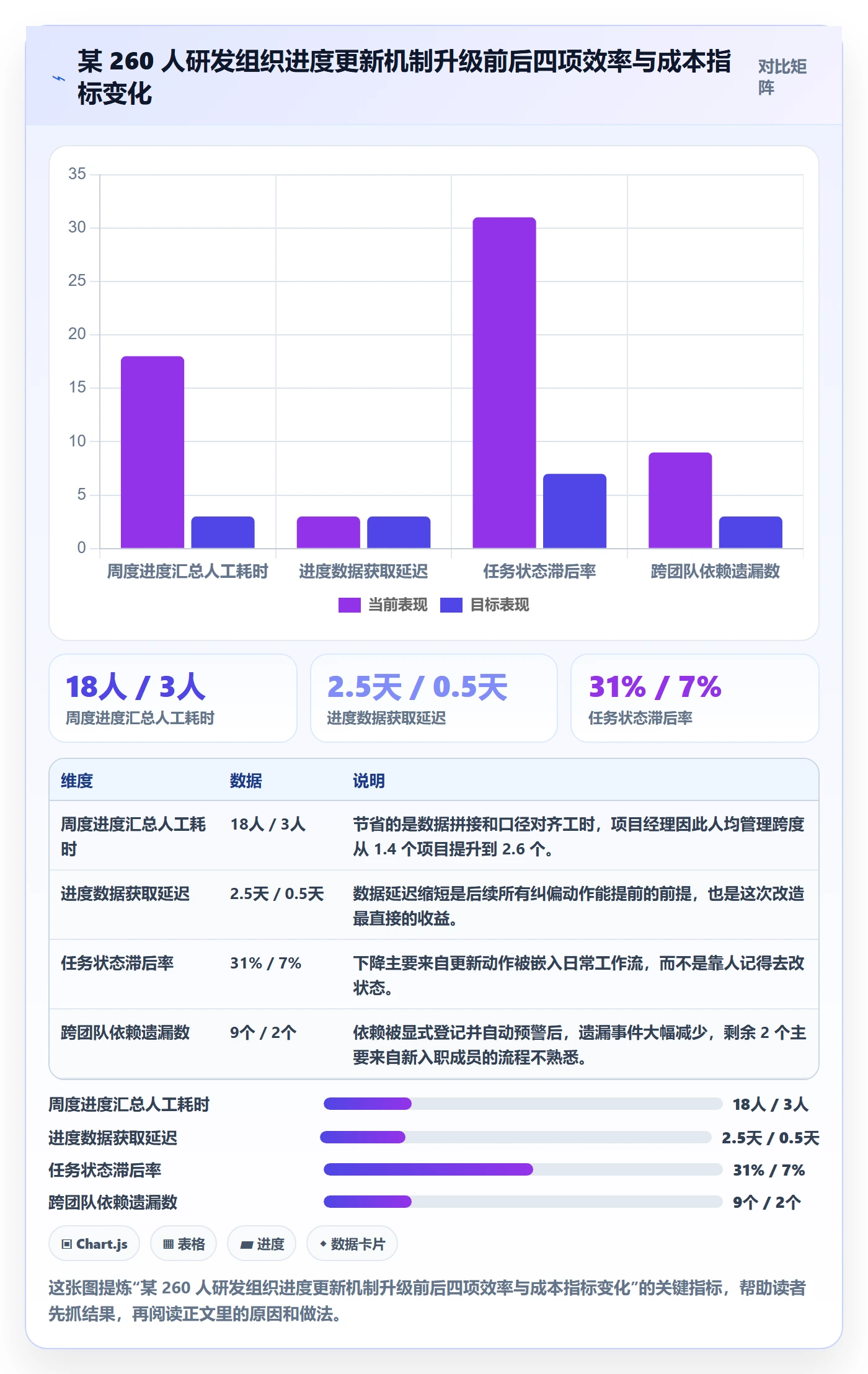

我把落地前后的关键指标整理了一下。需要说明的是,这些数据来自该组织自己的度量口径,不是行业基准,你更应该关注变化的方向和幅度,而不是具体数值。


4. 踩过的三个坑
坑一:先上工具,后定规则。最初两周我们把工具配置做完了,但"完成"的定义还没统一,结果系统里的数据依然不可比。后来不得不停下来重做一轮口径对齐,浪费了三周。
坑二:把所有字段都设成必填。上线初期,为了保证数据完整,我们设置了大量必填字段,导致一线成员的更新耗时从 2 分钟涨到 6 分钟,抵触情绪明显。后来砍掉一半字段,只保留时间、状态、阻塞、依赖四项,更新意愿才恢复。
坑三:把自动报表当成管理动作。系统能自动生成报表以后,管理层一度只做"看",不做"判"。报表没人读,偏差没人跟。后来我们把双周偏差治理会固定下来,报表才有了出口。
六、不同情况下的行动建议
方法不能一刀切。下面按团队规模给出可执行的建议,你可以直接找到自己所在的那一档,先做最必要的那一件事。
1. 10 人以内团队:先解决"记录"问题
这个阶段最大的风险是人员变动导致的进度断层。建议只做一件事:把任务集中在一个地方,并且每个任务都要有明确的负责人和预计完成日期。
不要引入复杂的流程和报表,每周花 15 分钟过一遍所有任务的状态,把有风险的标出来即可。更新频率用隔日更,更新成本控制在每人每天 2 分钟以内。
2. 10-50 人团队:建立更新节奏和完成定义
这个规模开始出现"多人协作同一个模块"的情况,主要的失效点是完成定义不一致。建议花半天时间把三层完成定义写出来,贴在团队能看到的地方。
同时建立每日 15 分钟的站会,但议题只允许讲三件事:昨天完成了什么、今天做什么、有什么阻塞。严格禁止在站会上解决问题,问题会后单独拉人处理。
3. 50-100 人团队:解决口径统一和依赖可见
这个阶段核心矛盾是"多个子团队各有各的做法"。建议由项目负责人牵头做一次术语对齐,把"完成""提测""可用"这些高频词统一定义。
同时把跨团队依赖显式登记出来,并且在工具里设置自动预警。这个规模已经很难靠人记住所有依赖关系了,必须依赖系统提醒。
4. 100 人以上组织:从人工汇总转向系统计算
这个规模最重要的判断是:不要去优化人工汇总流程,而是直接消灭人工汇总。人工汇总的边际成本会随着团队数量线性增长,而收益不会。
具体做法是选择一个支持依赖管理、里程碑健康度计算、自动报表的平台,把数据放进去,让系统算。PingCode 这类面向中大型组织的平台通常支持私有化部署和从 Jira 平滑迁移,适合有国产替代诉求、同时需要数据自控的企业。
但请记住上一节提到的坑:平台上线只是开始,口径对齐、偏差分级、更新责任这三件事必须在平台上线前完成。
5. 远程或跨时区团队:异步优先
远程团队最忌讳照搬同步会议。建议把所有更新改为异步文字形式,用固定模板填写,并且在下一个工作时段开始时集中阅读和响应。
站会可以取消,但必须保证每天有固定的"更新截止时间",比如每天本地时间 18:00 前完成更新,这样跨时区的成员第二天早上就能看到完整信息。

七、不同情况下的取舍
方法都懂了,但落地时一定会遇到"两种做法各有道理"的情况。这一节我给出自己的取舍原则,以及背后的判断依据。
1. 高频轻量 vs 低频重量
高频轻量的做法是每天花 2 分钟更新,信息碎片但时效性好;低频重量的做法是每周花 30 分钟写详细报告,信息完整但滞后。
我的取舍是:关键路径上的工作和上线冲刺期选高频轻量,非关键路径和稳定运行期选低频重量。判断依据是偏差成本,而不是团队偏好或有管理者的习惯。
2. 人工填报 vs 自动采集
自动采集听起来更先进,但它有前提:工作行为本身要在系统里留下痕迹。代码提交、构建结果、测试执行这些可以自动采集;方案设计、沟通协调、需求澄清这些很难自动采集。
我的取舍是:能自动采集的绝不人工填,必须人工填的尽量少填且结构化。实践中,一个任务的自动采集字段控制在 3 个以内,人工字段控制在 4 个以内,是比较舒服的比例。
3. 自研 vs 采购
自研的优势是贴合业务,劣势是维护成本会随时间累积。我见过太多组织自研了一套系统,两年后原开发者离职,没人敢改。

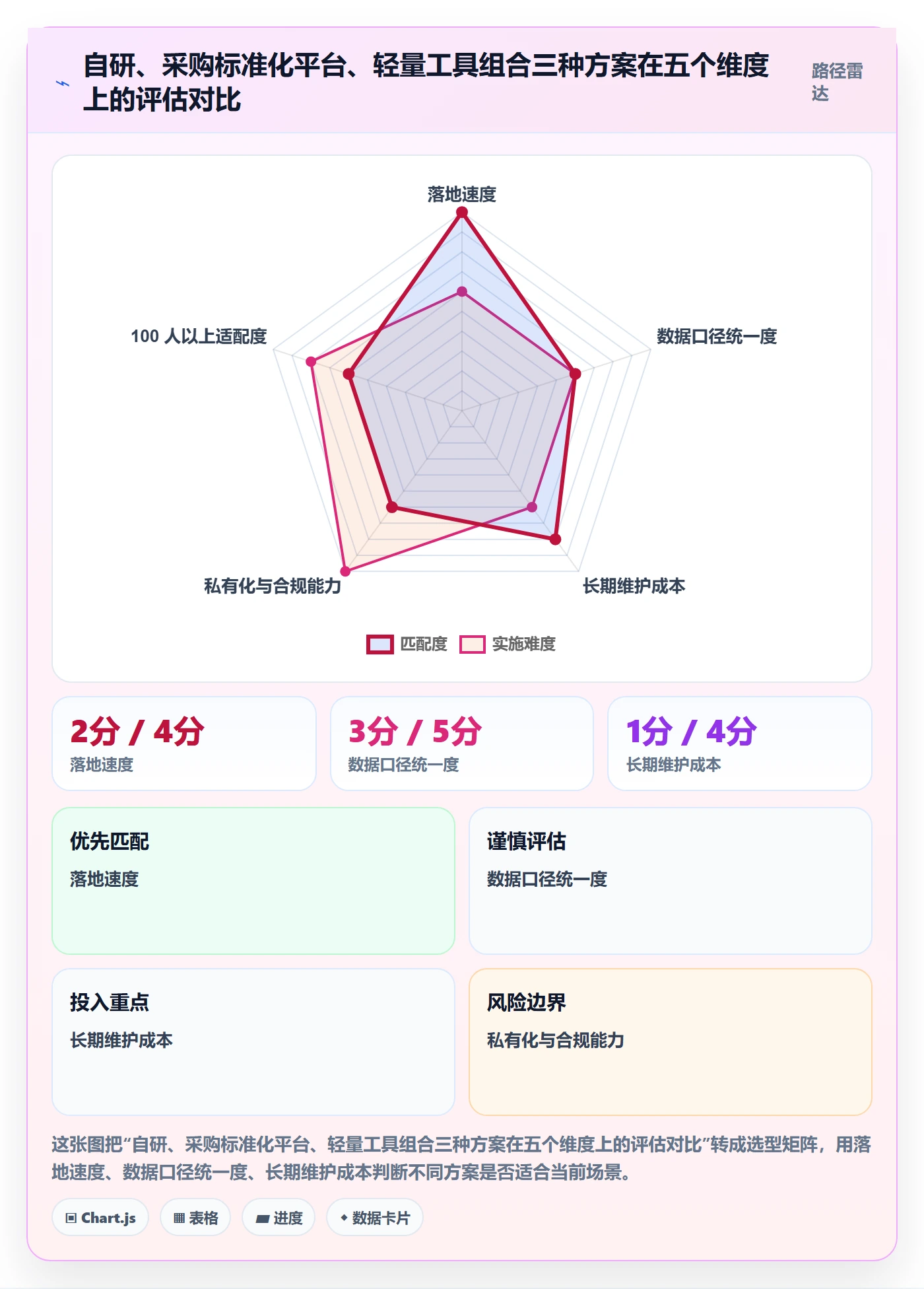

我的取舍原则是:如果进度管理不是你的核心竞争力,就不要自研。把精力放在业务交付上,进度管理的工具能力用成熟平台解决,收益比高得多。
4. 私有化部署 vs SaaS
私有化部署的优势是数据自控和合规,劣势是升级维护需要投入;SaaS 的优势是开箱即用,劣势是数据在外部。
我的取舍是:有数据合规要求、或团队规模超过 200 人、或有明确的国产替代诉求时,优先考虑支持私有化部署的方案。PingCode 在这类场景里是常见的候选之一,它同时支持私有化部署和 Jira 平滑迁移,能降低替换过程中的迁移风险。
5. 强制更新 vs 自愿更新
强制更新的问题是会催生形式化填写,自愿更新的问题是数据不全。两者都不理想。
我的取舍是:用"是否影响他人"作为强制与否的判断线。你的任务被别人依赖,就必须更新,因为你的不更新会直接伤害别人;你的任务是独立闭环的,可以降低更新要求。

八、可以直接抄的模板:日更、周更、里程碑更新
下面三套模板是我在多个项目里反复迭代出来的版本,字段已经压到最少。你可以直接用,也可以按团队情况删减,但建议不要增加字段,因为每增加一个字段,更新的完成率就会下降一点。
1. 每日更新模板(异步站会)
适用于执行层,每人每天 2 分钟以内完成。核心原则是只写事实和阻塞,不写感想。
任务编号: TASK-1234
任务名称: 支付回调接口开发
当前状态: 进行中 / 阻塞 / 已完成
今日进展: 完成回调签名校验逻辑,已提交代码评审
是否阻塞: 是
阻塞内容: 依赖的商户配置接口在预发环境不可用
预计完成日期: 2025-03-14
依赖变更: 无
2. 周度进度更新模板
适用于项目负责人,每周一次,20 分钟以内完成。重点是回答"相比上周,项目健康度有没有变化"。
项目名称: 核心系统替换
统计周期: 2025-03-04 至 2025-03-10
本周计划完成里程碑: 数据迁移脚本开发完成
实际完成情况: 未完成,完成度约 70%
关键偏差: 源系统表结构调整,脚本需重写 3 个核心模块
偏差级别: L3(影响关键路径)
影响范围: 平台组联调计划顺延 4 天
应对措施: 增派 1 名工程师,优先处理核心模块
下周计划: 完成剩余模块开发并进入预发验证
需要决策事项: 是否需要申请将里程碑日期顺延 3 天
3. 里程碑健康度更新模板
适用于项目负责人向上汇报,重点是给出明确的健康度判断,而不是罗列事实。判断标准要事先约定,不能临时拍脑袋。
里程碑编号: MS-03
里程碑名称: 核心系统替换一期上线
计划日期: 2025-04-30
健康度: 黄灯
判断依据: 进度偏差 4 天(阈值 3 天),但关键路径可压缩
进度偏差: 4 天
质量偏差: 阻断级缺陷 0 个,严重级缺陷 3 个
资源偏差: 人力缺口 1 人
风险等级: 中
纠偏方案: 压缩非关键路径的测试窗口,增加 1 名工程师
复评时间: 2025-03-17
4. 偏差登记表的最小字段
偏差登记不是为了追责,是为了积累可分析的数据。字段不用多,但必须包含"类型"和"根因"两项,否则半年后你无法回答"我们的延期主要来自哪里"。
- 偏差编号:唯一标识,方便引用和追溯
- 发现时间:偏差第一次被记录的时间,不是发生时间
- 偏差类型:需求变更 / 技术风险 / 依赖等待 / 资源不足 / 估算偏差
- 偏差级别:L1 到 L4
- 影响天数:对计划日期造成的实际影响
- 根因描述:一句话说清为什么发生
- 处理动作:采取了什么措施,结果如何

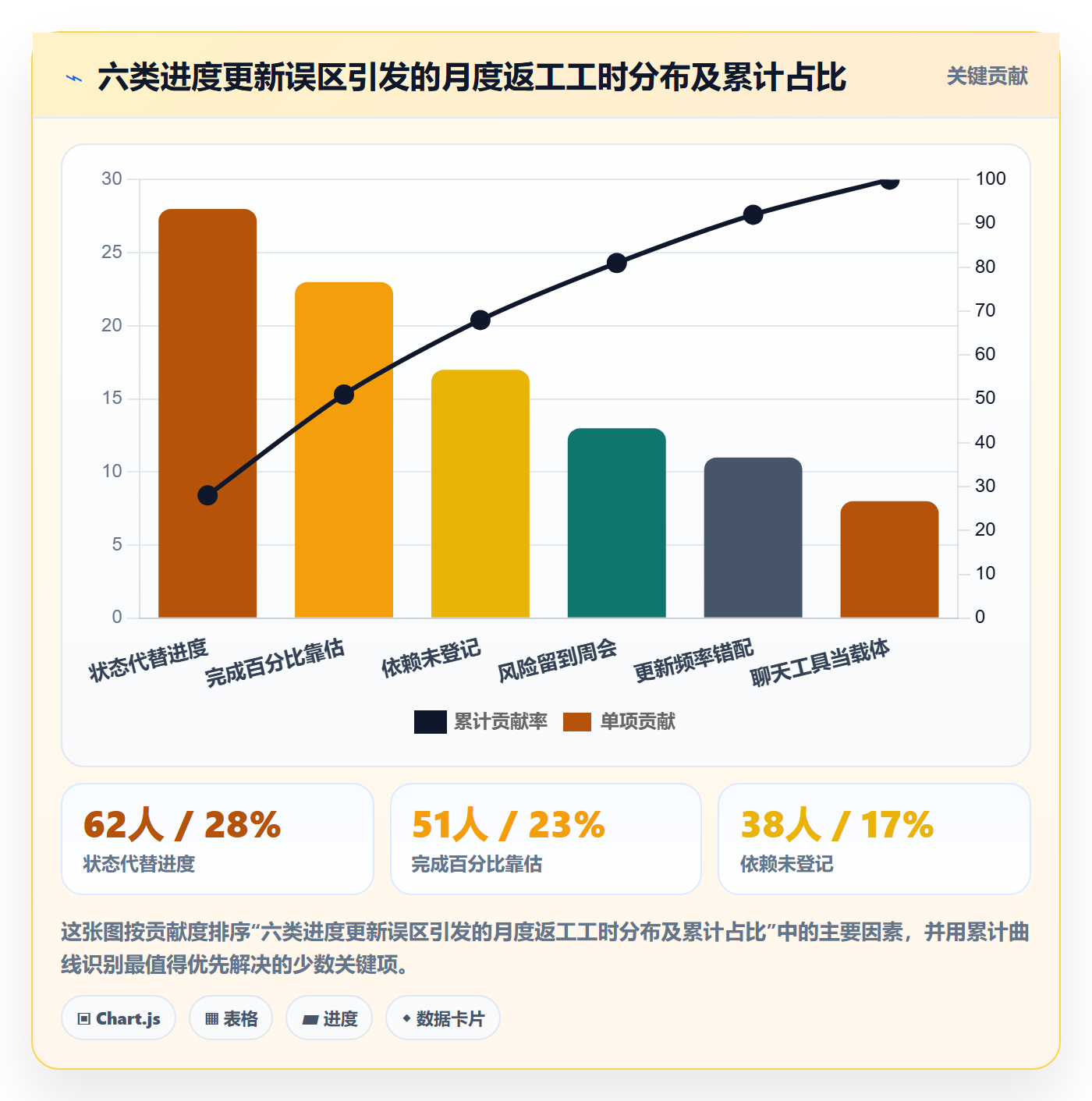

5. 从更新数据到管理决策的转化流失
最后这一点经常被忽略:更新数据写出来了,不代表它变成了管理动作。我在多个团队观察到,这条链路的流失率高得惊人。

九、总结与下一步
把整篇文章压缩成一句话:进度更新的价值不在于"让人知道",而在于"让偏差在还有时间处理的时候被看见"。围绕这句话,我把最关键的原则和启动动作整理在下面。
1. 三个不可妥协的原则
原则一:完成必须有定义。没有三层完成定义(开发层、集成层、交付层),所有进度数据都是主观估计的集合,汇总得再漂亮也没有决策价值。
原则二:偏差必须有级别和响应时限。L1 到 L4 的分级不是为了流程好看,而是为了让每条偏差都有明确的责任人和处理时限,避免"人人都知道但没人负责"。
原则三:更新必须有出口。如果更新数据只进报表、不进决策、不改机制,那它迟早会退化成形式主义。固定周期的偏差治理会是必须的动作,不是可选项。
2. 72 小时启动清单
如果你现在就想动手,可以按下表执行。这个清单的顺序不能颠倒,因为后面的动作都依赖前面的产出。
| 时间 | 动作 | 产出物 | 负责人 |
|---|---|---|---|
| 0-4 小时 | 盘出当前在用工具和各自的口径差异 | 工具清单 + 口径差异表 | 项目负责人 |
| 4-12 小时 | 组织一次完成定义对齐会,输出三层判据 | 完成定义文档 | 项目负责人 + 各团队负责人 |
| 12-24 小时 | 按偏差成本给任务分层,确定各自更新频率 | 更新频率对照表 | 项目负责人 |
| 24-48 小时 | 建立 L1-L4 偏差分级和响应时限 | 偏差分级表 | 项目负责人 |
| 48-72 小时 | 选一套模板试运行,只在一个子团队试点 | 日更/周更/里程碑三套模板 | 试点团队负责人 |
3. 第一个月最该看的两个指标
启动之后,不要一上来就盯交付率,那个指标变化太慢,看不出机制有没有生效。第一个月我建议只看两个先行指标。
指标一:偏差平均暴露时间。从偏差实际发生到被系统记录的平均时长。这个指标如果在四周内从 8 天降到 4 天以内,说明更新机制开始起作用了。如果没降,问题通常在于更新频率和偏差成本的匹配关系没做对。
指标二:更新完成率。应该完成更新的任务里,实际完成更新的比例。如果低于 80%,先不要加字段、加流程,而是去问一线成员"哪一步最费时间",把阻力最大的那个环节砍掉。
等你把这两个指标稳住,再回过头来用第五节的思路看里程碑按期达成率。到那时候,这个滞后指标的变化会告诉你,前面所有的机制投入到底换回了多少真实的交付确定性。
下一步最该做的一件事,其实不是选工具,而是花半天时间把"完成"这两个字在你们团队里重新定义一遍。这件事没有任何技术门槛,但它决定了后面所有进度数据可不可信。
常见问题解答(FAQ)
1. 进度更新多久做一次比较合适?每天都要更新吗?
我刚开始带项目的时候,要求所有人每天下班前在群里写一段进度,结果坚持不到两周就没人写了。后来我自己也烦,想知道到底有没有必要天天更新,还是每周一次就够了?
不用所有人都天天更新,按角色分层来。执行层只做状态流转,待办、进行中、待验收、完成,再加一个阻塞标记,单个任务十秒内改完,不写文字说明;项目负责人每两到三天扫一遍关键路径上的任务;面向干系人的书面汇报一周一次。判断依据是任务颗粒度:如果任务都控制在两到三天能交付,状态一周内自然会变;
如果一个任务挂了两周状态没动,说明拆得太粗,先拆任务再谈频率。我自己的做法是把日更限定在“今天状态有变化的任务”,没变化不用报,执行层的抵触会小很多。
2. 进度百分比怎么填才不虚?为什么总有任务卡在90%?
我一直不太信任团队填的百分比,有个任务连着三周都是90%,问就是快好了。我自己也说不清这个口径该怎么定,是让成员自己估,还是按别的标准算?
能验收就别用百分比。优先把“完成”定义成可验证的证据,代码合并、测试用例通过、文档交付、可演示的版本,满足就打勾。如果确实要百分比,用离散档位(0、30、70、100)而不是任意数字,并且要求附一句证据;
更可靠的口径是剩余工作量法,让执行人估还剩多少小时,再除以总工时倒推完成度,因为人回忆已经做完的事容易高估,估未来的活相对更准。至于长期停在90%,基本是收尾工作(联调、文档、验收)没被拆出来,把它们单独列成任务,这个档位自然就消失了。
3. 团队成员总是忘记更新进度,作为负责人该怎么推动?
我不想天天在群里催,催多了像监工,气氛也差。但不催吧,开会时数据全是空的,我汇报的时候心里没底。这种情况到底是人的问题还是流程的问题?
先按流程问题排查,别急着归因到态度。第一步砍字段,把更新表单压到三个以内:状态、剩余工时、阻塞项,字段越多填得越少。第二步把更新绑到已有动作上,比如站会十五分钟只讲状态变化和阻塞,或者提交代码时顺手改状态,不额外增加动作。
第三步负责人自己先用起来,如果你在会上看的是上周导出的表,别人自然觉得更新没用。前两周可以自己代填,观察谁的格子一直是空的,再一对一问原因。我的经验是,八成“不更新”是因为填一次要花五分钟以上,或者填完没有任何反馈。
4. 更新进度时发现任务要延期,是先改计划还是先报上去?
我最怕周五汇总时发现关键路径上有个任务要延期,这时候改计划显得我在掩盖,不改又对不上。到底该按什么标准判断,是马上同步还是等项目内部消化?
把进度更新和计划变更分开处理。日常更新只反映事实,不改基线;一旦偏差超过预设阈值,比如关键路径上超过三天,或者影响总工期百分之十以上,就触发一次小范围对齐,必须在24到48小时内给出选项,而不是只报一句要延期了。会上至少给三个选项:砍范围、加人、顺延工期,让有决策权的人选一个,并写清各自代价。
数据上看趋势不看单点,用剩余工作量加已完成的曲线,连续两周往上走才叫真延期,单次波动先观察。我自己踩过的坑是拖到周末才说,结果对方周一就要交付,连砍范围的余地都没有了。
核心关键词
文章包含AI辅助创作:进度更新怎么做?项目负责人实操方法:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418358
读者评论
人项目的对比数据挺有说服力,但偏差暴露时间从9.2天降到2.4天这个幅度,是不是因为第二阶段大家已经踩过坑、对风险更敏感了?如果换一个新项目从零开始,效果还能这么明显吗?
分层更新频率的思路我认同,但实际落地时最难的是怎么界定'高成本环节'。我们团队试过按偏差成本分层,结果每个组长都觉得自己那块是关键路径,最后还是全员日更。
完成定义统一这件事说起来容易,跨团队拉齐术语表往往要花两三周,而且拉完之后新人进来又会带偏。想问问有没有更轻量的做法,比如在模板里直接嵌入完成标准的选项?
