进度管理项目进度全流程:跨部门团队协同管理与一文讲清

我带过一个 140 人的跨部门交付项目,产品、研发、测试、运维、市场五个部门同时推进,周会上大家一致说"进度正常",结果上线前 11 天暴露出一个前置依赖卡了 23 天,最终延期 19 天交付。复盘时我们发现,问题不在执行力,而在于所有人都只看自己那一格进度条,没有一个统一的进度口径,也没有一条能穿透部门墙的依赖链。这件事让我彻底改变了对"项目进度管理"的理解:进度管理不是画甘特图,而是管理跨部门之间的信息差和依赖关系。

这篇文章我会把从需求立项到复盘归档的全流程拆开讲清楚,包括每一步该产出什么、跨部门协同在哪里最容易断、以及我踩过的具体坑。

一、核心结论:进度管理的本质是管理依赖,不是管理时间

先把结论摆出来,后面所有内容都围绕它展开。

第一,项目延期的主因几乎从来不是"某个任务做得慢",而是"某个依赖没有被及时识别和传递"。我在过去五年经手的 30 多个中大型项目里做过一次粗略统计,真正因为单个任务工作量评估失误导致延期的比例不到 20%,剩下 80% 以上的延期都能追溯到依赖缺失、跨部门信息不同步、或者责任人模糊这三类问题。

第二,跨部门协同的难点不是"部门不配合",而是"没有共同的进度语言"。研发说的"完成了 80%"和产品理解的"完成了 80%"往往不是一回事。研发指的是核心逻辑跑通,产品理解的是功能可以验收。这种语义偏差在跨部门场景里会被放大成严重的进度误判。

第三,进度管理的全流程必须闭环到"可归档的经验资产",否则每个项目都在重复踩同样的坑。很多团队做了复盘,但复盘结论没有变成下一个项目的前置检查清单,于是同一个依赖问题在三个项目里各犯一次。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

二、背景与真实场景:跨部门项目的进度为什么总在"最后一公里"崩掉

1. 一个典型的跨部门进度失真场景

我把它叫做"三张进度表"现象。产品部门有一张自己维护的需求排期表,研发部门有一张任务看板,运维部门有一张变更日历。三张表各自都是"准确的",但拼在一起就是错的。

举个真实细节:产品表上写着"支付模块 3 月 15 日完成",研发看板上写着"支付模块后端联调 3 月 18 日完成",运维变更日历上写着"支付相关数据库变更窗口 3 月 22 日"。三个日期都不是拍脑袋定的,但产品在 3 月 15 日向业务方报"支付模块已完成"的时候,实际上离真正可上线还有 7 天。

这就是跨部门进度管理最隐蔽的陷阱:每个部门的进度都是真的,但对外承诺的进度是假的。

2. 为什么跨部门比单团队难这么多

单团队做项目,进度失真的修正成本很低,站着开个会就同步了。跨部门不行,因为多了三层损耗。

  • 信息传递损耗:A 部门的信息传到 C 部门,中间经过 B 部门的转述,原始语境丢失。我见过一个需求在三次转述后,"支持批量导入"变成了"支持定时同步",工作量差了十倍。
  • 优先级冲突损耗:你的紧急需求在对方部门可能排在第五位。这不是不配合,而是资源约束下的客观排序。
  • 责任边界损耗:跨部门的交界面最容易出现"三不管地带"。接口联调、环境准备、数据初始化,这些工作往往不属于任何一个部门的 KPI。

根据项目管理协会(PMI)多年的行业调研,范围蔓延和沟通不畅长期位居项目失败原因前列。我的经验是,在中大型跨部门项目里,沟通类问题的权重比小项目还要高出一截,因为参与方越多,信息熵增越快。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

3. 我见过的最贵的一个"信息差"

2022 年我参与一个金融行业的数据平台迁移项目,涉及 6 个部门、近 200 人。项目中期一切看起来都很顺利,直到上线前两周,运维团队提出"数据回滚方案还没确认"。

这个问题的可怕之处在于:产品、研发、测试三个部门都认为回滚方案是运维的责任,运维认为方案需要研发提供数据模型才能写,研发认为模型早就给了但给的是另一个版本的接口文档。一个本该在立项阶段就明确的关键交付物,因为跨部门责任边界不清,悬空了整整两个月。

最后我们花了 9 天紧急补齐,延期 6 天上线。如果这个回滚方案真的没做就上线,一旦出问题,损失远不止 6 天。

三、拆解误区:关于项目进度全流程,最常见的六个错误认知

1. 误区一:进度管理就是画一张甘特图

甘特图是表达工具,不是管理工具。我见过团队把甘特图做得非常漂亮,颜色分层、里程碑清晰,但没人真正维护它,进度更新滞后两周,这张图就成了"历史文档"。

真正的进度管理是"谁能改、什么时候改、改了通知谁"这套机制,而不是图本身。没有更新机制的甘特图,危害比没有图更大,因为它给了团队一种"我们在管理进度"的错觉。

2. 误区二:周会汇报进度就能同步跨部门信息

周会同步的致命缺陷是"以周为粒度"。跨部门项目里,关键依赖的状态可能每天都在变。等到周会时,问题已经发酵了六天。

我更推荐的做法是:把关键路径上的依赖做成实时看板,非关键的走周会同步。这样既不会让所有人疲于应付会议,又能保证风险点被及时捕捉。在我的经验里,把"关键路径依赖"单独拉出来实时跟踪后,跨部门项目的风险发现时间平均提前了 4 到 6 天。

3. 误区三:进度落后就加班赶工

赶工只在一种情况下有效:瓶颈是人力投入。如果瓶颈是外部依赖(比如等某个部门的接口交付),加班毫无意义,只会消耗团队士气。

我在第一部分那张瀑布图里特意把"赶工压缩"标成 0 天,就是想强调这一点。最后阶段团队确实加了班,但因为真正的瓶颈卡在外部依赖上,加班没有换来任何工期缩短。

4. 误区四:需求变更走个邮件审批就够了

变更管理的核心不是"审批",而是"影响评估"。一封"同意变更"的邮件回复,掩盖了背后所有被推迟的工作。

正确的做法是:任何变更都必须回答三个问题,影响哪些任务、推迟多少天、需要谁重新确认。回答不了这三个问题的变更,不应该被批准。

5. 误区五:进度百分比是客观的

进度百分比是项目管理里最主观的一个指标。研发说"完成 80%",可能意味着剩余 20% 是收尾,也可能意味着剩余 20% 是没解决的架构难题。百分比在跨部门场景下的误导性极强,因为听的人无法判断那 20% 的性质。

我的替代方案是用"完成定义"(Definition of Done)代替百分比。不要说"完成了 80%",而要说"完成了 8 个验收标准中的 6 个,剩 2 个是异常处理逻辑"。后者虽然啰嗦,但没有人会误解。

6. 误区六:复盘做完就结束了

复盘最大的浪费是结论没有被结构化沉淀。我见过最有效的做法是把复盘结论转成两类资产:一类是"下一版的前置检查清单",一类是"风险登记册的历史条目"。没有变成检查清单的复盘,等于没做。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

四、专业判断逻辑:跨部门进度全流程该怎么设计

1. 判断起点:先分清"四类进度"

我做任何跨部门项目进度设计的第一步,都是把进度拆成四类,分别管理。这四类用的是不同的跟踪频率和不同的责任人。

进度类型 定义 跟踪频率 责任人 常见失真点
任务进度 单个工作项的执行状态 每日 任务执行人 百分比主观化
里程碑进度 阶段性交付物的完成情况 每周 阶段负责人 完成定义不统一
依赖进度 跨部门交付物的准备状态 每 2-3 天 依赖双方共同 责任边界模糊
承诺进度 对外承诺的上线时间 变更时 项目负责人 未做影响评估就承诺

四类进度里,依赖进度是最容易被忽略、也最容易致命的。因为它天然跨部门,不属于任何单个团队的看板,往往需要专门拉一个视图才能看清。

2. 判断标准:什么时候该实时跟踪,什么时候走周会

不是所有进度都值得实时跟踪,那样会让团队陷入信息过载。我的判断标准是两条:

  1. 是否在关键路径上。在关键路径上的任何延迟都会直接推迟交付,必须实时跟踪。
  2. 是否需要跨部门输入。需要其他部门提供前置条件的,必须提高跟踪频率,因为跨部门的响应延迟天然比部门内长。

两条都满足的,我建议每 2 到 3 天同步一次状态。只满足一条的,可以走周会。两条都不满足的,按周报粒度管理即可。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

3. 判断依据:什么时候必须暂停项目重新排期

我在一个项目里学到的最痛的一课是:有些时候,继续推进比暂停代价更大。

触发"暂停重排"的信号有三个,只要命中一个,我就建议立即启动重排而不是硬撑:

  • 关键路径上的依赖延迟超过 5 个工作日,且没有可行的替代方案。这时候所有的追赶都是徒劳的。
  • 范围变更累计超过原始计划的 20%,说明需求基线已经失效,继续按原计划推进只会累积更多错误。
  • 核心成员连续两周投入度低于 50%,说明资源已经被其他项目抽走,名义上的排期不再成立。

暂停重排不丢人,把已经不成立的计划当成真的在推进,才是真正的浪费。

五、案例与数据观察:一个 140 人跨部门项目的全流程改造

1. 项目背景与改造前的状态

这是前面提到的那个 140 人项目。产品、研发、测试、运维、市场五个部门参与,涉及两个研发中心,计划工期 90 天。

改造前的状态是这样的:

  • 进度靠每周一次的跨部门协调会,会议 2 小时,到场 20 多人。
  • 每个部门用各自的工具记录任务,产品用表格、研发用看板、运维用日历。
  • 没有统一的依赖视图,依赖靠"开会时口头提"。
  • 对外承诺的上线时间在项目启动时定了,之后再没更新过。

结果就是我开头说的:上线前 11 天暴露致命依赖,最终延期 19 天。

2. 改造方案:用统一平台把四类进度收拢

复盘之后我们做了一次系统性改造。核心思路是把四类进度放到同一个平台上,用依赖关系把它们串起来。

我们选择的平台是 PingCode。这里说明一下我们的选择依据,不是因为它功能最多,而是因为它的结构最匹配我们的问题。

我们的问题核心是"跨部门依赖看不见",所以最需要的能力是把需求、任务、缺陷、测试用例、发布计划放在一条链路上,并且能可视化跨工作项的依赖关系。PingCode 的路线图视图能把多个团队的计划叠在一起看,依赖冲突会直接显现出来,这点对我们帮助最大。

另外两个现实约束也影响了选择:一是我们的数据不能出内网,二是我们原来有一套 Jira 配置,迁移成本必须可控。PingCode 支持私有化部署,并且支持从 Jira 平滑迁移,这两点直接解决了我们的顾虑。对于 100 人以上、有信创合规要求的中大型组织来说,这是一条比较稳的路径。

3. 迁移过程中的具体操作

迁移不是点一下按钮就完事,我们花了大约 3 周。分享几个关键动作:

  1. 先梳理再迁移。我们把 Jira 里三年积累的 40 多个自定义字段砍到 11 个。字段不是越多越好,每多一个字段就多一份维护成本和填写负担。
  2. 工作流从"部门的"改成"交付的"。原来研发和测试各自一套状态机,迁移时统一成一条从需求到发布的链路,测试状态成为链路的一环而不是独立的看板。
  3. 依赖关系批量导入并人工复核。自动化迁移能带过来依赖字段,但依赖关系是不是还有效需要人工判断。我们复核了 200 多条依赖,删掉了 30 多条已经失效的。
  4. 分两批切换。先切一个 20 人的小团队跑两周,验证配置无误后再全量切换。这一步省了我们至少一次大事故。

迁移相关的接口调用示例大致如下,我们在写自动化脚本时用到了类似结构:

// 批量创建工作项并建立依赖关系的伪代码示例
const items = await api.workItems.bulkCreate({

projectId: "PROJ-2024",

items: [

{ type: "task", title: "数据库变更脚本", assignee: "ops-team", dueDate: "2024-03-22" },

{ type: "task", title: "支付模块联调", assignee: "dev-team", dueDate: "2024-03-18" }

]

});

// 建立依赖:支付模块联调 依赖于 数据库变更脚本

await api.dependencies.create({

sourceId: items[1].id,

targetId: items[0].id,

type: "finish-to-start"

});

4. 改造后的数据变化

改造后又跑了两个类似规模的跨部门项目,我把关键指标做了对比。需要说明的是,这是我在同一组织内的观察数据,样本有限(改造前 3 个项目、改造后 2 个项目),但趋势比较清晰。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

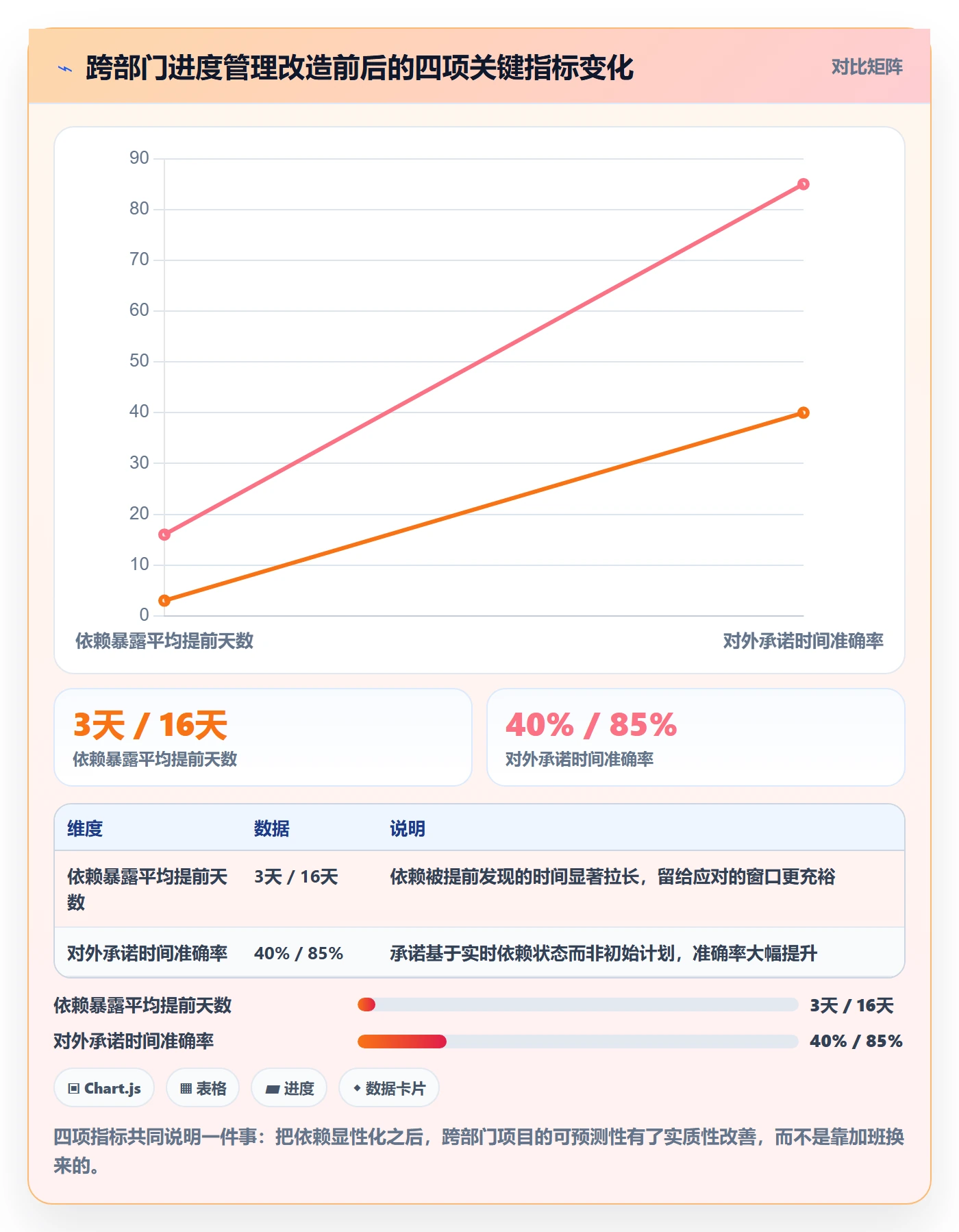

这里我要特别强调"依赖暴露平均提前天数"这一个指标。它从 3 天涨到 16 天,看起来只是一个数字,但它意味着团队有了从"救火"转向"预防"的空间。改造前我们几乎一直在救火,改造后大约七成的依赖问题在它变成危机前就被处理掉了。

5. 一个仍然没解决好的问题

为了不让这篇内容变成成功学,我说一个改造后仍然存在的问题:依赖的"质量"难以量化。

平台能告诉你"A 依赖 B",但告诉不了你"这个依赖的承诺有多可信"。运维说"3 月 22 日提供变更窗口",这个 22 日是基于排期算的,还是基于历史经验估的,平台看不出来。

我们的应对办法是在依赖条目上加了一个"承诺置信度"字段,分高、中、低三档,由提供方自己填。低置信度的依赖会被自动标黄。这个办法不完美,因为有人会习惯性填"高",但至少让依赖的可信度有了一个显性的讨论入口。

六、不同情况下的行动建议

1. 团队规模在 30 人以下、单部门为主

这个阶段最重要的是别把流程搞得太重。你需要的是"轻量看板 + 每周一次站会 + 一份风险清单",而不是一套完整的企业级项目管理平台。

具体建议:用最简单的看板工具把任务可视化,每天 15 分钟站会同步状态,每周更新一次风险清单。这个阶段引入复杂工具的成本远大于收益,工具本身的维护会成为负担。

2. 团队规模 30 到 100 人、开始出现跨部门协作

这是最尴尬的阶段。轻量工具开始不够用,重量平台又显得杀鸡用牛刀。我的建议是把重点放在"建立统一的进度口径"上,工具反而是次要的。

具体动作:先统一定义四个进度类型(任务、里程碑、依赖、承诺),然后拉一个跨部门的依赖视图,这个视图哪怕先用一张共享表格维护也可以。等依赖管理的习惯建立起来之后,再考虑平台化。

顺序很重要:先有管理习惯,后有工具;反过来往往以失败告终。我见过太多团队先买了平台,结果用不起来,最后怪工具不好。

3. 团队规模 100 人以上、多部门长期协同、且有私有化或合规要求

这个阶段必须上平台,而且要考虑私有化部署和数据主权问题。对于中大型组织,尤其是金融、制造、政企类客户,私有化部署不是可选项而是前提。

选择平台时我建议重点看四件事:

  1. 能不能把依赖关系显性化。这是跨部门管理的核心能力,没有这个能力的平台再漂亮也不解决问题。
  2. 能不能打通需求到发布的完整链路。需求、任务、缺陷、测试、发布如果散在不同模块里,跨部门协同的断点依然存在。
  3. 迁移成本是否可控。如果原来在用 Jira,要考虑历史数据能不能平滑迁移,通常大型团队的历史数据量在几十万条工作项量级,迁移方案必须提前验证。PingCode 在这方面的平滑迁移能力是很多团队选择的现实原因。
  4. 部署方式是否满足合规。私有化部署、信创适配这些要求,越早确认越好,否则后期改造成本极高。

顺带说一句国产替代的语境。这几年很多组织在做工具国产化替换,但替代不等于功能对齐,而是要找一条风险更低的迁移路径。我建议评估时把"迁移后的历史数据完整性"和"团队重新学习的成本"作为两个硬指标,而不是只看功能列表打勾。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

七、不同情况下的取舍

1. 透明化程度与团队信任度的取舍

把进度完全透明化,短期会让一些部门的"缓冲时间"暴露出来,可能引发摩擦。我就遇到过研发团队反对"把剩余工时公开",理由是会被产品部门拿来施压。

我的取舍建议是:透明化分阶段推进,先透明"状态"再透明"工时"。状态透明(做完了没有)争议小、收益大;工时透明(还剩多少小时)争议大、需要配套的信任文化。先做前者,等团队适应了再考虑后者。

2. 流程规范性与响应速度的取舍

规范化变更流程会降低响应速度,这在需要快速试错的业务里可能是致命的。我的取舍标准是"看变更的性质":影响关键路径的变更必须走完整评估,不影响关键路径的可以走快速通道。

一刀切地要求所有变更都走完整流程,团队会用"偷偷改"来绕开;一刀切地放开,进度就会失控。分级处理才是可持续的。

3. 工具统一性与历史沉没成本的取舍

每个团队都有自己用顺手的工具,强行统一会遭遇阻力。但跨部门协同的前提是信息在同一个地方,各自为政等于回到原点。

我的取舍建议是:核心链路必须统一到同一平台,边缘辅助工具可以保留。比如需求、任务、缺陷、测试必须在一个平台里,但团队内部用来做头脑风暴的白板工具不必强求统一。

取舍维度 倾向规范化 倾向灵活性 我的建议
进度透明化 团队信任度高、管理层级多 团队新组建、信任未建立 先透明状态,后透明工时
变更管理 需求相对稳定、交付周期长 市场变化快、需要快速试错 按是否影响关键路径分级
工具统一 跨部门依赖多、合规要求高 团队自治度高、协作松散 核心链路统一,边缘放开
跟踪频率 关键路径依赖、跨部门输入 非关键任务、部门内可控 按四象限矩阵分级

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

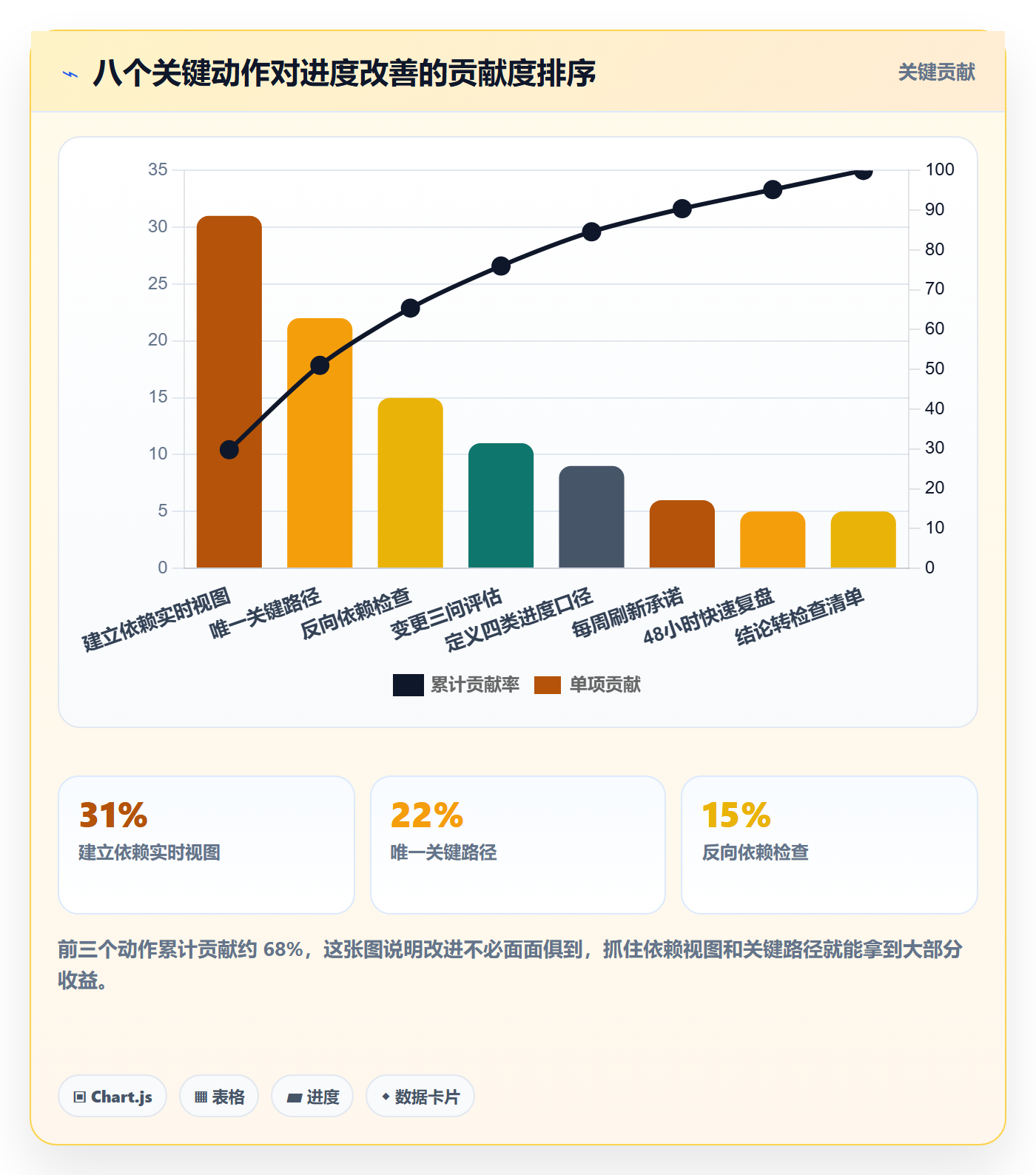

八、跨部门进度全流程的八个关键动作

1. 立项阶段:建立唯一的关键路径

立项时最该做的一件事,是把所有部门的关键交付物列出来,然后找出那条最长的路径。关键路径必须唯一,多个版本的关键路径等于没有关键路径。

这一步要求所有部门参与,不能由项目负责人闭门造车。因为只有各部门自己才知道自己的真实约束条件。

2. 启动阶段:定义四个进度的口径

启动会上把任务进度、里程碑进度、依赖进度、承诺进度四类的定义和更新频率讲清楚,并且明确每类的责任人。这一步花两小时,能省后面两个月。

3. 执行阶段:建立依赖的实时视图

把跨部门的依赖单独抽出来做成一个视图,每 2 到 3 天确认一次状态。这个视图要能一眼看出哪些依赖是"被依赖方已承诺但未开始"。这是最危险的状态,因为看起来没问题,实际风险最大。

4. 执行阶段:变更必须走三问评估

任何变更都要回答:影响哪些任务、推迟多少天、需要谁重新确认。三个问题答不全,变更不予批准。

5. 执行阶段:每周刷新一次对外承诺

承诺进度不能只在项目启动时定一次。每周基于最新的依赖状态重新校准一次对外承诺,有变化就主动通知业务方。主动通知永远比被动解释代价小。

6. 交付前:做一次反向依赖检查

上线前一周,从最终交付物倒推,检查每一个前置依赖是否真的已完成,不是"对方说完成了",而是有可验证的产出物。我踩过的所有坑里,至少一半来自"对方说过完成了"但实际没有。

7. 交付后:48 小时内做快速复盘

复盘要趁热。48 小时内做的复盘,回忆是鲜活的;两周后做的复盘,大部分细节都会丢失,只剩下"感觉挺好的"。

8. 项目结束:把结论转成检查清单

这是最容易被跳过的一步,也是长期收益最高的一步。把本次项目的风险点转成下一个项目立项时的前置检查清单,让经验真正变成资产而不是记忆。

进度管理项目进度全流程:跨部门团队协同管理与一文讲清

九、常见问题

1. 小团队有必要做这么完整的流程吗?

没必要。30 人以下、单部门为主的团队,做轻量看板加每周风险清单就够了。完整流程是为跨部门复杂场景设计的,用在小团队上只会增加负担。判断标准很简单:如果你没有跨部门的依赖问题,就不需要这套东西。

2. 依赖关系需要维护到什么颗粒度?

我的经验是维护到"人可以主动推动"的颗粒度就够。如果一条依赖涉及三个人以上的协作,就应该拆细;如果只是"我要等他一个回复",不需要单独建依赖条目。过度细化的依赖视图会让维护成本超过收益。

3. 关键路径变了怎么办?

关键路径变化是正常现象,重要的是变化本身被及时识别。我的做法是在周会上专门花 5 分钟检查"关键路径是否有变化",一旦变化立即重新评估对外承诺。关键路径变了但承诺没变,是最危险的状态。

4. 跨部门成员不愿意更新进度怎么办?

这通常是两个原因:要么更新动作太麻烦,要么看不到更新的好处。解决办法是把更新动作压缩到 30 秒以内,并且让更新者能看到自己的更新带来什么改变。如果强制要求更新但没有反馈闭环,抵触只会越来越强。

5. 私有化部署会不会让协作变麻烦?

不会,前提是部署方案设计好。私有化部署解决的是数据主权和合规问题,协作体验取决于平台本身的设计。对于 100 人以上、有合规要求的组织,私有化部署带来的安全感远比它带来的不便重要。选择时要重点确认移动端访问、外部协作者接入这些场景是否被支持。

6. 从现有工具迁移历史数据,最容易出问题的地方在哪?

我的经验是两处:一是自定义字段的映射,二是历史依赖关系的有效性。前者容易丢数据,后者容易带来噪声。建议迁移前先做一次字段梳理,把不用的字段砍掉;迁移后对依赖关系做一次人工复核,删掉失效的。

十、最后想说的

回到开头那个延期 19 天的项目。如果让我用一句话总结它的教训,我会说:那个项目不是输在执行力上,是输在所有人都不知道自己在等谁。

跨部门项目进度管理的全流程,说复杂可以很复杂,说简单也就三件事:有一份唯一的计划、有一套统一的进度口径、有一个能看见依赖的地方。这三件事做到了,剩下的都是细节。做不到,再精美的甘特图也只是装饰。

我特别想强调的一个反常识观点是:进度管理的目标不是让项目按计划走,而是让偏差尽早暴露。计划一定会变,偏差一定存在,管理者的价值不在于消灭偏差,而在于让偏差在它还小的时候就被看见、被讨论、被处理。那些看起来"一直很顺利"的项目,往往不是真的顺利,而是问题还没浮出水面。

下一步你可以做的事很具体:先找出你当前项目里最长的三条跨部门依赖,确认它们现在的真实状态,然后问一句"如果这条依赖延迟一周,我会知道吗?"如果答案是"不会",那你已经找到了最值得先改的地方。

至于工具,我的建议是从问题出发而不是从功能出发。先想清楚你最痛的环节是依赖看不见、还是口径不统一、还是变更失控,再据此选择平台。对于 100 人以上、要私有化、要考虑从 Jira 平滑迁移的中大型组织,PingCode 是一条经过验证的路径,但它不是万能药,工具解决的是"能不能看见",管理解决的是"看见了怎么办",两者缺一不可。

常见问题解答(FAQ)

1. 跨部门项目进度管理最先要统一什么?

我们公司研发、产品、市场、运营各管一摊,每次开会同步进度都在鸡同鸭讲,研发说完成了80%,市场说还在等物料,我作为项目负责人根本拼不出一个完整图景。这种跨部门协同的进度管理,到底应该先从哪一步下手?

先统一‘进度’的口径,再谈工具。落地做法是三步:第一,定义统一的进度阶段,比如‘未开始/进行中/待验收/已交付’,禁止各部门自造‘差不多完成’这类模糊状态;第二,规定进度更新频率和责任人,比如每周五17点前由各模块负责人更新一次,逾期视同无进展;

第三,明确‘完成’的判定标准,例如研发的‘完成’必须是通过自测并可提交测试,而不是代码写完。判断依据是:跨部门协同的最大成本不是执行慢,而是信息不对称导致的重复沟通和误判,口径统一后,会议时间通常能压缩30%以上,进度偏差也能提前一到两周暴露。

2. 多部门并行时,主进度计划应该由谁制定?

我们做的是跨部门项目,研发、设计、供应链各有自己的排期,结果拼到一起发现关键路径全打架。我一直在纠结:这个主计划到底该由项目经理统一制定,还是让各部门自己报、再汇总?

主进度计划必须由项目负责人或PMO统一制定并拥有最终裁决权,部门只负责提供‘输入’和‘承诺’,不能各自拥有自己的版本。可执行做法是:先由项目负责人拉出端到端的关键路径,识别出哪些任务是真正的依赖节点;再让各部门在固定模板里填写工期和资源约束;最后统一排期并召开一次排期评审会,当场解决冲突。

判断依据是:如果让各部门自行汇总,每个人都会给自己的任务留缓冲,缓冲叠加后整体工期会被放大20%到50%,而且一旦延期无法定位责任。统一制定加评审确认,既保证进度可控,也保证部门对承诺负责。

3. 跨部门进度落后时,应该先追责还是先调整计划?

项目进行到一半,某个部门明显拖了后腿,导致下游全部停滞。我作为负责人一边被上级催,一边纠结要不要在会上点名批评,怕伤了协作关系,又怕不追责后面更失控。这种情况到底该怎么处理?

先救进度,再谈责任,但两者要在同一次会议里闭环。可执行做法:第一步,用关键路径判断这个延期是否真的影响最终交付,如果不在关键路径上,只需记录并观察;第二步,如果在关键路径上,立即和该部门确认补救方案,包括加班、加人、调整范围或并行推进,并当场确认新的完成时间;

第三步,会后单独复盘延期原因,区分是能力问题、资源问题还是优先级问题,再决定是否需要升级到上级或调整考核。判断依据是:公开追责会让部门在后续汇报中隐瞒风险,反而让进度更不可控;而只调计划不追根因,同类延期会反复发生。把‘救火’和‘复盘’分开处理,是跨部门进度管理里最实用的一个原则。

4. 怎么判断跨部门项目进度是真健康还是在‘报喜不报忧’?

我们每周进度会大家都说正常,结果到了交付前一周突然爆出一堆问题,才发现前面全是假进度。我不想再被这种‘最后一刻翻车’坑一次,有没有办法提前识别出进度数据是不是可信?

看三个信号就能提前识别假进度。第一,看‘待验收’和‘已完成’的比例,如果大量任务长期停在‘进行中’超过两周没有状态变化,大概率是被隐藏了风险;第二,看下游部门的反馈,如果上游说已完成但下游说没收到交付物,说明完成标准没有被真正执行;

第三,看风险登记表是否长期为空,一个跨部门项目如果连续几周没有任何风险被提出,通常不是没问题,而是没人敢报。可执行做法是:要求每个模块在更新进度时同时填写‘当前最大风险’和‘需要谁支持’,并让下游对上游的交付做确认签收。

判断依据是:真实的进度管理一定伴随风险暴露,没有风险的进度表本身就是最大的风险信号。

核心关键词

读者评论

余
余宇轩

依赖管理确实是跨部门最痛的点,但文章没怎么谈一个现实问题:项目负责人往往没有对其他部门的考核权。依赖看板能暴露问题,可对方一句“排期已满”就推回来了。我的经验是,除了看板,还得有明确的升级路径和更高层级的确认机制,否则依赖跟踪会变成项目经理的独角戏。

彭
彭景行

用完成定义代替进度百分比这点很对,但落地时容易卡在验收标准本身太模糊。我们试过写完成定义,结果“支持异常处理”这种标准还是没法验收。后来要求每条标准必须对应一个可演示的测试用例或接口返回,进度争议才明显减少。工具能帮忙记录,但前提是需求拆得够细。

覃
覃泽宇

关于加班赶工压缩0天,我觉得要分情况。外部依赖卡住时加班确实没用,但如果瓶颈不在关键路径上,适当加班把内部任务前置,反而能给依赖留出缓冲。我们有个项目就是靠提前做完非关键任务,等第三方接口时没停工。关键不是加不加班,而是分清关键路径和资源约束。

文章包含AI辅助创作:进度管理项目进度全流程:跨部门团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417950
