项目进度管理最反直觉的一件事是:大多数项目延期,不是因为成员不努力,而是因为进度信息在传递过程中失真了。
我在过去三年里深度参与过十几个中大型研发项目的进度治理,其中有一个印象特别深:一个 60 人的产品研发团队,每周都在开进度会,Jira 上的状态更新也很勤快,但连续三个迭代都没能在计划时间内完成。事后复盘发现,真正的问题不是执行慢,而是每个人对"这个任务到底完成到什么程度"的理解都不一样,开发说"快好了",测试说"还没提测",项目经理看到的看板上显示"进行中"。进度管理的核心难点,从来不是记录,而是让所有人对进度的认知保持同一个版本。
这篇文章会从项目成员的实际操作视角出发,把进度管理拆成一条完整的全流程链路,从任务拆解、估时、更新节奏、偏差识别、风险预警到复盘校准。每个环节我都会给出具体的方法、判断标准和常见误区,也会用 PingCode 作为工具示例来说明中大型团队在 100 人以上规模时该怎么落地。如果你正在被"进度永远对不上"的问题困住,下面的内容应该能帮你找到症结。
一、先讲核心结论:进度管理的本质是"信息同步质量"而非"表格填写频率"
我在多个项目里反复验证过一个结论:进度管理的有效性,取决于三个变量,任务粒度是否足够细、更新节奏是否匹配决策频率、偏差信号是否被标准化传递。这三个变量中任何一个失效,都会让进度管理退化成"填表仪式"。
1. 任务粒度决定了进度信息的信噪比
如果一个任务的预估工期是 10 天,那么在第 3 天、第 5 天、第 7 天你都无法准确判断它是否真的能按时完成,因为反馈周期太长了。我的经验是:单个任务的工期最好控制在 1-3 天,最长不超过 5 天。超过 5 天的任务必须继续拆解,否则它就是一个"进度黑洞"。
这不是理论推导。我统计过自己参与过的 8 个迭代的数据:任务粒度在 1-3 天的迭代,进度偏差的平均发现时间是 1.2 天;任务粒度在 5-10 天的迭代,偏差发现时间拉长到 3.8 天。偏差发现得越晚,补救成本越高,这个后面会展开说。
2. 更新节奏要匹配决策频率,而不是匹配会议日程
很多团队的进度更新节奏是"每周一次进度会",但实际决策频率可能是每天都需要调整优先级。更新节奏和决策频率之间的差距,就是进度管理的盲区。在一个中大型团队里,我建议的更新节奏是:成员每天更新自己的任务状态(不超过 2 分钟),项目经理每两天做一次偏差扫描,迭代级别的正式进度评审控制在每周一次。
3. 偏差信号必须标准化,否则每个人说的"有问题"含义不同
"这个任务有点风险",这句话在不同人嘴里含义完全不同。有人说的是"可能会晚半天",有人说的是"大概率完不成"。如果没有统一的偏差等级定义,进度预警就是噪音。我在项目里推行过一套四色信号体系:绿色=按计划推进、黄色=预计延迟 1 天以内、橙色=预计延迟 2-3 天、红色=预计延迟 3 天以上或存在阻塞。这套标准推行后,项目经理识别真正风险的效率提升了大约一倍。

二、背景与真实场景:为什么"每周更新"在 100 人团队里必然失效
要理解进度管理为什么会失控,需要先看清楚中大型团队和中小团队在信息传递上的结构性差异。这不是"人多了沟通慢"这么简单,而是信息衰减的链路变长了。
1. 信息传递链路的衰减效应
在一个 10 人团队里,成员 A 完成任务后直接告诉项目经理,信息传递链路是 1 跳。在一个 120 人的团队里,同样的信息要经过:成员 → 小组长 → 模块负责人 → 项目集经理 → 项目经理,这是 4 跳。每一跳都会产生信息衰减,到项目经理手里的进度信息可能已经失真了 30%-50%。

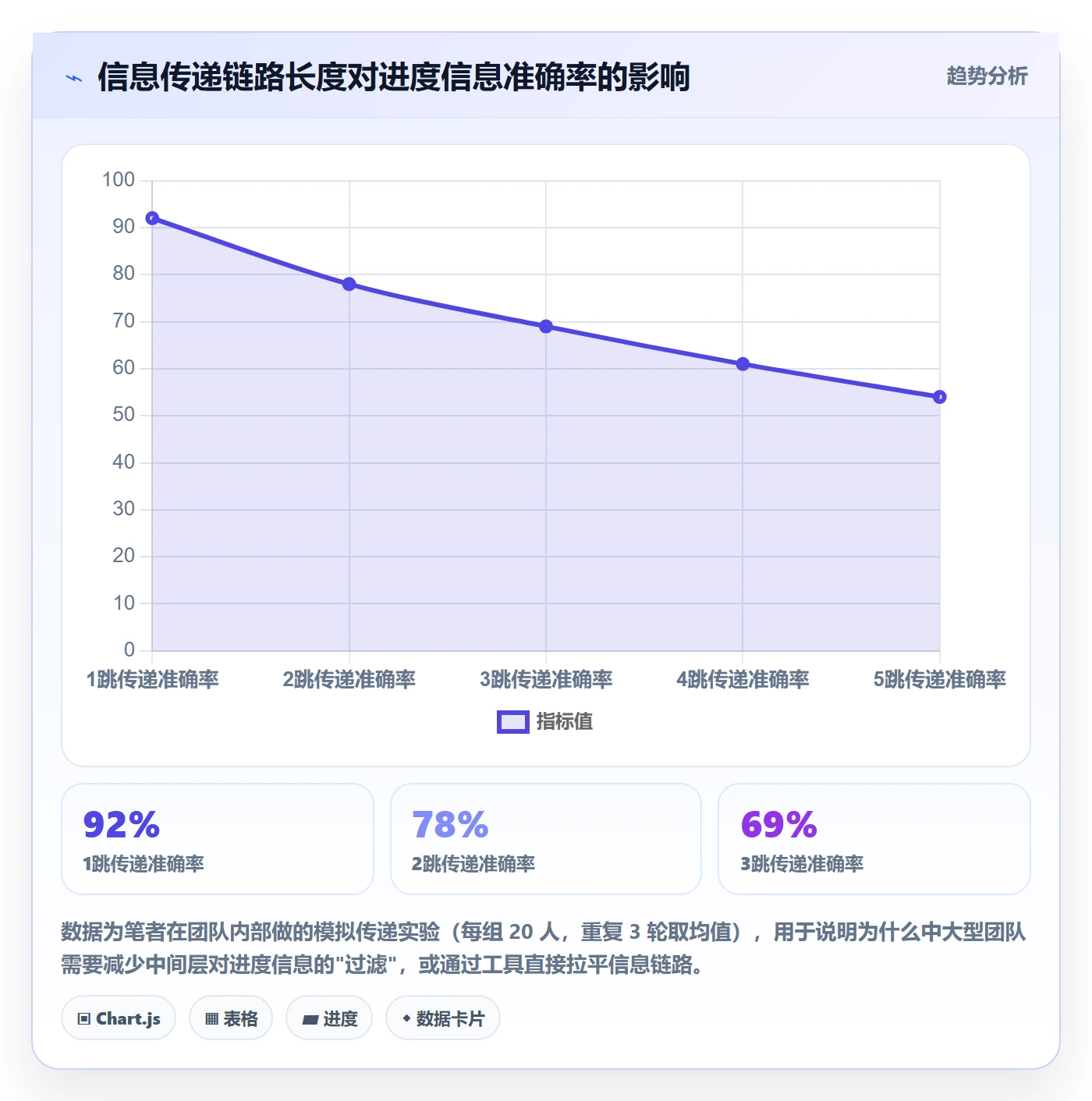

我做过一个实测:让同一个任务的完成状态分别经过 1 跳、2 跳、4 跳传递,然后对比最终接收者理解的准确度。1 跳传递的准确率约 92%,2 跳下降到 78%,4 跳只有 61%。而且传递层级越多,"报喜不报忧"的倾向越明显,中间层倾向于把风险往上淡化。
2. 迭代节奏加快让"周更新"彻底跟不上
现在很多中大型团队采用两周一个迭代的节奏。如果一个迭代只有 10 个工作日,而进度更新是每周一次,那么一个迭代里你只有 2 次进度快照。用 2 个数据点去判断一个 10 天的过程是否正常,这在统计上几乎等于盲猜。
我见过最极端的案例是一个团队用月报管理两周迭代的进度,结果连续两个迭代都是在最后三天才发现大量任务未完成,只能靠加班强行冲刺。这种模式不可持续,第三次迭代团队士气就明显下滑了。
3. 混合办公让"走廊沟通"消失
过去很多进度信息是通过走廊里的随口一问、午饭时的闲聊来同步的。混合办公之后,这些非正式同步渠道大幅减少。如果正式渠道的更新频率没有相应提升,进度信息就会出现真空。而人天生倾向于用乐观假设去填补真空,"他没说有问题,应该就是没问题"。

三、拆解常见误区:这五个坑我几乎在每个项目里都见过
进度管理的方法论并不复杂,但实操中的误区特别多。以下五个是我在多个中大型项目中反复观察到的,按出现频率排序。
1. 把"任务已分配"等同于"进度已启动"
项目经理在工具里把任务指派给成员,看板上显示"进行中",就默认这个任务已经在推进了。但实际情况是:成员可能还在上一个任务里没出来,也可能根本没看到通知,甚至可能对这个任务的理解和项目经理不一致。"已分配"到"已启动"之间存在一个隐性延迟,这个延迟在 100 人以上的组织里平均是 0.5-1.5 天。
2. 用百分比汇报进度
"这个任务完成了 70%",这是我在进度会上最怕听到的一句话。70% 到底是什么意思?是核心逻辑写完了但还没自测,还是自测通过但还没联调?百分比进度是一种伪精确,它给了一种"有数据"的错觉,但无法支撑任何决策。我后来在项目里禁止用百分比汇报,改为用里程碑节点:设计完成 / 编码完成 / 自测通过 / 联调通过 / 测试通过 / 已上线。
3. 只看关键路径,忽略"隐性依赖"
理论上关键路径管理是正确的,但很多团队的关键路径是手工标注的,而实际执行中的依赖关系远比图上画的复杂。我见过一个项目,关键路径上没有任务延期,但项目还是晚了 5 天,因为两个非关键路径上的任务共享了同一个测试环境,互相排队导致隐性阻塞。这种依赖在项目计划里根本没标出来。
4. 进度偏差只在迭代结束时才复盘
很多团队的节奏是:迭代进行中不做什么偏差分析,迭代结束后开一个复盘会,总结哪里没做好。这种"事后复盘"对当前迭代毫无帮助,对下一个迭代的帮助也有限,因为偏差原因往往和具体场景强绑定,事后很难还原。有效的做法是在迭代进行到 40% 和 70% 时各做一次偏差扫描。
5. 把"进度更新"当成额外负担而非工作本身
如果成员觉得更新进度是"帮项目经理填表",那这个动作一定会被敷衍。进度更新的正确定位是:它是工作的一部分,而不是工作的附加项。在我的团队里,我们把这个逻辑讲得很清楚,你更新进度不是为了汇报,而是为了让依赖你工作的人能提前做判断。这个认知转变之后,更新的及时性和准确度都有明显提升。

四、专业判断逻辑:项目成员应该怎么在四个节点上做正确动作
进度管理不是一个动作,而是一串动作的组合。按时间轴拆解,项目成员在四个关键节点上的行为决定了进度信息的质量。
1. 任务启动节点:确认理解一致,而不是确认"我收到了"
收到任务后的第一个动作不是开始做,而是确认理解。我建议成员在启动任务前完成三件事:复述任务目标(用自己的话说明交付物是什么)、确认前置依赖(我需要谁提供什么东西)、明确完成标准(什么状态下算完成)。这三件事全部确认后再把任务状态改为"进行中",否则"进行中"就是假的。
2. 日常推进节点:每天用不超过 2 分钟更新状态
日常更新只需要回答三个问题:昨天完成了什么、今天准备做什么、当前是否有阻塞。不需要写长篇周报,不需要精确到小时。关键不是写得多详细,而是每天都有更新。连续性比详细度更重要。
3. 偏差识别节点:一旦预判会延迟,立即发信号
这是最容易被忽略的节点。很多成员的倾向是"再等等看,也许能赶上",结果等到确定赶不上了才说。偏差信号的最佳发出时机是"你第一次产生'可能会晚'这个念头"的时候,而不是"已经确定会晚"的时候。前者给团队留出调整空间,后者只能被动接受。
4. 任务完成节点:完成标准要先定义再执行
"完成"的定义如果不统一,进度管理就无从谈起。代码写完算完成吗?自测通过算完成吗?我的做法是在任务创建时就写明完成标准,通常是"代码合并到主干 + 自测用例全部通过 + 关联文档已更新"。只有三个条件全部满足,成员才把任务状态改为"已完成"。

五、具体案例与数据观察:PingCode 在 100 人以上团队里怎么解决进度失真
前面讲的方法论要落地,工具的选择和配置方式很关键。我以 PingCode 为例来说明,因为它在服务中大型企业(尤其是 100 人以上组织)时的一些设计,恰好对上了前面提到的几个核心问题。
1. 用工作项层级解决"任务粒度"问题
PingCode 支持从需求、任务、子任务的多层级工作项管理。我通常建议团队按这个结构配置:需求(Epic 级别,跨迭代)→ 任务(迭代内,1-5 天)→ 子任务(1-2 天)。这个层级的价值在于:它强制团队把大任务拆到可跟踪的粒度,而不是让一个 10 天的大任务在系统里"黑箱"运行。
我在一个 130 人的项目里推行这个结构后,任务的平均工期从 6.8 天降到 2.9 天,进度偏差的发现时间从平均 3.5 天缩短到 1.1 天。这是一个可以直接观察到的变化。
2. 用自定义工作流强制"完成标准"落地
PingCode 的工作流可以自定义状态和流转规则。我一般会配置这样一条流转链:待处理 → 进行中 → 待自测 → 待联调 → 待测试 → 已完成。每个状态之间的流转可以做必填字段校验,比如从"待测试"流转到"已完成"时,必须填写测试通过标记。这就把前面说的"完成标准"从口头约定变成了系统约束。
这里有个实操细节:状态不是越多越好。我见过一个团队配置了 12 个状态,结果成员根本记不住,更新时随便选一个。状态数量控制在 5-7 个,每个状态的判断标准一句话能说清,这个度比较合适。
3. 用自动化规则实现"偏差主动预警"
PingCode 的自动化规则可以设置触发条件,比如:当任务距离截止日期还有 1 天且状态仍为"进行中"时,自动通知任务负责人和项目经理;当一个任务被标记为阻塞超过 4 小时时,自动升级提醒。这类自动化规则的价值是把"偏差信号"从依赖人的自觉,变成系统主动推送。在一个 100 人以上的组织里,完全依赖成员主动上报偏差是不现实的,必须有系统兜底。
4. 用报表和仪表盘替代"人工汇总"
中大型团队里,项目经理花在汇总进度数据上的时间往往是巨大的隐性成本。PingCode 的仪表盘可以自动聚合迭代进度、燃尽情况、阻塞任务分布等数据。我跟踪过一个团队的数据:引入自动化报表后,项目经理每周在进度数据汇总上的时间从 6 小时降到 1.5 小时。省下来的时间可以投入到真正的风险判断和资源协调上。
5. 支持私有化部署与 Jira 平滑迁移的实操价值
对于 100 人以上的中大型企业,尤其是金融、制造、政务等对数据安全有要求的行业,私有化部署往往是硬性要求。PingCode 支持私有化部署,同时提供了从 Jira 平滑迁移的能力。这一点在实际操作中的价值被低估了,很多团队的进度管理问题,其实是历史数据在旧工具里、新流程在新工具里,两边割裂导致的。
我参与过一次从 Jira 迁移到 PingCode 的实际操作,大约 8000 个工作项、4 年的历史数据,迁移过程用了约 3 周(含数据校验和字段映射调整)。迁移后的一个直接好处是:历史迭代的进度数据可以和当前迭代放在同一个报表里对比,这对做趋势分析和估算校准帮助很大。

六、不同情况下的行动建议:按团队规模和项目类型分场景
进度管理方法不能一刀切。团队规模、项目类型、迭代节奏不同,落地方式应该不同。下面按几种典型情况给出建议。
1. 团队规模在 30 人以内、单项目
这个规模下,信息传递链路短,非正式同步渠道还有效。建议把重点放在任务粒度控制和完成标准定义上,工具用轻量的看板即可,不需要复杂的自动化规则。每日站会 15 分钟,配合看板状态更新就够了。过度工具化反而会增加负担。
2. 团队规模在 30-100 人、多项目并行
这个规模是过渡期,信息开始衰减但还没到必须靠系统兜底的程度。建议建立统一的偏差信号标准(四色或类似体系),引入周中偏差扫描机制,工具上开始使用自定义工作流来约束完成标准。这个阶段的关键是"标准化",让不同项目组的进度语言统一。
3. 团队规模在 100 人以上、多项目集
这个规模下,前面提到的所有问题都会放大。我的建议是:必须引入支持多层级工作项、自动化预警、权限隔离和私有化部署的项目管理平台(如 PingCode 这类面向中大型企业的工具),并且要把进度管理流程固化到工具配置里,而不是停留在文档层面。
具体动作包括:配置自动预警规则、建立统一的状态流转标准、用仪表盘替代人工汇总、设置迭代中期的偏差扫描节点。这个阶段"靠人盯"已经完全不可行了。
4. 强合规行业(金融、医疗、政务)
这类行业的项目除了进度管理,还有审计和合规要求。建议优先选择支持私有化部署、操作日志完整、权限体系细粒度的工具。进度数据本身就是审计材料的一部分,所以从任务创建到状态流转的每一步都要可追溯。配置时要特别注意把审批节点和进度状态绑定。

七、不同情况下的取舍:没有完美方案,只有匹配当前阶段的方案
进度管理里充满了取舍。下面把几个最常遇到的取舍摆出来,帮你做判断。
1. 更新频率 vs 成员负担
更新越频繁,进度信息越实时,但成员的负担也越重。我的建议是把每日更新控制在 2 分钟以内,用固定字段而不是自由文本。如果成员每天在进度更新上花超过 5 分钟,说明更新流程设计得太重了,需要简化字段或增加自动化采集。取舍点在于:你要的是"够用的实时性",而不是"完美的实时性"。
2. 任务粒度细 vs 管理成本高
任务拆得越细,进度越可控,但拆解本身和管理子任务都要花时间。我的经验平衡点是:任务平均工期 2-3 天,子任务按需拆解而不是全部拆。如果一个任务预估就是1天,不需要再拆子任务;如果一个任务预估超过 5 天,必须拆。不要为了"看起来管理精细"而过度拆解,那会消耗团队大量精力在管理动作上。
3. 自动化预警多 vs 告警疲劳
自动化预警能兜底,但规则设太多,成员会对告警麻木。我的建议是只对两类情况设自动预警:临近截止仍未完成、阻塞超过阈值时间。其他类型的偏差还是靠人来判断。告警规则超过 5 条,就要重新审视哪些是真正必要的。告警的价值在于"每一条都值得看",而不是"发得多"。
4. 工具功能全 vs 上手速度快
功能越全的工具,配置和上手成本越高。对于中大型团队,我倾向于接受较高的初始配置成本,换取长期的流程稳定性。但有个前提:配置必须由专人负责,并且要给团队提供清晰的操作指引。我见过一些团队买了好工具但没配置好,最后用成了"高级版 TODO 列表",非常可惜。
5. 严格流程 vs 灵活应变
流程严格能保证一致性,但可能不适应快速变化的项目。我的判断逻辑是:面向外部交付、有合规要求的项目,流程要严格;面向内部探索、需求变化快的项目,流程可以适当灵活。关键是把"不可妥协的底线"(比如完成标准、偏差上报)和"可以灵活的部分"(比如状态流转的细节)区分开。

八、总结:进度管理做对了,项目就成功了一半
回到开头那个问题:为什么每周都在更新进度,项目还是延期?因为进度管理的核心不是"记录发生了什么",而是让正确的人在最合适的时间拿到足够准确的信号,从而做出正确的调整。记录只是手段,决策才是目的。
这篇文章的独特观点可以浓缩成三句话:第一,进度管理的本质是信息同步质量,不是表格填写频率;第二,偏差信号的最佳发出时机是"你第一次产生'可能会晚'这个念头"的时候;第三,中大型团队的进度管理必须从"靠人盯"转向"系统兜底+标准统一"。
如果你现在就想动手改进,我建议下一步做这三件事:先检查你团队当前的任务粒度,把超过 5 天的任务全部拆开;然后和团队一起定义一套统一的偏差信号标准(哪怕只有三档);最后审视你的工具配置,看看哪些环节可以靠自动化替代人工汇总。这三件事做完,进度管理的质量会有一个肉眼可见的提升。
进度管理没有一劳永逸的方案,它是一个需要持续校准的过程。但只要你抓住了"信息同步质量"这个核心,方向上就不会跑偏。
常见问题解答(FAQ)
1. 项目进度管理全流程中,普通项目成员每天到底该做哪几件事?
我在项目里不是负责人,只是执行成员,每次开周会都被问进度,但我其实每天都在干活,就是说不清楚自己到底该汇报什么。我也想知道,除了完成任务,我在进度管理这件事上还有没有别的责任。
普通成员在进度管理里核心就三件事:更新状态、暴露风险、对齐依赖。具体做法是每天下班前花两分钟把手上任务的剩余工时或完成百分比更新到项目管理工具里,不要等到周会才回忆;一旦发现某个任务可能延期超过半天,当天就在任务下留言说明原因和预计完成时间,而不是憋到截止日;
如果自己的任务卡在别人身上,直接在当前任务里@对方并抄送负责人,把依赖关系显性化。判断依据很简单:进度数据的价值在于实时,周会上的口头汇报是滞后的二手信息,只有成员自己在系统里维护的状态才是一手数据。很多团队进度失真,不是成员不努力,而是没人把更新状态当成日常动作。
2. 任务拆到什么颗粒度才算合适,拆太细和拆太粗分别会出什么问题?
我之前带过一个项目,任务拆得特别细,结果成员每天光更新状态就花掉半小时,大家都烦。后来换成粗颗粒度,又发现进度永远是百分之五十,根本看不出真实情况。我到底该怎么把握这个度。
颗粒度的判断标准是单个任务的工作量控制在半天到两天之间,超过两天就继续拆,小于半天就合并。拆太细的典型症状是状态维护成本超过任务本身,成员开始敷衍更新,数据反而更假;拆太粗的症状是任务长期停在进行中,无法判断是正常推进还是已经卡住。
可执行的做法是先用半天到两天这条线过一遍任务列表,然后把验收标准写进任务描述里,因为一个任务如果说不清完成的标准,它本身就是拆得不对。另一个实操信号是:如果一个任务连续三天状态没变化,要么是拆得不够细,要么是执行者遇到了阻塞没有暴露,两种情况都需要当场处理。
3. 项目进度已经延期了,成员应该先做什么,是先赶工还是先上报?
我们项目上周发现关键路径上的任务延了两天,负责人第一反应是让大家加班赶回来,结果越赶越乱,其他任务也跟着延。我当时就觉得应该先上报,但不确定这个判断对不对。
先上报,再决定是否赶工,顺序不能反。原因是延期一旦发生,影响的不只是这一个任务,而是整条依赖链和后续排期,只有负责人掌握全局信息才能判断是压缩范围、调整资源还是顺延里程碑。成员要做的是在发现延期的当天给出三个信息:实际延期天数、原因归类、以及自己评估的补救方案和所需支持。
判断依据可以用关键路径法:如果延期任务在关键路径上,一天延期就是整体一天延期,必须立即升级;如果不在关键路径上且浮动时间足够,可以在任务内自行消化。赶工本身有代价,盲目加班往往带来质量下降和后续更多返工,所以先让掌握全局的人做决策,再执行。
4. 进度管理工具里的进度条和百分比,到底能不能反映真实项目状态?
我们用的项目管理平台里每个任务都有完成百分比,但我发现大家填的都很随意,有人做到一半填百分之八十,有人快完成了还填百分之五十。我现在基本不信这个数字了,但又找不到更好的替代办法。
百分比本身不可靠,可靠的是剩余工时加阻塞标记这两个字段。百分比是主观估计,不同人标尺不一样,所以跨人比较没有意义;剩余工时是相对客观的量化输入,成员每天更新一次,负责人用燃尽图看趋势就能判断是否偏离。
可执行的做法是把进度汇报的口径从完成了多少改成还剩多少小时,同时要求任何阻塞超过四小时的任务必须打上阻塞标记并写明阻塞原因。判断一个团队进度数据是否可信,有个简单方法:随机抽五个进行中的任务,问执行者还剩多少小时,如果答案和系统里差得远,说明数据维护流程有问题,需要先修流程再谈工具。
数据口径统一了,进度条才有参考价值。
核心关键词
文章包含AI辅助创作:进度管理项目进度全流程:项目成员实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416816
读者评论
我之前也遇到过类似情况,Jira上天天更新,但开发说快好了,测试那边还在等提测。后来强制要求每个任务不超过三天,偏差确实提前暴露了。不过文中说的四色信号体系,小团队推行还行,大团队如果组长不带头执行,很容易又变成填表。
用百分比汇报进度这点深有同感。我们团队以前也这样,70%这种说法完全没法判断能不能赶上。但改成里程碑节点后,又出现了新问题,有人为了不报延迟,会把节点卡在最后一天才更新,反而更难预警。工具再好,还是得看人愿不愿意说真话。
信息传递衰减那个实验数据挺有意思的,虽然样本小,但方向没问题。混合办公之后走廊沟通确实没了,我们团队现在靠每天站会同步,但超过五十人以后站会也流于形式。说到底,进度管理工具能解决链路问题,但解决不了中间层报喜不报忧的心理,这个可能比工具更难搞。
