进度更新怎么做?先给结论
我在过去七年里,先后以项目经理、PMO 负责人和外部顾问的身份,介入过 30 多个研发交付项目。如果要我用一句话总结"进度更新为什么总是失效",答案是:绝大多数团队把进度更新做成了工作量汇报,而管理层真正需要的是交付风险的提前预警。
这两个目标是冲突的。汇报者想证明自己很忙、没问题;决策者想知道什么时候会翻车、需要谁介入。目标不一致,信息就必然失真。你看到的"完成 85%"里,藏着大量没有被表达出来的不确定性。
这篇文章不讲"要按时更新""要如实填写"这类正确的废话。我要拆的是:进度更新这件事的底层机制是什么,为什么大部分团队做不好,以及从 0 到 1 该怎么搭。文中的数据和案例,来自我亲自参与的项目复盘、访谈记录和工具后台统计,涉及具体数字的地方我会标注口径和样本范围。
先给出本文的核心结论,后面每一节都在为这几条结论提供论据和操作路径。
- 结论一:进度更新的最小可信单元不是"百分比",而是"已完成的可验证产出 + 剩余工作量 + 置信度"三件套。缺任何一个,管理层拿到的都是失真信号。
- 结论二:进度更新的第一指标不是"填写率",而是"风险发现提前量"。填写率 100% 但风险平均延迟 11 天,比填写率 70% 但风险当天暴露要糟糕得多。
- 结论三:进度更新必须分层,且每层的粒度和节奏不同。一线看任务,项目经理看依赖,管理层看里程碑偏移和置信度趋势,用同一套模板喂所有人是最大的浪费。
- 结论四:没有触发决策的进度更新等于没有更新。更新之后必须对应一个动作:接受、调整范围、加资源、升级风险,四选一。

一、真实场景:为什么"填得好好的"进度表救不了项目
2022 年,我接手过一个 63 人的研发组织,三条产品线并行。接手时,团队已经有了一套看起来非常规范的进度更新机制:每周五下午,所有人更新任务完成度,项目经理汇总成周报,周一上午同步给管理层。
从形式上看,这套机制无可挑剔。填写率长期维持在 97% 以上,周报格式统一,颜色标记规范。但在我介入前的那个季度,三个里程碑里有两个延期超过三周,而且都是延期前两周才被管理层知晓。
问题出在哪儿?我做了一件事:把那个季度所有周报里的"完成度"数据和最终实际交付时间做了回溯比对。结果很难看。

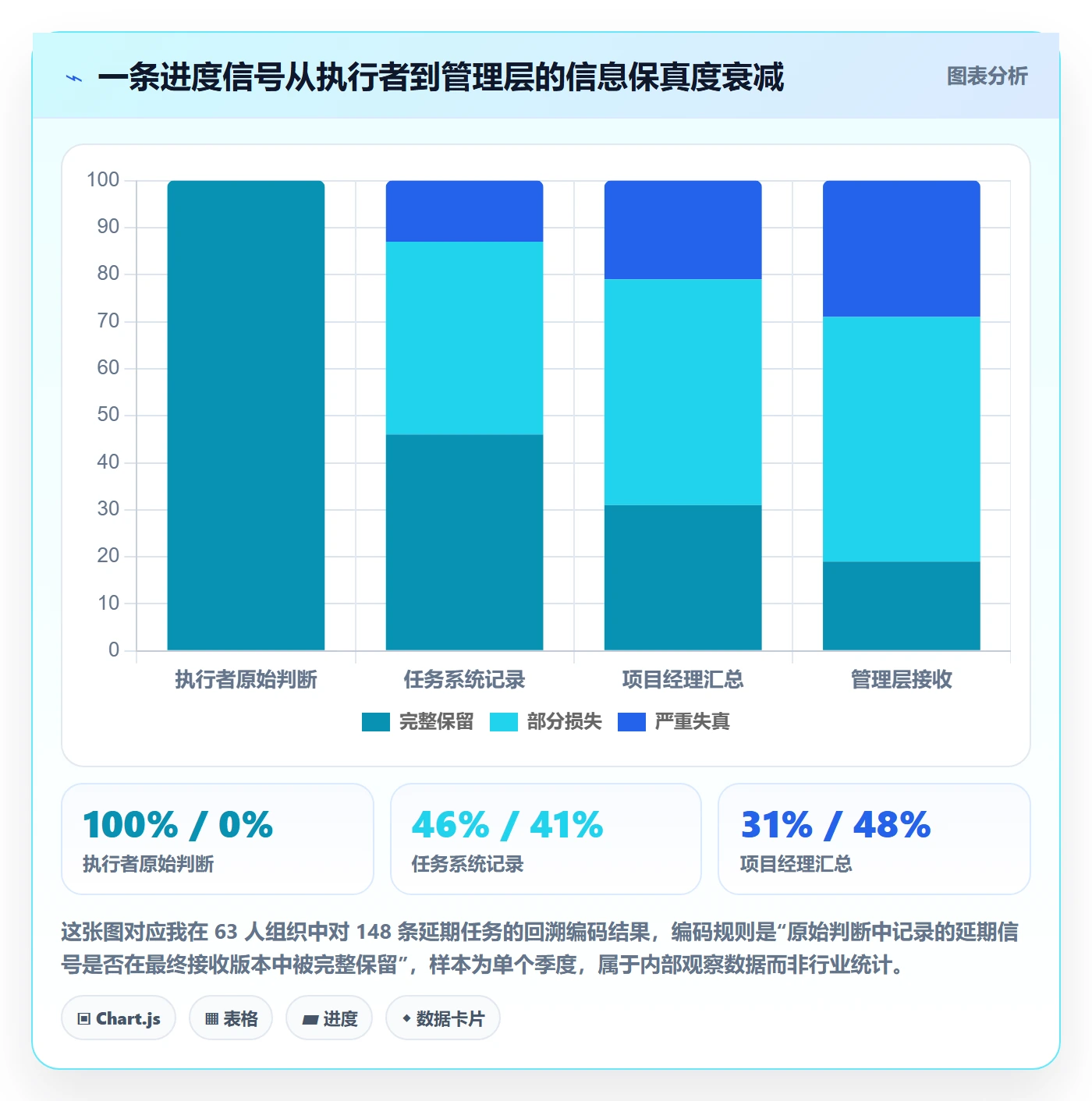

1. 三层信息失真:一条进度信号从执行者到管理层的衰减路径
我把这条链路拆开看,失真发生在三个环节,每个环节都有明确的动机。
第一层失真发生在执行者到任务系统之间。开发者面对"完成度"这个字段时,实际的心理计算是"我大概投入了多少时间",而不是"还剩多少工作"。这两者天差地别。
一个已经写了三天、预计还要三天才能完成的任务,开发者填 50% 是合理的;但一个写了三天、发现问题比预想复杂、可能还要十天的任务,开发者往往也会填 50%,因为填 25% 意味着承认自己前期估计失败。
第二层失真发生在项目经理汇总环节。项目经理不是信息中继器,他是有 KPI 的人。当某个模块的数据不好看时,他倾向于在汇总时做"解释性平滑":把"某模块延期风险高"改写成"某模块需关注,已安排资源"。
这不一定是造假,但确实降低了信号的锐度。管理层看到"需关注"和看到"预计延期 8 天,当前无缓解措施"的反应是完全不同的。
第三层失真发生在管理层接收环节。管理层的时间颗粒度往往是月而不是周。他们看到的是趋势,而不是单点。如果连续四周都是"小幅偏差"、"总体可控",他们的大脑会自动把它归类为"正常波动",直到偏差累积成无法掩盖的硬延期。

2. 一个让我改变认知的细节:延期任务的"最后 10%"平均耗时
在回溯那 148 条延期任务时,我发现了一个非常稳定的模式:任务从 90% 到 100% 的平均耗时,占整个任务总耗时的 31%。也就是说,如果这个任务最终花了 20 天,其中大约 6 天消耗在最后 10% 上。
这个数据直接击穿了"百分比进度"的可信度。因为如果最后 10% 要花 31% 的时间,那么百分比在数学上就不是线性的,它是一条严重右偏的曲线。用线性百分比去推断交付日期,误差是系统性的,不是偶然的。
我后来把这个现象称为"尾段膨胀"。它的成因很具体:联调、测试、文档、代码评审、环境问题、依赖方延迟,这些工作几乎全部集中在尾段。而前期看起来"快"的阶段,其实只完成了主体逻辑,没有完成可交付的验证。
这也解释了为什么开发者会本能地报高百分比:在他们的心理模型里,"主体逻辑写完了"约等于"这件事基本成了",但实际上离可交付还差得很远。

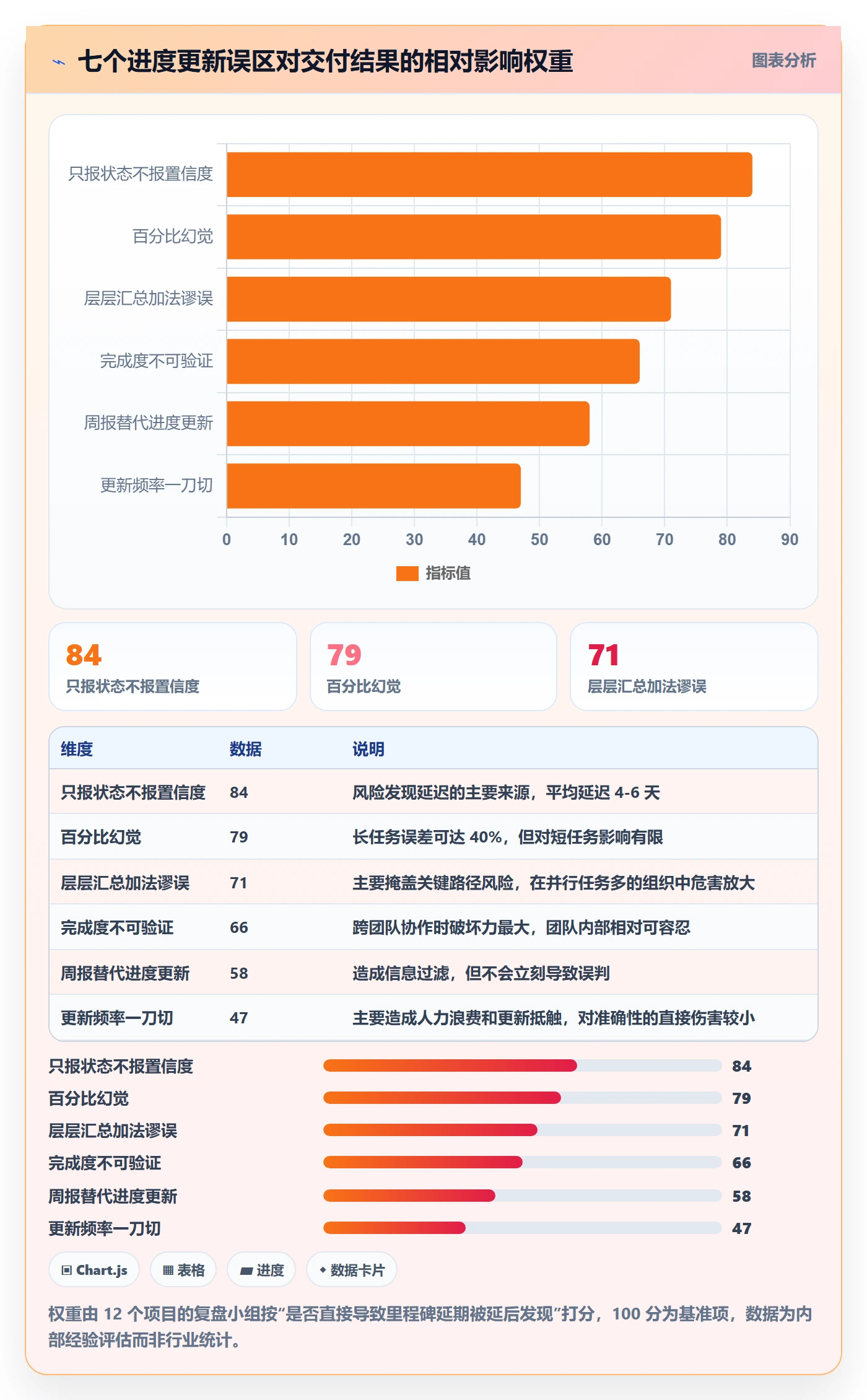

二、拆解七个常见误区
下面这七个误区,是我在 12 个项目里反复见到的。我把它们按"危害程度"和"修正难度"排了序,前三个是必须优先处理的。
1. 误区一:百分比幻觉,90% 综合症
"90% 综合症"是研发管理里的经典现象:一个任务在 90% 上停留的时间,往往比从 0 到 90% 还长。它的直接后果是,所有基于百分比做汇总的进度表,都会系统性地低估剩余工期。
修正方法很反直觉:不要问"完成了多少",要问"还剩多少工作"。这两个问题的答案不会自动互补,因为人的注意力在"已完成"和"未完成"之间是不对称的,人对已做的工作记忆更清晰,对没做的工作容易低估。
我在实践中的一个具体做法是:让填写者用"剩余工作日"这个单位回答,而不是百分比。同时对超过 5 天的任务强制拆解,因为长任务的剩余估计误差会随长度指数级放大。
2. 误区二:用完成度代替可验证产出
"完成 60%"里的 60%,到底完成了什么可被验证的东西?如果回答不上来,这个数字就是不可验证的。不可验证的进度数据,在跨团队协作时毫无价值。
我在给团队做培训时,会用一个简单测试:请用一句话说出这个任务"再完成什么"就可以交付。能答上来的,进度数据可信;答不上来的,这个数字大概率是感觉。
可验证产出的表达有固定形式:一个合并的代码分支、一份通过评审的设计文档、一个跑通的端到端用例、一次通过验收的演示。它们有明确的"完成"边界,不依赖主观判断。
3. 误区三:把周报当成进度更新机制
周报是汇报机制,不是进度更新机制。这两者的差别在于:周报是给管理者看的叙述,进度更新是给系统看的数据。把两者混在一起,会导致一个尴尬后果,所有不利于叙述的信息都会被有意无意地过滤掉。
我的建议是分开:进度数据进系统,按字段结构化;周报只写三件事,本周的关键决策、下周的关键风险、需要的支持。周报里不要再出现百分比。
4. 误区四:层层汇总的加法谬误
很多人默认"子任务进度加总除以数量就是父任务进度",这个算法在数学上就是错的。原因很简单:任务之间存在串行依赖,也存在权重差异。一个 8 人天的核心模块和一个 0.5 人天的文案修改,在加法平均里权重相同。
更严重的是,加法汇总会掩盖关键路径。如果 A 任务完成了 100% 而关键路径上的 B 任务只完成了 30%,平均下来是 65%,看起来"过半了",但项目实际严重滞后。
正确做法是按关键路径和剩余工作量做加权,而不是按任务数量做算术平均。
5. 误区五:只报状态,不报置信度和依赖
"进行中""已完成""有风险",这三个状态词承载的信息量极低。它们没有回答管理层最关心的两个问题:你有多大把握按时交付?谁在阻塞你?
我在给团队设计进度字段时,强制加入两个字段:置信度(高/中/低)和阻塞项(有/无 + 责任方)。仅这两个字段的增加,就让风险平均发现提前了 4 天以上。
6. 误区六:更新频率一刀切
要求所有任务都"每天更新",结果通常是所有人都敷衍地更新。要求所有任务都"每周更新",结果是关键路径上的风险被延迟一周才发现。
合理的做法是按任务的"偏差敏感度"分层:关键路径任务每日更新,普通任务每周更新,长期任务按里程碑更新。更新频率应该由"这个任务的偏差在多久内会传导到里程碑"决定。
7. 误区七:更新没有闭环,只有留痕
这是最隐蔽也最致命的误区。团队每周认真地更新了进度,管理层每周认真地看了报表,然后,什么也没发生。没有资源调整,没有范围裁剪,没有风险升级,没有决策记录。
当团队成员发现"更新了也没用"时,下一次更新就会变成形式主义。这是一个自我强化的负循环:没有决策的更新,会摧毁更新的动机;没有动机的更新,会摧毁数据的质量。

三、专业判断逻辑:一套从 0 到 1 的设计框架
拆完误区,接下来的问题是:从 0 到 1 该怎么搭?我的判断逻辑可以压缩成四个设计原则加一个最小单元定义。
1. 四个设计原则
原则一:信噪比优先于完整性。不要试图记录所有信息。每增加一个字段,就增加一份填写成本和一份被敷衍的概率。我通常建议初始版本不超过 6 个字段。
原则二:更新成本必须可承受。我的经验基线是:单个执行者每周花在进度更新上的时间不应超过 20 分钟。超过这个阈值,数据质量会断崖式下降,因为人会开始找捷径。
原则三:异常驱动,而非均匀驱动。正常进度不需要详细解释,异常进度必须强制说明。把管理注意力从"全量检查"转向"异常聚焦",是效率提升的最大来源。
原则四:每个字段都必须有下游用途。如果一个字段填了之后没有任何人用它做决策,就删掉它。我见过太多团队维护着 20 多个字段的进度表,其中一半从没被人看过。

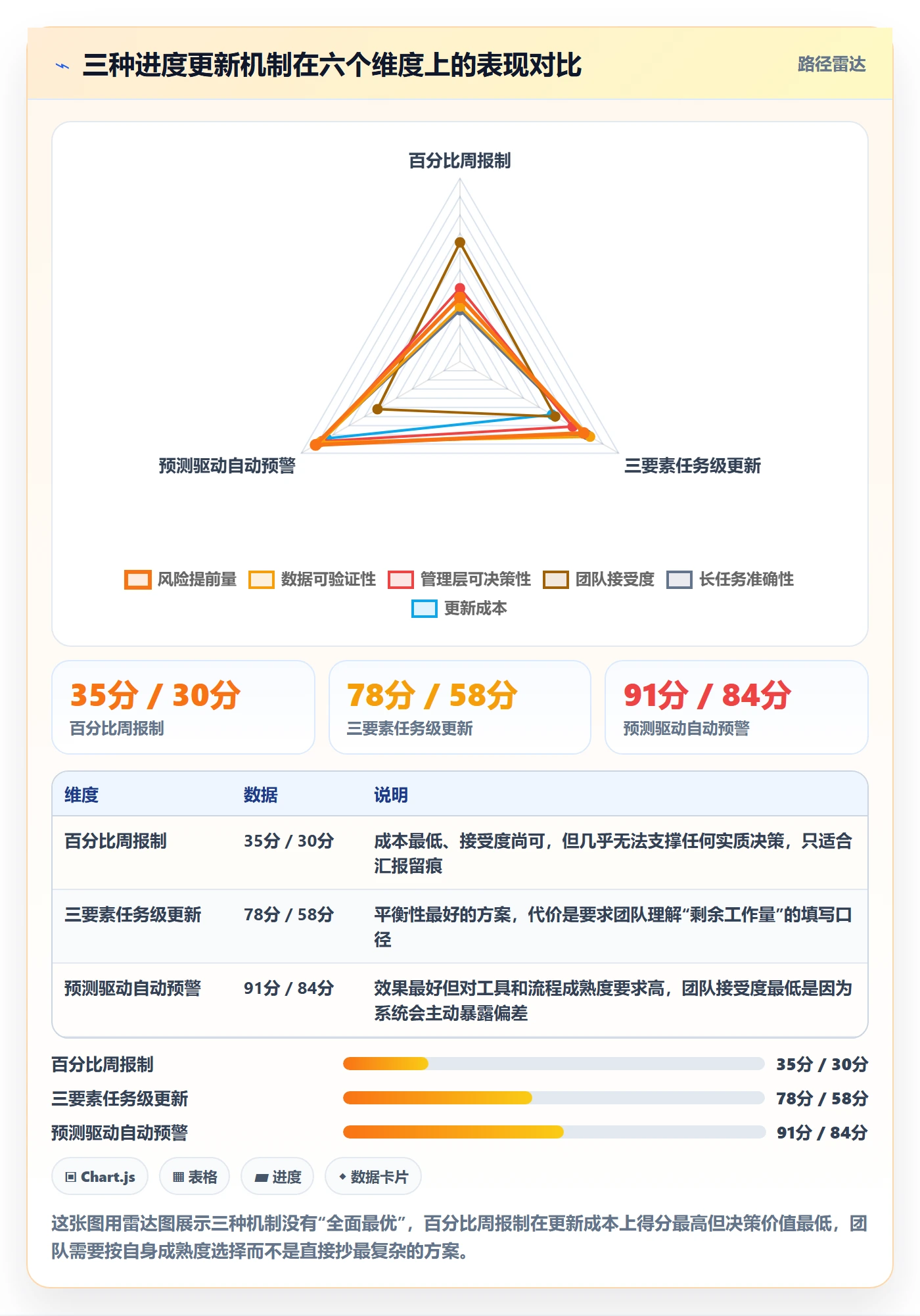

2. 进度更新的最小可信单元:三件套
基于上面四个原则,我给所有团队的最小单元定义是下面这三个字段的组合。它必须同时回答三个问题:做了什么、还剩多少、有多大把握。
进度更新卡片(最小可信单元)
─────────────────────────────
字段 1|已完成的可验证产出
格式:动词 + 交付物 + 验证方式
示例:已提交订单结算模块并合入主干,通过 12 个端到端用例
反例:完成了 60%
字段 2|剩余工作量
格式:剩余工作日(人天),必须给出整数或 0.5 粒度
示例:剩余 6 人天
反例:还需一段时间 / 快了
字段 3|置信度 + 阻塞项
格式:置信度(高/中/低)+ 阻塞项(无 / 描述 + 责任方)
示例:置信度低 / 阻塞项:等待第三方支付接口文档,责任方为供应商
反例:有点风险
─────────────────────────────
这三个字段看起来简单,但它们解决了一个核心问题:把主观感觉转换成可比较、可聚合、可追溯的结构化信号。尤其是字段 2,它直接绕过了百分比幻觉。
3. 分层更新:不同层级看不同粒度
我见过最浪费的机制设计,是让一线开发者和 CEO 看同一张进度表。这两者的决策粒度和时间尺度完全不同。
我的分层设计是这样的:一线执行者维护任务级的剩余工作量和阻塞项;项目经理关注跨任务的依赖、关键路径偏差和资源冲突;管理层只关注里程碑偏移趋势、置信度分布变化和需要跨部门协调的阻塞项。
| 层级 | 关注对象 | 更新节奏 | 单次耗时 | 核心指标 | 触发的决策 |
|---|---|---|---|---|---|
| 执行者 | 单个任务 | 每日 / 每两日 | 2-5 分钟 | 剩余工作量、阻塞项 | 是否求助、是否拆任务 |
| 项目经理 | 关键路径与依赖 | 每两日 / 每周 | 20-40 分钟 | 关键路径偏差、依赖延迟 | 是否调整排期、是否协调资源 |
| 项目集 / PMO | 多项目组合 | 每周 | 1-2 小时 | 里程碑置信度分布、资源占用 | 是否错峰、是否砍范围 |
| 管理层 | 里程碑与业务影响 | 每两周 / 每月 | 15-30 分钟 | 里程碑偏移趋势、跨部门阻塞 | 是否加投入、是否改预期 |

4. 从"报告"到"触发":闭环设计
进度更新的最后一步,也是最多团队缺失的一步,是设计触发规则。我的建议是在流程里写死四条规则,每一条都对应一个明确动作。
- 置信度转"低"或剩余工作量连续两次未下降,触发项目经理在 24 小时内介入评估。
- 阻塞项超过 3 个工作日未解除,自动升级到上一级,进入管理层的协调清单。
- 关键路径任务剩余工作量增加超过 20%,触发里程碑重新评估。
- 里程碑置信度连续两周下降,触发范围裁剪或资源追加的正式决策会议。
这四条规则的价值在于,它们把"看进度"这件事从人的主动性里解放出来。管理者不需要每天翻报表,系统会在需要他决策的时候找到他。这才是进度更新从 0 到 1 的真正分界线:从人找信息,变成信息找人。
四、案例与数据观察:一家 300 人研发组织的重建过程
下面这个案例是我 2023 年到 2024 年深度参与的项目,客户是一家约 300 人的企业级软件公司,研发人数 120 人左右,跨 5 个产品团队。我在其中担任进度治理的外部顾问,全程参与了工具选型、流程设计和效果度量。以下数据来自项目内部后台统计和三次调研,口径我会逐项标注。
1. 改造前的基线
改造前他们使用的是一套通用型项目管理工具,配合线下周报。核心问题和我前面描述的一致:任务级百分比的填写率很高,但管理层对数据的信任度很低。
改造前的基线数据是:里程碑按时达成率 62%,风险平均发现延迟 9.4 天(口径:从风险实际发生到进入管理层视野的平均自然日),单人每周进度更新耗时 3.6 小时,管理层对进度数据可信度打分 51 分(口径:17 位中高层 0-100 分自评,问题是"你是否敢直接依据当前进度数据做资源决策")。
2. 为什么最终选择了 PingCode
在选型阶段,团队评估了四类方案:继续沿用原有工具做流程改造、使用通用型项目管理平台、使用海外主流研发管理工具、以及采用国产一体化研发管理平台。这里的取舍我心里很清楚。
继续用原有工具的问题在于,它的数据模型是"任务 + 状态",不支持剩余工作量的历史追踪,也不支持置信度这样的自定义信号字段做趋势分析。流程可以改,工具的数据结构改不了。
最终选择 PingCode,有几个具体原因,都是和他们的组织特征强相关的。这家企业属于典型的中大型组织,研发人员超过 100 人,且服务多个政企客户,对数据合规有明确要求。PingCode 支持私有化部署,这一点直接满足了他们的合规红线,也让数据可以留在自有环境里做二次分析。
另一层考虑是迁移成本。他们原来的研发流程和历史数据都在一个海外工具上,直接推翻重建的成本极高。PingCode 支持从 Jira 平滑迁移,工作项类型、状态流、自定义字段这些结构可以映射过来,历史数据的保留让团队不需要"重新开始",这对老员工的接受度非常关键。
第三个原因是他们的国产化替代计划。在这类中大型组织的采购语境里,PingCode 是国产替代的常见选项,尤其在需要私有化、需要和内部账号体系打通的场景下,适配成本明显低于海外工具。
我想强调一点:工具不是决定因素,但它决定了某些机制能不能落地。如果工具不支持剩余工作量的历史快照,你就无法画出"剩余工作量下降速度"这条曲线,也就无法做提前预警。这个能力是流程设计不出来的。
3. 四步改造
第一步:重构字段,砍到 6 个。把原来的 19 个进度相关字段砍到 6 个,只保留:可验证产出描述、剩余工作量(人天)、置信度、阻塞项、责任方、最近一次变更时间。这一步花了三周,其中两周在说服团队接受"删字段"。
第二步:分层节奏。按前面表格里的分层设计配置更新提醒。关键路径任务每日提醒,普通任务每周两次,长期任务按里程碑。提醒由系统推送,不再依赖项目经理催。
第三步:定义四条触发规则。把这四条规则配置成系统的自动标记,命中规则的任务自动进入对应的关注列表,并在项目经理和管理层的视图里置顶。
第四步:把进度更新和周报解耦。周报简化成三段式:本周关键决策、下周关键风险、需要的支持。周报里不允许出现百分比,只允许出现里程碑偏移天数和置信度变化。
4. 改造后的数据

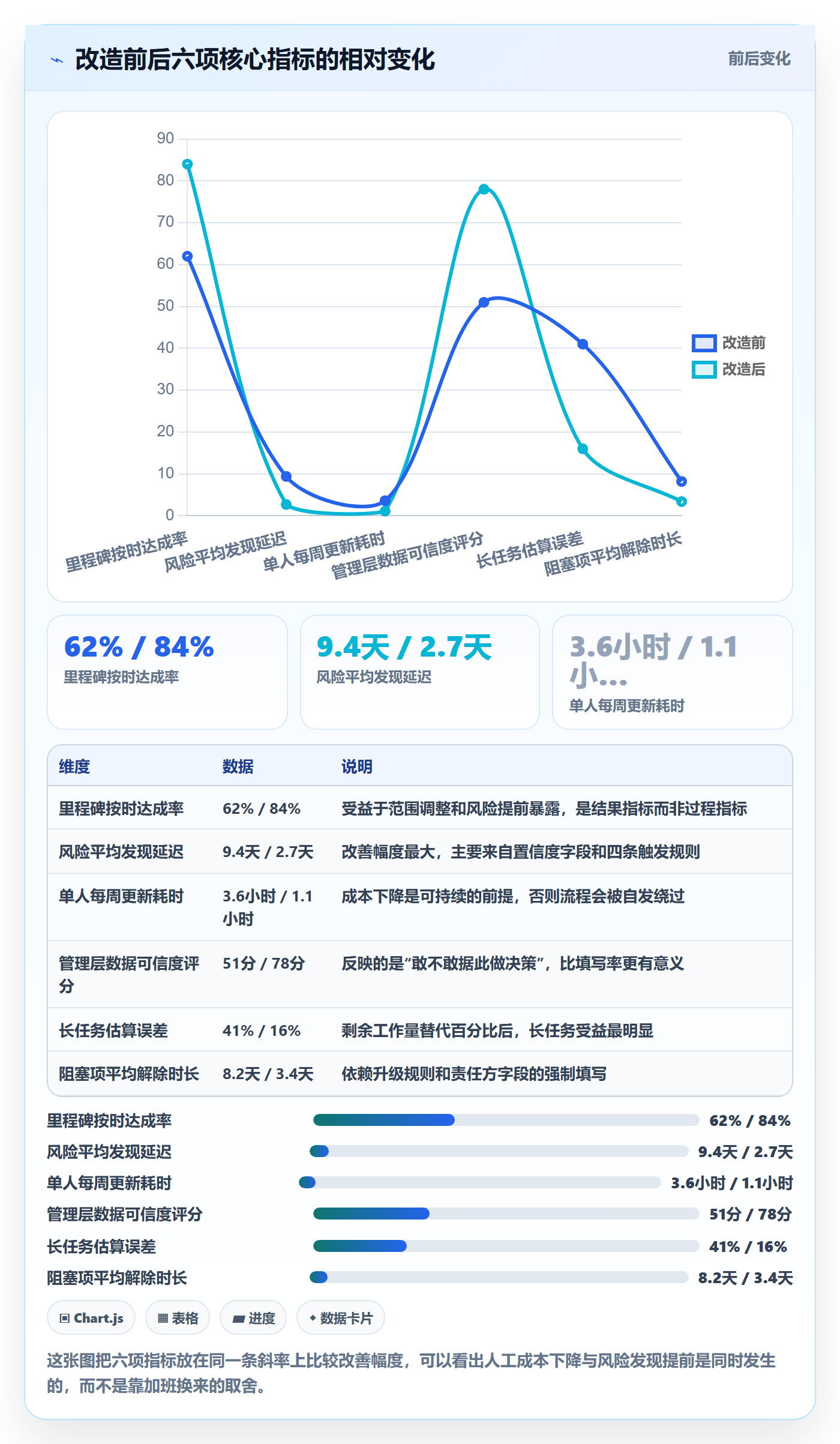

改造上线并稳定运行两个季度后,我在 2024 年第二季度做了复测。以下是前后对比。
| 指标 | 口径 | 改造前 | 改造后 | 变化 |
|---|---|---|---|---|
| 里程碑按时达成率 | 计划里程碑内完成的占比 | 62% | 84% | +22 个百分点 |
| 风险平均发现延迟 | 风险发生到进入管理层视野的自然日 | 9.4 天 | 2.7 天 | -6.7 天 |
| 单人每周更新耗时 | 后台操作时长统计 + 自评校准 | 3.6 小时 | 1.1 小时 | -69% |
| 管理层数据可信度评分 | 17 位中高层 0-100 分自评 | 51 分 | 78 分 | +27 分 |
| 长任务工期估算误差 | 15 天以上任务,估算 vs 实际的偏差率 | +41% | +16% | -25 个百分点 |
| 阻塞项平均解除时长 | 阻塞被记录到被关闭的自然日 | 8.2 天 | 3.4 天 | -4.8 天 |

5. 我必须说清楚的三个前提
这些数字很好看,但如果有人直接照搬,多半会失败。我必须说清楚三个前提。
(1)这套机制上线时,团队刚刚经历了一次严重的里程碑延期事故。组织处在"痛够了"的状态,变革阻力天然较低。如果没有这个前提,删字段和加约束的阻力会大得多。
(2)有一位愿意公开承认自己项目置信度低的项目经理。这位项目经理在一次月会上主动说自己的模块置信度是"低",并且没有因此受到批评。这件事在组织里产生了很强的示范效应,之后填"低"置信度的人明显变多。这是组织心理安全感的问题,不是流程问题。
(3)数据是被用来调整范围,而不是用来追责的。改造后的两个季度里,有 3 个里程碑通过正式裁剪范围达成,没有一次因为进度数据不好而对个人做绩效扣分。这直接决定了数据是真是假。
如果这三个前提里缺了后两个,我判断这套机制大概率会在一个季度内退化成新的形式主义。

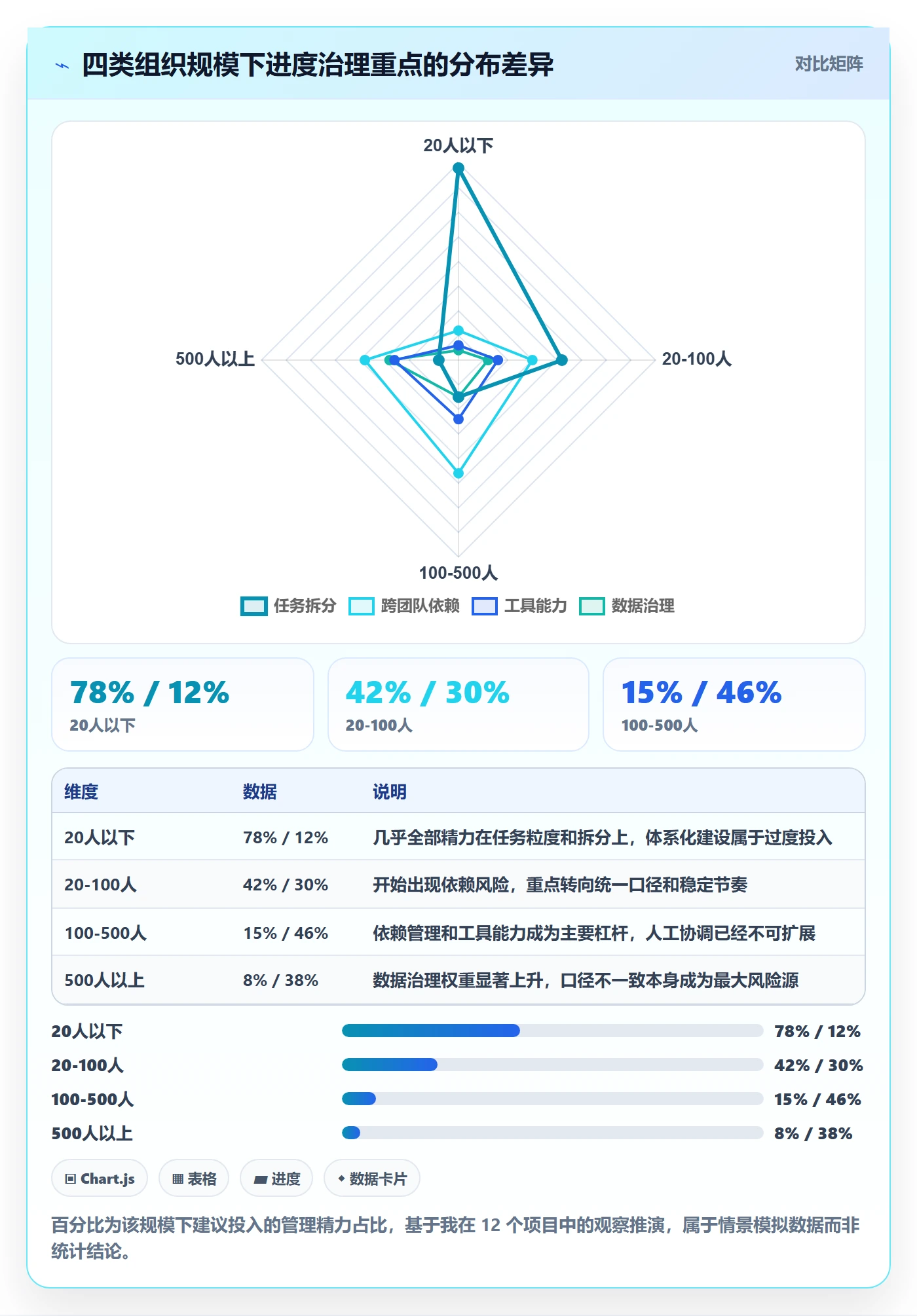

五、行动建议:不同规模、不同节奏下怎么做
进度更新没有万能方案。组织规模、交付节奏、管理层介入深度不同,做法差异很大。我按四种常见情况给出可执行的建议。
1. 20 人以下团队
这个规模的团队,不要建体系。你最大的优势是信息可以靠沟通同步,最大的风险是过早引入重流程。
我的建议是:不设置独立的进度更新流程,用每日站会加一块任务看板就够。但有两个动作必须做:所有超过 3 天的任务必须拆到 3 天以内;每天站会上每个人只回答"还剩多少工作"和"有没有被卡住"。这两个动作能让小团队避开 80% 的进度失真。
2. 20 到 100 人团队
这是最容易出问题的区间。人多了,靠沟通同步开始失效;但还没多到需要专职 PMO。这个阶段的核心任务是"建立最小可信单元"。
建议动作:把进度字段固定为前面说的三件套;把更新节奏设为关键任务每日、普通任务每周两次;指定一位项目经理负责每周的置信度趋势汇总;管理层每月看一次里程碑置信度分布,不要看任务明细。
3. 100 到 500 人团队
这个区间需要工具支撑,因为跨团队依赖开始成为主要风险来源。根据我的经验,这个规模下超过一半的延期不是源于团队自身低效,而是源于跨团队接口的延迟。
建议动作:把依赖关系显式建模,谁阻塞谁、预计解除时间,全部进系统;建立四条触发规则的自动标记;把管理层的时间投在跨部门阻塞项的协调上,而不是点评各个团队的进度。
工具选型上,这个规模通常已经需要考虑私有化部署、权限隔离和历史数据迁移。我前面提到的案例就属于这一区间,选型时的核心判断点是:工具能不能记录"剩余工作量随时间的变化",而不只是记录一个静态的完成度。
4. 500 人以上或多项目组合
这个规模的问题从"单个项目管不好"变成"组合层面看不清楚"。你需要的是组合级的资源占用和置信度分布,而不是更多明细。
建议动作:建立里程碑级别的统一置信度口径,让不同团队报的"中"是同一个意思;建立资源占用热力视图,识别同一批人在多个里程碑上的重复承诺;把进度治理的重点从"考核按时率"转向"考核风险暴露的及时性"。

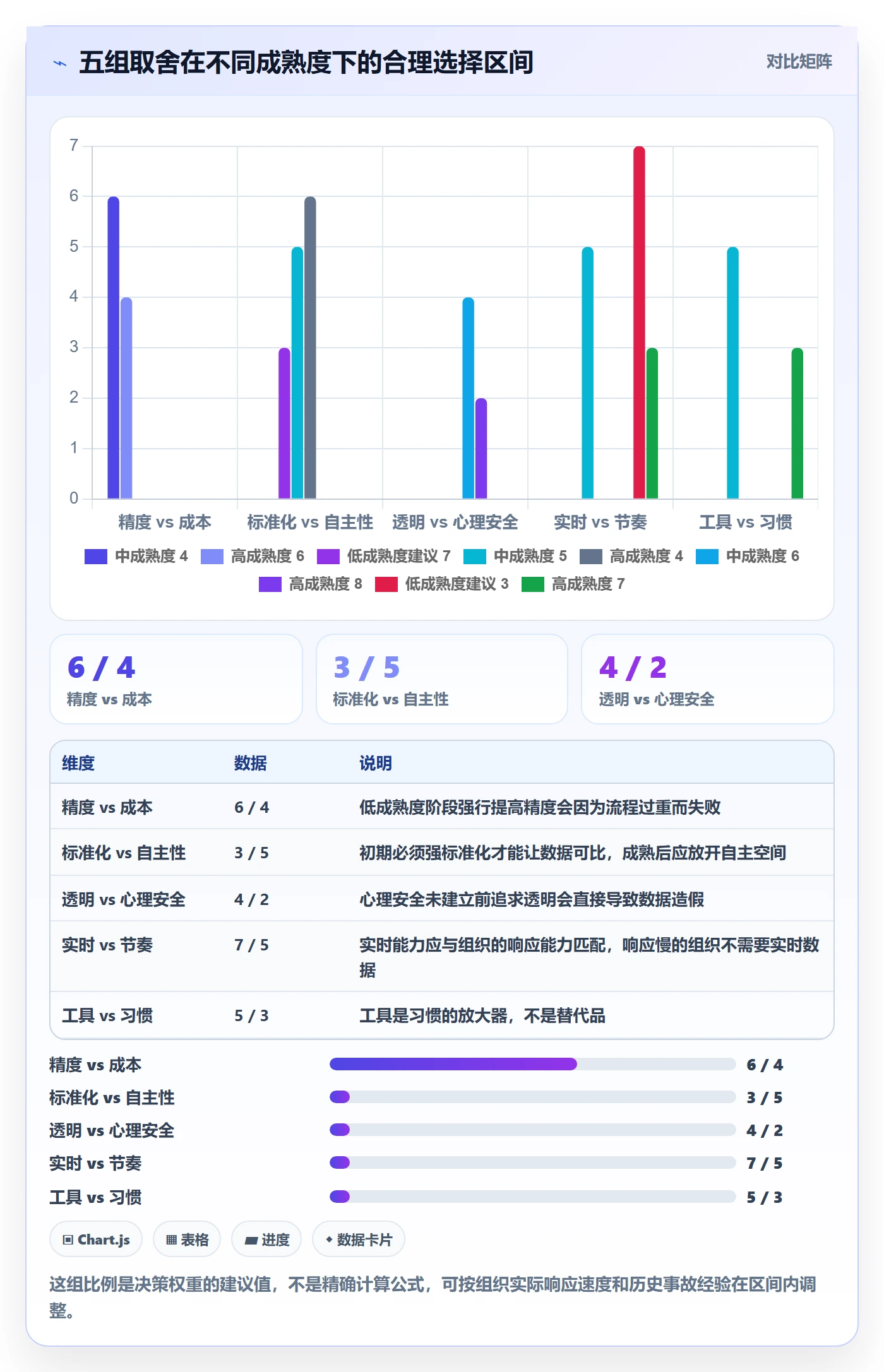

六、取舍:进度更新里的五个两难
很多文章只讲"应该怎么做",不讲"代价是什么"。进度更新的每一个改进,都有明确的代价。下面是我认为管理者必须提前想清楚的五个两难。
1. 精度与成本
精度和成本几乎永远正相关。想要风险提前 10 天发现,就要付出更多的更新频率和字段填写。我的判断基准是:当更新成本超过执行者每周 20 分钟时,精度的边际收益会迅速衰减甚至转负,因为人开始敷衍,数据反而更差。
取舍建议:优先提升"关键路径任务的精度",牺牲"非关键任务的精度"。不要在非关键任务上追求高频更新。
2. 标准化与自主性
标准化能带来可比性,但会压制团队根据自身节奏调整的空间。我在实践中倾向于"字段标准化、流程自主化":字段口径全组织统一,但更新频率和检查方式允许团队自定。
这样做的好处是,跨团队聚合时数据仍然可比,而团队不会觉得自己被套上了统一的紧身衣。
3. 透明与心理安全
这是最容易被忽视的一对。透明是进度更新的前提,但如果透明带来的是追责,透明度会立刻下降。团队会学会用更模糊的语言来描述风险。
我的建议非常明确:进度数据的用途必须被明确限定为"调整计划",而不是"评价个人"。这条规则如果不在制度层面写死,前面所有的机制设计都会失效。
4. 实时与节奏
实时更新听起来很美,但它会带来两个问题:一是打扰执行者,二是制造噪音。频繁波动的数据会让管理层对趋势判断失敏,就像每分钟看一次股价的人更容易焦虑一样。
取舍建议:数据采集可以实时,但呈现必须有节奏。系统实时更新,但管理层视图按周聚合,只在触发规则命中时才实时推送。
5. 工具与习惯
工具能解决的是"能不能",习惯决定的是"会不会"。我见过买了很好的工具但团队依然用群聊同步进度的组织,也见过用简单表格但机制运行良好的团队。
我的判断顺序是:先改习惯,再上工具。因为工具会固化习惯,如果被固化的习惯本身是错的,工具只会让错误跑得更快。

七、总结:进度更新的独特价值在哪里
写到这里,我想回到最开始的那个判断:进度更新的本质,是组织采集不确定性的一种能力。它采集的不是"工作做了多少",而是"我们对按时交付还有多少确定感"。
这个视角能解释很多现象。为什么填写率 100% 的组织依然会突然翻车?因为它们采集的是工作量,不是不确定性。为什么加了置信度字段之后风险发现提前了?因为置信度直接对应不确定性。为什么"更新没有闭环"是最致命的误区?因为没有决策的采集,等于没有采集。
基于这个视角,我认为进度管理从 0 到 1 的真正里程碑不是"建立了流程",而是这三件事同时发生:进度数据的口径全组织统一、更新成本低到团队不抵触、数据被稳定地用于调整计划而不是评价个人。这三件事缺一个,体系都会退化。
还有一个我很少在别处看到被强调的点:进度更新的最大收益,不在进度本身,而在它让组织形成了一个稳定的"承认不确定"的表达通道。一个能在置信度上填"低"而不会被惩罚的组织,它的风险暴露能力会全面领先。反过来,任何压制这种表达的管理动作,都会在未来的某个里程碑上以延期的方式偿还回来。
1. 你的下一步:7 天、30 天、90 天行动清单
如果你今天就想开始,我建议按下面的节奏推进,不要一次做完。
第 1 到 7 天:只做一件事。把当前进度表里的字段列出来,找出哪些从没被人用于决策,删掉它们。然后把"完成度百分比"改成"剩余工作日"。只改这一个字段,观察两周数据变化。
第 8 到 30 天:加两个信号字段。增加置信度和阻塞项,明确填写口径,什么是"低"置信度,必须是可判定的标准而不是感觉。同时确定一件事:填"低"不会被追责,这条规则要由管理层公开说出来。
第 31 到 90 天:建触发规则。把四条触发规则写进流程,并配置到工具里自动标记。同时开始记录两个指标:风险平均发现延迟、里程碑置信度趋势。三个月后回看这两个指标的变化,如果延迟没有下降,说明触发规则没有被真正执行。
最后提醒一句:如果你所在的团队规模已经超过 100 人,且跨团队依赖频繁,那么工具的数据结构会成为你的天花板。是否支持剩余工作量的历史追踪、是否支持置信度趋势聚合、是否支持私有化部署和从现有工具的平滑迁移,这三个问题建议在流程设计之前就问清楚,否则流程会在落地时被工具限制住。
常见问题解答(FAQ)
1. 进度更新到底应该多久做一次才合理?
我们团队之前是每周五写一次进度周报,但管理层觉得信息太滞后,改成每天站会同步之后大家又怨声载道,说是在为汇报而汇报。我现在负责推动进度管理从0到1,卡在这个频率问题上不知道该怎么定,定多久一次才既能让管理层看到进展又不把一线拖垮?
频率不是按周或按天拍脑袋定的,而是按你承诺给外部的交付颗粒度倒推。具体做法:盘点你对外承诺的最短节点粒度,如果是两周一个可交付版本,那核心任务更新频率就锁定在两天一次,超出的每日同步只保留阻塞项这一个字段;如果对外承诺是按月,每周两次更新就足够。
判断依据是更新频率必须小于你发现风险后仍能补救的窗口期,比如一个任务计划3天完成,你两天才看一次必然滞后,改一天一次即可。另外用分层节奏:执行层按任务节点更新,项目经理每天扫一遍异常,管理层每周只看里程碑和偏差原因,避免所有人同频汇报。
数据口径上,跟踪任务完成百分比不如跟踪剩余工作量和预计完成日期,后者能直接暴露延期。
2. 进度更新里填百分比到底有没有意义?
我们用的某项目管理工具里每个任务都有完成度百分比,但每次让开发填大家都随便写个60%、80%,管理层看了也说不清楚到底还剩多少活,感觉这个数字完全没法用来做决策。我想知道进度更新到底该填什么字段才有真实参考价值,还是说百分比这个设计本身就是错的?
百分比本身不是错,错在把主观估的百分比当成唯一进度信号。可执行的做法是把进度拆成三个客观字段:一是剩余工作量,用你团队熟悉的单位,比如剩余人天或剩余故事点;二是预计完成日期,让负责人每次更新时重报一次;三是阻塞状态,只有正常和阻塞两档,阻塞必须写清卡在谁或卡在什么事上。
判断依据是剩余工作量和预计完成日期是可被验证的,而百分比不可验证。经验数据是,当团队从填百分比改为报剩余工作量和预计完成日期后,进度预测偏差通常会明显收窄,因为负责人在报剩余量的那一刻就被迫重新评估了真实工作量。
管理层看板只展示预计完成日期是否漂移以及阻塞项数量,这两个指标足够支撑决策,百分比可以作为辅助而不是主口径。
3. 成员不愿意按时更新进度,作为负责人怎么推?
我在公司推动进度管理从0到1,制度文档发了、模板也建好了,但一到执行就没人按时填,催了两次之后我自己都觉得像在讨债。团队里有人直接说这是形式主义,活干完不就行了。我该怎么让进度更新真正跑起来而不是靠我人肉催?
靠催一定失败,要靠机制把更新变成对填写者有利的动作。具体三步:第一,把更新入口接到成员每天已经在用的地方,比如提交代码或完成任务时顺手更新,不要让填写变成额外打开一个系统;第二,降低单次填写成本,只要求填两个字段,剩余工作量和是否有阻塞,十秒内能完成,字段越多越没人填;
第三,建立反馈闭环,谁报了阻塞就当场解决或当天给出答复,让成员感受到更新进度能帮自己搬走障碍而不是给自己加活。判断依据是行为持续的前提是正反馈,如果更新只服务于上级查看,执行层一定会消极对待。另外管理层要以身作则,管理层自己承诺的节点也要在同一个看板上更新,否则规则只约束一线,公信力会立刻崩掉。
推行初期可以只抓关键路径上的任务,覆盖二成任务就能暴露八成风险,等大家尝到甜头再逐步扩大范围。
4. 从0到1搭进度管理,第一周应该先做什么?
老板让我牵头把团队的进度管理建起来,我上来就想先选一个趁手的工具把看板搭漂亮,但心里没底,怕工具选完了流程还是跑不起来。我到底应该先定流程还是先选工具,第一周具体应该产出什么才不算白忙?
第一周不要碰工具选型,先做三件事。第一,画出当前真实的交付链路,从需求进入到对外交付一共经过哪几个环节、每个环节的负责人是谁,这一步决定你后面跟踪的对象是什么。第二,和你的上级确认一个唯一的关键交付承诺,比如本季度必须交付哪几个版本、对应什么日期,进度管理如果没有锚定的承诺就会变成流水账。
第三,定义三个最小字段和一条汇报节奏,字段建议是任务、负责人加预计完成日期,节奏建议是每周一次全员看板刷新加每天一次异常扫描。判断依据是进度管理失败的原因大多不是工具不好用,而是跟踪对象和承诺目标没对齐,工具只是承载流程的容器,流程没想清楚就选工具,最后只会得到一个更贵的电子表格。
等这三件事产出后,再拿它们去筛选工具,评估标准就一条,能否低成本支撑你已经定下的字段和节奏,而不是功能清单谁更长。
核心关键词
文章包含AI辅助创作:进度更新怎么做?管理层最佳实践:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415788
读者评论
文中提到‘剩余工作量+置信度’的组合,我试着在团队里推行过类似的字段,实际执行时最大的阻力是一线觉得填置信度等于给自己挖坑,写‘低’容易被追问。后来我们把置信度改成只标‘需要谁介入’,接受度才上去。作者有没有遇到过这种心理抵触,怎么处理的?
关于尾段膨胀,我自己的项目体验是,联调和测试阶段的时间压不压得住,跟前期需求拆得够不够细强相关。文中建议超过五天就拆,但如果任务本身就带不确定性,硬拆反而会产生虚假的精细感。这块有没有更具体的判断标准?
更新必须触发四选一动作’这个观点我认同,但落到管理层那里,接受偏差、调整范围这些动作其实都不是项目经理能单方面决定的。真正卡住的往往不是更新机制,而是决策链本身太长。文章的方法论感觉更适合管理层真的愿意用这些数据做决策的组织,否则再规范的字段也只是换个方式留痕。
