进度管理完成率全流程:实施团队实操方法与一文讲清

我真正开始重视“进度管理完成率”,不是因为某个报表做不出来,而是因为一次项目复盘会上,客户方项目经理当着双方老板的面问了我一句话:“你们每周都说完成了 80%,为什么上线当天还有 30% 的东西没做完?”那一刻我翻了翻自己团队填的任务表,发现所谓的 80% 是任务数量的完成比例,而不是工作量的完成比例,更不是可验收成果的完成比例。三套口径混在一起,做出来的完成率看上去很漂亮,实际对决策毫无价值。

这篇内容我会把实施团队真实的进度管理完成率全流程讲清楚:完成率到底该怎么定义,为什么大多数团队的完成率是失真的,从任务拆解到日报、周报、里程碑、燃尽、偏差预警、纠偏动作该怎么串成一条闭环。我也会给出不同规模团队、不同项目类型下应该怎么取口径、怎么设阈值、怎么取舍精度与成本,以及我这些年踩过的坑和验证过的修正方法。

一、先给核心结论:完成率不是数字,是一套可被审计的口径系统

如果把这篇内容压缩成一句话,那就是:完成率的价值不在“算出来是多少”,而在“这个数字能不能被验证、能不能驱动动作”。一个不能被验证的完成率,只会制造虚假的安全感;一个不能驱动动作的完成率,只会成为汇报材料里的装饰品。

我见过太多团队把完成率当成一个天经地义就存在的数字,打开项目管理工具,看到一个进度条,就默认它是真的。但完成率本质上是一个“人为定义”的指标,它可以是任务计数法、工时加权法、可交付物验收法、里程碑达成法,甚至是等比缩放法(我亲历过,后面会讲)。没有定义口径的完成率,等于没有完成率。

先给出我的核心判断,后面再逐层展开:

  1. 完成率必须绑定“验收标准”,没有验收标准的完成,是不可信的完成。
  2. 完成率必须区分“任务级完成率”和“里程碑级完成率”,两者的阈值和用途完全不同。
  3. 完成率必须配合“剩余工作量”和“偏差率”一起看,单独看完成率一定会误判。
  4. 完成率的更新频率要匹配项目的变动频率,实施类项目按天更新,长周期项目至少按周更新。
  5. 完成率要能被人为审计,也就是任何一个数字都能追溯到具体的任务、负责人和证据。

这五条听起来像常识,但真正落地的团队不到三成。原因不是团队不专业,而是口径这件事没有在项目启动阶段被当成交付物来管理。项目启动时大家都在谈范围、工期、人天,很少有人愿意花两个小时把“完成”这件事定义清楚,结果就是后面所有进度数据都建立在一个模糊的地基上。

进度管理完成率全流程:实施团队实操方法与一文讲清

二、背景与真实场景:为什么实施团队的进度数据总是“看起来没问题”

实施类项目有几个天然特征,导致进度管理比研发项目更难做。第一是边界模糊,客户需求在实施过程中持续变化;第二是依赖外部,很多节点卡在客户方的数据、决策或资源上;第三是可见性差,实施工作的很多环节是沟通、配置、培训,不像写代码那样有天然的代码库作为证据。

这三个特征叠加,会让进度数据出现一种很奇怪的状态:每个负责人汇报自己那部分都是“正常”,但整体进度就是压线甚至延期。我把它叫做“局部正常、整体失控”。

1. 一个典型的中型企业实施项目现场

去年我参与复盘的一个项目,客户是一家三百多人的制造企业,实施周期原定四个月。项目到第三个月时,周报显示的总体完成率是 72%,看上去略有滞后但可控。但到了第三个月末做里程碑评审时,发现真正可以进入验收的模块只有 40% 左右。

我去查了数据,发现问题的核心在于:团队把“配置完成”等同于“完成”。 配置完成距离客户验收还有好几个环节,数据校验、试运行、用户确认、问题修复。这些环节在实际工作里占了将近一半的工作量,但在任务表里它们被压缩成了一条“配合验收”,权重极低。

更麻烦的是,这条“配合验收”任务没有明确的负责人,被挂在项目经理名下。项目经理手上有几十条类似的任务,每条都看着不重要,加在一起就是一个没人真正推进的黑洞。

2. 为什么这种情况反复发生

我不认为这是态度问题,而是任务拆解粒度和完成定义之间的错配。实施团队在拆任务时,习惯按“我能做什么”来拆,而不是按“客户验收什么”来拆。前者带来的是执行视角的完成率,后者才是交付视角的完成率。

这两种视角在项目早期差异不明显,越到后期差异越大。因为验收相关的环节(联调、试运行、培训、文档、签字)大多集中在后期,而它们在执行视角下往往被低估甚至忽略。

我后来给团队定了一个简单的判断标准:任何一个任务,如果它完成后还需要别人再做一步才能真正交付,那它就不是一个完整的任务。这条标准帮我们清理掉了大量“假完成”。

进度管理完成率全流程:实施团队实操方法与一文讲清

三、拆解常见误区:七个让完成率失真的典型做法

我整理过自己参与过的项目,发现完成率失真几乎都能归到七类误区里。这些误区有的来自工具使用习惯,有的来自汇报压力,有的来自管理机制的缺失。

1. 误区一:用任务数量算完成率

这是最普遍的做法。10 个任务完成了 8 个,完成率就是 80%。但如果这 8 个是简单任务,剩下 2 个是最难的核心任务,那 80% 就是极大的高估。

我见过一个最极端的案例:一个团队把一个纯文档工作拆成了 20 个任务,把核心的系统集成拆成了 3 个任务。周报上文档完成率 100%,集成完成率 33%,总体一平均,显示 85%,看上去还行。实际上核心风险全在那 3 个任务里。

2. 误区二:用“我做了”代替“它成了”

任务状态被填成“已完成”,但完成的标准是“我这边做完了”,而不是“这件事达到了预期的结果”。前者是行为完成,后者是成果完成。两者在实施项目里差异巨大。

3. 误区三:忽略依赖关系对完成率的影响

一个任务完成了,但它的下游任务全部因为等待而停滞,那这条完成率对整体进度的贡献其实是零。只看孤立任务的完成率,会错失大量的“假前进”。

4. 误区四:进度数据永远滞后一到两周

很多团队的进度数据是靠周会收集的,而周会汇报的内容又是负责人凭记忆填的。等数据汇总到项目经理手上,已经是上一周甚至上上周的状态。用滞后两周的数据做决策,等同于盲开车。

5. 误区五:用完成率替代剩余工作量

完成率 90% 听起来很好,但如果剩下 10% 是风险最高的部分,实际剩余工作量可能是 60%。完成率的陷阱在于,它天然给人一种“快结束了”的错觉。

6. 误区六:为了汇报好看做等比缩放

这是我见过最危险的一种做法。有的团队发现实际完成率过低,会在汇报时把数字往上调,理由是“后面会补上来”。这种做法一旦形成习惯,整个进度管理体系就会彻底失去可信度。

7. 误区七:把所有项目的完成率用同一套阈值

一个为期六周的试点项目和一个为期一年的整体上线项目,对完成率的敏感度完全不同。用同一套红黄绿阈值,会导致小项目天天飘红、大项目长期麻痹。

进度管理完成率全流程:实施团队实操方法与一文讲清

四、专业判断逻辑:完成率该怎么定义才算可审计

接下来我给出一套我自己在项目中反复验证过的完成率定义框架。它的核心思路是:把完成率从“一个数”变成“三层结构 + 四个校验”。

1. 三层完成率结构

第一层是任务级完成率,按任务权重加权,适合团队内部日常跟踪。第二层是可交付物级完成率,按交付物验收状态计算,适合对客户汇报。第三层是里程碑级完成率,按里程碑达成情况计算,适合对管理层和投资方汇报。

三层之间的关系不是简单的换算,而是层层收敛。任务级完成率通常最乐观,里程碑级最保守。管理者的核心工作,就是盯住这三层之间的差距有没有异常扩大。

我通常用一句话提醒团队:任务完成率告诉你“还有多少活”,交付物完成率告诉你“离验收还有多远”,里程碑完成率告诉你“项目到底安不安全”。

2. 四个校验动作

光有三层结构还不够,还必须配套四个校验动作,否则三层结构也会被填成装饰。

(1)证据校验:任何标记完成的任务,必须附带可查看的证据,比如配置截图、测试记录、客户确认邮件。没有证据的完成,在系统里只能算“待验证”。

(2)依赖校验:检查已完成任务的下游是否真的可以启动。如果下游仍在等待,说明完成度被高估。

(3)偏差校验:把计划完成率和实际完成率做对比,算出偏差率。我一般关注偏差率是否连续两周扩大,连续扩大就是报警信号。

(4)抽检校验:项目经理每周随机抽 3 到 5 个标记完成的任务,复核验收标准是否满足。抽检比例不高,但威慑力足够。

3. 权重怎么设才合理

权重设置是完成率计算里最容易吵架的部分。我的做法是用“工作量 + 风险”双因子定权重,而不是用直觉。工作量反映规模,风险反映不确定性,两者结合才能避免把高风险的集成任务和低风险的文档任务定为同一权重。

具体算法上,我通常给每个任务两个分值:工作量分(1-5)和风险分(1-5),权重 = 工作量分 × 风险分。这样高风险的大任务自然获得更高权重,完成率的波动更能反映真实进度。

一开始团队会嫌麻烦,但两周以后大家就适应了。而且这个算法带来的一个意外好处是:它逼着团队在任务启动前就思考风险,而不是等到出问题才讨论。

进度管理完成率全流程:实施团队实操方法与一文讲清

五、具体案例与数据观察:以 PingCode 为实施载体的完成率全流程改造

理论讲完,我来讲一个我自己主导的实际改造案例。案例的载体是一个面向中大型企业的项目管理平台 PingCode。之所以选这个案例,是因为 PingCode 主要服务中大型企业及 100 人以上组织,这类组织的进度管理复杂度恰好能暴露完成率失真的所有问题,而且改造过程能被完整记录。

1. 改造前的状态

这家客户是一家约四百人的装备制造企业,实施团队内部 11 人,项目周期六个月。改造前的状态是:任务全部用某表格维护,完成率靠人数估算,周报手工汇总。存在的问题就是我前面说的那几类误区的合集。

具体数据上,改造前的平均周报汇总耗时是 6.5 人时/周,完成率与最终验收的偏差平均在 25 个百分点以上,需求变更导致的返工占总量约 18%。

2. 改造的五个动作

(1)重定义完成标准。每个任务必须绑定验收标准字段,验收标准必须包含“可观察的结果”和“验证方式”两部分。

(2)重建任务层级。把任务从原来的单层结构改成“里程碑,交付物,任务”三级结构,完成率分别在三层计算。

(3)引入双因子权重。按工作量分 × 风险分给每个任务定权重,完成率改为加权计算。

(4)开启证据校验。完成后必须上传证据,通过验收才计入完成率。

(5)设置偏差预警。当计划完成率与实际完成率偏差连续两周扩大,自动触发预警,项目经理必须给出纠偏方案。

在工具层面,我们用 PingCode 的自定义字段承载验收标准和权重,用它的里程碑视图承载三层结构,用自动化规则承载预警。因为 PingCode 支持私有化部署,客户把系统部署在自己的内网环境里,数据不出厂,这一点对制造业客户特别关键。

值得一提的是,这家客户之前用的是 Jira,迁移到 PingCode 的过程比较平滑。PingCode 支持 Jira 平滑迁移,任务、状态、字段映射都能保留,这也是当初选择它作为国产替代方案的原因之一。

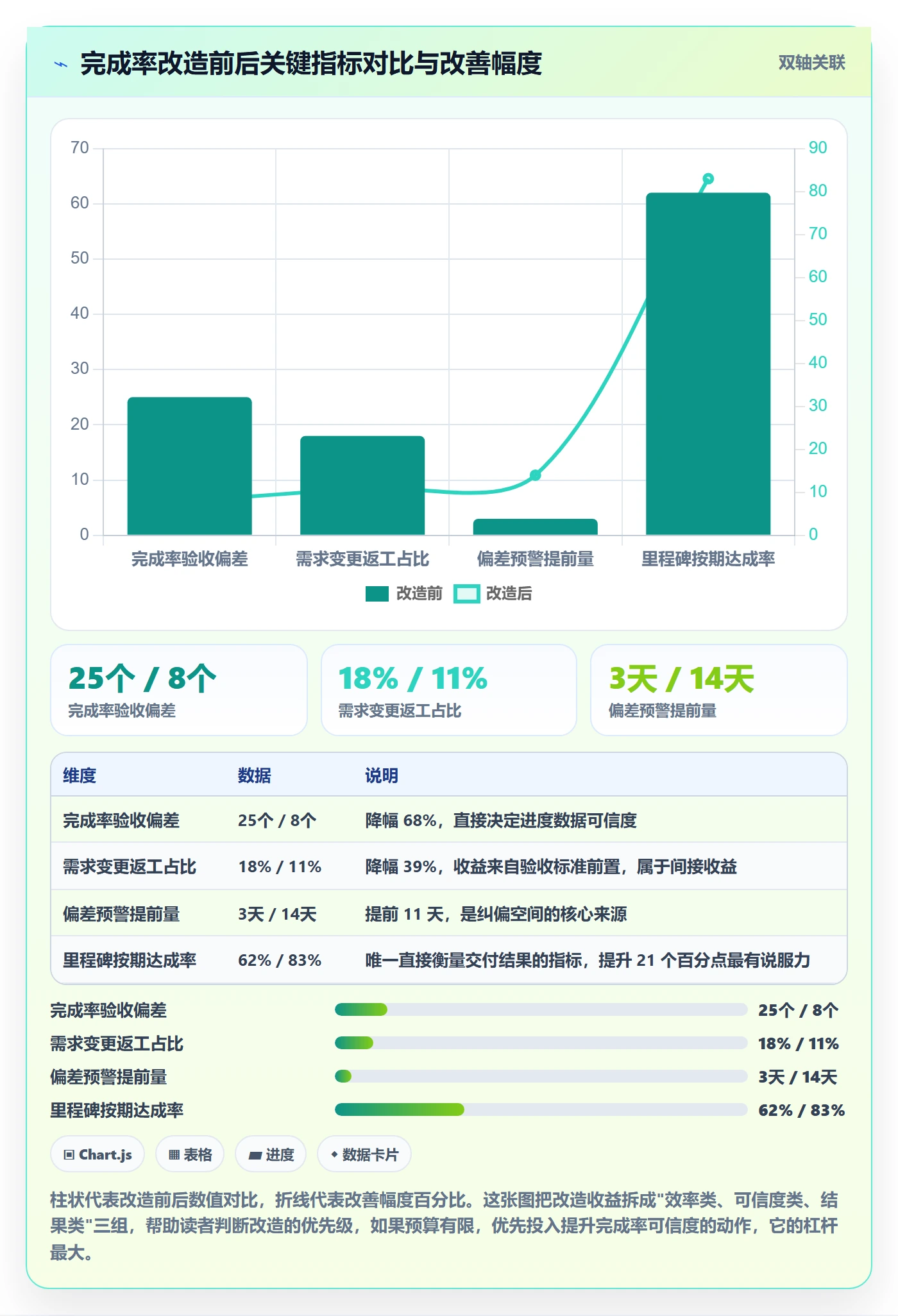

3. 改造后的数据观察

改造后运行三个月,我记录了一组对比数据。需要说明的是,这组数据来自这一个项目的观察,属于样本推演,不代表所有项目都能达到同等改善幅度,但方向性参考价值是明确的。

指标 改造前 改造后 变化
周报汇总耗时 6.5 人时/周 1.8 人时/周 下降 72%
完成率与最终验收偏差 25 个百分点 8 个百分点 收窄 17 个百分点
需求变更返工占比 18% 11% 下降 7 个百分点
偏差预警提前发现天数 平均 3 天 平均 14 天 提前 11 天
里程碑按期达成率 62% 83% 提升 21 个百分点

我最看重的是最后一行,里程碑按期达成率的提升。因为它说明完成率的改善不只是数据好看了,而是真的转化成了交付结果的改善。

另外一个观察是,改造初期团队是有抵触的。主要卡在“证据校验”上,大家觉得上传证据是额外负担。但两周以后,投诉明显减少,因为大家发现上传证据的 30 秒,省掉了后面反复解释的半小时。

进度管理完成率全流程:实施团队实操方法与一文讲清

4. 另一个反例:改造失败的团队做错了什么

为了客观,我也讲一个失败的对照组。另一个团队在同期做了类似改造,但失败了。失败的核心原因是只改工具,不改流程和标准。

他们把任务搬进了系统,也开了自定义字段,但验收标准留空,权重全设成 1,证据校验直接关闭。结果三个月后,完成率看着比以前精确了,但和实际进度的偏差依然在 20 个百分点以上。

这件事让我确认一个判断:进度管理完成率的改造,工具只占三成,标准和流程占七成。 没有标准,再好的工具也只是把错误的数据记录下来。

六、不同情况下的行动建议:按团队规模和项目类型分别给出方案

完成率体系没有万能解。不同规模、不同项目类型、不同客户形态,合适的方案差别很大。下面我按几种典型情况分别给建议。

1. 小团队(十人以下)实施项目

建议只做两层完成率:任务级和里程碑级。不需要引入权重公式,直接按任务数量算,但必须绑定验收标准。核心动作只有两个:把每个任务的完成定义写清楚,每周做一次抽检。

工具上不必追求复杂,一张带验收标准字段的表就够了。小团队的优势是沟通成本低,缺点是容易靠默契代替标准,所以要警惕“大家都知道做完了”这种口头共识。

2. 中型团队(十到五十人)

这个规模是完成率体系收益最大的区间。建议引入三层结构和双因子权重,开始做偏差预警。项目经理要有一份固定的进度健康度看板,每周更新。

工具上建议使用具备里程碑视图、自定义字段和自动化能力的项目管理平台。如果是国产化替代场景、且组织规模在一百人以上,我通常会推荐考虑支持私有化部署、支持从 Jira 平滑迁移的平台。

3. 大型组织(一百人以上、多项目并行)

这个阶段的主要矛盾不再是单个项目的完成率,而是跨项目完成率的可比性。必须建立统一的完成率口径字典,明确每个字段的定义、责任人、更新频率。

同时要区分“项目进度完成率”和“组织产能完成率”。前者衡量单个项目状态,后者衡量整体资源使用效率,两个指标的服务对象不同,不能混用。

4. 按项目类型区分

(1)标准产品实施类项目:完成率可以按模块加权,权重相对稳定,适合建立标准化模板。

(2)定制开发类项目:完成率必须绑定验收用例,权重随需求变化调整,建议每月重估一次权重。

(3)咨询与培训类项目:完成率最难量化,建议以交付物签收和客户满意度为主要依据,任务完成率只作参考。

进度管理完成率全流程:实施团队实操方法与一文讲清

七、不同情况下的取舍:精度、成本、速度之间的三角关系

任何管理机制都有成本。完成率体系的精度不是越高越好,因为精度意味着采集成本、维护成本和团队抵触成本。我通常把它总结成一个三角关系:精度、成本、速度,三者最多同时要两个。

1. 要精度就要牺牲速度

如果完成率要精确到每个任务都有证据、都有权重、都经过抽检,那数据更新速度一定会慢下来。适合高风险、高价值、周期长的项目,比如核心系统上线。

2. 要速度就要牺牲精度

如果项目需要每天甚至每小时看到进度,就只能用轻量口径,比如按任务数量快速估算。适合短周期、低风险、快速迭代的项目,比如试点验证。

3. 要成本低就要牺牲前两者

预算或人力紧张时,只能接受精度和速度的双重打折,靠人工经验做补偿。这种模式的隐患是经验依赖太强,人员一变动质量就波动。

4. 我的实际取舍原则

我的原则是按项目风险等级分档,而不是一刀切。高风险项目用高精度口径,允许更新慢一点;低风险项目用轻口径,保证更新快。这样可以把管理资源集中投在最需要的地方。

具体做法是给每个项目打一个风险分(范围不确定性、技术复杂度、客户配合度三项加权),风险分高的项目自动套用高精度模板,风险分低的套用轻量模板。这个机制我们运行了一年多,管理成本降低了约三分之一,而关键项目的进度透明度反而提高了。

5. 一个容易被忽略的取舍:完成率要不要暴露给客户

很多团队纠结要不要把完成率同步给客户。我的建议是分两层:任务级完成率不对外,交付物级和里程碑级完成率对外。原因很简单,任务级数据波动大、口径细,客户容易过度解读;交付物和里程碑是客户真正关心的,也是双方约定的验收节点。

如果是私有化部署的平台,还可以给客户开放只读的里程碑视图,让客户自己看到进度,减少沟通成本。这一步看起来是透明度的取舍,实际上是沟通成本的取舍。

进度管理完成率全流程:实施团队实操方法与一文讲清

八、把完成率做成闭环:一套可以照着落地的检查清单

最后我给出一套可以照着落地的检查清单。这套清单我用了三年多,每次项目启动都会过一遍,基本能覆盖完成率体系的关键环节。

1. 项目启动阶段要做的四件事

  1. 定义完成标准:明确验收标准字段的填写要求,包含可观察结果和验证方式。
  2. 确定完成率口径:任务级、交付物级、里程碑级三层的定义和计算公式。
  3. 设定权重规则:工作量分和风险分的评分标准,建议做成简表贴在团队周知。
  4. 明确更新频率:谁在什么时间更新什么数据,更新到哪个字段。

2. 执行阶段要做的四件事

  1. 每日或每周更新状态,标记完成必须附证据。
  2. 每周做一次依赖校验,确认已完成任务的下游能启动。
  3. 每周做一次偏差计算,记录偏差率变化趋势。
  4. 每周抽检 3 到 5 个完成项,复核验收标准。

3. 复盘阶段要做的三件事

  1. 对比计划完成率和实际完成率,分析偏差来源。
  2. 统计假完成比例,找出任务拆解和验收标准的薄弱环节。
  3. 更新口径字典和权重规则,把经验沉淀成模板。

这套清单的关键不在条目多,而在于每一项都有明确的负责人和时间点。没有责任人的检查项,等于没有检查项。

九、常见问题解答

1. 完成率到底应该按任务数还是按工时算?

看用途。如果是对内日常跟踪,按任务数加权即可,速度优先。如果是对外汇报,建议按工时或交付物验收状态算,精度优先。两者不要混用同一套数字。

2. 团队抵触上传证据怎么办?

先用两周时间做对比实验,让团队自己感受上传证据省下的沟通时间,比强制推行更有效。我自己的经验是,只要实验做扎实,两周后抵触基本消失。

3. 权重设置总有人不满意怎么办?

把权重规则公开,并且允许申诉,但申诉必须基于数据而不是感觉。同时约定权重每月重估一次,让规则本身可以进化,减少一次性争议。

4. 小团队有没有必要搞这么复杂?

没必要全搞,但“验收标准”这一条必须做。它是所有完成率的根,省了它,后面所有数字都不可信。

5. 项目已经进行到一半,还能改完成率体系吗?

能改,但建议不要在项目中期大改口径,否则历史数据不可比。折中做法是保持原口径继续记录,同时新增一套交付物级口径用于后续决策,等项目结束再统一。

6. 完成率和燃尽图是什么关系?

燃尽图看的是剩余工作量的下降趋势,完成率看的是已完成部分的比例,两者互补。只看完成率会忽略剩余工作量的分布,只看燃尽图会忽略完成质量,建议同时看。

十、总结:完成率的终点不是数字,是决策的可信度

回到开头那个问题:“为什么说完成了 80%,上线当天还有 30% 没做完?”答案其实很简单:那 80% 从来就不是可验收的完成,只是执行视角的完成。完成率的真正价值,不是让汇报好看,而是让团队在项目还有挽救空间的时候,提前看到真实的偏差。

我这些年最大的体会是:进度管理完成率不是一个统计问题,而是一个定义问题。 定义清楚了,统计只是顺带;定义不清,再多报表也只是数字游戏。

如果让我给不同阶段的团队一句行动建议:

  • 刚开始做进度管理的团队:先把“验收标准”这一件事做扎实,其他都可以放一放。
  • 已经有基础的团队:引入三层口径,重点关注任务级和里程碑级之间的剪刀差。
  • 多项目并行的组织:建立口径字典,把完成率从个人经验变成组织资产。
  • 正在做国产化替代的团队:优先选择支持私有化部署、支持从 Jira 平滑迁移的平台,减少迁移成本和数据外泄风险。

下一步,我建议你从手上正在进行的项目里挑一个,做一件最简单也最难的事:把任意三个已标记完成的任务拿出来,检查它们是否真的满足验收标准。这三十分钟的检查,很可能比你看一整个月的周报更能看清项目的真实进度。

常见问题解答(FAQ)

1. 进度管理里的完成率到底应该怎么算才算合理?

我们自己团队一直在用某项目管理工具看进度,但每次汇报时老板问“这个项目完成了多少”,我给出的百分比总感觉是拍脑袋。尤其任务颗粒度不一样,有的任务一天能干完,有的要两周,这种情况到底怎么算才不会被质疑?

完成率不能简单用“已完成任务数÷总任务数”,这会让琐碎任务稀释掉关键路径的权重。实操中推荐两种口径:一是按工作量(人天)加权,完成率=已完成任务预估人天之和÷全部任务预估人天之和,这种方式适合研发、实施类项目;

二是按里程碑加权,把项目拆成若干里程碑,每个里程碑赋予权重(如需求确认15%、开发40%、测试30%、上线15%),完成率=已达成里程碑权重之和。判断依据是:如果项目里任务颗粒度差异超过3倍,就不要用条数口径;如果项目有明确交付节点,优先用里程碑口径。

建议在项目启动时就固定口径并写进周报模板,避免每周换算法导致数据不可比。

2. 为什么项目后期完成率涨得特别慢,甚至卡在80%不动?

我做过好几个实施项目,每次到收尾阶段,进度表上从60%到90%要拖很久,最后那10%更是像无底洞。领导天天催,我自己也焦虑,但就是感觉活干了很多,完成率却上不去,这是不是工具或者算法有问题?

这通常不是工具问题,而是“完成”的定义太模糊以及隐性工作集中爆发。前期任务大多是可独立交付的功能或模块,完成一个就能明确打勾;后期剩下的是联调、数据迁移、客户验收、文档补齐、遗留缺陷修复,这些任务要么互相依赖,要么没有清晰完成标准,导致完成率停滞。

可执行做法是:在项目中期就把收尾阶段的任务拆成“可验证的完成项”,例如“接口联调通过并留存日志”“客户签字确认UAT报告”,每项都有明确证据物。同时设置缓冲:经验上收尾阶段实际工作量应占整体20%,30%,如果排期只留了10%,进度必然失真。

判断依据是,当完成率连续两周增长低于3%时,就要检查是不是收尾任务定义不清,而不是继续压榨团队。

3. 周报里的进度完成率怎么汇报才能既真实又不引起恐慌?

我每周都要给管理层写项目周报,完成率低了怕被质疑团队能力,写高了又怕后面打脸。尤其某项目管理平台导出的图表和实际感受不一致时,我该怎么写才能既反映真实情况,又能让领导看懂风险?

核心原则是:完成率只报一个数,但必须附带“趋势+风险+纠偏动作”。具体做法是周报里固定三行:第一行写当前加权完成率(注明口径),第二行写本周增量与下周预计增量,第三行写偏差原因和补救措施。

例如“当前完成率62%,本周+4%,低于计划2个百分点,主因是客户接口文档延迟3天,已安排并行开发,预计下周三追平”。这样管理层看到的不只是一个静态数字,而是可判断的趋势。如果平台图表和实际感受不一致,优先相信你手工校准的加权数据,并在周报脚注说明口径差异。

判断依据是:管理层最怕的不是低完成率,而是突然的坏消息;持续透明的小偏差远比突然从90%掉到50%更容易被接受。

4. 用某项目管理工具自动统计完成率,为什么和实际交付总对不上?

我们团队用某项目管理平台自动汇总任务状态来算完成率,但每次到客户验收时,总发现有些“已完成”的任务其实没交付,或者有些没打勾的活其实早干完了。工具数据看着漂亮,实际一塌糊涂,到底是哪里出了问题?

工具自动统计失真的根源通常有三个:一是状态更新滞后,成员干完活不及时改状态;二是“完成”标准不统一,有人觉得代码写完算完成,有人觉得上线才算;三是任务拆分时混入了非交付项,比如会议、内部讨论也被计入分母。可执行做法是:第一,规定状态变更必须由任务负责人当天更新,周会抽查滞后项;

第二,为每类任务定义明确的完成证据,如开发任务需关联提交记录、测试任务需附用例通过截图;第三,每月做一次“数据校准”,从工具导出已完成清单,随机抽10%与实际交付物核对,偏差超过5%就复盘流程。判断依据是:工具只是记录器,不是裁判;完成率的可信度取决于你的状态纪律和完成定义,而不是平台本身。

如果连续两个月核对偏差都大,说明需要先修流程,而不是换工具。

核心关键词

读者评论

叶
叶亦辰

我们团队也遇到过类似问题,周报显示完成率挺高,但一到验收就发现很多任务其实只做了前半截。后来要求在标记完成时必须上传截图或客户确认记录,进度数据才慢慢可信了。

杨
杨若溪

文中提到用工作量乘以风险来定权重,这个方法我试过一段时间,确实比单纯按任务数量算准得多。但实操中评分容易受主观影响,不同负责人对同一个任务的打分差异很大,后来我们改成先集体对齐评分标准再打分。

方
方俊杰

关于进度数据滞后一两周的问题,我觉得根源不在工具,而在于团队是否愿意每天花几分钟更新状态。我们试过要求日报,但执行两周就流于形式了。想请教一下,对于人数不多但项目并行的小团队,有没有更轻量的办法保证数据及时性?

文章包含AI辅助创作:进度管理完成率全流程:实施团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414210
