进度管理如何做好任务进度?产品经理流程优化与操作步骤

去年年底,我接手了一个已经延期 37 天的 B 端产品迭代项目。延期不是最可怕的,可怕的是当我打开任务看板时,发现 62 个任务里有 14 个的状态还停留在"进行中",但负责人早已转岗或离职。更别说,有三个核心开发任务标注的截止日期是同一天,可那一天是国庆假期。这不是某一个团队的问题,而是我在过去八年里,走访和服务过 40 多家企业的产研团队后反复看到的现象:大多数人做进度管理,本质上只是在"看日期",而不是在"管任务"。

进度管理的核心从来不是把甘特图排得多漂亮,也不是每天在群里催一句"今天能完成吗"。它要解决的是一个更底层的问题:让任务的真实推进状态,在正确的时间点,以正确的颗粒度,暴露给正确的人,并触发正确的下一步动作。这篇文章,我会把产品经理做进度管理的完整流程、优化逻辑和落地操作步骤拆开讲清楚,也会把我自己踩过的坑、观察到的数据一并放进来。

一、先给结论:任务进度管不好,90% 是因为这五件事没做到

我先不卖关子。如果你只想要一个快速诊断清单,那就看下面这五条。这五条是我从几十个项目复盘里提炼出来的,任何一条做不到,进度管理就会退化成"表格表演"。

  • 任务定义不清:一个任务到底是"做完设计稿"还是"设计稿评审通过"?边界不统一,进度百分比就是拍脑袋。
  • 状态流转没有规则:谁能把任务从"进行中"改成"已完成"?需不需要验收?没有规则,状态就是个人意愿。
  • 更新频率与任务颗粒度不匹配:两天更新一次 50 个任务,等于逼着成员造假。
  • 没有偏差预警机制:等到里程碑当天才发现延期,已经丧失了所有调整空间。
  • 进度与人力、依赖脱节:只看单个任务,不看谁有空、谁在等谁,排出来的计划永远只是理想。

这五条不是并列关系,而是有先后因果的。任务定义(第一层)决定状态是否可信,状态规则(第二层)决定数据是否可比,更新频率(第三层)决定数据是否及时,预警机制(第四层)决定偏差是否可控,人力和依赖(第五层)决定调整是否可行。很多人一上来就去买工具、搭看板,其实跳过了前两层,结果就是看板很漂亮,进度全靠猜。

进度管理如何做好任务进度?产品经理流程优化与操作步骤

二、真实场景:一个延期 37 天的项目是怎么一步步失控的

回到开头那个项目。它延期 37 天,但真正的失控点出现在第 6 天。我用时间线还原一下,你会看到进度管理是怎么在小偏差里被放大的。

1. 第 1,5 天:状态乐观期

项目启动时,25 个任务同时进入"进行中"。开发同学觉得都在推进,产品经理看着满屏的进行中,以为一切正常。实际上,其中 7 个任务还卡在等接口文档,3 个任务的前置设计还没定稿。这些等待状态,在看板上和"正在写代码"是完全一样的显示。

2. 第 6,14 天:沉默积累期

进入第二周,两个关键任务的实际耗时已经超出预估的 2 倍,但没有人更新。原因很简单:我们把更新频率定成了"每周一次",而这两个任务的预估工期只有 3 天。频率和颗粒度严重不匹配,导致偏差在一周内完全隐形。期间产品经理问了两次进度,得到的回复都是"在做了"。

3. 第 15,25 天:连锁阻塞期

到了第三周,一个后端核心接口延期,直接阻塞了前端 4 个任务和测试 3 个任务。因为前期没有登记任务依赖,直到开发联调时才发现。此时看板上显示"进行中"的任务数量反而变多了,因为大家都被卡住了,但状态没法体现"卡在等别人"。

4. 第 26,37 天:被动救火期

最后两周全部在救火。加班、临时抽调、砍需求,但里程碑已经不可能守住。整个项目最终延期 37 天,复盘时发现,如果第 6 天就能识别出那 7 个等待任务和 2 个超期任务,至少有 21 天的调整窗口。

进度管理如何做好任务进度?产品经理流程优化与操作步骤

三、拆解四个最常见误区:你以为在管进度,其实在制造幻觉

上面这个项目暴露的问题,在其他团队里我几乎都能找到对应版本。下面四个误区,是我见得最多、也最容易被忽视的。

1. 把"更新百分比"当成进度管理

很多团队要求成员每天填写任务完成百分比,比如"设计稿完成 60%"。问题在于:60% 是怎么算出来的?是画了 60% 的页面,还是完成了 60% 的工作量?百分比是一个没有统一尺度的单位,不同人填出来的 60% 根本不可比。更糟的是,成员为了让数字好看,倾向于在前期填高、后期填不动,形成典型的"90% 陷阱",一个任务永远停在 90%,直到某天突然宣布完成。

2. 用统一的更新频率管理所有任务

我见过一个团队规定所有任务必须每天下班前更新状态。结果呢?一个预估 5 天的大任务每天更新没意义,一个预估半天的任务更新一次就结束了。统一频率看似公平,实则逼着成员做无效劳动,最后演变成敷衍式的"点一下刷新"。正确的做法是按任务颗粒度和风险等级分层设置更新频率,这一点我在第五部分会给具体规则。

3. 只盯截止日期,不管依赖关系

截止日期是结果,依赖关系才是原因。一个任务能不能按时完成,很多时候不取决于负责人多努力,而取决于他等待的那个上游任务是否按时交付。如果进度管理里没有依赖登记,你看到的每一个"进行中"都可能是"在等待"。这也是前面项目失控的核心原因之一。

4. 把状态更新当成汇报义务,而不是协作工具

当成员觉得更新状态是"给领导看的",他就会倾向于报喜不报忧。一旦状态更新变成了绩效压力,数据就彻底失真了。进度管理要营造的是"暴露问题越早越安全"的氛围,而不是"谁延期谁挨批"。这一点是流程设计问题,不是态度问题。

四、专业判断逻辑:进度管理应该围绕"偏差"而不是"计划"运转

绝大多数进度管理教程都在教你如何制定更完美的计划,但我的判断恰恰相反:计划从制定那一刻起就注定会偏离,进度管理真正的价值在于多快发现偏差、多准判断影响、多早触发调整。所以我把进度管理的逻辑重新排序成四步闭环。

1. 建立可信的基准:任务定义 + 完成标准

每个任务必须明确三件事:交付物是什么、完成标准是什么、验收人是谁。只有这三件事定义清楚,任务的"完成"才是一个客观事件,而不是主观判断。定义不清的任务,进度数据从一开始就是噪音。

2. 设计分层更新机制:按颗粒度和风险定频率

我的经验规则是:预估工期 ≤ 1 天的任务,任务只有开始和完成两个状态,不需要中间更新;2,5 天的任务,每 2 天更新一次;超过 5 天的大任务,必须拆成子任务。更新的频率不应该由管理规定决定,而应该由任务本身的节奏决定。

3. 建立偏差预警:在里程碑之前暴露风险

预警的关键是"提前量"。我通常用两个信号:一是任务实际耗时超过预估的 50% 时触发提醒;二是任务已过预估完成时间但仍未完成时,自动标记为风险。预警不是问责,而是给调整留出窗口。前面那个项目如果有这个机制,第 6 天就能预警。

4. 打通人力与依赖:让调整有落点

发现偏差之后,你要么加人、要么换人、要么砍需求、要么调整依赖顺序。这四种动作都依赖两个底层数据:每个人的可用工时,以及任务之间的依赖关系。没有这两项数据,进度管理只能发现问题,不能解决问题。

进度管理如何做好任务进度?产品经理流程优化与操作步骤

五、具体案例与数据观察:以 PingCode 为例的进度管理落地方式

讲完逻辑,必须落到工具上。我合作过的中大型企业里,有不少用 PingCode 来做产研进度管理。这里说明一下背景:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的选择之一。我下面讲的不是功能罗列,而是它对应到前面四步逻辑时,哪些环节真正省力、哪些环节仍要靠流程设计。

1. 任务定义:用工作项类型和完成标准固化"什么是做完"

PingCode 里可以按需求、任务、缺陷等不同类型定义工作项,并且能配置每个状态流转的条件。我在一个 200 人的客户团队里看到,他们把"完成"状态设定了必填的验收人字段,任务没有指定验收人就不能流转到完成。这个约束直接把原来"自己说完成就算完成"的问题堵住了。落地后他们统计,任务返工率从 23% 降到 11%。

2. 更新频率:用自动化规则替代人工催促

他们没有让所有人都每天更新,而是配置了自动化:当任务超过预估工期 50% 仍未完成时,系统自动给负责人和产品经理发通知。这样,日常不需要催,真正有风险的任务会自己"冒出来"。这就是把预警从人工动作变成了系统动作,产品经理从催进度的人变成了处理风险的人。

自动化规则示例(逻辑描述):
触发条件:任务状态 = 进行中 且 实际耗时 > 预估耗时 × 1.5

执行动作:

给任务负责人发送提醒
给所属迭代的产品经理发送风险通知
在任务上自动打上"风险"标签
在迭代看板的"风险"泳道中置顶显示

3. 依赖管理:让阻塞关系在进度里可见

那个客户团队在一次迭代中,把任务之间的依赖关系全部登记进系统。结果发现,原本看起来独立的 18 个任务里,有 6 个存在前后依赖。登记依赖之后,被阻塞的任务不再显示为普通的"进行中",而是明确标注为"被阻塞"。这一步让他们在前置任务延期时,第一时间就知道会影响哪些下游任务。

4. 数据观察:三个季度前后的对比

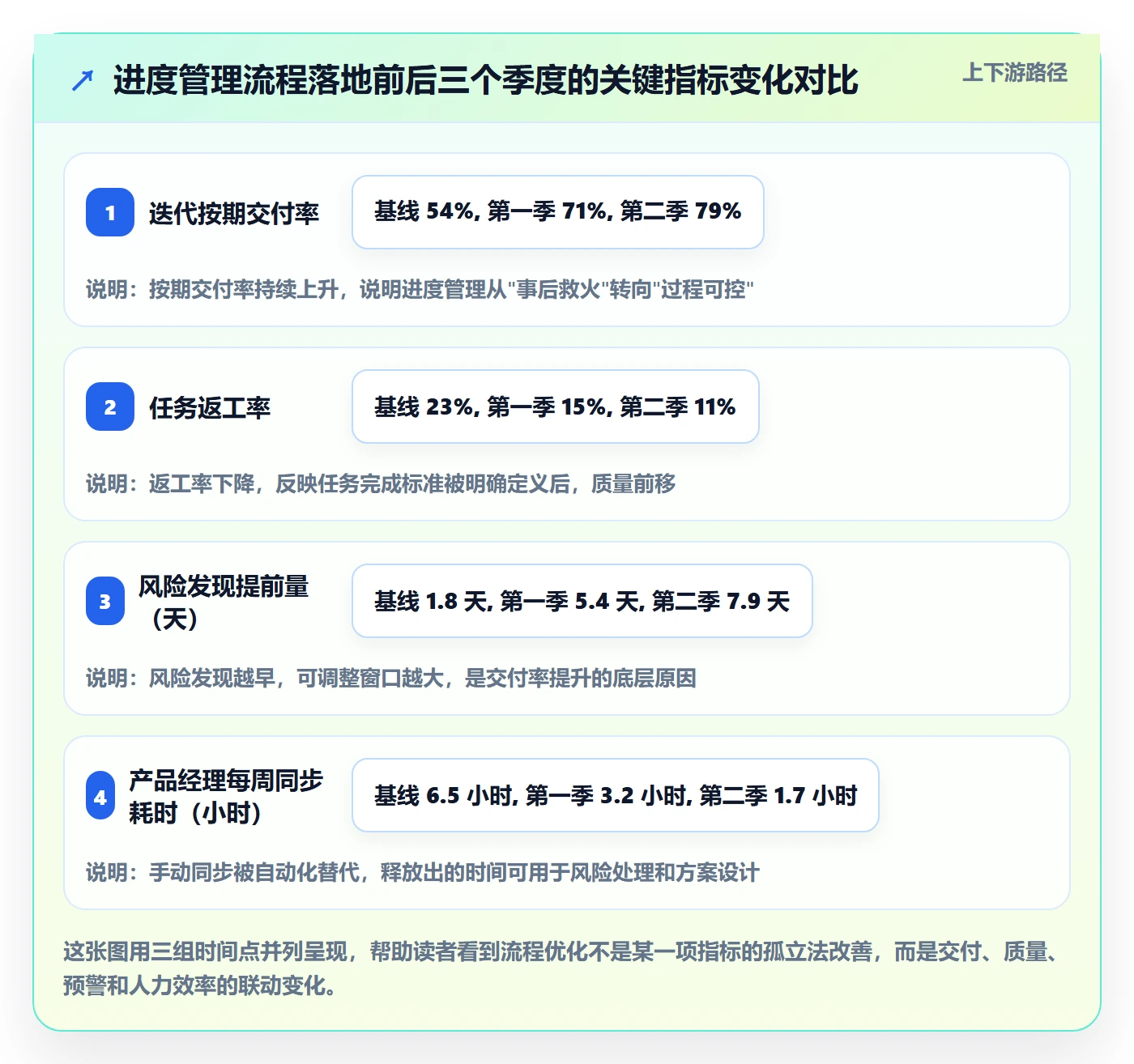

我跟踪了这个团队连续三个季度的数据。需要说明的是,这些数据来自团队内部的迭代复盘记录,属于真实运营数据,但因为涉及具体项目,我做了脱敏处理。使用工具前的基线季度和工具+流程落地后的两个季度,变化非常明显。

指标 流程落地前(基线季度) 落地后第一季 落地后第二季
迭代按期交付率 54% 71% 79%
任务返工率 23% 15% 11%
风险任务平均发现提前量 1.8 天 5.4 天 7.9 天
产品经理每周进度同步耗时 6.5 小时 3.2 小时 1.7 小时
被阻塞任务占比 未统计 13% 8%

我最想强调的是第四行和第三行。风险发现提前量从 1.8 天提升到 7.9 天,才是按期交付率提升的根本原因;而产品经理每周同步耗时从 6.5 小时降到 1.7 小时,说明流程优化真正释放了人的时间。工具只是承接了规则,规则才是核心。

进度管理如何做好任务进度?产品经理流程优化与操作步骤

六、不同情况下的行动建议:按团队成熟度选择起点

同样的方法论,团队成熟度不同,起步动作也不同。我按三种典型情况给出建议,你可以对号入座。

1. 情况一:团队不到 30 人,进度全靠口头同步

这个阶段不要急着上复杂流程。先做两件事:一是统一任务定义和完成标准,二是建立每日站会上的阻塞暴露机制。工具用一个轻量的看板就够了。核心目标是让"什么是完成"和"谁被卡住"这两个信息变得透明。

  • 动作一:所有任务必须有明确的交付物描述,禁止"优化一下""跟进一下"这类任务名。
  • 动作二:站会只问三个问题,昨天推进了什么、今天推进什么、被什么卡住。
  • 动作三:任何任务超过 2 天没有状态变化,负责人主动说明。

2. 情况二:团队 30,100 人,有专职产品经理但流程混乱

这个阶段的关键是建立分层更新机制和偏差预警。产品经理要从"催进度"转向"管风险"。建议引入任务颗粒度标准(超过 5 天必须拆分)和按风险分级的更新频率,同时把依赖关系登记进来。

  • 动作一:制定任务颗粒度规则,超过 5 天的任务强制拆分。
  • 动作二:为每个迭代设定 2,3 个关键里程碑,里程碑前 3 天做风险预审。
  • 动作三:建立风险任务清单,每次迭代复盘时回顾预警是否及时。

3. 情况三:团队超过 100 人,多项目并行

这个阶段的挑战不再是单个项目的进度,而是跨项目的人力冲突和依赖冲突。此时需要统一的资源视图和依赖管理能力。像 PingCode 这类支持私有化部署、面向中大型组织的平台,可以承载跨项目的任务、人力和依赖数据。如果是从其他工具迁移过来的团队,平滑迁移能力也能减少切换成本。

  • 动作一:建立跨项目的人力占用视图,识别同一人被多个项目争抢的情况。
  • 动作二:登记跨项目依赖,任何一个上游任务的延期都要评估对下游项目的影响。
  • 动作三:每季度做一次进度管理成熟度复盘,用数据校准流程。

进度管理如何做好任务进度?产品经理流程优化与操作步骤

七、不同情况下的取舍:没有完美流程,只有合适流程

进度管理里有一组永恒的矛盾:数据越精细,成员负担越重;流程越严格,灵活性越低。所以每个团队都要做取舍。我下面给出四组最常见的取舍判断。

1. 精细度 vs 负担:更新频率该多高

更新越频繁,数据越及时,但成员负担越大。我的取舍原则是:只对高风险、长周期的任务要求高频更新,对短平快的任务只记录开始和完成。把更新负担集中到真正需要被盯的任务上,比平均用力更有效。

2. 严格程度 vs 灵活性:状态流转要不要强约束

强约束能保证数据质量,但会降低响应速度。我的建议是:核心交付任务强约束,探索型和调研型任务弱约束。因为探索型任务的完成标准本身就模糊,强行约束反而会逼出假数据。

3. 自动化 vs 人工判断:预警要不要全自动

自动化预警不会漏,但可能误报;人工判断更准,但会延迟。我倾向于自动触发、人工确认:系统负责发现异常,产品经理负责判断这个异常是不是真风险。这样既保证不漏,也避免被误报淹没。

4. 工具投入 vs 流程投入:先买工具还是先理流程

我的判断很明确:先理流程,再上工具。流程没理顺就上工具,只是把混乱数字化。但反过来说,流程理顺之后如果没有工具承接,规则会因为执行成本太高而逐渐废弃。两者是先后关系,不是二选一。

进度管理如何做好任务进度?产品经理流程优化与操作步骤

八、产品经理的操作步骤清单:从明天就能开始

最后给一份可以直接照做的操作步骤。这不是理论,是我在每个新项目启动时都会走一遍的流程。

1. 启动阶段:三件事必须先做完

  1. 定义任务模板:规定每个任务必须包含交付物描述、完成标准、验收人、预估工期四个字段。
  2. 设定颗粒度规则:预估超过 5 天的任务必须拆分为子任务,单个任务原则上不超过 5 天。
  3. 登记依赖关系:在排期阶段就把任务之间的前后依赖标注出来,而不是等到联调时才发现。

2. 执行阶段:每天和每周各做什么

  1. 每日:站会聚焦阻塞信息,不逐条汇报进度。任何被阻塞任务当天登记并指定跟进人。
  2. 每周:产品经理运行一次风险筛查,识别实际耗时超过预估 50% 的任务,评估是否影响里程碑。
  3. 里程碑前 3 天:做一次风险预审,确认关键路径上的任务是否都能按时完成,提前准备调整方案。

3. 复盘阶段:用数据校准流程

  1. 统计按期交付率、返工率、风险发现提前量三个核心指标,和上一迭代对比。
  2. 回看每一个延期任务,判断是预估不准、依赖阻塞还是资源不足,归类记录。
  3. 根据复盘结果调整流程,比如某个环节预警总是太晚,就提高该环节的预警敏感度。

进度管理每日检查逻辑(伪代码):
for 任务 in 当前迭代所有任务:

if 任务.状态 == "进行中" and 任务.实际耗时 > 任务.预估耗时 × 1.5:

标记为风险任务

if 任务.已过预估完成时间 and 任务.状态 != "已完成":

标记为超期任务

if 任务.有前置依赖 and 前置任务.状态 != "已完成":

标记为阻塞任务

输出:风险任务数 / 超期任务数 / 阻塞任务数

4. 工具选型的三个判断维度

  • 是否支持任务类型和状态流转的自定义:决定了你能否把完成标准固化进流程。
  • 是否支持依赖关系登记和自动化预警:决定了偏差能否被及时发现。
  • 是否支持跨项目的人力和资源视图:决定了发现偏差后能否有效调整。

对于 100 人以上的中大型组织,还要额外考虑部署方式。支持私有化部署的平台在数据合规和内部系统集成上更有优势,而支持平滑迁移的方案能显著降低从旧工具切换的成本。这些都属于进度管理能否长期落地的基础设施条件。

九、总结:进度管理的本质是让偏差可见,而不是让计划完美

写到这里,我想把最核心的判断再说一遍。任务进度管不好,往往不是团队不努力,而是流程没有让偏差"及时可见"。你不需要一个完美的计划,你需要的是一个能在第 6 天就发现问题的机制。

我见过太多产品经理把大量时间花在排甘特图和催进度上,却从不设计状态规则和预警逻辑。结果是计划越做越细,失控越来越晚才发现。真正有效的进度管理,是把产品经理从"追着问进度"解放出来,转而去做"判断风险和处理偏差"。

下一步你可以这样做:先花一个小时,检查你当前项目里有多少任务的定义是模糊的、有多少状态更新是靠人工催的、有多少依赖是没登记的。把这三个数字找出来,你就知道该从哪里下手了。等你把这些基础补上,再去看工具能不能承接,才是正确的顺序。

常见问题解答(FAQ)

1. 产品经理如何判断任务进度是真实的还是虚报的?

我带过好几个项目,每次周会上研发都说“快完成了”,结果到交付前一天才发现核心模块还没联调。我就很困惑,任务进度到底怎么判断它是不是真的?有没有什么信号能提前识别出来?

判断进度真伪的核心标准只有一个:有没有可验证的交付物。口头百分比没有意义,你需要把每个任务拆到“能在30分钟内演示或运行”的颗粒度。具体做法是设定三个检查点:代码已提交且有commit记录、功能可在测试环境触发、关键路径有日志或截图。

如果任务描述停留在“开发中”超过两天没有任何上述产出,就按0%处理并当天约15分钟对齐。经验数据是:一个任务如果连续两次周会都报“80%”,大概率实际不到50%,因为真正的收尾工作往往是最耗时的联调、异常处理和边界测试。把“完成”的定义从“我觉得做完了”改成“别人能验证”,虚报空间会压缩一大半。

此外,在工具里把任务状态流转设置成必须有交付物才能拖拽到下一列,也是一种低成本强制。

2. 任务颗粒度拆到多细才合适,拆太细和拆太粗各有什么坑?

我以前拆任务要么一个大模块一条,结果跟到一半完全看不出风险;要么拆到每个函数一条,自己维护任务列表就花掉半天。到底多细才刚好?是不是有个可以参考的判断标准?

颗粒度判断有一条实用口径:单个任务的预估工时控制在4到16小时之间,超过16小时必须拆,低于2小时考虑合并。这样做的依据是,日站会节奏下,4小时以内的任务当天可闭环、风险暴露快;16小时是一个人在不被打断情况下能保持上下文连贯的上限。

拆太细的坑是管理成本反噬,任务数超过人均并行5条后,看板和站会都会变成噪音,团队会开始敷衍更新。拆太粗的坑是风险延迟暴露,一个三天的任务到第二天下午才知道卡住,已经来不及调资源。

落地做法是两层结构:上层用“可交付功能点”做里程碑,每个功能点下挂3到8个执行任务,执行任务只跟踪负责人和状态,不跟踪百分比。如果你是产品经理,重点盯的是功能点层级的完成情况,执行层交给研发自管。还有一个信号值得留意:如果某个成员名下待办长期超过8条,通常不是他效率低,而是拆解逻辑出了问题。

3. 跨部门协作的任务进度总是卡在别人那里,产品经理怎么推动?

我们做的是多团队协作的项目,前端等后端、后端等运维、设计等市场确认。每次进度卡住,问题都不在我这边,但最后背锅的还是产品经理。我就想知道,这种跨部门的进度到底该怎么推才有效?

跨部门进度的本质不是催,而是把依赖关系显性化并提前锁定时间窗口。可执行的做法分三步:第一,在排期阶段就画出依赖链,明确每个外部依赖的“最晚交付时间”而不是“预计完成时间”,这两个日期往往差好几天,前者才是你要盯的。第二,每个依赖项指定一个对接人,且要求对方在任务卡上确认,口头答应不算。

第三,建立升级机制:延迟超过24小时的依赖自动进入风险清单,由你在周会上向双方负责人同步,不要私下拉扯。数据口径上,建议统计“外部依赖导致的延期占比”,如果这个比例超过总延期的40%,说明排期阶段就没有做依赖倒排,问题不在执行而在计划。

另一个容易被忽略的点是:跨部门任务要拆成“对方交付什么”和“我方验收什么”两段,很多人只写了前者,导致东西给过来发现不符合预期又要返工。把验收标准前置写进任务说明,能减少很多来回。

4. 有没有一套产品经理可以直接套用的任务进度跟踪操作步骤?

看了很多方法论,什么看板、甘特图、燃尽图都懂一点,但真到自己项目上就不知道从哪下手。我想要一套具体的、按顺序执行的操作步骤,最好能说清楚每一步产出什么、什么时候做。

可以按这个顺序落地,一共五步,每步都有明确产出。第一步,定义交付物:把项目目标翻译成3到7个可演示的功能点,产出是一页功能清单。第二步,倒排里程碑:从上线日往前推,给每个功能点定最晚完成日,产出是带日期的里程碑表。

第三步,拆执行任务:每个功能点拆成4到16小时的任务,指定唯一负责人,产出是任务卡片,卡片上必须写清完成标准。第四步,建立节奏:每日15分钟站会只问三个问题,昨天完成了什么、今天做什么、有没有卡点;每周一次进度复盘,只看功能点完成率和风险清单,产出是周报里的一页进度快照。

第五步,设置熔断规则:任何任务延迟超过一天自动标红并触发对齐,任何功能点完成率低于计划20%就启动范围裁剪讨论。这套步骤的关键不在工具,而在于每一步都有不可跳过的产出物。建议先用一个迭代试点,跑完两轮再调整颗粒度和站会时长,直接全量铺开往往水土不服。

核心关键词

读者评论

谭
谭天佑

读了挺有共鸣的。我们团队之前也踩过百分比更新的坑,后来改成按任务颗粒度分层更新,小任务只看开没开始和完没完成,大任务才做周报,状态反而可信多了。依赖登记这块确实容易被忽略,我们是在一次联调阻塞之后才开始补的。

梁
梁天佑

有个疑问:文中提到预警规则是实际耗时超过预估50%就触发,但我们数据显示,很多任务前期估时本身就偏乐观,超50%可能已经是常态,反而变成噪音。想问问作者,这个阈值在不同团队里是怎么校准的,有没有考虑过估时准确率这个前置变量。

毛
毛思妍

关于人力与依赖那段,我觉得比工具层面难得多。某项目管理平台能帮你看到谁有空、任务卡在谁那里,但真正调人、换人、砍需求是组织决策,产品经理往往推不动。我们后来是把这些调整拿到周会上让技术负责人拍板,才稍微顺一点。

文章包含AI辅助创作:进度管理如何做好任务进度?产品经理流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412545
