项目进度怎么做?产品经理入门指南:进度管理从0到1

我第一次真正独立扛项目进度,是在一个 12 人的小团队里。当时我用一张 Excel 甘特图排了 6 周的计划,每个任务都标了开始和结束日期,自认为排得非常漂亮。结果第 3 周就崩了:前端等后端接口,后端等产品确认字段,产品在等业务方回复,三个环节同时卡住,而我的甘特图上一个红色预警都没有,因为它只记录日期,不记录"谁在等谁"。那次延期 19 天,是我职业生涯里第一次因为进度问题被拉进复盘会。

后来我带过 40 人的产品线,也参与过 200 人以上的多团队协同项目,踩过的坑足够写一本小册子。这篇文章不是教科书式的进度管理科普,而是我把这些年真实的失败、修正和判断整理出来的"从 0 到 1"路径,希望能让你少走一两年弯路。

一、先给结论:进度管理的核心是收敛不确定性,不是管理时间

很多人把"项目进度怎么做"理解成"怎么把时间排得更准",这是一个方向性的误解。进度管理的本质,是在有限时间和有限人力下,持续收敛项目中的不确定性。时间只是不确定性的一个度量单位,不是管理对象本身。

1. 进度表是沟通工具,不是承诺文件

我见过太多团队把甘特图当成合同:一旦排定了日期,就默认所有任务都会按计划发生。但研发项目的现实是,任何一个任务的完成时间都服从一个分布,而不是一个点。你写"3 月 15 日完成",真正的含义是"我预计 3 月 15 日前后完成,大概率在 3 月 12 日到 3 月 20 日之间"。

所以我在带团队时,会把进度表定义成三件事:对齐范围、暴露依赖、触发讨论。它不负责承诺,它负责让所有人对"现在在做什么、卡在哪里"有同一个认知。

2. 决定进度的不是最慢的人,而是最慢的那条依赖链

一个项目里有 30 个任务,其中 28 个提前完成,2 个关键路径上的任务延期 5 天,项目整体就是延期 5 天。这就是关键路径的意义。很多产品经理天天盯着"谁还没交作业",却从来没画过依赖关系图,结果就是每天很忙,进度照样延误。

你真正需要回答的问题不是"还有多少任务没做完",而是"哪条链上的任务还没做完,它下游压着多少人"。

3. 进度的敌人是并行度,不是任务量

这是我用了三年才彻底想明白的一件事。团队产出下降,往往不是因为任务多,而是因为同时在跑的任务太多。一个人同时开 4 个任务,每个任务的上下文切换成本会吃掉大量有效工作时间。我在一个 40 人产品线上做过对比:把个人并行任务从平均 3.8 个压到 1.9 个之后,需求平均交付周期从 21 天降到 13 天,而总任务量没有减少。

项目进度怎么做?产品经理入门指南:进度管理从0到1

4. 能被看见的进度才是真进度

进度信息如果只存在于产品经理的脑子里、周报里、或者一个每周更新一次的表格里,它对团队的调节作用几乎为零。真正有用的进度信息需要满足三个条件:实时(当天就能看到变化)、结构化(按状态和依赖组织,而不是按人名)、可追溯(能看到历史变化,而不是只有一个当前值)。

这三个条件看起来简单,但用小团队常用的工具很难同时满足,这也是后面我会讲到工具选型的原因。

判断维度 错误做法 正确做法
进度表的定位 承诺合同,排定即锁定 沟通工具,持续更新
关注对象 每个人完成了多少 关键依赖链走到哪了
优化方向 增加任务并行度 降低在制品数量
信息载体 周报和口头同步 结构化、可追溯的实时视图

二、背景与真实场景:三种规模下,进度管理方法必须换代

在讲具体方法之前,我想先说明这篇文章的经验来源。以下观察主要来自我 2018 年到 2024 年间参与或近距离观察的 17 个研发团队复盘记录,团队规模从 8 人到 300 人以上,行业覆盖企业软件、SaaS、硬件配套和金融科技。这是样本观察,不是行业统计,请按参考而非定论来读。

1. 8 到 15 人团队:靠同步频率就能撑住

这个规模下,我在用的方法非常简单:一块物理或电子看板,加上每天 10 分钟站会。所有人的任务都看得见,谁卡住了当场就能喊人。这个阶段不需要复杂的进度工具,因为沟通成本足够低,信息传递损耗小。

但这个阶段最容易埋下隐患:没有留下结构化的进度历史,一旦人员流动,新来的人完全不知道过去三个月的节奏和变更。我在一个 10 人团队里就吃过这个亏,核心开发离职后,交接文档里只有"某功能已完成",没有任何关于技术债和延期原因的记录。

2. 20 到 60 人单产品线:同步频率失效,需要依赖管理

规模跨过 20 人左右,站会就开始变味了。人多了,每人说 1 分钟就是 30 分钟,而且大量信息和你无关。这时候真正的瓶颈不是"大家不知道要做什么",而是"我不知道你在等谁"。

我在 40 人产品线时做的第一个改变,是把站会拆成两层:各小组自己开 5 分钟,产品经理只参加跨组依赖对齐会。第二个改变是建立一张显式的依赖清单,每个跨组依赖都必须有明确的交付方、接收方和时间点。只这一项,就让我们那个季度的跨组阻塞平均处理时间从 4.2 天降到了 1.6 天。

3. 100 人以上多团队协同:需要基线和里程碑机制

到这个规模,个人层面的进度已经不重要了,重要的是版本级和里程碑级的进度。多个团队并行开发,各自都有自己的节奏,如果没有统一的基线,就会出现"每个团队都说按时,合起来就是延期"的情况。

我在一个 200 人以上的研发组织里见过最典型的问题:7 个团队同时开发,每个团队的双周迭代都自我评价"健康",但季度目标完成率只有 58%。原因就是各团队的目标之间没有对齐到同一个版本里程碑,所有人都完成了自己那部分,但没有任何一个完整的用户价值被交付出去。

4. 我观察到的规律:规模跨过临界点,方法必须换代

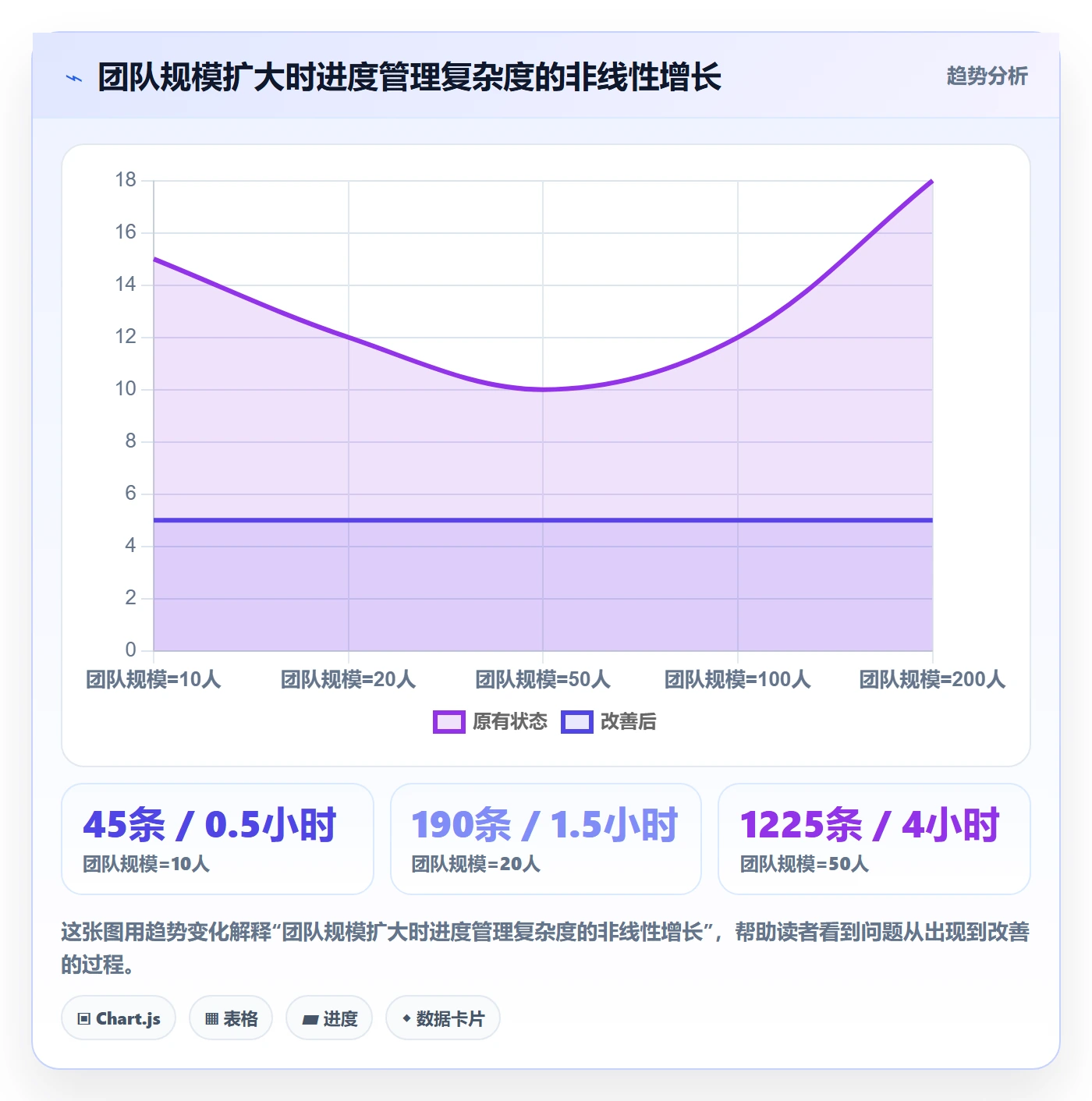

把上面的场景串起来,会看到一条很清晰的曲线:团队规模每翻一倍,进度管理的复杂度大约翻两倍以上,因为沟通路径是 n(n-1)/2 增长的。这意味着你不能用 10 人团队的方法管理 50 人团队,也不能用 50 人团队的方法管理 200 人组织。

项目进度怎么做?产品经理入门指南:进度管理从0到1

三、拆解常见误区:这五个坑我至少踩过四个

1. 误区一:把"人天估算"直接当成"工期"

假设一个任务估 4 人天,很多人就认为 4 个工作日能完成。但 4 人天是在"专注工作"前提下的估算,而现实中一个人每天真正能用于该任务的时间可能只有 4 到 5 小时,其余被会议、沟通、临时问题占掉。

更危险的是,人天估算本身有偏差分布。我统计过自己团队 200 多个任务的估算与实际对比,发现实际耗时约为估值的 1.4 到 1.7 倍是常态,而不是异常。所以正确的做法是把估算乘以一个团队自己的"校准系数",而不是直接当作承诺工期。

2. 误区二:用甘特图对齐,用日会催进度

甘特图擅长表达时间跨度,不擅长表达状态变化和依赖阻塞。很多人用甘特图开了项目启动会,之后再也没更新过,日常靠日会催。结果就是启动会上大家点头,执行中没人知道全局状态。

我的做法是把甘特图降级为"里程碑视图",只保留版本级、阶段级的粗颗粒节点,把日常状态放到任务板上。这样既保留了时间感,又避免了"图很精细但没人维护"的浪费。

3. 误区三:把进度延迟归因为执行不力

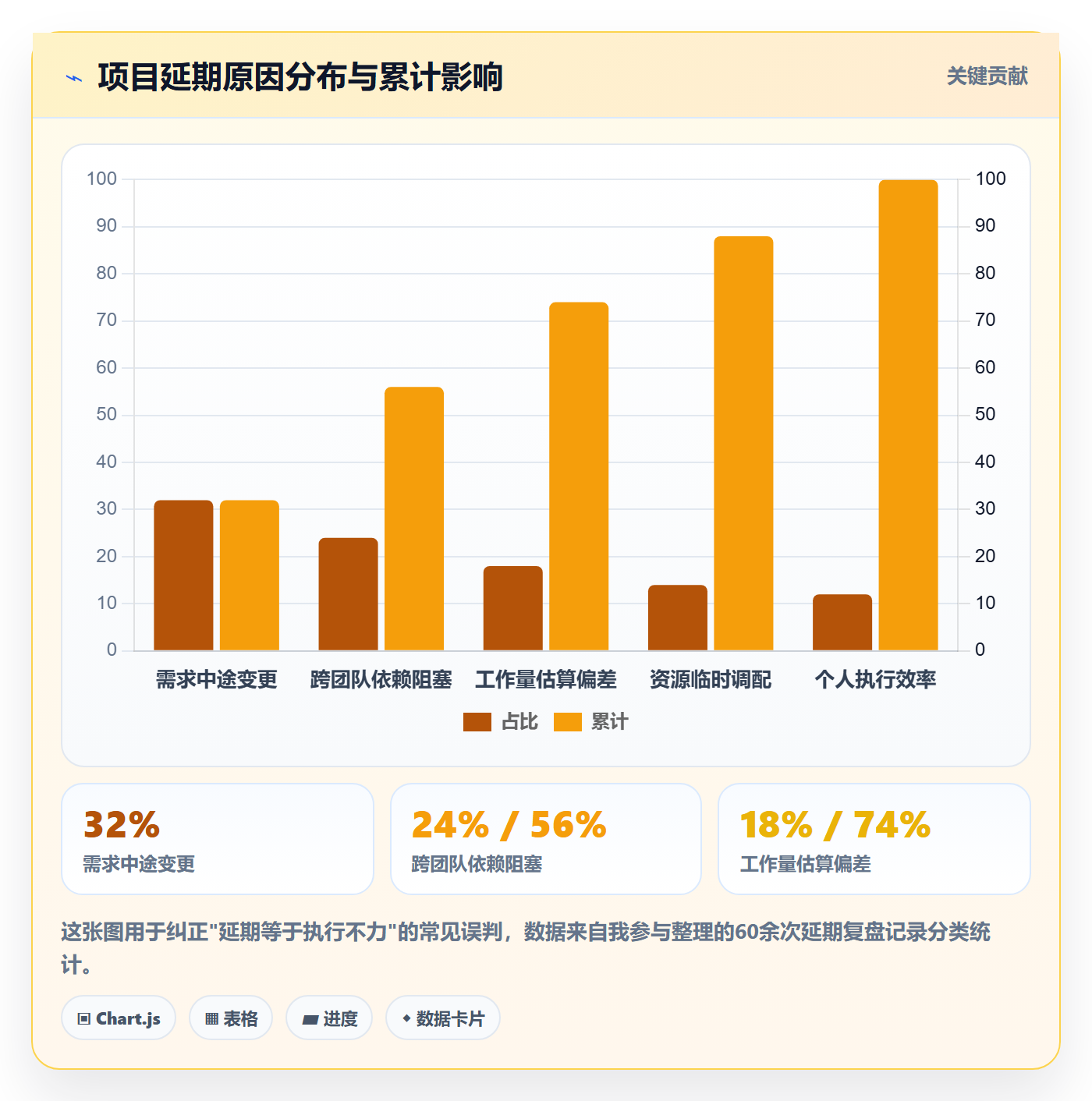

这是最伤团队士气的一种误判。延期发生后,第一反应是"开发效率低",而不是"我们的估算、依赖或范围管理出了什么问题"。我在复盘里统计过自己团队 60 多次延期事件,真正归因于个人执行效率的不到 15%,其余都来自需求变更、依赖阻塞、估算偏差和范围蔓延。

项目进度怎么做?产品经理入门指南:进度管理从0到1

4. 误区四:进度信息只存在产品经理脑子里

很多产品经理有一种"掌控感"错觉:因为自己知道所有细节,就以为团队也知道。实际上团队每个人只知道自己那一小块。一旦产品经理休假或离职,进度信息瞬间蒸发。

判断标准很简单:如果产品经理请假一周,团队还能不能正常判断优先级和依赖?如果不能,说明进度管理是失败的,无论他本人多努力。

5. 误区五:为了保进度砍测试和联调

这是最昂贵的一种"进度优化"。前端和后端各自"完成"了,联调时间被压缩到 2 天,测试时间被压缩到 3 天。表面上看进度保住了,实际上缺陷被推到发布后,修复成本是开发阶段的 5 到 10 倍,并且直接损害用户信任。

我见过一个真实案例:为了赶版本,联调从 8 天压到 3 天,上线后两周内出现 11 个线上问题,其中 3 个影响核心交易链路,紧急修复投入的人天远超当初节省的时间。所以我的原则是:可以砍功能范围,不可以砍联调和测试。

四、专业判断逻辑:进度管理的四层结构

把前面的坑总结成正面方法,我把它拆成四层。这四层是有顺序的,跳过任何一层都会在后面付出代价。

1. 第一层:范围基线,先说清楚做什么,更重要的是不做什么

进度失控的第一来源是范围不清。产品经理在心里有一套范围,开发理解的是另一套,业务方期待的是第三套。到交付时三方一对,才发现差距。

我的做法是在启动前写一份"范围基线",包含三部分:本次要交付的功能清单(带验收标准)、本次明确不做的事项、以及变更的处理规则。第三部分最容易被忽略,却最关键。如果不说清楚"谁来提变更、走什么流程、对进度有什么影响",那么任何一次变更都会变成一次现场谈判。

(1)范围基线的三个必备字段

  • 交付项:功能名称 + 验收标准 + 负责人,缺一不可。
  • 排除项:明确写出本期不做的事,避免后期"这个不是本来就要做吗"的争论。
  • 变更规则:谁有权提变更、评估周期多长、超过多少工作量需要重新排期。

2. 第二层:依赖结构,把"谁在等谁"画出来

这是我认为最被低估的一层。大多数进度问题不是任务本身慢,而是任务在等。所以我会在启动阶段做一次依赖梳理,把跨角色、跨团队的依赖显式列出来,并标注每个依赖的类型:是"必须完成才能开始",还是"可以并行但有接口约束"。

关键路径就是这条依赖链里最长的一条。识别出关键路径之后,你的注意力就只需要放在这条链上,其余任务延期两天都不值得你连夜开会。

3. 第三层:节奏与容量,一个团队一期能做多少,是有上限的

很多团队排计划时只算"任务需要多少工作量",不算"团队有多少可用容量"。结果是每个迭代都排到 110%,然后永远完不成。

我的经验值是这样的:一个迭代的可用容量,大致等于团队人数 × 迭代工作日 × 0.6 到 0.7。剩下的 30% 到 40% 被会议、沟通、临时支持、技术债消耗掉。如果你按 100% 排计划,实际完成率稳定在 60% 到 70% 就是必然结果,而不是意外。

4. 第四层:反馈与调整,偏差多快被发现,决定你能多快纠正

前三层做得好,只能保证计划合理;第四层决定你能否在偏离时及时拉回来。反馈速度的关键不是日会开了多久,而是偏差信息多久变成可见状态。

我给自己定的标准是:任何任务偏离计划超过 1 个工作日,必须在当天被记录并在看板上体现出来。不是靠人汇报,而是靠状态流转和阻塞标记自动体现。这也是我对工具的最核心要求。

项目进度怎么做?产品经理入门指南:进度管理从0到1

5. 一个可用的进度健康度判断公式

我不喜欢抽象的"进度是否健康",所以给自己定了一个简单的评估方式,每周更新一次:

  1. 关键路径完成度:关键路径任务的实际完成比例与计划比例的差值。
  2. 依赖阻塞数:当前处于阻塞状态且影响下游的任务数量。
  3. 估算偏差率:已完成任务的实际耗时与估算耗时的比值。
  4. 范围变更量:本周新增或变更的工作量占原计划的比例。

这四个指标里,只要有两个明显恶化,我就会主动发起范围或时间的重新协商,而不是等到达成日期再解释。

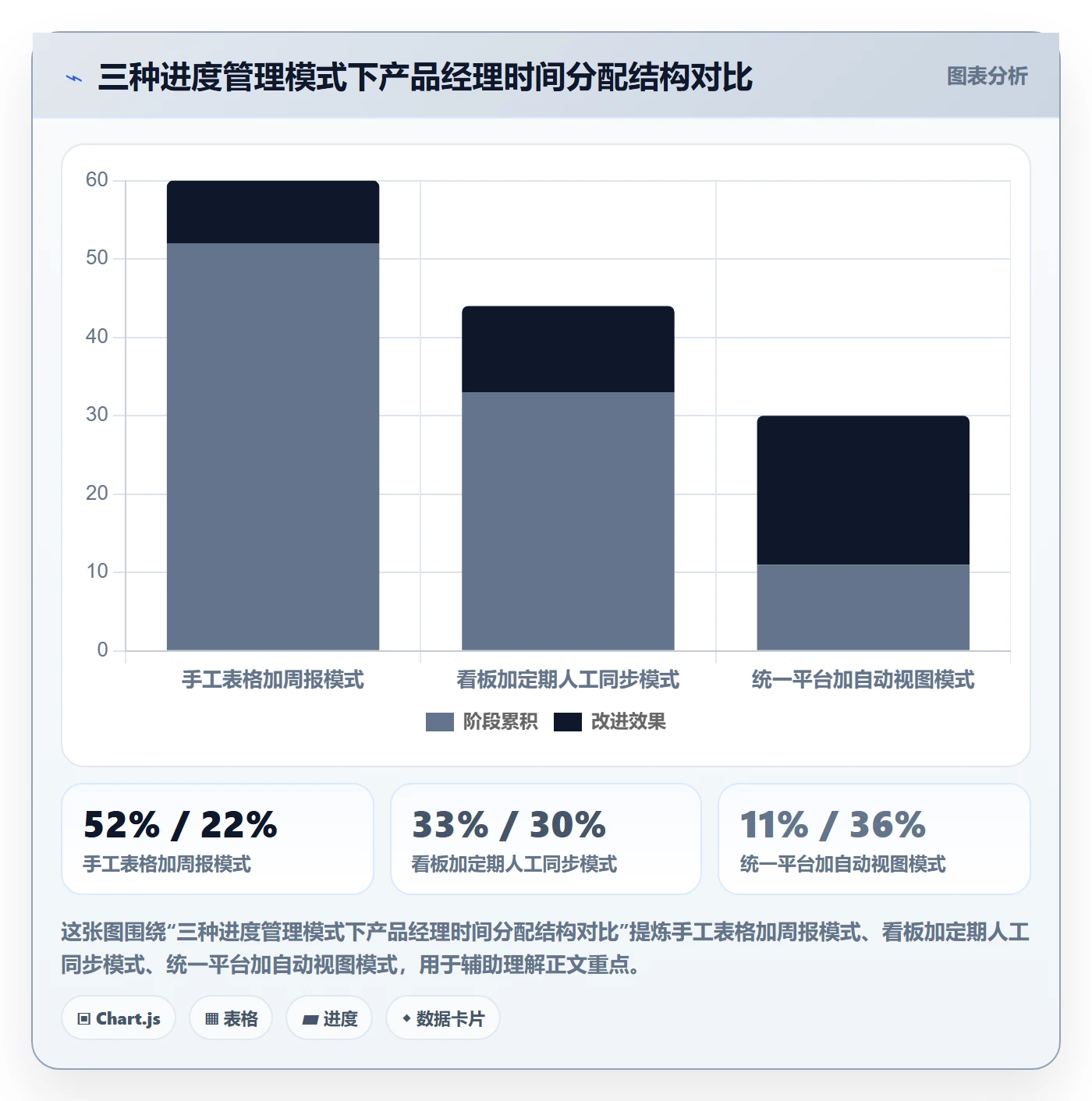

五、案例与数据观察:中大型团队如何把进度从"周报"变成"实时视图"

前面讲的是方法,这一节讲一次真实的能力升级过程。我在一个约 180 人的研发组织里参与过一次研发管理工具的迁移,从"多套表格加一个陈旧的任务系统"迁到 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这次迁移也正好落在它典型的适用区间内。

1. 迁移动因:进度信息分散在七个地方

迁移前的状态非常典型:需求在文档里,任务在旧系统里,测试用例在表格里,缺陷在另一个工具里,里程碑在一份共享表格里,人力情况在 HR 系统里,进度汇报在周报里。你要判断一个版本能不能按时交付,需要人工把七个来源拼起来,通常要花半天。

最直接的后果是进度判断滞后 3 到 5 天。等你拼完数据发现问题,已经是三天前的状态了。对于两周一个迭代的团队来说,这个滞后基本等于失去了纠偏机会。

2. 迁移过程:先清洗数据,再迁工作流

很多团队迁移失败,是因为一上来就导数据。我在这次迁移里坚持的顺序是:先定义状态模型,再清洗历史数据,最后迁移工作流。

  1. 定义状态模型:统一需求、任务、缺陷的状态名称和流转规则,把原来三套不同的状态定义合并成一套。
  2. 清洗历史数据:只迁移过去 6 个月内的活跃数据,历史归档数据保留只读,避免把噪音带进新系统。
  3. 迁移工作流:把关键的审批环节、依赖关系、里程碑规则在平台里重建,而不是照搬旧系统的表单。
  4. 灰度切换:先让一个 30 人的试点团队跑两个迭代,解决问题后再全员切换。

整个迁移用了约 7 周,其中前 3 周全部花在状态模型和数据清洗上。事后看,这 3 周是整个项目里投入产出比最高的部分。

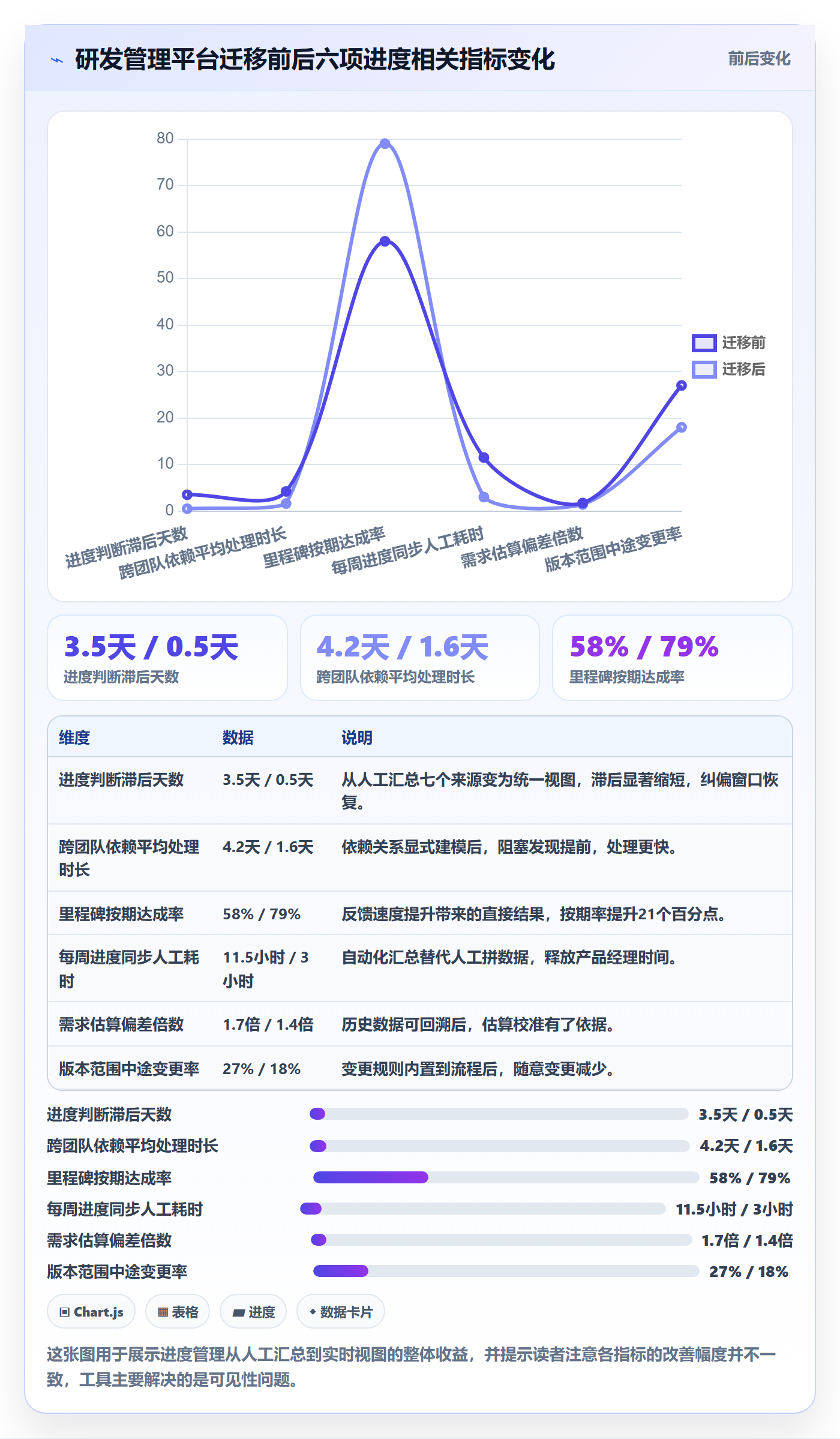

3. 数据观察:迁移前后关键指标变化

试点团队跑了两个迭代、全员切换后跑了四个迭代,我把六个关键指标做了对比。需要说明的是,这不是严格的双盲对照实验,中间还叠加了流程调整,所以数据只能作为趋势参考。

项目进度怎么做?产品经理入门指南:进度管理从0到1

4. 为什么中大型组织更依赖专业平台的能力

这次迁移让我理解了一件事:在小团队里,工具的作用是记录;在 100 人以上的组织里,工具的作用是承载协作规则。规则如果不能被工具执行,就只能靠人的自觉,而人的自觉在规模面前一定会失效。

这次选型中我们重点评估了几个能力,也顺便记录在这里,供有类似规模的团队参考:

  • 依赖与里程碑的结构化建模:能否把"谁在等谁""哪个版本包含哪些需求"变成系统里的对象,而不是文档里的描述。
  • 跨团队统一视图:产品、开发、测试、运维是否在同一套状态模型下协作,而不是各自一套。
  • 私有化部署能力:数据能否部署在自己的服务器上,这对金融、政企类组织是硬性要求。PingCode 支持私有化部署。
  • 历史系统迁移成本:能否从 Jira 平滑迁移,直接影响切换风险和项目周期。PingCode 在这一点上支持 Jira 平滑迁移,也是不少团队做国产替代时的主要考虑之一。
  • 权限与审计:操作留痕是否完整,能否支撑内部合规审查。

5. 迁移中踩过的三个坑

(1)字段一次性加太多

我们一开始在需求对象上加了 20 多个自定义字段,结果填写成本过高,团队开始敷衍填写,数据质量反而下降。后来砍到 8 个必填字段,其余改为可选,数据质量才回升。

(2)把旧系统的流程照搬进来

旧系统里有大量历史遗留的审批环节,我们初期原样复制,导致流程变长、流转变慢。后来重新审视每一个环节的必要性,砍掉了约三分之一的审批节点。

(3)低估了培训成本

我们原本安排了两场各 1 小时的培训,实际证明远远不够。后来调整为按角色分批培训,并为每个团队指定一名内部支持人,切换期的混乱才明显减少。工具迁移的失败,八成不是工具的问题,而是切换管理的问题。

项目进度怎么做?产品经理入门指南:进度管理从0到1

六、不同情况下的行动建议

方法没有对错,只有匹配。以下是我按团队规模和组织形态整理的行动建议,可以直接对照自己的情况取用。

1. 5 到 15 人小团队:优先建立节奏,不要上重工具

这个阶段最重要的事情是形成固定节奏和简单可见的任务流。具体建议:

  1. 一块看板,状态不超过 5 个:待办、进行中、待联调、待验收、已完成。
  2. 每天 10 分钟站会,只回答三个问题:昨天推进了什么、今天推进什么、卡在哪里。
  3. 每周固定一次范围确认,把新增需求放进待办池,而不是直接插入当前迭代。
  4. 记录估算与实际耗时,哪怕只用一张表,为建立校准系数做准备。

这个阶段不建议引入复杂流程和重型平台,因为流程成本会超过收益。但一定要开始积累历史数据,这是后面规模化的基础。

2. 20 到 60 人单产品线:优先建立依赖管理和容量管理

  1. 把跨组依赖显式列成清单,每个依赖标明交付方、接收方、时间点和影响范围。
  2. 按 0.6 到 0.7 的容量系数排计划,不要按人头满打满算。
  3. 把站会分层:组内 5 分钟,跨组依赖会 15 分钟,产品经理只参加后者。
  4. 每个迭代结束做一次轻量复盘,只统计延期原因分类,不做长篇总结。

这个阶段团队开始需要工具支持,但核心仍然是机制,工具只是让机制可执行。

3. 100 人以上多团队协同:优先建立基线、里程碑和统一视图

  1. 建立版本基线:明确每个版本包含哪些需求、由哪些团队负责、共同的目标日期是什么。
  2. 设置阶段里程碑:需求冻结、开发完成、联调完成、验收通过,每个里程碑都有明确的进入和退出标准。
  3. 统一状态模型:所有团队使用同一套需求、任务、缺陷状态定义,避免跨团队沟通时概念错位。
  4. 引入能承载依赖关系、支持私有化部署、支持历史数据迁移的专业平台,把规则固化到系统里。
  5. 指定进度治理责任人,负责维护基线、跟踪依赖、发布统一的进度视图。

我在这个规模上最深刻的一条经验是:不要试图通过增加会议来提升进度透明度,会议只会增加同步成本,不会提升信息质量。真正的解法是让状态自动可见。

4. 外包或甲乙方混合团队:优先建立验收标准和交付节奏

  1. 把每个交付物拆到可独立验收的颗粒度,避免出现"整体交付、整体扯皮"。
  2. 约定固定交付节奏,例如每两周一次可演示的交付,而不是最后一次大交付。
  3. 依赖关系要双向确认:你的哪些任务依赖对方,对方的哪些任务依赖你。
  4. 把变更规则写进合同或合作约定,明确变更对时间和成本的影响。

5. 强合规或私有化要求团队:优先确认安全边界再选工具

  1. 先确认数据能否出内网,这会直接排掉大部分选项。
  2. 评估是否支持私有化部署,以及运维成本由谁承担。PingCode 支持私有化部署,在这类场景下是常见选项之一。
  3. 如果已有历史系统,评估迁移成本。PingCode 支持 Jira 平滑迁移,这对已有大量存量数据的团队是关键考量。
  4. 确认审计留痕能力,包括操作日志、权限变更记录和数据导出记录。

七、不同情况下的取舍

进度管理里没有全能方案,所有选择都是取舍。我把最常见的四组取舍整理如下,帮你提前想清楚代价。

1. 精确 vs 及时:你要的是准确的三天前,还是粗略的今天

精确的数据往往滞后,因为收集和校验需要时间;及时的数据往往粗糙,因为来不及核对。我的选择是优先要今天,把精确度放在第二位。原因很简单:进度管理是为了尽早纠偏,一个粗略但今天的数据,价值远高于一个精确但三天前的数据。

2. 流程完备 vs 执行成本:每一条规则都在消耗团队时间

每增加一个必填字段、一个审批环节、一次状态更新要求,都会消耗团队时间。流程的价值在于减少混乱,成本在于增加负担。判断标准是:这条规则防止的问题,比它消耗的时间更贵吗?如果答案是否定的,就该砍掉。

我在前面那次迁移里就砍掉了约三分之一的审批节点,没有出现任何风险事件,这说明很多流程是历史惯性,而不是实际必要。

3. 标准化 vs 团队自治:统一到什么程度才合适

统一状态模型、统一字段、统一报表,能大幅降低跨团队沟通成本;但强行统一所有团队的开发节奏,反而会破坏团队自己的最优实践。我的建议是统一"对齐层",放开"执行层":需求状态、里程碑定义、依赖表达方式必须统一;但团队内部用看板还是用迭代、任务拆到什么颗粒度,可以各自决定。

项目进度怎么做?产品经理入门指南:进度管理从0到1

4. 自研 vs 采购 vs 开源:三种路径的真实代价

我三种都接触过,说一下各自的真实感受:

  • 自研:初期灵活,能完全贴合流程,但维护成本会持续增长,通常需要 2 到 3 人长期投入,且一旦核心开发离职,系统容易变成黑盒。适合有强定制需求且有稳定研发资源投入的组织。
  • 采购成熟平台:上手成本较低,能力和合规特性相对齐全,例如私有化部署、历史系统迁移、权限审计等。代价是需要适配平台的模型,部分个性化流程要折中。对 100 人以上组织,通常是综合成本最低的路径。
  • 开源工具:成本最低、自由度高,但需要自己承担部署、升级、插件兼容和安全维护,规模化之后隐性成本会快速上升。

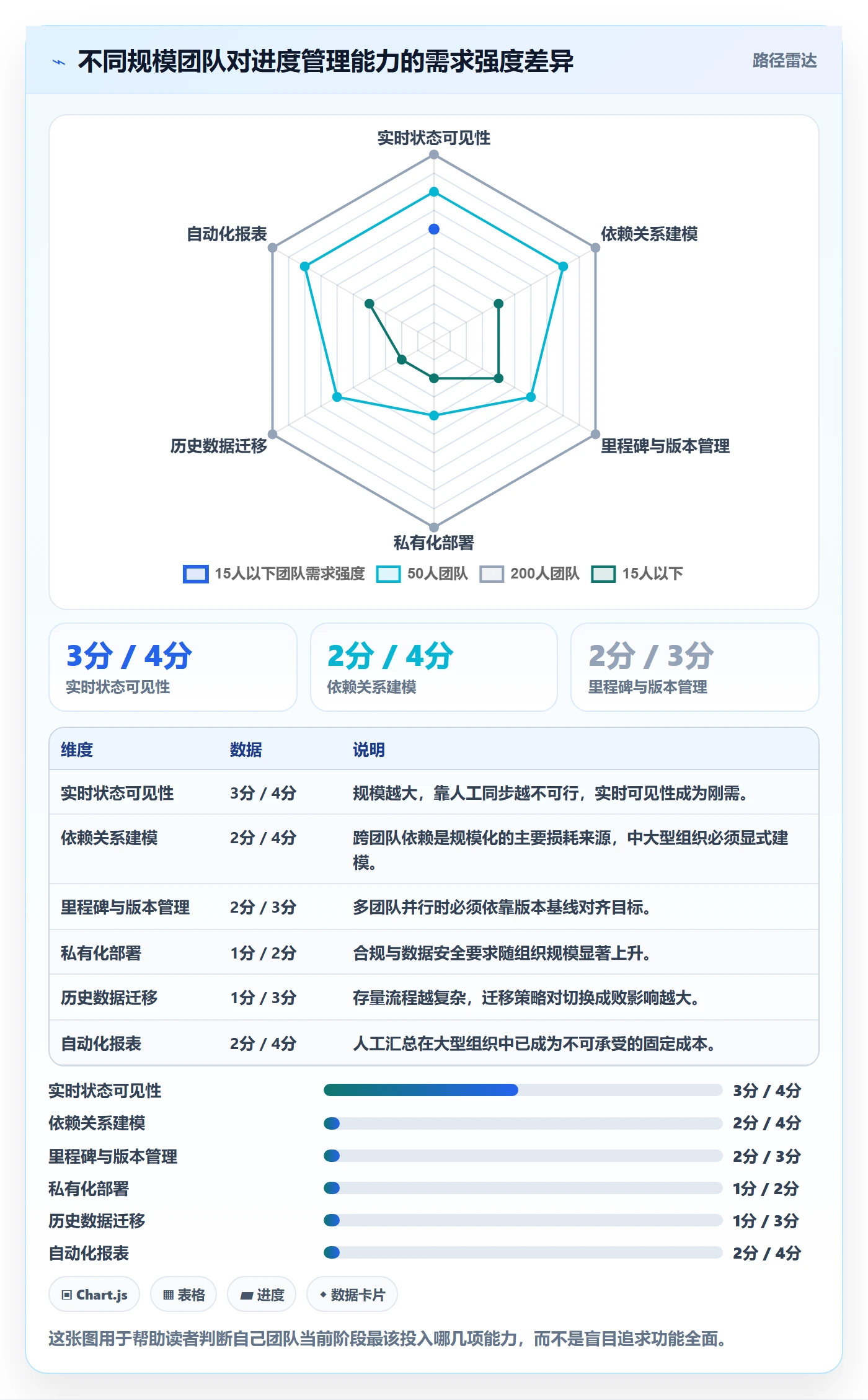

我的判断是:15 人以下用轻量工具或开源即可;20 到 60 人需要开始评估迁移成本;100 人以上且有合规要求时,优先考虑支持私有化部署和成熟迁移方案的平台。

八、总结与下一步:把进度管理当成一门"收敛"的手艺

回到最初那个让我延期 19 天的 Excel 甘特图。当时我缺的不是努力,而是三个认知:进度表的作用是暴露依赖而不是记录日期;决定成败的是关键路径而不是每个人的忙碌程度;进度的敌人是并行度而不是任务总量。

这三个认知,加上后面在 40 人产品线和 200 人规模组织里的经验,最终形成了这篇文章的四层结构:范围基线、依赖结构、节奏容量、反馈调整。四层里任何一层缺失,进度管理都会退化成"催作业"。

我还想强调一个容易被忽略的观点:进度管理的成熟度,不体现在你能不能预测准确,而体现在你能不能尽早发现自己预测错了。预测永远有偏差,区别只在于你是提前三天知道,还是延期后才知道。

如果你想从今天开始行动,我建议按这个顺序推进:

  1. 今天:把你当前在做的项目,列出所有跨角色依赖,标出哪条链最长。
  2. 本周:在排计划时把容量系数改成 0.65,看看计划是否明显收缩。
  3. 本迭代:记录每个完成任务的实际耗时,和估算做对比,算出你自己的校准系数。
  4. 本季度:统计你的延期事件原因分布,确认问题主要在个人执行还是在系统机制。
  5. 如果团队超过 100 人且有合规要求:评估具备私有化部署、支持历史系统平滑迁移能力的专业研发管理平台,把规则固化进系统,而不是继续依赖人工汇总。

进度管理不是一门关于时间的学问,而是一门关于收敛不确定性的手艺。你越早接受"计划一定会变"这个前提,就越能把精力放在真正有价值的事情上,让变化尽早可见,让判断尽早发生。

常见问题解答(FAQ)

1. 产品经理做项目进度管理,第一步应该先做什么?

我刚从运营转产品,第一次独立跟一个版本迭代,老板让我每周汇报进度,但我连该先定什么、先记什么都不知道,总感觉一上来就画甘特图很虚。到底有没有一个新手也能照做的起点?

先别急着排期或画图,第一件事是把「范围」写死:这一版到底交付什么、不交付什么,用一句话能说清。做法是把需求拆到可验收的颗粒度,每个条目写清『做什么』和『怎样算完成』,然后和研发、设计、测试各确认一遍。判断依据是:如果一条需求你自己都说不清验收标准,它在进度表里就一定会变成扯皮点。

范围定了再去估工期、排里程碑,顺序反了后面全是返工。实际操作上,我建议新手用一张表起步:需求条目、负责人、预估人天、依赖项、验收标准,五列足够。先跑完一个完整迭代,你会发现进度管理的难点从来不是画图,而是对齐。

2. 任务估时总是不准,产品经理该怎么应对工期偏差?

我们团队每次排期都拍脑袋,研发说三天结果做了八天,我又不懂技术没法判断,最后延期还得我去跟老板解释。这种情况到底是估时方法有问题,还是我根本不该管估时?

估时不准是常态,关键不是消灭偏差,而是让偏差可见、可追。做法有三步:一是拆小,把超过两天的工作量继续往下拆,颗粒度越小越准;二是留缓冲,在整个里程碑末尾加 15%-20% 的机动量,而不是给每个任务都偷偷加水;三是记录实际耗时,每次迭代结束后对比预估与实际,连续三个迭代看趋势。

判断依据是:单次偏差没意义,连续偏差才有规律。如果你发现某类任务总是超期 50%,那不是运气问题,是这类工作本来就该按 1.5 倍估。产品经理的价值不是替研发估时,而是提供历史数据让估时有锚点。

3. 团队不配合更新进度,怎么让进度信息真实又不靠人肉催?

我用共享表格让大家填进度,结果一半人永远不更新,问就是『在做了』,等到评审才发现根本没动。每天催一遍我自己都烦,团队也嫌我烦。有没有办法不用天天追着问?

靠人填的进度表一定会烂,因为更新进度对执行者没有收益。更可靠的是把进度挂到已有工作流上:任务状态在流转时就自然产生变更记录,比如从开发中到待测试、从待测试到已验收,每次流转就是一次进度更新。你要做的是约定状态定义和流转规则,而不是催人填表。

配合两个动作:一是每日站会只问『有没有卡住』,不逐个问进度,进度从状态看;二是每周输出一次可视化看板,让停滞超过约定天数的任务自动标红。判断依据是:不要问『做完了吗』,要问『卡在哪一步,谁需要帮你解开』。数据显示,把催更新换成解决阻塞,进度真实度通常能明显提升。

4. 跨部门协作的项目,进度失控最常见的原因是什么?

我们做的是一个要研发、设计、市场三方配合的项目,我这边排得好好的,结果市场说物料没排上,设计说需求给晚了,最后锅全在进度表上。我该怎么提前识别这种风险?

跨部门项目失控,九成不是执行慢,而是依赖没显式化。做法是把所有跨部门交付物单独列一张依赖清单:谁在什么时间点必须给谁什么,交付物写具体到文件或接口,日期精确到天。然后在自己的进度表里把这些依赖标成前置条件,一旦前置延迟,后续全部自动顺延并高亮。

判断依据是:内部任务延期可以加班补,跨部门依赖延期往往补不回来,因为对方有自己的优先级。所以跨部门项目要留出两个缓冲:一个给依赖方延迟,一个给自己补救。经验上依赖节点的缓冲按 2-3 天设,并且在依赖到期前两天就主动确认,而不是等到期当天。提前暴露风险,比事后解释延期有用得多。

核心关键词

读者评论

钱
钱沐阳

并行度从3.8压到1.9、交付周期从21天降到13天这个数据看着很漂亮,但我更想知道这四次迭代是不是同一批人、需求复杂度是否可比。如果恰好是换了技术负责人或者需求变简单了,结论就未必站得住。我自己经历过一次就是把并行任务砍了以后周期没变,因为瓶颈在测试环境排队,不在上下文切换。

任
任欣然

到15人靠站会加看板就能撑住这点我认同,但我们做硬件配套的,进度里夹着打样、认证、供应商排产这些外部依赖,站会上根本催不动。这类团队有没有类似"显式依赖清单"的做法?还是只能靠提前锁档期?我挺好奇作者有没有接触过非纯软件的团队。

毛
毛沐阳

可以砍范围不可以砍联调和测试"这话说得痛快,但现实中甲方合同签死了日期、范围又不好砍的时候,大家其实都砍测试。我更想看到的是:如果真的被压到只剩2天联调,产品经理能做什么把风险降下来,比如先跑通哪条主链路、留什么回滚方案。只讲该不该做,对一线帮助有限。

文章包含AI辅助创作:项目进度怎么做?产品经理入门指南:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412289

赞 (0)
飞飞飞飞
进度偏差实操方法:PMO提升进度管理效率的落地方案方法与模板
上一篇 40分钟前
阶段进度落地方案:PMO开展进度管理的最佳实践案例解析
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
